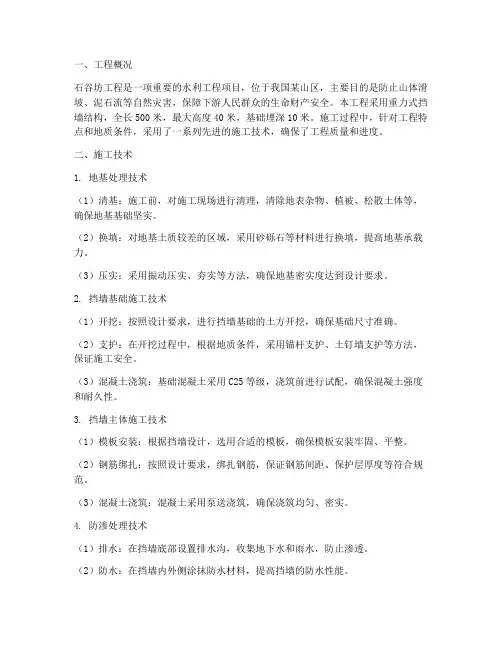

一、工程概况石谷坊工程是一项重要的水利工程项目,位于我国某山区,主要目的是防止山体滑坡、泥石流等自然灾害,保障下游人民群众的生命财产安全。
本工程采用重力式挡墙结构,全长500米,最大高度40米,基础埋深10米。
施工过程中,针对工程特点和地质条件,采用了一系列先进的施工技术,确保了工程质量和进度。
二、施工技术1. 地基处理技术(1)清基:施工前,对施工现场进行清理,清除地表杂物、植被、松散土体等,确保地基基础坚实。
(2)换填:对地基土质较差的区域,采用砂砾石等材料进行换填,提高地基承载力。
(3)压实:采用振动压实、夯实等方法,确保地基密实度达到设计要求。
2. 挡墙基础施工技术(1)开挖:按照设计要求,进行挡墙基础的土方开挖,确保基础尺寸准确。
(2)支护:在开挖过程中,根据地质条件,采用锚杆支护、土钉墙支护等方法,保证施工安全。
(3)混凝土浇筑:基础混凝土采用C25等级,浇筑前进行试配,确保混凝土强度和耐久性。
3. 挡墙主体施工技术(1)模板安装:根据挡墙设计,选用合适的模板,确保模板安装牢固、平整。
(2)钢筋绑扎:按照设计要求,绑扎钢筋,保证钢筋间距、保护层厚度等符合规范。
(3)混凝土浇筑:混凝土采用泵送浇筑,确保浇筑均匀、密实。
4. 防渗处理技术(1)排水:在挡墙底部设置排水沟,收集地下水和雨水,防止渗透。
(2)防水:在挡墙内外侧涂抹防水材料,提高挡墙的防水性能。
(3)防渗层:在挡墙底部设置防渗层,防止地下水渗透。
5. 施工监测技术(1)沉降监测:采用精密水准仪、全站仪等设备,对挡墙基础和主体进行沉降监测。
(2)应力监测:采用钢筋应力计、土压力计等设备,对挡墙结构进行应力监测。
(3)位移监测:采用测斜仪、全站仪等设备,对挡墙结构进行位移监测。
三、施工质量控制1. 严格遵循施工规范和设计要求,确保施工质量。
2. 对施工材料进行严格检验,确保材料合格。
3. 加强施工过程中的质量控制,及时发现和处理质量问题。
# 谷坊工程施工方案## 1. 项目背景谷坊工程是一项重要的水利工程,其主要目的是为了防止水土流失,改善流域生态环境,提高土地利用率,保障农业生产和人民生活的需要。
本方案旨在详细阐述谷坊工程施工的具体步骤、方法和技术要求。
## 2. 工程概述本项目位于XX流域,主要包括XX座谷坊的建造,工程总量约为XX立方米。
谷坊高度一般在3-5米之间,采用砌筑或混凝土浇筑的方式进行施工。
## 3. 施工准备### 3.1 材料准备- 砌筑材料:符合规范的砖、石、砂、水泥等。
- 混凝土材料:符合规范的砂、石、水泥、钢筋等。
### 3.2 设备准备- 砌筑设备:挖掘机、装载机、推土机、混凝土搅拌机等。
- 混凝土浇筑设备:混凝土泵、混凝土搅拌车、振动棒等。
### 3.3 技术准备- 熟悉施工图纸和相关规范,明确施工要求和技术指标。
- 对施工人员进行技术培训和安全教育。
## 4. 施工方法### 4.1 基坑开挖- 根据设计图纸,确定基坑的位置和尺寸,进行开挖。
- 开挖过程中,应保证基坑的稳定性和安全性。
### 4.2 基础处理- 对基坑进行平整,处理基础表面,保证基础的平整度和垂直度。
### 4.3 砌筑或浇筑- 按照设计要求,进行砌筑或浇筑施工。
- 砌筑过程中,应保证墙体的稳定性和垂直度。
- 浇筑过程中,应保证混凝土的密实性和强度。
### 4.4 施工缝处理- 施工缝应按照规范要求进行处理,保证缝隙的平整度和宽度。
### 4.5 养护- 砌筑或浇筑完成后,应进行养护,保证墙体的强度和稳定性。
## 5. 质量控制- 施工过程中,应严格按照设计图纸和相关规范进行施工。
- 施工完成后,应进行质量检查和验收,保证工程质量符合要求。
## 6. 安全施工- 施工过程中,应严格遵守安全操作规程,保证施工人员的安全。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
## 7. 环境保护- 施工过程中,应采取有效措施,减少对环境的影响。

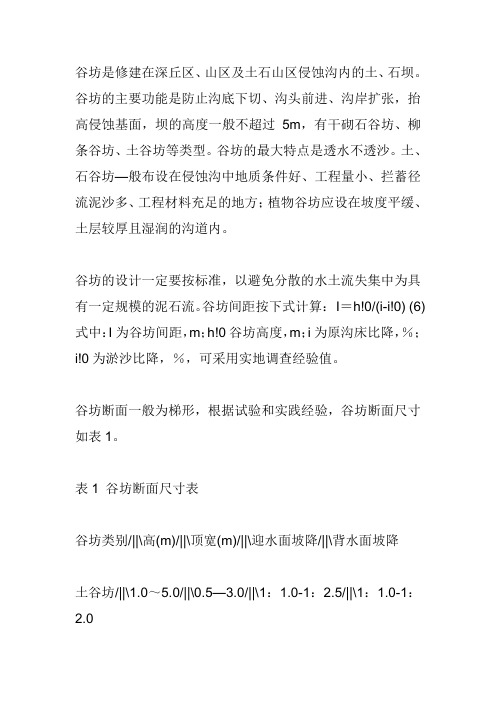

谷坊是修建在深丘区、山区及土石山区侵蚀沟内的土、石坝。
谷坊的主要功能是防止沟底下切、沟头前进、沟岸扩张,抬高侵蚀基面,坝的高度一般不超过5m,有干砌石谷坊、柳条谷坊、土谷坊等类型。
谷坊的最大特点是透水不透沙。
土、石谷坊—般布设在侵蚀沟中地质条件好、工程量小、拦蓄径流泥沙多、工程材料充足的地方;植物谷坊应设在坡度平缓、土层较厚且湿润的沟道内。
谷坊的设计一定要按标准,以避免分散的水土流失集中为具有一定规模的泥石流。
谷坊间距按下式计算:I=h!0/(i-i!0) (6)式中:I为谷坊间距,m;h!0谷坊高度,m;i为原沟床比降,%;i!0为淤沙比降,%,可采用实地调查经验值。
谷坊断面一般为梯形,根据试验和实践经验,谷坊断面尺寸如表1。
表1 谷坊断面尺寸表
谷坊类别/||\高(m)/||\顶宽(m)/||\迎水面坡降/||\背水面坡降
土谷坊/||\1.0~5.0/||\0.5—3.0/||\1:1.0-1:2.5/||\1:1.0-1:2.0
干砌石谷坊/||\1.0-3.0/||\0.5-1.2/||\1:0.5-1.0/||\1:0.2-1:0.5
浆砌石谷坊/||\2.0-4.0/||\1.0-1.5/||\1:0-1.0/||\1:0.3-1:0.5 下一座谷坊与上一座谷坊之间的水平距离按式:
H
L= ————计算
i—i1
式中:L——谷坊间距,m;
H——谷坊底到溢水口底高度,m;
i——原沟床比降,%;
i1——谷坊淤满后的比降,%。
流域内主要是沙土淤积物质,淤满后形成的不冲比降i1=0.5。

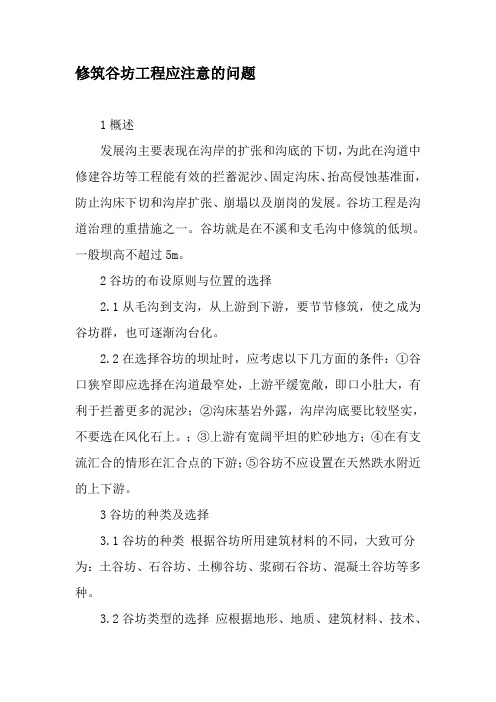

修筑谷坊工程应注意的问题1概述发展沟主要表现在沟岸的扩张和沟底的下切,为此在沟道中修建谷坊等工程能有效的拦蓄泥沙、固定沟床、抬高侵蚀基准面,防止沟床下切和沟岸扩张、崩塌以及崩岗的发展。
谷坊工程是沟道治理的重措施之一。
谷坊就是在不溪和支毛沟中修筑的低坝。
一般坝高不超过5m。
2谷坊的布设原则与位置的选择2.1从毛沟到支沟,从上游到下游,要节节修筑,使之成为谷坊群,也可逐渐沟台化。
2.2在选择谷坊的坝址时,应考虑以下几方面的条件:①谷口狭窄即应选择在沟道最窄处,上游平缓宽敞,即口小肚大,有利于拦蓄更多的泥沙;②沟床基岩外露,沟岸沟底要比较坚实,不要选在风化石上。
;③上游有宽阔平坦的贮砂地方;④在有支流汇合的情形在汇合点的下游;⑤谷坊不应设置在天然跌水附近的上下游。
3谷坊的种类及选择3.1谷坊的种类根据谷坊所用建筑材料的不同,大致可分为:土谷坊、石谷坊、土柳谷坊、浆砌石谷坊、混凝土谷坊等多种。
3.2谷坊类型的选择应根据地形、地质、建筑材料、技术、经济、防护目的等确定。
一般情况下,以就地取材为原则,选择工程类型;对于项目本身有特殊防护要求的,如铁路、公路、厂矿、居民点等,则需选用坚固的永久性谷坊,如浆砌石谷坊、混凝土谷坊等。
4谷坊的设计4.1谷坊间距的确定谷坊高度与淤积泥沙表面的临界不冲坡度有关,当谷坊连续修建时,上下两谷坊间的距离,以修谷坊的沟底坡度大小来定。
实际资料证明,在谷坊淤满后其淤积泥沙的表面不可能绝对水平,而是具表一定的坡度,叫稳定坡度。
目前常用以下几种方法来计算谷坊上下游表面的稳定坡度过I0的数值。
4.1.1根据坝前淤积土的土质来决定淤积物表面的稳定坡度。
砂土为0.005,粘壤土为0.008,粘土为0.01,粗砂兼有卵石子为0.02。
4.1.2 按照瓦兰亭(Valentime)公式来计算稳定坡度I0=0.093d/H式中: d-沙砾的平均粒径,m;H-平均水深,m瓦兰亭公式适用于粒径较大的非粘性土壤。

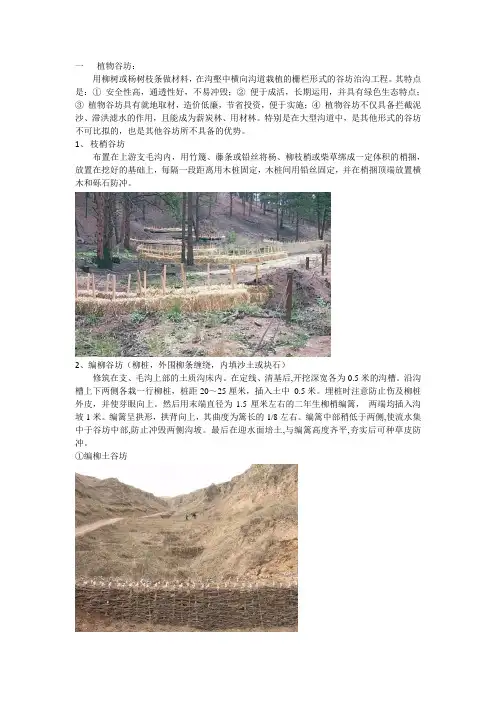

一植物谷坊:用柳树或杨树枝条做材料,在沟壑中横向沟道栽植的栅栏形式的谷坊治沟工程。
其特点是:①安全性高,通透性好,不易冲毁;②便于成活,长期运用,并具有绿色生态特点;③植物谷坊具有就地取材,造价低廉,节省投资,便于实施;④植物谷坊不仅具备拦截泥沙、滞洪滤水的作用,且能成为薪炭林、用材林。
特别是在大型沟道中,是其他形式的谷坊不可比拟的,也是其他谷坊所不具备的优势。
1、枝梢谷坊布置在上游支毛沟内,用竹篾、藤条或铅丝将杨、柳枝梢或柴草绑成一定体积的梢捆,放置在挖好的基础上,每隔一段距离用木桩固定,木桩间用铅丝固定,并在梢捆顶端放置横木和砾石防冲。
2、编柳谷坊(柳桩,外围柳条缠绕,内填沙土或块石)修筑在支、毛沟上部的土质沟床内。
在定线、清基后,开挖深宽各为0.5米的沟槽。
沿沟槽上下两侧各栽一行柳桩,桩距20~25厘米,插入土中0.5米。
埋桩时注意防止伤及柳桩外皮,并使芽眼向上。
然后用末端直径为1.5厘米左右的二年生柳梢编篱,两端均插入沟坡1米。
编篱呈拱形,拱背向上,其曲度为篱长的1/8左右。
编篱中部稍低于两侧,使流水集中于谷坊中部,防止冲毁两侧沟坡。
最后在迎水面培土,与编篱高度齐平,夯实后可种草皮防冲。
①编柳土谷坊②编柳石谷坊③编柳谷坊(不填加或者填加生态袋)一般修筑在山坡洼地或水流较平缓的沟道中。
坝高1~3米,顶宽1~1.5米,迎水坡1:1.5,背水坡1:1。
施工中应注意清基,把谷坊坝基处的虚土、草皮、树根以及含腐殖质较多的土壤清除,使坚实土层或基岩露出,然后开挖结合沟,以利于坝体与基础紧密结合。
应当防止使用含沙量多的土料修筑谷坊。
土料含水率以14~17%为宜。
北方地区沙性土由于粘滞力较弱,稳定性较差,故不太适合修筑较大型的土谷坊。
在石料充足或水流冲刷力大的沟道中修建。
按其使用砂浆与否,可分为干砌石谷坊和浆砌石谷坊,以及混砌石谷坊三种。
浆砌石谷坊按浆砌方法不同,又可分为全部浆砌及表面浆砌两种。
在沟窄水急的沟道可修拱坝型石谷坊。

4.4.2小型水保工程一、浆沏石谷坊1、布设原则以保护生产用地为目的,坚持因地制宜,就地取材,经久耐用,抗滑抗倾,能溢能泄,便于开发。
2、设计标准(1)谷坊工程的设计洪水标准为10年—20年一遇3h —6h最大暴雨设计。
(2)谷坊选址要求“口小肚大”沟底和岸坡地形,地质状况良好,材料方便。
3.水文计算最大洪峰流量Qp(10年一遇),采用下列公式:Qp=Q(H-Z)3/2×F4/5×BRSQp——洪水频率为10年的洪峰流量(m3/s)F——流域面积(km2)Q——地貌系数,采用0.07H——径流深,经查可选18.5mmZ——滞留的径流深,可选5mmB——洪水传播影响洪峰折减系数,采用0.8R——流域降雨不匀的折减子数,取1.0S——受谷坊,渣地调节影响折减子数,取1.0Qp=0.07×(18.5-5)3/2×1.24/5×0.8×1×1=3.214.断面尺寸的断定以上谷坊采用浆砌石,并采用200#砂浆进行砌筑,中间留出溢流口,初步设计基础深为1.5m,基础以上部分高4m,顶宽0.8m,顶长12m,背水坡采用1:0.5坡度。
(1)溢流口宽B的计算B=Q/m(2g)1/2H3/2M——流量系数,取0.42—0.5H——溢流口上水深,取0.5mg——重力加速度(2g)1/2=4.43B=3.21/(0.5×4.43×0.82/3)=2.0m最后确定溢流口的尺寸为:高为0.8m,宽为2.0m。
5.消力池尺寸的确定(1)单宽流量计算q=Q/B=3.21/2.0=1.61m3/s(2)谷坊前水头Eo=1.61+0.8=2.41m根据Eo=hc+q2/2gqhc2公式可以试算出跃前水深Eo——坝前总水头Hc——跃前水深Q——流量系数,取0.9a——单宽流量代入公式:2.41=hc+1.612/(2×9.8×0.9×hc2)代简:2.41=hc+2.59/17.64hc2可试算法求得:hc=0.3跃后水深:hcˊ=hc/2〔1+(8q2ghc)1/2-1〕=1.01消力池长度LK=3.1×1.01=3.13m,计算得池深取0.5m (3)谷坊间距在布设谷坊群的沟道时,为了实现沟底川台化,谷坊间距常用“顶底相照”原则确定。

浅谈沟道治理工程中的水土保持综合措施摘要:水土资源是重要的自然资源,是发展国民经济的基础,水土保持可以促进生态系统向良性循环转化,减少或消灭自然灾害的频繁发生,显著改良生态环境,形成良性循环。
而水土流失所形成的河道阻塞、河床抬高现象,影响交通航运,造成洪水泛滥,且使得河流含沙量增高、环境恶化和污染,也将影响到水资源利用、生态事业和社会经济的开展。
本文将针对沟道治理中的水土保持治理现状提出一系列水土保持综合措施,以供参考。
关键词:沟道治理;水土保持措施;治理措施1.引言沟壑发育,使原有的土地割裂,产生的侵蚀沟会造成地块支离破碎,地面平整度下降,土层变薄,土壤肥力降低,导致可利用土地逐年减少,严重制约着农村经济发展。
而沟道治理工程可以防止沟头前进、沟床下切、沟岸扩张,减缓沟床纵坡、调节山洪洪峰流量,减少山洪或泥石流的固体物质含量,使山洪安全地排泄,对沟口冲积堆不造成灾害。
属于沟道治理工作的措施有:沟头防护工程、谷坊工程,以拦蓄调节泥沙为主要目的的各种拦沙坝,以拦泥淤地、建设基本农田为目的淤地坝及沟道护岸工程等。
通过采取一系列科学、合理且适宜的侵蚀沟治理措施,可对改善区域生态坏境,提高居民生活水平起到积极作用[1]。
总体布局:以坡耕地上的发展型侵蚀沟为治理重点,在拦截、疏导坡耕地坡面来水来沙综合治理的基础上,根据侵蚀沟的特征,工程与植物措施相结合,沟头、坡面、沟道进行综合治理。
1.工程措施2.1沟头防护工程主要有沟埂式防护和池埂结合式防护两种形式。
其主要特点是利用沟梗拦蓄上游来水,防止地面径流进人侵蚀沟,一般用于汇水面积不大的沟头防护。
1)沟埂式防护沿沟头等高线布设等高截水沟埂,利用沟埂拦蓄上游径流,防止径流入沟。
根据沟头坡面完整或破碎情况,沟埂可做成连续围堰式或断续围堰式。
连续围堰式沿等高连续布设,在沟埂内侧每隔5-10m筑一截水横挡,以防因截水沟不水平,造成拦蓄之径流集中出现而冲刷决口,适用于沟头坡面较平缓的坡面。
──浆砌石谷坊设计
1.设计标准:十年一遇最大3-6h 暴雨标准
2.适用范围:小型发展沟或半稳定沟活跃沟底(设计部位为支沟2中段)。
3.设计原则:按照沟道比降和冲淤程度确定谷坊高度。
4.断面设计:设计频率水量计算、水利计算同柳跌水;断面尺寸计算见表3-5
图3-15 浆砌石谷坊横断面设计图
图3-16 浆砌石谷坊正面设计图
顶宽1m
结合槽1m ×1m
护底宽2m
1m
谷坊高4m
比降1:
底宽
表3-5 浆砌石断面结构设计表
构件 技术规格 宽度 厚度 高(深)度侧坡比主体
15 4 1: 溢流口 5 1 护底 15 2 1 结合槽
15
1
1
溢流口宽
谷坊宽15m 切深
切深
溢流口
砂垫层0.
沟壁
埋深
6.浆砌石谷坊施工与管护
浆砌石谷坊施工包括清基、放线、砌石及勾缝过程。
浆砌石工程的地基在施工前应做清理及处理,在非岩基上应除去淤泥、腐殖土,直至坚实土壤。
砌石之前应进行施工放线,定出基础范围、伸缩缝的位置,以及砌石时必需的样板、准绳等。
浆砌方法。
在工程中常用挤浆法砌面石,以保证砌体的形状,而内心填砌。
挤浆法是边铺浆边砌石的一种方法,其施工步骤是先将石块干摆试放,然后移开、铺浆、再行砌石,并用小石填紧卡稳,将灰浆挤满。
此法砌石质量较高,用灰少,工效随石块加大而提高,一般低于灌浆法,常用于重要的砌体,以及灌浆砌体边缘的成形砌石。
为了保证石块能与砂浆结合牢固,在砌石前应用钢刷将块石上的泥污物刷净,。
另外,块石刷净后,在砌筑前应淋水浸湿,在炎热的气候下施工更易被忽视。
对砌筑好的坡面用高压水冲洗块石表面及缝隙,清除杂物及污泥。
然后对于砌石缝隙灌注强度等级为C20的一级配混凝土,混凝土的抗冻标号为D20,最大骨料粒径为20mm,砂的细度模数不小于。
浆砌石谷坊修好后,要在每次有较大降雨后,要及时进行检查,如发现谷坊四周发生侵蚀时要及时覆土踏实,如发现谷坊损坏时要及时给予修复,以保证谷坊正常使用。
