落地式外脚手架专项施工方案工程名称:怡高商业中心工程地点:顺德区大良清晖路旁建设单位:佛山市顺德区雄建房产有限公司施工单位:广东明量工程有限公司设计单位:佛山市高艺建筑设计院有限公司监理单位:佛山市顺德区骏业工程建设监理有限公司编制单位:广东明量工程有限公司编制人:编制日期:年月日审核人:审核日期:年月日审批人:审批日期:年月日目录第一节工程概况 (2)第二节编制依据 (2)第三节外脚手架材料选择及搭设方法概要 (3)第四节构造要求及技术措施 (3)第五节安全防护措施 (7)第六节脚手架的搭设、使用及拆除施工工艺 (8)第七节质量保证 (10)第八节安全施工措施 (14)第九节脚手架的劳动力安排 (16)第十节脚手架的检查与验收 (16)第十一节安全生产事故应急救援预案 (19)第十二节计算书 (27)附图 (37)第一节工程概况1.1 参建单位情况:1.1.1 工程名称:怡高商业中心。
1.1.2 工程地点:顺德区大良清晖路旁。
1.1.3 建设单位:佛山市顺德区雄建房产有限公司。
1.1.4 建筑设计单位:佛山市佛山市高艺建筑设计院有限公司。
1.1.5 施工单位:广东明量工程有限公司1.1.6 监理单位:佛山市顺德区骏业工程建设监理有限公司1.2 建筑结构设计概况:1.2.1 本工程位于佛山市顺德区大良镇清晖路旁;地块东侧为清晖路,南侧为6米宽砼道路,西侧为6米宽砼道路,北侧为马地巷。
本工程地下有一层地下室,地上为5层高建筑物,地下室层高为5.7m,作为车库,首层层高为6m,作为商场。
二层层高为5m,作为商场。
三、四、五层层高均为9m,作为电影院。
三、四、五层上均设有夹层,夹层层高均为4.5m。
本工程结构类型为框架结构,屋面高度H=38.00m,地下建筑面积为1189.59m2,总建筑面积约为7293.67㎡。
本工程首层标高为▽±0.000,室外地面(地下室顶板)标高为▽-1.15,地下室顶板厚度为160mm,二层及以上楼板厚度为100mm。

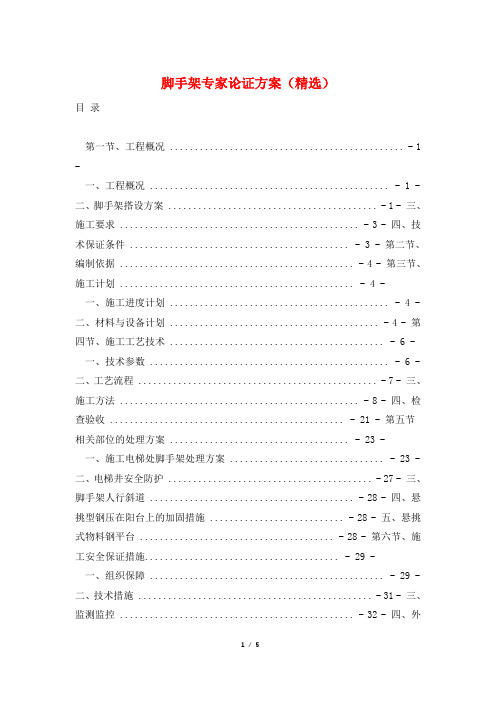

脚手架专家论证方案(精选)目录第一节、工程概况 ............................................... - 1 -一、工程概况 ................................................ - 1 -二、脚手架搭设方案 .......................................... - 1 - 三、施工要求 ................................................ - 3 - 四、技术保证条件 ............................................ - 3 - 第二节、编制依据 ............................................... - 4 - 第三节、施工计划 ............................................... - 4 -一、施工进度计划 ............................................ - 4 -二、材料与设备计划 .......................................... - 4 - 第四节、施工工艺技术 ........................................... - 6 -一、技术参数 ................................................ - 6 -二、工艺流程 ................................................ - 7 - 三、施工方法 ................................................ - 8 - 四、检查验收 ............................................... - 21 - 第五节相关部位的处理方案 .................................... - 23 -一、施工电梯处脚手架处理方案 ............................... - 23 -二、电梯井安全防护 ......................................... - 27 - 三、脚手架人行斜道 ......................................... - 28 - 四、悬挑型钢压在阳台上的加固措施 ........................... - 28 - 五、悬挑式物料钢平台 ....................................... - 28 - 第六节、施工安全保证措施....................................... - 29 -一、组织保障 ............................................... - 29 -二、技术措施 ............................................... - 31 - 三、监测监控 ............................................... - 32 - 四、外脚手架防台风应急措施 ................................. - 33 - 五、应急预案 ............................................... - 34 - 1、应急救援小组架构 ........................................ - 34 - 2、应急救援措施 ............................................ - 35 - 3、发生高处坠落事故应急救援 ................................ - 35 - 4、发生物体打击事故应急救援 ................................ - 36 - 5、发生触电事故的应急救援 .................................. - 37 - 6、发生外脚手架坍事故应急救援 .............................. - 39 - 第七节、劳动力计划............................................. - 43 -一、专职安全生产管理人员 ................................... - 43 -二、特种作业人员 ........................................... - 43 - 第八节、计算书及相关图纸....................................... - 43 - 【计算书】 ................................................. - 44 - 第一节、工程概况一、工程概况1、工程名称:海天一色大厦项目(外脚手架工程)2、建设地点:湛江市霞山区解放东路4号;3、项目简介本项目位于广东省湛江市霞山区解放东路4号,总用地面积约为5708平方米,总建筑面积约为43700.59平方米,31层。
22米脚手架专项施工组织设计方案脚手架是在建筑施工中广泛使用的临时支撑结构。
为了确保安全施工、提高施工效率,需对脚手架的专项施工组织进行详细设计和规划。
以下是一个关于22米脚手架专项施工组织设计方案的示例,详述了施工策划、人员管理、安全管理以及质量监控等方面。
一、施工策划1.施工周期及进度安排:制定完整的施工计划,确定施工周期和进度安排,确保按时完成任务。
2.材料及设备准备:提前采购好必要的材料和设备,进行验收并妥善保管,确保施工过程中的供应和运输畅通无阻。
3.施工人员培训:对脚手架搭建和拆除的人员进行培训,确保其掌握相关技能,遵守安全规范,减少事故发生的风险。
二、人员管理1.人员分工:根据施工任务的不同,合理调配人员,明确各个岗位的职责,确保施工工作有序进行。
2.施工班组管理:设立班组长,负责领导、组织和实施施工作业,协助解决现场问题,并对工作质量进行监督和检查。
3.施工人员的安全技术交底和安全教育:施工前,对施工人员进行必要的安全技术交底和安全教育,提醒他们注意施工安全,预防事故的发生。
三、安全管理1.脚手架设计和施工方案审查:对脚手架设计方案进行细致审查,确保其符合相关规范和标准,并提出必要的修改和补充意见。
2.严格实施脚手架搭建和拆除的规范:确保所有施工人员按照规范操作,使用适当的工具和设备,避免操作不当引发安全事故。
3.安全防护设施:施工现场设置合适的安全防护设施,如警示牌、保护网等,为工人提供一个安全的工作环境。
四、质量监控1.施工过程监控:对脚手架搭建和拆除过程进行实时监控,通过视频监控、巡查等手段,确保施工过程中的质量符合要求。
2.质量验收:脚手架搭建完成后,进行质量验收,确保其稳固可靠、结构合理。
3.施工记录:及时记录施工过程中的关键节点和问题,对施工质量进行跟踪和控制。
以上是一个关于22米脚手架专项施工组织设计方案的示例,旨在通过合理的施工策划、人员管理、安全管理和质量监控,确保脚手架施工工作的安全、高效和质量。
板桥2期脚手架方案思绪如潮,关于脚手架方案的构思,在我脑海中翻涌。
我想起了过去十年里,那些曾让我深夜奋笔疾书的方案。
此刻,我将倾注所有经验,为板桥2期项目打造一份完美的脚手架方案。
一、项目概述板桥2期项目位于我国某大城市,占地面积约5000平方米,建筑物高度为20层。
根据建筑特点,我们需要为其设计一套安全、高效、经济的脚手架体系。
二、脚手架选型1.脚手架类型:根据项目需求,我们选择碗扣式脚手架。
这种脚手架具有结构稳固、拆装方便、承载能力强等特点,非常适合高层建筑。
三、脚手架布置1.搭设高度:根据建筑物高度,脚手架搭设高度为22米。
2.搭设宽度:脚手架宽度为1.5米,满足施工需求。
3.搭设长度:脚手架长度根据建筑物周长进行布置,确保覆盖所有施工区域。
4.搭设层数:脚手架共搭设6层,每层高度为3.5米。
5.搭设斜撑:在脚手架四周设置斜撑,增强整体稳定性。
四、脚手架施工流程1.基础处理:对脚手架基础进行平整、夯实,确保基础稳固。
2.搭设脚手架:按照设计方案,依次搭设脚手架立杆、横杆、斜撑等部件。
3.搭设防护设施:在脚手架外侧设置安全防护网,内侧设置密实的脚手板。
4.搭设施工平台:在脚手架适当位置设置施工平台,方便施工人员作业。
5.搭设升降通道:在脚手架一侧设置升降通道,方便施工人员上下。
6.检查验收:脚手架搭设完成后,进行全面的检查验收,确保安全可靠。
五、脚手架安全管理1.定期检查:对脚手架进行定期检查,发现问题及时整改。
2.安全培训:对施工人员进行安全培训,提高安全意识。
3.佩戴防护用品:施工人员在上架作业时,必须佩戴安全帽、安全带等防护用品。
4.设置警示标志:在脚手架明显位置设置安全警示标志,提醒施工人员注意安全。
5.应急预案:制定应急预案,确保在突发情况下,能够迅速处置。
六、脚手架拆除1.拆除顺序:从上至下,依次拆除脚手架部件。
2.拆除安全措施:拆除过程中,设置安全防护网,防止部件掉落伤人。
3.拆除注意事项:拆除过程中,注意保护建筑物表面,避免损坏。

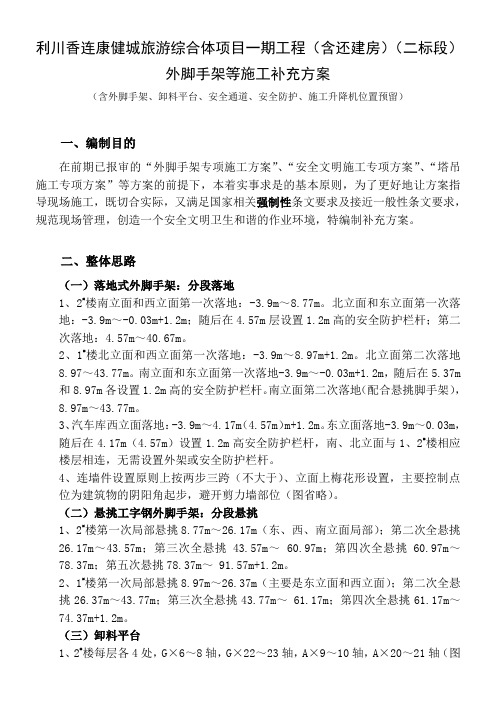

利川香连康健城旅游综合体项目一期工程(含还建房)(二标段)外脚手架等施工补充方案(含外脚手架、卸料平台、安全通道、安全防护、施工升降机位置预留)一、编制目的在前期已报审的“外脚手架专项施工方案”、“安全文明施工专项方案”、“塔吊施工专项方案”等方案的前提下,本着实事求是的基本原则,为了更好地让方案指导现场施工,既切合实际,又满足国家相关强制性条文要求及接近一般性条文要求,规范现场管理,创造一个安全文明卫生和谐的作业环境,特编制补充方案。
二、整体思路(一)落地式外脚手架:分段落地1、2#楼南立面和西立面第一次落地:-3.9m~8.77m。
北立面和东立面第一次落地:-3.9m~-0.03m+1.2m;随后在4.57m层设置1.2m高的安全防护栏杆;第二次落地:4.57m~40.67m。
2、1#楼北立面和西立面第一次落地:-3.9m~8.97m+1.2m。
北立面第二次落地8.97~43.77m。
南立面和东立面第一次落地-3.9m~-0.03m+1.2m,随后在5.37m和8.97m各设置1.2m高的安全防护栏杆。
南立面第二次落地(配合悬挑脚手架),8.97m~43.77m。
3、汽车库西立面落地:-3.9m~4.17m(4.57m)m+1.2m。
东立面落地-3.9m~0.03m,随后在4.17m(4.57m)设置1.2m高安全防护栏杆,南、北立面与1、2#楼相应楼层相连,无需设置外架或安全防护栏杆。
4、连墙件设置原则上按两步三跨(不大于)、立面上梅花形设置,主要控制点位为建筑物的阴阳角起步,避开剪力墙部位(图省略)。
(二)悬挑工字钢外脚手架:分段悬挑1、2#楼第一次局部悬挑8.77m~26.17m(东、西、南立面局部);第二次全悬挑26.17m~43.57m;第三次全悬挑43.57m~ 60.97m;第四次全悬挑60.97m~78.37m;第五次悬挑78.37m~ 91.57m+1.2m。
2、1#楼第一次局部悬挑8.97m~26.37m(主要是东立面和西立面);第二次全悬挑26.37m~43.77m;第三次全悬挑43.77m~ 61.17m;第四次全悬挑61.17m~74.37m+1.2m。
一、编制背景随着我国建筑行业的快速发展,脚手架作为建筑施工中不可或缺的临时设施,其安全性和稳定性直接关系到施工人员的生命财产安全。
为加强脚手架的安全管理,确保施工安全,特制定本脚手架方案专项论证方案。
二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2. 《建筑结构荷载规范》(GB50009-2001)3. 《钢结构设计规范》(GB50017-2003)4. 《建筑施工安全检查评分标准》(JGJ59-99)5. 《建筑施工高处作业安全技术规范》(JGJ80-91)6. 《混凝土结构设计规范》GB50010-20027. 国家及地方相关法律法规三、论证内容1. 脚手架类型选择根据工程特点和施工要求,选择合适的脚手架类型。
本方案拟采用扣件式钢管脚手架,其主要优点如下:(1)结构简单,搭设方便;(2)承载能力强,安全性高;(3)适用范围广,可满足不同施工需求。
2. 脚手架材料选择(1)钢管:选用符合国家标准(GB/T 3091-2015)的Q235-A级无缝钢管,壁厚不小于3.5mm;(2)扣件:选用符合国家标准(GB/T 15831-2006)的扣件,强度等级不低于8.8级;(3)脚手板:选用符合国家标准(GB/T 18586-2001)的竹脚手板或钢脚手板,厚度不小于5cm。
3. 脚手架搭设流程及要求(1)基础处理:根据地基承载力和脚手架荷载,对地基进行处理,确保地基承载力满足要求;(2)立杆设置:立杆间距应满足规范要求,立杆底部应设置垫木和钢底座,确保立杆稳定;(3)横杆设置:横杆间距应满足规范要求,横杆与立杆连接牢固;(4)斜撑设置:根据脚手架高度和施工需求,设置斜撑,确保脚手架整体稳定性;(5)防护设施设置:设置安全网、防护栏杆、踢脚板等防护设施,确保施工人员安全。
4. 脚手架检查与验收(1)施工过程中,定期对脚手架进行检查,发现问题及时整改;(2)脚手架搭设完成后,进行验收,确保脚手架符合规范要求。
新景中心2#地块工程外脚手架施工方案
1. 引言
本文旨在就新景中心2#地块工程外脚手架的施工方案进行详细阐述,确保施
工安全、高效进行。
外脚手架在建筑工程中起到支撑和施工人员作业的重要作用,因此必须科学合理地制定施工方案。
2. 脚手架选用
根据工程要求和施工环境,选择高质量、耐用的脚手架材料,确保施工安全。
建议采用钢管连接式脚手架,材料坚固、承载能力强。
3. 施工方案
3.1 脚手架搭设
在脚手架搭设前,需要进行详细的设计和测量,确保脚手架的稳固性和安全性。
按照设计要求逐步搭设脚手架,在搭设过程中要注意连接件的牢固,梁、柱的垂直度和水平度要符合要求。
3.2 脚手架验收
完成脚手架搭设后,要进行严格的验收,确保脚手架符合设计要求。
验收要点
包括脚手架的稳定性、承载能力、防护措施等方面。
3.3 施工过程中的安全措施
在施工过程中,必须严格执行安全操作规程,穿戴好安全帽、安全带等安全装备,保证施工人员的人身安全。
定期检查脚手架的稳定性,发现问题及时处理。
3.4 脚手架拆除
完成工程后,需要及时拆除脚手架。
拆除时要注意操作规范,按照先上后下的
顺序逐层拆除,确保拆除过程安全可靠。
4. 结束语
新景中心2#地块工程外脚手架施工方案的制定是确保施工进展顺利、安全的
关键之一。
只有严格按照方案要求执行,才能保证脚手架施工的质量和安全。
希望本文提供的施工方案能够对相关工程实践提供一定的参考和指导。
以上是新景中心2#地块工程外脚手架施工方案的详细内容,希望对施工工作有所帮助。
重庆永川万达广场A2地块S2商铺脚手架施工方案编制人:审核人:编制日期:中国建筑一局(集团)有限公司目录1.工程概况 (1)1.1工程简介 (1)1.2结构概况 (1)2. 编制依据 (1)3. 施工安排 (2)3.1材料准备及要求 (2)3.2脚手架布置图 (3)3.3人员要求 (4)3.4进度计划 (5)4. 操作程序及质量要求 (5)4.1搭设流程 (5)4.2搭设要求及措施 (6)4.2.1立杆 (6)4.2.2大、小横杆 (7)4.2.3扣件 (7)4.2.4连墙件 (7)4.2.5剪刀撑 (8)4.2.6脚手板 (9)4.2.7上人斜道 (9)4.2.8门洞 (10)4.3脚手架外排组织 (11)5.脚手架拆除 (11)5.1拆除脚手架前的准备工作 (11)5.2拆除说明 (11)5.3拆除顺序 (12)5.4脚手架拆除阶段安全技术措施 (12)6.卸料平台搭设 (13)6.1搭设要求 (13)6.2安全操作要求 (14)7.安全技术措施及注意事项 (15)8.施工安全保证措施 (15)8.1卸料平台安全操作措施 (15)8.2安全组织保障措施 (16)8.3安全技术措施 (17)8.4预防物体打击事故措施和防高空坠落要点 (18)9.应急预案 (18)9.1应急组织 (18)9.2应急救援预防措施及应急响应 (19)9.3监测监控措施 (19)10.落地式扣件钢管脚手架计算书 (21)1.工程概况1.1工程简介本工程位于重庆市永川区,红河大道与三星路交叉口。
重庆永川万达广场项目A2地块S2商铺项目,拟建建筑物为两层的商铺,层高为5.1米,商铺无地下室。
建筑安全等级为二级,抗震设防烈度为6度,抗震设防类别为标准设防类(丙类)。
建设地点:重庆市永川区红河大道与三星路交叉口建设单位:重庆永川万达广场投资有限公司设计单位:中机中联工程有限公司勘察单位:中国建筑西南勘察设计研究院有限公司监理单位:重庆赛迪工程咨询有限公司施工单位:中国建筑一局(集团)有限公司1.2结构概况本工程基础形式为柱下机械旋挖灌注桩/柱下独立柱基,结构形式为框架结构,四周均搭设双排落地式脚手架,内立杆距离外墙0.2m,立杆纵距1.5m,排距1m,横杆步距为1.8m。
脚手架施工安全专项方案一、编制目的明确脚手架施工安全操作规程,防止事故发生。
二、使用范围适用桥梁所有脚手架的施工。
三、脚手架搭设前准备1、脚手架布架设计脚手架组架前,要先编制脚手架施工组织设计。
明确使用荷载,确定脚手架平面、立面布置,列出构件用量表,制定构件供应和周转计划等。
2、构件检验1、搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
2、脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5m,每根钢管的最大质量不小于25KG。
3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划痕。
4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定:①新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测。
对不合格品禁止使用。
②旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓进行更换处理。
③新、旧扣件均进行防锈处理。
6、脚手板用毛竹脚手板,无发霉、腐蚀。
7、密目式安全网必须有建设主管部门认证的产品。
四、地基处理首先应清除脚手架范围内的杂物,并根据对地基承载力要求,采取相应的地基处理措施,做好排水处理。
1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受0.8kg/cm2的压力)后用C20砼浇筑厚度大于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上部结构荷载。
2、脚手架底面标高高于自然地坪50mm。
3、立杆基础外侧设置截面20cm×20cm的排水沟。
五、脚手架设计尺寸1、脚手架底步距为2m,其余每步为1.8m。
2、立杆纵距为1.5m,横距为1.2m。
3、踢脚杆、防护杆从第二步起设置,分别为0.3m和0.2m,顶排防护栏不少于二道,高度分别为0.9m、1.3m。
哈尔滨顺迈医院一期医疗综合楼脚手架工程施工方案(裙房部分)大连建科建设工程有限公司哈尔滨项目部2008年06月10日裙房脚手架施工方案本工程为混凝土框架结构形式,群房部分地上一层5.1米、二层4.8米、三层4.8米、四层4.5米、到女儿墙顶20.7米,按实际施工要求,建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架。
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护,荷载按装修荷载考虑,要求三层同时作业。
脚手架搭设采用双排双立杆。
立杆距结构梁柱外沿0.65m,排距(横距)为1.2m、柱距为1.50m,大横杆步距为1.50m。
1、构造要求及技术措施1.1 扣件式钢管脚手架的构造要求及技术措施:(1)立杆:立杆基础设置在地下室顶板上,布设必须平稳,不得悬空。
脚手架采用双排双立杆,立杆顶端高出结构檐口上皮1.5m,双立杆应采用双管底座。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。
(2)大横杆:大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。
(3)小横杆:每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。
小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设1—2根小横杆,其最大间距不大于75cm。
小横杆伸出外排大横杆边缘距离不小于lOcm;伸出里排大横杆距结构外边缘15cm,且长度不大于44cm。
上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立柱处相向布置。
(4)纵、横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。
(5)剪刀撑:本脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置。
双立杆部位采用双杆通长剪刀撑,单立杆部位则采用单杆通长剪刀撑。
剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45°~60°之间。
斜杆相交点处于同一条直线上,并沿架高连续布置。
剪刀撑的一根斜杆扣在立柱上,另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2~4个扣结点。
所有固定点距主节点距离不大于15cm。
最下部的斜杆与立杆的连接点距地面的高度控制在30cm内。
剪刀撑的杆件连接采用搭接,其搭接长度≥lOOcm,并用不少于2个旋转扣件固定;端部扣件盖板的边缘至杆端的距离≥10cm。
横向斜撑搭设在主楼脚手架部位,在同节内、由底至顶层呈“之”字型、在里、外排立柱之间上下连续布置,斜杆应采用旋转扣件固定在与之相交的立柱或横向水平杆的伸出端上。
除拐角处设横向斜撑外,中间应每隔6跨设置一道。
(6)脚手板:脚手板采用钢脚手板,厚5mm、宽35—45cm、长度不少于3.5m。
在作业层下部架设一道水平兜网,随作业层上升,同时作业不超过两层。
首层满铺一层脚手板,并设置安全网及防护栏杆。
脚手板设置在3根横向水平杆上,并在两端8㎝处用直径1.2mm的镀锌铁丝箍绕2—3圈固定。
当脚手板长度小于2m时,可采用两根小横杆,并将板两端与其可靠固定,以防倾翻。
脚手板应平铺、满铺、铺稳,接缝中设两根小横杆,各杆距接缝的距离均不大于15cm。
靠墙一侧的脚手板离装饰墙面的距离不应大于15cm。
拐角处两个方向的脚手板应重叠放置,避免出现探头及空挡现象。
(7)连墙件:连墙件采用刚性连接,垂直间距每一层一连、水平间距为4. m。
连墙杆用48×3.5的钢管做拉杆,现浇梁板预埋48×3.5管头与脚手架连接采用直角扣件。
在脚手架的转角处,在框架柱上双向设置箍柱式拉杆。
在建筑物的各层设置一道连墙件。
1.2 防护设施:脚手架要满挂全封闭式的密目安全网。
密目网采用1.8m×6.Om的规格,用网绳绑扎在大横杆外立杆里侧。
作业层网应高于平台 1.2m,并在作业层下步架处设一道水平兜网。
在架内高度5.1m处设首层平网,往上隔一层14.7m处设隔层平网一道。
作业层脚手架立杆于0.6m及1.2m处设有两道防护栏杆,底部侧面设18cm高的挡脚板。
1.3 卸料平台从经济、实用的角度考虑,卸料平台脚手架搭设平台,楼前后各设计1个,高度同楼层,规格为5.0m×3.5m(长×宽)。
平台上外三边要设有1.2m高防护栏杆,本工程卸料平台限重为1.5to 卸料平台自第三层、四层每层设一个。
1.4安全防护措施(1)电梯井洞口防护措施电梯井口设置不低于1,2m高的开启式防护门,用2的螺纹钢筋、按水平间距30cra、竖向间距40cm焊制而成,并在防护门上要刷漆、上锁、挂牌。
电梯井筒内每隔一层在人口处设置一个用5钢筋、钢管及木板搭设的平台,中间一层用钢筋支托安全网一道,网上及平台上均不得存有杂物。
电梯井内不准做垂直运输通道或垃圾通道。
(2)结构临边防护措施在结构四周边和内天井四周边线内50㎝处设置全封闭式护身栏,使用材料均采用48×3.5钢管。
其高度不低于1.2m、立杆间距不大于2.5m、竖向每隔0.6m设一道通长大横杆、每隔一根立杆设一道三脚架。
沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、临边四周lm范围内不准堆料、停放机具。
(3)楼梯间防护措施.楼梯的侧边利用脚手架做安全防护,架子立管从梯井内搭设,侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18㎝高的挡脚板。
2.脚手架的搭设及拆除施工工艺:2.1 落地式钢管脚手架搭设施工工艺’落地脚手架搭设的工艺流程为:钢底座一纵向扫地杆一立杆一横向扫地杆一小横杆一大横杆(搁栅)一剪刀撑一连墙杆+铺脚手板一扎防护栏杆一扎安全网。
定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记。
用钢卷尺拉直,分出立杆位置,并用油漆点出立杆标记。
垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;双管立柱应采用双管底座,并垂直于墙面设置。
在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。
双排架宜先立里排立杆,后立外排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆接长时,宜先立外排,后立内排。
2.2 脚手架的拆除施工工艺:拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为:安全网一栏杆+脚手板一剪刀撑一小横杆一大横杆一立杆)。
不准分立面拆架或在上下两步同时进行拆架。
做到一步一清、一杆一清。
拆立杆时,要先抱住立杆再拆开最后两个扣。
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准节时,应防止失稳。
当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时抛撑加固,后拆连墙件。
3.安全施工技术措施:3.1 材质及其使用的安全技术措施(1)扣件的紧固程度应在40—50N·m,并不大于65N·m,对接扣件的抗拉承载力为3kN。
扣件上螺栓保持适当的拧紧程度。
(2)对接扣件安装时其开口应向内,以防进雨水,直角扣件安装时开口不得向下,以保证安全。
(3)各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
(4)钢管有严重锈蚀、压扁或裂纹的不得使用。
禁止使用有脆裂、变形、滑丝等现象的扣件。
(5)外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料混用。
(6)严禁将外径48mm与51mm的钢管混合使用。
3.2 脚手架搭设的安全技术措施(1)脚手架的基础必须经过硬化处理满足承载力要求,做到不积水、不沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工。
(2)搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。
当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防坠落伤人。
(3)进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等。
(4)开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,可根据情况拆除抛撑。
(5)脚手架及时与结构拉结或采用临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。
(6)脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。
(7)在搭设过程中应由安全员、架子班长等进行检查、验收和签证。
每两步验收一次,达到设计施工要求后挂合格牌一块。
3.3 脚手架上施工作业的安全技术措施(1)结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。
任何班组长和个人,未经同意不得任意拆除脚手架部件。
(2)严格控制施工荷载,脚手板不得集中堆放,施工荷载不得大于3kN/m2,确保较大安全储备。
(3)结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过1层。
(4)当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
(5)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。
(6)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
3.4 脚手架拆除的安全技术措施(1)拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。
(2)架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点、附件、电气装置情况,凡能提前拆除的尽量拆除掉。
(3)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。
(4)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
