城市园林绿化大树移栽技术
- 格式:doc
- 大小:170.00 KB
- 文档页数:5
大树移植技术操作技术一、总则1、大树移植是城市绿化建设中的一种重要技术手段,为了统一技术标准,提高施工质量,使移植大树工程纳入科学化、规范化的管理轨道,特制定本规程。
2、本规程适用于移植移植胸径在20cm以上的落叶乔木和胸径在15cm以上的常绿乔木。
(以下简称大树)3、为了保证施工安全和树木移植成活率,上岗人员必须是有经验的技术人员或经过园林部门的培训审核技术工人方可参与该工程。
二、大树移植前的准备工作1、大树选择(1)选择原生长地域环境条件与定植地生境条件相符合的苗木。
尤其是土壤酸碱度和质地、温度、湿度、光照等因素。
(2)尽量选择乡土树种及经苗圃培育多年的大树或移栽三年以上的大树,少用实生苗。
(3)选择生长健壮、无偏冠、无病虫害及未受机械损伤的苗木。
2、移植季节落叶树应在早春,常绿树应在树木开始萌动前进行为宜。
3、移植前技术处理。
(1)对根部进行试探挖掘,了解根系分布及土质情况,决定树木是否适合移植。
(2)在土壤干燥地,应提前2天灌足水,使大树的根系,树干储存足够水分,以弥补移栽造成的根系吸水不足,并且土球容易扎紧,在运输过程中也不易松散。
(3)对常绿树种或易挥发香油及树脂的树种,应在移植前一周进行梳枝修剪。
(4)选定移植树木后,应在树干北方做出明显标记,以便找出树木的朝阳面,同时采取树木挂牌,编号,并做好登记,以利对号入座。
三、挖、运、栽移植树木应做到当天挖、当天运、当天栽1、挖树(1)土球直径大小一般按干径1.2m处的8-10倍,土球高度一般为土球直径的2/3左右。
(2)挖掘高大乔木或冠幅较大的树木前,应先设立好支柱,支稳树木。
(3)挖时先去表土,见表根为准,再进行下挖,挖时遇粗根,必须用锯锯断再削平,不得硬铲,以免造成散坨。
(4)土球应修成上大下小呈截头圆锥形,土球底部一般为土球直径的1/3左右。
收底时遇粗大根系应锯断。
(5)用浸好水的草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰绳宽度视土球土质而定。
园林绿化树木移栽方案园林绿化树木移栽方案一、项目概述为了实现园林绿化工程的顺利进行,需要对一些已经成型的大树进行移栽。
本方案旨在制定园林绿化树木移栽的具体方案,确保移栽过程安全、顺利,最大程度保障树木存活率。
二、移栽前的准备工作1. 确定移栽范围:根据园林绿化规划确定移栽的具体树木类型和数量。
2. 做好移栽地的准备:清理移栽地的杂物和废弃物,确保施工区域干净整洁。
3. 搭建临时围挡:在移栽地周围搭建临时围挡,确保移栽过程的安全性和工作的顺利进行。
4. 开展移栽前的技术调查:对待移栽的树木进行详细调查,了解树木的生长情况、根系状况、健康状况等信息。
三、移栽方案的制定1. 按照树木的类型和特点,制定合理的移栽方案。
2. 尽量选择天气晴朗、温度适宜的日子进行树木的移栽,减少移栽过程中对树木的不良影响。
3. 根据树木的大小和重量,制定合理的机械设备和人工使用计划。
4. 移栽前保证移植区域充足的湿度,以便保护树木的根系。
四、移栽过程的具体执行步骤1. 刨沟:按照移栽方案中确定的树木规格,开挖合适大小的移栽沟。
2. 树木准备:对待移栽的树木进行修剪,去掉枯枝、病虫害等,确保树木的整洁、健康。
3. 挖掘树木:在树木周围开挖树木周界树皮外的土壤,挖掘深度要达到树木根系的最外围。
4. 装卸树木:使用适当的机械设备,将树木从土壤中提起,放置在移栽车上,经过稳固的固定。
5. 运输树木:树木运输过程中,稳定树木的位置,以免造成根系或树木本身的挤压和损害。
6. 移栽树木:根据移栽方案指引,将树木逐一移栽到预定的位置,并确保树木的整齐和稳定。
7. 填土固定:移栽完成后,将移植区域周围的土壤填满,保证树木的稳定。
填土时要注意,不要过于密实,以免影响树木的通气和水分吸收。
8. 浇水抚育:移栽后及时浇水,以保持树木的适度湿润,并定期进行护理工作,促进树木的生长。
五、移栽后的维护工作1. 进行定期的浇水工作,以保持树木的湿润状态。
浅谈园林绿化工程施工中大树移植技术要点摘要:目前,我国正在处于城市化不断发展的过程中,保护生态环境、提高城市绿化率也成为了提升城市化标准的重中之重。
目前来看我国的绿化面积在不断的减少,城市的空气也在慢慢的恶化。
人们也逐渐意识到了绿化工程对于一个城市的重要性,所以也开始重视绿化和生态保护。
在目前的这种情况之下,大树移植成为了我国增加绿化面积的主要技术之一。
同时,提升大树移植的养护管理也已经成为绿化工程当中不可或缺的一部分。
关键词:园林绿化;大树移植;养护管理引言在城市基础建设过程中加强风景园林工程的建设,需要施工人员对每一个施工细节进行严格的把控,及时解决工程中遇到的问题。
在风景园林工程中各种绿色植物的种植和养护是整个风景园林工程施工的核心,特别是后期的养护工作。
养护要遵循自然发展的规律,结合不同地区的气候、环境以及水文条件等制定养护措施,及时地观察植物的生长状态,确定科学的养护规范,确保工程能够全面的推进。
1、风景园林施工中大树移植的意义现阶段我国社会经济和城市化建设水平的提高,人们对于生活质量提出了较高的要求。
为了满足人们不同的发展以及生活要求,就需要加强城市风景园林工程的绿化建设。
通过绿化建设可以为人们提供一个良好舒适的居住空间,同时还可以对周围的环境起到改善的作用。
在风景园林工程建设过程中会涉及到大树的移植施工,该过程需要施工企业引起高度的关注,减少外界因素对于大树移植带来的不良影响。
大树移植的意义主要体现在以下几点:首先,将已经长大的树木移植到风景园林工程中可以保证风景园林工程的整体建设达到设计规范的要求,提高整个工程建设的水平和绿化效果。
其次,大树移植可以起到一定的造景美观性,提高整个风景园林的观赏效果。
最后,与传统的风景园林建设工程相比,大树移植技术的应用,可以在保证风景园林工程观赏性的同时,给景观建设带来更多的创新与可能。
2、风景园林施工中大树移植技术2.1做好充分的准备工作为了保证园林工程的全面施工建设,还要做好工程的技术交底以及图纸会审。
园林绿化大树移栽技术规程嘿,朋友们!今天咱就来讲讲园林绿化大树移栽这档子事儿。
你想想,一棵大树在那片土地上生长了好些年,就跟咱人在自己家待惯了似的。
现在要把它挪个地儿,那可得小心着点,不然它可不乐意呢!移栽大树就好比给一个大家伙搬家。
首先得选个好时候,可不能大冬天的去折腾它,那不是找不痛快嘛!最好是在春天或者秋天,天气不冷不热的时候。
然后呢,得给它来个“全身检查”,看看有没有啥毛病,要是有病虫害啥的,得先治好喽,不然搬到新家也过不好呀!接下来就是挖树啦!这可真是个技术活,就像挖宝藏似的,得小心翼翼。
不能挖得太浅,也不能挖得太深,不然伤了根可就麻烦啦。
这根啊,就好比大树的脚,脚伤了还咋走路呢?挖出来后,还得给它好好包装一下,就像给宝贝裹上一层保护膜。
用草绳啊、麻袋啊把树干和树根包起来,免得在运输过程中磕着碰着。
运输的时候也得轻拿轻放,你想想,要是你被人粗鲁地扔来扔去,你乐意啊?到了新家,就得赶紧给它安顿好。
挖个合适的坑,把它放进去,填上土,就跟给它盖被子似的。
可别填得太实了,得给它留点喘气的空间。
种好后,还得好好照顾它一段时间呢。
就像照顾一个刚到陌生地方的小孩子,得给它浇浇水、施施肥,让它尽快适应新环境。
你说移栽大树是不是挺不容易的?就跟咱搬家一样,得操心这操心那的。
但要是做好了,那可是给城市增添了一道亮丽的风景线啊!咱生活的城市里,这些大树就像是绿色的卫士,守护着我们的环境。
它们给我们带来清新的空气,让我们在炎热的夏天有个乘凉的好去处。
所以,好好对待这些大树吧,让它们在新的地方茁壮成长,为我们的生活增添更多的美好!这不就是我们应该做的嘛!让园林绿化大树移栽技术发挥它最大的作用,让我们的城市更加美丽、宜居!原创不易,请尊重原创,谢谢!。
园林绿化大树移栽技术园林绿化是人类文明发展的伴随者,与人们的居住环境息息相关。
而其中最为关键的元素便是树。
大树,作为园林绿化的重要组成部分,更是我们整个城市和地区环境的主宰者。
然而,在城市化和现代化的推动下,大树移栽成为了一个重要的话题。
那么,如何进行园林绿化大树移栽技术呢?本文将对此进行详细介绍。
一、什么是大树移栽技术大树移栽技术简单来说,就是将一个已经成型的大树从一个位置移植到另一个位置。
这种技术一般是在树木已经长成较为成熟或者已经形成了较为深厚的生态环境时用到的。
因为一旦移植成功,这些大树可能会极大地影响到周边的环境,而这在很多情况下都是不可避免的。
二、大树移栽技术的操作流程1、前期的勘测。
移栽前,必须对原来的树的生长环境和目标栽植地的情况进行认真的调查和评估。
需要测量树木的高度,保护圈的范围,树木的吸水能力和根系生长情况等重要参数。
2、准备工作。
在移动树木前,必须清除树木周围的杂草和垃圾,同时在树木周围挖出一个大于树冠直径两倍以上的圆形土坑,以便于观察根系的情况。
3、剪枝和包裹。
树冠在移植前应该剪除三分之一左右的树枝,以减轻它的重量,并将树枝密度减小到更容易移栽的程度。
在移栽之前,应该用厚牛皮纸和绳子把树干包裹起来,以减少树枝的损伤。
4、掘土和吊装。
在挖土之前,应将树冠和树杆缠绕好防止树板伤害。
然后用翻斗机、起重机等大型机械设备将树木整体或分段式吊起,并进行运输。
5、移植后的维护。
在移栽和定植后,一定要做好补养土和肥料的工作,同时要进行充足的浇水和修剪管理。
树木在移栽和定植以后,一个至少需要1-2年的生长周期才能恢复到先前的生长状态。
三、大树移栽技术注意事项一旦植树位置选对了,就一定要严格遵守移栽方法。
不同种类的大树移栽方法也会不同,选择合适的方法很重要。
同时,我们还应该重视树种的选择,不同的树种移栽效果也是有区别的。
四、大树移栽技术的优缺点优点:移栽保留了树木的生命周期,而不是通过砍伐及其重新植入新的种植树木。
园林绿化的大树移栽与养护管理技术论文园林绿化的大树移栽与养护管理技术论文(精选3篇)在学习和工作中,许多人都有过写论文的经历,对论文都不陌生吧,论文是对某些学术问题进行研究的手段。
你所见过的论文是什么样的呢?下面是小编收集整理的园林绿化的大树移栽与养护管理技术论文,仅供参考,大家一起来看看吧。
园林绿化的大树移栽与养护管理技术论文1摘要:介绍了大树移植管理技术,包括移植前准备、吊运及运输、定植、定植后管理等内容,以期为大树移植提供参考。
关键词:大树;移植;管理大树是指根干径在10cm以上,高度在4m以上的大乔木。
近几年来,笔者连续给机关单位及学校进行大树移植,通过几年的亲身操作,摸索出一套科学的大树移植管理技术,现将其介绍如下。
1、移植前准备(1)栽植地要求大树栽植的地块宜选择排水较畅的地方,忌积水,如果是在规划线上,地势低洼,要进行人工营造高凸地面。
(2)移植树的确定根据绿化地的需要,合理安排好树的大小及品种,并依据所购树的大小挖好树塘。
树塘的大小应根据树品种及该树根系情况区别对待,一般按所确定的树种,依据树的土球,不论土球大小所挖的树塘再在四周加大40~50cm,深度加深20~30cm,如在规划线内,挖的树塘遇有砖瓦、石砾,要进行换土。
确定好的树品种、挖好的树塘要进行编号,同时在起挖大树前要标记好大树的正南方向,栽植时要尽量保持与原方向一致。
起挖大树土球的大小,依据树木胸径大小确定土球的直径和土球的高度,一般土球直径为树木胸径的8~10倍,土球高度一般70~80cm,留底直径为该土球的1/3。
起挖土球时,要先铲除树干周围的浮土,以树干为中心,比所确定的土球大5cm划一圈,并顺此圆圈往外挖沟,沟宽70~80cm,深度以挖到土球所需高度为止,随后逐步修整土球,修整后用草绳包装好。
(3)移植的时间大树移植应在最适宜的移植季节进行。
一般阔叶树在春季移植,针叶树既可在春季也可在秋季进行。
无特殊情况下,大树移植的最佳时间是早春,因为早春时大树叶芽才刚刚萌动,根系还处于休眠状态,此时移植大树,在移植过程中损伤的根系容易愈合和再生,移植后随着气温逐渐上升,新芽在移植之后萌动,根系在移植之后再生新根。
园林绿化工程中大树移植技术与养护管理摘要:大树移植和养护管理是园林绿化项目的一个重要环节,它所面临的问题对其自身具有很大的消极性。
在目前的发展进程中,提高大树移植技术水平,使其得到较好的维护与管理,对于改善地区环境质量具有十分重要的意义。
目前,研究影响树木成活率的各种因素,并采取相应的对策,是目前我国园林绿化建设面临的一个重大课题。
关键词:园林绿化工程;大树移植技术;养护管理1园林绿化工程中大树移植的重要性1.1美化城市市容市貌园林工程中的树木种类很多,各有其独特的形态、色彩和风韵,而且随着季节的变化,各种树种也会表现出不同的姿态。
比如,春天枝头青翠,夏天枝繁叶茂,秋天果实累累,冬天白茫茫一片。
此外,在园林绿化项目中,树木与山石建筑相互映衬,更增添了景观的灵动。
因此,大树移植不但可以提高城市居民的生活品质,改善人民的居住环境,而且可以美化城市的面貌,推动城市的稳定发展。
1.2保护古树随着城市化的发展,旧城区和老街道的改造项目也在逐步增加。
在这一进程中,珍贵树种的迁徙是必然的。
古树是国家森林资源的重要保护对象,它既是历史的见证,又是生态、历史、观赏的重要组成部分,它与生物资源、历史文化遗产的继承与发扬有着密切的联系。
而移植技术则可以为古树创造更好的生长条件,使其更好地利用其功能。
1.3经济效益和生态效益和谐发展大树移植所需的养护费用只有一般草坪的十分之一,而树木在成长和成长期间所吸收的CO2及所产生的氧含量是一般草坪的五倍。
结果表明,移植大树不但可以节约建设资金,而且可以增加其生态效益,对推动城市建设的可持续发展具有重要意义。
1大树移植的技术分析1.1选择合适的栽植树种在移植树种时,要着重考虑选用的问题,一是要根据本地的实际条件,也就是可以满足的树种。
因此,要根据实际情况,根据不同的情况,适当地栽植有关的树木,并选用与本地生长相适应的品种。
其次,要充分考虑到树木的大小、年龄等限制条件。
在选择树种时,必须选用比较强壮、生长快的树木。
城市园林绿化大树移栽技术[摘要]大树移植是城市绿化建设中的一种重要技术手段,是园林工程的主体部分,其具有调节人类生活和自然环境的功能,发挥着生态、审美、游憩三大效益,起着悦目怡人的作用。
绿化工程的对象是植物,有关植物材料的不同季节的栽植、植物的不同特性、植物造景,植物与土质的相互关系、依靠专业技术人员施工以及防止树木植株枯死的相应技术措施等,均需要认真研究,以发挥良好的绿化效益。
本文就城市园林绿化大树移栽技术环节中从栽前准备、栽中措施和栽后管理等方面进行了阐述,对园林绿化大树移栽成活进行了实践总结,得出了大树移植成活技术的一些细节方面的知识。
[关键词]园林绿化大树移栽技术中图分类号:s723.3 文献标识码:a 文章编号:1009-914x(2013)07-0144-02随着城市建设的迅速发展和园林绿化水平的不断提高,大树移栽在城市道路拓宽、城区绿地改造、公园建设、房地产开发以及庭院绿化等方面的运用日益普遍。
本文所指的大树通常胸径为15cm 以上、树龄在20年以上的树木。
这种大树由于培育周期长、生长速度慢,很少在苗圃中培养,绝大部分来自天然山林。
由于这类树木的树龄长、长势弱,所以树木主根发达,须根相对较少,加上原生长地与引进移栽地立地条件存在较大的差异性,在采挖过程中树木根系受伤、树体失水等原因,致使大树成活率较低。
为了提高大树移栽成活率,经过近几年的研究与生产实践,总结出大树移栽的一些技术与经验,可使大树移栽成活率达到90%以上,下面就相关技术要点介绍如下。
1 移栽前的准备工作根据工程的园林植物景观设计要求,提前在树木生长地选择接近引进栽植地土壤、气候等生长条件的大树,并在选好的树上做好明显标记,将树木的品种、规格(高度、干径、分枝点高度、树形及主要观赏面、病虫害情况等)分别记入卡片,进行分类,编制出栽植施工的顺序。
所选大树要长势良好、树形美观、无病虫害、易于施工。
1.1 树种选择根据园林植物景观设计要求和适地适树的原则,选定树种及规格。
园林绿化工程中的大树移栽与养护技术随着城市化进程的不断加快,城市绿化工程越来越受到重视。
在城市绿化工程中,大树的移栽与养护是一项重要工作。
大树移栽与养护技术不仅关乎园林景观的美观,也直接关系到大树的生长和健康。
下面我们就来讨论一下园林绿化工程中的大树移栽与养护技术。
一、大树移栽技术1. 移栽前的准备工作移栽大树前,首先要对移栽地进行植物学和土壤学的勘测,以确定移栽地的适宜度。
同时要对待移栽的大树进行全面的勘查,包括树龄、树高、树冠情况等。
根据勘查结果,制定移栽方案和措施。
2. 移栽过程中的注意事项在移栽大树的过程中,首先要进行树木的修剪。
在保持树木健康的前提下,削减部分枝叶,使之适应移植后的生长环境。
然后要进行树木的捆绑和支撑,以防止在移栽过程中造成树木损害。
接着进行树木的挖掘和运输,要保证树根完整,并且在搬运过程中要轻拿轻放,保持树木的完整。
最后是栽植过程,树木栽植后要进行及时浇水和施肥,保持移栽后树木的生长。
1. 树木的修剪树木在生长过程中需要定期修剪,包括枝叶的修剪和碱枝修剪。
枝叶的修剪要根据树木的生长情况和形态要求来进行,使树木保持良好形态和健康状态。
碱枝修剪要根据树木的生长环境和要求进行,使树木适应生长环境。
2. 根系的修剪根系的修剪是树木养护中非常重要的一环,它关系到树木的生长和健康。
根系的修剪要根据树木的生长状况和环境要求来进行,及时修剪病虫害的根系,促进新根的生长。
3. 树木的施肥树木在生长过程中需要得到充分的营养供应,施肥是非常重要的养护方法之一。
树木的施肥要根据树木的生长状况和环境要求来进行,定期施肥,提供充分的养分供应。
4. 树木的防治病虫害病虫害是树木生长中常见的问题,及时防治病虫害是树木养护中非常重要的一环。
要根据树木的生长环境和病虫害的情况来进行防治,使用安全有效的药剂进行防治,并且定期检查病虫害的情况,保持树木的健康。
以上就是园林绿化工程中的大树移栽与养护技术,这些技术不仅关系到园林景观的美观,也直接关系到树木的生长和健康。
园林绿化中的大树移栽及养护管理技术园林绿化一直是城市建设中的重要组成部分,而大树移栽及养护管理技术是园林绿化工作中的关键环节。
大树移栽及养护管理技术的落实,对于城市的园林景观和环境质量的提升起着非常重要的作用。
本文将介绍大树移栽及养护管理的相关技术,希望能够为园林绿化工作提供一些参考和帮助。
一、大树移栽技术(一)移栽前准备工作1. 移栽前的调查研究在进行大树移栽前,需要对待移栽的大树进行充分的调查研究,了解树木的生长情况、树木的品种特性、树木的根系情况等。
只有充分了解树木的情况,才能做到有的放矢,保证移栽的成功性。
2. 移栽地的条件评估在选择新的移栽地点时,需要对土壤质地、土壤水分条件、土壤通气条件等进行评估,确保新的移栽地点能够适合待移栽的大树进行生长,避免因土壤条件不适导致移栽失败。
(二)移栽技术步骤1. 修剪树木在进行大树移栽前,需要对树木进行修剪。
主要包括树冠的修剪和根系的修剪。
通过合理的修剪,可以保证移栽后的树木能够更好地恢复生长,提高移栽成功率。
2. 准备移栽设备在进行大树移栽时,需要准备好相应的移栽设备,如起重机、卡车等。
这些设备的准备,对于大树移栽工作的顺利进行至关重要。
3. 挖掘树木在进行大树移栽时,需要对树木周围的土壤进行挖掘。
这个过程需要小心进行,避免对树木造成不必要的伤害,确保树木的移栽成功。
4. 移栽树木在完成了树木周围土壤的挖掘后,就可以利用起重机等设备将树木移栽到新的地点。
在移栽树木的过程中,需要特别注意树木的保护,避免树木受到损坏。
1. 树木养护计划的制定在进行大树移栽后的养护管理工作时,需要制定详细的树木养护计划。
这个计划需要包括对树木的浇水、修剪、施肥等工作的安排,确保树木能够获得良好的生长条件。
2. 养护管理人员的培训在进行树木养护管理工作前,需要对相关的养护管理人员进行培训,确保他们对树木养护管理的技术要求和操作流程有清晰的了解。
(二)养护管理技术1. 树木的浇水在进行大树移栽后的养护管理工作中,浇水是非常重要的环节。
园林绿化工程中树木移栽技术要点园林绿化工程中,树木的移栽是一项非常重要的工作。
对于已经成型的大树,若要将其移植到其他地方,需要采用一系列科学、安全的技术手段。
下面就园林绿化工程中树木移栽技术的要点进行详细介绍。
一、前期准备工作1. 移栽地点选择:在移栽树木之前,首先要选好移栽的地点。
要考虑到土壤条件、光照、空间布局等因素,确保移栽后树木能够生长茂盛。
2. 树木状态评估:对待移栽的树木进行综合评估,包括树龄、树高、树冠形状、根系情况等,确定树木的移栽难度和所需的技术手段。
3. 土壤准备:移栽地要提前进行适当的土壤改良,保证新栽植的树木能够获得足够的养分和水分。
4. 移栽计划制定:根据树木的大小、种类、移栽距离等因素,制定出详细的移栽计划,包括移栽时间、人员分工、设备准备等。
二、移栽过程中的操作技巧1. 根系保护:在移栽过程中,树木的根系是非常重要的。
树木的根系应该尽可能完整地保留,降低对树木的伤害。
2. 树木修剪:对于一些过密的树冠、病虫害严重的树木,需要在移栽前进行适当的修剪,使树木能够更好地适应新的环境。
3. 使用专业设备:在移栽过程中,需要使用一些专业的设备,如树木起吊机、树木绑扎工具等,确保移栽的安全和顺利进行。
4. 移栽过程控制:在移栽过程中,需要对树木的状态、根系情况等进行及时的监控和调整,保证移栽的成功。
三、移栽后的养护工作1. 浇水和施肥:移栽后的树木需要定期浇水和施肥,帮助其尽快适应新的环境,并恢复生长。
2. 病虫害防治:移栽后的树木容易受到病虫害的侵袭,需要及时进行防治工作,保证树木的健康生长。
3. 树木支撑:在移栽后,对于一些较大的树木,可以考虑使用支撑工具,保证树木的稳固。
4. 监测生长情况:移栽后的树木需要经常进行生长情况的监测,及时进行调整和管理,确保树木能够茁壮成长。
以上就是园林绿化工程中树木移栽技术的要点。
通过科学的前期准备、精细的移栽过程和细致的养护工作,可以保证移栽后的树木能够顺利生长,为城市绿化工作做出更大的贡献。
园林绿化工程中的大树移栽技术应用摘要:园林绿化工程中的大树移栽技术是一项难度稍大的技术,本文对大树的移栽原理、移栽前准备工作、移栽方法、移栽后的养育管理这些方面进行了探讨,以求提高大树的成活率。
关键词:园林绿化;大树移栽技术;移栽前处理;养育管理中图分类号:s723.3 文献标识码:a绿化城市的人居环境已经成为了普遍要求,于是园林绿化工程已经成为改善环境的有效手段,而园林绿化施工中最重要的一项内容是大树移栽技术,大树移栽技术是指将胸径20cm以上的落叶乔木和胸径15cm以上的常绿乔木移栽到异地的活动。
这种技术不仅能保护天然资源,也能快速提高城市居民生活质量,因此,在不少公路、小区、公园等园林绿化工程里都会采取大树移栽技术,如城市标志性景观绿地,城市中心绿地广场、城市主要景观都会采用大树移植来促进景观效果,如果采用小树移植,那么效果不仅会大打折扣,而且还要等几年后小树长大才能达到效果,所以城市中园林绿化工程都普遍应用大树移栽技术。
1 大树移栽技术的原理1.1 近似生态环境一个整体的树木生长环境是靠光、气、热、水等气候条件和土壤条件。
许多树木的生长环境各不相同,如果把生长在平地的大树移入高山,把生长在碱性土壤中的大树移入酸性土壤,那么差别太大的生长环境就会导致大树的移栽成功率降低[1]。
但是如果移栽后的生长环境与原生的生长环境类似,或者是移植地的生长环境优于原值地的生长环境,那么移栽的成功率自然很高。
1.2 平衡树势平衡树势指的是树木要达到或维持中庸偏旺的生长势,确保生长结果的连续性,保持营养生长与生殖生长的平衡,使树上所有枝条均都呈现出有限度生长的趋势[2]。
也就是对地上部分和地下部分保持平衡。
如果在移栽大树时对根系部分造成了损伤,就必须根据根系伤害情况对地上部分枝叶进行修剪,让地上和地下两部分生长情况保持平衡。
如果地上部分的枝叶过多,则根部的吸收满足不了枝叶的蒸腾,就容易造成移栽时脱水死亡。
因为,根的发育营养物质主要来源于地上部分,而地上部分的营养物质主要来源于根的吸收,所以平衡树势是大树移栽中必须注意的。
大树移栽技术要点随着玛纳斯县城规模不断扩大,县城建设不断的进步和完善,县城园林绿化建设的不断发展,为了让县城绿化美化建设早见成效,玛纳斯县在扩建南城区主干道路绿化以及老城区改造中,经常会遇到大树需要移栽。

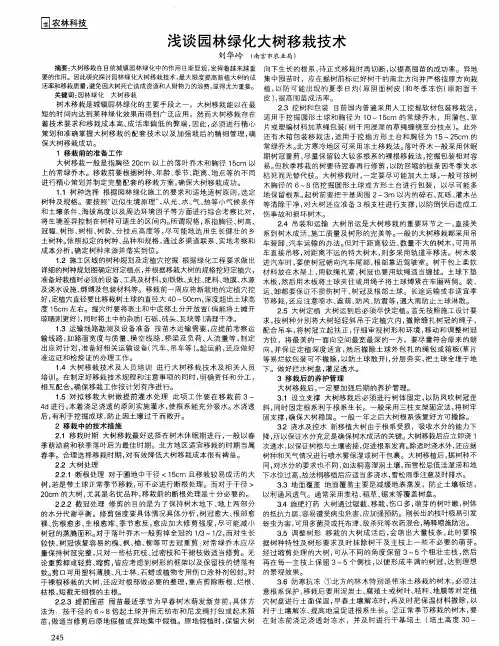

如何让大树移栽后提高成活率?笔者通过多年栽培就养护管理实践,浅谈一些体会。
一、移栽前的准备首先对苗圃地进行灌水,要浇足透水,一般苗圃地10左右就可起苗,并对移栽的大树进行打号,要求生长旺盛、树冠优美、无病虫害苗木。
栽植树木土壤要求通气、透水性好,有保水保肥能力,经多年实践,用泥沙拌土作为移栽后的定植用土比较好。
移栽的时期。
一般选择在树液流动缓慢时期,这时可减轻树体水分蒸发,有利提高成活率。
最佳移栽时期是早春和落叶后至土壤封冻前的深秋,树体地上部处于休眠状态,带土球移栽,加重修剪,有利于提高成活率;若需盛夏移栽,由于树木蒸腾量大,移栽大树不易成活,如果移栽必须加大土球,加强修剪、遮荫、保湿也可成活,但费用加大。
移栽前处理。
为了保证大树成活,还要对移栽树木进行编号和定向,在树干标定南北方向,使其移栽后仍能保持原方位,以满足对避荫及阳光的需求。
若截干的大树,通常在主干2~3m处选择3~5个主枝,在距主干55~60cm处锯断,并立即用塑料薄膜扎好锯口,以减少水分蒸发和雨水侵染伤口,其余的侧枝、小枝一律在齐萌芽处锯掉。
挖掘和包装。
大树移栽时,应尽量加大土球,一般按树木胸径的8~10倍挖掘土球进行包装,以尽量多保留根系。
在挖掘过程中要有选择的保留一部分树根原土,以利于树木萌根。
具体操作:以树干胸径的8~10倍来确定土球直径,以树干为中心,在四周由外向内开挖,起树时要做好土球完整性,最后用蒲包材料加草绳包装。
大树吊运。
大树吊运是大树移植中的重要环节之一,直接关系到树的成活。
一般采用起重机吊装或滑车吊装,汽车运输的办法完成。
树木装进汽车时,要使树冠向着汽车尾部,根部土块靠近司机室。
树干包上柔软材料放在木架上,用软绳扎紧,树冠也要用软绳适当缠拢,土块下垫木板,然后用木板将土块夹住或用绳子将土块缚紧在车厢两侧。
大树移植的方法及技术要求随着城市绿化水平的不断提高和绿化施工节奏的加快,要求绿化景观形成时间短、见效快。
为此,适当移植大树,形成绿地骨架已成为加速绿化、美化城市的一个重要手段。
但是,目前许多地区大树移栽成风,造成了破坏大树原生态的不良后果;另外,由于长途运输和挖苗方法的不合理,造成了大批大树死亡,严重破坏了生态资源,这是不应该提倡的。
因此,在园林绿化工程中不宜过量移栽大树。
一、大树移植的概念(一)大树的界定按园林绿化施工规范胸径10—20cm的称为大规格苗木,落叶乔木胸径大于20cm,常绿树胸径(基径)超过15cm称为大树。
(二)大树的来源及生长特点1.来源于城市绿地大树很少是从园林苗圃培育的,大多数是园林绿化改造工程中需要调整的种植了几十年的树木。
这些苗木大都是苗圃培育而后定植的,经过多次移植,根系比较发达,移植成活率高。
栽植基质土壤较好,便于挖掘土球或箱板苗的土台。
总的讲大树移植的困难小些,成活率会高些。
2.来源于乡村山林现在到处要求种大树,于是,农村种植几十年的,野生于山林的大树都成寻求的目标。
这些绝大部分都是野生的实生苗,有不少没有经过移植,没有断过根,只有直根系,侧根很少。
根系分布没有规律,移植断根后损失惨重。
我们建议这种“山苗”最好不用。
南方的大树移植成风,利用山苗是造成死亡率高的主要原因。
(三)大树移植的准备工作在大树移栽前的准备工作内容前面已有论述,所不同的几点应注意。
(1)如确因城市基础设施建设需要移栽古树名木,必须预先报请所属地有关主管部门批准。
(2)现场勘察决定实施方案勘察内容:树种及规格,土壤质地,土层厚度。
环境条件:建筑物距离,架空线,地下管线,挖掘、吊装、运输作业场地等。
进行可行性分析,制定作业方案。
(3)大树移植不再单纯强调观赏面,重要的是注意原生态方向。
一定要首先在大树上标明原生地朝向,保证移栽后的阴阳面与原有立地条件一致。
(4)作业场地的准备:对挖掘大树作业和拟移栽大树作业的周边现场进行清理,保证吊装、运输通畅无阻。
园林绿化中的大树移栽及养护管理技术园林绿化中,大树移栽是指将已经成熟的大树从一个地方搬迁到另一个地方,以实现绿化优化或满足建设需要。
大树移栽需要进行养护管理,使其能够在新环境中生长健康,并充分发挥其美化环境和提供生态功能的作用。
下面将介绍大树移栽及养护管理的相关技术。
大树移栽的步骤主要包括准备工作、挖掘、移植和养护等。
进行准备工作。
首先要评估大树的健康状况和根系情况,确定是否适合移栽。
然后,要根据移栽的目的和环境特点选择合适的位置。
还要制定移栽计划,包括移栽时间、人员配备和所需设备。
进行挖掘工作。
根据树木大小和移栽距离,选择合适的挖掘方法和设备。
一般对于直径小于50厘米的树木,可以使用挖掘机进行挖掘;对于直径大于50厘米的树木,可以采用手工挖掘的方式。
挖掘时要保持根系的完整性,尽量不破坏树木的根系。
然后,进行移植工作。
将挖掘好的大树搬运到新的位置,保持树木的竖直和稳定。
在树木移植时要注意根系放置的深度和方向,尽量保持与原来生长时的情况一致。
移植后要及时浇水,保持树木根系的湿润。
进行养护管理工作。
移栽后的大树需要进行养护,以帮助其能够在新环境中迅速适应生长。
养护管理主要包括浇水、施肥、修剪和病虫害防治等。
根据大树的需水量和土壤湿度情况,合理控制浇水频率和用水量。
施肥要根据土壤营养状况和季节特点选择合适的肥料,并注意适量施肥,避免过量。
修剪可以帮助树木形态整齐,并促进新枝的生长。
对于病虫害防治,要定期巡查树木,发现问题及时采取措施防治。
大树移栽及养护管理技术是园林绿化中重要的技术之一。
通过科学合理地进行大树的移栽和养护,可以有效地保护大树的生长和发展,提升城市绿化水平,营造美丽的生态环境。
P&R停车场采用立体停车方式的相关研究与项目实践刘阳中国建筑设计研究院有限公司北京100044摘要:P&R停车场的建设,作为引导更多市民乘坐轨道交通的有效手段,能够减少早晚高峰对于城区交通的压力,但现有停车位的供给却无法满足需求。
为节约用地并引导公交出行,建议采用主体停车模式进行改造或扩建。
本文在现场分折调研的基础上,经研究对比选择不同的机械停车方式,提出适用于不同P&R停车场的设计和建设方案,并应用于项目实践。
关键词:P&R停车场;交通分折;主体停车一、P&R停车场的现状调研及分析(一)现存问题P&R停车场多位于轨道交通线路终点站或重要换乘站附近,是私家车与地铁、公交等多种公共交通工具的换乘节点。
因此,潜在停车需求量巨大。
但是,现有停车位的供给却无祛满足需求,尤其是部分首末站的缺口较大。
周边占道、占用城市绿地停车的现象突出。
(二)交通特征分析(1)通勤交通特征明显,高峰时段突出P&R停车场的用户以早晚通勤客流为主,高峰时段吸弓大量车流,尤其是早高峰相对集中(下表为某P&R停车场交通量调查)。
表1 某P&R停车场高峰时段交通量调查表高峰时段季节时间交通量早高峰(约300辆)夏季:6:00—8:006:00—7:00110辆/小时7:00—8:00110辆/小时冬季:6:30—8:306:30—7:30160辆/小时7:30—8:30124辆/小时晚高峰18:00—20:00 (时段相对分散)(2)停车场的用户进出不频繁,停车位周转次数较低P&R停车场的用户出行以换乘轨道交通为主,进出不频繁,根据多个P&R停车场调研结果,停车位周转率基本为1。
(三)存在问题分析与研究策略(见图1)图1P&R停车场存在问题分折与研究策略为节约用地并弓导公交出行,P&R停车场采用平面停车方式已无祛满足快速增长的停车需求和缓解用地紧涨的矛盾。

城市园林绿化大树移栽技术摘要:本文就城市园林绿化大树移栽技术环节中从栽前准备、栽中措施和栽后管理等方面进行了较为详细的阐述,方法简明、技术适用、科学有效,对各地园林绿化大树移栽成活有一定的指导意义。
关键词:大树移栽? 技术? 园林绿化? 成活率随着全国各个地区及城市建设的迅速发展和园林绿化水平的迅速提高,大树移栽在各地城市道路拓宽、城区绿地改造、公园建设、房地产开发以及庭院绿化等方面的运用日益普遍。
本文所指的大树胸径为15 cm以上、树龄在20年以上的树木。
这种大树由于培育周期长、生长速度慢,很少在苗圃中培养,绝大部分来自原始山林、村镇或城市改扩建过程中需要移栽的大树、古树。
由于这类树木的树龄长、长势弱,所以树木主根发达,须根相对较少,加上原生长地与引进移栽地立地条件存在较大的差异性,以及在采挖过程中树木根系受伤、树体失水等原因,致使大树成活率较低。
为了提高大树移栽成活率,我们经过多年的研究与生产实践,总结出大树移栽的技术与经验,可使大树移栽成活率达到90%以上,下面就相关技术要点介绍如下。
一、移栽前的准备工作根据各地工程的园林植物景观设计要求,提前2年在树木生长地选择接近引进栽植地土壤、气候等生长条件的大树,并在选好的树上做好明显标记,将树木的品种、规格(高度、干径、分枝点高度、树形及主要观赏面、病虫害情况等)分别记入卡片,进行分类,编制出栽植施工的顺序。
所选大树要长势良好、树形美观、无病虫害、易于施工。
1.树种选择根据园林植物景观设计要求和适地适树的原则,选定树种及规格。
通常所指的规格,既指树木的胸径、树高、冠幅、树形、树相、树势、分枝点高度等。
选树时不要盲目追求高大,尽可能地选用生长健壮的乡土树种。
按照生态学的“生境相似性原理”,从光、温、水、气、热等气候因子和土壤条件、海拔高度以及周边环境因子等方面进行综合考察比对,将生境差异控制在树种可适生长的区间范围内。
依照拟定的树种、品种和规格,通过多渠道联系、实地考察和成本分析,确定树种来源并落实到位。
同时在选定的树木上用自喷漆或油漆等在朝阳(南)方向的胸径处做好明显标记,并按顺序编号,一树一卡,挂牌登记,分类管理。
2.施工区域的树种规划及定植穴挖掘根据不同园林绿化工程的要求,事先绘制出详细的树木规划设计平面图,并在现场确定好栽植点,准备好移栽时必备的工具及材料,如铁锹、尖镐、支杆、手锯、枝剪、生根剂、伤口涂抹剂、刷子、抑制蒸发剂、绑缚及包裹材料等等。
移栽前应将新栽地的栽植穴挖好,栽植穴直径要比移栽树土球的直径大50~60cm,深度超出土球高度30~40cm左右,栽植深度必须视当地雨水大小、土壤结构等因素而定。
挖种植穴时要将表土和中底部土分开放置,同时将土中的杂质(塑料、砖头、建筑垃圾等不易降解材料)清理干净。
3.运输线路勘测及设备准备按大树运输需要,应提前考察运输线路,如道路路面宽度与质量、横空架设的各种线路、桥梁及负荷、过往人流量等,制定出紧急应对计划,准备好相关机械设备(如运输车、吊车等)。
起运前,还应做好活立木准运证和植物检疫证等相关手续办理工作。
4.大树移栽技术及人员培训大树移栽技术及相关施工人员培训也是准备工作的重要内容之一。
在制定好大树移栽技术规程和安全施工注意事项的同时,明确工作人员职责和分工,相互配合,协调联动,确保大树移栽各个工作按计划有序进行,避免一切意外重大事故的发生。
5.对拟移栽大树做提前灌水处理此项工作要在移栽前2~3天进行,本着浇足浇透的原则实施灌水,在灌水过程中可施入适量的生根剂,使根系能充分吸水、利于生根。
水浇透后,也有利于根系的打包成球,防止因土壤过干而散土球,降低树木的成活率。
二、移栽中的技术措施1.移栽时机大树移栽最好选择在树木休眠期进行,一般以春季萌动前和秋季落叶后为最佳时期。
北方地区适宜移栽的时期应属春季。
部分城市改、扩建工程中的大树移栽,可在生长旺季选择连续阴天或降雨前进行,但要加大土球、加重修剪,同时注意遮荫保湿,需带大土球移栽且较难成活的树木时,可在冬季土壤封冻时带冻土移栽,但要避开严寒期并做好土面保护和防风防寒处理;南方地区尤其是冬季气温较高地区,秋冬春三季均适宜大规模栽植,有些较易成活的落叶树也可裸根移栽。
2.大树处理大树处理的主要内容包括:根据树种移栽成活的难易程度做断根处理、截冠处理和提前囤苗。
对于圃地中干径R≤15cm且移栽较易成活的树木,若是带土球正常季节移栽,可不必进行断根处理。
而对于干径R>15cm的大树,尤其是名贵品种,移栽前的断根处理是十分必要的。
即在移栽前2~3年的春季或秋季,以树干为中心,以胸径的6~7倍为直径画圆,先在圆形相对的两段东弧和西弧(或南弧和北弧)向外挖宽40~50cm、深70~80cm(具体深度依树种根系的深浅而定)的环形沟,第二年按同样方法挖另外两个方向的环形沟。
注意:挖沟时遇到较粗的根系时,可用手锯沿沟的内壁切断;但对粗度较大的根要保留不锯,以防大树遇风倒伏,在沟的内壁处喷涂生根剂促使根部发出新根。
环形沟挖完,回填种植土并分层夯实架好支杆,然后浇透水。
这样,第3年沟内长满须根,即可起挖大树了。
修剪的目的是为了保持树木地下、地上两部分的水分代谢平衡。
修剪强度要具体情况具体分析,树冠愈大、根部愈裸、伤根愈多、生根愈难、季节愈反,愈应加大修剪强度,尽可能减小树冠的蒸腾面积。
对于落叶乔木一般剪掉全冠的1/3~1/2,而对生长较快、树冠恢复容易的柳、榆、槐、枫等可去冠重剪;对常绿乔木应尽量保持树冠完整,只对一些枯死枝、过密枝做适当修剪。
无论重剪或轻剪,都应考虑到树形的框架以及保留枝的错落有致。
剪口可用塑料薄膜、凡士林、清漆或专用伤口涂抹剂等包封。
对于裸根移栽的大树,还应对根部做杀菌杀虫处理,重点剪除断根、烂根、枯根和短截无细根的主根。
实际施工中,由于成本和工期的限制,很难做到提前2~3年进行断根促根及冠部处理,比较常用的方法是提前囤苗。
囤苗最适季节为早春树木萌发新芽前。
具体方法为:按干径的6~7倍起土球并用无纺布和草绳打包,做适当修剪后原地假植或异地集中假植。
原地假植时,保留大树向下生长的根系,待正式移栽时再切断,以提高苗木的成活率。
异地集中囤苗时,应在掘树前标记好树干的南北方向并严格按原方向栽植,以防可能出现的夏季日灼和冬季冻伤,提高囤苗成活率。
3.挖树和包装目前国内普遍采用人工挖掘软材包装移栽法,适用于挖掘苹果形土球和胸径为10~15cm的乔木,用草片或塑编材料加草绳包装(树干用浸湿的草绳缠绕至分枝点),打包材料必须达到捆紧捆牢的目的。
东北寒冷地区可采用冻土移栽法,落叶乔木一般采用休眠期树冠重剪、尽量保留较大较多根系的裸根移栽法,这样挖掘包装相对容易。
但秋季移栽的树要待第二年春季再行修剪,以防枝条截口部位因冬季失水枯死而无替代枝。
大树移栽时,一定要合理的加大土球,一般可按树木胸径的6~7倍挖掘苹果形土球进行包装,以尽可能多地保留根系。
起树前,对大树还应准备3~4根支杆进行支撑,以防刮风造成树木倒伏的严重事故。
4.吊装和运输大树吊运是大树移栽的重要环节之一,直接关系到树木成活、施工质量及树形的完美等。
一般的大树移栽都采用吊车装卸、汽车运输的办法。
但对于距离较近、数量不大的树木,可用吊车、装载机、挖掘机等直接吊移。
树木装进汽车时,要使树冠朝向汽车尾部,根部靠近驾驶室。
树干包上柔软材料放在木架上或车厢后板上,用绳索扎紧,树冠也要用软绳收拢并覆盖遮阳网。
土球下垫大木板或其它固定物,然后用绳子将土球缚紧在车厢两侧。
通常情况下一辆汽车只运载1株大树,但从节省运输费用角度考虑有必要装多株大树时要设法减少株间的相互影响。
装车、运输、卸车时都要保证不损伤树干(树皮)、树冠及根部土球。
长途运输或非适宜季节移栽转运时,还应注意采取在起运之前喷洒抑制蒸发剂(或洁净水)、遮盖、防风、防震等措施,遇大雨时应防止土球淋湿。
5.大树定植大树移栽前要对穴土做灭菌杀虫处理,可用土壤消毒剂或50%多菌灵粉剂等按不同比例拌土杀菌杀虫。
条件允许时,还应事先配制些营养土备用。
正式移栽时,先在穴底铺一层20~30cm营养土,接着拆除土球上的包裹物,借助吊车把大树缓缓吊入树穴中,扶正时注意方向问题。
填土时要分层回填、分层踏实,土球四周和地表也要加铺营养土,干旱地区可适量施加保水剂。
营养土回填完把树木的枝干架好、架牢固,浇第1次定根水,使回填土充分吸收水份,待水渗完后再添满土,注意此时不要再踏实。
最后在外围修一道围水堰,浇第2次定根水,一定浇足浇透,浇完水后要注意观察树干周围泥土是否下沉或开裂,有则及时加土填平。
第3次大树补水在定植1周后,第4次大树补水在定植3周后。
三、移栽后的养护工作1.大树的输液、灌根对于一些不易成活的大树,要在定植后及时对大树进行输液、灌根处理,其作用机理与医学上运用吊针注射输液道理是一样的。
在树体长势较弱的情况下,对树木直接补充营养及水分,通常在夏季输液浓度不易过高,在春秋两季输液浓度可相应提高,选择树体钻孔位置一般在树干基部距地面15~20cm,钻孔角度向下倾斜30度,深度适宜在7~10cm(具体钻孔深度、钻孔数量依据树干干径而定)。
配制注射液的水质必须洁净、无杂质,并对输液袋加以遮罩,防止药液污染。
树体吸收药液速度客观上反映树木新陈代谢速度。
对前3次浇定根水时易在水中加入适量的大树根动力或生根剂等,促进大树发出新根,有利于提高大树成活率。
2.培养树形随着气温的回升,移栽后的大树不断萌发抽生出大量的枝条,要根据树形及树种特性及时抹去树干和主枝上一些不必要的萌芽,集中养分培养优美树冠。
经过缩冠的树种,可从不同的角度保留4~6个粗壮主枝,然后再在每个主枝上保留5~7个侧枝,以便日后形成丰满树冠,达到遮荫蔽日的景观效果。
3.防病治虫大树通过移栽过程中的锯截、移栽,伤口多、萌芽嫩,致使树体的抵抗能力下降,极易遭受各种病虫害的侵袭。
在整个生长季节里养护工作人员一定要注意观察,并把树木的各个时期的生长情况填写到养护记录表中,以备日后查阅。
做到以预防为主,发现病虫害及早防治,保证治早、治小、治好、治了,使大树健康成长。
4.检查生根发芽情况对于新移栽的大树,要在定植后第3~4周时检查大树的生根情况,重点是检查侧根的伤口愈合程度以及发出新须根的情况。
由于刚刚移栽后的大树定根水浇灌的影响,根系水分含量较高,所以还要注意检查树木根系是否积水、烂根、生虫等现象。
此外应及时对大树树干进行包裹防缩水处理,一般材料选用薄膜、草绳等。
四、大树移栽技术推广前景我国自1992年开始在全国范围内实施争创“国家级园林城市”活动,截止到2006年在全国范围内先后评出83个国家级园林城市、4个国家级园林城区、10个国家级园林县城,其余城市纷纷在努力达到国家级园林城市的评定标准。
