铁路隧道单位工程、分部工程和分项工程划分标准前言铁路隧道工程是现代铁路交通建设的重要组成部分,针对铁路隧道工程的划分,我们可以从不同方面入手。
其中,从项目管理的角度出发,我们可以把铁路隧道工程的划分分为:单位工程、分部工程和分项工程。
单位工程1. 定义隧道工程中,具有完整结构、可单独进行施工和计量的相对独立的部分,可以称之为“单位工程”。
2. 特点- 完整性:一个单位工程需要具备一个相对独立的完成结构,不需要拆分成其他工程进行计量。
- 独立性:一个单位工程可以被单独进行施工,其施工过程与其他工程无关。
- 完成性:一个单位工程需要完成一个相对独立的施工任务。
分部工程1. 定义如果一个单位工程的规模较大,或者施工周期较长,就需要把它划分为若干个相对独立的部分,每个部分即为一个“分部工程”。
2. 特点- 相对独立:每个分部工程都具有相对独立的结构设计、施工计划和安全防护措施。
- 计量差异:不同的分部工程之间存在一定的计量差异,需要根据其相对独立的特点进行单独计量。
分项工程1. 定义如果一个分部工程无法再细分下去,或者需要独立施工或验收,就需要将其划分为“分项工程”。
2. 特点- 独立性:一个分项工程需要具备与其他分项工程相对独立的施工计划和施工要求,通常需要单独验收。
- 完整性:一个分项工程需要具备相对独立的完成结构,不需要拆分成其他工程进行计量。
总结通过对铁路隧道工程进行单位工程、分部工程和分项工程的划分,可以更加清晰地管理工程项目,降低工程管理难度和风险,促进工程施工和验收的顺利进行。
同时,我们也需要根据实际情况灵活运用划分标准,使其更符合实际需要。

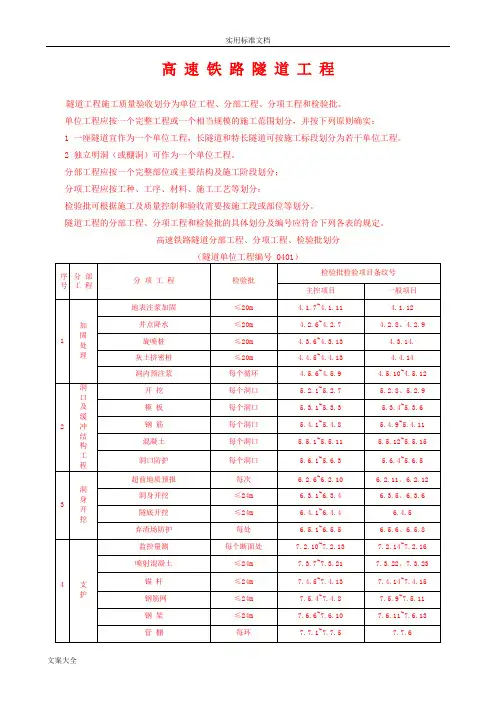

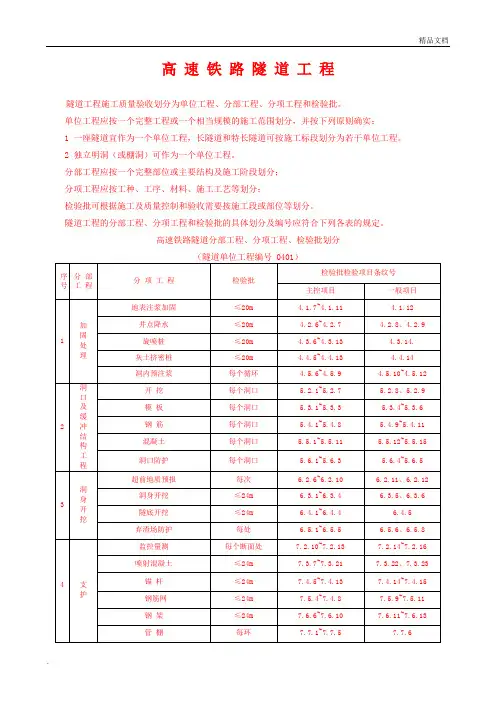

高速铁路隧道工程隧道工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完整工程或一个相当规模的施工范围划分,并按下列原则确实:1 一座隧道宜作为一个单位工程,长隧道和特长隧道可按施工标段划分为若干单位工程。
2 独立明洞(或棚洞)可作为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分;分项工程应按工种、工序、材料、施工工艺等划分;检验批可根据施工及质量控制和验收需要按施工段或部位等划分。
隧道工程的分部工程、分项工程和检验批的具体划分及编号应符合下列各表的规定。
高速铁路隧道分部工程、分项工程、检验批划分文案大全文案大全洞口开挖检验批质量验收记录表说明主控项目1.隧道门边坡、仰坡开挖范围及尺寸应符合设计要求。
检验数量:施工单位、监理单位全验。
检验方法:查对设计图,观察、尺量。
2.隧道门端墙、翼墙、挡土墙基底的地基承载力必须符合设计要求。
检验数量:施工单位每个洞口检测不少于3处,当洞口处岩土体不均匀应适当增加检测点。
监理单位见证检测不少于1处。
检验方法:施工单位采用静力触探试验或标准贯入试验检测,必要时采用载荷试验检测。
监理单位检查全部检测报告并进行见证检测。
一般项目1.隧道门排水沟、截水沟的开挖位置、深度、坡度应符合设计要求。
检验数量:施工单位每个洞口检查不少于10点。
检验方法:施工单位观察、水准测量、尺量。
文案大全砌体工程检验批质量验收记录表说明主控项目1.水泥质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第7.4.1条的规定。
2.外加剂质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第7.4.4条的规定。
3.砌体工程所用石材和混凝土砌块的强度等级必须符合设计要求,石材的其他品质指标尚应符合下列规定:(1 )在最冷月平均气温低于-15℃或-5℃~-15℃的地区使用的石材,其抗冻性指标应分别符合冻融循环25次或15次的要求,且表面无破坏迹象;(2)浸水和潮湿地区主体工程的石材软化系数不得小于0.8。
高速铁路隧道工程隧道工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完整工程或一个相当规模的施工范围划分,并按下列原则确实:1 一座隧道宜作为一个单位工程,长隧道和特长隧道可按施工标段划分为若干单位工程。
2 独立明洞(或棚洞)可作为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分;分项工程应按工种、工序、材料、施工工艺等划分;检验批可根据施工及质量控制和验收需要按施工段或部位等划分。
隧道工程的分部工程、分项工程和检验批的具体划分及编号应符合下列各表的规定。
高速铁路隧道分部工程、分项工程、检验批划分洞口开挖检验批质量验收记录表说明主控项目1.隧道门边坡、仰坡开挖范围及尺寸应符合设计要求。
检验数量:施工单位、监理单位全验。
检验方法:查对设计图,观察、尺量。
2.隧道门端墙、翼墙、挡土墙基底的地基承载力必须符合设计要求。
检验数量:施工单位每个洞口检测不少于3处,当洞口处岩土体不均匀应适当增加检测点。
监理单位见证检测不少于1处。
检验方法:施工单位采用静力触探试验或标准贯入试验检测,必要时采用载荷试验检测。
监理单位检查全部检测报告并进行见证检测。
一般项目1.隧道门排水沟、截水沟的开挖位置、深度、坡度应符合设计要求。
检验数量:施工单位每个洞口检查不少于10点。
检验方法:施工单位观察、水准测量、尺量。
砌体工程检验批质量验收记录表说明主控项目1.水泥质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第条的规定。
2.外加剂质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第条的规定。
3.砌体工程所用石材和混凝土砌块的强度等级必须符合设计要求,石材的其他品质指标尚应符合下列规定:(1 )在最冷月平均气温低于-15℃或-5℃~-15℃的地区使用的石材,其抗冻性指标应分别符合冻融循环25次或15次的要求,且表面无破坏迹象;(2)浸水和潮湿地区主体工程的石材软化系数不得小于。

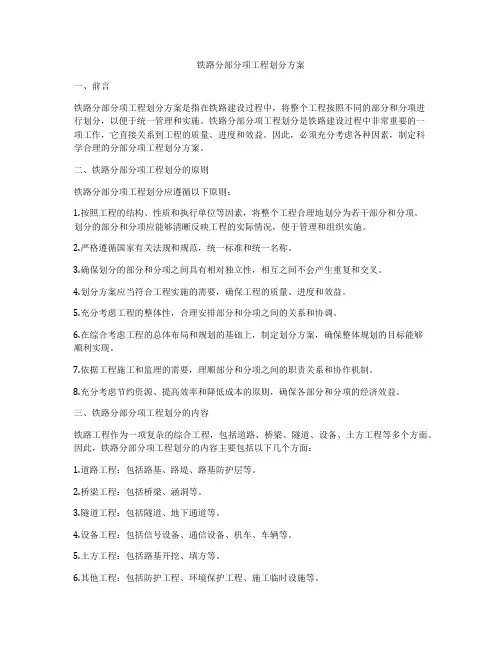

铁路分部分项工程划分方案一、前言铁路分部分项工程划分方案是指在铁路建设过程中,将整个工程按照不同的部分和分项进行划分,以便于统一管理和实施。
铁路分部分项工程划分是铁路建设过程中非常重要的一项工作,它直接关系到工程的质量、进度和效益。
因此,必须充分考虑各种因素,制定科学合理的分部分项工程划分方案。
二、铁路分部分项工程划分的原则铁路分部分项工程划分应遵循以下原则:1.按照工程的结构、性质和执行单位等因素,将整个工程合理地划分为若干部分和分项。
划分的部分和分项应能够清晰反映工程的实际情况,便于管理和组织实施。
2.严格遵循国家有关法规和规范,统一标准和统一名称。
3.确保划分的部分和分项之间具有相对独立性,相互之间不会产生重复和交叉。
4.划分方案应当符合工程实施的需要,确保工程的质量、进度和效益。
5.充分考虑工程的整体性,合理安排部分和分项之间的关系和协调。
6.在综合考虑工程的总体布局和规划的基础上,制定划分方案,确保整体规划的目标能够顺利实现。
7.依据工程施工和监理的需要,理顺部分和分项之间的职责关系和协作机制。
8.充分考虑节约资源、提高效率和降低成本的原则,确保各部分和分项的经济效益。

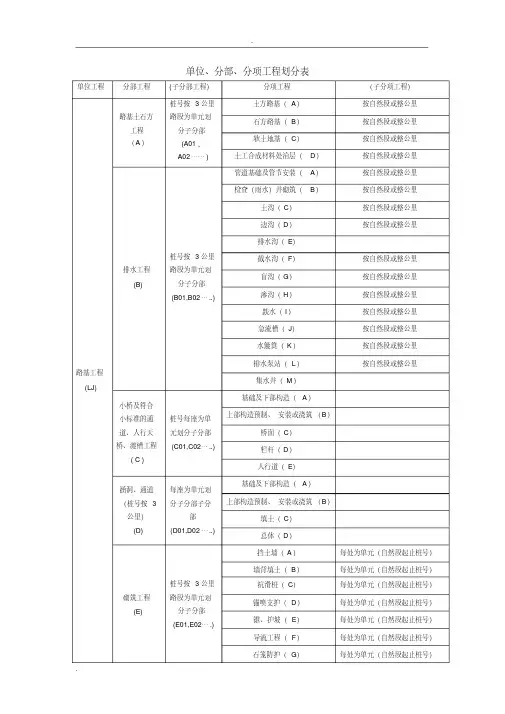

三、铁路分部分项工程划分的内容铁路工程作为一项复杂的综合工程,包括道路、桥梁、隧道、设备、土方工程等多个方面。
因此,铁路分部分项工程划分的内容主要包括以下几个方面:1.道路工程:包括路基、路堤、路基防护层等。
2.桥梁工程:包括桥梁、涵洞等。
3.隧道工程:包括隧道、地下通道等。
4.设备工程:包括信号设备、通信设备、机车、车辆等。
5.土方工程:包括路基开挖、填方等。
6.其他工程:包括防护工程、环境保护工程、施工临时设施等。
以上内容仅为铁路分部分项工程划分的基本内容,在实际工程中还会根据情况进行调整和补充。
四、铁路分部分项工程划分方案的编制步骤制定铁路分部分项工程划分方案,需要经过以下几个步骤:1.全面了解工程的整体情况,包括规模、地理位置、土质情况、气候条件等。

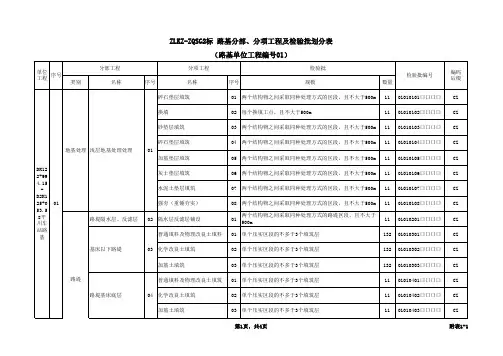

单位、分部、分项工程划分表单位工程分部工程(子分部工程)分项工程(子分项工程)路基工程(LJ)路基土石方工程(A)桩号按3公里路段为单元划分子分部(A01,A02……)土方路基(A)按自然段或整公里石方路基(B)按自然段或整公里软土地基(C)按自然段或整公里土工合成材料处治层(D)按自然段或整公里排水工程(B)桩号按3公里路段为单元划分子分部(B01,B02…..)管道基础及管节安装(A)按自然段或整公里检查(雨水)井砌筑(B)按自然段或整公里土沟(C)按自然段或整公里边沟(D)按自然段或整公里排水沟(E)截水沟(F)按自然段或整公里盲沟(G)按自然段或整公里渗沟(H)按自然段或整公里跌水(I)按自然段或整公里急流槽(J)按自然段或整公里水簸箕(K)按自然段或整公里排水泵站(L)按自然段或整公里集水井(M)小桥及符合小标准的通道、人行天桥、渡槽工程( C )桩号每座为单元划分子分部(C01,C02…..)基础及下部构造(A)上部构造预制、安装或浇筑(B)桥面(C)栏杆(D)人行道(E)涵洞、通道(桩号按3公里)(D)每座为单元划分子分部子分部(D01,D02…..)基础及下部构造(A)上部构造预制、安装或浇筑(B)填土(C)总体(D)砌筑工程(E)桩号按3公里路段为单元划分子分部(E01,E02….)挡土墙(A)每处为单元(自然段起止桩号)墙背填土(B)每处为单元(自然段起止桩号)抗滑桩(C)每处为单元(自然段起止桩号)锚喷支护(D)每处为单元(自然段起止桩号)锥、护坡(E)每处为单元(自然段起止桩号)导流工程(F)每处为单元(自然段起止桩号)石笼防护(G)每处为单元(自然段起止桩号)单位、分部、分项工程划分表(续)单位工程分部工程(子分部工程)分项工程(子分项工程)路基工程(LJ)大型挡土墙,组合式挡土墙(F)桩号每处为单元划分子分部(F01,F02….)基础(A)墙身(B)墙背填土(C)构件预制(D)构件安装(E)筋带(F)锚杆(G)拉杆(H)总体(I)路面工程(LM) 路面工程(A)桩号按3公里路段为单元划分子分部(A01,A02……)底基层(A)按整公里左右幅分基层(B)按整公里左右幅分面层(C)按整公里左右幅分垫层(D)按整公里左右幅分联结层(E)按整公里左右幅分路缘石(F)按整公里左右幅分路肩(G)按整公里左右幅分路面边缘排水设施(H)按整公里左右幅分桥梁工程(桩号)(Q1,Q2….) 基础及下部构造(A)以每个墩台为单元划分子分部(A01,A02……)明挖基础(A)明挖基础桩基(B)桩基钢筋加工及安装桩基系梁(C)系梁钢筋加工及安装系梁侧墙(D)侧墙钢筋加工及安装侧墙台(墩)身、柱(E)台(墩)身、柱钢筋加工及安装台(墩)身、柱台(墩)帽(F)台(墩)帽钢筋加工及安装台(墩)帽盖梁(G)盖梁钢筋加工及安装盖梁台背填土(H)支座垫石和挡块(I)单位、分部、分项工程划分表(续)单位工程分部工程(子分部工程)分项工程(子分项工程)桥梁工程(Q1,Q2….) 预制和安装(B)每个孔为单元划分子分部(B01,B02…)主要构件(梁、板)预制(A)其他构件预制(B)梁板安装(C)钢筋加工及安装(D)预应力筋的加工和张拉(E)现场浇筑(C)每个孔为单元划分子分部(C01,C02…)预应力筋的加工和张拉(A)主要构件浇筑(B)主要构件浇筑钢筋加工及安装(C)其他构件浇筑(D)其他构件浇筑钢筋加工及安装(E)总体及桥面(D)总体及桥面(每座)(D01)桥梁总体(A)桥面防水层施工(B)桥面铺装钢筋加工及安装(C)桥面铺装(D)支座安装(E)搭板钢筋加工及安装(F)搭板(G)伸缩缝安装钢筋加工及安装(H)伸缩缝安装(I)砼护栏钢筋加工及安装(J)护栏(K)栏杆(L)人行道铺设(M)灯柱安装(N)防护工程(E)每座左右(E01,E02)护坡(A)护岸(B)导流工程(C)石笼防护(D)砌石防护(E)砌石工程(F)引道工程(F)每座左右(F01,F02)路基(A)路面(B)挡土墙(C)小桥(D)涵洞(E)护栏(F)单位工程分部工程(子分部工程)分项工程(子分项工程)拱桥(Q1,12…) 基础及下部构造(A)以每个墩台为单元划分子分部(A01,A02..)?号台、拱座(A)明挖基础桩基钢筋加工及安装桩基拱座钢筋加工及安装拱座浇筑台(墩)身钢筋加工及安装台(墩)身台(墩)帽钢筋加工及安装台(墩)帽台背填土预制和安装(B)每个孔为单元划分子分部(B01,B02..)预制主拱桥面板钢筋加工及安装(B)资料较多,可分?梁板预应力筋的加工和张拉(C)预制主拱桥面板(D)预应力筋的加工和张拉(E)预制引孔桥面板钢筋加工及安装(F)预制引孔桥面板(G)预制拱肋腹板钢筋加工及安装(H)预制拱肋腹板(I)预制拱肋隔板钢筋加工及安装(J)预制拱肋隔板(K)预制肋间系梁钢筋加工及安装(L)预制肋间系梁(M)梁板安装(N)现场浇筑(C)每个孔为单元划分子分部(C01,C02…)?立柱(梁板)(A)拱圈钢筋加工及安装拱圈现浇砼主拱立柱钢筋加工及安装主拱立柱引孔立柱钢筋加工及安装引孔立柱主拱立柱系梁钢筋加工及安装主拱立柱系梁引孔立柱系梁钢筋加工及安装引孔立柱系梁主拱立柱盖梁钢筋加工及安装主拱立柱盖梁引孔立柱盖梁钢筋加工及安装引孔立柱盖梁单位工程分部工程(子分部工程)分项工程(子分项工程)隧道工程(S1,S2…) 总体(A)一个分部隧道总体(A)明洞(B)明洞浇筑(A)明洞防水层(B)明洞回填(C)洞口工程(C)洞口开挖(A)洞口边仰坡防护(B)洞门和翼墙的浇(砌)筑(C)截水沟(D)洞口排水沟(E)洞身开挖(D)一个分部以100m为单元分段划分分项(A)洞身开挖(分段洞身衬砌(E)一个分部喷射砼(A)以100m为单元分段划分子分项锚喷支护(B)钢筋网(C)仰拱(D)衬砌砼(E)钢支撑(F)衬砌钢筋(G)以100m为单元分段划分子分项防排水(F)一个分部防水层(A)止水带(B)排水沟(C)隧道路面(G)一个分部基层(A)以3km为单位(左右幅分开)面层(B)以3km为单位(左右幅分开)装饰(H)装饰工程(A)辅助施工措施(L)超前锚杆(A)超前钢管(B)绿化与环保工程(LH) 声屏障(A)每处声屏障(A)绿化工程(B)1-3km路段或每处中央分隔带绿化(A)路侧绿化(B)互通立交绿化(C)服务区绿化(D)取弃土场绿化(E)单位、分部、分项工程划分表(续)单位工程分部工程(子分部工程)分项工程(子分项工程)交通安全设施工程(JA)标志(A)按5-10公里路段为单元标志(A)(资料左右幅分开)标线、突起路标(B)按5-10公里路段为单元标线(A)突起路标(B)护栏、轮廓标(C)按5-10公里路段为单元波形梁护栏(A)缆索护栏(B)砼护栏(C)轮廓标(D)防眩设施(D)按5-10公里路段为单元防眩板、网(A)隔离栅、防落网(E)按5-10公里路段为单元隔离栅、防落网(A)机电工程(JD) 监控设施(A)车辆检测器(A)气象检测器(B)闭路电视监视系统(C)可变标志(D)光电缆线路(E)监控(分)中心设备安装及软件调测(F)(A)大屏幕投影系统(G)地图板(H)计算机监控软件与网络(I)通信设施(B)通信管道与光电缆线路(A)光纤数字传输系统(B)数字程控交换系统(C)紧急电话系统(D)无线移动通信系统(E)通信电源(F)收费系统(C)入口车道设备(A)出口车道设备(B)收费站设备与软件(C)收费中心设备及软件(D)IC卡及发卡编号系统(E)闭路电视监视系统(F)内部有线对讲及紧急报警系统(G)收费站内光、电缆及塑料管道(H)收费系统计算机网络(I)单位、分部、分项工程划分表(续)单位工程分部工程(子分部工程)分项工程(子分项工程)机电工程(JD)低压配电设施(D)中心(站)内低压配电设备(A)外场设备电力电缆线路(B)照明设施(E)照明设施(A)隧道机电设施(F)以座为单位车辆检测器(A)气象检测器(B)闭路电视监视系统(C)紧急电话系统(D)环境检测设备(E)报警与诱导设施(F)可变标志(G)通风设施(H)照明设施(I)消防设施(J)本地控制器(K)隧道监控中心计算机控制系统(L)隧道监控中心计算机网络(M)低压供配电(N)房建工程(FJ)服务系统及房屋建筑(A)以处为单位(A01,A02..)服务系统及房屋建筑(A) 处(A01,A02…)注:分部、分项划分表中的字母表示分部分项工程识别号。
铁路分部分项工程划分表.单位、分部、分项工程划分表单位工程分部工程 (子分部工程)分项工程(子分项工程)公里桩号按3按自然段或整公里) A土方路基(路段为单元划路基土石方按自然段或整公里石方路基(B)分子分部工程按自然段或整公里)软土地基(C,(A01)(A按自然段或整公里 D)土工合成材料处治层()……A02按自然段或整公管道基础及管节安装按自然段或整公检查(雨水)井砌筑按自然段或整公土沟按自然段或整公边沟排水沟按自然段或整公截水沟公桩号路段为单元排水工按自然段或整公盲沟(B)分子分按自然段或整公渗沟..)(B01,B0按自然段或整公跌水按自然段或整公急流槽按自然段或整公水簸箕按自然段或整公排水泵站路基工(LJ)集水井基础及下部构造小桥及符安装或浇上部构造预制桩号每座为小标准的道、人行桥面元划分子分..)桥(C01,C0渡槽工栏杆( C )人行道基础及下部构造涵洞、通每座为单元上部构造预制安装或浇(桩号分子分部子公里填土(D)(D01,D0..)总体每处为单元(自然段起止桩号挡土墙每处为单元(自然段起止桩号墙背填土公桩号每处为单元(自然段起止桩号抗滑桩路段为单元砌筑工分子分部 (E) )每处为单元(自然段起止桩号)D锚喷支护(.)(E01,E02…每处为单元(自然段起止桩号))E锥、护坡(每处为单元(自然段起止桩号))F导流工程(.每处为单元(自然段起止桩号)石笼防护(G)单位、分部、分项工程划分表(续)单位工程分部工程 (子分部工程)分项工程(子分项工程)基础(A)(B) 墙身墙背填土(C)大型挡土构件预制(D)桩号每处为单组合墙路基工划分子分构件安装(LJ)挡土.)(F01,F0筋带(F)锚杆拉杆总体按整公里左右幅底基层按整公里左右幅基层按整公里左右幅面层公里桩号按整公里左右幅垫层段为单元划分路面工路面工(LM)分(A)按整公里左右幅联结层)…(A0A0按整公里左右幅路缘石按整公里左右幅路肩按整公里左右幅路面边缘排水设施明挖基明挖基础桩基钢筋加工及安桩基桩系梁钢筋加工及安系梁系侧墙钢筋加工及安桥梁侧墙侧以每个墩台为程(基础及元划分子分部构号台(墩)身、柱钢筋加工及安台(墩)身、柱)…(A01,A0(Q1,Q(A)台(墩)身、)台(墩)帽钢筋加工及安台(墩)帽台(墩)帽盖梁钢筋加工及安装盖梁(G)盖梁)H台背填土()I支座垫石和挡块(.单位、分部、分项工程划分表(续)单位工程分部工程 (子分部工程)分项工程(子分项工程)预制(A)(梁、主要构件板)B)其他构件预制(每个孔为单元划预制和分子分梁板安装B01,B0钢筋加工及安装预应力筋的加工和张拉预应力筋的加工和张拉主要构件浇每个孔为单元现场浇钢筋加工及主要构件浇分子分装C01,C0其他构件浇其他构件浇筑钢筋加工及装桥梁总体桥面防水层施工桥面铺装钢筋加工及安桥面铺装支座安装搭板钢筋加工及安装总体及桥面(总体及桥梁工搭板座(Q1,Q伸缩缝安装钢筋加工及安D0)伸缩缝安装砼护栏钢筋加工及安装护栏栏杆人行道铺设灯柱安装护坡护岸导流工程防护工每座左E01,E0石笼防护砌石防护砌石工程)) A路基(B路面()引道工程每座左右 F(()F01,F02)挡土墙( C))D小桥(.E涵洞()护栏(F)单位、分部、分项工程划分表(续)(子分部工分项工程(子分项工程)单位工程分部工程程)明挖基础桩基钢筋加工及安装桩基以每个墩拱座钢筋加工及安为单元划基础及拱座浇?号台、拱子分部构台(墩)身钢筋加工及安A01,A02.台(墩)台(墩)帽钢筋加工及安台(墩)台背填预制主拱桥面板钢筋加工及安预应力筋的加工和张拉预制主拱桥面板预应力筋的加工和张拉预制引孔桥面板钢筋加工及安每个孔为元划分子预制和预制引孔桥面板资料较多,可分?梁预制拱肋腹板钢筋加工及安B01,B02.(Q1,1预制拱肋腹板)预制拱肋隔板钢筋加工及安装预制拱肋隔板预制肋间系梁钢筋加工及安装预制肋间系梁梁板安装拱圈钢筋加工及安拱圈现浇主拱立柱钢筋加工及安主拱立引孔立柱钢筋加工及安每个孔为引孔立元划分子?立柱(梁板现场浇主拱立柱系梁钢筋加工及安C01,C0主拱立柱系引孔立柱系梁钢筋加工及安装引孔立柱系梁主拱立柱盖梁钢筋加工及安装主拱立柱盖梁引孔立柱盖梁钢筋加工及安装.引孔立柱盖梁单位、分部、分项工程划分表(续)单位工程分部工程 (子分部工程)分项工程(子分项工程)A)隧道总体(A一个分部)总体(A)明洞浇筑(B)明洞防水层(B)明洞明洞回填洞口开挖洞口边仰坡防护洞口工洞门和翼墙的(砌截水沟洞口排水沟为单元分段划分100洞身开洞身开挖(分一个分项100为单元分段划分子分喷射砼锚喷支护隧道工钢筋网)(S1,S洞身衬仰拱一个分衬砌砼钢支撑100为单元分段划分子分衬砌钢筋防水层防排一个分止水带排水沟为单位(左右幅分开3k基层隧道路一个分为单位(左右幅分开3k面层装饰工程装饰超前锚杆辅助施措施超前钢管声屏障声屏每中央分隔带绿化绿化与环保工程)B路侧绿化(绿化工程路段或每处1-3km(LH))B()C互通立交绿化()D服务区绿化(.)取弃土场绿化(E单位、分部、分项工程划分表(续)分项工程子分(子分单分部((资料左右幅分按5-10公里)标志(A标志(A)开)路段为单元)标线(A公里按5-10标线、突起路标路段为单突起路标波形梁护栏交通安设施工缆索护栏公5-1护栏、轮廓(JA路段为单砼护栏轮廓标5-1公防眩板、网防眩设施路段为单公防落5-1隔离栅隔离栅、防落网路段为单车辆检测气象检测闭路电视监视系监可变标光电缆线设监控(分)中心设大屏幕投影系地图计算机监控软件通信管道与光电光纤数字传输系通数字程控交换系设紧急电话系(J无线移动通信系通信电)入口车道设出口车道设收收费站设备与软收费中心设备及系统)(C卡及发卡编号系IC 闭路电视监视系统)F(内部有线对讲及紧.收费站内光、电缆及收费系统计算机网单位、分部、分项工程划分表(续)单分部(子分分项工程(子分低压中心(站)内低压配外场设备电力电缆配照照明设车辆检测气象检测闭路电视监视系紧急电话系环境检测设隧以报警与诱导设可变标机为通风设(J设照明设)消防设本地控制隧道监控中心计算机控制隧道监控中心计算机网低压供配服以服务系统(A01,A0)注:分部、分项划分表中的字母表示分部分项工程识别号。
高速铁路隧道工程隧道工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完整工程或一个相当规模的施工范围划分,并按下列原则确实:1 一座隧道宜作为一个单位工程,长隧道和特长隧道可按施工标段划分为若干单位工程。
2 独立明洞(或棚洞)可作为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分;分项工程应按工种、工序、材料、施工工艺等划分;检验批可根据施工及质量控制和验收需要按施工段或部位等划分。
隧道工程的分部工程、分项工程和检验批的具体划分及编号应符合下列各表的规定。
高速铁路隧道分部工程、分项工程、检验批划分洞口开挖检验批质量验收记录表说明主控项目1.隧道门边坡、仰坡开挖范围及尺寸应符合设计要求。
检验数量:施工单位、监理单位全验。
检验方法:查对设计图,观察、尺量。
2.隧道门端墙、翼墙、挡土墙基底的地基承载力必须符合设计要求。
检验数量:施工单位每个洞口检测不少于3处,当洞口处岩土体不均匀应适当增加检测点。
监理单位见证检测不少于1处。
检验方法:施工单位采用静力触探试验或标准贯入试验检测,必要时采用载荷试验检测。
监理单位检查全部检测报告并进行见证检测。
一般项目1.隧道门排水沟、截水沟的开挖位置、深度、坡度应符合设计要求。
检验数量:施工单位每个洞口检查不少于10点。
检验方法:施工单位观察、水准测量、尺量。
砌体工程检验批质量验收记录表说明主控项目1.水泥质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第7.4.1条的规定。
2.外加剂质量必须符合《铁路隧道工程施工质量验收标准》(TB10417—2003)第7.4.4条的规定。
3.砌体工程所用石材和混凝土砌块的强度等级必须符合设计要求,石材的其他品质指标尚应符合下列规定:(1 )在最冷月平均气温低于-15℃或-5℃~-15℃的地区使用的石材,其抗冻性指标应分别符合冻融循环25次或15次的要求,且表面无破坏迹象;(2)浸水和潮湿地区主体工程的石材软化系数不得小于0.8。
高速铁路地道工程地道工程施工质量查收区分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完好工程或一个相当规模的施工范围区分,并按以下原则的确:1一座地道宜作为一个单位工程,长地道和专长地道可按施工标段区分为若干单位工程。
2独立明洞(或棚洞)可作为一个单位工程。
分部工程应按一个完好部位或主要结构及施工阶段区分;分项工程应按工种、工序、资料、施工工艺等区分;检验批可依据施工及质量控制和查收需要按施工段或部位等区分。
地道工程的分部工程、分项工程和检验批的详细区分及编号应切合以下各表的规定。

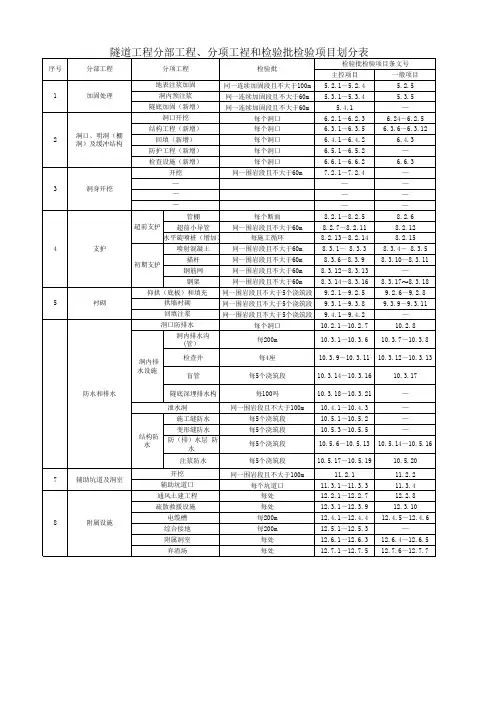

高速铁路地道分部工程、分项工程、检验批区分序分部号工程加固1处理洞口及缓2冲结构工程洞身3开挖4支护(地道单位工程编号0401 )分项工程检验批检验批检验项目条纹号主控项目一般项目地表注浆加固≤ 20m井点降水≤ 20m、旋喷桩≤ 20m 4.3.14.灰土挤密桩≤ 20m洞内预注浆每个循环开挖每个洞口、模板每个洞口钢筋每个洞口混凝土每个洞口洞口防备每个洞口超前地质预告每次、洞身开挖≤ 24m、隧底开挖≤ 24m弃渣场防备每处、监控量测每个断面处发射混凝土≤ 24m7.3.22 、锚杆≤ 24m钢筋网≤ 24m钢架≤ 24m管棚每环超前小导管≤ 24m早期支护结构≤ 24m-模板每 2 个安装段钢筋每 2 个安装段5衬混凝土每 2 个衬砌循环砌每 2、回填注浆个衬砌循环综合接地每 2个衬砌循环-沉降观察与评估每个单位工程-开挖≤ 50m9.2.1 、、发射混凝土≤ 24m锚杆≤ 24m辅钢筋网≤ 24m助坑钢架≤ 24m道6及管棚每环附超前小导管≤ 24m属洞模板每 2 个安装段室钢筋每 2 个安装段混凝土每 2 个衬砌循环坑道口及其封闭每个坑道口9.12.1 、、明洞开挖每处且≤ 50m明模板每 2 个浇筑段7洞钢筋每 2 个浇筑段工程混凝土每 2 个浇筑段回填≤ 24m10.6.4 、洞口防排水每个洞口洞内排水渠(槽)每 200m检查井每 4 处结构下纵向保温排水盲沟每 200m防施工缝防水每 2 个浇筑段-水8与变形缝防水每处排涂料防水层防水每 2 个浇筑段水卷材防水层防水每 2 个浇筑段防水板防水每 2 个浇筑段径向注浆每个注浆作业段、盲管每 2 个浇筑段营运通风土建工程每 2 处附营救通道与营救站每 200m、9属紧迫出口每处、设施电缆槽每 200m洞内隶属修建物每处、洞口开挖检验批质量查收记录表04010101□□□单位工程名称分部工程名称分项工程名称查收部位施工单位项目负责人施工质量查收标准名称及编号《高速铁路地道工程施工质量查收标准》TB10753—2010施工质量查收标准的规定监理单位施工单位检查评定记录查收记录开边坡主1挖第条尺寸仰坡控基端墙项底地2第基翼墙条目承载力挡土墙地点洞门深度排一水沟坡度般1第条项地点目洞门深度截水沟坡度专职质量检查员年月日施工单位检查评定结果分项工程技术负责人年月日分项工程负责人年月日监理工程师监理单位查收结论年月日说明主控项目1.地道门边坡、仰坡开挖范围及尺寸应切合设计要求。
铁路分部分项工程划分表
项目概述
铁路分部分项工程(以下简称工程)旨在对铁路建设进行详细划分,以便更好地管理和实施各项工作。
该工程将按照以下分项划分表进行管理和执行。
分项工程一
- 名称:工程分项一
- 描述:工程分项一的具体描述和工作内容
- 责任单位:负责执行工程分项一的单位
- 预算:工程分项一的预算金额
- 进度:工程分项一的计划进度和实际进展情况
分项工程二
- 名称:工程分项二
- 描述:工程分项二的具体描述和工作内容
- 责任单位:负责执行工程分项二的单位
- 预算:工程分项二的预算金额
- 进度:工程分项二的计划进度和实际进展情况
分项工程三
- 名称:工程分项三
- 描述:工程分项三的具体描述和工作内容
- 责任单位:负责执行工程分项三的单位
- 预算:工程分项三的预算金额
- 进度:工程分项三的计划进度和实际进展情况
分项工程四
- 名称:工程分项四
- 描述:工程分项四的具体描述和工作内容
- 责任单位:负责执行工程分项四的单位
- 预算:工程分项四的预算金额
- 进度:工程分项四的计划进度和实际进展情况
总结
通过对铁路工程进行分项划分,可以更好地管理和控制各项工作的进展和预算情况。
本分项工程划分表对工程的具体内容、责任单位、预算和进度进行了清晰的描述,有助于各单位进行任务分工和实施计划。

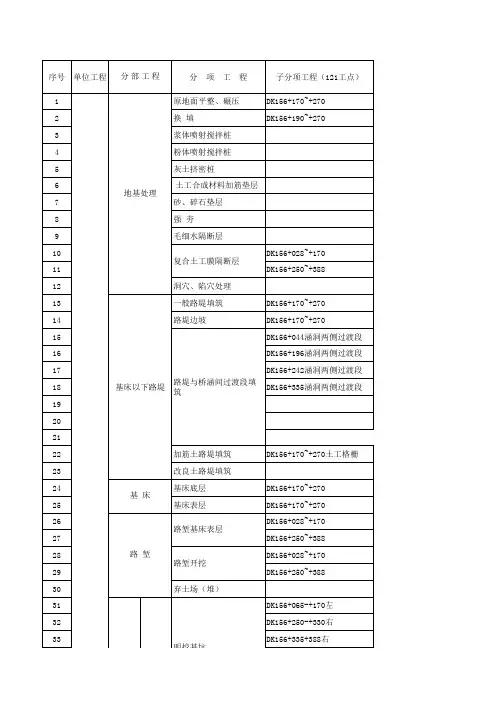

单位、分部和分项工程划分原则一、编制及参考依据1、依据《铁路隧道工程施工质量验收标准》(TB10417-2003)进行划分;2、复合TBMxx区间工程主要依据《轨道交通盾构隧道工程施工质量验收标准》(JQB-051-2005)进行划分;3、轨道工程主要依据《铁路轨道工程施工质量验收标准》(TB10413-2003)进行划分;4、地面及高架站、明挖区间工程、车辆段、停车场、主变电所、运营控制中心、明暗挖车站主体结构及站厅层、站台层中的生产用房和设备用房、低压配电及照明、给排水及消防、装饰装修、与装修一并施工的综合管线安装等主要依据《建筑工程施工质量验收统一标准》(GB50300—2013)进行划分;5、区间桥梁、路基工程则主要依据地方标准进行划分。
铁路隧道、复合TBMxx区间、轨道等专业验收标准、规范必须与《地下铁道工程施工及验收规范》(GB50299—1999)(2013年版)配合使用。
使用过程中如遇有关验收指标不一致时,应本着“就高不就低”的原则进行确定。
二、本原则适用于轨道交通*****工程地面及高架车站、明暗挖车站的建筑工程、地面线(包括过渡段)区间和地下线区间的建筑工程(明挖、暗挖)以及站场工程。
术语轨道交通工程质量验收划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。
一、单位工程具备独立施工条件并能形成独立使用功能的轨道交通建筑物或构筑物,应按一个完整工程或一个相当规模的施工范围来划分。
二、分部工程按专业性质、建(构)筑物的一个完整部位或主要结构及施工阶段划分的工程实体,应按一个完整部位或主要结构及施工阶段来划分。
三、分项工程按工种、工序、材料、设备类别和施工工艺等划分的工程实体。
四、检验批检验批是分项工程的组成部分,是施工质量验收的基本单元。
一个检验批的施工条件应基本相同,所用原材料及其质量要求应相同,形成的质量应均匀一致。
基本规定一、单位工程的划分应按下列原则确定1、一个单位工程必须是由一个承包单位施工完成的,不同承包单位完成的工程,不论规模大小、xx情况如何,都不能划归为一个单位工程进行验收,这是划分单位工程的首要原则。
路基工程分部分项划分铁路路基工程2022年验标(分部分项工程及检验批划分)二、路基工程分部工程、分项工程、检验批划分及编号(路基单位工程编号0201) 分部工程单位工程01原地面处理02换填分项工程01地表处理01换填基坑02填筑检验批规模区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个基坑检验批编号02022年101口口口口02022年20l口口口口02022年202口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年01口口口口02022年02口口口口02022年201口口口口02022年202口口口口02022年301口口口口02022年302口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年702口口口口02022年801口口口口02022年802口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口03砂垫层04碎石垫层05土工合成材料加筋垫层06强夯07袋装砂井08塑料排水板09真空预压10堆载预压每个基坑每填层区间正线路基沿线路纵向连续长度每≤ 01填筑砂垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01填筑碎石垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01铺设土工合成材料200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯后地基每个独立的强夯地基处理工点区间正线路基沿线路纵向连续长度每≤ 01插打袋装砂井200m,站场路基折合正线双线每≤200m Ol插打塑料排水板区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 01真空加载每个真空预压工点02卸载01堆载加载02卸载每个真空预压工点沿线路纵向连续长度每≤200m11砂桩12碎石桩13强夯置换14挤密桩(灰土挤密桩,水泥土挤密桩,柱锤冲扩桩) 15粉体喷射搅拌桩每个堆载预压工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的砂桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的碎石桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯置换复合地基每个独立的强夯置换地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的挤密桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的粉喷桩地基处理工点01制桩02成桩01制桩02成桩区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的浆喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的旋喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的CFG 桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的预制桩地基处理工点每十根桩每十根桩每十根桩每个独立的混凝土灌注桩地基处理工点每一安装批每一安装批每一浇筑段每10根桩16浆体喷射搅拌桩17旋喷桩18水泥粉煤灰碎石桩(CFG 桩) 19混凝土预制桩(管桩、方桩) 20混凝土灌注桩01制桩02成桩01沉桩02成桩01成孔02钢筋03混凝土04成桩01模板21桩帽02钢筋03混凝土01成孔22桩板结构二、路基工程分部工程、分项工程、检验批划分及编号铁路路基工程2022年验标(分部分项工程及检验批划分)02模板22桩板结构03钢筋04混凝土05成桩01垫层23筏板02模板03钢筋04混凝土每一安装批每10根桩,托梁、承载板每一安装批每10根桩,托梁、承载板每一浇筑批每个独立的桩板结构工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每一安装批每一安装批每一浇筑批02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年201口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年401口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口05沉降缝(伸缩缝) 每一混凝土浇筑批所包含的中间沉降缝24岩溶、洞穴处理01填充02注浆01普通填料02化学改良土填料25填料制备每个洞穴每处注浆工点每1×10 m4 3每1×104m326路基隔水层03物理改良土填料每1×104m3 04基床表层级配碎石每5000 m3 填料05过渡段级配碎石填3 每5000 m 料沿线路纵向连续路堤长度每≤200m 01隔水层铺设01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层同一压实工作班的单个压实区段的每一检测02化学改良土填筑层同一压实工作班的单个压实区段的每一检测03加筋土填筑01普通填料及物理改层同一压实工作班的单个压实区段的每一检测良土填筑02化学改良土填筑03加筋土填筑层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m27基床以下路堤28路堤基床底层29路堤基床表层30路堤边坡31路堑开挖32路基隔水层01级配碎石填筑01路堤边坡01路堑边坡01隔水层铺设33换填路堑基床底层34换填路堑基床表层35基床表层以下过渡段01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层同一压实工作班的单个压实区段的每一检测02化学改良土填筑层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤与桥台过渡段每个过渡段02路堤与横向结构物每个过渡段过渡段03路堤与硬质岩石路每个过渡段堑过渡段04路堤与软质岩石或每个过渡段土质路堑过渡段05路堤与隧道级配碎每个过渡段石过渡段06路堑与隧道混凝土每个过渡段过渡段铁路路基工程2022年验标(分部分项工程及检验批划分)36过渡段基床表层01级配碎石填筑01明挖基础02挡土墙基础03墙身模板每处过渡段长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年704口口口口02022年705口口口口02022年706口口口口02022年707口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年901口口口口02022年902口口口口02022年903口口口口02022年904口口口口02022年905口口口口02022年906口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年005口口口口02022年006口口口口02022年007口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年104口口口口02022年105口口口口02022年106口口口口02022年107口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年206口口口口02022年207口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年306口口口口37重力式挡土墙04墙身钢筋05墙身混凝土06墙背填筑级反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础02挡土墙基础38短卸荷板式挡土墙03模板04钢筋05混凝土长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段DK716+85 0~DK716+ 909段路基39悬臂式和扶壁式挡土墙06墙背填筑及反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础02模板03钢筋04混凝土长度≤50m每个施工段每个安装段每个安装段每个浇筑段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03锚杆40锚杆挡土墙04肋柱、脚面墙05墙背反滤层07分级平台01明挖基础02挡土墙基础41锚定板挡土墙03拉杆04肋柱、脚面板、铺定板05墙背填筑及反滤层06沉降缝(伸缩缝) 、泄水孔07分级平台01明挖基础02挡土墙基础42加筋土挡土墙03墙面板预制长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段每座挡土墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m 每个施工段长度≤50m每个施工段每座挡土墙每座挡土墙长度≤50m每个施工段长度≤50m每个施工段每施工批06沉降缝(伸缩缝) 每座挡土墙04拉筋、墙面板安装长度≤50m每个施工段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、07帽石长度≤50m每个施工段01明挖基坑02坡脚墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段43土钉墙03坡脚墙墙背反滤层长度≤50m每个施工段04土钉06喷射混凝土面层05钢筋网(土工网) 长度≤50m每个施工段DK716+850~DK716+909段路基铁路路基工程2022年验标(分部分项工程及检验批划分)01成孔44抗滑桩02钢筋03混凝土04成桩01成孔02钢筋03混凝土04成桩45桩板式挡墙05挡土板预制06挡土板安装每10根桩每10根桩每10根桩每个抗滑桩工点每10根桩每10根桩每10根桩每个抗滑桩工点每施工批长度≤50m每个施工段02022年401口口口口02022年402口口口口02022年403口口口口02022年404口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口02022年507口口口口02022年507口口口口02022年601口口口口02022年602口口口口02022年603口口口口02022年604口口口口02022年605口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年301口口口口02022年401口口口口02022年402口口口口02022年403口口口口02022年404口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年601口口口口02022年602口口口口02022年603口口口口02022年604口口口口02022年701口口口口02022年702口口口口02022年703口口口口07墙后填筑长度≤50m每个施工段08路堑挡土板顶面及每个挡土墙工点周围封闭01锚索孔每10个孔02锚索制作46预应力锚索03注浆锚固04锚索张拉01植物防护47植物防护02固土网垫03喷混植生48骨架护坡防护49混凝土预制件防护50路基边坡防护片石混凝土脚墙01现浇混凝土骨架03植草01预制件铺砌01明挖基础02模板03混凝土01浆砌片石防护51片石防护02干砌片石护坡每施工批每10个孔每10个孔连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 长度≤50m每个施工段长度≤50m或每个施工段长度≤50m或每个施工段单侧连续护坡长度每≤100m 单侧连续护坡长度每≤100m 05垫块及混凝土封闭每个预应力锚索工点02混凝土预制件骨架连续护坡长度每≤200m03浆砌片石骨架护坡单侧连续护坡长度每≤100m 52锚杆(锚索)框架梁防护53路基表面沥青混凝土01框架梁02锚杆(锚索) 03植草01沥青混凝土连续护坡长度每≤100m 连续护坡长度每≤100m 连续护坡长度每≤200m 连续长度每≤1000m54地面排水01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制每施工段04预制水沟安装连续长度每≤100m 01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制每施工批04预制水沟安装连续长度每≤100m 01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制连续长度每≤100m 04预制水沟安装01无砂透水混凝土块(渗水板) 02透水管03路堤与路堑过渡段渗水盲沟连续长度每≤100m 每个过渡段每个过渡段每个过渡段55地下排水56路基横向排水57过渡段排水铁路路基工程2022年验标(分部分项工程及检验批划分)01原地面平整、碾压沿线路纵向连续长度每≤300m 02导流堤填筑03明挖基础58导流堤04墙身模板及支架05墙身混凝土06混凝土预制块07浆砌片石防护08导流堤59端刺01端刺基坑01基底60电缆槽(井) 02电缆槽03电缆井04盖板05护肩61接触网支柱基础01接触网支柱基础01声屏障基础02桩孔钢筋62声屏障基础03桩孔混凝土04成桩05基础钢筋06基础混凝土63过轨管64综合接地65检查井66检查栏杆67检查台阶(检查梯) 68防护栅栏69取土场70弃土场71变形观测01原地面处理02换填01过轨管01综合接地01检查井01检查栏杆01检查台阶(检查梯) 01防护栅栏01取土场01弃土场01观测装置安设02变形观测01地表处理01换填基坑02填筑连续长度≤100m 长度≤50m每个施工段每个安装段每个浇筑段预制块数量≤1000件单侧连续长度≤100m 连续长度≤100m 每处端刺沿线路连续长度每≤200m 沿线路连续长度每≤200m 每处电缆井同一规格每1000块沿线路连续长度每≤200m 沿线路每10处接触网支柱基础沿线路连续长度每≤200m 每桩孔每桩孔每桩孔沿线路连续长度每≤100m 沿线路连续长度每≤100m 沿线路每10处沿线路连续长度每≤200m 每处检查井沿线路连续长度每≤200m 每10处检查台阶(检查梯) 沿线路连续长度每≤500m 每个取土场每个弃土场沿线路连续长度每≤1000m 连续同一类型路基的沉降观测区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个基坑02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年808口口口口02022年901口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年005口口口口02022年101口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年206口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年102口口口口02022年101口口口口02022年20l口口口口02022年202口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年01口口口口03砂垫层04碎石垫层05土工合成材料加筋垫层06强夯07袋装砂井08塑料排水板09真空预压10堆载预压每个基坑每填层区间正线路基沿线路纵向连续长度每≤ 01填筑砂垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01填筑碎石垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01铺设土工合成材料200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯后地基每个独立的强夯地基处理工点区间正线路基沿线路纵向连续长度每≤ 01插打袋装砂井200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ Ol插打塑料排水板200m,站场路基折合正线双线每≤200m 01真空加载每个真空预压工点02卸载01堆载加载02卸载01制桩每个真空预压工点沿线路纵向连续长度每≤200m 每个堆载预压工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m11砂桩铁路路基工程2022年验标(分部分项工程及检验批划分)11砂桩每个独立的砂桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的碎石桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯置换复合地基每个独立的强夯置换地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的挤密桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的粉喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的浆喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的旋喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的CFG桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01沉桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的预制桩地基处理工点01成孔20混凝土灌注桩02钢筋03混凝土04成桩01模板21桩帽02钢筋03混凝土01成孔02模板22桩板结构03钢筋04混凝土05成桩01垫层23筏板02模板03钢筋04混凝土24岩溶、洞穴处理01填充02注浆01普通填料02化学改良土填料25填料制备每十根桩每十根桩每十根桩每个独立的混凝土灌注桩地基处理工点每一安装批每一安装批每一浇筑段每10根桩每一安装批每10根桩,托梁、承载板每一安装批每10根桩,托梁、承载板每一浇筑批每个独立的桩板结构工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每一安装批每一安装批每一浇筑批每个洞穴每处注浆工点每1×104m3 每1×10 m4 3 4 302成桩02022年02口口口口02022年201口口口口02022年202口口口口02022年301口口口口02022年302口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年702口口口口02022年801口口口口02022年802口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口12碎石桩13强夯置换14挤密桩(灰土挤密桩,水泥土挤密桩,柱锤冲扩桩) 15粉体喷射搅拌桩16浆体喷射搅拌桩17旋喷桩18水泥粉煤灰碎石桩(CFG 桩) 19混凝土预制桩(管桩、方桩)05沉降缝(伸缩缝) 每一混凝土浇筑批所包含的中间沉降缝26路基隔水层03物理改良土填料每1×10 m 04基床表层级配碎石每5000 m3 填料05过渡段级配碎石填3 每5000 m 料沿线路纵向连续路堤长度每≤200m 01隔水层铺设01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层27基床以下路堤铁路路基工程2022年验标(分部分项工程及检验批划分)28路堤基床底层29路堤基床表层30路堤边坡31路堑开挖32路基隔水层01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤边坡01路堑边坡01隔水层铺设沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年201口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年401口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年704口口口口02022年705口口口口02022年706口口口口02022年707口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年901口口口口02022年902口口口口02022年903口口口口02022年904口口口口02022年905口口口口02022年906口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口33换填路堑基床底层34换填路堑基床表层35基床表层以下过渡段01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤与桥台过渡段每个过渡段02路堤与横向结构物每个过渡段过渡段03路堤与硬质岩石路每个过渡段堑过渡段04路堤与软质岩石或每个过渡段土质路堑过渡段05路堤与隧道级配碎每个过渡段石过渡段06路堑与隧道混凝土每个过渡段过渡段01级配碎石填筑01明挖基础02挡土墙基础03墙身模板每处过渡段长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段36过渡段基床表层37重力式挡土墙04墙身钢筋05墙身混凝土06墙背填筑级反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03模板38短卸荷板式挡土墙04钢筋05混凝土长度≤50m每个施工段每个安装段每个安装段每个浇筑段DK718+27 8~DK719+ 492.7段路基39悬臂式和扶壁式挡土墙06墙背填筑及反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02模板03钢筋04混凝土每个安装段每个安装段每个浇筑段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03锚杆40锚杆挡土墙04肋柱、脚面墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段DK718+278~DK719+492.7段路基铁路路基工程2022年验标(分部分项工程及检验批划分)40锚杆挡土墙05墙背反滤层07分级平台01明挖基础02挡土墙基础41锚定板挡土墙03拉杆04肋柱、脚面板、铺定板05墙背填筑及反滤层06沉降缝(伸缩缝) 、泄水孔07分级平台01明挖基础02挡土墙基础42加筋土挡土墙03墙面板预制长度≤50m每个施工段每座挡土墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段每座挡土墙每座挡土墙长度≤50m每个施工段长度≤50m每个施工段每施工批02022年005口口口口02022年006口口口口02022年007口。
