水电站大坝工程主要安全技术措施正式样本
- 格式:docx
- 大小:142.53 KB
- 文档页数:4
文件编号:GD/FS-8802(解决方案范本系列)水电站大坝工程主要安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________水电站大坝工程主要安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
1 土石开挖与爆破作业1.1 开挖自上而下分层作业,若有不安全因素,必须及时处理。
1.2 开挖进行处理时,应遵守下列规定:(1)严禁站在石块滑落的方向撬挖或上下层同时撬挖。
(2)在撬挖工作面下方严禁通行,并有专人监护。
(3)撬挖人员应有适当间距。
在悬崖、陡坡上应系好安全绳,配戴安全带,一般应在白天作业。
1.3 开挖前,必须对边坡岩体进行鉴定,确认稳定或采取措施后方可开挖。
1.4 每次放炮后,应清除浮石,若发现非撬挖所能排除的险情时,应果断地采取措施处理。
处理时,应有专人监护,及时观察险石动态。
1.5 爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员,在装药联线开始前,无关人员一律退出作业区。
1.6 爆破前,现场施工人员一律退到安全地点隐蔽,爆破后,经检查确认安全后,方可进行其它工作。
2 运输车辆2.1 必须执行公安部制订的交通规则,严禁无证驾驶、酒后开车、无令开车。
编订:__________________单位:__________________时间:__________________水电站工程安全保证的施工技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1021-69 水电站工程安全保证的施工技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
(1)建立健全安全质量保证体系和机构,树立“安全第一”的责任意识。
(2)现场施工人员按照有关规定穿带好各种劳保用品。
高空作业用的平台必须搭设牢固,并设防护栏杆,跳板绑扎可靠,作业人员必须系好安全带和安全绳。
(2)在所在高空作业面搭设符合标准要求的钢管脚手架及作业平台。
临时平台必须设防护栏杆和安全网。
(3)施工场地要整洁,要有安全施工通道,严禁乱堆放杂物,文明施工,文明作业。
(4)操作人员必须持证上岗,严禁违章作业,杜绝酒后作业。
(5)门槽埋件施工与土建交叉施工时,孔顶用合理设置安全隔离平台,必要时,在孔顶安排安全哨。
高空作业必须带好安全带,防止高空坠落,严禁高空抛掷物件、物品。
(6)进行焊接、切割及安装作业时严格按《气焊、电焊操作规程》进行,防止火花、构件、工器具坠落伤人和设备。
(7)做好作业面的防触电、漏电措施,所有供电设施安排专人值班,持证上岗。
(8)参加起吊、起重机械操作人员,必须持有主管部门颁发的技能操作证书和安全操作证书才能上岗操作。

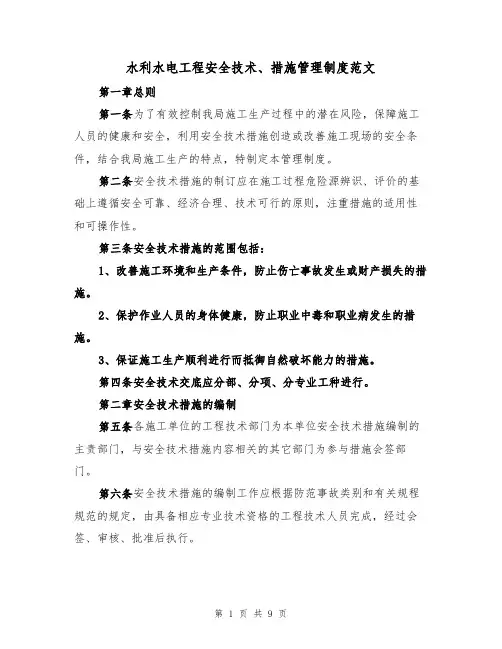

水利水电工程安全技术、措施管理制度范文第一章总则第一条为了有效控制我局施工生产过程中的潜在风险,保障施工人员的健康和安全,利用安全技术措施创造或改善施工现场的安全条件,结合我局施工生产的特点,特制定本管理制度。
第二条安全技术措施的制订应在施工过程危险源辨识、评价的基础上遵循安全可靠、经济合理、技术可行的原则,注重措施的适用性和可操作性。
第三条安全技术措施的范围包括:1、改善施工环境和生产条件,防止伤亡事故发生或财产损失的措施。
2、保护作业人员的身体健康,防止职业中毒和职业病发生的措施。
3、保证施工生产顺利进行而抵御自然破坏能力的措施。
第四条安全技术交底应分部、分项、分专业工种进行。
第二章安全技术措施的编制第五条各施工单位的工程技术部门为本单位安全技术措施编制的主责部门,与安全技术措施内容相关的其它部门为参与措施会签部门。
第六条安全技术措施的编制工作应根据防范事故类别和有关规程规范的规定,由具备相应专业技术资格的工程技术人员完成,经过会签、审核、批准后执行。
第七条安全技术措施的审核,应由编制措施人员所在部门的负责人完成并签证。
安全技术措施的批准由本单位技术总负责人完成并签证。
第八条施工单位编制的安全技术措施应及时报送工程建设监理单位同意并签证。
第九条安全技术措施的编制应同施工技术措施同时进行、同步实施。
对安全有重大影响作业应单独制订专项的施工安全技术措施。
凡涉及的重要结构、施工设施应进行安全技术设计,以保证其强度、刚度和安全系数。
第十条下列单项工程施工(作业)必须单独编制安全技术措施(方案):基坑支护、脚手架、模板工程、施工用电、塔吊、物料提升机、外用电梯、大型物体起重吊装、以及爆破、水下、拆除工程等,以及1、土石方开挖工程爆破施工;2、斜、竖井工程施工;3、高排架和高栈桥施工;4、大型金属结构、机电设备运输、拆装施工;5、高处临空、高处临水和高边坡施工;6、双层以上交叉和系统性电气作业;7、水上、水下工程施工;8、其它对安全有重大影响的工程施工。

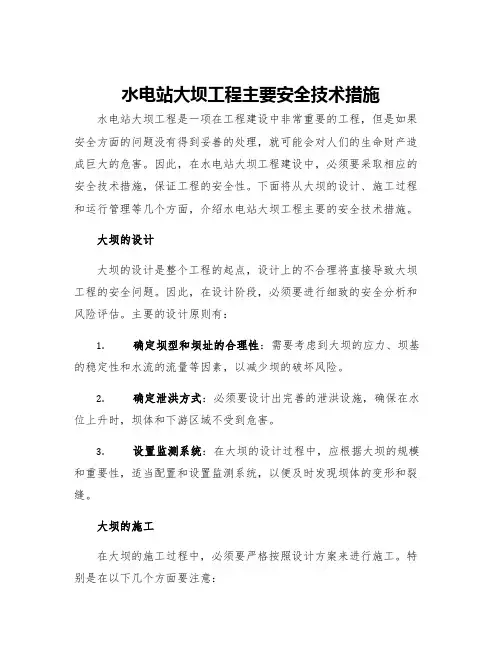

水电站大坝工程主要安全技术措施水电站大坝工程是一项在工程建设中非常重要的工程,但是如果安全方面的问题没有得到妥善的处理,就可能会对人们的生命财产造成巨大的危害。
因此,在水电站大坝工程建设中,必须要采取相应的安全技术措施,保证工程的安全性。
下面将从大坝的设计、施工过程和运行管理等几个方面,介绍水电站大坝工程主要的安全技术措施。
大坝的设计大坝的设计是整个工程的起点,设计上的不合理将直接导致大坝工程的安全问题。
因此,在设计阶段,必须要进行细致的安全分析和风险评估。
主要的设计原则有:1.确定坝型和坝址的合理性:需要考虑到大坝的应力、坝基的稳定性和水流的流量等因素,以减少坝的破坏风险。
2.确定泄洪方式:必须要设计出完善的泄洪设施,确保在水位上升时,坝体和下游区域不受到危害。
3.设置监测系统:在大坝的设计过程中,应根据大坝的规模和重要性,适当配置和设置监测系统,以便及时发现坝体的变形和裂缝。
大坝的施工在大坝的施工过程中,必须要严格按照设计方案来进行施工。
特别是在以下几个方面要注意:1.选用适合的材料和设备:大坝的建设需要用到很多的材料和设备,而这些材料和设备的质量直接关系到大坝工程的安全。
因此,必须要选择符合质量要求、并有合法资质的供应商。
2.选择技术先进、经验丰富的施工团队:在大坝的建设过程中,需要有一支具有丰富经验和过硬技术的建设团队进行操作,以确保施工质量。
3.对施工过程进行监督和检查:对于大坝的施工过程,必须要进行监督和检查,发现问题及时解决,以避免因施工不当而引发的安全问题。
大坝的运行和管理大坝建设完成后,需要进行有效的运行和管理,以确保大坝的安全性。
主要包括以下几个方面:1.建立完善的大坝管理制度:需要建立统一的大坝管理机构,建立合理有效的管理体系,规范大坝的运营管理。
2.经常性检查和维修:大坝长时间的使用会使其逐渐老化和磨损,因此需要经常性进行检查和维修,及时解决问题。
3.加固工程建设:由于大坝运行期间会受到一些外力的影响,导致坝体变形、开裂等问题。
水电站大坝工程安全管理细则范文【前言】水电站大坝工程的安全管理是确保工程顺利实施并最大程度减少事故风险的关键。
本文旨在制定一套具体、可操作性强的安全管理细则,以保障水电站大坝工程的施工安全。
细则要求各参与方共同遵守,严格执行,维护工程的安全高效进行。
【一、组织人员安全管理】1. 各参与方必须明确安全责任,建立安全管理机构,明确各级责任分工和职责。
2. 设立专门的安全管理岗位,明确各级岗位职责,确保安全管理工作的落实。
3. 安排专职安全人员,负责现场安全巡查和隐患排查。
4. 举办定期的安全培训和演练,确保人员掌握应急处理技能。
并建立台账,记录参与培训和演练的情况。
【二、施工现场安全管理】1. 开工前应编制详细的安全施工方案,涵盖各工程环节的安全要求和措施。
2. 确保施工现场整洁有序,设立明显的警示标志和安全警戒区域。
3. 安排专人负责施工现场安全巡查,及时发现和消除各类安全隐患。
4. 高处作业时,员工必须佩戴防护用品,严禁越过安全护栏等违规行为。
5. 严格执行施工现场用电安全规范,确保电气设备的可靠性和安全性。
6. 临时设施的搭建必须符合相关标准,确保工人的安全。
【三、物料设备安全管理】1. 在进场运输物料时,严格按照规定标识和标志,确保物料运输安全无误。
2. 对大型机械设备的操作人员进行专门培训,确保其获得操作资格证书。
3. 定期对设备进行检查和维护,确保其正常工作和安全性能。
4. 及时更新老化、损坏的设备,替换不安全的工具和设备。
5. 对施工设备进行上锁,不得私自操作,严禁未经授权人员操作设备。
【四、监理验收安全管理】1. 监理单位应定期组织安全专项检查,及时发现问题并提出整改意见。
2. 施工方应主动配合监理的安全检查工作,并及时处理存在的问题。
3. 每个施工环节完工后,应及时进行安全验收,确保符合相关要求。
4. 监理单位对施工方提供的材料、设备进行资料核查,确保其符合安全要求。
【五、应急处理及防范】1. 设立应急机制,明确应急处理的流程和各岗位应急职责。
某水电站工程施工安全保证措施(示范文本)1安全管理目标1.1安全管理目标认真贯彻“安全第一,预防为主”的方针,严格执行安全施工生产的规程、规范和安全规章制度,落实各级安全生产责任制及第一责任人制度,坚持“安全为了生产,生产必须安全”的原则,加强围岩安全监测及支护,注重施工人员的劳动保护,确保人员、设备及工程安全,杜绝特大、重大安全事故,杜绝人身死亡事故和重大机械设备事故。
1.2安全管理目标的实施方案建立严格的经济责任制是实施安全管理目标的中心环节;运用安全系统工程的思想,坚持以人为本、教育为先、预防为主、管理从严是做好安全事故的超前防范工作,是实现安全管理目标的基础;机构健全、措施具体、落实到位、奖罚分明,是实现安全管理目标的关键。
项目部成立项目经理挂帅的安全生产领导小组,指定一名副经理分管安全生产,任领导小组副组长。
施工队成立以队长为组长的安全生产小组,全面落实安全生产的保证措施,实现安全生产目标。
建立健全安全组织保证体系,落实安全责任考核制,实行安全责任金“归零”制度,把安全生产情况与每个员工的经济利益挂钩,使安全生产处于良好状态。
开展安全标准化工地建设,按安全标准化工地进行管理,采用安全易发事故点控制法,确保施工安全。
2施工安全管理组织机构及其主要职责2.1施工安全管理组织机构施工现场成立以项目经理领导下的,由安全副经理、总工程师、安全监察部、工程技术部、机电物资部、办公室、施工管理部等负责人组成的施工安全管理领导小组。
各工区、厂、队和部室负责人是本单位的安全第一责任人,保证全面执行各项安全管理制度,对本单位的安全施工负直接领导责任。
各工区、厂队设专职安全员,在安全监察部的监督指导下负责本工区、厂、队及部门的日常安全管理工作,各施工作业班班长为兼职安全员,在队专职安全员的指导下开展班组的安全工作,对本班人员在施工过程中的安全和健康全面负责,确保本班人员按照业主的规定和作业指导书、安全施工措施进行施工,不违章作业。
水电站工程安全保证的施工技术措施水电站工程施工是一项极其复杂的工作,工程浩大,施工难度极大。
因此,在水电站施工中,必须采取一系列的施工技术措施来确保工程的安全保障。
本文将会从以下方面探讨水电站工程施工安全保证的施工技术措施。
一、优化施工方案在水电站工程施工之前,需要对施工方案进行一定的优化。
因为只有在合理的、完善的施工方案下,才能确保工程的安全施工。
优化施工方案首先需要物有所值,合理分配劳动力、时间、材料三要素,减少资源的浪费。
其次,需要针对水电站工程的特点确定施工方案,采取合理的工程布置和作业流程,使施工效率最大化,工期最短,从而降低工程风险。
二、加强安全管理建设水电站是一项高风险的工程,要保证施工的安全保障,必须加强安全管理。
所有工作人员必须参加安全培训,认真学习相关的安全规定和操作规范。
在建设过程中,施工单位必须指定专人负责现场的安全管理工作,定期进行安全检查,并及时排除安全隐患。
三、设施建设水电站工程的设施建设对于保证工程安全至关重要,需要注意以下几点。
1. 水利设施建设水利设施建设包括水坝、水渠、水闸、导流洞的建设等必要的设施。
在建设过程中,必须将水流及地质景观等因素纳入考虑,合理规划水利设施的建设,并加强检查和保养,确保设施的稳定性和安全性。
2. 电力设施建设电力设施建设包括发电机房、变电站、输电线路等一系列设施的建设。
在电力设施的建设中,必须注重设施的可靠性和安全性,采取相应的技术措施加强保障。
例如,设立了防雷装置、接地网等设施,确保电气设施的安全运行。
四、落实安全措施施工安全措施是保证水电站工程安全施工的重要举措。
水电站的各种施工作业都需要配备相应的安全措施。
例如,对于暴露的危险机器设备应进行防护,并设立警示标识,指定专职人员配合施工;施工现场应配备安全设备和急救设备,保障工作人员的生命安全。
落实安全措施是施工管理的重要环节,必须做足做好。
五、安全质量检查在水电站建设过程中,要定期进行安全质量检查。
水电站工程安全技术措施随着经济的发展和人口的增加,水电站作为清洁能源的代表,越来越得到人们的重视。
然而,水电站建设和运营中存在着许多安全风险,一旦发生事故对人民群众及其环境的影响和破坏是不可挽回的。
因此,水电站工程必须采取一系列的安全技术措施来保障其安全运营。
以下是一些常见的水电站工程安全技术措施。
一、安全检修在水电站安全运行中,每一个设备的安全运行都是非常关键的,如果设备发生故障而不能及时处理,则会对工作人员和周围环境造成重大影响。
因此,在日常管理中,必须采取一些安全技术措施,如定期设备检修,保持设备的良好状态,定期更换易损件并检查潜在的隐患等。
二、反渗透措施水电站通常建在山区或水库上,由于大坝的漏洞和非法开采地下水会导致大坝坝体的渗漏和滑动,从而造成水电站安全运行的风险。
因此,在水电站工程施工期间,必须采取反渗透措施,如砂浆灌浆、土工膜覆盖等来保障大坝坝体的稳定性。
三、水电站消防措施水电站的建设和运行会产生大量的电气和热能,同时劳动密集度也很高,这意味着水电站可能会发生火灾事故。
为保障水电站的安全,必须采取一系列的消防措施,如建设合格的消防设施和消防通道、事先组织实施消防演练以及遵守消防安全管理规定等来防范和控制火灾事故。
四、建立安全管理制度和完善风险评估体系安全管理制度是保障水电站工程安全就是的重要保障。
通过建立一套健全的安全管理制度,可以明确各部门的职责和任务,提高工作效率,降低安全风险。
此外,风险评估体系也是不可或缺的,通过风险评估能够及时发现潜在的风险并采取相应措施。
同时,对重要设备进行备件、应急产品储备,落实应急救援预案,确保在安全事件发生时能够及时处置和减轻损失。
水电站作为清洁能源的重要代表,安全问题必须得到高度重视。
以上四个方面是实现水电站工程安全运营的关键技术措施,通过彻底落实这些技术措施,可以保障水电站的运作和大众的生命财产安全。
水电站建设工程施工安全措施一、安全管理体系建设1.建立完善的施工安全管理体系,明确责任分工,明确安全管理的各项制度和规章制度。
2.组织专业安全管理人员,进行安全规划,制定安全措施和应急预案。
3.进行安全教育和培训,提高员工的安全意识和安全技能。
4.定期组织安全检查和安全评估,及时发现和解决安全隐患。
二、现场安全措施1.建立施工现场安全标志,明确安全警示,设置道路标志和安全标志,提高施工现场的安全性。
2.设置安全防护栏杆、网等设施,保护施工人员的人身安全,确保施工现场的安全。
3.合理安排施工区域,避免不同区域作业人员相互干扰,防止事故发生。
4.建立安全通道和逃生通道,确保人员在紧急情况下的安全疏散。
5.对施工现场进行定期巡视,及时清理施工现场的杂物,防止杂物造成伤害。
6.严禁在施工现场吸烟和使用明火,避免发生火灾事故。
三、机械设备安全措施1.对机械设备进行定期维护和检修,确保设备的正常运行。
2.机械设备操作人员必须持有相应的操作证书,具有操作技能。
3.对机械设备进行培训,提高操作人员的技术水平。
4.建立机械设备操作规程,确保操作人员按照规程进行操作。
5.设立机械洗车区域,定期对机械设备进行清洗和消毒。
四、危险源防控1.对施工现场的危险源进行识别和评估,采取相应的防控措施。
2.针对危险源进行封堵、防护和隔离,防止危险源对人员的伤害。
3.使用防护措施,例如佩戴防护口罩、安全帽等,保护人员的身体安全。
4.建立危险源的预警系统,及时提醒人员避开危险源。
五、应急预案1.制定健全的应急预案,明确应急组织机构和责任人。
2.进行应急演练,提高应急处理的能力和效率。
3.建立应急物资储备,保证施工现场应急处理的需要。
4.根据施工现场特点,制定相应的应急方案,确保人员和设备的安全。
六、其他安全措施1.施工人员必须穿戴符合施工要求的工作服和防护设备。
2.禁止在施工现场饮酒,严禁酒后作业。
3.在施工现场设置清洁卫生设施,并加强施工现场的卫生管理。
水电站大坝工程难点重点主要对策措施1.1 施工布置与施工安全(1)为了方便大坝施工人员上下交通及风、水、灌浆等管线的铺设,大坝下游面每隔12m左右高度设置2m宽的临时水平栈桥,各层水平栈桥与边坡马道相连,边坡马道上设置自下而上的通往各层道路的交通梯道,方便大坝各层栈桥通向最近的主干道,左右岸大坝临时水平栈桥保持一致并连通。
(2)冷水站采用可移动的模块式冷水站,分散布置在边坡马道上,可随坝体上升而往边坡上部移动。
(3)大坝现场值班室及临时工具材料库房采用集装箱,可随坝体上升布置在大坝上游河床(围堰处)和1130m高程平台,以及左岸1245m高程平台。
(4)集中制供浆楼设置在1130m高程平台边缘,坝后马道及临时栈桥上设置中转站。
1.2 连续高强度大坝混凝土浇筑(1)配置充足的仓内混凝土浇筑设备,平仓机5台,振捣机5台,确保机械化施工和资源充足,保证仓内混凝土浇筑能力大于缆机生产能力,以保证缆机生产能力的发挥。
(2)采用平铺浇筑法,当仓面面积大于600m2,采用两台或三台缆机同时浇筑,多台缆机同时浇一个仓面时,每台缆机分区浇筑,依次从上游往下游浇或从上下游开始相向浇筑,保证快速浇筑、减少干扰,提高缆机的生产效率。
(3)精心编制混凝土浇筑计划,提前仓位验收,做到仓位验收一次合格率100%,保证混凝土浇筑严格按计划执行,避免缆机等仓位的情况发生。
(4)提前做好模板配板图、仓面材料设计、设备安装的施工组织措施,准确计算各仓位材料配料单、吊运次数,超前编制缆机使用计划,保证吊运工作的顺利进行;设计专用的材料吊运工具箱,减少材料的吊运次数。
(5)临建工程、金结、设备等的吊装尽量安排在缆机较空闲的时段内,以提高缆机的使用效率。
(6)配置充足的仓面吊,最大限度减少埋件、模板安装中对缆机的占用。
配置8台8t~16t的汽车吊,孔口悬臂、门槽、止水处等都设计定型大模板,方便仓面吊进行架立。
仓面较小的部位采用简易起吊设备进行模板提升。
水电站大坝工程安全管理细则范本第一章总则第一条为了保障水电站大坝工程的安全,根据相关法律法规及技术标准,制定本管理细则。
第二条本管理细则适用于水电站大坝工程的施工、监理、设计、运维等所有环节和各相关人员。
第三条水电站大坝工程安全管理的基本原则是安全第一、预防为主、全员参与、科学管理。
第四条水电站大坝工程安全管理的目标是保障工程设计、施工、运维的安全,防止事故的发生,并最大限度减小事故造成的损失。
第五条水电站大坝工程安全管理涉及到的内容包括但不限于设计安全、工程施工安全、运维安全、安全培训等。
第二章设计安全管理第六条水电站大坝工程设计应符合相关技术标准和规范要求,设计人员应具备相应资质和经验。
第七条设计人员应充分考虑地质、水文、气象等因素对工程安全的影响,并合理确定设计参数和措施。
第八条设计过程中应进行全面的安全评估,包括工程稳定性、洪水消能、渗流和溃决等方面的分析和计算。
第九条设计文件应详细记录设计依据、计算过程、技术要求等,并经专业人员审查和批准。
第十条设计变更应按照相关规章制度进行,变更后的设计文件经专业人员审查和批准。
第三章工程施工安全管理第十一条工程施工应按照相关法律法规和技术标准进行,并制定施工组织设计和安全施工方案。
第十二条施工组织设计应根据工程特点和风险程度制定相应的安全管理措施和应急预案,明确责任、权限和配合关系。
第十三条施工现场应设立明显的安全警示标志和提示牌,保障施工人员的安全。
第十四条施工人员应按照相关规定佩戴安全防护装备,熟悉使用安全设备和工具,遵守施工操作规程。
第十五条施工过程中应保证各工序的安全配合,避免交叉施工引发事故。
第十六条施工中如发现风险隐患,应及时采取措施进行整改,确保施工现场的安全。
第四章运维安全管理第十七条水电站大坝工程竣工后应制定相应的运维管理规范和操作规程,保障工程安全运行。
第十八条运维人员应熟悉水电站大坝工程的结构和设备,具备相关操作技能,并定期接受安全培训和考核。
水电站工程安全技术措施水电站作为一种能源生产设施,在能够为社会创造经济价值的同时,也孕育着很多的安全隐患。
因此,水电站工程的建设过程中,必须采取一系列的安全技术措施,保障设施的稳定运行,避免意外事故的发生。
安全防护措施建设水电站前,必须对建设区域的自然环境进行充分的调查和研究,了解当地的地形、气象、水文以及地质等特征,以确定采用的工程方案。
同时,对于水文方面的资料要进行充分的收集和分析,确定水电站的设计洪峰流量和洪水位。
在设计洪水位附近地带,必须采取精细的防洪措施,建立排洪体系,加固堤岸;对水电站的下游进行排涝,以降低水位高度,避免洪水泛滥和水电站的险情。
设计防护措施在水电站的设计方案中,需要考虑工程的可靠性和安全性。
对于水电站的主要设备,需要选用具有高可靠性和耐久性的材料,同时,安全装置要进行严密的设计和检测,尽可能避免出现安全隐患。
在设计中进行可靠性分析和故障模拟,确保设备能够在各种情况下保持正常运行。
此外,在水电站的设计中还要考虑与外部环境的协调性,避免因破坏自然环境给生態系统造成不良影响。
施工防护措施在水电站的建造过程中,需要进行严密的施工管理,严格按照设计方案进行施工,采取一些安全防护措施,如按照安全生产规定进行施工,禁止违规行为的发生;对施工过程中可能出现的事故进行预先防范和处理;施工现场要设置完整的防护设施,避免人员工具意外滑落或误操作;在施工过程中,需要逐步检测和检验,确保各个环节都符合安全规定。
运行防护措施水电站完成后,要进行必要的维护和保养工作,确保设备的正常运转和安全可靠。
在运行阶段,要按照安全生产规范进行安全管理,做好各项监测和检测工作,保证安全设备和安全措施的正常运作。
同时,在设备运行过程中,定期进行巡检,及时发现、处理并预防可能存在的安全隐患。
应急处理措施在水电站设施的运行过程中,可能会发生安全事故,如水泄漏、设备故障等。
这时候,应急处理就显得尤为重要。
应急预案的制定十分必要,应急预案要包括应急组织和领导机构设置、应急资源配置、应急救援措施的制定、应急演练等方面的内容,确保一旦发生紧急情况,能够全面、快速地反应,做到抢险救援的最大化和安全隐患的最小化。
水电站建设工程施工安全管理措施本文档旨在确保水电站建设工程的施工过程中安全管理得到有效实施。
采取以下安全管理措施,目的是减少事故发生的可能性,并保障工人的生命安全和财产安全。
1. 安全教育培训施工人员在进入施工现场前,必须接受专业的安全教育和培训。
培训内容包括但不限于:施工现场的危险因素、安全操作规程、个人防护装备的使用方法以及应急处理措施。
施工人员必须通过考核后方可上岗。
2. 现场安全检查定期进行施工现场的安全检查,包括对施工设备、施工材料、作业环境等进行检查,确保其符合安全要求,并及时消除存在的隐患。
3. 安全警示标识在施工现场合理设置安全警示标识,包括但不限于:危险区域、安全出口、紧急疏散通道等。
标识应明确标示,易于辨认,并保持清晰可见。
4. 安全防护设施在施工现场设置必要的安全防护设施,包括但不限于:围栏、警示牌、护栏、安全网等,以减少意外事故的发生。
安全防护设施应满足相关标准,并定期进行检修和维护。
5. 施工作业管理制定详细的施工作业管理方案,包括施工流程、工种分工、施工周期等。
施工人员必须按照作业管理方案进行操作,并严格遵守安全工艺和作业规程。
6. 安全生产监督建立专门的安全生产监督机构,负责监督施工现场的安全管理工作。
监督机构应定期进行检查和评估,及时发现并处理存在的安全问题。
7. 应急救援措施建立健全的应急救援机制,明确应急救援组织和责任人,制定应急预案,定期开展应急演练。
在发生事故或突发情况时,能够迅速采取有效措施,保障工人的生命安全和财产安全。
以上为水电站建设工程施工安全管理措施的主要内容。
我们将严格按照这些措施要求,确保安全管理的有效实施,为顺利完成水电站建设工程做出积极贡献。
注意:本文档内容仅供参考,并由施工方根据具体情况进行调整和完善。
水利水电工程安全技术、措施管理制度水利水电工程是一项涉及到大量水资源和电力资源的重要工程,因此安全技术和管理制度非常重要。
下面是一些常见的水利水电工程安全技术和措施管理制度:1. 安全技术措施:- 在工程设计中,要充分考虑水文地质条件,进行充分的勘察和分析,确保工程的安全性。
- 选用高质量的建材和工程设备,确保工程的结构稳定性和使用寿命。
- 对于重要的水利水电设备,要进行定期的巡检和维护,确保其正常运行。
- 采取有效的水工建筑物防护措施,如堤防护坡、拦河堰等,防止洪水和泥石流等自然灾害对工程的破坏。
2. 管理制度:- 建立健全的安全管理制度,明确责任和义务,确保各项安全工作的落实。
- 对工程施工过程中的安全事故和违规行为进行监督和管理,及时采取措施进行整改和处理。
- 加强安全教育和培训,提高工程人员的安全意识和技能水平。
- 定期进行安全检查和评估,及时发现和解决潜在的安全隐患。
- 建立完善的应急预案和应急响应机制,提高应对突发事件的能力。
总的来说,水利水电工程安全技术和措施管理制度应从工程设计、施工、设备设施、人员培训和管理等多个方面进行全面的考虑和管理,以确保工程的安全运行和人员的生命安全。
水利水电工程安全技术、措施管理制度(二)是为了保障水利水电工程施工和运营过程中安全的制度和规范。
以下是一些可能包含在这种制度中的要点:1. 安全技术:包括水利水电工程施工和运营过程中需要遵循的安全技术要求,如施工过程的安全措施、运营中的安全操作要求、紧急救援措施等。
2. 安全措施:针对水利水电工程施工过程中的各个环节,制定相应的安全措施,确保工程安全进行。
例如,在施工现场设置安全警示标志、安装安全遮挡网、配备必要的防护设备等。
3. 安全管理:建立完善的安全管理制度,包括责任分工、安全培训、安全监督和隐患排查等方面。
确保各个环节都有相应的安全管理措施,并能够及时发现和处理安全隐患。
4. 安全应急预案:针对突发事件和紧急情况,制定相应的应急预案,包括预警机制、应急救援措施、人员疏散等。
水利水电工程安全技术、措施管理制度范文第一章总则第一条为了有效控制我局施工生产过程中的潜在风险,保障施工人员的健康和安全,利用安全技术措施创造或改善施工现场的安全条件,结合我局施工生产的特点,特制定本管理制度。
第二条安全技术措施的制订应在施工过程危险源辨识、评价的基础上遵循安全可靠、经济合理、技术可行的原则,注重措施的适用性和可操作性。
第三条安全技术措施的范围包括:1、改善施工环境和生产条件,防止伤亡事故发生或财产损失的措施。
2、保护作业人员的身体健康,防止职业中毒和职业病发生的措施。
3、保证施工生产顺利进行而抵御自然破坏能力的措施。
第四条安全技术交底应分部、分项、分专业工种进行。
第二章安全技术措施的编制第五条各施工单位的工程技术部门为本单位安全技术措施编制的主责部门,与安全技术措施内容相关的其它部门为参与措施会签部门。
第六条安全技术措施的编制工作应根据防范事故类别和有关规程规范的规定,由具备相应专业技术资格的工程技术人员完成,经过会签、审核、批准后执行。
第七条安全技术措施的审核,应由编制措施人员所在部门的负责人完成并签证。
安全技术措施的批准由本单位技术总负责人完成并签证。
第八条施工单位编制的安全技术措施应及时报送工程建设监理单位同意并签证。
第九条安全技术措施的编制应同施工技术措施同时进行、同步实施。
对安全有重大影响作业应单独制订专项的施工安全技术措施。
凡涉及的重要结构、施工设施应进行安全技术设计,以保证其强度、刚度和安全系数。
第十条下列单项工程施工(作业)必须单独编制安全技术措施(方案):基坑支护、脚手架、模板工程、施工用电、塔吊、物料提升机、外用电梯、大型物体起重吊装、以及爆破、水下、拆除工程等,以及1、土石方开挖工程爆破施工;2、斜、竖井工程施工;3、高排架和高栈桥施工;4、大型金属结构、机电设备运输、拆装施工;5、高处临空、高处临水和高边坡施工;6、双层以上交叉和系统性电气作业;7、水上、水下工程施工;8、其它对安全有重大影响的工程施工。
文件编号:TP-AR-L9688
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
水电站大坝工程主要安
全技术措施正式样本
水电站大坝工程主要安全技术措施
正式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
1 土石开挖与爆破作业
1.1 开挖自上而下分层作业,若有不安全因素,
必须及时处理。
1.2 开挖进行处理时,应遵守下列规定:
(1)严禁站在石块滑落的方向撬挖或上下层同
时撬挖。
(2)在撬挖工作面下方严禁通行,并有专人监
护。
(3)撬挖人员应有适当间距。
在悬崖、陡坡上
应系好安全绳,配戴安全带,一般应在白天作业。
1.3 开挖前,必须对边坡岩体进行鉴定,确认稳定或采取措施后方可开挖。
1.4 每次放炮后,应清除浮石,若发现非撬挖所能排除的险情时,应果断地采取措施处理。
处理时,应有专人监护,及时观察险石动态。
1.5 爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员,在装药联线开始前,无关人员一律退出作业区。
1.6 爆破前,现场施工人员一律退到安全地点隐蔽,爆破后,经检查确认安全后,方可进行其它工作。
2 运输车辆
2.1 必须执行公安部制订的交通规则,严禁无证驾驶、酒后开车、无令开车。
2.2 自卸汽车、装载机除驾驶室外,不准乘人。
驾驶室不准超额坐人。
2.3 自卸汽车车箱未降落复位,不准行车。
2.4 易燃、易爆危险品运输,必须严格遵守国家有关安全行车规定。
3 防火措施
13.4.3.1 本标工程火工材料库、油库、材料库、生活区、生产区严格加强防火安全措施,配备足够防火设备器材并配备一定数量专业人员负责管理,制定、检查各项防火措施的落实与实施。
3.2 在生活区、生产区和临时设施布置地点布设醒目的防火标志和防火安全要求标语。
