楼地面专项施工方案
- 格式:doc
- 大小:154.50 KB
- 文档页数:13

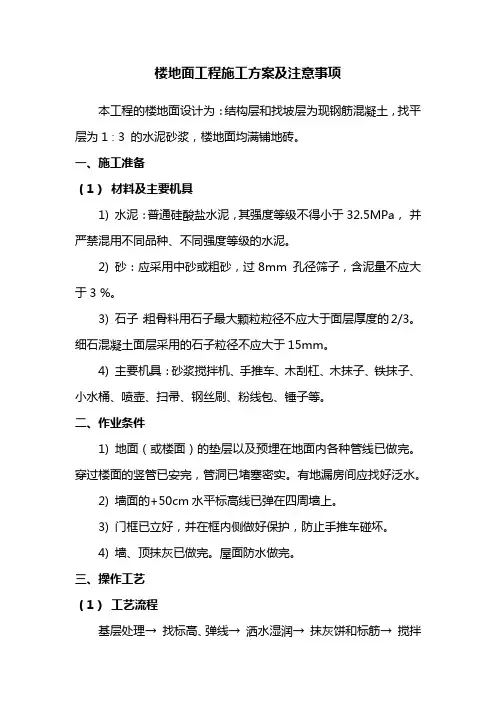

楼地面工程施工方案及注意事项本工程的楼地面设计为:结构层和找坡层为现钢筋混凝土,找平层为1∶3 的水泥砂浆,楼地面均满铺地砖。
一、施工准备(1)材料及主要机具1) 水泥:普通硅酸盐水泥,其强度等级不得小于32.5MPa,并严禁混用不同品种、不同强度等级的水泥。
2) 砂:应采用中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3 %。
3) 石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。
细石混凝土面层采用的石子粒径不应大于15mm。
4) 主要机具:砂浆搅拌机、手推车、木刮杠、木抹子、铁抹子、小水桶、喷壶、扫帚、钢丝刷、粉线包、锤子等。
二、作业条件1) 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
2) 墙面的+50cm水平标高线已弹在四周墙上。
3) 门框已立好,并在框内侧做好保护,防止手推车碰坏。
4) 墙、顶抹灰已做完。
屋面防水做完。
三、操作工艺(1)工艺流程基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护1) 基层处理:将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2) 找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。
3) 洒水湿润:用喷壶将地面基层均匀洒水一遍。
4) 抹灰饼和标筋:根据房间内四周墙上弹的墙面标高水平线,确定面层抹灰厚度,然后拉水平线开始抹灰饼,横竖间距为1~2m,灰饼上平面为地面面层标高。
5) 搅拌砂浆:水泥砂浆的体积比宜为1 3 (水泥 砂),其稠度不应大于3 5mm,强度等级不应小于M 15。
为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
6) 刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.4~0.5 ,不要涂刷面积过大,随刷随铺面层砂浆。
楼地面工程施工方案楼面工程施工方案一、施工准备1. 接到施工任务后,组织施工人员进行技术交底,明确施工要求和工期计划。
2. 调配施工所需机械设备和施工材料,确保施工进展顺利。
3. 制定安全生产方案,确保施工过程中的安全。
二、地面处理1. 根据设计要求,对施工现场进行土方开挖,确保地面水平度和基坑大小能满足工程要求。
2. 进行地面扬尘控制,防止施工过程中的扬尘对环境造成污染。
3. 进一步处理地面,如铺设防水层、保温层、隔音层等,提高地面的使用性能。
三、铺设地砖1. 调整地面的水平度和垂直度,确保地砖铺设的平整度和美观度。
2. 在地面表面铺设防裂薄膜,防止渗水和地面开裂。
3. 选择合适的胶水和工具,对地砖进行粘贴,并按照设计要求进行定位和修整。
4. 使用适当的施工工艺,如勾缝、打磨和抛光等,提升地砖的质量和光洁度。
四、装饰修整1. 根据地砖的颜色、花纹等特点,选择合适的装饰材料,如踢脚线、踢脚板等,确保整体装饰效果。
2. 进行地砖的上光和护理,保护地面免受磨损和擦伤。
3. 进行地砖的保养指导,告知业主如何正确保养地面,延长地砖的使用寿命。
五、清理工作1. 清理施工现场,包括清理施工垃圾、废料等,保持施工环境整洁。
2. 对施工机械设备进行保养,确保下次施工的顺利进行。
3. 进行施工验收,确保施工质量符合设计要求和施工标准。
总结:楼地面工程施工方案主要包括施工准备、地面处理、铺设地砖、装饰修整和清理工作等内容。
通过合理的施工安排、严格的施工要求和严谨的施工工艺,可以保证施工质量和工期的完成,为业主提供一个美观、耐用的地面。
同时,需要注重安全生产和环境保护,在施工过程中做好安全措施和环保措施,确保施工安全和环境保护工作的顺利进行。
楼地面工程施工方案1地砖工程:地面安排在墙面粉刷完成后进行。
由于地砖施工周期长,所以在本工程将其作为一个特殊工序加以控制。
(1)地砖施工:地砖铺贴前,应对基层隔气层进行质量检查。
合格后再进行施工;地砖铺贴前,应根据排砖图先试排,根据试排及块材尺寸应留置的缝隙进行弹线。
铺贴顺序应由底至高,先地沟,后地面,再踢脚或墙裙;平面铺贴板材时,不允许出现十字通缝,立面铺贴时,可留置水平或垂直通缝;铺贴水平或立面的交角时,阴角立面板材压住平面板材;阳角处平面板材压住立面板材;耐酸地砖铺贴应采取揉挤法,打灰要用力,要求打满,厚度要均匀;打灰应从一端向另一端用力打过去,不要来回刷,以免胶泥卷起,包入空气形成气泡,影响密实性;板材铺贴时,应拉线控制标高、坡度、平整度,并随时控制相邻板材的表面高差及灰缝偏差。
环氧树脂胶泥铺贴板材,常温固化时间为7-10昼夜。
地砖勾缝时,必须待砌体胶泥固化后方可进行;勾缝时,灰缝必须清理干净,不得沾染污垢;勾缝必须压实,不得有空隙,表面应铲平,清理干净;灰缝要均匀一致。
2防静电地板施工:根据本工程装修要求,消防及智能控制中心地面施工采用防静电地板。
3水磨石施工:(1)现浇水磨石采用ZJ500型搅拌机搅拌,按样板规定的配合比计量。
预制踢脚板在水磨石面层施工后的装修阶段及时插入施工。
(2)质量要求水磨石楼地面面层除满足不空膨不开裂、分隔缝清晰、磨石面石子显露均匀表面平整等要求外,还应达到以下质量要求:D楼(地)面的边、角部用角向磨光机为主并辅以人工打磨,以免楼面用磨石机打磨时损伤踢脚线基层。
2)磨石面层施工之前,要检查相关部位的安装预埋,并妥加保护,所有安装埋管外露端头要封堵严密防止磨石浆进入。
3)各层地面打磨时应将磨石浆有组织排放,防止漫流,以减少环境污染。
在有孔洞贯穿楼面的楼层,应将孔洞阻塞或采取其他措施,防止磨石浆污染其他部位。
(3)水磨石面层成品保护:水磨石面层细磨之后还有大量后续作业,必需对水磨石面层妥为保护,一般应遵守以下规定:1)室内需搭设脚手架、高凳或使用扶梯时,应在立柱下垫木板,在高凳或扶梯脚放置橡胶垫,禁止直接在水磨石面层上架设。
普通楼地面工程施工方案本工程室内楼地面装修包括水泥砂浆楼地面、防滑地砖楼地面、花岗石楼地面、防静电架空木地板楼地面,特殊耐磨骨料楼面等。
施工中主要从材料选择、施工进度、施工质量、成品保护等方面加强控制和管理。
施工时注意基层面清理干净,撒水湿润透,结合层配比准确,养护及时,防止面层空鼓等质量通病的发生。
一.细石混凝土地面施工方法1.工艺流程基层处理→找标高、弹线→抹灰饼、标筋→φ4@200双向配筋→浇筑细石混凝土→木抹子搓平→铁抹子三遍压光→养护2.施工方法2.1将基层上的灰浆皮和灰渣层铲掉并清扫干净,用10%的火碱水清除基层上的油污,并用清水及时将碱液冲净。
2.2根据墙上的1m水平线,向下量测出面层标高,并弹在墙上,并根据标高线拉水平线抹灰饼,冲筋。
2.3首先进行配筋:φ4@200双向配筋。
铺细石混凝土时应由里向门口方向铺设,按标志筋厚度刮平拍实,并用木抹子搓平,稍待收水后,用钢抹子预压一遍,抹子要放平压紧,将细石的棱角压平,使地面平整无石子显露现象。
待进一步收水后,用铁滚筒来回纵横滚压,至表面泛浆呈均匀的细花纹状,即可进行压光,在终凝前要求抹2~3遍使其表面色泽一致,光滑无抹子印迹。
2.4混凝土地面浇筑宜设置缩缝,不设置伸缝。
纵向缩缝间距6米,做成平头缝,缝间不放置任何隔离材料,浇筑时互相紧贴,即跳仓浇筑,施工缝侧面抹光,不凿毛,拆模时混凝土强度不宜低于3Mpa;横向缩缝间距6米,应做成假缝。
在混凝土强度达到一定要求后用锯割缝,缝宽10mm,缝深为混凝土地面厚度的三分之一,缝内填水泥砂浆。
3.水泥砂浆找平施工方法3.1施工准备3.1.1材料要求:水泥砂浆:地坪砂浆,强度等级符合设计要求。
地坪砂浆应有出厂合格证书及性能检测报告。
地坪砂浆进场时需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录。
地坪砂浆进场后应对其凝结时间、安定性和抗压强度进行复验。
当地坪砂浆进场超过三个月时应按试验结果使用。
楼地面工程施工方案正文第一篇:楼地面工程施工方案楼地面工程施工方案(一)楼面施工1、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
2、弹线:为了检查和控制标高的位置,在房间内拉十字控制线,弹在混凝土垫层上,并在墙面上弹出+50cm水平标高线。
3、刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶酒水湿润,刷一层素水泥砂。
根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层1:2.5水泥砂浆,厚度控制25mm。
铺好后用大扛刮平,再用抹子拍实找平。
(二)块料地面及踢脚线工程 1.工艺流程基层处理→ 弹线→ 预铺→ 铺贴→ 勾缝→ 清理→ 成品保护→ 分项验收。
2.施工要点1)基层处理:将尘土、杂物彻底清扫干净,不得有空鼓、开裂及起砂等缺陷。
2)弹线:施工前在墙体四周弹出标高控制线,在地面弹出十字线,以控制地砖分隔尺寸。
不规则房间排砖考虑室内设施布置,尽量将小角砖放在隐蔽或次要位置。
3)在铺贴前对砖的规格尺寸、外观质量、色泽等进行预选,并先湿润阴干待用。
房间归方和选砖之后,按照排砖图(根据地砖的规格确定)进行双方向冲筋。
以确定面砖的排列、面砖的标高,从而保证面砖的平整。
4)面砖粘贴的过程中,应当根据面砖冲筋面砖的间距进行拉线铺贴,保证砖缝平直,面层平整。
地砖铺贴前,将基层润湿,扫素水泥浆(内掺建筑胶)一道,随即铺设1:2水泥砂浆结合层(稠度为25~35mm)镶贴面砖。
5)铺贴的面砖应坚实,砂浆要饱满,控制规范允许的空鼓要求。
在面砖铺贴的过程中,随铺随进行清缝,防止缝隙内的砂浆达到强度后清理不彻底,在擦缝的过程中形成“假缝”,同时尽可能避免出现“瞎缝”。
6)排水坡度、坡向正确,表面不积水。
地漏口处理合理、美观。
7)待铺贴砂浆达到上人强度且不因踩踏空鼓后宜随即上人分别进行擦缝。
缝的深度宜为砖厚的1/3,擦缝、采用同品种、同标号同颜色的水泥。
同时应随做随即清理面层的水泥,并做好面层的养护和保护工作。
楼地面工程标准施工方案1、砼垫层分项工程1)、基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)、找标高弹水平控制线:根据墙上的+50CM水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3)、铺设混凝土:为了控制垫层的平整度,首层地面可在填土中打入小木桩(30MM×30MM×200MM),拉水平标高线在木桩上做垫层上平的标记(间距2M 左右)。
在楼层混凝土基层上可抹100MM×100MM,找平墩(用细石混凝土),墩上平为垫层的上标高。
4)、地下室大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆,然后从一端开始铺设,由室内向外退着操作。
5)、振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20CM时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
6)、找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
7)、养护:已浇筑完的混土垫层,应在12H左右覆盖和浇水,一般养护不得少于7d。
8)、为确保楼梯踏步的质量,踏步棱角采用A10钢筋护角。
2、地砖面层:1)、地砖镶贴前应将基层表面清理干净,撒水将基层湿润,结合层应采用1:2水泥砂浆10-15mm厚或素水泥浆扫浆。
2)、在铺贴前,应对砖的规格尺寸,外观质量,色泽进行预选,并应浸水湿润风干至地面砖表面无明水。
3)、铺贴时基层采用干硬性1:3水泥砂浆,砖表面打素水泥浆作结合层。
4)、在铺贴前先进行排砖,不允许出现小于砖宽度1/3的窄条。
5)、面层铺贴应在24小时内进行擦缝、勾缝和压缝工作。
楼地面工程施工方案1、防滑地砖楼地面1)、施工准备(1)面砖进场后,开箱检查颜色、规格、粘贴质量必须符合设计要求。
(2)水泥:采用普通硅酸盐水泥PO32.5R。
应有出厂试验单。
(3)砂子:采用中砂,用筛孔5mm 过筛。
(4)墙面抹灰做完,并已弹好+0.5m 水平线。
穿过地面的套管已经做完,管洞已用细石混凝土堵严。
设计有防水层时,完成蓄水试验,办完验收。
2)、工艺流程清理基层弹线→刷素水泥浆,做找平层→刮素水泥浆结合层贴面砖→擦缝→清理3)、施工方法(1)清理基层落地灰、杂物。
将水平线弹在墙上。
地面均匀洒水,挂线贴饼充筋,刷水泥素浆,抹水泥砂浆找平层,用木杠刮平,用木抹子拍实抹平。
地漏处按要求做出泛水。
(2)找平层抹好24h 后或抗压强度达到1.2MPa 后,挂线用1:1水泥砂浆贴地砖。
(3)贴完后,用干水泥粉擦缝,用抹布清净表面污物。
完成后铺据沫洒水养护不少于7d,不准上人。
4)、质量要求:基层、面层粘贴牢固,不空鼓,表面平整,线条顺直,坡度满足设计要求。
2、水泥砂浆楼地面1)施工准备水泥:宜采用等级为32.5以上的硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3%。
水泥砂浆地面施工前应弹好+50cm 水平标高线。
室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。
各种立管和套管,孔洞位置应用细石混凝土灌好捣实。
有垫层的地面应做好垫层,地漏处找好泛水及标高。
地面施工前应做好屋面防水层或防雨措施。
2)施工工艺流程(1)基层清理:地面基层、地墙相交的墙面、踢脚板处粘的杂物清理干净,影响面层厚度的凸出部位应剔除平整。
(2)洒水湿润:在施工前一天洒水湿润基层。
(3)贴灰饼:根据标高水平线,在地面四周作灰饼。
大房间应相距1.5m 至2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。
(4)卵石灌注水泥砂浆层:刷325厚5-23卵石灌注M2.5混合砂浆,平板振捣器振捣密实。
本住宅楼楼地面工程位于某市某区,总建筑面积为20000平方米,共20层,建筑高度为60米。
本工程楼地面施工采用水泥混凝土面层,地面设计荷载为2.5kN/m²。
二、施工方案1. 施工准备(1)技术准备:组织施工技术人员学习施工图纸,熟悉施工工艺,掌握工程量,编制施工组织设计。
(2)材料准备:提前采购水泥、砂、石子等原材料,确保材料质量符合设计要求。
(3)设备准备:准备混凝土搅拌机、平板振动器、平板振捣器、切割机、凿毛机等施工设备。
2. 施工工艺(1)基层处理:清除地面杂物、油污、松散层等,确保基层平整、干净、坚实。
(2)混凝土浇筑:根据设计要求,将水泥、砂、石子等材料按比例拌合,搅拌均匀。
采用泵送浇筑方式,确保混凝土密实。
(3)混凝土振捣:采用平板振动器、平板振捣器等设备对混凝土进行振捣,使混凝土密实、无蜂窝、麻面。
(4)混凝土养护:混凝土浇筑完成后,应及时进行养护,防止混凝土开裂、变形。
养护时间不少于7天。
(5)混凝土切割:混凝土养护完成后,根据设计要求进行切割,确保切割面平整、垂直。
(6)凿毛处理:对切割后的混凝土面进行凿毛处理,增加粘结力。
(7)铺设水泥砂浆:在凿毛处理后的混凝土面上铺设水泥砂浆,厚度根据设计要求确定。
(8)铺设瓷砖:在水泥砂浆层上铺设瓷砖,确保瓷砖平整、牢固。
3. 施工质量控制(1)严格控制原材料质量,确保水泥、砂、石子等材料符合设计要求。
(2)混凝土浇筑过程中,严格控制混凝土配合比,确保混凝土密实、无蜂窝、麻面。
(3)混凝土养护过程中,加强温度、湿度控制,确保混凝土质量。
(4)混凝土切割、铺设瓷砖等工序,严格控制施工质量,确保地面平整、牢固。
4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,确保施工安全。
(3)加强施工过程中的安全巡查,及时发现并消除安全隐患。
三、施工进度安排根据工程实际情况,本住宅楼楼地面工程施工进度安排如下:1. 施工准备阶段:1周2. 基层处理、混凝土浇筑、振捣、养护:2周3. 混凝土切割、凿毛处理:1周4. 铺设水泥砂浆、瓷砖:2周5. 施工验收:1周总计:7周四、结语本住宅楼楼地面工程施工方案详细阐述了施工准备、施工工艺、质量控制、安全措施以及施工进度安排。
楼地面专项施工方案一、总体介绍本文以楼地面专项施工方案为主题,旨在对楼地面的施工过程进行规范和指导,确保施工质量和效率。
楼地面施工作为建筑施工的重要环节,直接关系到建筑物结构的稳固和使用寿命。
二、施工准备1. 材料准备在施工前,首先需要准备好所需的施工材料,包括水泥、沙子、砖块、钢筋等。
确保材料的质量符合相关标准,以保证施工质量。
2. 设备准备除了材料外,还需要准备好所需的施工设备,如搅拌机、挖掘机、起重机等。
保证设备完好并符合安全要求,以确保施工过程的顺利进行。
三、施工步骤1. 基础处理在进行楼地面的施工前,需要对基础进行处理,确保基础平整、坚固。
2. 混凝土浇筑接下来是进行混凝土浇筑,需要根据设计要求进行浇筑,确保混凝土的强度和密实性。
3. 砖砌工程完成混凝土浇筑后,进行砖砌工程,确保墙体结构牢固、符合设计要求。
4. 地面铺装最后是进行地面铺装,选择合适的地面材料进行铺装,如地砖、地板等。
四、质量控制在施工过程中,需要根据相关标准和规范进行质量控制,确保施工质量符合要求。
定期检查和验收,发现问题及时处理。
五、安全措施施工过程中需要严格遵守安全规定,做好安全防护工作,避免发生安全事故。
六、施工后处理施工完成后,需要进行清理和整理工作,保持施工现场的整洁与安全。
七、总结楼地面专项施工是建筑施工中至关重要的环节,本文结合施工的整体流程及细节,提出了一套详细的方案和指导。
通过科学规划和严格控制,可以提高施工效率和质量,保障建筑结构的稳固和安全。
以上是对楼地面专项施工方案的详细阐述,希望能为相关从业者提供实用的参考和指导。
楼地面工程施工方案1、楼地面基层施工1)施工工艺(1) 地面素土夯实→碎石垫层→混凝土垫层→水泥砂浆找平层→涂膜防水层→细石混凝土找平层(2) 楼面基底处理→水泥砂浆找平层→涂膜防水层→细石混凝土找平层2)施工方法(1) 素土夯实用打夯机将基层素土纵横夯打各四遍。
(2) 出标志头①根据墙上+0.50 M的水平标高线及设计规定的垫层厚度往下量测出垫层的上平标高,并弹在四周墙上。
②拉水平线找平墩,其间距 2 M 左右(间距小于靠尺长度),有泛水要求的房间,按坡度要求拉出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高。
③灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为50~80mm的纵横标筋。
(3) 碎石垫层以找平墩为标志控制好碎石垫层虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压路机往返碾压二遍,并随时用 2 M 靠尺检查平整度,高出部分铲掉,凹处填平。
(4) 混凝土垫层①为了控制垫层的平整度,首先地面可在填土中打入小木桩,拉水平标高线在木桩上做垫层上平的标记(间距2 M 左右)。
在楼层混凝土基层上可抹100mm ×100mm找平墩,墩上平为垫层的上标高。
②大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。
③铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。
④用铁锹铺混凝土,厚度略高于找平桩(墩),随即用平板振动器振捣。
厚度超过200mm时,应采用插入式振动器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
⑤混凝土振捣密实后,以墙上水平标高线及找平桩(墩)为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
⑥为防止混凝土的收缩裂缝,除严格控制混凝土的水灰比外,在混凝土初凝前进行二次复振,以减少气泡,提高混凝土的密实性。
- -- 即墨城区东部医疗中心PPP项目病房楼楼地面施工方案施工单位:编制人:时间:目录第一章、概况一、工程概况 (1)二、编制依据及规 (1)第二章、施工准备一、技术准备 (3)二、材料准备 (3)三、主要机具、工具准备 (3)四、作业条件 (3)五、泵送混凝土配合比设计要求 (3)六、混凝土输送泵布置 (4)七、泵管布置 (4)第三章、施工方案一、施工安排 (5)二、施工方法 (5)第四章、质量保证措施 (9)第五章、安全文明措施 (11)第六章、季节施工措施 (12)第一章概况一、工程概况工程名称:中电建建筑集团即墨城区东部医疗卫生中心项目工程地址:省市即墨市东部蓝色新区,鹤山路以南,龙山花园以西标段名称:即墨医疗卫生中心建设工程PPP项目装饰工程病房楼标段本工程为病房楼11层-17层细石混凝土地面工程,混凝土标号采用C25二、编制依据及规1、建筑施工图。
2、现行相关施工技术、质量验收规3、施工总承包合同。
4、业主工程师交底。
第二章施工准备一、技术准备:1、施工前组织施工技术人员仔细阅读施工图,掌握装饰工程的构造要求,与业主、进行沟通。
2、掌握楼地面工程施工工艺和操作方法,做好各个分项的技术交底。
对劳动力、机具、材料、构配件等做好计划和落实。
二、材料准备1、水泥:应采用325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
2、原材进场要进行试验,合格后再用于工程,楼地面砼采用C25商品细石砼。
三、主要机具、工具准备手推车、平锹、拍板、铁滚筒、小铁锤、錾子、钢丝刷、毛刷、半截大桶、小水桶、胶皮水管、木抹子、2m木杠、墨斗、直尺(不小于1.5米)、切割机、胶皮锤、灰铲、直角尺、广线。
四、作业条件1、室墙面已弹好+50cm水平线。
2、穿过楼板的立管已做完,管洞堵塞密实。
埋在地面的电管已做完隐检手续。
3、混凝土泵送管道安装完毕。
五、泵送混凝土配合比设计要求1、泵送混凝上配合比,除必须满足混凝土设计强度和耐久性的要求外。
尚应使混凝上满足可泵性要求。
即根据结构特点、运输距离及气温条件和泵送距离以及材质情况来确定合理的水灰比,坍落度和砂率以及外加剂、粉煤灰的掺量,并根据施工过程、情况进行调整优化。
其基本要求为:2、最少水泥用量,宜不低于300kg/m3。
3、砂率宜为40—50%。
4、水灰比不宜小于0.4,不得大于0.6。
5、坍落度值见如下:注:上为现场出罐坍落度,配合比设计时应视气候条件、运输距离等作适当调整。
现场搅拌的混凝土也应符合上述要求。
六、混凝土输送泵的布置1、混凝土泵的现场位置,应离浇灌地点较近;混凝土运送方便;便于配管;接近供水排水设施;场地密实。
2、每台泵的受料斗旁宜有足够停放二台搅拌车场地,以便能交替连续供料。
3、病房楼输送泵放置于一层临时通道门口七、泵管的布置1、输送管道应根据混凝土的浇筑方案设置,并应尽量缩短管线长度,少用弯管和软管,布置水平管或向下的垂直管时,宜使混凝土浇筑方向与泵送方向相反。
布置向上垂直管时宜使混凝土浇筑方向与泵送方向相同。
2、垂直向上配管时,宜使地面水平管长度不小于垂直管长度的1/4,且不宜小于1m,并应在一定位置设截止阀。
倾斜向下配管时(如地下工程),应在斜管上端设排气阀。
3、夏季为降低混凝土的入模温度,露天的水平管道宜用麻袋或草包包裹并浇水湿润,以防止混凝土高温下坍落度损失过快而引起堵管。
4、垂直输送管的布置应根据建筑结构平面特点,充分利用柱、墙、楼板及垂直运输机械、设备孔洞等作为垂直布管的支撑和附着点,逐层上升到顶,并保持整根垂直管在同一铅直线上,同时应考虑装拆方便、故障排除容易、附着牢固安全可靠。
5、楼下地面水平管,垂直泵管的固定,选用特制固定卡具,在管道连接处固定牢固。
6、泵管所有转弯处必须予以适当加固,沿管道振动方向加设支托。
距泵最近的弯管受冲击力最大,要用比较牢固的支托紧紧固定,以减轻振动。
7、病房楼泵管垂直运输定于楼梯间,垂直的混凝土泵管加固在楼梯间防护栏杆上,十一层至十七层泵管平面布置见泵管平面布置图。
第三章施工方案一、施工安排根据现场实际情况及考虑各工种相互配合,项目部决定装饰工程施工按以下步骤安排:1、楼地面基层清理,准备打耙。
2、总、分包单位工序施工完毕后,均经业主、监理、总包、分包单位共同检查,检查合格后,工作面才能移交相应下道工序的施工单位。
二、施工方法1、施工顺序1.1病房楼细石混凝土地面施工顺序因考虑到空调、消防、冷热水施工,首先浇筑15层地面,然后浇筑17层,根据各施工进度再浇筑14层与16层,以此类推。
1.2混凝土地面浇筑顺序先浇筑伸缩缝西区混凝土地面,在1号泵管混凝土施工完毕后,拆下泵管,接到2号泵管的位置进行混凝土浇筑,伸缩缝东区的混凝土地面按照 1.2号混凝土泵管的浇筑顺序进行浇筑2细石混凝土面层2.1 细石混凝土工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护2.1.1 找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
2.1.2 基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮用清扫机清理干净。
2.1.3 洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。
2.1.4 抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与豆石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。
2.1.5 抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。
2.1.6 刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1∶0.4~0.5(水泥∶水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。
2.1.7 浇筑细石混凝土:2.1.7.1 细石混凝土搅拌:细石混凝土面层采用商品混凝土,楼面坍落度控制在60mm以。
并按标准《混凝土结构工程施工及验收规》的规定制作混凝土试块,每一层建筑地面工程不应少一组。
当改变配合比时,亦应相应制作试块。
2.1.7.2 面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上(水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径20cm,长度60cm的混凝土或铁制滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥砂(1∶1=水泥∶砂)拌合料,要撒匀(砂要过3mm筛),再用2m长刮杠刮平(操作时均要从房间往外退着走)。
2.1.8 抹面层、压光:2.1.8.1 当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
2.1.8.2 第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
2.1.8.3 第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
2.1.8.4 第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
2.1.9 养护:面层抹压完24h后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间一般至少不少于7d(房间应封闭养护期间禁止进入)。
2.2 质量标准2.2.1 保证项目:2.2.1.1 面层的材质、强度(配合比)和密实度必须符合设计要求和施工规的规定:2.2.1.2 面层与基层的结合必须牢固,无空鼓。
2.2.2 基本项目:2.2.2.1 面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。
2.2.2.2 在门、洞口处设置分仓缝,房间净空大于6米要在中间位置设置分仓缝;2.2.2.3 有地漏的面层,坡度符合设计要求,不倒泛水、不渗漏、无积水、与地漏(管道)结合处严密平顺。
2.2.2.4 有镶边面层的邻接处的镶边用料及尺寸符合设计要求和施工规的规定。
2.2.3 允许偏差项目,见表7-4。
水泥混凝土面层允许偏差和检验方法表7-42.3 成品保护2.2.1 在操作过程中,注意运灰双轮车不得碰坏门框及铺设在基层的各种管线。
2.3.2 面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路。
2.3.3 面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。
2.3.4 面层养护时间符合要求可以上人操作时,防止硬器划伤地面,在油漆刷浆过程中防止污染面层。
2.4应注意的质量问题2.4.1 面层起砂、起皮:由于水泥标号不够或使用过期水泥、水灰比过大抹压遍数不够、养护期间过早进行其他工序操作,都易造成起砂现象。
在抹压过程中撒干水泥面(应撒水泥砂拌合料)不均匀,有厚有薄,表面形成一层厚薄不匀的水泥层,未与混凝土很好的结合,会造成面层起皮。
如果面层有泌水现象,要立即撒水泥砂(1∶1=水泥∶砂)干拌合料,撒均匀、薄厚一致,木抹子搓压时要用力,使面层与混凝土紧密结合成整体。
2.4.2 面层空鼓、有裂缝:由于铺细石混凝土之前基层不干净,如有水泥浆皮及油污,或刷水泥浆结合层时面积过大用扫帚扫、甩浆等都易导致面层空鼓。
由于混凝土的坍落度过大滚压后面层水分过多,撒干拌合料后终凝前尚未完成抹压工序,造成面层结构不紧密易开裂。
2.2.2.3 面层抹纹多,不光:主要原因是铁抹子抹压遍数不够或交活太早,最后一遍抹压时应抹压均匀,将抹纹压平压光。
第四章质量保证措施针对装饰工程的施工质量要求及施工工艺特点,项目部拟采取如下质量保证措施:1、施工技术交底制坚持以技术进步来保证施工质量的原则。
每个工种、每道工序施工前要组织进行各级技术交底,各级交底以书面进行,指出质量控制要点及难点,说明规要求,把握施工重点。
严格按照施工程序和技术安全交底施工,杜绝违反操作规程及操作程序的现象出现。
2、样板引路制前一分项工程完成后,在规定时间做出下一分项工程的施工样板,经总包、分包、监理、业主单位共同参与的样板点评,并经整改处理合格后,作为后续工程的指导样板,方能进行大面积施工。
各项工程全部完成后作交房样板间,统一操作要求,明确质量目标,并以样板间作为以后施工的最低标准,以后工程必须高于样板间的质量标准。
3、施工过程三检制严格按照工程质量管理制度进行质量管理,实行并坚持自检、互检、交接检制度,现场实行标示,注明操作者、施工日期,并作好相应的记录。
应处理好上下工序间的交接,分清职责,作好产品中间保护和交验前的保护,建立交接记录。
