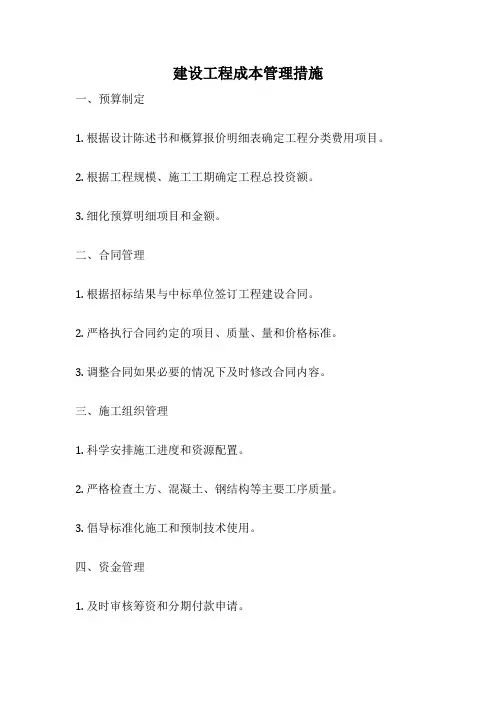

建筑工程项目成本管理措施

  • 格式:doc
  • 大小:409.50 KB
  • 文档页数:23

下载文档原格式

  / 23
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目成本管理是对项目施工中所发生的成本费用进行预测、计划、控制、核算、考核及分析,以正确反映公司工程项目施工生产的经济成果,不断降低工程项目成本,提高公司经济效益。

一、项目制造成本分类

A:直接成本

B:间接成本

二、项目成本管理原则

1.项目经理部是项目成本控制中心,公司财务部是项目成本核算中心。

2.公司合约部是项目成本管理的主管部门,对项目成本管理进行监督和指导。

3.项目经理部承担部分市场风险,即项目在实施过程中,由于外部市场的变化(含政府政策变化)而导致钢筋、商品混凝土、水泥、木材总体采购价格变化超过一定幅度(+ %,根据项目实际情况和当时市场价格浮动情况在项目管理责任书中明确),由此产生的赢利或亏损不应由项目部承担,其它材料、机械、人工等因市场变化产生的风险由项目部承担。

4.项目经理部须承担管理风险,即在项目施工过程中,因项目经理部自身管理不当或决策失误而导致的项目成本的增加,应由项目经理部承担。

三、项目成本管理主要内容

1.项目成本目标预测

2.项目成本计划的编制

3.项目成本控制的实施

4.项目成本目标调整

5.项目成本核算

6.项目成本分析

7.项目成本考核

四、项目成本管理要求

1.项目成本目标测算

1.1.公司合约部会同项目部根据项目实施方案在与业主正式合同签订后三个月内完成项目目标成本测算。

1.2.项目成本目标的测算依据为:

1.2.1.中标预算书(包括“决算书”)

1.2.2.经批准的施工图

1.2.3.总承包合同

1.2.4.项目实施方案

1.2.5.选定的分包价格

1.2.6.已确定的施工组织设计

1.2.7.施工预算定额

1.2.8.工程所在地造价管理有关文件规定

1.2.9.市场价格信息

1.3.项目经理部配合合约部编制以下测算表,确定项目成本目标

1.3.1.项目分包成本预测表(BG-XM-71)

1.3.

2.项目材料成本预测表(BG-XM-72)

1.3.3.项目机械及措施费成本预测表(BG-XM-73)

1.3.4.项目现场管理费成本预测表(BG-XM-74)

1.3.5.项目目标成本汇总表(BG-XM-75)

1.4.编制注意事项

1.4.1.项目分包成本预测表:扩大劳务分包成本按照分包方案中规定的范围计算扩大劳务分包成本总价;专业分包成本按照分包方案中规定的范围参照中标预算书中的数量、单价、取费等因素综合测算。

1.4.

2.项目材料成本预测表:按照中标预算书中的材料定额用量结合当季材料价格信息计算,其中暂估材料(设备)按照招标文件提供的暂估价计算(以后按实际采购将调整),实际采购价与暂估价产生的价差不进行考核;主要材料(钢筋、商品砼)同时参考物资部提供的价格信息;周转材料使用费按照施工组织设计中的脚手架体系和模板体系以及投标承诺的质量、工期目标进行计算。

1.4.3.项目机械及措施费成本预测表:中、大型机械使用费按照施工组织设计中的大型机械使用方案参考物资部提供的租赁价格信息进行计算,中小型机械使用费和工具用具使用费暂时按照中标预算书中的数量计算,措施费参照投标预算书中的项目划分,根据施工组织设计以及以往的经验数据测算,原则上不突破投标报价金额。

1.4.4.项目现场管理费成本测算表:按照现场管理方案测算,项目经理部负责协助进行;其中管理人员工资由人力资源部提供指标;办公费、低值易耗品摊销费和固定资产折旧修理费由行政部、财务部提供指标。

1.4.5.项目目标成本测算汇总后,得出项目成本目标具体数值,经审核批准后,作为项目管理目标之一,在《项目管理目标责任书》中明确,具体规定见本手册第三章项目管理策划。

2.项目成本计划的编制

2.1.项目经理部负责按照施工组织设计和项目成本目标编制《项目产值、成本计划

表》(BG-ZH-76)按月份分解。

2.2.《项目产值、成本计划表》报合约部、财务部审核后执行。

3.项目成本计划的实施控制

3.1.项目经理部按照项目成本目标及项目成本计划,进行项目制造成本的有效控制。

3.2.项目经理部加强施工进度计划管理,避免因施工计划不周和调度不力,造成现场窝工损失、机械利用率降低、物料积压等而使施工成本增加。

3.3.项目经理部加强物资采购管理,通过材料的合理计划、使用和控制,有效控制实际成本。

3.4.分包工程款支付遵循“以收定支、先收后支、不收不支”的原则,特殊情况需报法定代表人审批。

3.5.项目经理部加强施工技术方案的编制管理工作,施工方案的选择应进行同类技术方案成本比价的论证,优化各项施工方案。

3.6.项目经理部加强施工定额管理和施工任务单管理,控制实际成本。

3.7.项目经理部加强施工合同管理和施工索赔管理,及时进行索赔工作。

3.8.公司合约部、物资部、工程部、技术部等有关部门负责对项目经理部的相关业务工作进行监督和指导,加强项目的成本控制工作。

4.项目成本目标的调整

4.1.下列情况下可进行目标成本的调整:

4.1.1.重大合同条款变更以及工程承包范围发生重大调整。

4.1.2.钢材、商品混凝土、水泥、木材总体采购价格较预计价格浮动超过一定幅度。

4.1.3.业主要求工期提前或由于业主原因导致工期延误超过30日历天。

4.2.上述情况发生后,由项目经理部提出变更要求并提供测算依据,报合约部审核后进行目标成本调整。

5.项目成本核算

5.1.项目成本核算的对象一般按单位工程划分,并与项目管理责任目标成本的界定范围相一致。

5.2.项目成本核算坚持按施工形象进度、施工产值统计、实际成本归集“三同步”的原则进行。

5.3.项目成本核算每季度测算一次,公司财务部每季度上旬提供项目经理部上季度实际支出明细,项目经理部负责填写季度成本核算系列表。经项目经理审批后报公司合约部。

5.4.项目成本核算说明:
