园林绿化苗木种植工程技术规范
- 格式:doc
- 大小:65.50 KB
- 文档页数:12
园林绿化技术要求及规范一、种植前土壤处理1 种植或播种前应对该地区的土壤理化性质进行分析,采取相应的消毒、施肥和客土、改良等措施。
2 园林植物生长所必需的最低种植土层厚度应符合表5.0.2的规定。
园林植种植必需的最低土层厚度表5.0.23 种植地的土壤含有建筑废土及其他有害成分,以及强酸性土、强碱土、盐土、盐碱土、重粘土、沙土等,均应根据设计规定,采用客土或采取改良土壤的技术措施。
一般改良比例为红土:有机肥:沙土=7:2:14 绿地应按设计要求构筑地形。
对草坪种植地、花卉种植地、播种地应施足基肥,翻耕25~30cm,搂平耙细,去除杂物,平整度和坡度应符合设计要求。
5种植土必须是结构疏松、透气、保水、保肥能力强的土壤。
必要的部分还须进行消毒、除虫处理。
6种植土中影响植物发育的石砾、瓦砾、砖块、树根、草根、塑料废弃物等混杂物,必须清理干净。
7回填土超过600MM时,应进行沉降夯实。
每300MM须用平板夯机分层夯实。
8 地形处理表现:地形按设计要求做好造型,要求土方饱满,排水通畅。
9 种植穴的回填土必须换填。
二、植物材料1 种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求。
2 苗木挖掘、包装应符合现行行业标准《城市绿化和园林绿地用植物材料——木本苗》的规定或详细的图纸要求。
3 露地栽培花卉应符合下列规定:(1)一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。
分枝不应少于3~4个,叶簇健壮,色泽明亮。
(2)宿根花卉,根系必须完整,无腐烂变质。
(3)球根花卉,根茎应茁壮、无损伤,幼芽饱满。
(4)观叶植物,叶色应鲜艳,叶簇丰满。
4 水生植物,根、茎发育应良好,植株健壮,无病虫害。
5 铺栽草坪用的草块及草卷应规格一致,边缘平直,杂草不得超过3%。
草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm。
6 播种用的草坪、草花、地被植物种子均应注明品种、品系、产地、生产单位.7进场验收标准如下:乔木类验收标准为:首先要符合设计的规格要求,应保持原有树形,适当疏枝,保持主侧枝分布均匀,不可修剪过短、过小;要剪除病虫技、枯死枝、生长衰弱枝、过密的轮生枝和下垂技;主干不能出现破皮、划伤等人为损坏情况;灌木类验收标准为:符合设计的规格要求,有明显主干型,修剪时应保持原有树型,主枝分布均匀,主枝短截长度应不超过1/2;不能出现病虫技、枯死枝、生长衰弱枝等情况;修剪有形状的灌木,剪口要平滑,形状要美观。
园林绿化工程施工及验收规范建设部CJJ/T82-20122013年5月1日1总则1。
0。
1为加强园林绿化工程施工质量管理,规范工程施工技术,统一园林绿化工程施工质量检验、验收标准,确保工程质量,制定本规范。
1。
0.2本规范适用于公园绿地、防护绿地、附属绿地及其他绿地的新建、扩建、改建的各类园林绿化工程施工及质量验收。
1.0。
3园林绿化工程的施工及验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2。
0。
1栽培植planting soil理化性状良好,适宜于园林植物生长的土壤2。
0.2客土improved soilimported from other places更换适合园林植物栽植的土壤2。
0.3地形造型terrain modeling一定的园林绿地范围内植物栽植地的起伏状况。
2.0。
4栽植穴、槽planting hole(slot)栽植植物挖掘的的坑穴。
坑穴为圆型或方形的称为栽植穴,长条形的称为栽植槽。
2。
0。
5裸根苗木bare root seedlings挖掘时根部不带土或仅带护心土的苗木。
2。
0。
6容器苗seedling in container将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中.2.0。
7分支点高度height of trunk乔木从地表面至树冠第一个分支点的高度.2.0.8胸径diameter at breast height乔木主干高度在1.3m处的树干直径。
2.0.9地径ground diameter树木的树干贴近地面处的直径。
2。
0.10茎密度stem density草坪单位面积内向上生长茎的数量。
2.0。
l1设施空间绿化greening space of construction in urban建筑物、地下构筑物的顶面、壁面及围栏等处的绿化。
2。
0。
I2栽植基层plant growth space非绿地绿化方式的植物栽植基础结构,它包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层等.2.0。
景观标准化术语及总说明一、目的为了规范规划设计部景观设计与施工阶段工作的操作程序,加强对工作中各环节的监控,达到确保设计、工程质量、进度以及控制成本的目的。
二、适用范围适用于规划设计部景观设计、景观建设施工现场配合等各阶段的工作流程管理。
三、术语和定义3.1. 景观工程:指园建工程、绿化工程、景观水景工程、景观照明工程的总称。
3.2. 景观家具:用于室外环境的户外配套设施及装饰物品,包括雕塑品、户外凳、椅、遮阳伞、垃圾筒、景观灯具、花钵、儿童游戏设施、指示牌。
四、景观设计管理流程图具体流程图科查阅原文阅读五、常用术语标准1.大树移植:移植干径20cm以上的落叶乔木和干径15cm以上的常绿乔木属于大树移植。
2.种植土:理化性能好,结构疏松、透气、保水、保肥能力强,适宜于园林植物生长的土壤。
3.客土:将栽植地点或种植穴中不适合种植的土壤更换成适合种植的土壤,或掺入某种土壤改善理化性质。
4.鱼鳞穴:为防止水土流失,对树木进行浇水时,在山坡陡地筑成的众多类似鱼鳞状的土偃。
5.侵穴:种植前的树穴灌水。
6.嫁肥:移栽前5-8天,根部施用0.2%~0.3%尿素溶液,增加树体吸收营养。
7.叶面喷肥:乔木定植后对叶面喷施0.2%的尿素溶液,增加树体吸收营养。
8.灌根:在起挖的前2~3天对所选定的植株挖宽20cm,深40cm的圆槽圈,浇灌浓度为6%的活力素水剂,保证起苗运输途中的养分和水分贮存。
9.活力素树干注射:乔木定植后通过树干注射活力素水剂,提高移植成活率。
10.保水剂蘸根:乔木起挖后用0.1%的保水剂(可溶入一定比例的促根剂) 蘸根,再用塑料薄膜结合湿润麻片或草帘包扎,运输路途中适量浇水,保持运根部新鲜湿润。
11.ABT生根粉涂根:在乔木定植前,采取ABT生根粉涂根的措施,促进定植乔木根系萌发。
12.地膜覆土:乔木定植浇水后,用塑料薄膜覆盖树穴部位,降低树穴土壤水分蒸发散失,保持土壤和根部湿润。
13.裹干保湿:乔木运输路途中,或乔木定植后成活期内,用麻片、草绳裹干,然后喷水湿润,再后用塑料薄膜适当包裹,用以降低树体水分蒸发。
庐江县冶父山镇张宫志家庭农场绿化苗木种植工程技术规范一、园林绿化工程定点放线1、工具配置石灰、锄头、铲、线、竹子、木桩、皮尺等。
2、工作内容2.1由施工室负责人到已平整好的工程场地,对照施工图纸,用锄头、铲、石灰、竹子、皮尺等工具,采用方格法对乔灌木、花坛、绿篱、园路、小品布置等进行定点放线。
2.1.1乔灌木定点放线行道树一般按设计断面定行位,具体以路侧石或道路中心线为基准线,用皮尺量出行位,再按设计株距定出单株穴位。
定点后,宜采用白灰打点或打桩。
2.1.2花坛定点放线图案规则的花坛,可根据设计图纸,应用几何原理,直接用皮尺量好尺寸,并用石灰线作出明显标记。
图案复杂的模纹花坛,要求图案线条准确无误,必须用方格法放线。
必要时用粗铅线弯出图案轮廓模型,检查无误后,压于花坛边线,种植时按线到位,种完后小心取出铅线。
2.1.3绿篱、垂直绿化的定点放线绿篱的定点应以路牙或道路中心线为参照线,垂直绿化的定点可以攀缘物等为参照线,用皮尺、测绳等按设计的株距定出单株种植位置,绿篱和垂直绿化宜开沟种植,沟槽的大小按设计要求和土球规格而定。
2.2对不能按设计要求放线的情况,由施工室负责人填写设计变更表,按《设计更改控制程序》进行更改,然后再根据设计变更通知进行二次放线。
3、检查项目3.1施工图定点放线准确度。
3.2按照《施工项目检查评分标准》进行检查。
4、注意事项设计变更与修改,根据具体情况提出合理建议。
二、种植穴挖掘1.0工具配置锄头、铲、铁锹等。
2.0工作内容2.1由施工室项目负责人安排施工人员用锄头、铲、铁锹等工具到已定点放线位置挖穴。
2.2树穴的形状以正方体或圆柱体为主,图形的几何中心即为定点放线位置。
树穴的规格应根据树木土球的大小来确定,一般树穴的直径比规定的土球直径要大20~30cm。
2.3对于花坛、绿篱、植穴,按设计要求确定放线范围,或植穴形状:绿篱以带状为主,花坛以几何图形为主。
在花坛、绿篱周边须留3~5cm 宽、3~5cm 深的保水沟,在放线范围内进行翻挖、松土,一般深度为15~30cm。
园林绿化苗木种植工程技术要求规范一、苗木选种要求1.选择适应当地气候和土壤条件的苗木品种,确保其生长状况良好;2.苗木的生长速度、枝干的坚韧性和抗病虫害能力应达到相应的标准;3.苗木的成活率应较高,具有较好的抗逆能力。
二、苗木栽植要求1.栽植前,对土壤进行必要的改良,确保土壤疏松肥沃,保证苗木的生长环境;2.根据苗木的大小和树种特性确定适当的栽植孔深度和直径,并保证苗木立正栽植;3.栽植苗木时要注意保持苗木种植垂直,确保根系的均匀生长;4.在栽植完成后进行必要的固定,包括使用树桩、扎紧固定绳等;5.栽植后对苗木进行灌水,浇水量应充足,但不能造成积水。
三、苗木养护要求1.合理施肥,根据不同树种的营养需求和土壤情况进行施肥,保证苗木的生长健康;2.定期除草,保持苗木周围的地面清洁,并及时清除杂草;3.密切观察苗木的生长情况,及时发现并处理苗木的病虫害问题;4.根据苗木的需要适时浇水,避免干旱或过度浇水;5.根据苗木的生长情况进行必要的修剪和整形,保证苗木的形态美观。
四、苗木保护要求1.加强苗木的保护,防止苗木遭受人为破坏或盗窃;2.维护苗木周围的环境整洁,避免垃圾等对苗木造成污染;3.定期检查苗木的安全情况,如发现苗木松动、枯死等情况需要及时处理;4.加强苗木的抗逆性训练,提高苗木的抗病虫害能力和抗逆能力;5.根据苗木的需要设置保护网、护栏等设施,确保苗木的安全。
五、苗木验收要求1.对苗木的形态、生长状态进行全面细致的检查,确保苗木的健康和品质;2.对苗木的种植工艺和技术要求进行检查,确保苗木栽种符合规范要求;3.对苗木的数量和规格进行核对,确保与合同约定一致;4.对苗木的成活率和根系生长情况进行检查,确保苗木能够顺利生长。
总结:园林绿化苗木种植工程技术要求规范是保障园林绿化工程质量的关键之一、本文通过对苗木选种、栽植、养护和保护等方面的要求进行了详细介绍,希望能够对园林绿化苗木种植工程的实施提供参考。
园林绿化工程施工技术操作规程(试行)1. 范围本规程规定了园林绿化施工的植树工程、草坪工程、花坛工程和绿地改造工程的操作规程。
本规程适用于城市园林绿化中的公共绿地、道路绿地、居住区绿地、防护绿地、风景林地和单位附属绿地的绿化工程的施工。
2。
引用标准参照CJ/T34-91GB50180-933. 定义3。
1 植树指栽植、移植胸径10厘米以下的乔木,高度在3。
5米以下的小乔木、花灌木、藤本植物和整形植物。
3。
2 大树系指胸径在11-30厘米的乔木,高度在6米以下或带土球在1米以下的小乔木、花灌木及整形植物。
胸径大于30厘米为特大树。
4. 植树工程4.1 前期准备4.1.1 现场勘察。
明确施工范围、管网走向、水电供应、搭建临时设施位置、交通组织、材料堆码地、地质土壤和环境保护、交叉施工的矛盾、有碍绿化施工现场清理的进度和责任。
4。
1。
2 技术交底.业主方应邀请设计方向施工方和监理方进行技术交底,详细说明技术要点、注意内容和提供完整的技术资料。
4。
1。
3 施工方与业主方应明确责任。
根据施工现场情况和设计图纸,认真分析现场情况,明确双方职责。
双方现场负责人员,提出施工具体方案、施工组织计划、开工报告及相关开工准备时间表和大树栽植具体技术措施.4。
1。
4 工程监理方应向施工方提出监理目标计划和项目监理细则。
4.2 土地整理4。
2.1 填换土壤4。
2。
1.1 填换土壤前全面检查施工现场,对严禁车辆通过的地下管网必须明确范围,设置醒目标志并严格遵守环境保护要求。
4.2.1。
2 清除施工现场的建筑材料、建筑弃渣、石渣和水泥废渣等有碍树木生长的垃圾等.4。
2.1。
3 填换的土壤应以耕作层沙壤土为宜,提倡使用商用土。
填土的高度应遵守设计的规定。
4。
2.1。
4 换土的地方,应先运走杂石弃渣或被污染的土壤,再填新土.行道树换土宜分段一次完成,并清扫好现场。
4.2.1.5 根据设计图纸,先埋设管网和盲沟,管网线的标记与绿化线应有明显区分。
园林绿化xx栽植规范一、相关名词解释1、绿化工程:树木、花卉、草坪、地被植物等的种植工程。
2、种植土:理化性状良好,适宜于园林植物生长的土壤。
3、客土:将栽植地点或种植穴中不适合种植的土壤更换成适合种植的土壤,或掺入某种栽培基质改善理化性质。
4、种植土层厚度:植物根系正常生长发育所需的土壤深度。
5、种植穴(槽):种植植物挖掘的坑穴。
坑穴为圆形或方形称为种植穴,长条形的称为种植槽。
6、规则式种植:按一定规则配植的种植方式。
7、自然式种植:株行距不等,采用不对称的自然配植形式。
8、土球:挖掘苗木时,按一定规格切断根系,保留土壤呈圆球状并加以捆扎、包装的苗木根部。
9、裸根苗木:挖掘时根部不带土或仅带护心土的苗木。
10、假植:苗木不能及时种植时,将苗木根系用湿润土壤临时性填埋的措施。
11、修剪:在种植前对苗木的枝干和根系进行疏枝和短截。
对枝干的修剪称修枝,对根的修剪称修根。
12、疏剪:将枝条从分枝的基部剪除称疏剪或疏枝。
13、短截:从枝条上选留一合适的芽后将枝条剪短,以刺激侧芽萌发。
14、分枝点高:乔木从地表面至树冠第一个分枝点的高度。
15、树池透气护栅:护盖树穴,避免人为践踏,保持树穴通气的铁蓖等构筑物。
16、鱼鳞穴:为防止水土流失,对树木进行浇水时,在山坡陡地筑成的众多类似鱼鳞状的土堰。
17、浸穴:种植前的树穴灌水。
18、成活率:树苗种植后成活株数占种植总数的百分比。
19、非植树季节植树:正常植树季节以外的时间植树。
20、软容器囤苗:将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中。
21、植物材料和种子:植物材料和种子应品种准确、纯正、无病虫害。
22、植物材料:植物材料应根系发达,生长健壮,规格及形态应符合设计要求。
二、xx栽植的各项规定1、露地栽培花卉①一、二年生花卉,株高一般为10cm~50cm,冠径为15cm~35cm,分枝不少于3个~4个,植株健壮,色泽明亮。
园林绿化施工规范1、范围本标准规定了园林绿化种的草坪、花坛、绿篱、垂直绿化、行列树、孤植树、树丛林带的种植及大树移植的施工范围。
本标准适用于番禺区城市公用绿地、居住绿地和单位附属绿地的施工。
2、引用标准下列标准所含的条文,通过在本标准中引用而构成本标准的条文。
在标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
3、术语本标准采用下列定义3.1 草坪园林中经人工铺植或播种培育形成的、经常割剪的致密绿毯壮的草本植物。
3.2 花坛成丛种植花卉或观叶植物的,具有一定几何形轮廓的地被或植株。
3.3 灌木不具明显主干,多呈丛生状态或自基部分枝的木本植物。
3.4 绿篱由小乔木或灌木以相同的株行距单行或双行排列成结构紧密的林带。
3.5 垂直绿化与平面绿化相对应的一种绿化形式,利用植物具有的喜腐、缠绕、卷须、钩刺等攀缘特性,使其衣服在各类垂直墙面、斜坡面、空架之上快速生长而发挥绿化效果。
3.6 乔木具有高大形体和独立主干,树干与树冠由明显区别。
其分枝点高,寿命长。
3.7 行列树树木成行种植,株间具有一定距离,排列整齐,规格一致。
3.8 孤植树作为园林中独立的蔽荫树或作为园林艺术构园上需要的孤立树。
3.9 行道树种植在人行到和分车道之间的行道树3.10 树丛林带市区内园林中大面积的作为背景、具有观赏功能的林木地带。
3.11 胸径距地面1.3M 高处的树干直径。
3.12 树冠主干以上集生枝叶的部分。
大多数树种由中心主枝、主枝、副主枝、三级主枝枝组,包括结果枝和生长枝等大小枝条组成,棕榈科和铁枝科指主干以上的族生叶的部分。
4、草坪的施工规范4.1 场地的准备4.11 土质、土层厚度为使草坪植物由良好的生长基础,使其生长良好并保持较长时间的景观寿命,种植草坪植物的土壤必须尾壤土类,粘土类和沙土类必须进行改良。
如果目前采用的广东黄壤,必须通过增施有机肥进行改良,以达到壤土的颗粒组成标准。
园艺绿化工程施工规范一、前期准备工作1.1 施工单位应按照设计要求制定施工方案,并经设计、监理单位审查确认后方可实施。
1.2 确定施工单位的项目负责人,并向监理单位提供相关人员的资质和培训证书。
1.3 施工单位应组织施工人员进行安全生产教育培训,确保工地安全。
1.4 对施工现场进行勘察,查明地形地貌、土壤状况等情况,并做好记录。
1.5 对施工现场周边环境进行评估,确定施工期间的环保措施。
1.6 确保相关设备、材料的供应情况,做好施工计划和进度安排。
二、场地准备2.1 根据设计要求对场地进行清理,清除杂草、垃圾等,确保施工场地清洁整齐。
2.2 清理场地时应注意避免对植物造成损害,尽量保留原有植被。
2.3 对场地进行平整处理,确保施工基础稳固。
2.4 根据设计要求确定施工区域的范围和边界,标明清晰的施工界限。
2.5 在场地周边设置围栏或警示标志,确保施工现场安全。
三、土壤改良3.1 根据土壤状况情况进行土壤改良,可以采取施加有机肥料、矿质肥料等方法。
3.2 对土壤进行适当的翻耕,增加土壤通气性和保水性。
3.3 对土壤进行理化指标测试,确保土壤质量符合植物生长要求。
3.4 在土壤改良过程中要注意对施加肥料的量和种类进行控制,避免对植物造成损害。
四、植物选择与配置4.1 根据设计要求确定植物种类和配置方案,确保植物的适应性和美观性。
4.2 在选择植物时要考虑植物的生长习性、耐寒性和抗逆性等因素。
4.3 植物配置时要注意植物之间的距离和搭配,确保各个植物之间的协调和搭配。
4.4 在植物配置过程中要避免集中植株,避免影响植物的生长和发育。
五、施工工艺5.1 植物布置时,要按照设计图纸进行布局,遵循植物的生长规律和形态。
5.2 在植株栽植时要注意保持植株的生长方向和姿态。
5.3 施工过程中要注意保护植物,避免植物遭到损害。
5.4 对植物进行定植时要保证土壤的湿润程度,确保植物的生长。
5.5 在植物养护过程中要定期浇水、施肥、修剪等,确保植物的生长状况。
景观标准化术语及总说明一、目的为了规范规划设计部景观设计与施工阶段工作的操作程序,加强对工作中各环节的监控,达到确保设计、工程质量、进度以及控制成本的目的。
二、适用范围适用于规划设计部景观设计、景观建设施工现场配合等各阶段的工作流程管理。
三、术语和定义3.1. 景观工程:指园建工程、绿化工程、景观水景工程、景观照明工程的总称。
3.2. 景观家具:用于室外环境的户外配套设施及装饰物品,包括雕塑品、户外凳、椅、遮阳伞、垃圾筒、景观灯具、花钵、儿童游戏设施、指示牌。
四、景观设计管理流程图具体流程图科查阅原文阅读五、常用术语标准1.大树移植:移植干径20cm以上的落叶乔木和干径15cm以上的常绿乔木属于大树移植。
2.种植土:理化性能好,结构疏松、透气、保水、保肥能力强,适宜于园林植物生长的土壤。
3.客土:将栽植地点或种植穴中不适合种植的土壤更换成适合种植的土壤,或掺入某种土壤改善理化性质。
4.鱼鳞穴:为防止水土流失,对树木进行浇水时,在山坡陡地筑成的众多类似鱼鳞状的土偃。
5.侵穴:种植前的树穴灌水。
6.嫁肥:移栽前5-8天,根部施用0.2%~0.3%尿素溶液,增加树体吸收营养。
7.叶面喷肥:乔木定植后对叶面喷施0.2%的尿素溶液,增加树体吸收营养。
8.灌根:在起挖的前2~3天对所选定的植株挖宽20cm,深40cm的圆槽圈,浇灌浓度为6%的活力素水剂,保证起苗运输途中的养分和水分贮存。
9.活力素树干注射:乔木定植后通过树干注射活力素水剂,提高移植成活率。
10.保水剂蘸根:乔木起挖后用0.1%的保水剂 (可溶入一定比例的促根剂) 蘸根,再用塑料薄膜结合湿润麻片或草帘包扎,运输路途中适量浇水,保持运根部新鲜湿润。
11.ABT生根粉涂根:在乔木定植前,采取ABT生根粉涂根的措施,促进定植乔木根系萌发。
12.地膜覆土:乔木定植浇水后,用塑料薄膜覆盖树穴部位,降低树穴土壤水分蒸发散失,保持土壤和根部湿润。
13.裹干保湿:乔木运输路途中,或乔木定植后成活期内,用麻片、草绳裹干,然后喷水湿润,再后用塑料薄膜适当包裹,用以降低树体水分蒸发。

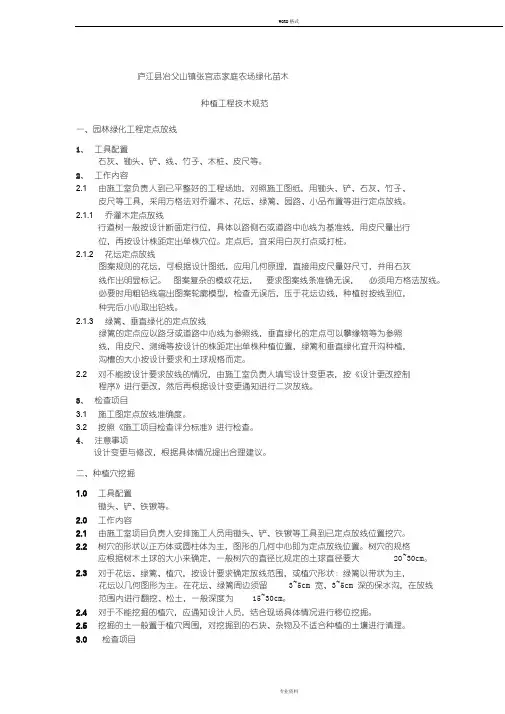

庐江县冶父山镇张宫志家庭农场绿化苗木种植工程技术规范一、园林绿化工程定点放线1、工具配置石灰、锄头、铲、线、竹子、木桩、皮尺等。
2、工作内容2.1 由施工室负责人到已平整好的工程场地,对照施工图纸,用锄头、铲、石灰、竹子、皮尺等工具,采用方格法对乔灌木、花坛、绿篱、园路、小品布置等进行定点放线。
2.1.1 乔灌木定点放线行道树一般按设计断面定行位,具体以路侧石或道路中心线为基准线,用皮尺量出行位,再按设计株距定出单株穴位。
定点后,宜采用白灰打点或打桩。
2.1.2 花坛定点放线图案规则的花坛,可根据设计图纸,应用几何原理,直接用皮尺量好尺寸,并用石灰线作出明显标记。
图案复杂的模纹花坛,要求图案线条准确无误,必须用方格法放线。
必要时用粗铅线弯出图案轮廓模型,检查无误后,压于花坛边线,种植时按线到位,种完后小心取出铅线。
2.1.3 绿篱、垂直绿化的定点放线绿篱的定点应以路牙或道路中心线为参照线,垂直绿化的定点可以攀缘物等为参照线,用皮尺、测绳等按设计的株距定出单株种植位置,绿篱和垂直绿化宜开沟种植,沟槽的大小按设计要求和土球规格而定。
2.2 对不能按设计要求放线的情况,由施工室负责人填写设计变更表,按《设计更改控制程序》进行更改,然后再根据设计变更通知进行二次放线。
3、检查项目3.1 施工图定点放线准确度。
3.2 按照《施工项目检查评分标准》进行检查。
4、注意事项设计变更与修改,根据具体情况提出合理建议。
二、种植穴挖掘1.0 工具配置锄头、铲、铁锹等。
2.0 工作内容2.1 由施工室项目负责人安排施工人员用锄头、铲、铁锹等工具到已定点放线位置挖穴。
2.2 树穴的形状以正方体或圆柱体为主,图形的几何中心即为定点放线位置。
树穴的规格应根据树木土球的大小来确定,一般树穴的直径比规定的土球直径要大20~30cm。
2.3 对于花坛、绿篱、植穴,按设计要求确定放线范围,或植穴形状:绿篱以带状为主,花坛以几何图形为主。
在花坛、绿篱周边须留3~5cm宽、3~5cm深的保水沟,在放线范围内进行翻挖、松土,一般深度为15~30cm。
2.4 对于不能挖掘的植穴,应通知设计人员,结合现场具体情况进行移位挖掘。
2.5 挖掘的土一般置于植穴周围,对挖掘到的石块、杂物及不适合种植的土壤进行清理。
3.0 检查项目3.1 树穴规格质量3.2 变更植穴质量。
3.3 花坛、绿篱植穴质量。
3.4 杂物、石块清理度。
3.5 按照《施工项目检查评分标准》进行检查。
4.0 注意事项注意设计施工图与现场具体情况结合,对不能按设计要求施工的地方,提出合理的建议。
三、施基肥1.0 工具配置倒车、锄头、铲等。
2.0 工作内容2.1 基肥种类:以沤熟的蘑菇肥为主,对有特殊要求的植物可使用其他基肥。
2.2 施肥量2.2.1 乔灌木基肥用量(见下表)2.2.2 草坪、花坛的基肥用量宜控制在10kg/m2左右。
2.3 施肥方法:2.3.1 乔灌木:用铲将基肥与挖掘出来的泥土混匀,再根据土球高度,回填树穴底部植土,直至穴深与土球高度相符。
2.3.2 花坛、草地:撒施后,进行一次30cm深的耕翻,使肥与土充分混匀。
3.0 检查项目3.1 是否与泥土混匀,防止烧根。
3.2 回填土高度是否符合要求,以免来回搬动树苗。
3.3 按照《施工项目检查评分标准》进行检查。
4.0 注意事项基肥应沤熟,且必须与泥土混匀,以防止烧根。
四、苗木种植1.0 工具配置锄头、铲、护树桩、木拍、吊车等。
2.0 工作内容2.1 苗木修剪在种植前,为减少树木体内水分蒸发,保持水分代谢平衡,使新种树木迅速成活和恢复,必须及时剪去部分枝叶,修剪时应遵循各种树木自然形态的特点,在保持树冠基本形态下剪去荫枝、病弱枝、徒长枝、重叠或过密的枝条,适当剪摘去部分叶片。
2.2 种植土的有关要求2.2.1 种植土的数量a) 乔灌木类:根据各类苗木土球和树穴直径的大小,并在此基础上,加填土20~30cm来确定种植土的数量。
(见附表1:各类土球及树穴规格)b) 花坛及草地类:填土深度要求40~60cm。
2.2.2 种植土的土质要求a) 土壤杂物及废弃物污染程度不致影响植物的正常生长;b) 酸碱度适宜;c) 种植土建议采用无大面积不透水层的黄壤土;d) 土壤物理性质符合附表2的规定。
2.3 乔木种植2.3.1 护树桩、支架新种树木,由于回填的种植土疏松,容易歪斜、倒伏,因此行道树必须设立护树桩保护。
护树桩一般以露出地面1.5~1.7m为宜,护树板统一靠非机动车道方向绑扎。
其他护树支架有竹子、木桩等,一般采用三角支撑方法。
2.3.2 种植要求先将树苗放入树穴内,把生长姿势好的一面朝外,竖直看齐后,垫少量土固定土球,随即填入肥泥混合土至树穴的一半,用锄头将土球四周的松土插实,然后再继续用土填满树穴并插实,最后开窝淋定根水。
2.3.3 非适宜季节种树需要在非适宜季节直接种植时,必须做好准备,合理安排程序,务求做到随起挖、随运、随栽植,环环紧扣,尽可能缩短施工时间。
栽植后及时淋水,并经常进行叶面喷水。
在低温和高温季节还要加强防寒防日灼伤措施,才能提高成活率。
2.3.4 大树种植需要用吊车等机械种植,并要求有专门负责人统一指挥,且注意施工安全。
种植完成后须用毛竹支撑起树冠上粗大枝条,以稳定树木原有姿态。
2.3.5 保水圈乔灌木种植完毕后,均需在树苗周围浅挖一圆形保水圈,以直径60~80cm为宜,灌木保水圈以40~60cm 为宜,深度以3~5cm为宜。
2.4 花坛、绿篱种植2.4.1花坛种植顺序:a) 独立花坛,应按“中心向外”的顺序种植;b) 斜坡上的花坛,按由上至下的顺序种植;c) 高低不同品种的花坛苗混种时,先种高的品种,后种矮的品种;d) 模纹式花坛,先种好图案的各条轮廓,然后再内部填充。
2.4.2 种植方式按设计要求,花坛、绿篱采用“品”字形或“一”字形种植,疏密适宜。
2.5 草坪栽植2.5.1本公司多采用铺设法栽植草坪,即将成块带土的草皮铺满地面。
2.5.2 铺草前,应施放底肥,杀除杂草及害虫。
2.5.3 铺草时,草块要互相紧靠,间隙不得超过0.3cm,并随时用木拍拍实,要求草块与草块、草块与地面紧密连接。
铺草时,发现草块上带有少量杂草时,应及时清除,如杂草太多,则应淘汰。
2.5.4 完工后每天喷水养护。
3.0 检查项目3.1 护树桩整齐度。
3.2 种植是否歪斜、是否扶正。
3.3 种植方向是否美观、统一。
3.4 草皮是否密实。
3.5 花坛、绿篱种植密度是否符合要求。
3.6 《施工项目检查评分标准》进行检查。
4.0 注意事项大树移种,注意施工安全。
五、浇定根水1.0工具配置水车、胶管等。
2.0 工作内容2.1 由施工室项目负责人、巡查队指导监督,水车司机和洒水员对刚种好的植物淋定根水,要求将水管插入植穴中,慢灌,至植穴踏陷,保水圈积水为止。
2.2 由于淋定根水导致土壤下陷,苗木、护树桩可能歪斜,要求边淋定根水边扶正苗木和护树桩。
2.3 淋水的量度参考《园林建筑绿化工程预算定额》P174~177标准进行。
具体见下表乔灌木淋水量(吨)计算单位:乔灌木100株2.4 对新种的植物,应每天淋透水一次,直至植物成活时方可减少淋水次数。
3.0 检查项目3.1 淋定根水的数量与苗木扶正。
3.2 按照《施工项目检查评分标准》进行检查。
4.0 注意事项4.1 淋定根水须淋够、淋透。
4.2 下雨时种植的植物,亦应淋透定根水。
六、场地清理1.0 工具配置机动车、铲、扫把等。
2.0 工作内容2.1 整个工程完成后,要求对场地进行清理,将包装绳、营养袋、塑料纸、袋、植物修剪枝叶、剩余泥土等运走。
2.2 对水泥路面的泥土进行打扫,并用水车冲干净。
3.0 检查项目3.1 场地清洁度。
3.2 按照《施工项目检查评分标准》进行检查。
4.0 注意事项清洁场地,以免投诉。
七、施工组织方案1.0 编制施工组织方案的总体说明1.1 编制说明在认真阅读施工图、领会设计意图的基础上,根据施工项目的特点,结合全公司的施工技术、机具配套能力等多方面的因素,编制施工组织方案。
目的是为了保证按时按量保质完成任务,并充分体现设计者的思想,满足客户要求,创造经济效益。
1.2 编制依据1.2.1 设计单位提供的施工图及说明等;1.2.2 有关的园林绿化施工技术规范、施工作业指导书;1.2.3 公司积累的工程施工经验。
2.0 工程概况及施工条件2.1 工程概况工程名称、性质和内容(含绿化及园林小品部分)。
2.2 施工条件2.2.1 现场施工条件会同相关部门及设计人员、客户代表等进行技术交底,对现场进行调查,了解“三通一平”及地下管线等情况。
2.2.2 现有施工条件包括在苗木供应、园林小品的施工技术、人力资源、设备配置及施工经验等方面的优势。
3.0 人员组织3.1 总负责人:负责整个工程的统筹,包括合同的执行、监督及安排,设计的变更指导、施工的总指挥。
3.2 技术负责:负责工程施工中技术业务,监督施工质量及图纸的解释、变更、竣工图的制作。
3.3 工程负责:负责整个工程的施工计划,工程事务的处理,人员及施工材料的调配等。
3.4 工地负责:负责工地的指挥,处理现场一切事务。
3.5 后勤事务:负责所有施工材料及施工机械的供给,后勤的各种协调工作。
3.6 安全监督:负责整个工地的施工安全的检查、督导及与工地市政、通讯、供电供水等有关部门的联系,了解有关情况,保证施工安全。
3.7 施工队队长:负责施工队的管理及施工人员的调配。
4.0 工程施工进度计划4.1 准备期4.1.1 绿化苗木、有机肥料的选择及准备工作;4.1.2 园林机械、车辆及护树设施等的准备。
4.2 施工期根据施工图纸及现场情况,将施工期分为几个阶段,每个阶段的施工起止日期按《园林绿化工程进度计划表》进行。
4.3 养护期施工完成后,进入三个的保养期,按绿化养护作业指导书进行养护,以保证植物成活。
5.0 绿化施工程序及技术要求5.1 清理场地对施工区域内所有建筑物垃圾及杂物、杂草、石子、石块等进行全面清理。
5.2 场地平整严格按设计标准和景观要求,土方回填平整至设计标高。
对场地进行翻挖,草皮种植土层厚牙不低于30cm,花坛种植土层厚度不低于40cm,且将泥块打碎,将表面整理成符合要求的平面或优美曲面。
而填土部分则要求平整及造坡。
特殊情况者,与客户共同商定处理。
5.3 放线定点根据设计图比例,将设计图纸中各种树木的位置布局,反映到工程实际场地相应位置的过程。
它是保证苗木布局符合设计要求的主要措施。
放线定位应忠实于设计图纸,考虑到场地的一些具体情况与原立地条件等有冲突时,在征得现场监理师同意的前提下,作适当的调整。
为提高定点放线的准确性,减少误差,应根据施工图纸中标明的各种硬质设施,就近确定树木的位置;对于图纸无硬质设施可供参考及造型复杂的图案灌丛,应采用方格网法定位。
