外墙抹灰实测实量数据
- 格式:docx
- 大小:12.25 KB
- 文档页数:1

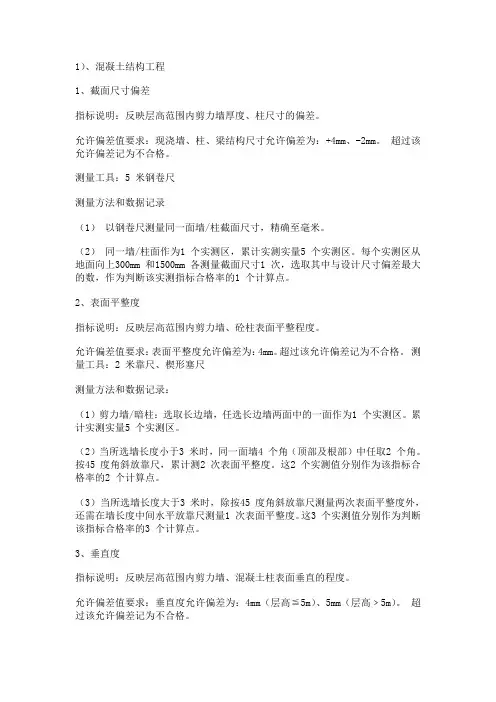

1)、混凝土结构工程1、截面尺寸偏差指标说明:反映层高范围内剪力墙厚度、柱尺寸的偏差。
允许偏差值要求:现浇墙、柱、梁结构尺寸允许偏差为:+4mm、-2mm。
超过该允许偏差记为不合格。
测量工具:5 米钢卷尺测量方法和数据记录(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)同一墙/柱面作为1 个实测区,累计实测实量5 个实测区。
每个实测区从地面向上300mm 和1500mm 各测量截面尺寸1 次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1 个计算点。
2、表面平整度指标说明:反映层高范围内剪力墙、砼柱表面平整程度。
允许偏差值要求:表面平整度允许偏差为:4mm。
超过该允许偏差记为不合格。
测量工具:2 米靠尺、楔形塞尺测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1 个实测区。
累计实测实量5 个实测区。
(2)当所选墙长度小于3 米时,同一面墙4 个角(顶部及根部)中任取2 个角。
按45 度角斜放靠尺,累计测2 次表面平整度。
这2 个实测值分别作为该指标合格率的2 个计算点。
(3)当所选墙长度大于3 米时,除按45 度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1 次表面平整度。
这3 个实测值分别作为判断该指标合格率的3 个计算点。
3、垂直度指标说明:反映层高范围内剪力墙、混凝土柱表面垂直的程度。
允许偏差值要求:垂直度允许偏差为:4mm(层高≦5m)、5mm(层高﹥5m)。
超过该允许偏差记为不合格。
测量工具:2 米靠尺测量方法和数据记录:(1)剪力墙:任取长边墙的一面作为1 个实测区。
累计实测实量5 个实测区。
(2)当墙长度小于3 米时,同一面墙距两端头竖向阴阳角300mm 位置,分别按以下原则实测2 次:一是靠尺顶端接触到上部混凝土顶板位置时测1 次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度,这2 个实测值分别作为判断该实测指标合格率的2 个计算点。
主体结构实测实量操作指南1.混凝土结构工程1.1 基本原则同一标段内根据各楼栋进度,在实测前随机确定已拆完模板的2个楼层作为混凝土结构工程的实测层。
1.2 截面尺寸偏差(砼结构)1.2.1 指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差。
评判标准:[-5,8]mm。
1.2.2 测量工具:5米钢卷尺。
1.2.3 测量方法和数据记录:(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)同一墙/柱面作为1个实测区,累计实测实量15个实测区、30个测点。
每个实测区从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
1.2.4 示例:1.3 表面平整度(砼结构)1.3.1指标说明:反映层高范围内剪力墙表面平整程度。
评判标准:[0,8]mm。
1.3.2测量工具:2米靠尺、楔形塞尺。
1.3.3测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。
累计实测实量15个实测区、60个测点进行计算。
(2)当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为判断该指标合格率的2个计算点。
(3)当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间位置水平放靠尺测量1次表面平整度,这3个实测值分别作为判断该指标合格率的3个计算点。
(4)跨洞口部位必测。
实测时在洞口45度斜交叉测1尺,该实测值作为新增实测指标合格率的1个计算点。
(5)砼柱:可以不测表面平整度。
1.3.4示例:1.4 垂直度(砼结构)平整度测量示意1.4.1指标说明:反映层高范围内剪力墙、砼柱表面垂直的程度。
评判标准:[0,8]mm。
1.4.2测量工具:2米靠尺。
1.4.3测量方法和数据记录:(1) 剪力墙:任取长边墙的一面作为1个实测区。
墙面抹灰工程量计算规则
1.墙体面积计算:首先需要测量每面墙体的长度和高度,然后将每面
墙的长度乘以高度,得到墙体的面积。
如果墙体有凹凸不平的地方,需要
按照面积计算法则将其划分为不同的矩形、三角形等几何形状来计算面积。
2.抹灰厚度计算:抹灰厚度根据建筑设计要求来确定,一般为5-20
毫米之间。
抹灰厚度越大,工程量越大。
3.偏差计算:在计算工程量时还需要考虑偏差因素。
偏差因素包括墙
体的凹凸度、墙角的角度等,可能会导致一些面积的误差。
因此,需要在
计算时将这些偏差因素考虑进去,计算得到的工程量应该稍微增加。
4.材料计算:根据抹灰工程的要求和厚度,计算所需的抹灰材料。
一
般来说,抹灰材料由水泥、石膏、沙子、胶凝材料等组成,计算时需要考
虑到材料的浪费率和损耗。
5.加坡线计算:墙面抹灰工程中,还需要计算加坡线的长度。
加坡线
是用来指导墙面抹平度的水平线,用于保证抹灰层的平整度。
根据墙面的
设计要求,计算所需的加坡线长度。
总结:墙面抹灰工程量计算规则主要包括墙体面积、抹灰厚度、偏差
计算、材料计算以及加坡线计算。
通过这些规则的运用,可以准确计算出
墙面抹灰工程的工程量,以便进行施工和材料准备。
-------
附表三:实测实量记录表格式(A5版)
实测实量记录表目录
----
钢筋绑扎实测实量记录表(A5版) hnwj-gc-zl-scsl-01
----
----
----
----
----
----
内墙涂饰实测实量记录表(A5版) hnwj-gc-zl-scsl-05
----
------- 本表由质检组填写,由质量主管留存。
----
-------
水泥地面实测实量记录表(A5版) hnwj-gc-zl-scsl-06
----
地砖地面实测实量记录表(A5版) hnwj-gc-zl-scsl-07
楼梯地面实测实量记录表(A5版) hnwj-gc-zl-scsl-08
------- 本表由质检组填写,由质量主管留存。
饰面砖墙面实测实量记录表(A5版) hnwj-gc-zl-scsl-09
外墙抹灰实测实量记录表(A5版) hnwj-gc-zl-scsl-10
外墙保温实测实量记录表(A5版) hnwj-gc-zl-scsl-11
------- 本表由质检组填写,由质量主管留存。
-------
屋面找坡层、找平层实测实量记录表(A5版) hnwj-gc-zl-scsl-12
------- 本表由质检组填写,由质量主管留存。
屋面面层实测实量记录表(A5版) hnwj-gc-zl-scsl-13
防水层实测实量记录表(A5版) hnwj-gc-zl-scsl-14
安装实测实量记录表(A5版) hnwj-gc-azzl-scsl-01
本表由质检组填写,由质量主管留存。
项目
编号:
测量部位:

混凝土实测实量表(表1)
建设单位:监理单位:施工单位:日期:
项目
编号:
混凝土实测实量表(表2)
测量部位:
单位:监理单位:施工单位:日期:
项目
编号:
砌体实测实量表(表1)
测量部位:
单位:监理单位:施工单位:日期:
项目
编号:
度
抹灰实测实量表(表1)
测量部位:
单位:监理单位:施工单位:日期:
项目编号:
抹灰实测实量表(表3)
测量部位:
单位:监理单位:施工单位:日
项目
编号:
单位:监理单位:施工单位:日期:
抹灰实测实量表(表4)
测量部位:
项目
编号:
涂饰/面砖实测实量表(表1)
测量部位:
单位:监理单位:施工单位:日期:
项目
编号:
室外门窗实测实量表(表1)
测量部位:
单
位:监理单位:施工单位:日期:
项目编号:
及固定
栏杆实测实量表(表1)
测量部位:
单
位:
监理
单
位:
施工
单位:
日
期:
项目
编号:防水实测实量表(表1)
测量部位:
单位:监理单位:施工单位:日期:。
