水利工程项目法人、监理单位、施工单位程序性资料归档整编主要内容项目法人程序性资料归档整编主要内容1.工程初步设计批准文件。
2.项目法人组建及法人代表任命文件,项目法人关于现场组织机构设置、部门职责及人员配置文件。
3.工程建设管理有关规章制度、管理办法。
4.项目法人(建设单位)与监理、设计、施工单位签订的合同(或协议),“第三方”质量检测协议及检测计划。
5.质量与安全监督手续办理文件,项目划分申报、确认文件。
6.工程项目开工备案资料(水利部水建管〔2013〕331号文规定,工程开工15个工作日内书面报告向项目主管部门备案)。
7.法人验收工作计划及备案文件(向法人验收监督管理机构备案)。
8.保证安全生产的措施方案(水利部令第26号,第九条规定项目法人组织编制),度汛方案,工程调度运行方案等文件(含相关报批、备案文件)。
9.与参建各方签订的工程质量及施工安全责任书等文件。
10.工程技术要求、技术交底、图纸会审纪要。
11.设计变更文件。
重大设计变更建议、设计文件申报及审批文件,一般设计变更建议、设计文件审查及报项目主管部门核备文件12.委托第三方质量检测情况统计台账。
13.整改台账。
针对有关方面历次检查、巡查、稽察工程质量及安全生产下发的整改通知(通报)等,应制定整改方案,落实整改责任,明确处理标准和时限,并建立整改台账,确保整改工作的闭合。
水利工程监理单位程序性资料归档整编主要内容及要求一、监理单位现场监理机构组建文件1.总监理工程师任命、监理机构组建(文件应明确主要监理人员)及监理机构印章启用文件。
以上文件应由合同签订单位以红头文件送达项目法人核备。
2.监理机构应将主要监理人员的姓名、监理业务分工和授权范围报送项目法人,并书面通知施工单位。
3.现场监理机构人员如需更换,应事先征得(书面)发包人同意,并向水行政建设主管部门和质量监督机构办理核备手续。
4.程序性资料落款:为现场组织机构,施工单位:××公司××项目部;监理单位:××公司××项目监理部。
水利工程资料整编规定为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。
依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176,《水利工程建设工程验收规程》SL223,《水利工程建设项目施工监理规范》SL288及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、完工工程的施工资料的整理工作。
规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。
一、基本术语水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程:具有独立发挥作用或独立施工条件的建筑物。
分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
水利水电工程施工资料整编一、前言水利水电工程是指在地下或地面水文条件适宜的地区,依据水电站、灌溉渠,以及港口、堤防等水利工程建设的需要,主要是进行水的引导、调节、控制、储存、利用和供应,从而实现水资源的综合利用和综合开发的过程。
水利水电工程的施工资料整编是指对水利水电工程施工管理所需的各类施工资料进行整理、编纂、分类和归档的工作。
合理的施工资料整编对于提高施工管理水平、加强施工监督、提高工程质量、保证工程安全、促进工程进度和降低工程成本等方面具有非常重要的意义。
二、资料整编的作用1. 有利于材料管理:通过对工程图纸、设计文件、合同文书、技术规范、施工方案、施工记录等各类施工资料进行细致整理和编号管理,可以清晰地了解工程设计、合同约定、施工要求和施工进度等内容,有利于及时掌握工程现场情况,促进工程各项工作的有序开展。
2. 有利于施工计划编制:在施工前期,通过对工程设计文件进行详细整编,可以为施工方案的制定和施工计划的编制提供必要的依据和参考资料,有利于科学合理地组织施工活动,确保工程进度的有序进行。
3. 有利于施工管理:结合工程实际情况,对已整编的施工资料进行合理归档和分类管理,可以为施工管理人员提供便捷的查询渠道,有利于及时解决工程中遇到的问题和矛盾,确保工程的质量和安全。
4. 有利于验收结算:做好资料整编工作,可以为工程竣工验收和结算提供重要的参考资料,有利于审查工程质量、确定工程成本、保障工程质量和合理分配工程收益。
三、资料整编的内容1. 工程设计文件:包括设计图纸、设计说明书、设计计算书、设计变更通知书等,对工程设计文件进行整编管理,可以为工程施工提供方便,确保施工按设计要求进行。
2. 合同文书:包括工程施工合同、工程材料采购合同、工程监理合同、工程设计变更合同等,对合同文书进行详细整编,可以为工程合同的履行提供必要依据,确保合同双方的权益得到有效保障。
3. 施工方案:包括施工总体规划、各工程部位施工方案、施工技术方案等,对施工方案进行整编管理,可以为施工人员提供必要的施工指导和施工计划,保证施工按照规定进行。
山东水利工程施工资料整编山东省位于中国东部,地处黄河下游和京杭大运河中段,是我国重要的水利工程大省。
近年来,随着山东省经济的快速发展和城市化进程的加快,水利工程建设在经济社会发展中地位日益重要。
在这一背景下,山东水利工程施工资料整编工作也得到了长足的发展。
一、山东水利工程施工资料整编的含义和意义山东水利工程施工资料整编是指对山东省内水利工程施工过程中的各种技术、管理、安全等方面的资料进行收集、整理、归档和利用的过程。
它对于水利工程施工的顺利进行、工程质量的保证、工程投资的控制以及工程运行维护具有重要意义。
二、山东水利工程施工资料整编的主要内容1. 工程技术资料:包括工程设计文件、施工图纸、施工方案、施工工艺、工程质量检测报告等,是施工过程中必须遵循的技术依据。
2. 项目管理资料:包括项目合同、项目管理手册、项目进度计划、项目成本核算、项目变更记录等,是施工项目顺利进行的管理保障。
3. 安全施工资料:包括安全施工方案、安全防护措施、安全事故应急预案、安全生产培训记录等,是保障施工人员生命财产安全的重要文件。
4. 环境保护资料:包括环境保护方案、环境保护设施运行记录、环境监测报告等,是实现水利工程可持续发展的重要资料。
5. 工程验收资料:包括工程验收报告、工程质量评定报告、工程竣工图纸等,是工程竣工验收和运行维护的重要依据。
三、山东水利工程施工资料整编的工作流程1. 资料收集:在施工过程中,要及时收集各种施工资料,确保资料的完整性和准确性。
2. 资料整理:对收集到的资料进行分类、排序、标注等整理工作,使资料便于查阅和利用。
3. 资料归档:将整理好的资料按照档案管理要求进行归档,确保资料的安全性和保密性。
4. 资料利用:对归档的资料进行查阅、复制、借阅等利用工作,为施工管理和工程运行维护提供服务。
5. 资料更新:随着施工过程的推进,要及时更新资料,确保资料的时效性。
四、山东水利工程施工资料整编的工作要求1. 完整性:资料整编应确保各类资料齐全,不得遗漏。

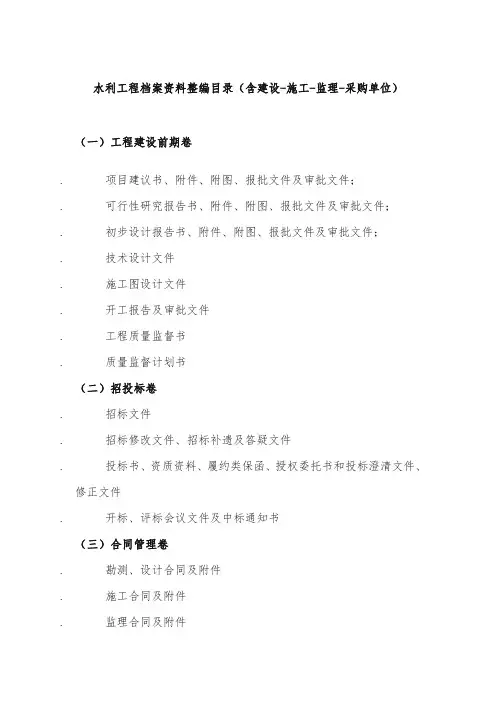

水利工程档案资料整编目录(含建设-施工-监理-采购单位)(一)工程建设前期卷.项目建议书、附件、附图、报批文件及审批文件;.可行性研究报告书、附件、附图、报批文件及审批文件;.初步设计报告书、附件、附图、报批文件及审批文件;.技术设计文件.施工图设计文件.开工报告及审批文件.工程质量监督书.质量监督计划书(二)招投标卷.招标文件.招标修改文件、招标补遗及答疑文件.投标书、资质资料、履约类保函、授权委托书和投标澄清文件、修正文件.开标、评标会议文件及中标通知书(三)合同管理卷.勘测、设计合同及附件.施工合同及附件.监理合同及附件.物资采购合同、设备制造合同、相关附件.质量检测协议.相关工程建议的其它合同、协议、相关材料;(四)财务、审计卷.工程计量报审、计量支持性资料、工程款支付证书.工程概算、预算及标底、中同价等说明材料.工程决算审订报告、文件、材料.主要器材、消耗材料的清单和使用情况记录(如果是建设单位采购).交付使用的固定资产、流动资产、递延资产清册(五)综合卷.各种专业会议记录、纪要.有关领导的重要批示.重要协调会议文件及相关资料.项目法人在工程建设管理方面与有关单位的重要来往函.工程建议管理有关规章制度、方法.工程建设管理涉及到的有关法律事务往来文件.重大事件事故声像材料.设计变更及审批文件.索赔及反索赔材料(六)法人验收卷.质量监督单位对分部工程验收质量结论核备资料.分部工程验收鉴定书.质量监督单位对单位工程外观质量评定结果核定资料及外观质量评定资料.单位工程验收鉴定书及验收工作组成员签字表.质量监督单位对单位工程验收质量结论核定资料.监理签发的工程移交手续(七)政府验收卷.档案专项验收意见及验收申请.环保、水土保持、消防等专项验收意见.质量自查相关文件、资料.技术预验收相关文件、资料.竣工验收申请报告及批复.工程竣工验收鉴定书及验收委员签字表.竣工验收会议其它重要文件材料(八)工程建设日志册(九)工程建设声像材料说明:①“财务、审计卷”档案资料由建设财务部门整理、整编装计并保存。
水利工程建设档案资料整编内容一、单位工程资料整编内容(共五卷)(一)工程开工建设卷工程开工建设主要资料有:(1)可研报告及有关单位批文。
(2)地质、勘察、水文、气象等设计基础资料。
(3)初步设计及批复,其他设计文件.(4)工程计划批准文件。
(5)征用土地批准文件及附件。
(6)征地补偿和移民安置资料。
(7)工程招标文件(招投标书单附)。
(8)工程承发包合同及协议书。
1)设计合同。
2)施工合同。
3)监理合同.4)监督书。
(9)开工报告批准文件.(10)项目法人质量检查体系及施工单位质量保证体系登记文件。
(11)项目划分及批准文件。
(12)其他有关资料(由项目法人负责协调处理的相关事宜的材料)。
(二)工程管理及施工技术卷工程管理及施工技术主要资料有:(13)工程建设有关会议记录,记载重大事件的声像资料及文字说明。
(14)工程建设监理资料(监理指示、监理文件等)。
(15)施工图纸、设计变更、施工技术说明及要求、图纸会审记录或纪要、工程更改洽商单、通知单,材料、零部件、设备代用审批单(页数较多施工图可单附)。
(16)施工组织设计,施工计划、方案、工艺、措施.(17)工程建设大事记。
(18)工程施工大事记。
(19)工程施工日记.(20)重大事故处理记录。
(21)质量监督部门的检查处理记录.(22)施工过程中的来往函件。
(23)其他有关资料(施工中涉及的技术资料)。
(24)工程运用和度汛方案.(25)工程运用及调度方案。
(三)工程鉴定检测卷工程鉴定检测主要资料有:(26)设备产品出厂资料、图纸说明书、测绘验收、安装调试、性能鉴定及试运行等资料。
(27)施工定位测量、水工建筑物测试及沉陷、位移、变形等观测记录。
(28)各种原材料、构件质量鉴定、检查检测试验资料。
(29)各种试验报告单(含发包人试验单,抽检报告单)。
(30)其他相关检测资料.(四)工程验收报告单卷工程验收报告单主要有以下资料:(31)拟验工程清单、未完工程清单、未完成工程建设安排及完成工期、存在的问题及解决建议。
水利工程档案资料整编目录水利工程档案资料整编目录1. 项目概述1.1 项目名称1.2 项目背景1.3 项目目标1.4 项目范围1.5 项目周期2. 工程规划与设计2.1 工程规划文件2.2 设计方案2.3 验收文件3. 施工合同文件3.1 合同协议3.2 工程变更通知3.3 验收与交接证明4. 工程施工资料4.1 工程施工计划4.2 工程进度记录4.3 施工现场照片4.4 勘察与测量报告5. 技术资料5.1 工程标准与规范5.2 技术文件5.3 设备使用手册5.4 技术测试与检验报告6. 财务与费用文件6.1 投资预算与成本核算 6.2 资金支付记录6.3 资金拨款通知7. 安全与环境文件7.1 安全管理与事故记录 7.2 环境评估与监测报告7.3 安全培训记录7.4 环境保护措施文件8. 运行与维护资料8.1 运行记录与维护计划 8.2 设备维修与更换记录8.3 工程保修文件9. 文档归档与备份9.1 档案归档清单9.2 文件备份记录9.3 档案借阅与归还登记附件:1. 整编目录模板2. 项目规划文件样本3. 设计方案样本4. 施工合同样本5. 投资预算表格模板6. 安全管理手册样本7. 运行记录表格模板法律名词及注释:1. 水利工程:指用于调控地表水、地下水、山洪等水资源的建筑和设施。
2. 工程规划文件:包括水利工程的总体规划和详细规划,用于指导工程实施的文件。
3. 技术文件:包括设计图纸、技术说明书、施工图纸等详细描述工程技术要求的文件。
4. 环境评估与监测报告:对工程实施及运行过程中的环境影响进行评估与监测,并形成的报告文件。
5. 档案归档清单:清单中列明了整编目录中所有文件的名称、编号、存放位置等信息,用于方便档案的查找与管理。
水利工程资料整编规定为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。
依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程、完工工程的施工资料的整理工作。
规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。
一、基本术语水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程:具有独立发挥作用或独立施工条件的建筑物。
分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
水利工程施工资料整编一、水利工程施工资料整编的必要性1.保障工程施工质量水利工程施工资料整编是保障工程施工质量的重要保障措施。
通过整编,可以清晰明确工程设计图纸、相关规范规定和施工方案,确保施工人员按照正确的要求进行施工,避免出现施工误差、疏漏等问题,保证工程的施工质量。
2.提高工程施工效率水利工程施工资料整编能够做到有序的组织和管理各项施工资料,使施工人员在施工过程中能够及时、方便地获取所需资料,提高施工效率,减少不必要的停顿和浪费,保证工程的按时完成。
3.方便施工管理水利工程施工资料整编可以使施工管理更加规范、有序。
通过整编,可以清晰明确工程的施工进度计划、质量控制文件、工程合同等内容,便于管理人员对施工进展情况进行监督、控制,及时发现问题,做出调整,保障工程的顺利进行。
二、水利工程施工资料整编的关键步骤1.收集资料首先,要收集水利工程施工所需的所有资料,包括工程设计图纸、规范规定、施工方案、合同文件、审图手续等,确保完整无缺。
同时,对已有的资料进行归档整理,建立起严格的档案管理制度。
2.审查资料经过收集后,需要对资料进行审查验证,确保其准确性和完整性。
对于设计图纸、规范规定等内容,要与相关部门核对,确定其合法有效;对于施工方案、合同文件等内容,要与相关责任人核对,确认其可执行性。
3.整理资料根据工程实际情况和相关要求,对资料进行整理和分类,建立起清晰的档案结构。
可以按照工程的不同阶段、不同内容进行分类整理,确保各项资料有序存放,方便查阅。
4.备份资料在整编完成后,务必做好资料的备份工作,以防意外情况发生导致资料遗失。
备份方式可以采用电子档案备份和实体档案复制两种方式,确保资料的安全可靠。
5.建立档案管理制度为了更好地管理和维护资料,需要建立起完善的档案管理制度。
包括档案的存放位置、保管责任人、借阅手续、档案保密等方面的规定,确保档案的管理有序、规范。
三、水利工程施工资料整编的注意事项1.严格遵守相关规定在进行资料整编过程中,要严格遵守相关规定和标准,确保资料的准确性和合法性。
水利工程施工资料整编为了加强施工资料的整理工作,提高施工质量管理水平,如实反映工程建设过程的真实情况,详实、准确、规范地填写质量评定表,使资料整理规范化、标准化、制度化。
依据《水利水电工程施工质量评定表填表说明与示例》,《水利水电工程施工质量检验与评定规程》SL176—2007,《水利工程建设工程验收规程》SL223—2008,《水利工程建设项目施工监理规范》SL288—2003及《水利基本建设项目(工程)档案资料管理规定》的有关要求,对中小型水利工程的施工资料整理,做一些详细的规定,施工单位和现场监理工程师要认真学习相关规范,按照规定,切实搞好在建工程的施工过程资料、完工工程的完工资料的整理工作。
规范中小型水利工程质量评定工作,为今后工程竣工验收、运行管理、维护提供详实的资料。
一、基本术语水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程:具有独立发挥作用或独立施工条件的建筑物。
分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
外观质量:通过检查和必要的量测所反映的工程外表质量。
质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。
质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。
二、水利工程施工阶段施工资料整理规定为了规范中小型水利工程施工质量评定工作,进一步提高工程质量管理水平,水利水电工程要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求进行填表。
工程质量评定表全部采用部颁新表,同时对施工单位、监理单位的往来申报资料,采用《水利工程建设项目施工监理规范》SL288—2003的施工监理工作表格。
(一)单位工程开工资料1、合同项目开工申请表(附开工申请文字报告、合同协议书复印件、中标通知)→合同项目开工令。
2、施工技术方案申请表(附施工组织设计(技术方案))→批复表3、施工进度计划申请表(附详细可行的合同工程施工进度计划横道图)→批复表4、现场组织机构及主要人员报审表。
(附现场组织机构框图、企业资质证书全套、主要人员资格、资质、身份等证的复印件及联系电话、业绩简介等5、材料/构配件进场报验单(附第一批进场的材料、构配件清单及自检结果)6、施工设备进场报验单(附进场的施工设备型号、数量、工作性能等)7、施工放样报验单(附报验部位的测量资料)(二)分部工程开工资料1、分部工程开工申请表(附开工申请文字报告)→分部工程开工通知2、施工进度计划申请表(附详细可行的分部工程施工进度计划横道图)→批复表3、分部工程施工工法(技术方案)4、材料/构配件进场报验单(附用于该分部工程的进场的材料、构配件清单及自检结果)5、施工放样报验单(附该分部工程的测量资料)(三)单元(工序)工程开工申请第一个单元工程在分部工程开工申请批准后方可开工,后续单元工程凭监理工程师签发的上单元工程施工质量合格证明(即经签证的单元工程质量评定表),方可开工。
1、单元工程完工后,施工单位必须认真填写质量评定表。
并通知监理人员到场验收。
附件:(1)上单元(工序)工程检验的单元工程质量评定表,经验收、检查单元工程合格后,方可进行下单元(工序)工程的施工。
监理人员应抽检并做好质量评定工作。
(2)表格采用单元工程施工质量报验单并附该单元工程的质量评定表。
(四)砼工程的开工申请对砼工程的施工,必须报砼浇筑开仓报审表,经监理工程师现场核查各项工序准备合格后,签发砼开仓证。
(五)施工月报的编写施工月报每月25日编写报送监理机构,监理机构签收后,送发包人一份,施工单位一份,监理机构一份主要内容包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工程量。
施工大事记及本月存在的问题及建议施工月报(封面)附表:1、材料使用情况表2、主要施工机构设备情况月报表3、现场施工人员情况月报表4、施工质量检验汇总表5、完成工程汇总表6、施工实际进度月报表(六)施工质量评定表填写要求《质量评定表》是检验与评定工程质量的基础资料,也是进行工程维修和事故处理的重要参考资料。
施工质量评定表必须认真、准确、规范的填写,做到实测实量,杜绝虚报、虚填,应严格按照《水利水电工程施工质量评定表填表说明与示例》的要求,对中小型水利工程进行检测,如实填写《质量评定表》,规范中小型水利工程工程质量评定工作表,规定如下:1、单元(工序)工程完工后,必须及时评定其质量等级,并按现场检验结果,如实填写《质量评定表》。
现场检验应遵守随机取样原则2、《质量评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写3、文字:应按国务院颁布的简化汉字书写。
字迹应工整、清晰4、数字和单位:数字使用阿拉伯数字(1、2、3、…9、0),单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、…)5、合格率:用百分数表示,小数点后保留一位。
如果恰为整数,则小数点后以0表示。
例如:95.0%。
6、改错:将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。
例如:……表面有裂缝,抗压强度25.3Mpa。
7、表头填写:(1)单位工程、分部工程名称,按项目划分确定的名称填写(2)单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示。
(3)施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称。
(4)单元工程量:填写本单元主要工程量。
(5)检验(评定)日期:年——填写4位数;月——填写实际月份(1~12月);日——填写实际日期(1~31日)(注:2月只有28天,4、6、9、11月有30天)。
8、质量标准中,凡有“符合设计要求”者,应注明设计具体要求(如内容较多,可附页说明)、凡有“符合规范要求”者,应标出所执行的规范名称及编号。
9、检验记录。
文字记录应真实、准确、简练。
数字记录应准确、可靠,小数点后保留位数应符合有关规定。
10、设计值按施工图填写。
实测值填写实际检测数据,而不是偏差值。
当实测数据多时,可填写实测组数、实测值范围(最小值~最大值)、合格数,但实测值应作表格附件备查。
11、《质量评定表》中列出的某些项目,如实际工程无该项内容,应在相应检验栏内用斜线“/”表示。
12、《质量评定表》从表头至评定意见栏均由施工单位经“三检”合格后填写,“质量等级”栏由复核质量的监理人员填写。
监理人员复核质量等级时,如对施工单位填写的质量检验资料有不同意见,可写入“质量等级”栏内或另附页说明,并在质量等级栏内填写出正确的等级。
13、单元(工序)工程表尾填写。
(1)施工单位由负责终验的人员签字。
如果该工程由分包单位施工,则单元(工序)工程表尾由分包施工单位的终验人员填写分包单位全称,并签字。
重要隐蔽工程、关键部位的单元工程,当分包单位自检合格后,总包单位应参加联合小组核定其质量等级。
(2)建设、监理单位,由负责该项目的监理人员复核质量等级并签字。
(3)表尾所有签字人员,必须由本人按照身份证上的姓名签字,不得使用化名,也不得由其他人代为签名。
签名时应填写填表日期。
14、表尾填写:xx单位是指具有法人资格单位的现场派出机构,若须加盖公章,则加盖该单位的现场项目部的公章。
对于原材料、中间产品、金属结构与启闭机、机电产品质量,对工程量大的工程,应计入分部工程进行质量评定,评定单位工程质量时,不再重复评定。
对工程量不大的工程则计入单位工程评定。
(七)施工日志填写的有关规定施工日志是施工单位在施工过程中对有关施工技术和管理工作所进行的原始记录,它是施工活动各方面情况的综合记载,是查阅施工状况全过程的十分重要和可靠的根据之一。
对填写日志的内容和要求特做如下规定:一、施工日志的内容1、日期、天气。
2、工程部位、施工班组。
3、施工活动记载:(1)主要单元、分部工程的施工日期。
(2)施工现场的主要施工经过、主要技术要点、质量措施、质检情况。
(3)当日发生的主要技术问题、质量问题。
(4)施工特殊情况(停水、停电、停工、窝工等)的记载。
(5)质量、安全事故发生的原因及处理意见和办法。
(6)设计单位在施工现场解决问题的记录。
(7)进行技术交底、技术复核和隐蔽工程验收等的摘要记录。
(8)有关领导或单位对该项工程所作的决定和建议。
(9)砂浆试块、砼试块制作的日期、标号、编号。
二、施工日志的要求1、施工日志要求及时记录,认真填写,必须一日一填,不得隔日填写或补填。
2、施工日志填写时字迹要工整,所记录的事项和数据应准确、真实,必要时应附有简图、计算公式、计算结果等。
3、施工日志从工程开始施工至工程竣工止,由单位工程施工负责人逐日进行记录,要求记录的内容必须连续和完整;并进行编页、编号,不得缺页、撕页、重抄、重写,应妥善保存。
4、监理部对施工日志进行检查、指导、监督。
5、施工日志应以单位工程为记录对象。
三、施工质量评定(一)依据水利水电工程施工质量等级评定的主要依据有:1、国家及相关行业技术标准;2、《单元工程评定标准》;3、经批准的设计文件、施工图纸、金属结构设计图样与技术条件、设计修改通知书、厂家提供的设备安装说明书及有关技术文件;4、工程承发包合同中约定的技术标准;5、工程施工期及试运行期的试验和观测分析成果(二)合格标准合格标准是工程验收的标准。
不合格工程必须进行处理且达到合格标准后,才能进行后续工程施工或验收。
(1)单元工程合格标准在保证项目符合相应的质量标准的前提下,基本项目基本符合质量标准,允许偏差项目总数中土建工程有70%及其以上,金属结构有80%及其以上符合质量标准。
