绿化单位工程评估报告
- 格式:doc
- 大小:25.50 KB
- 文档页数:4
园林绿化工程质量评估报告目录一、概述 (2)1.1 编制依据 (2)1.2 评估目的 (3)1.3 评估范围 (4)二、工程质量管理 (5)2.1 工程质量管理体系 (6)2.2 施工过程质量控制 (7)2.3 工程材料与设备质量把关 (8)三、工程实体质量评估 (9)3.1 场地绿化质量 (10)3.2 建筑景观质量 (11)3.3 水体质量 (12)3.4 园路与铺装质量 (13)四、工程资料与档案管理 (15)4.1 工程质量计划与验收资料 (16)4.2 施工技术资料 (16)4.3 相关单位与人员资质资料 (18)五、工程质量验收与评定 (19)5.1 工程验收程序 (20)5.2 工程质量评定标准 (21)5.3 工程质量验收结论 (22)六、质量问题与改进建议 (23)6.1 发现的质量问题 (24)6.2 问题原因分析 (25)6.3 改进措施与建议 (26)七、总结与展望 (27)7.1 评估工作总结 (28)7.2 评估成果展示 (29)7.3 未来展望与建议 (30)一、概述本园林绿化工程质量评估报告旨在对某地区或某项目的园林绿化工程进行全面、系统的评估,以确保工程质量符合相关标准和规范。
报告从工程概况、设计要求、施工过程、质量控制、验收情况、存在的问题及改进措施等方面进行了详细的分析和评价。
通过对工程质量的全面评估,为后续的维护和管理提供科学依据,提高园林绿化工程的整体水平。
1.1 编制依据国家相关法律法规:在进行园林绿化工程质量评估时,我们严格遵循国家相关的法律法规,包括但不限于城市绿化规划法、园林工程建设标准等。
行业标准及规范:我们遵循园林行业的各项标准及规范,包括园林设计、施工、验收等方面的相关规范,以确保评估结果的准确性和公正性。
工程设计文件及合同条款:本报告编制过程中,我们参考了园林绿化工程的设计文件及合同条款,对工程的实际施工情况与设计要求及合同条款的符合程度进行了全面评估。
园林绿化安全评估报告根据园林绿化安全评估报告,园林绿化安全评估是对园林绿化工程进行全面评估,准确判断其安全性和可行性,以确保人员和环境的安全。
通过对园林绿化项目的现场勘察、实地测试和数据分析,评估人员可以评估出可能存在的安全隐患和风险,并提出相关的防范和改进措施。
首先,园林绿化安全评估报告需要对项目的整体环境进行评估。
这包括评估园林绿化项目的地理环境,包括地形、气候、水文地质等因素。
例如,评估人员需要判断项目是否位于易发生自然灾害或地质灾害的地区,如山体滑坡、水灾或地震等。
这些因素会对园林绿化工程的安全性产生重要影响。
其次,园林绿化安全评估报告还要考虑园林绿化项目的施工安全。
评估人员需要根据园林绿化项目的规模和复杂程度,评估工程施工期间可能存在的安全风险。
例如,评估人员需要判断施工过程中可能出现的高处作业、机械设备操作、物料运输等环节的安全风险,并提出相应的安全措施和操作规范。
园林绿化安全评估报告还需评估园林绿化项目的植被安全性。
植物在园林绿化中起着重要作用,但某些植物可能带有毒性或产生过敏反应。
评估人员需要评估植物的选择和布局是否符合安全要求,以及植物可能对人员和动物的安全产生的潜在影响。
此外,园林绿化安全评估报告还需对园林景观设施和设备进行评估。
例如,评估人员需要评估座椅、栏杆、台阶、照明设备等是否符合安全标准,是否存在破损或松动的情况,以及它们对老人、儿童或残疾人的使用是否便利和安全。
最后,园林绿化安全评估报告还需对园林绿化项目的管护安全进行评估。
评估人员需要评估项目的后期管护措施是否到位,是否有专门的管理和维护团队,以及它们对园林设施和植物的安全性和长期保持的影响。
综上所述,园林绿化安全评估报告是对园林绿化项目进行全面评估的重要文件。
它需要评估项目的整体环境、施工安全、植被安全、景观设施和设备安全以及管护安全等方面的问题,以便提出相应的防范和改进措施,确保园林绿化项目的人员和环境的安全。
园林绿化工程质量评估报告监理单位工程质量评估报告市政公用工程质量评估报告(风景园林工程)工程名称:XX火车北站站前广场及配套设施(二期)总监理工程师:XXX技术负责人:XXX法定代表人:XXXxx华源阳光工程管理有限公司201X年月日监理单位工程质量评估报告目录一、工程概况二、监理范围和工作内容及质量目标三、工程质量评估依据四、项目监理机构人员配备名单五、质量监理工作履职情况、施工质量检验检测情况六、子单位、分部(子分部)、分项工程质量验收情况七、单位(子单位)工程质量控制资料核查情况八、单位(子单位)工程安全和功能检验资料核查及主要功能抽查情况九、单位(子单位)工程观感质量检查情况十、单位工程质量评估结论十一、工程质量评估人员编制说明本评估报告应根据《园林绿化工程施工及验收规范》CJJ82-2012、xx省《城市绿化工程质量验收规程》DBJ13-90-2007、《园林绿化工程监理规程》DBJ13-213-2015规定内容编写,评估报告宜双面打印,并标识总页码及顺序页码,经评估人员及总监签字后,报公司技术负责人审核、法定代表人审定签盖,并加盖企业公章、骑缝章完整后生效。
本报告一式四份,监督站、档案馆、建设、监理单位各一份。
监理单位工程质量评估报告一、工程概况工程名称XX火车北站站前广场及配套设施(二期)工程类别市政公用工程工程地点工程等级风景园林三级参建单位及负责人建设单位项目负责人勘察单位项目负责人设计单位项目负责人监理单位项目总监施工单位项目经理监督单位监督工程师建设规模园路XXX米工程造价控制价XXX元建筑面积公厕XXXm2绿化面积 XXX层数地上一层挡墙XXXXX米合同要求工程质量要求合格标准合同计划工期合同工期为X0日历天施工工期监理批准开工日期201X年X月5日工程竣工验收日期2015年X月1日本次质量验收范围及部位XX火车北站站前广场及配套设施(二期)项目工程设计概况XX火车北站站前广场及配套设施(二期)项目主要建设公厕83.97平方米、园林绿化、道路硬化、消防通道、公共停车场、场地硬化2239.6米,挡墙117.8米。
监理质量评估报告绿化范本监理质量评估是监理单位对施工单位在工程施工过程中的质量管理工作进行全面、系统、科学的评估和监督,旨在确保工程质量的可靠性和稳定性。
下面是一份绿化工程监理质量评估报告的范本。
报告名称:绿化工程监理质量评估报告报告日期:XXXX年XX月XX日报告编号:XXX-XXXX报告主要内容:一、项目概况1.1 项目名称:XXX绿化工程项目1.2 建设单位:XXX公司1.3 施工单位:XXX公司1.4 监理单位:XXX公司二、评估目的本次评估旨在全面了解施工单位在绿化工程施工过程中的质量管理工作,评估其在设计要求、施工工艺、材料选用以及工程质量控制等方面的整体水平,以便为绿化工程项目提供科学的监理意见和建议。
三、评估内容3.1 设计文件评估对施工单位编制的绿化工程设计文件进行逐项评估,包括是否符合相关法规和标准要求、设计理念是否合理、平面布局是否合理、植物选用是否恰当等方面。
3.2 施工工艺评估对施工单位施工过程中采用的各项工艺进行评估,包括场地准备、土壤改良、植物栽植、灌溉施工等环节的施工质量、施工效果等方面。
3.3 材料选用评估对施工单位在绿化工程施工过程中选用的材料进行评估,包括植物苗木的品种、数量、质量是否符合设计要求,土壤、肥料和草籽等材料是否达到相关标准。
3.4 工程质量控制评估对施工单位在绿化工程施工过程中的质量控制工作进行评估,包括施工质量检查记录、施工质量问题整改情况、质量验收记录等方面。
四、评估结果4.1 设计文件评估根据对设计文件的评估,施工单位编制的绿化工程设计方案基本符合相关法规和标准要求,设计思路清晰,平面布局合理,植物选用恰当。
4.2 施工工艺评估根据对施工工艺的评估,施工单位在场地准备、土壤改良、植物栽植、灌溉施工等环节的施工质量较好,施工效果符合设计要求。
4.3 材料选用评估根据对材料选用的评估,施工单位选用的植物苗木种类合适,数量充足,质量达到设计要求,土壤、肥料和草籽等材料也符合相关标准。

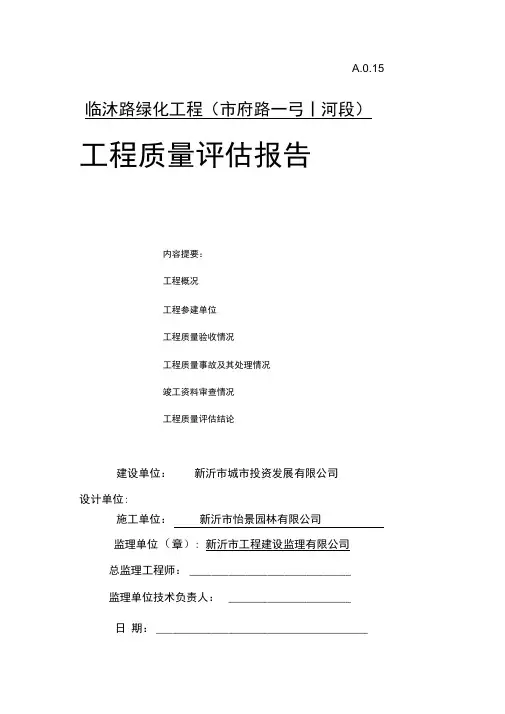

A.0.15临沐路绿化工程(市府路一弓丨河段)工程质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况竣工资料审查情况工程质量评估结论建设单位:新沂市城市投资发展有限公司设计单位:施工单位:新沂市怡景园林有限公司监理单位(章): 新沂市工程建设监理有限公司总监理工程师:_____________________________监理单位技术负责人:______________________日期:______________________________________江苏省住房和城乡建设厅监制、工程概况.二、评估依据监理工作成效四、附一:工程质量评估质量保证资料核查记录表附二:分部和分项工程监理抽检情况汇总表附三:单位工程观感质量监理检查表附四:监理抽查/见证试验情况汇总及说明附五:竣工预验收遗留的整改问题附六:竣工预验收小组成员名单及分工表江苏省建设厅建设监理处监制工程质量评估报告—、工程概况:1、工程名称:临沐路绿化工程(市府路一引河段)2、工程地点:市府路-引河段3、绿化面积:2382.88 m 24、合同价款:90万5、建设单位:新沂市城市投资发展有限公司6、监理单位:新沂市工程建设监理有限公司7、设计单位:& 施工单位:新沂市怡景园林有限公司9、开工日期:2016 年3月1日10、竣工日期:2016 年4月1日11、质量等级:合格12、工程规模:土方回填、灌木种植、乔木种植等。
二、评估依据:1、设计文件2、工程施工合同、监理合同3、《城市绿化工程施工法及验收规范》(CJJ6/T82-99)4、《江苏省城市园林绿化植物种植技术规定(试行)》5、《江苏省城市园林绿化植物养护规定(试行)》三、监理工作成效根据工程的特点,依据监理合同,新沂市工程建设监理有限公司明确了自身的监理任务。
并且详细编制了《监理规划》、《监理实施细则》、依据监理合同和工程需要合理配置监理人员,并进行了任务和职能分工。
园林绿化工程监理单位质量评估报告范文报告主题:园林绿化工程监理单位质量评估报告日期:[填写日期]一、背景介绍[在此部分需要对所评估的园林绿化工程监理单位进行背景介绍,包括该单位的名称、成立时间、所属公司或机构、主要业务范围等。
]二、评估目的[在此部分需要明确评估的目的,例如评估该园林绿化工程监理单位的质量管理系统体系的完善程度,评估其项目管理能力和监督执行情况等。
]三、评估方法[在此部分需要说明评估所采用的方法,包括对该园林绿化工程监理单位的文件和记录进行检查,对其项目现场进行巡查,以及与相关人员进行交流等。
]四、评估结果1. 质量管理系统体系评估根据对该园林绿化工程监理单位的文件和记录的检查,以及与相关人员的交流,评估结果如下:(1)质量政策和目标:该园林绿化工程监理单位在质量管理方面设定了明确的政策和目标。
质量政策明确,与公司业务及客户需求相匹配。
相关人员对质量目标也有清晰的认识。
(2)组织结构和职责:该单位的组织结构清晰,责任分工明确,各部门之间协作配合良好。
监理人员配备合理,具备相关资质和经验。
(3)质量程序和流程:该单位的质量程序和流程完善,并且得到有效执行。
各项工作流程得到规范化处理,减少了误操作和质量风险。
2. 项目管理能力评估根据对该园林绿化工程监理单位所负责项目现场的巡查,评估结果如下:(1)项目计划:该单位具备制定和执行项目计划的能力,能够根据项目要求制定合理的进度表和施工工艺方案。
(2)资源管理:该单位能够合理配置项目所需资源,包括人力、设备、材料等,确保项目能够按时完成。
(3)质量监管:该单位能够对工程施工过程进行全面、细致的监管,及时发现和纠正工程质量问题。
3. 监督执行评估根据对该园林绿化工程监理单位的文件和记录的检查,以及与相关人员的交流,评估结果如下:(1)文件记录:该单位的文件和记录完整、规范,能够满足相关监督和管理要求。
(2)监督执行:该单位的监督执行工作严格,能够按照相关规定进行监督,及时发现和纠正工程质量问题。

SYL (备)监—12 编号:200 年第号工程名称:监理单位:发出日期:填写说明1 .质量评估报告由监理单位负责填写,提交给建设单位。
2 .填写要求内容真实,语言简炼,字迹清晰。
3 .凡需签名处,需亲笔签名。
4.质量评估报告一式五份,监理单位、建设单位、监督站、备案机关、城建档案馆各持一份。
5.“进场日期”填写监理单位进驻施工现场的时间。
6.“工程规模”是绿化工程的面积,园建工程的面积,喷淋工程的长度等情况。
7.“工程监理范围”是指工程监理合同内的监理范围与实际监理范围的对照说明。
8.“施工阶段原材料、构配件及设备质量操纵情况”主要内容包括:以下几个方面监理操纵情况和结论性意见:(1)工程所用植物材料、构配件、设备的进场监控情况和质量证明文件是否齐全。
(2)工程所用植物材料、构配件、设备是否按规定进行见证取样和送检的控制情况。
(3)所采用新材料、新工艺、新技术、新设备的情况。
9.“分部份项工程质量操纵情况”主要内容包括:(1) 分部、分项工程和隐蔽验收情况。
(2) 消除质量通病工作的开展情况。
(3) 对重点部位、关键工序的施工工艺和确保工程质量措施的审查。
(4) 对承包单位的施工组织设计(方案)落实情况的检查。
(5) 对承包单位按设计图纸、国家标准、合同施工的检查。
10.“工程技术资料情况”是核查工程技术资料是否齐全。
11.“工程质量验收综合意见”是指工程设计及施工合同约定内容,达到使用功能和执行国家强制性标准等情况,工程是否可以进行完工质量验收及工程质量等级。
12.“未达使用功能的部位”是指工程未达到使用功能情况如室内装修、设备安装喷淋管道等工程中仍然存在的问题。
一、工程概况工程名称监理单位全称工程规模(园林绿化面积,园建面积及喷淋长度)姓名专业职务进场日期(年月日)资质等级资质证号职称执业资格证号项目监理机构组成(姓名、职务、职称、执业情况等)工程监理范围二、园林建造工程质量情况质量操纵情况存在问题审查情况存在问题质量操纵情况存在问题原材料、构配件及设备分部份项工程和实物工程技术资料三、城市绿化工程质量情况植物材料、土壤检验及附属设备等质量操纵情况:存在问题:审查情况:工程技术资料存在问题:分项工程和实物质量操纵情况:(1) 栽植基础(2) 栽植材料(3) 栽植工程(4) 养护管理存在问题:四、绿化喷淋工程质量情况植物材料、土壤检验及附属设备等质量操纵情况:存在问题:审查情况:工程技术资料存在问题:质量操纵情况:分项工程和实存在问题:物五、工程质量验收意见验收记录:工程质量验收综合意见及工程质量等级存在主要问题:工程质量等级:未达到使用功能的部位附表:一、单位(子单位)工程质量控制资料核查记录二、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录三、单位(子单位)工程观感质量核查记录六、有关补充说明及资料编制人姓名(打印):,签名:项目总监理工程师(盖注册章):,签名:单位法人代表人(打印):,签名:签发日期:二OO 年月日。
景观绿化工程评估报告**********景观工程---监理评估报告***********景观绿化工程竣工验收质量评估报告监理单位:*************监理有限公司(盖章)总监:(签字)审核:(签字)年月日********监理有限公司1**********景观工程---监理评估报告尊敬的领导、各位同仁上午好!首先感谢各位莅临本次验收,请允许我代表********有限公司对本工程的监理工作向各位做简要汇报:一、工程概况:************景观绿化工程,位于杭州**路与**路交界处,*******区内,建设单位为***,设计单位为***,施工单位为****有限公司,监理单位为****有限公司。
本工程中标总价为1000多万元,涉及范围为地下室顶板、围墙及以内的景观绿化建设,主要施工内容为:小区内道路、围墙、园路铺装、地面绿化、景观、配套设施等。
2、监理工作简介:我公司受******的委托,根据《城市绿化工程施工及验收规范》,《杭州市园林绿化技术规程》,《建筑工地施工现场供用电安全规范》等现行规范标准要求,以及本工程的设计文件,委托监理合同及有关施工合同,承担该工程施工阶段的全过程监理。
项目监理部本着科学、公正、诚实、守的原则,严格履行监理职责,并在监理过程中得到*****质量安全监督站及******各位领导、****有限公司、****有限公司及相关单位的大力支持和密切配合,在此我代表公司向各位表示衷心的感谢。
三、施工过程的质量控制:本工程整体工程量较大,涵盖的施工内容比较多,又处在各专业交叉作业较多时代,干扰比较大,监理部在施工进程中要求施工单位严格按照招投标文件、设想图纸的要求以及现行的园林施工规范进行施工,进场前对图纸进行了深入细致的研究,施工进程中发觉问题立刻要求施工单位整改,先后发放监理工程师通知书7份,构造召开监理例会25次,增强了与各方的交换和沟通。
对各项潜伏工程严格按照程序进行验收,严把资料质量关,对分歧格的资料坚决予以退场。
绿化景观工程质量评估报告年月日一、工程概况:(一)工程名称:(二)工程地点:(三)本工程各参建单位如下:建设单位:代建单位:勘察单位:设计单位:监理单位:施工单位:监督单位:(四)工程简介:二、执行工程技术标准情况:本工程施工中主要执行以下国家规范、规程标准:(1)《工程测量规范》GB50026-2007(2)《城市绿化工程施工及验收规范》DB11/T212-2009(3)《园林绿化管养规范》 DB440300/T6-1999 (4)《建筑工程施工质量验收评定统一标准》GB50300—2013(5)《建筑安装工程质量检验评定标准》 GBJ301—88(6)《建筑工程质量检验评定标准》 GBJ301—88(7)《建设工程施工现场供用电安全规范》GB50194-2014(8)《建设工程项目管理规范》GB/T 50326-2006(9)《给水排水管道工程施工及验收规范》GB50268-2008(10)《建设工程施工现场供用电安全规范》GB 50194-2014(11)国家、福建省、厦门市现行的有关规范、规程三、施工、监理合同履行情况根据业主与承包商签订的《建设工程施工合同》,监理部以此为目标进行进度控制,在工程施工过程中施工企业质量管理体系运行正常,施工合同履行情况一般。
监理工程师遵循“独立公正、遵约守法、严格热情、刨新提高”的原则,严格按照施工图纸、国家监理规范、监理合同开展监理工作.配备专业监理人员进行严格监理。
四、法律、法规、建设性标准条文执行情况本工程符合国家法律、法规、整个工程施工阶段严格执行工程建设强制性标准。
本工程的施工均按设计图纸及设计变更单施工,有关变更均有按规定程序办理变更手续。
施工过程中,严格按照施工验收规范和有关的强制性条文进行施工.同时执行“内部三检制度",使整个施工过程的质量得到有效的控制,工程质量达到单位工程合格等级要求。
五、新技术应用情况本工程在整体施工阶段未应用新技术,施工技术措施能及时有效的落时。
监理单位绿化竣工评估报告
尊敬的业主:
根据您的要求,我们监理单位进行了对绿化工程的竣工评估,并将评估结果整理如下:
1. 绿化种植情况:根据施工方提供的绿化方案和监理过程中的实际情况,绿化种植工作按照计划顺利进行,没有发现明显的问题。
各类植物种植密度适合,植物的生长状态良好。
2. 绿化质量:绿化质量整体较好,植物健康、茂盛,无明显的死亡、枯黄或病虫害现象。
植物的根系良好并有良好的生长空间,植物与周围环境相协调。
3. 绿化施工工艺:绿化施工工艺符合规范要求,土壤质量良好,植物安装牢固。
植物的栽植深度合适,有较好的生长环境。
施工人员对绿化工程的施工过程进行了有效的监督和控制。
4. 绿化保养情况:根据合同要求,监理单位对绿化工程进行了一段时间的保养监督,并发现合同约定的质保期内,植物的保养工作得到了很好的执行。
植物的浇灌、修剪和施肥等保养工作按时进行,并记录在案。
综上所述,根据我们的评估结果,绿化工程的竣工质量符合规范要求,并达到了
您的要求。
如果您对以上评估结果有任何疑问或需要进一步的解释,请随时与我们联系。
谢谢。
监理单位。
苏州太湖新城滨湖路景观绿化1标工程工程质量评估报告内容提要:工程概况工程参建单位工程质量验收情形工程质量事故及其处置情形完工资料审查情形工程质量评估结论建设单位:设计单位:施工单位:监理单位(章):总监理工程师:监理单位技术负责人:日期:江苏省住房和城乡建设厅监制目录一、工程概况及参建单位二、监理工作情形三、工程质量验收情形四、工程质量事故及其处置情形五、完工资料审查情形六、工程质量评估结论一、工程概况:工程名称:工程地址:建设单位:B T 单位:设计单位:监理单位:施工单位:开完工日期:2021年7月10日正式动工,合同工期为103天,工程实际于2021年12 月19日具有验收条件。
二、监理工作情形1、工程监理的依据:1)合同文件包括施工承包合同、投标商务标/技术标文件2)设计文件(设计图纸、设计说明、设计变更等)3)国家关于建设工程的法律、法规、行政性文件的要求4)《建筑工程文件归档整理标准》GB/T50328-20015)相关的工程质量验收标准二、工程质量操纵的方式与方法:1)依照事前、事中、事后操纵的原那么,采取相应的操纵方式与方法进行操纵; 2)采取巡视、检查、旁站监督与质量目标跟踪检查的方式与举措;3)严格工序验收制度3、本工程施工内容包括景观工程及绿化工程,监理受建设单位委托,依据法律、法规和有关技术标准、设计文件和建设施工承包合同,对施工全进程实施了监理。
为了保证工程结构平安、景观成效及利用功能达到要求,在施工工程中监理严把工保工程质量关,对用于工程中的钢筋、砌体、砼等原材料严格实行进场报验制度,质保资料必需齐全有效,对需要进行复试的材料及时见证取样进行复试,确保取样送样的真实性和靠得住性,并按规定对取样做好记录,所有进场材料经检查和复试合格后方可用于本工程。
4、常常检查各类质量保证资料及施工治理资料,对工程技术资料及各类报验资料的签证做到实到实签,保证了工程技术资料真实地反映工程质量及进度,对关键部位要求施工单位上报施工方案,并及时进行审批,并在施工中落实,确保工程质量及进度。
绿化景观工程监理质量评估报告一、项目概况本报告对绿化景观工程项目进行监理质量评估。
二、工程概述该绿化景观工程项目位于市中心区域,总建筑面积为XXX平方米,包含了广场、花坛、草坪、树木等绿化景观设施。
工程开始于XXX年XX月,预计于XXX年XX月完工。
三、监理质量评估内容1.工程进展情况评估:通过实地考察和项目进度表,评估工程进展是否按照计划进行,并结合监理日志中的记录,分析施工进度是否满足合同约定。
2.工程质量评估:对工程质量进行抽查,包括土壤改良、绿化设施的安装、植物的种植、景观照明等方面。
3.施工单位管理评估:对施工单位的管理情况进行评估,包括施工管理人员资质、组织协调能力、施工人员素质和安全管理等。
四、监理质量评估结果1.工程进展情况评估结果:工程整体进展较为顺利,各阶段工期基本符合计划。
在施工过程中,出现了部分工序延迟的情况,但整体影响不大。
2.工程质量评估结果:(1)土壤改良工程:土壤改良工程施工完毕后,土壤颜色变深,质地也得到改善,符合设计要求。
(2)绿化设施安装:大部分绿化设施按照设计要求进行安装,但部分绿化设施存在安装不牢固、损坏等情况。
(3)植物种植:植物种植工作较为精细,植物存活率高。
但有部分植物长势不理想,可能存在养护不当等问题。
(4)景观照明:景观照明工程施工符合设计要求,照明效果良好。
3.施工单位管理评估结果:施工单位管理较为规范,施工人员素质较高,能够有效组织施工工作。
在安全管理方面,施工单位做到了每日安全例会,并定期进行安全检查。
五、存在的问题与建议1.部分绿化设施存在安装不牢固、损坏等情况,建议进行及时修复或更换;2.部分植物长势不理想,可能存在养护不当等问题,建议加强植物养护工作;3.安全管理方面需要进一步加强,建议施工单位加强安全检查和培训,确保施工过程的安全性。
六、总结通过本次监理质量评估,工程整体质量较为良好,但仍存在一些问题需要解决。
希望施工单位能按照评估报告中的建议进行改进,确保工程质量和安全。
绿化养护单位年度评估报告尊敬的领导:经过对绿化养护单位的年度评估,我将向您提供以下报告,以总结过去一年的工作成绩和提出未来的改进方向。
在过去的一年里,绿化养护单位在各项工作中取得了一定的成绩。
首先,在绿化工程方面,我们完成了计划的植树数量,并确保了树木的健康生长。
树木的成活率达到了90%,这是我们过去一年的亮点之一。
同时,我们还在公共区域进行了花草的种植和维护,为公众提供了一个美丽而舒适的环境。
此外,我们还定期对植物进行修剪和养护,确保了绿化景观的整洁和美观。
其次,在绿化养护管理方面,我们采取了一系列措施来提高工作效率和质量。
我们建立了完善的巡查制度,确保了对绿地的日常巡查和及时处理问题。
我们还加强了对养护人员的培训和管理,提高了他们的专业水平和责任心。
此外,我们还与社区居民和相关部门保持了紧密的沟通,及时解决了一些绿化养护方面的问题和反馈。
然而,尽管过去一年取得了一些进展,我们还面临一些挑战。
首先,人员资源方面存在不足。
由于工作量增加和人手不足,导致部分工作难以及时完成。
因此,我们需要加大对职工的招聘和培训,提高团队整体素质和工作效率。
其次,我们在技术设备方面还需要进一步改进。
部分设备已经老化,无法满足工作需求,需要进行更新和升级。
此外,我们还要加强对设备的维护和保养,提高设备的使用寿命和性能。
为了解决上述问题,我们拟定了以下改进方案。
首先,在人员资源方面,我们将加大对人员的招聘和培训力度,提高人员素质和工作效率。
我们还将加强内部沟通和团队合作,实现工作分工的合理化和流程的优化。
其次,在技术设备方面,我们计划采购新的设备,逐步更新已经老化的设备。
同时,我们还将建立健全的设备维护和保养制度,确保设备能够正常运行。
总结而言,我们过去一年的工作成绩取得了一定的进展,但也面临一些问题和挑战。
通过总结经验和提出改进方案,我们相信在未来的工作中能够继续提高绿化养护单位的工作质量和效率。
我相信,在领导的关怀和支持下,我们的工作将会取得更加出色的成绩。
绿化现场评估报告范文1. 引言绿化现场评估报告是对特定地区的绿化现状进行全面评估的一种有效方法,它能够帮助我们了解该地区的绿化植被分布、植物状况以及绿化管理情况。
本报告以某城市公园为例,对其绿化现场进行评估,并总结出一些问题和建议,希望能为该公园的绿化管理提供参考。
2. 绿化现场概况2.1 地理位置该公园位于某城市的市中心,占地面积约5000平方米,地理位置优越,便于市民前往休闲娱乐。
2.2 植被分布该公园以花草树木为主要绿化植被,主要分布于公园的中央和周边地带。
其中,中央地带以大面积的草坪为主,周围则种植有各类花草树木。
绿化植被的布局合理,营造出良好的生态环境。
2.3 植物状况在对公园内的植物进行观察和测量后,我们发现大部分植物生长状况良好,树木的枝叶繁茂,花草的花朵鲜艳。
但也有少部分植物生长不良,出现了干枯、凋落的现象。
这些问题主要集中在公园的边缘地带,可能与阳光照射和水分供应不足有关。
3. 绿化管理情况3.1 灌溉管理根据我们的观察,该公园采用了地下灌溉系统进行植物的灌溉工作,这种方式能够有效利用水资源,且给植物提供了适量的水分。
然而,在部分地带,我们发现植物缺乏水分的情况。
这可能是由于灌溉系统的设计不合理,导致某些地方的植物得到的水分不足。
3.2 施肥管理公园的绿化管理人员对植物的施肥工作比较重视,定期给植物施加有机肥料,提供丰富的养分供给。
尽管如此,我们还是发现部分树木的叶片较为黄落,这可能与施肥的方式和频率有关,建议加强对树木的肥料管理。
3.3 病虫害防治公园的病虫害防治工作较为有效,绿化植被整体健康状况良好,没有出现严重的病虫害情况。
管理人员定期巡查,并对发现的问题进行及时处理和防控。
这为植物的健康生长提供了良好的环境。
4. 存在的问题和改进建议4.1 水分供应不足的问题为了解决公园边缘地带植物缺水的问题,建议对灌溉系统进行优化。
可以增加喷水头的数量,增加供水量,并合理规划灌溉时间,确保植物得到充足的水分供应。
园林绿化工程监理单位质量评估报告范文园林绿化工程监理单位质量评估报告报告目的:本报告旨在对园林绿化工程监理单位进行质量评估,全面分析其在工程监理过程中的工作表现和质量管理水平,为相关部门提供决策依据,保证工程施工质量和监理质量。
评估范围:本次评估主要针对园林绿化工程监理单位在工程质量管理、工作组织与协调、监理规范执行、工作效率及成果交付等方面展开评估。
评估内容:一、工程质量管理:园林绿化工程监理单位应根据工程的特点和具体要求,制定完善、科学合理的质量管理体系和工作流程,提高工程的质量控制和保障水平。
评估应关注单位在质量文件管理、工程现场检查、验收评定、质量反馈及整改等方面的工作情况。
二、工作组织与协调:园林绿化工程监理单位应具备良好的组织与协调能力,能够合理安排施工进度、资源配置和人员安排,并与施工单位、业主等各方进行有效沟通,确保监理工作的顺利进行。
评估应重点考察单位的项目组织架构、工作计划、协调沟通情况等。
三、监理规范执行:园林绿化工程监理单位应严格按照国家有关法律、法规和规范要求进行监理工作,确保工程按照设计方案进行施工,并及时发现和纠正施工中的质量问题和隐患。
评估应重点关注单位在设计审核、施工过程监督、质量验收等方面的执行情况。
四、工作效率:园林绿化工程监理单位应高效开展监理工作,合理安排时间和资源,提高监理效率。
评估应关注单位在工作计划执行、工时利用、工作效果评价等方面的情况,并对存在的问题提出改进建议。
五、成果交付:园林绿化工程监理单位应及时提供监理报告、质量评估报告等相关成果文件,确保监理工作成果得到及时反馈和应用。
评估应重点考察单位对相关成果的准确性、完整性和有效性。
评估方法:本次评估将采用定性分析和定量评价相结合的方式,结合实地调研、文献资料收集和访谈等方式进行数据收集,通过得分表和评价模型进行评估分析。
评估结论:根据本次评估的结果,园林绿化工程监理单位在工程质量管理、工作组织与协调、监理规范执行、工作效率及成果交付等方面的表现总体较为满意。
汉川市南河乡高产基本农田土地整理项目
(土地平整)
土地平整单位工程
湖北省新天地工程建设监理有限责任公司
南河乡高产基本农田土地整理项目监理部
2006年8月
文件编号:E4/001
质量评估报告
湖北省新天地工程建设监理有限责任公司
26#楼单位工程质量评估报告
本工程为宝利花园二期工程26#号单位工程质量评估报告,它以承包单位对分部工程自检合格资料为基础,结合监理工程师日常巡视、旁站、建筑材料见证取样、平行检查、复查、资料审核情况对本工程的单位工程施工质量进行评估。
消防和电梯目前不具备验收条件,建设单位采取甩项处理,待具备条件后进行验收,本次评估1报告目前不包括消防及电梯工程。
1.工程概况:
1.1工程名称:武汉市洪山区关山一路74#(原湖北电机厂内)
1.2参建单位
建设单位:宝利(武汉)房地产有限责任公司;
承包单位:广州富利建筑安装有限责任公司武汉宝利花园第8项目部;
广州富利建筑安装有限责任公司武汉工程处(人工挖孔桩)
设计单位:中南建筑富利建筑安装有限责任公司武汉设计院
勘察单位:机械工业部第三勘察研究院
监理单位:湖北省新天地工程建设监理有限责任公司
工程规模:总建筑面积26192.9m2。
东西长86.36m,南北宽20.9m,建筑室内标高±0.00相当于绝对标高34.15,总建筑高度为55.90m (不包含架空层高)建筑地面以上设有一层架空层,主要功能为小区的地面停车库,疏散层为架空层的屋面,架空层屋面上可行走消防车,架空层以上为18层高层住宅,共3个单元,每单元设有2台电梯,其中1台为消防电梯并在10层以上相临单元设置有连通阳台。
外墙为水性涂料,窗及阳台门为铝合金双层中空玻璃门窗,屋面为平屋顶。
现浇钢筋砼剪力墙异形框家粱,墙体为加气砼砌块,人工挖孔桩基础。
抗震设防烈度为6度,建筑场地类型为中软土,建筑场地为二类。
2.质量平定依据:
2.1 施工图为中南设计院2004-4-024-03施工图(包含建筑、设计及水电等相关专业)、标准图和设计变更。
2.2工程所用标准、规范为现行的《建筑工程施工质量验收统一标准》GB50300-2001及相应
的国家、地区标准。
2.3本工程材料标准采用现行技术、规程规范;
2.4本工程遵守国家、武汉地区有关质量管理办法、规定。
3质量受控状态:
依据监理合同湖北省新天地监理公司第11监理办公室队工程的低级与基础分部工程、主题结构分部工程、建筑装饰装修分部工程、屋面分部工程、建筑室内给排水分部工程、建筑室内电气分部工程和电梯等分部工程等进行日常监理。
工程施工划分由业主确定,工程分为以下几个部分进行施工:广州富利建筑安装有限公司武汉宝利花园第8项目部为主题施工单位,承担地基与基础分部工程、主体结构分部工程、部分建筑装饰装修分部工程、屋面分部工程和廲筑室内水电分部工程的施工;广州富利建筑安装工程有限公厸武汉工程处承担人工挖孔桩工程的施工;铝合金栏杆由孝感市志远门窗有限责任公司承担;外墙涂料工程由广州柏林丽有限公司承担3楼梯间装饰工程由武汉景源环境艺术工程设计有限公司承担;屋面防水及卫生间防水玻璃油广州富利建筑安装公司防水工程队承担;电梯由武汉西玛电梯有限公司安装。
3.1 单位工程中各分部工程的分项工程为:地基与基础分部工程5项;主体结➄工程4项,建筑装饰装修工程12项、屋面工程5项、室内给水工程9项,电梯安装11项。
3.2单位工程开工前,业主组织设计、监理、施工单位进行施工图纸交底及图纸会审。
设计单位对施工图的意图进行了交底,并解答了图纸中存在的问题。
3.3依据红线点及业主控制坐标及高程,监理单位对单位工程平面定位进行检查。
施工过程中,监理单位对楼层测量放线进行了检查验收,经抽查平面定位户施工过程测量放线符合设计与施工规范要求。
3.4 人工挖孔桩挖到持力层后,建设、设计、勘察、监理、施工等单位多桩基持力层进行验收,勘察单位明确桩基持力层的岩土特性,其后具体实施工过程中由施工及监理单位现场认定持力层。
人工挖控桩按设计规范要求施工,并完成各项检测,经各参建单位共同验收,桩基础符合设计与规范施工要求,同意验收。
3.5 监理单位对基础承台及梁柱的规模个钢筋绑扎进行了检查验收,砼采用商品砼,砼试块的强度表面基础砼到达设计强度,经参建各方共同验收,地基与基础基础工程质量到达合格要求,通过分部工程验收。
3.6 监理单位对主体结构的框架的模板、钢筋、砼工程的各检验批进行了检查验收,对施工单位存在的问题及时向施工单位提出,对重要问题发监理通知督促施工单位整改,对现场砼搅拌进行了旁站和巡视监理,督促施工单位注意砼配合比计量准确,并要求施工单位控制进场碎石的级配,碎石使用前必须清洗干净,主体结构砼试块强度报告表面砼质量达到了设计强度要求,主体结构施工质量合格,
3.7 外墙涂料施工单位基本能按施工工艺要求进行施工,并能对基层抹灰存在的缺陷进行弥补,外墙涂料分项工程经过检查符合验收要求,因后期工期紧,个别工序只存在一些缺陷,其观感质量经检查评定为一般。
3.8 依据业主交房标准,室内墙面抹灰后刮腻子两道,监理单位对室内墙面平整度、阴阳角、墙面空鼓及垂直度进行了检查,对存在的问题要求施工单位进行整改,基本上保证室内抹灰工程质量到达到合格要求,监理单位对楼面工程的楼面平整度及空鼓进行了检查,楼地面施工质量为合格。
门窗工程主要为铝合金门窗,监理单位对铝合金门窗安装进行了巡视检查,对存在的问题提出了监理意见,对重要问题发出监理通知要求施工单位整改。
施工单位对存在的问题进行了整改,经过复检铝合金门窗工程质量能到达合格要求。
3.9 屋面及楼地面防水工程,防水层施工时监理单位对现场进行了巡视检查。
对屋面的构造处理提出了监理意见,屋面经雨期考验未见漏水现象,屋面及楼地面防水工程施工质量为合格。
3.10 对室内排水工程进行了日常巡视监理,施工单位能按设计与施工规范要求进行施工,施工单位对上水管进行了管道试压试验,,对排水系统进行了通水及灌水试验,室内给排水施工质量合格。
3.11 室内电气工程本工程的工程量不大。
主要为室内楼地面及室内墙面预埋PVC套管,户内依据业主要求不需要穿线,仅要求在预埋管内穿铁丝,。
电气绝缘及防雷接地试验设计要求及施工质量规范要求。
室内电气工程质量为合格。
3.12 监理单位对影响结构安全和屋面防水的材料进行现场取样见证,检查结果表面本工程所用的材料符合设计与施工规范要求。
3.13东湖开发区东方建筑工程质量检测中心对基础和主体结构实体钢筋保护层厚度进行了检测。
钢筋保护层实际检测结果符合设计与施工规范要求。
3.14 单位工程室内环境检测由东湖开发区东方建筑工程质量检测中心检测,所提供的检测报告表明:检测数据与先行有关设计、标准、规范及规定相符。
3.15 本工程由湖北大维工程技术有限公司进行沉降观测,已经累计进行了12次沉降观测,
观测单位的观测结果分析为:从第12次沉降观测结果分析:各测点沉降速率均为0.01~0.03mm/d,根据《建筑变形测量规程》的规定(沉降速率不超过0.04mm/d即稳定)。
该建筑物的沉降基本趋于稳定。
3.16 存在的问题及整改措施:
3.16.1 基础基槽回填土施工过程中未能认真进行分层夯实,施工单位后来采取了水夯法和表面夯实回填土,但施工单位不能提供具体数据来证明上述补救措施能确保回填土满足使用要求,需继续对底层进行观察。
3.16.2 分布在架空层的采光井临边处的安全栏杆采用塑钢防护栏杆达不到坚固并能承受1KN/M的水平荷载要求。
3.16.3 室内墙面局部有开裂现象及铝合计窗框周边灰缝未填塞密实产生空膨裂缝(不属于结构裂缝)
3.16.4 室内墙面由于腻子配置时间不同,造成局部墙面色差明显,影响墙面观感;
3.16.5 主次卧有少量飘窗渗水,需责任单位进行处理。
3.16.6 由于目前水压力不够,室内卫生间及厨房仍未进行灌水试验。
3.16.7防盗门供应商提供的质量检测报告符合合同及设计要求,但实际到货的不如宝利一期的防盗门坚固。
3.16.8 架空层经过雨天观察个别地方存在漏水现象,特别是伸缩缝处。
上述问题仍需要业主及有关单位在工程验收完成后继续完成未做试验及质量问题的整改,使其符合有关工程规定的要求。
4 工程质量评估
4.1 承包单位对单位工程质量自评为合格,
4.2 单位工程的各项验收要求情况:
4.2.1 各分部工程的实体质量合格
4.2.2 单位工程所含质量控制资料完整;
4.2.3 结构实体检测符合设计与验收规范要求;
4.2.4 单位工程的观感质量评定为一般;
4.3 上述情况表面:除3.16所述问题外,单位工程质量符合验收要求,工程质量为合格,同意验收。
湖北新天地监理公司
第11监理办公室
总监:罗星
2006年05月15日。
