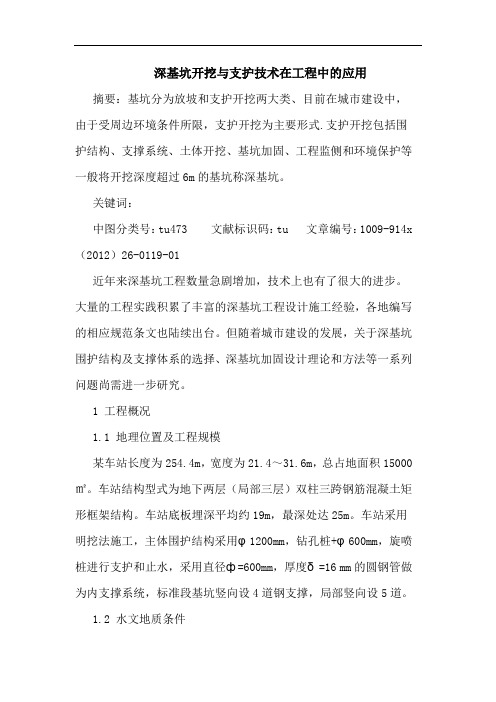

深基坑开挖与支护技术在工程中的应用
- 格式:doc
- 大小:35.00 KB
- 文档页数:6
深基坑开挖与支护技术在工程中的应用摘要:基坑分为放坡和支护开挖两大类、目前在城市建设中,由于受周边环境条件所限,支护开挖为主要形式.支护开挖包括围护结构、支撑系统、土体开挖、基坑加固、工程监侧和环境保护等一般将开挖深度超过6m的基坑称深基坑。
关键词:中图分类号:tu473 文献标识码:tu 文章编号:1009-914x (2012)26-0119-01近年来深基坑工程数量急剧增加,技术上也有了很大的进步。
大量的工程实践积累了丰富的深基坑工程设计施工经验,各地编写的相应规范条文也陆续出台。
但随着城市建设的发展,关于深基坑围护结构及支撑体系的选择、深基坑加固设计理论和方法等一系列问题尚需进一步研究。
1 工程概况1.1 地理位置及工程规模某车站长度为254.4m,宽度为21.4~31.6m,总占地面积15000㎡。
车站结构型式为地下两层(局部三层)双柱三跨钢筋混凝土矩形框架结构。
车站底板埋深平均约19m,最深处达25m。
车站采用明挖法施工,主体围护结构采用φ1200mm,钻孔桩+φ600mm,旋喷桩进行支护和止水,采用直径ф=600mm,厚度δ=16 mm的圆钢管做为内支撑系统,标准段基坑竖向设4道钢支撑,局部竖向设5道。
1.2 水文地质条件该车站所在地区为台地,地形起伏较大,地面高程为69.58~83.25m。
车站范围内的地下水主要表现为上层孔隙水和基岩裂隙水。
孔隙水主要赋存在第四系砂层、粘性土及残积层中,砂层地下水略具承压性。
基岩裂隙水主要赋存在花岗岩强~中等风化层中,略具承压性。
1.3 基坑安全等级车站为于高档住宅小区附近,地处交通繁华地带,对环境及安全要求严格,本工程基坑的安全等级为一级,车站主体结构的基坑变形保护等级为一级。
2 开挖支护理论体系2.1 开挖支护“时空效应”理论基坑开挖遵循“时空效应”理论,采用分层、分段挖土,并且先分层后分段开挖,按照“开槽支撑、随撑随挖、分层开挖、严禁超挖”的原则施工。
深基坑支护施工技术在建筑工程中应用
深基坑支护施工技术是指在建筑工程中对深基坑进行支护和加固的一种施工技术。
深
基坑是指在建筑工程中为了挖掘深度达到一定要求的基础而形成的大型开挖工程。
深基坑
支护施工技术的应用可以有效解决深基坑施工过程中的土体塌方、地面沉降、地下水渗流
等工程问题,确保施工的安全和顺利进行。
深基坑支护施工技术的具体应用包括以下几个方面:
1. 土壤处理:在深基坑施工前,需要对土体进行处理,如坑底清理、软土加固等,
以提高土体的稳定性和承载力,减少施工中的土壤位移和变形。
2. 支护结构设计:根据深基坑的不同要求和土体条件,设计合理的支护结构,如钢
支撑、混凝土支撑、土钉墙等,以提供坚固的支撑力和刚度,防止土体塌方和结构变形。
3. 地下水控制:在深基坑施工中,地下水渗流是一个重要的问题。
需要采取合理的
地下水控制措施,如降水井、挡水墙等,以保持基坑内的地下水位稳定,减少地下水对土
体的影响。
4. 监测与预警:深基坑施工过程中需要进行实时的监测与预警,对土体位移、沉降、地下水位等进行监测,及时发现并解决问题,保证施工的安全性和稳定性。
1. 提高施工效率:采用深基坑支护施工技术可以大大提高施工效率,减少工期,节
省人力资源和成本。
2. 环境保护:深基坑支护施工技术可以有效控制土体塌方、地面沉降等问题,减少
对周边环境的影响,保护生态环境。
3. 施工安全:深基坑支护施工技术可以有效保障施工的安全性,防止事故的发生,
保护工人的生命财产安全。
深基坑支护施工技术在建筑工程中应用深基坑支护施工技术是建筑工程中的一项重要技术,它主要是为了保证基坑的安全和稳定,以及施工过程中的人员安全和施工效率。
随着城市建设的不断发展,越来越多的建筑工程需要进行深基坑支护施工,下面就来详细介绍一下深基坑支护施工技术在建筑工程中的应用。
一、深基坑支护的定义深基坑支护就是在建筑工程中挖掘深度超过3米的坑洞时,为了防止坑洞塌陷,需要采取一定的支护措施的技术。
一般来说,深基坑支护工程需要经过设计、施工、验收等多个阶段,其中包括了各种施工材料、工具和技术。
1、钢支撑技术钢支撑技术是深基坑支护中最常见的一种技术,它主要是使用一些钢材框架或钢钢管支撑来支撑土壤、混凝土或砖墙等结构体,以便于工人们进入基坑进行施工。
钢支撑可以适应各种不同的地质环境和施工需求,广泛应用于不同地区范围内的土建工程中。
2、预应力锚杆支护技术预应力锚杆支护技术是另一种比较常见的深基坑支护技术,它主要是通过锚杆将深基坑墙体加固,从而达到防止墙体失稳和坍塌的目的。
预应力锚杆支护技术主要适用于高压水平、强烈的土体压力和高风险等情况下的基坑工程,它具有施工效率高、施工工期短、占地面积少等特点。
3、梯形支护技术梯形支护技术也是深基坑支护中比较常见的一种技术,它主要是使用一些钢板和支撑杆来构成梯形间隙,从而支撑基坑的周围土壤,并加大了梯形间隙的面积。
梯形支护可以适应各种不同的地质环境和施工要求,例如在软土和富水层地质环境下,使用梯形支护可以有效地抵制基坑的侧向压力和水压力。
岩锚支护技术主要是使用锚杆将岩体加固,从而保证基坑周围的岩层不会崩溃、开裂或滑坡。
岩锚支护在针对具有高风险的基坑工程中具有很高的应用价值,例如在建设高层建筑、桥梁和隧道工程中。
深基坑支护施工技术在建筑工程中具有广泛的应用价值,例如在地铁、高速公路、水库、桥梁和隧道等工程中,它可以提高施工效率,保证人员安全,减少土体变形和基础沉降等问题。
此外,深基坑支护施工技术也可以适用于一些比较特殊的工程项目中,例如在建设船舶和造船厂、港口工程和矿山工程等。
深基坑开挖支护技术的应用探讨【摘要】近几年,我国经济的腾飞,带动了建筑的多元化发展,基坑开挖深度日益增加,如何保证基坑内作业安全和基坑周边环境安全,是施工队不可小觑的问题,开挖先支护,施工队应根据具体地质条件选择合适的支护方式,同时做好开挖工作,尤其注意开挖细节,才能从根本上保证深基坑工程的安全性、稳定性,下面笔者就这两点,结合具体实例,谈了自己的看法。
【关键词】深基坑;开挖;支护技术深基坑工程是一个系统且复杂的工程,涉及诸多方面,比如水文、地质、建筑、管理等。
因此想要成功实施一项深基坑工程,必须兼具土力学、结构力学等知识结构于一身。
建筑业的发展给深基坑支护结构带来了一场技术上的变革,支护结构的正确选择对保证深基坑工程的安全有着不可替代的作用,施工队只有从整体出发,积极协调好各部分工程,才能最终打造出“质量建筑”。
一、深基坑支护的类型及其特点(一)锚杆支护采取这种技术,首先要在岩体中钻孔,然后利用金属或者其它材料做一些杆竹,杆柱必须具有很强的硬度,把这些制好的杆柱打入空中,利用某种特殊构造或者只是依赖黏结作用就可以发挥悬吊、组合梁、组合拱等各种作用,综合起来,就形成了对基坑的支护作用,由于该支护技术具备操作简易、效果明显、资金成本低且不但能实现围岩封闭,还能阻止围岩风化等优点,一般被人们认为是一种积极防御的支护方法,也是深基坑支护技术的一场重大变革。
(二)钢筋混凝土支护钢筋混凝土支护简单说来,其实就是借助钢筋的硬度和混凝土的强度来实现对于基坑内压力的一个支撑作用,一般都是多道同时实施,施工过程中,要注意把握好支撑点的位置,做好围檩梁接触地方的凿毛清理,与此同时支撑梁与混凝土浇筑最好保证同时施行,借助这种支护方式,一方面耐压,不易发生形变,另一方面由于支护面积大,不至拖延土方开挖速度,大的机械能够安全作业,前期资金投入虽然比较大,但从长远看来,能够从中获取明显的经济效益,且即使场地狭窄,也不会过多影响施工。
深基坑支护施工技术在建筑工程中应用深基坑支护施工技术是指在建筑工程中对深基坑进行支护的一种技术。
随着城市建设的发展和土地资源的有限,各类高层建筑、地下综合体和地铁等工程的建设对深基坑的需求也在不断增加。
深基坑的施工过程中往往会遇到土壤松软、地下水位高等复杂环境,因此需要采取相应的支护措施来确保施工安全和基坑稳定。
深基坑支护施工技术主要包括土方开挖、基坑支撑、地下连续墙施工和地下连续墙与地下室结合等几个方面。
土方开挖阶段是深基坑支护的首要环节,主要通过土方开挖设备进行挖土施工。
在土方开挖过程中,需要根据地质情况选择合适的开挖方式和支撑措施,以确保土方开挖的安全和顺利进行。
土方开挖后,需要对基坑进行支撑。
常见的基坑支撑方式有垂直支撑和水平支撑两种。
垂直支撑包括桩基、悬挂墙和预应力锚杆等,通过这些支撑措施来抵抗由于土方开挖引起的基坑周围土体的水平和竖向变形。
水平支撑主要包括水平架梁和水平支撑墙等,通过这些支护措施来保证基坑的稳定和安全施工。
地下连续墙施工是深基坑支护的重要环节。
地下连续墙的施工主要包括钢模板安装、钢筋构筑和混凝土浇筑等工艺。
钢模板安装是地下连续墙施工的第一步,通过设置合适的钢模板来固定混凝土,保证连续墙的稳定性和强度。
然后,需要进行钢筋构筑,通过设置合适的钢筋来增加连续墙的抗拉和抗弯强度。
进行混凝土浇筑,将混凝土倒入模板中,待混凝土凝结后,完成地下连续墙的施工。
地下连续墙与地下室的结合是深基坑支护的最后一步。
地下连续墙和地下室的结合主要通过施工节点处理和防水处理来完成。
施工节点处理需要将地下连续墙与地下室进行紧密的连接,保证连接处的稳定性和密封性。
防水处理则需要采用合适的防水材料来对地下室进行防水处理,以防止水的渗透和侵入。
深基坑支护施工技术在建筑工程中的应用十分重要。
通过合理选择支护措施和采取科学的施工方法,可以保证深基坑施工的安全和顺利进行。
这不仅能够满足城市建设对基坑的需求,还能为后续的土地利用提供可靠的基础。
深基坑开挖与支护技术在工程中的应用【摘要】深基坑支护施工是建筑工程的一个重要组成部分,也是保证主体施工顺利进行的一项非常重要的措施,直接关系到建筑的安全性、耐久性。
本文介绍了深基坑支护工程主要内容及施工要点,分析研究了深基坑施工中的常遇问题及防治处理方法。
【关键词】深基坑开挖支护技术应用
中图分类号:tv551.4文献标识码:a文章编号:
随着城市建设中高层、超高层建筑的大量涌现, 深基坑工程越来越多。
同时, 密集的建筑物、大深度的基坑周围复杂的地下设施, 使得放坡开挖这一传统技术不再能满足现代城镇建设的需要, 因此, 深基坑开挖与支护引起了各方面的广泛重视。
一、深基坑支护工程主要内容及施工要点
深基坑施工的主要内容包括基坑的支护结构、围护止水结构、基坑降水、基坑开挖及变形监测。
1、熟悉基坑支护结构
基坑支护结构经常采用交替排布的c30 混凝土灌注桩以及冠梁结构。
钻孔灌注桩的表层土采用人工挖孔,埋设护筒隔离;以下地层采用正循环回转钻进成孔;泥浆护壁、排渣、两次清孔;导管法灌注水下混凝土成桩。
灌注桩施工采用跳打。
灌注桩对基坑起支护作用,随基坑的深度不同灌注桩的长度和桩径也随之变化,这样即保证了基坑的稳定又减少了经济成本支出。
支撑结构是保证基坑开挖和主体结构施工安全、控制基坑收敛和位移的有效措施。
支撑施工各道工序进行全面检查验收,特别是钢筋原材、制作安装及混凝土施工质量进行全面检查。
冠梁、支撑达到设计强度的100%后方可进行基坑开挖。
2、熟悉基坑的止水结构
为防止基坑渗水,在灌注桩的外侧通常布设一周闭合的水泥搅拌桩,桩内互相咬合,水泥浆通常采用42.5r普硅水泥,水泥浆水灰比为0.5~0.55,水泥参量不小于15%。
水泥搅拌桩多采取两喷两搅的方式进行搅拌。
搅拌桩对基坑主要是起到防止基坑周围的土壤层系水从基坑渗出,造成土体颗粒的流失而最终使基坑周边土体失稳。
3、基坑降水
采用灌注桩和水泥搅拌桩围护结构将基坑进行有效封闭,土方开挖前需要分区、分层降水、排水。
基坑降水常常采用大口井、集水井和排水盲沟相结合。
降水的作用主要是阻截基坑坡面及基底的渗水、增加边坡的稳定性、防止基底的隆起与破坏、为挖槽施工创造良好的施工环境。
4、基坑开挖
基坑土方开挖需要在围护结构及冠梁、支撑结构达到设计强度要求、基坑降水达到预定标高、监测数据合格齐备后开始。
土方开挖需遵循分步、均匀开挖原则。
通常沿基坑轴线自中间向两边开挖。
在沿围护结构侧边设置排水沟、集水井,抽排基坑明水。
基坑土方开挖到设计标高后即开始进行混凝土垫层浇筑,以抵抗基底隆起变形,并形成底层支撑,降低基坑围护结构变形速率。
二、深基坑施工中的常遇问题及防治处理方法
1、对地表沉降的常见问题及处理
针对具体的工程地质情况,在施工过程中采取措施控制沉降:首先应建立地面沉降观测点,在开挖前取得初始数据,并将所有的监测点清晰地标在总平面图上;在开挖时对测量结果进行整理,以获得开挖参数与沉降点关系,以便在施工中调整各项参数;地面沉降变化值较大时,加密观测时间间隔和主要人员现场值班是非常重要的;如发生大沉降时,除加强基坑内支撑外,还应于沉降部位打设小导管并用压注水泥浆,加强地基承载力。
2、对管线的常见问题及处理
(1)施工前应调查所有与施工有关联的管线,着重查明管线种类、规格、埋深、材质、接头形式、节长和管线基础等资料,并做好标记。
及时制定各种类型的管线保护措施,上报监理、业主审批,并与管线产权单位及时沟通,确保管线在施工时万无一失。
(2)施工前将管线进行断面探挖,对施工人员做好技术交底,使施工人员清楚明了。
各种机械设备施工时,项目经理部管线人员要跟班作业,现场指挥,严禁野蛮施工。
做好监控量测,每天对管线进行观测,发现异常现象及时处理。
(3)建立严格的事故上报制度,施工人员在管线出现损坏,要在及时上报管线管理人员项目经理、监理、业主、管线管理单位及保险单位,力争在最短时间内让管线管理单位了解现场情况,及时采取措施,减少损失。
事故发生后,要及时拍照,保留最原始的详细资料,总结经验,明确责任。
3、围护结构引发的常见问题及处理
在基坑开挖施工过程中,由于施工不当,围护结构的强度不足,入土深度不足及围护结构的渗漏,会导致围护结构破坏或变形过大、基坑整体滑移、基底土体的管涌和隆起破坏、墙后土体的流失,并导致周围建筑物、道路、地下管线破坏。
(1)设计中未考虑的荷载不适当的加在围护结构顶部会引起侧压力增大,因此严禁在基坑影响范围内堆放弃土或别的材料,严禁重型机械设备在坑边作业。
施工时基底超挖会扰动基底引起土的侧压力增加,基坑变形过大,因此土方开挖时必须预留20~30cm 人工清理,严禁机械超挖而扰动原状土;开挖时如果出现桩间漏土的情况,要采取挂钢筋网片喷射素混凝土等措施进行防治。
(2)如果止水帷幕存在质量问题,就可能存在透水通道,引起基坑墙后水土的流失。
因此施工过程中要严格按规范进行操作,保证止水帷幕质量;如有局部渗漏,需及时封堵,封堵效果不理想时,可在外侧加设高压旋喷桩止水堵漏。
4、支撑体系引发的常见问题及处理
支撑与冠梁的连接部位、冠梁与围护结构的连接部位是强度上的薄弱点,因此它们的钢筋锚固长度、混凝土连接必须满足设计及规范要求。
由于支撑自重及其上的压重会产生荷载过大,容易引发险情,因此支撑上严禁行人及加载。
同时,土方开挖必须遵循先支撑后开挖的原则,否则会导致局部塌方或整体稳定的破坏。
同时要做好基坑监测,每天监测数据及时反馈,及时分析,发现异常及时采取措施。
如果基坑变形超预警值,应立即停止开挖,进行钢梁支撑,变形过大时应进行回填处理,待结构稳定后与业主、设计单位、监理单位重新制定开挖方案。
5、对土方开挖的常见问题及处理
(1)开挖前做好现场管线的调查,弄清管线的位置,类型,型号,规格及走向,并做好标识,做好保护,防止机械开挖时损坏管线。
并且应在开挖前合理降水,保证基坑内水位在基底以下0.5m,开挖时保持基坑中间高,两侧低,且坡度不小于2%,并临时在基坑底部两侧设排水沟,在合理位置设置集水井,一旦发生积水及时排除。
(2)施工过程中,如果出现一般塌方,要立即向项目经理及驻地监理汇报,采取应急措施,闲杂人员立即撤离施工现场,抢险物资迅速到位,同现场监理进行原因分析,确定处理方案。
当塌方段有渗水时,可采用塑料管对渗水进行引流处理,防止渗水软化塌方土体,引起连续塌方事故。
当重大塌方发生后,立即向项目经理、监理单位、业主报告,采取应急措施,防止事态进一步扩大。
会同业主及设计单位进行原因分析,提出处理方案。
塌方处理全过程,抢险人员随时观察塌方情况,防止塌方伤人。
立即组织向事故现场调配所备用的抢险机械设备、抢险物资及人员,以配合专业队伍进行抢险工作。
当险情危及重大设备及人生安全时,人员、设备尽快撤离危险区。
在事故发生时,所有人员、物资和车辆听凭应急救援领导小组的调遣指挥,尽可能的将损失降低到最小程度。
(3)由于降水过度引起路面塌陷及开裂、管线变形及断裂、应停止附近降水井的抽排,立即封闭道路,疏散附近道路行人及车辆,从施工现场取土对事故路面进行回填处理,并及时恢复附近交通。
通知管线单位对事故现场附近管线进行排查,发现管线断、裂等情况,立即进行处理。
参考文献:
[1] 刘静,叶华一,吴东.解析深基坑中支护施工的问题[j]. 江西化工. 2012(02)
[2] 柳军.深基坑地下水控制与预防措施的探讨[j]. 西部探矿工程. 2012(06)。
