土方开挖施工技巧与要点一、引言土方开挖施工作为土木工程中常见的一项工程内容,其正确的施工技巧和要点对整个工程的顺利进行具有重要的影响。
本文将对土方开挖施工技巧与要点进行探讨,以期为相关从业人员提供参考。
二、土方开挖前的准备工作1. 地质勘测土方开挖前应进行地质勘测,详细了解工程地质情况,包括土层结构、土壤类型、地下水位等。
这有利于制定合理的开挖方案和避免可能的风险。
2. 土方质量检测针对开挖区域的土方进行质量检测,以确保土方的承载力和稳定性。
这将为后续土方回填工程提供重要依据。
三、土方开挖施工技巧1. 合理选取开挖机械根据具体的工程需求,选择适合的开挖机械,如挖掘机、装载机等。
合理选择机械能够提高施工效率,减少不必要的工作量和时间成本。
2. 清理开挖区域在进行土方开挖前,应将开挖区域内的杂物彻底清理,防止对机械设备的损坏,并为后续作业提供良好的施工环境。
3. 控制开挖深度根据工程设计要求,控制土方开挖的深度。
过深的开挖可能会导致工程不稳定,过浅则会影响工程的承载力。
合理掌握开挖深度,严格按照设计要求进行施工。
4. 控制开挖坡度土方开挖施工过程中,应根据土壤类型和工程要求,合理控制开挖的坡度。
坡度过大会导致边坡崩塌,坡度过小则会增加开挖工作量。
合理掌握开挖坡度,确保工程的稳定性。
四、土方开挖施工要点1. 安全第一土方开挖施工过程中,安全要放在首位。
严格遵守相关安全规定和操作规程,保证施工人员的生命财产安全。
2. 环保施工开挖施工应注重环境保护,避免对周边生态环境造成不必要的破坏。
合理利用开挖产生的废弃物和土方,并采取措施减少施工对环境的污染。
3. 定期检查施工过程中应定期检查土方开挖的质量和进度,及时发现并解决问题。
及时调整施工措施和工期安排,保证工程按时按质完成。
4. 防止坍塌针对土方开挖的边坡进行支护措施,如加设护坡、喷混凝土等,避免土方的崩塌。
同时,开挖施工过程中要注意坡度的控制,以防边坡失稳。
土方开挖的施工质量控制一、引言土方开挖是土木工程中的重要施工环节,施工质量的控制对工程的安全和稳定起着至关重要的作用。
本文将详细介绍土方开挖的施工质量控制,包括施工前的准备工作、施工过程中的质量控制措施以及施工后的验收标准。
二、施工前的准备工作1. 土方开挖前应进行详细的工程勘察和设计,确定开挖的位置、深度和坡度等参数,并编制相应的施工方案。
2. 针对不同地质条件,选择适当的开挖方法和施工机械设备,并进行相应的技术培训和操作指导。
3. 检查施工机械设备的完好性和性能,确保其能够满足开挖工作的要求。
4. 制定施工现场安全措施,包括设置警示标志、围挡和防护设施,确保施工过程中的安全。
三、施工过程中的质量控制措施1. 开挖前的测量控制:在开挖前进行地面标高和坡度的测量,确保开挖的位置和坡度符合设计要求。
2. 土方开挖的控制:根据设计要求,控制开挖的深度和坡度,避免超挖或者不足挖的情况发生。
3. 施工机械设备的操作控制:操作人员应按照操作规程进行操作,确保施工机械设备的正常运行和准确控制。
4. 土方开挖的坍塌控制:采取支护措施,如设置支撑桩、喷射混凝土、挖掘槽等,防止土方开挖过程中的坍塌事故发生。
5. 土方开挖的排水控制:根据地质条件和开挖深度,设置合理的排水系统,确保开挖区域的排水畅通。
6. 施工现场的环境保护控制:合理安排施工现场的布局,减少对周边环境的影响,如控制扬尘、噪音和污水的排放等。
四、施工后的验收标准1. 土方开挖的尺寸和坡度应符合设计要求,且没有超挖或者不足挖的情况。
2. 开挖区域的地面平整度应满足设计要求,不得有明显的凹凸不平或者沉降现象。
3. 施工现场的环境保护措施应得到有效执行,没有明显的扬尘、噪音和污水排放等问题。
4. 施工过程中的安全措施应得到有效执行,没有发生人员伤亡和设备损坏等事故。
5. 施工记录和相关文件应完整、准确地记录施工过程和质量控制措施的执行情况。
五、结论土方开挖的施工质量控制是确保工程安全和稳定的重要环节。

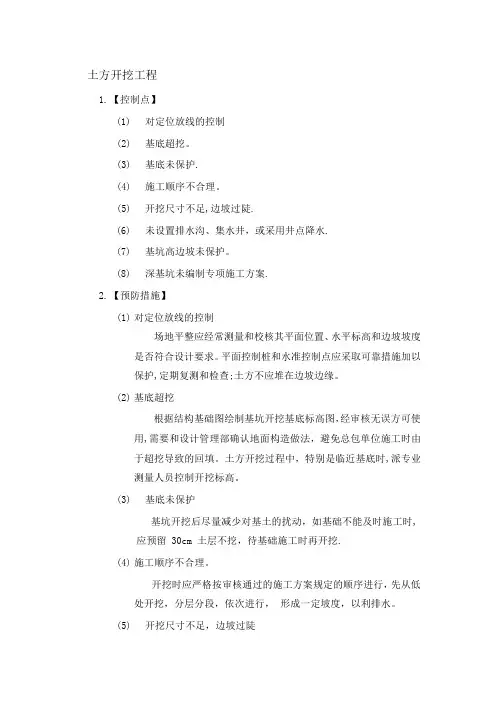

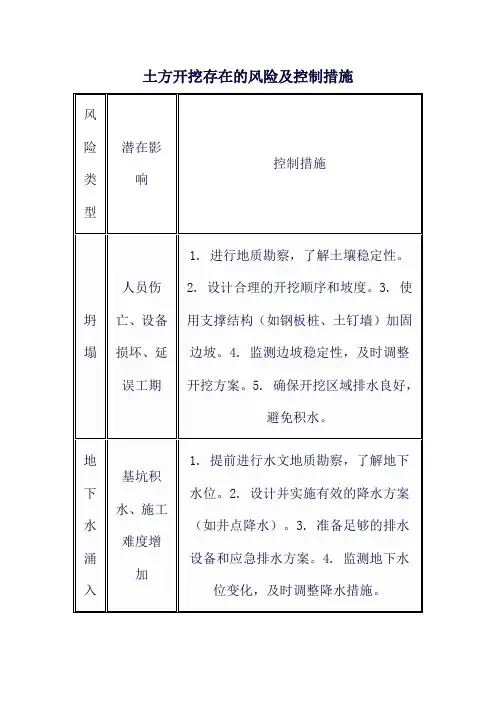

土方开挖工程1.【控制点】(1)对定位放线的控制(2)基底超挖。
(3)基底未保护.(4)施工顺序不合理。
(5)开挖尺寸不足,边坡过陡.(6)未设置排水沟、集水井,或采用井点降水.(7)基坑高边坡未保护。
(8)深基坑未编制专项施工方案.2.【预防措施】(1)对定位放线的控制场地平整应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
平面控制桩和水准控制点应采取可靠措施加以保护,定期复测和检查;土方不应堆在边坡边缘。
(2)基底超挖根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用,需要和设计管理部确认地面构造做法,避免总包单位施工时由于超挖导致的回填。
土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高。
(3)基底未保护基坑开挖后尽量减少对基土的扰动,如基础不能及时施工时,应预留 30cm 土层不挖,待基础施工时再开挖.(4)施工顺序不合理。
开挖时应严格按审核通过的施工方案规定的顺序进行,先从低处开挖,分层分段,依次进行,形成一定坡度,以利排水。
(5)开挖尺寸不足,边坡过陡基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度,同时放坡坡度需要根据边坡土层(岩层)的不同来确定坡率.(6)未设置排水沟、集水井,或采用井点降水在软土地区基坑开挖深度超过3m,尤其是地下水丰富或者水头较高的地区,一般就要用井点降水.开挖深度浅时,亦可边开挖边用排水沟和集水井进行集水明排。
(7)基坑高边坡未保护结合边坡土层(岩层)、施工周期及施工季节(是否雨季)确定高边坡的保护方案。
常用基坑坡面保护方法有:1.薄膜覆盖或砂浆覆盖法。
2.挂网或挂网抹面法3。
喷射混凝土或混凝土护面法4。
土袋或砌石压坡法(8)深基坑未编制专项施工方案根据现场情况和地勘设计提供的资料,编制深基坑专项施工方案,该方案需要报监理和甲方审批。
甲方需要结合项目实际情况,重点把控成本、进度和安全.。
土石方开挖施工质量控制措施一、前期准备1.确定土石方开挖的具体范围和厚度,并制定开挖方案和施工工艺。
2.确定开挖区域的土壤类型,进行地质勘察和水文地质勘察,了解地下水位及水文地质情况,制定相应的防水措施。
3.对土石方开挖地段的周边环境进行清理,清除各种影响开挖质量的障碍物,确保施工区域安全和清洁。
二、施工过程中的控制措施1.根据开挖区域的情况,选择合适的开挖设备和工艺,确保开挖的平整度和垂直度满足设计要求。
2.根据地质勘察结果,进行符合规范要求的开挖边坡坡度和坡高,确保施工安全。
3.控制开挖的水平面和垂直面的误差,减小开挖差异和偏差,保证断面的准确度。
4.在施工过程中进行灌浆固结、喷混凝土等加固措施,增加边坡的稳定性和强度。
5.施工过程中及时排水,防止水土流失和坍塌,保持开挖面的干燥与稳定。
6.定期检查和清理开挖设备,确保其正常运行和施工质量。
三、施工后的检验与验收1.结束开挖施工后,对开挖面进行检查,确认开挖尺寸、形状和施工质量是否满足设计要求。
2.对开挖面进行细部检查和测量,检查坡度、平整度、垂直度等指标是否合格。
3.进行开挖面的试验和取样,进行室内试验,检测土质性质和强度,评估开挖面的稳定性和承载力。
4.进行工程竣工验收,并出具相关的验收报告。
5.对开挖施工过程进行总结和评估,总结经验教训,为今后的类似项目提供参考。
总结:土石方开挖施工质量的控制措施主要从前期准备、施工过程中的控制措施以及施工后的检验与验收等方面展开,涉及开挖范围的确定、地质勘察、设备选择、开挖平整度和垂直度的控制、加固措施、排水措施、设备的维护与清理等内容。
通过这些措施的实施,可以提高土石方开挖施工质量的可控性和稳定性,确保工程质量的合格和施工安全。
土方工程施工的关键要点与施工控制措施土方工程是土木工程中的重要环节,主要包括开挖、填筑和边坡处理等工作。
土方工程的施工过程涉及众多关键要点和施工控制措施,科学合理地进行施工能够保证工程质量,提高工作效率。
本文将从不同角度探讨土方工程施工的关键要点与控制措施。
1.土方开挖的关键要点与控制措施土方开挖是土方工程的首要环节,对后续工作具有重要影响。
在开挖过程中,首先要注意合理选择开挖方法。
根据工程环境和土壤条件,可以选用机械开挖、人工开挖或爆破开挖等方式。
同时,还需要根据地质勘探结果确定开挖深度和坡度,以保证开挖的安全和稳定。
在进行土方开挖时,控制土体坍塌是非常重要的。
采用适当的支护和加固措施可以减缓土体塌方的风险。
例如,在软土地区进行开挖时,可以采用加固网片和护坡灌浆等方式,增加土体的稳定性。
另外,根据土层特性选择合适的开挖斜坡和边坡坡度也是关键,对土方开挖的有效控制起到重要作用。
2.土方填筑的关键要点与控制措施土方填筑是土方工程中的另一重要环节,主要用于填补开挖后的空间或平整地表。
在进行土方填筑时,首先要保证填土质量的稳定和均匀性。
选择合适的填土材料,按照设计要求进行填筑,可以提高填土的稳定性和承载能力。
同时,对于较高的填筑区域,还需要考虑加固和排水的措施。
例如,在填筑高边坡时,可以采用挡土墙或反滤筌等结构加固措施,以增加边坡的稳定性。
此外,合理设计和设置排水系统也是关键控制要点之一,可以有效避免填土内部积水和浸润的问题,保证填筑质量。
3.土方边坡处理的关键要点与控制措施土方工程中的边坡处理是为了增加边坡的稳定性和防止侧边坡塌方。
在进行边坡处理时,首先要考虑边坡的稳定性和坡度。
一般来说,较陡峭的边坡存在塌方风险,因此需要采取相应的加固措施。
例如,在边坡上设置防护设施,如防护网、防护栏等,可以有效防止坡面冲刷和土体塌方。
另外,合理的植被覆盖也是边坡处理的重要手段。
通过在边坡上种植草坪、花草等植物,可以增加土壤的抗冲刷能力和稳定性。
土方开挖质量控制要点一、前期准备工作在土方开挖前,需要进行详细的勘察和测量工作,以确定开挖的范围、土质情况、土方体积以及地下管线等情况。
同时,还要确定合理的开挖方式和施工方案,并制定相应的施工方案和安全措施。
二、施工人员培训施工人员在进行土方开挖前,需要接受相关的培训,了解土方开挖的工艺流程、施工要求以及安全操作规范,熟悉施工设备的使用方法,并具备相应的证书和资质。
三、土方开挖面的平整度土方开挖完成后,应根据设计要求进行平整度的检查和控制。
尤其是对于需要进行后续铺设地基和基础的工程,对土方开挖面的平整度要求比较高,应保证在设计要求范围内。
四、土方开挖的坚实度和稳定性在进行土方开挖时,应保持土方开挖面的坚实度和稳定性。
特别是在松软地基上进行开挖时,需要采取相应的加固措施,避免因土方崩塌或滑塌导致事故的发生。
五、地下管线的保护在土方开挖过程中,需要特别注意对地下管线的保护。
在进行开挖前,需要调查并标注地下管线的位置,采取相应的措施进行保护,避免对地下管线造成损坏。
六、土方开挖的进度控制土方开挖的进度需要进行科学合理的控制,避免过快或过慢的施工进度。
过快的施工进度容易导致土方开挖质量不稳定,影响土方开挖面的平整度和坚实度;过慢的施工进度则会导致施工期延长,增加工程成本。
七、监督检查在土方开挖过程中,需要进行监督检查,对施工质量和工序进行把关。
监督检查应覆盖土方开挖的各个阶段,及时发现和纠正存在的问题,确保土方开挖质量符合设计要求和施工规范。
八、记录和报验在土方开挖过程中,需要及时记录相关的施工情况,包括开挖进度、质量控制措施、施工人员培训等,并进行必要的报验。
相关的记录和报验文件应妥善保存,作为后期验收和交付的依据。
综上所述,土方开挖质量控制的要点包括前期准备工作、施工人员培训、土方开挖面的平整度、土方开挖的坚实度和稳定性、地下管线的保护、土方开挖的进度控制、监督检查、记录和报验等。
通过严格的质量控制措施,能够确保土方开挖施工的质量和安全。
土方开挖安全要点1.施工前必须根据建设单位提供的地下管线资料进行勘察,摸清地下设施的走向及深度等情况,制定施工方案。
2.土方开挖宜从上到下分层依次开挖,严禁采用挖空底脚的作业方式。
按土质和深度情况设置安全边坡和做好固壁支撑工作。
3.基坑边坡或支护应随时检查,发现问题立即采用措施消除隐患。
下雨后和每日上班前也应进行仔细观察边坡或支护,确认安全可靠方可下坑槽施工。
4.基坑挖深至2米后周围临时应设高1.2米防护栏杆和醒目标志,夜间应有照明设施及红灯示警。
5.开挖后应及时做好排水工作,不得在影响边坡稳定的范围积水。
6.挖出的土方应及时清运,在基坑周围堆放土方或施工材料,应考虑土质情况,距离基槽边1米以上,堆高不得超过1.5米,确保边坡稳定。
7.施工人员上下坑槽应设有规范的专用通道。
8.基坑内的施工人员必须有足够的安全距离或安全立足点,不得在同一垂直线上同时有人作业。
9.夜间应合理安排施工项目,并有足够的照明设施。
10.挖掘机必须等汽车停稳后方可向车上卸土,铲斗严禁从驾驶室上回旋而过。
工作臂下,回旋半径内严禁站人,挖掘机旋转臂的任何部位与10KV以下的电力架空线路边线最小水平距离不得小于2米。
11.土方运输车辆应保持车容整洁,土方不得装得太满,防止发生溢漏污染路面,若发生溢漏应立即派人员进行清扫、冲洗。
土方开挖安全要点(二)土方开挖是指在施工过程中对土壤进行开挖的操作。
这是建筑、市政、交通等工程中常见的一项工作。
虽然看起来似乎简单,但在实际操作过程中,土方开挖存在一定的安全风险。
为了保障施工人员的安全,并确保工程顺利进行,有必要对土方开挖的安全要点进行详细的探讨。
一、前期准备1. 进行土壤勘察和地质勘察。
在开挖施工前,必须了解开挖区域的土壤结构和地下情况,以确保施工的安全性。
2. 制定详细的施工方案。
根据勘察结果,合理安排开挖的顺序和方法,并制定详细的施工方案,包括开挖深度、坡度等参数。
3. 配备必要的工具和设备。
土石方开挖工程质量控制要点1.工程前期准备:在施工前,必须进行详细的勘察和测量工作,确保工程设计的准确性和合理性。
同时,需要制定详细的施工方案和施工组织设计,确定施工队伍和设备的配置。
2.施工现场管理:在施工现场,需要严格按照施工方案进行施工,确保施工过程的安全和高效。
施工现场应有相应的警示标志和安全设施,确保工人和设备的安全。
同时,要对施工现场进行定期检查和整理,保持施工现场的整洁和有序。
3.具体施工工艺:土石方开挖工程的具体施工工艺包括机械开挖和手工开挖两种方式。
在机械开挖时,要选择适当的挖掘机型号和配套设备,确保机械的正常运行。
在手工开挖时,要保证工地人员的素质和技术水平,确保施工质量。
同时,要对土方进行分类和处理,确保挖掘的土方符合施工要求。
4.施工过程监测:在施工过程中,要进行监测,及时发现和纠正施工中的问题和缺陷。
监测内容包括土方开挖深度、开挖面的平整度、挖方体积和开挖速度等。
监测方法包括现场观察、测量和记录等。
5.施工质量验收:在施工完成后,要进行施工质量的验收工作。
验收内容包括挖方体积的测量和计算、挖方面的平整度、土方的质量和湿度等。
验收标准要按照相关规范和合同要求进行,并出具相应的验收报告。
6.施工质量整改:在施工中发现问题或者经过验收发现不合格的部分,要及时进行整改。
整改措施要针对具体问题制定,确保整改的彻底和有效。
整改过程也要进行监测和验收工作,确保整改的质量和效果。
7.施工档案管理:施工完成后,要进行施工档案的整理和归档工作。
施工档案包括工程设计、施工文件、验收报告、施工质量监测记录等。
施工档案要进行验收和归档,确保施工记录的完整和真实。
总之,土石方开挖工程质量控制要点包括工程前期准备、施工现场管理、具体施工工艺、施工过程监测、施工质量验收、施工质量整改和施工档案管理等。
通过严格的质量控制,确保土石方开挖工程的安全和稳定。
土石方开挖工程质量控制措施1.前期准备工作在开始土石方开挖工程前,需要进行充分的前期准备工作。
这包括制定详细的施工方案和施工组织设计,明确工程范围、工期和质量要求等。
同时,还需进行场地的清理和整平,确保施工区域的平整度。
2.定位和测量控制在进行土石方开挖前,需要进行准确的定位和测量控制。
通过使用先进的测量仪器和技术,可以确保开挖位置和尺寸的准确性。
定位和测量控制的准确性对于后续施工工序的顺利进行至关重要。
3.地质调查和勘探在进行土石方开挖工程前,需要进行地质调查和勘探,了解开挖区域的地质情况。
地质调查和勘探可以提供有关土壤类型、地下水位、地下岩石和其他地质特征的详细信息,从而有助于确定开挖工程的施工方法和控制措施。
4.施工设备和工具选择在进行土石方开挖工程时,需要选择适当的施工设备和工具。
选择合适的设备和工具可以提高开挖工程的效率和质量。
同时,需要确保设备和工具的运行正常,定期进行检修和维护,以确保其安全性和可靠性。
5.施工控制和监督在进行土石方开挖工程时,需要进行施工控制和监督。
施工控制和监督包括监督施工人员的操作过程和施工质量,定期进行工程检查和验收。
通过及时发现和解决问题,可以确保开挖工程的顺利进行。
6.土方料场管理在土石方开挖工程中,需要对土方料场进行合理管理。
土方料场的管理涉及到土石方的储存、采样和检测等工作。
通过合理的土方料场管理,可以确保土石方的质量和使用效果。
7.清理和整理工作完成土石方开挖工程后,需要进行清理和整理工作。
这包括清理施工现场的垃圾和残渣,整理开挖区域的表面。
通过清理和整理工作,可以恢复施工现场的整洁和安全。
总之,土石方开挖工程质量控制是保证土建工程安全和质量的重要环节。
通过合理的施工方案和施工组织设计、准确的定位和测量控制、地质调查和勘探、合适的施工设备和工具选择、施工控制和监督、土方料场管理以及清理和整理工作等措施的实施,可以有效地控制土石方开挖工程的质量,确保工程的顺利进行和质量的达标。
土石方开挖工程质量控制措施1.前期准备在开工前,需要对工程现场进行调查和勘测,了解地质条件、地下管线等情况,以确保开挖的安全性。
根据勘测结果,制定详细的开挖方案和施工方案,并将其备案。
2.地面平整开挖前需对地面进行平整处理,如清理杂草、移除障碍物等,以确保开挖区域的平整度。
同时,还需要对地面进行测量和标志,明确开挖的范围和深度。
3.开挖过程控制在开挖过程中,需要严格按照设计要求进行开挖,注意施工平面的控制。
同时,应根据地质条件和土壤性质,采取相应的开挖方法,如爆破、机械开挖等。
在开挖过程中,需根据实际情况进行反复检查和修正,确保开挖的准确性和规范性。
4.施工设备和操作人员施工设备和操作人员是土石方开挖工程质量的重要保障,因此需要选择合适的设备和熟练的操作人员。
设备应具备良好的性能和安全保护装置,并定期进行检查和维护。
操作人员需要经过专业培训和考核,具备相关证书和资质。
5.安全措施土石方开挖过程中,安全是首要考虑的因素。
在施工前,需要制定详细的安全生产方案和应急预案,并将其告知施工人员。
施工现场需要设置明显的安全标志和警示标志,划定施工区域,并采取必要的防护措施,如搭建围护结构、设置安全网等,以防止土方坍塌和滑落。
6.土方处理在开挖过程中,需要对土方进行合理的处理,如分类堆放、及时清理施工现场等。
在开挖结束后,还需要进行土方的检测和抽样分析,确认土方的质量是否符合要求。
7.工程验收总结起来,土石方开挖工程的质量控制包括前期准备、地面平整、开挖过程控制、施工设备和操作人员、安全措施、土方处理以及工程验收等方面。
通过合理的规划、科学的施工操作和严格的验收,可以确保土石方开挖工程的质量和安全,为后续工程提供良好的基础。
土方开挖支护安全管理重点及措施土方开挖工程是指在土地上或地下挖开天然或人工形成物质,包括挖掘坑洞、隧道、地下室等工程。
土方开挖工程的核心目标是保持工程的安全稳定,确保工人和设备的安全。
1.前期准备工作:在开挖前,需要进行详细的调查和勘察,了解地质情况以及地下设施的情况,制定详细的施工方案和支护设计方案。
同时,要对施工现场进行清理,确保施工区域没有杂物和障碍物。
2.施工现场安全管理:施工现场的安全管理是土方开挖支护工程的重要环节。
首先,要设立合理的施工区域,并设置明确的禁止进入标志。
施工现场要合理布置,确保通道畅通,设有明显的指示标志和警示标识,以引导工人和设备的安全通行。
同时,要配备必要的消防设备和救援设备,以应对突发事件。
3.施工设备的安全管理:土方开挖工程需要使用各种施工设备,如挖掘机、装载机、推土机等。
这些设备在使用过程中需要进行定期的检查和维护,确保设备的正常运行。
同时,要对施工设备进行操作培训,确保操作人员具备必要的操作技能和安全意识。
在使用设备时,要注意施工现场的平稳和整洁,防止设备滑动或翻倒。
4.支护结构的安全管理:土方开挖工程中,常常需要使用支护结构,如土方墙、护坡、支撑框架等。
在设计和施工过程中,要确保支护结构的稳定性和安全性,避免发生坍塌和滑坡等意外事件。
施工人员要按照设计要求和操作规程进行施工,及时发现并处理施工过程中的问题。
5.环境保护措施:土方开挖施工会对周围环境造成一定的影响,因此需要采取相应的环境保护措施。
在挖掘过程中,要避免土方落入附近的水体或管道中,防止水源被污染。
同时,在施工现场周围设置防尘、防噪声措施,减少对周围居民的影响。
1.建立健全安全管理体系:制定详细的安全生产管理制度和操作规程,明确责任部门和责任人,建立安全管理机构,配备必要的安全管理人员,定期组织安全培训和演练,确保施工人员具备必要的安全知识和应急处置能力。
2.加强队伍管理:对从业人员进行身体健康检查,合理安排工作时间和休息时间,杜绝疲劳作业。
土石方开挖施工质量控制措施
1.施工前的准备工作
在进行土石方开挖施工之前,需要对工地进行详细的勘测和测量工作,确定开挖范围和深度,并进行工程效果图的编制和方案设计。
此外,还需
要对施工所需的各种设备和材料进行充分的准备。
2.施工人员的资质和培训
3.施工现场的环境保护
在土石方开挖施工中,要注意对施工现场周边的环境进行保护,包括
垃圾的分类处理、扬尘控制、水土保持等。
同时,要严格控制施工现场的
噪音和振动,以减少对周边居民和建筑物的影响。
4.施工现场的安全措施
5.施工过程中的监控和检测
在土石方开挖施工中,需要对施工过程进行监控和检测。
可以采用现
场观察、测量、记录、取样等方法,对施工过程中的土石方开挖情况进行
实时监测。
如发现施工中存在的问题和质量缺陷,要及时采取相应的措施
进行处理和整改。
6.施工过程中的质量验收
土石方开挖施工完成后,还需要进行质量验收。
验收内容包括土石方
开挖的范围和深度是否符合设计要求,施工过程中是否存在作业痕迹和缺
陷等。
同时,还需要进行工程量的测量和计算,并与施工方进行交底和签
署相关的质量验收文件。
7.施工后的资料整理和归档
综上所述,土石方开挖施工质量的控制需要从施工前的准备工作、施工过程中的环境保护和安全措施、施工过程的监控和检测、施工后的质量验收和资料整理等方面进行全面的控制。
只有在各个环节上都严格把控,才能确保土石方开挖施工的质量和安全。
土方开挖的施工质量控制施工质量控制是土方开挖工程中至关重要的一环,它直接影响到工程的稳定性、安全性和可持续性。
本文将详细介绍土方开挖施工质量控制的标准格式,包括施工前的准备工作、施工过程中的质量控制措施以及施工后的验收标准。
一、施工前的准备工作1. 土方开挖前的勘察和设计在进行土方开挖工程前,必须进行充分的勘察和设计工作。
勘察工作主要包括地质条件、地下水位、土壤类型等的调查,以及周边环境的评估。
设计工作则包括开挖深度、坡度、边坡稳定性等的确定。
2. 施工方案的制定根据勘察和设计结果,制定详细的施工方案。
施工方案应包括开挖的顺序、方法、工期等内容,并注明安全措施和质量要求。
3. 施工人员的培训和资质要求施工人员应经过相关培训,具备相应的资质和经验。
施工队伍应由专业技术人员组成,包括工程师、监理人员和施工人员等。
二、施工过程中的质量控制措施1. 土方开挖的标高和坡度控制在进行土方开挖时,必须严格按照设计要求控制开挖的标高和坡度。
施工人员应使用精确的测量工具,如水平仪和测距仪等,确保开挖的精度和一致性。
2. 土方开挖的边坡稳定性控制土方开挖后的边坡稳定性是施工质量的重要指标之一。
施工人员应根据设计要求,采取相应的支护措施,如喷锚、爆破、挡土墙等,确保边坡的稳定性和安全性。
3. 土方开挖的施工设备和工具的选择和使用施工人员应根据土方开挖的具体情况,选择适当的施工设备和工具。
施工设备应经过检查和维护,确保其正常运行和安全使用。
4. 土方开挖的施工过程监控施工过程中应进行实时监控,包括开挖速度、土方的质量和湿度等。
监控结果应记录并及时进行分析,以便及时发现和解决问题。
三、施工后的验收标准1. 土方开挖的平整度和坡度符合设计要求开挖后的土方应符合设计要求的平整度和坡度。
平整度可通过测量和比对实测值与设计值进行评估,坡度可通过测量坡面的倾斜度进行评估。
2. 土方开挖的边坡稳定性达到要求开挖后的边坡应稳定,并且不浮现明显的滑坡、塌方等现象。
土方开挖质量控制要点及质量验收标准范本一:土方开挖质量控制要点及质量验收标准一:土方开挖质量控制要点1.施工前准备阶段1.1 土方开挖前,需对现场进行测量,并制定详细的开挖方案;1.2 开挖前需对边坡进行处理,包括除草、清理边坡上的杂物等;1.3 施工前需制定开挖图纸,并经有关部门审核;1.4 开挖前需检查相关设备的完好性,确保设备符合施工要求;2.开挖过程质量控制2.1 开挖过程中需注意控制开挖面的平整度和边坡的坡度;2.2 开挖过程中需注意控制开挖面的纵断面和横断面的尺寸精度;2.3 开挖过程中需注意防止土方侧面滑落和坍塌;2.4 开挖过程中需注意保护周边建筑物和设施,避免损坏;3.完工验收标准3.1 土方开挖完工后,需对开挖面进行测量,检查开挖面的平整度和边坡的坡度符合规范要求;3.2 检查开挖面纵断面和横断面的尺寸精度是否满足设计要求;3.3 检查开挖过程中是否有侧面滑落和坍塌的情况发生;3.4 检查周边建筑物和设施是否受到破坏;3.5 检查开挖过程中是否存在安全事故;附件:开挖图纸、开挖面测量记录表、设备检查记录表法律名词及注释:1.施工前准备阶段:指开展土方开挖前的各项准备工作,包括测量、方案制定、图纸审核等;2.开挖面平整度:指开挖面的平坦程度,一般用经验判断或测量数据来评定;3.边坡坡度:指开挖面边坡的倾斜程度,一般为侧面坡度和纵坡度;4.尺寸精度:指开挖面纵断面和横断面的尺寸准确程度,按照设计要求测量来评定;5.侧面滑落和坍塌:指开挖过程中土方侧面发生土方滑动或坍塌,造成工程质量问题;6.完工验收标准:指对土方开挖完工后进行的质量验收,包括开挖面测量、开挖面质量检查等。
范本二:土方开挖质量控制要点及质量验收标准一:土方开挖质量控制要点1.施工前准备阶段1.1 建立开挖质量控制计划,明确开挖的具体范围和目标;1.2 制定土方开挖方案,包括对土层性质、开挖深度、坡度等的研究和分析;1.3 进行现场勘察,了解开挖区域的地质情况、基础情况等;1.4 装备准备,检查相关机械设备的完好性和适用性;1.5 组织培训,对施工人员进行相关培训,提高其开挖质量控制意识;2.开挖过程质量控制2.1 严格按照开挖方案的要求进行开挖作业,确保开挖形状和尺寸符合设计要求;2.2 在施工过程中,及时处理遇到的问题,如土层变化、边坡滑坡等;2.3 定期检查开挖面和边坡的稳定性,如发现问题及时采取相应的措施;2.4 协同其他专业,确保开挖过程中与管线、基础等的协调配合;2.5 记录开挖过程中的关键点数据,包括土层情况、开挖深度、边坡坡度等;3.完工验收标准3.1 检查开挖成果,包括开挖面的平整度、坡度、尺寸精度等;3.2 确保开挖面无滑坡、坍塌等安全问题;3.3 检查开挖过程中是否对周边建筑物和设施造成损坏;3.4 进行工程质量验收,包括开挖面测量、开挖面质量评估等;3.5 制定相关整改措施,如发现质量问题,及时整改;附件:开挖质量控制计划、开挖方案、土方开挖记录表法律名词及注释:1.开挖质量控制计划:指对土方开挖过程中质量控制的计划,包括施工前准备、开挖过程管控、完工验收等;2.土层性质:指土壤的物理、力学等特性,对开挖工艺和设备选型有一定的要求;3.开挖形状:指土方开挖的平面和纵断面形态;4.尺寸精度:指开挖面的形态尺寸准确性,通常以设计要求为标准;5.边坡滑坡:指边坡因地质条件等原因导致土方滑动或坍塌;6.开挖面测量:指对开挖面进行测量,确保开挖面的质量满足设计要求。
土方开挖的施工质量控制标题:土方开挖的施工质量控制引言概述:土方开挖是建造工程中常见的施工环节,其施工质量直接影响到工程的安全性和稳定性。
因此,对土方开挖的施工质量进行有效控制是至关重要的。
本文将从施工前的准备工作、施工过程中的监测与控制、施工人员的操作技能、设备的维护保养以及施工后的验收等五个方面详细介绍土方开挖的施工质量控制方法。
一、施工前的准备工作1.1 确定土方开挖的设计要求:根据设计图纸和规范要求,确定土方开挖的深度、坡度、坡面处理等参数。
1.2 土方开挖区域的勘察:对土方开挖区域进行勘察,了解地质情况、地下管线等情况,为施工提供准确的信息。
1.3 制定施工方案:根据设计要求和勘察结果,制定详细的施工方案,包括施工工艺、施工方法等内容。
二、施工过程中的监测与控制2.1 实时监测土方开挖的进度:通过现场监测设备对土方开挖的进度进行实时监测,及时发现问题并进行调整。
2.2 控制土方开挖的坡度和坡面处理:严格按照设计要求控制土方开挖的坡度,确保开挖坡面平整、稳定。
2.3 加强安全监控:对土方开挖现场进行安全监控,确保施工过程中人员和设备的安全。
三、施工人员的操作技能3.1 培训施工人员:对参预土方开挖的施工人员进行专业培训,提高其操作技能和安全意识。
3.2 强化施工人员的责任意识:要求施工人员严格按照施工方案和规范要求进行操作,确保施工质量。
3.3 定期进行技能培训和考核:定期组织施工人员进行技能培训和考核,及时发现问题并进行纠正。
四、设备的维护保养4.1 定期检查设备状态:定期对土方开挖所使用的设备进行检查,确保设备状态良好。
4.2 做好设备的保养工作:定期对设备进行保养,包括润滑、清洁等工作,延长设备的使用寿命。
4.3 及时更换损坏设备:对于损坏或者老化严重的设备及时更换,以避免对施工质量造成影响。
五、施工后的验收5.1 进行土方开挖的验收:根据设计要求和规范进行土方开挖的验收,确保施工质量符合要求。
土方开挖质量控制要点土方开挖是基础施工中不可或缺的一项工作,直接关系到项目的质量和进度。
为了确保开挖质量符合要求,需要注意以下几个要点。
1.实施前的准备工作在开挖前,需要进行详细的勘察和测量工作,确定开挖的位置、深度和形状,并根据开挖范围确定施工方案。
同时,还需要与相关部门进行沟通,了解是否存在地下管线、电缆等障碍物,并制定相应的安全措施。
2.土方开挖的施工工艺土方开挖的施工工艺一般包括确定开挖边坡、开挖的顺序、爆破的方式、挖土方的清运和堆放等。
施工前需制定详细的工艺方案,确保施工过程中能按照规范进行,避免出现质量问题。
3.土方的开挖方式选择根据不同的土质和地质条件,可以采用不同的开挖方式。
常见的开挖方式包括人工开挖、机械挖掘和爆破开挖。
在选择开挖方式时,需考虑到施工的安全性、效率和经济性,并结合实际情况进行选择。
4.土方开挖的坡度控制在施工过程中,需要根据挖坑的深度、土体的稳定性和工程要求等因素,确定合理的边坡坡度。
边坡的坡度过大会导致坡面塌方,坡度过小会浪费空间和增加施工难度,因此坡度的确定是土方开挖质量控制的关键。
5.土体的质量控制在进行土方开挖的过程中,需要对挖掘的土体进行分级和分类,并对不同类型的土体进行质量控制。
常见的土体质量控制包括土体的密实度和含水率控制。
通过合理的加水、夯实和排水等方式,确保土体的密实度符合要求。
6.土方开挖的安全措施在进行土方开挖施工时,需要严格遵守相关的安全规范,并采取相应的安全措施。
例如,施工区域周围的安全警示标志、挖掘机的稳定操作、挖掘机对挖掘点的监测等,都是确保施工安全和质量的重要环节。
7.施工记录和监控在土方开挖过程中,需要对施工过程进行记录和监控。
例如,对挖掘机的操作、土方开挖的进度、土体的质量检测等进行记录,以便后期追溯和分析。
同时,还需要对土方开挖的质量进行现场监控,及时发现和解决质量问题。
总之,土方开挖质量控制是确保工程质量的关键环节。
通过严格的施工管理、合理的施工方案和安全措施,加上科学的质量控制手段,可以有效降低土方开挖过程中出现质量问题的概率,确保工程的顺利进行。
土方开挖控制措施和要点
施工单位按已审批的基坑开挖支护施工方案中,已确定的土方开挖流程图,对基坑土方进行分层、分段开挖。
土方开挖的顺序、方法必须与施工方案确定的土方开挖流程图工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
挖土时,应采取“五边”法施工,即边挖土,边凿去工程桩上部多余桩长,边铺片石基层,边浇砼垫层,边砌地梁和承台胎膜。
1、土方挖运监控要点:
(1)对施工单位上报的《土方挖运方案》进行审查,重点审查施工方投入的机械设备及施工人员是否满足施工要求。
(2)土方开挖时,严格按照有关规范要求,分层开挖,严禁超挖;机械挖土至地下室底板垫层下,留20~30cm由人工修整,避免扰动基底原土。
(3)督促施工单位做好基坑周边地面的排水工作。
基坑内的地下水要及时排除,保持基坑支护的稳定,预防滑坡造成塌方事故。
(4)由于本工程灌注桩加灌部分较长,开挖时要及时凿去桩头,以免挖土机挖土时碰撞基桩。
(5)土方外运时,应对轮胎、车体进行冲洗,上面应加以覆盖,避免污染道路。
2、深基坑土方开挖
(1)施工单位申报的专项方案要包括土方工程开挖,现场要按认可的方案进行开挖,监理人员全程跟进检查。
(2)土方开挖后要及时检查基坑临边防护的搭设情况,基坑四周要设置1.2米高的红白油漆相间的钢管或毛竹防护栏,不符合要求的,要求立即整改。
(3)检查现场挖土机的安检及测试资料,对较为残旧的机械要求施工单位做好维护工作。
不允许挖土机械在输电线路下工作,在输电线路一侧工作时,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全规程要求。
(4)用挖土机械施工时,严格注意挖土机的作业范围内,不能有其他机械和工人作业;局部需要人工开挖时,两个人操作间距应保持2~3米。
余泥应做到随挖随清,如果在坑边堆放弃土、料具和移动施工机械,要求与坑边保持一定距离;当土质良好时,最少要距支护结构外延1米,堆放高度不能超过1.5米。
(5)开挖时要按要求搭设专用通道供工人上下,不允许踩踏土壁及其支撑上下基坑。
(6)挖土时发现管道、电缆及其他埋设物与原始资料不符,应及时报告甲方,工人不得擅自处理。
电缆或管沟两侧1M范围内的土方要求采用人工挖掘。
(7)工人下基坑作业时,必须戴好安全帽,坑内必须设置稳定可靠的逃生通道;基坑中有积水时,专业监理工程师要检查电器的接地或接零和漏电保护开关,电缆应完好,要求施工人员穿戴防护用品,如胶鞋等,监理要加强巡查工作。
(8)机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,支护结构外延2米范围内不得将挖土机履带与挖空的基坑平行停、驶。
不允许运土汽车靠近基坑平行行驶,防止坍方翻车。
(9)场内运输道路应及时整修,确保车辆安全通行,防止基坑侧塞车、陷车,各种车辆应有专人负责指挥引导,车辆进出门口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇捣混凝土加固。
(10)基坑开挖过程中,要加强巡视,注意土壁或支护体系的变异情况,如发现坡体有裂纹或局部塌落现象,要及时支撑或改缓放坡,
如发现支护结构有渗水、流砂、流泥现象,要及时采取措施补强。
(11)严格控制开挖程序,不允许单向开挖及超挖情况出现;督促施工班组做好交底工作,防止挖土机斗过多碰撞支护结构,以免发生变形破坏,导致支护体系失稳。
(12)开挖过程,如需石方爆破,项目监理部应严格审查爆破施工队是否具有相应施工资质,并要求施工队制定包括药量计算的专项安全作业方案,报公安部门审批后才准施爆,并严格按有关爆破器材规定运输、领用、存放和管理(包括遵守爆破作业安全规程)。
(13)基坑周围不得搭设临时工棚设施。
(14)夜间施工时,基坑要保持有足够的照明,采用36V以下安全电压,并在现场设置安全生产警示标志。
(15)施工单位应根据基坑内具体的环境情况相应做好通风、防尘、防毒等防火措施。
3、质量要求和保证措施
(1)质量标准
保证项目:桩基、基坑的土质必须符合设计要求,并严禁扰动允许偏差:见下表
(2)保证措施
A、基坑开挖后,若基础不能及时施工,可在基底上留0.3cm土层不挖,以免扰动基坑,造成超挖,待作基础时再挖除。
B、开挖的基坑,应经常测量和校核其平面位置、水平标高和边坡坡度是否符合要求。
三控制管理措施
1、投资控制
基坑开挖支护施工时应健全监理组织、完善职责分工和有关制度,通过审核施工方案,按合理工期组织施工,在确保基坑安全性、稳定性的同时重点放在防止大面积、大体积塌滑,以防工程费用的增加。
2、质量控制
基坑开挖喷锚支护其质量控制应以确保基坑安全性和稳定性为主要控制目标,因此在质量控制上应做到以下几点:
(1)组织措施:建立健全监理组织,完善职责分工及有关质检制度落实,质量控制责任。
要求施工单位推行全面质量管理,建立质量保证体系和质量管理体系、施工有措施、技术有交底。
(2)技术措施:严格事前、事中和事后的质量控制措施,特别是质量预控措施;如定位复查、材料产品合格证、质保证明、有抽样试验报告、隐蔽工程记录、质量有自检、专检、中间交工有资料。
(3)经济措施及合同措施:严格质检和验收,不符合合同规定的应拒付工程款。
3、进度控制
在施工总进度的前提下,排好基坑开挖支护的具体施工进度计划,此基坑开挖支护进度计划要排到施工中的各层各段,以此以来控制施工计划、落实进度控制责任、建立进度控制协调制度,及时调整各段的施工作业面,调整各工序之间的穿插作业,以确保单项施工进度的实现。
