高速公路高边坡监控量测方案
- 格式:doc
- 大小:340.00 KB
- 文档页数:19

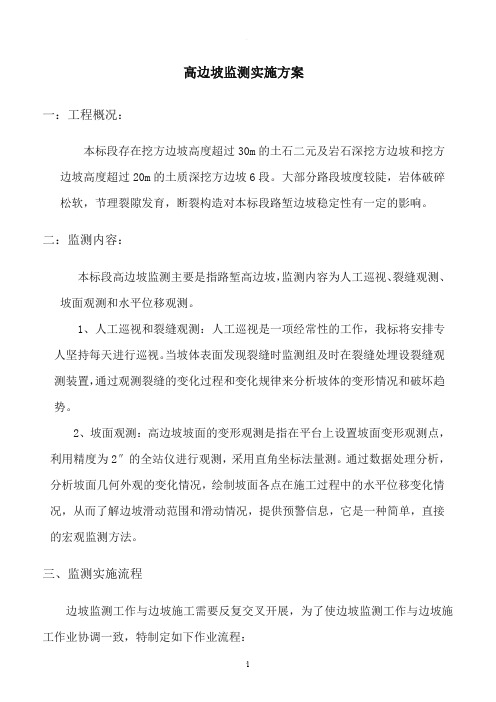

高边坡监测实施方案一:工程概况:本标段存在挖方边坡高度超过30m 的土石二元及岩石深挖方边坡和挖方边坡高度超过20m的土质深挖方边坡6段。
大部分路段坡度较陡,岩体破碎松软,节理裂隙发育,断裂构造对本标段路堑边坡稳定性有一定的影响。
二:监测内容:本标段高边坡监测主要是指路堑高边坡,监测内容为人工巡视、裂缝观测、坡面观测和水平位移观测。
1、人工巡视和裂缝观测:人工巡视是一项经常性的工作,我标将安排专人坚持每天进行巡视。
当坡体表面发现裂缝时监测组及时在裂缝处埋设裂缝观测装置,通过观测裂缝的变化过程和变化规律来分析坡体的变形情况和破坏趋势。
2、坡面观测:高边坡坡面的变形观测是指在平台上设置坡面变形观测点,利用精度为2〃的全站仪进行观测,采用直角坐标法量测。
通过数据处理分析,分析坡面几何外观的变化情况,绘制坡面各点在施工过程中的水平位移变化情况,从而了解边坡滑动范围和滑动情况,提供预警信息,它是一种简单,直接的宏观监测方法。
三、监测实施流程边坡监测工作与边坡施工需要反复交叉开展,为了使边坡监测工作与边坡施工作业协调一致,特制定如下作业流程:2、资料报送内容:a、人工巡视记录表;b、坡面变形观测点埋设考证表;c、裂缝观测点埋设考证表;d、坡面观测点观测记录表;e、裂缝观测记录表;f、报警联系函四:报警方法1、稳定控制标准;边坡稳定性评价主要根据以下几点进行综合判断:(1 )、最大位移速率小于2mm/d;(2)、边坡开挖停止后位移速率呈收敛趋势;(3)、坡面、坡顶有无开裂,裂缝的变化趋势如何;在实际监测的过程中如果出现有上述一点或几点现象时,都应引起注意,及时对各项监测内容作综合分析,并通过其他项目的监测资料相互进行对照、比较,以进一步讨论边坡的稳定性,以便及早发现安全隐患情况,采取相应的补救措施。
2、报警流程(1)、报警工作及稳定控制按照资料报送程序执行;(2)、普通监测的边坡稳定性由我标监测组作为主要控制方,第三方予以辅助并在必要时提供稳定性协助判别。
高边坡监控量测方案一、工程概况1.1 高边坡范围本标段路堑边坡高度大于30m累计4处,单独设计为高边坡。
边坡为台阶式,通常10m一级,边坡平台宽2m。
边坡设计关键采取预应力锚索格梁、全长粘结锚杆格梁、衬砌拱防护,格梁或衬砌拱内坡面采取TBS植草或一般植草防护,高边坡具体位置及防护情况见下表。
二广高速怀三段10标路堑高边坡一览表序号1 2 3 4桩号及位置ZK38+996~ZK39+106左侧K40+762~K41+041左侧K41+130~K41+396右侧YK42+475~YK42+660右侧坡长(m)110279266185最大边坡高(m)3838.447.447.2边坡级数4455预应力锚索格梁+TBS植草、全长粘结锚杆格梁+TBS植草、衬砌拱植草关键防护方法1.2 高边坡工程地质概况1、场区地貌上属于剥蚀丘陵地貌。
路堑傍山开挖,山坡较陡,坡度30~45°左右,地形有一定起伏,山上植被发育。
2、边坡岩层:上部为第四系覆盖层(多为亚粘土),下部出露基岩大多为花岗斑岩、砂岩,风化严重、结构松散,局部已呈半岩半土状,遇水极易软化造成强度降低,易产生滑坡、滑塌和坍毁等地质病害。
二、编制依据1、二(边浩特)广(州)高速公路两阶段施工图设计文件。
2、广贺司[]94号文“相关公布怀集至四会段隧道、高边坡第三方监测纲领通知(.3.27)”。
3、二广高速公路广宁至四会段高边坡监测协调会议纪要(.8.7)。
三、监测目标1、经过对边坡变形监测,判定边坡滑动面深度、滑动范围及其变形发展趋势,评定开挖施工对边坡本身稳定性和周围构筑物影响情况,提供预警信息。
2、经过动态监测,依据实际情况进行工序和工艺调整,方便采取更为合理、有效支护方法,立即指导施工,优化施工方案。
避免边坡工程事故发生,确保施工安全、快速地进行。
3、经过动态监测,掌握控制边坡稳定性多种参数和原因随时间和空间上不停改变过程,为动态化设计,变更设计方案提供依据。
高速公路高边坡监测方案XX高速公路S合同段高边坡监测方案XX隧道集团有限公司二O 年月编制人:复核人:审批人:目录一、工程概况 (1)二、深挖方和高路堤路基定义 (1)三、高边坡监测的目的 (1)四、监测实施流程 (1)五、监测内容和方案实施 (1)5.1监测项目 (1)5.2测点布设及监测内容 (3)5.2.1高填方路堤监测施工内容 (3)5.2.2高边坡路基监测施工内容 (5)六、监控量测数据的分析、预测 (7)七、提交的监测成果资料 (8)八、监测管理体系和保证措施 (9)8.1监测管理体系 (9)8.2监测管理体系保证措施 (10)一、工程概况XX高速S标段位于广东省汕尾市陆河县境内,起于陆河县溪东村,经樟河村、田心村,止于陆河县蛏湖,起讫里程K123+000~K133+500,全长10.500km。
本合同段挖方高边坡共有27段,高填方路基共有23段,路堑高边坡监测内容及监测点设置位置见附表1,高填方路堤监测内容及监测点设置位置见附表2。
二、深挖方和高路堤路基定义深挖方路基是指边坡高度H≥20m土质挖方路基及边坡高度H≥30.0m石质挖方路基。
按照工点设计要求进行稳定性分析和验算,确定路基横断面型式、边坡防护、支挡加固措施等,边坡处治后的稳定系数Fs≥1.20。
《公路路基设计规范》定义填方边坡高度大于20m时,称为高填方路基。
但根据广东地区土石填料性质不良,降雨多,路基稳定性差的特点,定义填方边坡高度大于12m时,称为高填方路基。
三、高边坡监测的目的公路高边坡是一种复杂的工程,不仅表现在边坡成因、岩性、原生构造与空间组合及其已有变形方面,而且在内外地质应力,特别是公路开挖、堆渣、排水等工程活动作用下,处在不断的风化、卸荷、构造解体与复杂的活动之中。
所以在高边坡防护施工中对边坡变形、应力及防护措施进行监测,对高边坡完善防护设计、保证工程安全具有十分重要的意义。
通过对高边坡的监测,能够及时了解边坡在施工期和运行期的工作性态、及时提出处理方案与措施。
高边坡监控量测方案1高边坡监控量测方案一、工程概况1.1 高边坡范围本标段路堑边坡高度大于30m共计4处,单独设计为高边坡。
边坡为台阶式,一般10m一级,边坡平台宽2m。
边坡设计主要采用预应力锚索格梁、全长粘结锚杆格梁、衬砌拱防护,格梁或衬砌拱内坡面采用TBS植草或普通植草防护,高边坡具体位置及防护情况见下表。
二广高速怀三段10标路堑高边坡一览表1.2 高边坡工程地质概况1、场区地貌上属于剥蚀丘陵地貌。
路堑傍山开挖,山坡较陡,坡度30~45°左右,地形有一定起伏,山上植被发育。
2、边坡岩层:上部为第四系覆盖层(多为亚粘土),下部出露基岩大多为花岗斑岩、砂岩,风化严重、结构松散,局部已呈半岩半土状,遇水极易软化导致强度降低,易产生滑坡、滑塌和崩塌等地质病害。
二、编制依据1、二(边浩特)广(州)高速公路两阶段施工图设计文件。
2、广贺司[ ]94号文“关于发布怀集至四会段隧道、高边坡第三方监测大纲的通知( .3.27)”。
3、二广高速公路广宁至四会段高边坡监测协调会议纪要( .8.7)。
三、监测目的1、经过对边坡变形的监测,判断边坡的滑动面深度、滑动范围及其变形发展趋势,评估开挖施工对边坡自身稳定性和周围构筑物的影响情况,提供预警信息。
2、经过动态监测,依据实际情况进行工序和工艺的调整,以便采取更为合理、有效的支护措施,及时指导施工,优化施工方案。
避免边坡工程事故发生,确保施工安全、快速地进行。
3、经过动态监测,掌握控制边坡的稳定性各种参数和因素随时间和空间上的不断变化的过程,为动态化设计,变更设计方案提供依据。
4、经过对张拉过程中以及施工期监控,为高边坡科研提供原始观测数据,从而分析预应力在张拉过程中以及后期的变化规律,了解预应力随时间和开挖卸荷过程的长期变化情况,解释其长期变化规律、影响因素。
5、检验边坡加固效果,评价安全稳定性。
6、积累量测数据,总结经验,为未开挖区段的设计和施工提供工程类比的依据。

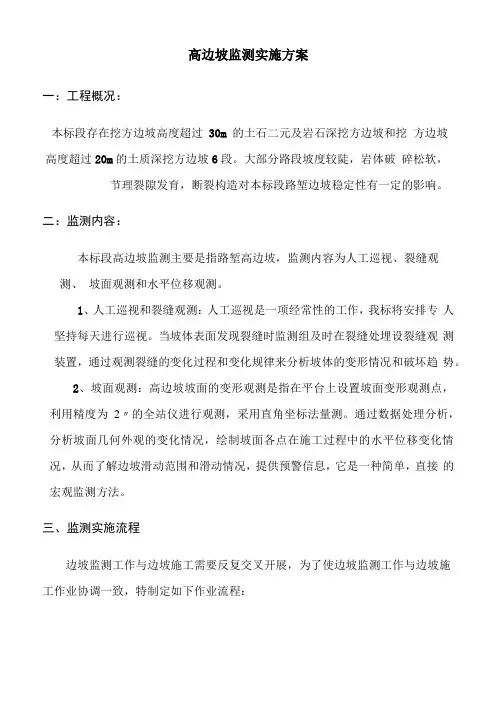

高边坡监测实施方案一:工程概况:本标段存在挖方边坡高度超过30m的土石二元及岩石深挖方边坡和挖方边坡高度超过20m的土质深挖方边坡6段。
大部分路段坡度较陡,岩体破碎松软,节理裂隙发育,断裂构造对本标段路堑边坡稳定性有一定的影响。
二:监测内容:本标段高边坡监测主要是指路堑高边坡,监测内容为人工巡视、裂缝观测、坡面观测和水平位移观测。
1、人工巡视和裂缝观测:人工巡视是一项经常性的工作,我标将安排专人坚持每天进行巡视。
当坡体表面发现裂缝时监测组及时在裂缝处埋设裂缝观测装置,通过观测裂缝的变化过程和变化规律来分析坡体的变形情况和破坏趋势。
2、坡面观测:高边坡坡面的变形观测是指在平台上设置坡面变形观测点,利用精度为2″的全站仪进行观测,采用直角坐标法量测。
通过数据处理分析,分析坡面几何外观的变化情况,绘制坡面各点在施工过程中的水平位移变化情况,从而了解边坡滑动范围和滑动情况,提供预警信息,它是一种简单,直接的宏观监测方法。
三、监测实施流程边坡监测工作与边坡施工需要反复交叉开展,为了使边坡监测工作与边坡施工作业协调一致,特制定如下作业流程:a、人工巡视记录表;b、坡面变形观测点埋设考证表;c、裂缝观测点埋设考证表;d、坡面观测点观测记录表;e、裂缝观测记录表;f、报警联系函四:报警方法1、稳定控制标准;边坡稳定性评价主要根据以下几点进行综合判断:(1)、最大位移速率小于2mm/d;(2)、边坡开挖停止后位移速率呈收敛趋势;(3)、坡面、坡顶有无开裂,裂缝的变化趋势如何;在实际监测的过程中如果出现有上述一点或几点现象时,都应引起注意,及时对各项监测内容作综合分析,并通过其他项目的监测资料相互进行对照、比较,以进一步讨论边坡的稳定性,以便及早发现安全隐患情况,采取相应的补救措施。
2、报警流程(1)、报警工作及稳定控制按照资料报送程序执行;(2)、普通监测的边坡稳定性由我标监测组作为主要控制方,第三方予以辅助并在必要时提供稳定性协助判别。
XX高速公路XX至XX段第XX段高边坡监控测量方案一、工程概况:XX高速公路XX至XX段穿行于重丘地区的群山峻岭之中,高填深挖较多,深挖路堑和高填路堤边坡普遍存在,其中本路段(XX+600~XX+233.444)深挖高路堑边坡共1处(大于30米),高填路堤边坡2处。
线路处于多种类型的地质构造,其中主要为断裂构造和褶皱构造,本路段次生断裂构造较发育,路段岩层产状较紊乱,部分线路小角度相交,岩体破碎松软,节理裂隙发育,断裂构造对本标段路堑边坡稳定性有一定的影响;地下水较发育,对边坡的整体稳定性有一定的影响。
二、监测内容:本标段高边坡监测主要是指路堑高边坡和路堤高边坡监测,监测内容按照业主的安排分第三方监测项目和施工单位监测项目。
深层位移监测由第三方进行(本标负责钻孔、协助第三方完成监测设备的安装与埋设),人工巡视、裂缝观测、坡面观测、高路堤沉降观测和水平位移观测在第三方的协助下由本标进行监测。
详细监测点设置见下表。
1、人工巡视和裂缝观测:人工巡视是一项经常性的工作,我标将安排专人坚持每天进行巡视。
当坡体表面发现裂缝时监测组及时在裂缝处埋设裂缝观测装置(初次埋设应在第三方监测单位指导下进行),通过观测裂缝的变化过程和变化规律来分析坡体的变形情况和破坏趋势。
2、坡面观测:高边坡坡面的变形观测是指在平台上设置坡面变形观测点,利用精度为2″的全站仪进行观测,采用直角坐标法量测。
通过数据处理分析,分析坡面几何外观的变化情况,绘制坡面各点在施工过程中的水平位移变化情况,从而了解边坡滑动范围和滑动情况,提供预警信息,它是一种简单,直接的宏观监测方法。
3、高路堤沉降观测和水平位移观测:沉降观测主要通过埋设沉降板观测路基的沉降情况,通过数据分析指导施工;水平位移观测主要为地面水平位移,采用位移边桩观测。
XX高速公路XX至XX段第11标段监测断面一览表三、监测实施流程边坡监测工作与边坡施工需要反复交叉开展,为了使边坡监测工作与边坡施工作业协调一致,特制定如下作业流程:不满足不满足三、监测资料1、资料报送程序;监理确认后资料提交监测单位(汇总后交业主)有断面危险时2、资料报送内容:a、人工巡视记录表;b、坡面变形观测点埋设考证表;c、裂缝观测点埋设考证表;d、坡面观测点观测记录表;e、裂缝观测记录表;f、报警联系函四、报警方法1、稳定控制标准;边坡稳定性评价主要根据以下几点进行综合判断:(1)、最大位移速率小于2mm/d;(2)、边坡开挖停止后位移速率呈收敛趋势;(3)、坡面、坡顶有无开裂,裂缝的变化趋势如何;在实际监测的过程中如果出现有上述一点或几点现象时,都应引起注意,及时对各项监测内容作综合分析,并通过其他项目的监测资料相互进行对照、比较,以进一步讨论边坡的稳定性,以便及早发现安全隐患情况,采取相应的补救措施。
高边坡监控量测方案摘要:高边坡是指坡度大、坡高大、坡面陡峭的边坡,由于其地质条件复杂、易发生滑坡等地质灾害,对高边坡进行监控和量测是必不可少的。
本文介绍了一种高边坡监控量测方案,包括传感器的布置、监测参数的选择以及数据处理与分析方法。
一、引言高边坡地质灾害经常给人们的生命和财产安全带来严重威胁。
为了及时发现高边坡的变形、滑坡等异常情况,有效监测高边坡的运动变化是非常重要的。
目前,高边坡监控量测方案已经成为边坡工程的一个重要组成部分。
二、传感器的布置高边坡监控量测方案的第一步是合理选择和布置传感器。
常用的传感器包括位移传感器、应变传感器、倾斜传感器等。
这些传感器可以分布在高边坡的不同位置,以获得更全面的数据。
在传感器的布置方面,需要考虑如下几个因素:1. 传感器位置的选择:要选择恰当的位置来布置传感器,通常需要考虑地质条件、边坡结构、监测参数等因素。
传感器应尽量靠近边坡的重点部位,如裂缝、悬空、边坡顶部等。
2. 传感器数量的确定:根据边坡的大小和形态,确定适当的传感器数量,以覆盖整个边坡区域。
传感器数量过多会增加成本,而数量过少则可能无法及时监测到边坡的变形。
3. 传感器布线的设计:合理的传感器布线设计可以确保信号传输的稳定和可靠性。
布线应尽量减少电磁干扰和信号传输的损耗。
三、监测参数的选择高边坡监控量测方案的第二步是选择合适的监测参数。
常见的监测参数包括位移、应变、倾斜、地下水位等。
在选择监测参数时,需要考虑以下几点:1. 监测参数的灵敏度:选择具有较高灵敏度的监测参数,可以更精准地监测到边坡的运动变化。
2. 监测参数的可靠性:选择稳定可靠的监测参数,避免由于传感器漂移或干扰等因素导致监测数据不准确。
3. 监测参数的综合性:综合考虑边坡的特点和工程需求,选择能够反映边坡运动全貌的监测参数。
四、数据处理与分析方法高边坡监控量测方案的第三步是对监测数据进行处理和分析。
主要包括数据采集、数据传输、数据处理和数据分析等方面。
高边坡监测方案[1]监理报告本工程位于重丘地区的群山峻岭之中,存在着高填深挖的情况,深挖路堑和高填路堤边坡普遍存在。
本标段路堑边坡共有29处深挖高路堑边坡(大于30米),高填路堤边坡6处。
大部分路段坡度较陡,岩体破碎松软,节理裂隙发育,断裂构造对路堑边坡的稳定性有一定的影响。
同时,地下水较发育,对边坡的整体稳定性也有一定的影响。
本标段高边坡监测主要是指路堑高边坡和路堤高边坡监测,监测内容包括人工巡视、裂缝观测、坡面观测、高路堤沉降观测和水平位移观测。
其中,人工巡视和裂缝观测是经常性的工作,每天都会有专人进行巡视。
坡面观测是在平台上设置坡面变形观测点,利用全站仪进行观测,从而了解边坡滑动范围和滑动情况。
高路堤沉降观测和水平位移观测主要通过埋设沉降板观测路基的沉降情况和位移边桩观测地面水平位移。
为了使边坡监测工作与边坡施工协调一致,特制定了作业流程,包括清表、放线、埋设监测仪器、初测、调试、开挖边坡、停挖或其他措施、动态跟踪监测、加固措施等步骤。
同时,监测资料报送程序也有明确的流程,包括业主、监理审核确定坡面观测点与裂缝观测点、测斜管、测力计埋设与安装、人工巡视与日常监测等。
在监测实施过程中,如果出现断面危险的情况,会当天向业主和监理报告。
最终,监测单位会对数据与记录进行综合整理,并提交给业主和监理审核确认。
在标段驻地监理报警方面,开挖期间需要每半个月提交一次重点断面监测资料,并按时提交月报、阶段报告和总结报告(包括普通断面)。
同时,需要填写报警单并报备业主和监测单位,进行重点断面的综合分析和稳定判断。
资料报送内容包括人工巡视记录表、坡面变形观测点埋设考证表、裂缝观测点埋设考证表、坡面观测点观测记录表、裂缝观测记录表和报警联系函。
在稳定控制标准方面,需要综合判断最大位移速率是否小于2mm/d,边坡开挖停止后位移速率是否呈收敛趋势,以及坡面和坡顶是否开裂或裂缝变化趋势如何。
如果出现上述情况,需要及时进行综合分析,通过其他项目的监测资料进行对照比较,以便及早发现安全隐患情况并采取相应的补救措施。
高边坡监测方案一、背景介绍高边坡工程是指在土石质较差、坡度较大、地形较陡的区域进行的一种土木工程。
由于地质条件的限制,这类工程往往面临着比较高的风险,特别是在地震、降雨等自然灾害发生时更容易出现边坡滑坡等安全隐患。
因此,对高边坡进行有效的监测是确保工程安全运行的关键一环。
二、监测目标高边坡监测的目标是及时掌握边坡的变形、位移和稳定性等指标,以提前预警和采取相应的防护措施,保护人民生命财产安全和工程的持续稳定运行。
三、监测指标1. 边坡位移监测:采用位移传感器对边坡进行实时位移监测,通过监测数据分析,及时发现边坡位移的趋势和异常情况。
常用的位移传感器包括测距仪、倾斜计、GPS等。
2. 边坡应力监测:通过应力传感器对边坡的应力状态进行监测,如岩体裂缝应力、支护结构应力等。
及时了解边坡的应力状况,为工程安全评估和风险预测提供参考依据。
3. 地下水位监测:地下水位是边坡稳定性的重要因素之一。
采用水位监测仪器对边坡及周边地区的地下水位进行实时监测,掌握地下水位的变化趋势和影响范围,为工程安全评估提供数据支持。
4. 预警监测:结合位移、应力、水位等监测指标,建立预警模型和预警指标体系,通过实时数据的监测、分析和对比,判断边坡的安全状态,提前发出风险预警,为工程部门和相关人员做出相应的决策和措施。
四、监测方法1. 定点监测法:选择合适的位置固定传感器设备,通过对这些设备的数据采集和分析,了解边坡的变形和稳定状态。
该方法相对简单,适用于规模较小的边坡工程。
2. 无人机监测法:利用无人机载荷能力强、灵活性高的特点,通过无人机搭载的监测设备对边坡进行遥感监测。
该方法适用于规模较大、地形复杂的边坡工程,可以覆盖更广泛的监测区域。
3. 遥感监测法:利用遥感技术对边坡进行监测,通过卫星或航空影像的获取和解译,得到边坡的变形和稳定性信息。
该方法适用于大范围坡体监测,具有快速、准确、经济的特点。
五、监测周期高边坡监测周期应根据工程实际情况而定,常见的监测周期有日、周、月三种。
高边坡监控量测方案目录第一章编制依据 (2)第二章适用范围 (2)第三章工程概况 (2)一、高边坡地理位置 (2)二、工程地质及水文地质情况 (2)三、气象及气候 (3)第四章监测目的 (3)第五章监测工作的内容及项目 (4)一、监测工作的内容 (4)二、监测工作的项目及作用 (4)第六章监控量测仪器 (5)第七章具体监测方法与数据处理 (5)一、地面位移量测 (5)1、量测点及断面布置 (5)2、量测频率 (7)3、量测方法 (7)4、量测注意事项 (7)5、量测数据的整理 (8)二、深层位移(测斜)量测、锚杆锚索应力监测、人工巡回监测 (9)1、深层位移(测斜)量测、 (9)2、锚杆锚索应力监测 (9)3、人工巡回监测 (10)4、量测数据记录整理、分析与反馈 (10)三、地质和防护描述 (11)四、监控量测数据的处理 (12)五、位移管理标准 (13)1、控制标准 (13)2、监测管理基准 (13)3、监测数据的分析与预测 (14)4、信息反馈与成果提交形式 (14)第八章监控量测管理系统 (14)一、组织机构 (14)二、管理流程 (15)三、量测要求 (17)四、保证体系 (18)高边坡监控量测方案第一章编制依据1、叙古高速公路古蔺段段第A合同段施工设计图纸。
2、公路路基施工技术规范(JTG F10-2006)3、公路工程质量检验评定标准(JTG F80/1-2004)4、公路工程施工安全技术规范(JGJ076-95)第二章适用范围本监控量测方案适用于叙古高速公路古蔺段A标段A4高边坡监控量测作业。
第三章工程概况一、高边坡地理位置本合同段内高边坡防护共有2处,其里程桩号分别是K9+849~K9+920右侧,K11+409~K11+480右侧,最大边坡高度25.6m,长度合计142m。
二、工程地质及水文地质情况(一)工程地质情况1、K9+849~K9+920右侧,长度71m,挖方最大边坡高度25.6m,场区地貌上属于剥蚀残丘地貌。
路堑位于山坡中下部,边坡岩层,粉质粘土,褐红色,可塑性,粘土厚度1.20米,下伏为强分化砾岩。
2、K11+409~K11+480右侧,长度71m,挖方最大边坡高度25.1m,场区地貌上属于剥蚀残丘地貌。
路堑位于山体中部,粉质粘土,褐红色,可塑性,粘土厚度1.29米,下伏为强分化砾岩。
(二)水文地质情况:工程区构造单元上属于扬子准地台上扬子台坳的川东南陷褶束大娄山褶皱构造带。
根据测区的地质地貌、地层岩性、地质构造、主要区分为两个工程地质区1:碎屑沉降工程地质区2:松散岩组工程地质区。
工程区内地下水主要分为第四空隙水、基岩裂隙水、碳酸盐岩溶水三类。
三、气象及气候本项目区属中亚热带季风性气候,立体气候明湿,四级分明,雨热同季日照充足,光,水,热条件均好,全县平均气候17度平均日照时数1293.7小时,平均降雨量926毫米,主要集中在5~8月份,超过全年降雨量的57%项目走廊带内地表水系发育,地表水系显树枝状分布,对项目有影响的水系古蔺河河口平均流量为10.7m2/S,最大洪峰流量800m2/s,自然落差880米,平均比降1.25%。
第四章监测目的为达到信息化施工、动态设计的目的,对高危边坡,在施工期间应建立边坡监测系统。
监测信息用于指导施工,同时可将监测成果作为动态设计的依据。
高边坡采用“分级开挖,逐级支护”的原理进行施工,因高边坡开挖坡面大,结构受力复杂,对结构设计和施工都提出了很高的要求。
现场监控量测是监视边坡围岩稳定,判断边坡防护设计是否合理,施工方法是否正确的一种手段;也是保证高边坡防护安全施工、提高经济效益的重要条件;同时为施工中可能有的工程变更提供科学依据。
所以在施工过程中必须进行现场监控量测,以便及时掌握边坡在施工过程中的动态和防护结构的稳定状态,提供有关高边坡施工的全面、系统信息资料,以便及时调整防护参数,通过对量测数据的分析和判断,对边坡防护体系的稳定状态进行监控和预测,并据此制定相应的施工措施,以确保边坡岩体的稳定以及防护结构的安全。
高边坡监控量测的目的如下:1、通过施工和环境监测进行信息反馈及预测预报,优化施工组织设计,指导现场施工,确保高边坡施工的安全、质量及工程项目的社会、经济、环境效益。
2、掌握边坡围岩动态和防护结构的工作状态,利用量测结果指导施工,增加施工的安全可靠性。
3、及时预测和反馈,预见事故和险情,以便及时采取措施,防患于未然,保证指导施工顺利进行;4、验证防护结构型式、防护参数的合理性,评价防护结构、施工方法的合理性及其安全性,确定合理的防护时间;5、为修改优化设计提拱数据,为调整施工方法提供依据;6、积累量测数据,总结经验,为未施工的边坡的设计和施工提供工程类比的依据。
为节省工程投资,提高公路高边坡的设计和施工水平提供科学依据和技术保证。
第五章监测工作的内容及项目一、监测工作的内容1、对必测项目按设计、规范及现场实际情况要求的频率按时量测。
2、负责选测项目传感器的埋设,按设计、规范及现场实际情况要求的频率按时量测。
3、了解边坡围岩情况,及时绘制地质图。
4、按设计、规范及现场实际情况要求,对量测资料整理、分析。
5、及时向监理、业主提交现场监控量测分析成果。
6、量测值出现异常时,及时向监理、业主提供该高边坡的警报和对策意见。
7、提供监理、业主要求提供的资料。
8、提交高边坡现场监控量测总结报告。
二、监测工作的项目及作用根据设计要求,本高边坡的监控量测主要项目包括:地面位移监测、深层位移(测斜)监测、人工巡视监测及锚杆锚索应力监测。
高边坡具体监测项目及作用如下。
第六章监控量测仪器监测主要设备表第七章具体监测方法与数据处理一、地面位移量测1、量测点及断面布置(1)断面设置原则1)地面下沉量测断面的纵向间距按特殊路基设计图监测设计图要求,按40m 间距进行布设。
2)测点的横向布置按特殊路基设计图监测设计图要求边坡外≥2.0m和每两级边坡埋设观测桩,若在观测过程中发现变形连续增加后应立即加密每级边坡埋设观测桩。
(2)测点布置及埋设利用全站仪放出测点,参照标准水准点埋设,所有基点应和附近水准点联测取得原始高程,在测点位置挖长、宽均为100mm深度为600mm的坑,然后放入地表测点预埋件(自制),测点采用φ8mm、平圆头钢筋制成。
测点四周用砼填实,待砼固结后即可量测,采用精密水准仪对下沉量进行观测,测量精度±1mm。
地表沉降量测测点见图K9+849~K9+920右侧路堑边坡观测桩布置一览表K11+409~K11+480右侧路堑边坡观测桩布置一览表2、量测频率3、量测方法用全站仪将同一断面的测点布置在一条直线上,采用B20Ⅱ水准仪测量地面沉降。
在偏压段增加地面横向位移的测量。
地面下沉量测应在边坡尚未开挖前进行,借已获得开挖过程中的全部曲线。
4、量测注意事项(1)施工前应作好监测准备工作,引入高程控制点,配置必要的人员与仪器。
(2)在布置测点时应注意在位移量较大的地段将测点布置密一点。
(3)地面量测与深层位移(测斜)各项监测同步进行,以利于资料的相关分析。
(4)量测数据及分析结果全部纳入竣工资料,备查。
5、量测数据的整理(1)绘制每一横断面沉降槽随时间的变化关系图,如下(2)绘制每一断面最大沉降量随时间的关系如下(3)、绘制每一横断面最大沉降量与开挖面距离关系如下每一横断面最大沉降量随时间的变化关系图(天)()每一横断面沉降槽随时间的变化关系图(4)、对横断面沉降槽垂直位移进行回归分析。
(5)、对纵断面沉降槽垂直位移进行回归分析。
(6)、根据边坡地面沉降值对土体内部垂直位移进行回归分析。
(7)、根据回归分析数据求出每一断面沉降稳定值。
(8)、根据回归分析数据分析出土体内摩擦角及内聚力。
在整理资料时,若发现地面位移量过大或下沉速度无稳定趋势时,对边坡结构应采取加设或加长加密锚杆,增加锚索或者加深锚索等补强措施。
二、深层位移(测斜)量测、锚杆锚索应力监测、人工巡回监测 1、深层位移(测斜)量测、在边坡代表性剖面上,预先打Z1-Z2垂直钻孔。
钻孔孔径,一般开孔φ110mm ,终孔φ90mm 。
打钻孔时,要取岩芯,进行素描后绘制柱状图。
在孔中埋设测斜仪ABS 塑料导管,用测斜仪从孔底到孔口,每隔0.5m 监测岩土体在边坡倾向的水平位移值,绘制孔深与水平位移关系曲线。
建立监测系统后,隔三天测读一次初读数,然后在边坡开挖过程中,定期进行巡回监测,同时结合地面位移监测和人工巡视监测及时预报出边坡岩土体位移动态。
2、锚杆锚索应力监测选择一些有代表性的锚杆,选择不同台阶和间距的锚杆布置4个锚杆应力计测点,在坡脚第一台阶或应力集中位置宜布置2处,选择两个通过观测锚杆内应力的变化状态来分析加固效果以及应力沿杆体的分布规律,并做长期观测。
选择2根不同长度、间距的锚索,在锚头安装锚力计,通过对张拉过程中以及张拉完成后锚索应力变每一横断面最大沉降量与开挖面距离关系图()()化监测,来分析张拉过程中以及张拉完成后的预应力变化规律,并做长期观测进而讨论加固效果和应力稳定变化规律。
3、人工巡回监测人工巡视检测是一项经常性工作,应做到每天有人巡视检查。
建立监测系统后,隔三天测读一次初读数,然后在边坡开挖过程中,定期进行巡回监测,同时结合地面位移监测和人工巡视监测及时预报出边坡岩土体位移动态。
人工巡视检测是一项经常性工作,应做到每天有人巡视检查。
地表位移的检测周期与降雨量相应,施工期间,旱季和少雨季节每月观测1-2次,雨季每周观测1次,暴雨期及雨后数天内每天观测一次,直至无明显变化为止。
检测工作可在边坡加固工程完成后六个月内或当年雨季结束后三个月如无明显位移可结束。
否则需视具体情况定。
4、量测数据记录整理、分析与反馈1、数据的记录、整理、分析1)量测过程中应收集以下资料:①现场监控量测计划。
②实际测点布置图。
③边坡围岩和防护的位移—时间曲线图、位移速度-时间曲线、找出位移-时间回归曲线,求出最终位移量。
④经量测变更设计和改变施工方法地段的信息反馈记录。
2)量测后应及时进行数据整理,并绘制量测数据时态曲线和边坡关系图,对初期的时态曲线应进行回归分析,预测可能出现的最大值和变化速度,数据异常时,应根据具体情况及时采取加设、加密或加长锚杆、加长锚索等加固措施。
由于现场量测的数,对所有数据具有一定的离散性,它包含着偶然误差的影响,要经过数学处理方可应用据进行回归计算,即用曲线u=f(t)对时间-位移散点图进行拟合,同时对变形加速率du/dt及变形速率的变化率d2u/dt2进行探讨,根据数据处理后围岩变形-时间曲线,找出不同时刻边坡围岩的变形量以及边坡围岩变形的发展趋势,进而预估边坡围岩的最大变形量,用以同变形临界值相比较,以便判断边坡围岩变形是否在允许范围内,据此来判断边坡围岩的稳定性和防护结构的可靠性。
