国电灌阳正江岭风电场工程风机基础土石方开挖专项施工方案中国电建集团重庆工程有限公司国电灌阳正江岭风电场工程项目部二0一八年八月三日批准:审核:编制:国电灌阳正江岭风电场工程风机基础土石方开挖专项施工方案审批表编制章节内容编制人签名日期项目部会签部门审查章节内容意见签名日期专业、业务公司总/副总工程师交叉单位工程管理部质量管理部安全环保部人力资源部物资管理部审查:项目部工程管理部负责人:日期:审核:项目部安全副总监:日期:审批:项目部总工程师:日期:目录1. 编制依据和编制原则...........................................................................................................................- 1 -1.1. 编制依据...................................................................................................................................- 1 -1.2. 编制原则...................................................................................................................................- 1 -2. 工程概况...............................................................................................................................................- 1 -2.1. 参建单位...................................................................................................................................- 1 -2.2. 具体情况...................................................................................................................................- 2 -3. 施工部署...............................................................................................................................................- 4 -3.1. 施工特点...................................................................................................................................- 4 -3.2. 施工准备...................................................................................................................................- 4 -4. 土石方施工...........................................................................................................................................- 5 -4.1. 范围...........................................................................................................................................- 5 -4.2. 场地清理...................................................................................................................................- 5 -4.3. 技术要求...................................................................................................................................- 5 -4.4. 基槽开挖...................................................................................................................................- 5 -4.5. 土石方开挖...............................................................................................................................- 6 -4.6. 土方回填...................................................................................................................................- 7 -5. 资源配置计划.......................................................................................................................................- 8 -5.1. 主要施工机械设备配置...........................................................................................................- 8 -5.2. 劳动力计划安排.......................................................................................................................- 8 -6. 质量保证措施.......................................................................................................................................- 8 -6.1. 工程质量目标...........................................................................................................................- 8 -6.2. 质量管理目标...........................................................................................................................- 8 -6.3. 质量管理体系...........................................................................................................................- 8 -6.4. 质量保证措施...........................................................................................................................- 9 -6.5. 特别重要工序、关键工序、特殊工序的识别及控制 ...........................................................- 9 -7. 安全保证措施.....................................................................................................................................- 10 -7.1. 安全目标.................................................................................................................................- 10 -7.2. 安全组织机构.........................................................................................................................- 10 -7.3. 安全保证措施......................................................................................................................... - 11 -8. 文明施工保证措施............................................................................................................................. - 11 -8.1. 文明施工目标.........................................................................................................................- 12 -8.2. 文明施工保证措施.................................................................................................................- 12 -9. 环境、水土保持保护措施.................................................................................................................- 12 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的安全规范、规程,如《电力建设安全工作规程》。
第一章工程概况中国电建磐安青山尖风电场一期〔50MW〕工程,共25台2.0MW风电机组根底,根据风电场地基〔岩〕土层的分布及工程地质性能,采用天然地基根底,风机以②-2层强风化凝灰岩、②-3层中风化凝灰岩作为天然地基根底持力层。
第二章编制依据国家及行业与本工程有关的各种现行有效版本的技术标准、规程;国家及地方政府的相关法律、法规、政策、方法;中国电建磐安青山尖风电场一期〔50MW〕工程招标文件;建筑地基根底工程施工质量验收标准〔GB50202-2002〕;建筑工程施工质量验收统一标准〔GB50300-2001〕;电力建立施工质量验收及评定规程第1局部:土建工程〔〕;110kV~500kV送变电工程质量检验及评定标准第3局部:变电土建工程〔〕。
第三章施工准备㈠技术准备部署:掌握设计内容及各项技术要求,了解工程量与质量要求,会审图纸并做好记录。
㈡勘测施工现场:摸清施工实地情况。
包括:地形、地貌、水文、运输、地质、运输道路、地下理设物、管线、电缆线路以便施工规划与准备提供可靠的资料与依据。
㈢设置测量控制网:包括基线与水平基准点,设在不受根底施工影响之处。
第四章根底土石方开挖施工土石方开挖工作内容根据风机根底施工图纸要求,开挖工作内容包括准备工作、场地清理、施工期排水、渣土的运输与堆存、边坡监测与防护、完工验收前的维护以及按监理人指示对风场恢复等工作。
技术要求㈠应采取措施防止根底岩土〔石〕面的构造裂隙与岩体的自然状态产生不应有的恶化。
㈡开挖后的岩土〔石〕外表应干净、粗糙,保证不受扰动。
岩土〔石〕中的断层、裂隙、软弱夹层应被去除到施工图纸规定的深度。
岩土〔石〕外表应无积水与流水,所有松散岩土〔石〕均应予以去除。
基面岩土〔石〕的完整性与力学强度应满足设计要求。
㈢根底开挖后,如基底发现原设计未勘查到的根底缺陷,则应按设计人或监理人的指示进展处理。
㈣根底上不得有反坡、倒悬坡、陡坎尖角;构造面上的泥土、锈斑、钙膜、破碎与松动岩块以及不符合质量要求的岩体〔土〕等均必须采用人工去除或处理。
风机基础地基换填施工方案1. 引言随着可再生能源的快速发展,风力发电逐渐成为主要的清洁能源之一。
风机是风力发电系统的核心部件之一,而风机基础的地基换填施工是风机安装的重要环节。
本文将详细介绍风机基础地基换填施工方案,包括施工前准备工作、施工步骤以及施工注意事项等内容。
2. 施工前准备工作施工前准备工作对于地基换填施工的顺利进行至关重要。
以下是在施工前需要完成的准备工作:2.1 地质勘察在施工前,需要进行详细的地质勘察工作,评估地质条件、地下水位以及地表承载力等因素,为地基换填施工提供准确的数据支持。
2.2 工程设计根据地质勘察结果,进行工程设计,确定风机基础地基换填的具体方案。
设计应充分考虑地下水位、地表承载力以及地基沉降等因素,确保地基的稳定性和安全性。
2.3 施工方案编制根据工程设计,编制详细的施工方案,包括施工步骤、所需材料和设备、施工人员和工期等内容。
2.4 材料和设备准备根据施工方案,准备所需的材料和设备,包括填充土、混凝土、胶结材料、振动器等。
2.5 施工人员培训确保施工人员具有相关的技术知识和操作技能,安排培训课程,提高施工人员的素质和能力。
3. 施工步骤基于施工前的准备工作,下面将介绍风机基础地基换填施工的具体步骤。
3.1 清理基坑在施工前,清理基坑内的杂物和积水,保持基坑的干净和整洁。
3.2 基坑处理根据地质勘察的结果,对基坑进行处理,采取相应的加固措施,确保基坑的稳定性。
3.3 填充土料搬运将填充土料运至施工现场,使用挖掘机或运输车等设备进行搬运。
3.4 填充土料填充将填充土料按照设计要求进行填充,逐层进行夯实,确保填充土料的密实度。
3.5 混凝土浇筑在填充土料夯实完成后,按照设计要求进行混凝土的浇筑,包括基础底板和立柱的浇筑。
3.6 胶结材料注入待混凝土硬化后,进行胶结材料的注入,增强风机基础地基的稳定性和承载能力。
3.7 振动器使用在胶结材料注入后,使用振动器对风机基础地基进行振动加固,提高地基的稳定性。
风机基础土方开挖及回填施工方案目录第一章编制依据................................第二章工程概况................................第三章施工准备................................第四章施工部署................................第五章土方施工................................第六章特殊情况的应急处理措施..................第七章安全管理................................第八章文明施工及环保管理......................附件:承台开挖图..............................第一章编制依据1.1本工程业主提供的有关设计施工图纸;1.2中国能源建设集团辽宁电力勘测设计研究院有限公司《岩土工程勘察报告》1.3300兆瓦风电项目施工组织设计1.4《土方与爆破工程施工及验收规范》GB50201-20121.5《工程测量规范》(GB50026-2020)1.6《地基与基础工程施工及验收规范》(GB502002-2018);1.7本工程施工合同;1.8设计交底及图纸会审;第二章工程概况2.1项目简介a.300MW风电项目位于市镇周围。
场址中心处位于东经122°19'40.65〃,北纬41°46'29.63〃。
场址北至半拉门镇,南濒姚堡乡大兴乡,西邻胡家镇,地形为海拔高度15〜30m的平原。
场区规划面积为443km20300MW风电项目风能资源较为丰富,具备建设大型风电场的外部条件和资源条件。
设备可通过Gl京哈高速、G230同武线、S319辽小线抵达现场。
b.风电场拟安装60台5MW的风力发电机组,总容量300MW风力发电机均采用一机一变的方o式升压。

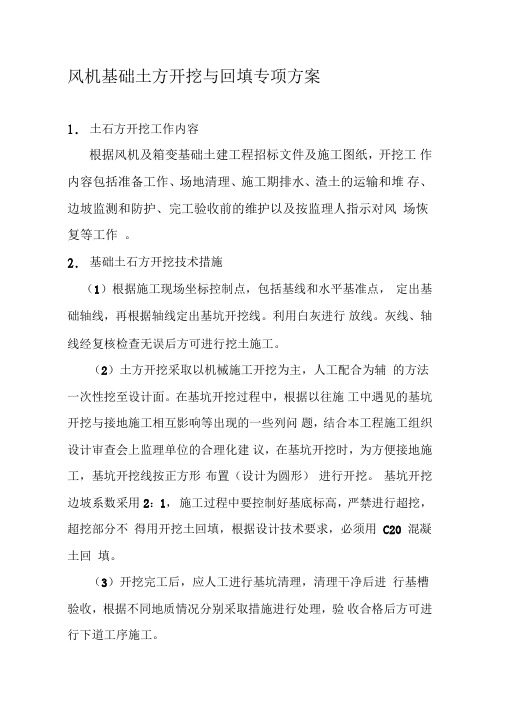

风机基础土方开挖与回填专项方案1.土石方开挖工作内容根据风机及箱变基础土建工程招标文件及施工图纸,开挖工作内容包括准备工作、场地清理、施工期排水、渣土的运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人指示对风场恢复等工作。
2.基础土石方开挖技术措施(1)根据施工现场坐标控制点,包括基线和水平基准点,定出基础轴线,再根据轴线定出基坑开挖线。
利用白灰进行放线。
灰线、轴线经复核检查无误后方可进行挖土施工。
(2)土方开挖采取以机械施工开挖为主,人工配合为辅的方法一次性挖至设计面。
在基坑开挖过程中,根据以往施工中遇见的基坑开挖与接地施工相互影响等出现的一些列问题,结合本工程施工组织设计审查会上监理单位的合理化建议,在基坑开挖时,为方便接地施工,基坑开挖线按正方形布置(设计为圆形)进行开挖。
基坑开挖边坡系数采用2:1,施工过程中要控制好基底标高,严禁进行超挖,超挖部分不得用开挖土回填,根据设计技术要求,必须用C20 混凝土回填。
(3)开挖完工后,应人工进行基坑清理,清理干净后进行基槽验收,根据不同地质情况分别采取措施进行处理,验收合格后方可进行下道工序施工。
(4 )风机基础接地应随同基坑开挖进行,并在基坑回填前依据规范进行隐蔽验收工作。
(5)根据工程地质勘察资料,场区位置地下水埋深较深,所以在基础施工中不考虑地下水的影响,只考虑地表水及雨水排放问题。
(6 )基础开挖完毕,如基坑遇降雨积水浸泡,垫层混凝土浇筑前应对基坑进行人工晾晒清挖,清挖深度不小于30cm ,清挖后必须夯实处理。
(7)土方开挖前,在距离基坑开挖范围以外设置单台基础标高控制桩,提高施工效率,便于控制箱变与基础之间的标高,达到设计要求。
3.土石方回填工作内容根据风机及箱变基础土建工程招标文件及施工图纸,回填以技术条款规定以及施工图纸和监理人的指示为准。
回填工作内容包括换填处理方案的编制、现场压实试验、回填土的运输、回填、夯实、场地清理、完工验收及风场恢复等工作。
风机基础回填土方案
根据施工现场条件及回填土验收规范,在风机基础砼浇筑完成后能够及时回填,回填土方案如下:
1、将接地网中的接地扁铁及垂直接地极周围的砼、石子等建筑垃圾清理干净。
2、在甲方指定的52#基位附近处取素土回填到各基坑,在接地网的垂直接地极标高(-1.1m)处全部采用指定素土回填并按规范要求分层夯实,确保接地电阻值≤4Ω。
3、在-1.1m以上用基坑开挖出的原土石回填并采用分层机械压实。
4、回填土完成后清理基位余土并找出坡度,如有沉降并及时二次回填。
内蒙送变电翁牛特旗五道沟风电场一期100.5MW
风力发电基础工程项目部
二OO六年六月十一日
风机基础回填土方案
内蒙送变电翁牛特旗五道沟风电场一期100.5MW
风力发电基础工程项目部
二OO六年六月十一日。
风机基础土方开挖专项施工方案1. 起草背景随着清洁能源的快速发展,风力发电作为一种绿色能源正逐渐受到广泛关注。
而对于风力发电机组而言,其安装和运营离不开一个稳固的基础。
因此,风机基础土方开挖成为了风力发电机组安装的重要环节,必须制定一份可行的施工方案,保证土方开挖的顺利进行。
2. 施工方案2.1 基础设计在风机基础土方开挖之前,需要根据风力发电机组的规格和设备要求进行先期基础设计。
基础设计应该明确基础尺寸、基础质量、基础深度等重要参数,并针对不同基础条件进行分类设计,保证基础的承载能力和稳固性。
2.2 基础场地评估在开始土方开挖之前,需要对基础场地进行评估,确保场地的安全性和稳定性,避免出现抽水、动荡等情况。
基础场地评估应该以基础的设计参数为依据,合理评估场地的包含土壤、地下水、地形、地质等条件,确定施工方案中的安全措施和防范措施。
2.3 开挖施工前期准备在土方开挖前,需要完成一系列前期准备工作。
首先,应该对周围进行警示标志,确保施工现场安全。
其次,要确定开挖起点和终点位置,绘制出开挖图纸,并清理好开挖周围的杂物。
同时,还应该对现场的设备进行检查和保养,确保施工顺利进行。
2.4 土方开挖土方开挖是整个施工方案中的核心环节,需要按照设计参数准确地开挖出基础的坑底和侧墙,确保坑底和基础底面保持在同一水平面上,并在坑底锤紧填充。
在土方开挖过程中,需要多次使用激波式振动器或先进的微震断层仪,确保挖掘工作对地层的损害最小。
2.5 转运和处理土方土方开挖完成后,需要对勘探的土方进行转运和处理。
首先,应该根据当地的环境要求和政策法规制定相关的土方处理方案。
其次,要根据土方的性质和特点,确定有效的土方转运方案,并保证土方在转运的过程中不出现泄露或其他安全问题。
2.6 监控和检验在土方开挖后,需要对施工现场进行监控和检验,确保基础开挖的安全性和稳固性。
监控和检验应该涵盖对基础底面平整度、施工质量等的全面检查,及时发现和解决施工中存在的问题。
风机、厂区道路、集电线路及箱变基础土方开挖专项施工方案某工程有限公司某风电三期项目部二0一五年八月批准:年月日审核:年月日编写:年月日目录1.编制依据和编制原则 ........................................... - 4 - 1.1.编制依据............................................... - 4 -1.2.编制原则............................................... - 4 -2.工程概况 ..................................................... - 5 - 2.1.整体情况............................................... - 5 -2.2.具体情况............................................... - 5 -3.施工部署 ..................................................... - 7 - 3.1.施工特点............................................... - 7 -3.2.施工准备............................................... - 8 -4.土方施工 ..................................................... - 9 - 4.1.范围................................................... - 9 - 4.2.场地清理............................................... - 9 - 4.3.技术要求............................................... - 9 - 4.4.风机基槽开挖.......................................... - 10 - 4.5.土石方开挖............................................ - 10 -4.6.土方回填.............................................. - 10 -5.资源配置计划 ................................................ - 11 - 5.1.主要施工机械设备配置.................................. - 11 -5.2.劳动力计划安排........................................ - 11 -6.质量保证措施 ................................................ - 12 - 6.1.工程质量目标.......................................... - 12 - 6.2.质量管理目标.......................................... - 12 - 6.3.质量管理体系.......................................... - 12 - 6.4.质量保证措施.......................................... - 13 -6.5.特别重要工序、关键工序、特殊工序的识别及控制.......... - 13 -7.安全保证措施 ................................................ - 14 - 7.1.安全目标.............................................. - 14 - 7.2.安全组织机构.......................................... - 14 -7.3.安全保证措施.......................................... - 14 -8.文明施工保证措施 ............................................ - 15 -8.1.文明施工目标.......................................... - 15 -8.2.文明施工保证措施...................................... - 15 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
风机基础土方开挖专项施工方案项目背景风力发电是一种新型的清洁能源,越来越多的公司和政府将其视为主要能源之一。
而在风力发电中,风机基础土方开挖是一个不可避免的任务。
为了提高基础的稳定性和可靠性,必须对土方开挖进行专项施工。
方案原则本方案的目的是确保施工期间安全生产和高质量的土方开挖。
据此,我们将遵循以下原则:1.安全高于一切。
每一个施工过程都必须保证工人的安全。
2.计划和准备工作必须充分,以最小的影响实现最大的效益。
3.保证土方开挖的质量,以确保基础的稳定性和可靠性。
4.最大程度地减少对环境的负面影响。
施工前期准备环境评价在开展土方开挖前,施工方必须对环境进行评价,确定是否存在环境污染的可能性,并确定应采取的措施。
基础检查在开始土方开挖之前,必须进行一系列的基础检查,以确保可以安全地开展土方开挖工作。
其中包括:•对挖掘区域的地质和拓扑情况进行评估。
•检查土壤,测量直径、长度和深度。
•检查基础混凝土的厚度和强度,以及所需的支撑材料。
施工计划施工方必须制定有效的土方开挖计划,包括:•确定土方开挖区域的范围。
•明确开挖深度,包括基础的高度和下沉深度。
•确定所需的土方开挖机械和工具。
•制定采取的安全措施和应急计划。
施工过程机械移位和防止振动移位计划必须在施工前安排,以避免对环境产生干扰,包括附近交通的影响。
机械移位应缓慢而平稳,防止振动影响周围的建筑物和地下管道。
挖掘方法•开始挖掘前,必须按要求找到和标出基础的底部。
•挖掘必须按照预定计划进行。
•削平土方开挖面并清理出产生的废弃物。
•挖掘所需时间及其深度应定期测量,并根据计划的深度而定。
•在挖掘中,应注意避免损坏管道和电缆。
•开挖过程中应严格把握坡度和坡向。
土质分类和分层在进行土方开挖的同时,应进行土质分类和分层。
要求:•分离土壤和岩石。
•把砖石类材料和混凝土分开堆放。
坑底和侧面处理开挖结束后,必须清除坑底,以及清理周围所有碎块和碎石等杂物。
应对堆放的土方进行处理,防止液化和沉降。
风机、厂区道路、集电线路及箱变基础土方开挖专项施工方案某工程有限公司某风电三期项目部二0一五年八月批准:年月日审核:年月日编写:年月日目录1.编制依据和编制原则 ........................................... - 4 - 1.1.编制依据............................................... - 4 -1.2.编制原则............................................... - 4 -2.工程概况 ..................................................... - 5 - 2.1.整体情况............................................... - 5 -2.2.具体情况............................................... - 5 -3.施工部署 ..................................................... - 7 - 3.1.施工特点............................................... - 7 -3.2.施工准备............................................... - 8 -4.土方施工 ..................................................... - 9 - 4.1.范围................................................... - 9 - 4.2.场地清理............................................... - 9 - 4.3.技术要求............................................... - 9 - 4.4.风机基槽开挖.......................................... - 10 - 4.5.土石方开挖............................................ - 10 -4.6.土方回填.............................................. - 10 -5.资源配置计划 ................................................ - 11 - 5.1.主要施工机械设备配置.................................. - 11 -5.2.劳动力计划安排........................................ - 11 -6.质量保证措施 ................................................ - 12 - 6.1.工程质量目标.......................................... - 12 - 6.2.质量管理目标.......................................... - 12 - 6.3.质量管理体系.......................................... - 12 - 6.4.质量保证措施.......................................... - 13 -6.5.特别重要工序、关键工序、特殊工序的识别及控制.......... - 13 -7.安全保证措施 ................................................ - 14 - 7.1.安全目标.............................................. - 14 - 7.2.安全组织机构.......................................... - 14 -7.3.安全保证措施.......................................... - 14 -8.文明施工保证措施 ............................................ - 15 -8.1.文明施工目标.......................................... - 15 -8.2.文明施工保证措施...................................... - 15 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
2)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程,如:《风力发电场项目建设工程验收规程》。
3)与本标段工程有关的国家及行业施工及验收技术规范如:《电力建设施工及验收技术规范》,相关标准及规程等。
4)设计院、制造厂或项目法人和承包商双方议定的补充技术标准和本标书的施工技术要求。
5)国家及地方政府的相关法律、法规、政策、办法。
6)XXX风电场三期(199.5WM)工程招标文件。
7)现场踏勘和调查情况。
8)历年来积累的成功施工技术与经验,施工管理、技术与质量管理水平,技术装备实力以及各类专业人才等资源条件。
1.2.编制原则遵循国家和当地政府现行有关的土地、环境保护、水土保持、文物保护、水利与水资源等方面的法规、条例和国家关于安全生产、技术标准、工程质量等方面的规定要求。
充分满足招标文件的工期和质量目标及本工程安全工作规划的要求。
结合本工程的工程特点,统筹安排,突出重点难点,方案优化,技术工艺措施得力,建立良好的施工秩序,优化人、机、物等资源配置,实现最佳综合效益。
积极推广应用“四新”技术,提高施工效率和工程质量水平。
充分发挥投标人的强项优势,协调运作。
临时设施布置本着施工便利、流程合理、安全可靠、经济适用、永临结合、既有改造、地方可用、节约用地、保护环境的原则进行。
2.工程概况2.1.整体情况工程名称:建设单位:勘察单位:设计单位:监理单位:建设单位:建设地点:工程规模:本期199.5MW风电场,共安装133台1500kW风力发电机组,修建厂区道路80Km,新建集电线路81Km。
2.2.具体情况2.2.1.工程概述XXX风电场三期199.5MW项目位于XXX镇,风场中心距XXX市约37km,海拔高程在1700-2200m 之间。
风电场地处XXX山脉北端的管涔山系,山顶较为平坦。
地面侵蚀切割较为强烈,冲沟发育良好,区内沟壑纵横。
区内交通、通讯条件较为不便。
XXX市属于温带大陆性季风气候,大部分为半干旱地区。
受季风环流和地理因素的影响,XXX气候具有四季分明、昼夜温差大的特点,冬季多风干燥,春季多为西北风,夏秋季多为东南风、西南风,风力较强。
利民风电场位于XXX市XXX区XXX镇,场址所在地区气候属于温带大陆性季风气候,其主要气候特点:昼夜温差大,春季多风少雨,夏季短促湿热、降雨集中,秋季短暂而凉爽,冬季漫长而寒冷。
年均气温 6.9度,极端最高气温 37.9度,极端显低气温-32.4度,无霜期 120天左右。
本区风能资源比较丰富,70 m高度代表年平均风速6.47m/s,平均风功率密度240.3 W/m2,风能指标较好。
本区标准冻土深度为1.40~1.60 m。
新建风场检修道路,新建133台风机基础,及箱变基础,集电线路杆塔基础,风机吊装平台场地平整等建筑工程。
风电场新安装沈阳华创1500kW风力发电机组133台(包括:CCWE-1500/82.DF、CCWE-1500/87.DF),新安装35kV-1600kVA箱式变压器133台,新建35kV集电线路8回。
风力发电机组通过箱式变压器连接到集电线路,最后接入已建成220kV变电站。
箱变与风机和集电线路均为电缆连接,集电线路进变电站采用电缆连接。
2.2.2.气象条件该区域常规气象统计表见下表:主要气象要素表2.2.3.工程地质条件根据工程地质测绘及钻探揭露,拟建场地在勘察深度范围内的地层主要由第四系全新统残积层(Q4el)碎石和下古生界奥陶系中统上马家沟组(O2s)中厚层状强风化、中等风化灰岩组成。
其成因、埋藏情况和厚度特征详见“钻孔柱状图。
现将地层分类描述如下:①碎石(Q4el):黄褐色为主,稍湿,呈中密状态,岩性以灰岩为主,呈棱角状,磨圆度较差,一般粒径50~80mm,最大粒径150mm,充填物为中粗砂及少量粘性土,该层主要分布于场区的上部地层中,本次勘察揭露厚度为0.40-5.80m,其层底分布高层为1822.65-2095.67m。
②强风化灰岩(O2s):灰白色为主,夹有灰青色,强风化,隐晶质结构,层状构造,岩芯呈碎石状,锤击易碎,局部见有溶蚀现象,节理裂隙很发育。
本次勘察揭露厚度为0.60-5.20m,其层底分布高层为1912.74-2007.88m③中风化灰岩(O2s):灰白色-灰青色,中风化,隐晶质结构,层状构造,岩芯呈短柱状及碎石状,锤击不易碎,局部见有溶蚀现象,节理裂隙发育。
该层广泛分布于拟建风电场区,部分溶蚀风化裂隙中含大量次生夹泥。
本次勘察最大揭露厚度为16.00 m。
④溶洞(O2s):充填物以黄色粉土、粘土为主,夹有细砂、粉砂、碎石等。
此段钻具下降很快,偶尔有掉钻现象。
详见钻孔柱状图。
风电场区岩溶作用一般发育。
场区强风化及中风化灰岩广泛发育有溶蚀裂隙、小溶洞、小溶孔,即溶蚀发育带(工程上常将大于0.5米的溶蚀孔洞单独划分出来,称为溶洞),虽然没有形成大的溶洞,但岩体很破碎,经常出现溶蚀冲泥现象,形成软弱夹层。
2.2.4.交通条件XXX风电场三期199.5兆瓦工程风机基础位于XXX市XXX区XXX镇北东方向,距利民镇约20km处附近。
风电场工程中心地理位置为:东经112°07′30″,北纬39°20′35″,场区呈北东南西向分布。
分布长约15~17km,宽约4~8km,占地面积约90km2。
区内交通、通讯条件较为不便。
风电场区位置见图1-1-1。
图1-1-1 交通位置图3.施工部署3.1.施工特点3.1.1.风电场场区内0~10.00m深度范围内的地层主要为碎(块)石、强风化灰岩和中风化灰岩等,土方开挖难度较大。
3.1.2.场地土质表层土质较好,基本满足土方回填的要求。
个别基础回填土需进行处理,达到相关要求后,进行基础回填施工。
