悬挑卸料平台专项施工方案
- 格式:doc
- 大小:235.50 KB
- 文档页数:23

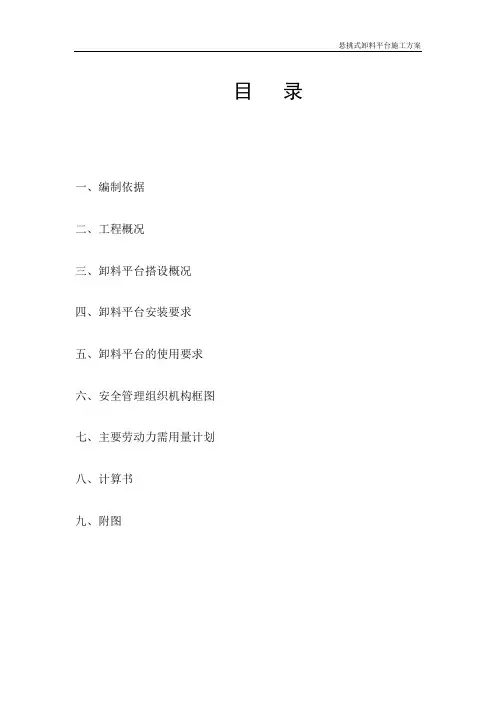

目录一、编制依据二、工程概况三、卸料平台搭设概况四、卸料平台安装要求五、卸料平台的使用要求六、安全管理组织机构框图七、主要劳动力需用量计划八、计算书九、附图一、编制依据本方案是为津市市海晨国际项目施工现场悬挑卸料平台安全施工需要编制,工程现场的实际情况编制依据有业主单位提供的住宅小区总平面图、施工图纸、《建筑施工安全检查标准》(JGJ59-2011)、《钢结构设计规范》(GB50017-2011)、中建科院PKPM2013版施工管理软件。
二、工程概况本工程为湖南海晨国际置业有限公司开发建设的津市市海晨国际工程,地处于津市市明珠广场西侧。
本工程总建筑面积64139.99m2 ,建筑物总高度99.95m,层高3m。
施工楼层内需要周转的材料主要有钢管、模板、木方、钢管支撑、扣件等。
随着工程进展的需求,周转材料要逐步向上一层转运,所以每层南、北、西(A座为东边)各安装一个卸料平台,以供周转材料使用。
建设单位:湖南海晨国际置业有限公司设计单位:北京世纪千府国际工程设计有限公司监理单位:常德市旺城建设监理有限公司施工单位:湖南第五建筑工程有限公司安监单位:津市市建设工程安全监督站质监单位:津市市建设工程质量监督站三、卸料平台搭设概况卸料平台搭设方式:本工程卸料平台采用槽钢悬挑搭设,悬挑主梁采用2条16a#槽钢,次梁采用10#槽钢,间距0.8米,次梁间用直径48钢管焊接,间距800mm;平台护栏用钢管焊接,高1.2米。
平台悬挑长度3.6米(脚手架外2.5米),宽2米,主梁锚入楼面2.04米。
整个平台与护栏焊接成整体,使用时采用塔吊吊装。
与埋设于楼面的Φ20钢筋环连结;在离主梁(槽钢)悬挑端2.5米处和3.6m 处用Φ20的钢丝绳吊拉卸载。
钢丝绳悬吊于上一层的楼面吊环上(详见计算书)。
四、卸料平台安装要求1、卸料平台的要由专业单位或持证人员安装(拆除),安装人员要经过三级安全教育。
2、卸料平台在地面拼装焊接成整体后,用塔吊吊装至使用楼层,套入与已埋设在楼面的四个吊环中,悬挑主梁周边用硬木垫牢或用钢筋焊与吊环焊接。

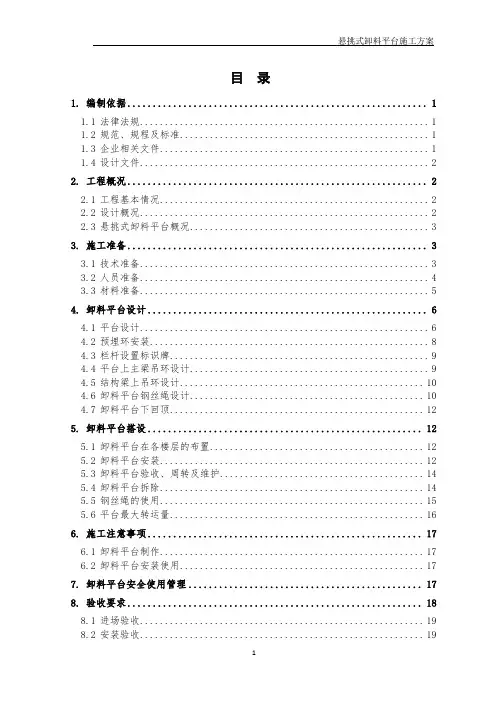

悬挑式卸料平台施工方案 1 目 录 1. 编制依据 ........................................................... 1 1.1 法律法规 .......................................................... 1 1.2 规范、规程及标准 .................................................. 1 1.3 企业相关文件 ...................................................... 1 1.4 设计文件 .......................................................... 2
2. 工程概况 ........................................................... 2 2.1 工程基本情况 ...................................................... 2 2.2 设计概况 .......................................................... 2 2.3 悬挑式卸料平台概况 ................................................ 3
3. 施工准备 ........................................................... 3 3.1 技术准备 .......................................................... 3 3.2 人员准备 .......................................................... 4 3.3 材料准备 .......................................................... 5

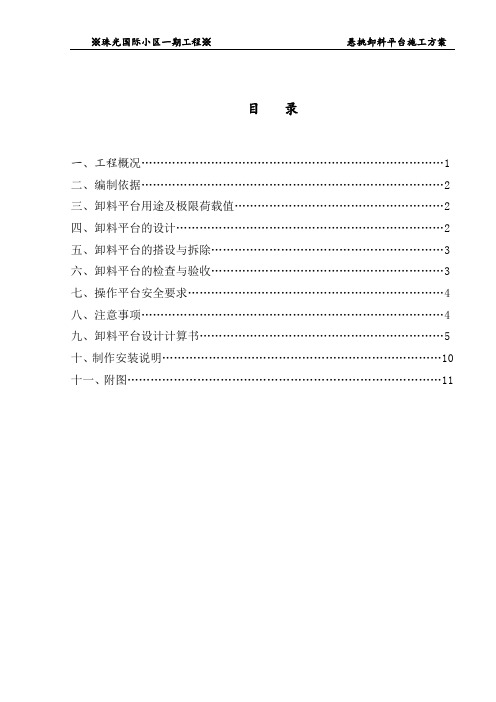

目录一、工程概况 (1)二、编制依据 (2)三、卸料平台用途及极限荷载值 (2)四、卸料平台的设计 (2)五、卸料平台的搭设与拆除 (3)六、卸料平台的检查与验收 (3)七、操作平台安全要求 (4)八、注意事项 (4)九、卸料平台设计计算书 (5)十、制作安装说明 (10)十一、附图 (11)卸料平台专项施工方案一、工程概况1、各方主体情况工程名称:安徽郎溪珠光国际小区。
工程地点:安徽省郎溪县郎川大道与凤居路交叉口。
建设单位:珠光集团郎溪房地产开发有限公司。
监理单位:安徽建科建设监理有限公司。
设计单位:浙江鸿地建筑设计有限公司。
勘察单位:化工部马鞍山地质勘察院。
施工单位:时大控股集团有限公司2、工程概述安徽郎溪珠光国际小区项目建设地点位于安徽省郎溪县郎川大道北侧,凤居路交叉口的东面。
主要建设内容包含以下建筑:安徽·郎溪珠光国际小区一期项目。
各建筑物如下表:地式双排架,从7层顶开始采用悬挑式双排脚手架,为确保本工程各建筑楼层内的材料输出,特编制此卸料平台专项施工方案。
二、编制依据1、《建筑施工高处作业安全技术规范》(JGJ80-91)2、《建筑施工手册》3、《现行建筑材料规范大全》4、《建筑施工安全检查标准》(JGJ59-2011)5、《钢结构设计规范》(GB50017-2003)6、安徽郎溪珠光国际小区施工组织设计及脚手架专项施工方案三、卸料平台用途及极限荷载值卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管。
为该层的架管材料及模板材料传递给上一层结构施工的临时性工序,悬挑平台较大、较宽,仅依赖根部抵住、外挑部位钢丝绳张拉的概念。
因此,必须达到自身刚度和稳定性和达到足够的承载力。
为保证卸料平台能安全、可靠、正常使用,在施工过程上,卸料平台允许最大的施工荷载不大于2.0kN/m2,在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全。
卸料平台设计尺寸为1800mm×3200mm,卸料平台允许最大的施工荷载不大于2.0kN/m2,最大限载不超过10KN(1000kg)。

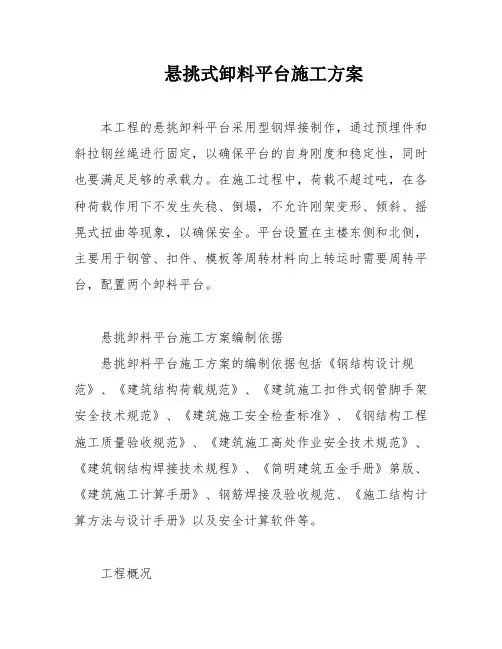

悬挑式卸料平台施工方案本工程的悬挑卸料平台采用型钢焊接制作,通过预埋件和斜拉钢丝绳进行固定,以确保平台的自身刚度和稳定性,同时也要满足足够的承载力。
在施工过程中,荷载不超过吨,在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全。
平台设置在主楼东侧和北侧,主要用于钢管、扣件、模板等周转材料向上转运时需要周转平台,配置两个卸料平台。
悬挑卸料平台施工方案编制依据悬挑卸料平台施工方案的编制依据包括《钢结构设计规范》、《建筑结构荷载规范》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工安全检查标准》、《钢结构工程施工质量验收规范》、《建筑施工高处作业安全技术规范》、《建筑钢结构焊接技术规程》、《简明建筑五金手册》第版、《建筑施工计算手册》、钢筋焊接及验收规范、《施工结构计算方法与设计手册》以及安全计算软件等。
工程概况本工程为总部大厦,位于地块上,总建筑面积为㎡,其中地上建筑面积为㎡,地下建筑面积为㎡,地上层和地下层均有。
本项目为一类高层公共建筑,建筑耐火等级为一级,建筑结构安全等级为二级,设计使用年限分类为类,设计使用年限为年,抗震设防烈度为度,抗震设防类别为标准类,地下室防水等级为Ⅰ级。
主楼为框剪结构,采用吴淞高程系统,室内地面相对标高为±,相当于绝对标高为5.000m,室内外高差。
编制说明及布置位置卸料平台为该层的构筑物支撑材料及模板材料传递给上一层结构施工的材料所需的临时性工序。
本工程设置两个卸料平台,卸料平台设置在主楼东侧和北侧。
悬挑卸料平台方案设计本工程的悬挑卸料平台采用型钢焊接制作,通过预埋件和斜拉钢丝绳进行固定。
平台可以满足结构模板、支撑等材料翻层转运之用。
在地上九层及以上布置卸料平台,配置两个悬挑式卸料平台,以满足材料周转使用要求。
平台通过塔吊进行吊装就位安装。
在进行油漆和铺面板前,对焊接拼装好的平台骨架进行验收,包括检查主次钢梁规格、长度、间距、耳板规格和位置、钢件连接焊缝质量、骨架方正和平面度等,同时做好骨架质量检验记录。
卸料平台施工方案卸料平台是工地上常见的装卸货物的设施,主要分为落地式卸料平台和悬挑式卸料平台两种类型。
本文将分别介绍这两种卸料平台的施工方案。
落地式卸料平台施工方案基础施工在施工落地式卸料平台时,首先需要进行基础的施工工作。
基础应当选择承载能力强、耐久性好的混凝土材料,一般要求基础平整、牢固。
钢结构搭建搭建卸料平台的钢结构是关键的一步。
需要精确计算和加强连接处的结构以确保平台的稳固性。
同时,在搭建过程中要严格遵循安全操作规范,确保施工人员的安全。
设备安装安装卸料平台所需的卸料设备也是施工的关键环节。
在安装过程中,要注意设备与平台的连接方式,并且进行必要的测试以保证设备的正常运行。
检查和验收施工完成后,应当对整个卸料平台进行全面检查,并邀请相关部门对其进行验收。
只有通过验收,平台才能投入使用。
悬挑式卸料平台施工方案结构设计悬挑式卸料平台相比落地式卸料平台更为复杂,因此在施工前需要精确设计其结构,考虑到悬挑平台的承重和稳定性。
吊装施工悬挑平台的吊装工作是最具挑战性的环节之一。
需要使用专业的吊装设备和技术,确保平台的安全及稳固。
悬挑支撑悬挑平台的支撑也是施工中需要重点关注的部分。
支撑的牢固性和稳定性直接影响到整个平台的使用效果。
安全规范在悬挑平台的施工过程中,必须严格遵守安全操作规范,确保施工人员和周围环境的安全。
同时,要加强施工现场管理,避免发生意外事故。
结语以上是关于落地式卸料平台和悬挑式卸料平台施工方案的介绍,无论是哪种类型的卸料平台,施工过程中都需要严格按照相关规范和标准操作,确保平台的质量和安全性。
希望本文能对相关从业人员提供一定的参考价值。

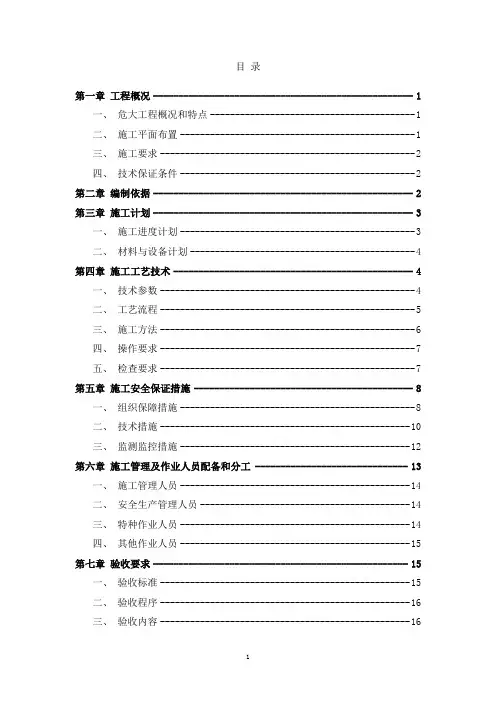

目录第一章工程概况--------------------------------------------------- 1一、危大工程概况和特点----------------------------------------- 1二、施工平面布置----------------------------------------------- 1三、施工要求--------------------------------------------------- 2四、技术保证条件----------------------------------------------- 2 第二章编制依据--------------------------------------------------- 2 第三章施工计划--------------------------------------------------- 3一、施工进度计划----------------------------------------------- 3二、材料与设备计划--------------------------------------------- 4 第四章施工工艺技术----------------------------------------------- 4一、技术参数--------------------------------------------------- 4二、工艺流程--------------------------------------------------- 5三、施工方法--------------------------------------------------- 6四、操作要求--------------------------------------------------- 7五、检查要求--------------------------------------------------- 7 第五章施工安全保证措施------------------------------------------- 8一、组织保障措施----------------------------------------------- 8二、技术措施-------------------------------------------------- 10三、监测监控措施---------------------------------------------- 12 第六章施工管理及作业人员配备和分工 ------------------------------ 13一、施工管理人员---------------------------------------------- 14二、安全生产管理人员------------------------------------------ 14三、特种作业人员---------------------------------------------- 14四、其他作业人员---------------------------------------------- 15 第七章验收要求-------------------------------------------------- 15一、验收标准-------------------------------------------------- 15二、验收程序-------------------------------------------------- 16三、验收内容-------------------------------------------------- 16四、验收人员-------------------------------------------------- 17 第八章应急处置措施---------------------------------------------- 17 第九章计算书及相关施工图纸-------------------------------------- 20一、计算书---------------------------------------------------- 20二、施工图纸-------------------------------------------------- 35第一章工程概况一、工程概况和特点1、工程基本情况2、各责任主体名称二、施工平面布置根据本工程的平面布置及塔吊的安装位置,结合施工场地的实际情况,确定卸料平台的架设位置。

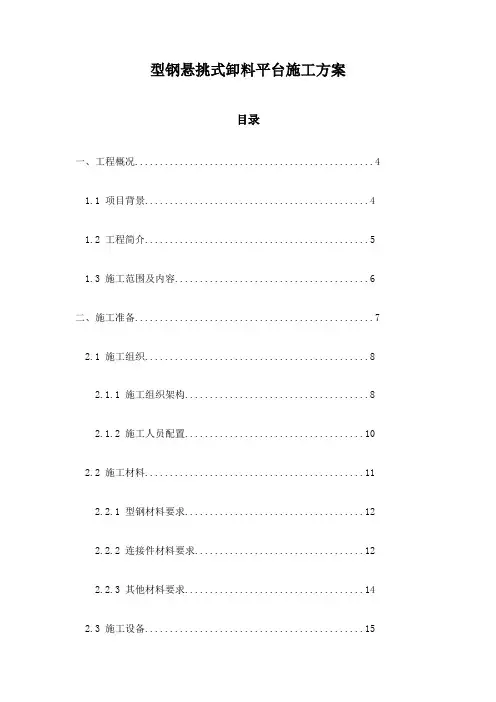

型钢悬挑式卸料平台施工方案目录一、工程概况 (4)1.1 项目背景 (4)1.2 工程简介 (5)1.3 施工范围及内容 (6)二、施工准备 (7)2.1 施工组织 (8)2.1.1 施工组织架构 (8)2.1.2 施工人员配置 (10)2.2 施工材料 (11)2.2.1 型钢材料要求 (12)2.2.2 连接件材料要求 (12)2.2.3 其他材料要求 (14)2.3 施工设备 (15)2.3.1 施工设备清单 (16)2.3.2 设备使用及维护 (16)三、施工工艺 (17)3.1 施工流程 (17)3.1.1 施工准备阶段 (18)3.1.2 施工安装阶段 (19)3.1.3 质量检验阶段 (20)3.2 施工要点 (21)3.2.1 型钢选材及加工 (23)3.2.2 悬挑平台结构设计 (24)3.2.3 支撑体系搭建 (25)3.2.4 平台安装及调整 (26)3.2.5 防护措施 (28)四、质量控制 (29)4.1 质量目标 (30)4.2.1 材料质量控制 (32)4.2.2 施工过程质量控制 (33)4.2.3 质量检验及验收 (34)五、安全文明施工 (36)5.1 安全生产目标 (37)5.2 安全施工措施 (38)5.2.1 施工人员安全教育 (39)5.2.2 施工现场安全管理 (40)5.2.3 防护设施及应急预案 (41)5.3 文明施工措施 (42)5.3.1 施工现场环境保护 (43)5.3.2 施工现场卫生管理 (43)六、进度控制 (44)6.1 施工进度计划 (46)6.2.1 施工进度监控 (47)6.2.2 进度调整与优化 (48)七、环境保护 (49)7.1 环境保护目标 (50)7.2 环境保护措施 (51)7.2.1 施工扬尘控制 (52)7.2.2 施工废水处理 (53)7.2.3 施工噪声控制 (54)八、成本控制 (54)8.1 成本预算 (55)8.2 成本控制措施 (56)8.2.1 材料成本控制 (57)8.2.2 人工成本控制 (58)8.2.3 施工机械成本控制 (59)九、施工总结 (61)9.1 施工经验总结 (62)9.2 存在问题及改进措施 (63)一、工程概况主要施工内容:本项目总体大致施工内容包括。
目录1 编制依据 (1)2 工程概况 (2)2.1工程简介 (2)2.2设计概况 (3)3 施工部署 (3)3.1组织准备 (3)3.2技术准备 (4)3.3材料准备 (4)3.4卸料平台方案选择 (5)4 施工工艺 (11)4.1卸料平台的构造要求 (11)4.2卸料平台的制作 (14)4.3卸料平台的安装及使用 (15)4.4卸料平台的吊装 (15)4.6卸料平台的拆除 (16)4.7卸料平台检查与验收 (17)5 质量保证措施 (17)6 安全保证措施 (18)7 应急预案 (19)7.1应急预案领导小组 (19)7.2领导小组各成员责任 (19)7.3应急救援程序 (20)7.4应急救援医疗急救 (21)附:悬挑卸料平台计算书 (22)1.编制依据2.工程概况2.1工程简介2.2设计概况3.施工部署3.1组织准备劳动组织及职责分工:3.2技术准备1、项目技术负责人组织技术部编制专项方案,进行项目评审,项目总工审核通过后报公司总工程师进行审批,审批合格后方可实施。
2、项目技术负责人组织现场责任师、质量员、安全员、测量员、劳务单位技术骨干及专业管理人员进行专项方案交底,并认真履行签字手续。
3、项目总工应组织项目管理人员熟悉与了解相关的规范、规程、标准等。
3.3材料准备1、型钢型钢规格为[20a、[18a槽钢、16#工字钢,型钢的材质应符合现行国家标准《碳素结构钢》GB/T 700 -2006或《低合金高强度结构钢》GB/T1591 的规定。
2、钢丝绳钢丝绳选用6×37+1型,钢丝绳公称抗拉强度1400MPa,直径26.0mm。
钢丝绳必须是无断丝、无锈蚀等缺陷的合格钢丝绳,钢丝绳要有厂家的出厂合格证及检测报告。
钢丝绳应符合现行国家标准《钢丝绳》(GB/T8918)的规定。
3、脚手架钢管(1)脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
-、工程概况 (2)二、编制依据 (4)三、卸料平台用途及极限荷载值 (4)四、卸料平台的设计 (5)五、卸料平台的搭设与拆除 (5)六、卸料平台的检查与验收 (6)七、操作平台安全要求 (6)八、注意事项 (7)九、卸料平台设计计算书 (7)十、制作安装说明 (13)十一、附图 (14)卸料平台专项施工方案—、工程概况广州雅居乐花园A02地块二期31〜34栋,车库B区,3#、4#电房工程,由广州番禺雅居乐房地产有限公司开发,宏润建设集团股份有限公司承建,广州市宏业金基建设监理咨询有限公司监理,中山市建筑设计院有限公司设计,广东省地质建设工程勘探院进行地质勘探。
本工程层数为31、32栋无地下车库,地上33层,33、34栋地下三层,地上33层,总建筑面积为89994.1 nf ,地上建筑面积为69360 m2,地下建筑面积为20095.2 m2, 31栋、33栋建筑总高度为99.80 米,32栋、34栋建筑总高度为99.00米,31栋、32栋相对标高士0.00 等于绝对标高30.660m, 33栋、34栋相对标高士0.00等于绝对标高24.200m。
本工程建筑使用性质为一级,建筑防火分类为一类,耐火等级为一级,抗震设防烈度为七度,屋面防水等级为二级。
本工程位于广州市番禺雅居乐花园A02地块小区内,北面为草堂工业区,南面为广州雅居乐会所及A01地块别墅区,东面为广州雅居乐加拿大幼儿园,西面为广州雅居乐花园A02地块一期住宅小区,因此本工程文明施工显得十分重要。
2、工程特点及难点①.本项目31栋、32栋为天然基础,33栋、34栋为预应力混凝土管桩基础,应重点注意现场红线点、轴线测量控制点水准点的复核交接验收及桩位复核工作。
(2.本工程地下室施工作业面大,为地下三层结构,所以合理地组织分块(段)分组(管理组、操作班组)按序(工序穿插、流水)施工,是保证工期和质量的关键之一。
◎ .工程建成后,地下室顶板上将栽种树木、花草等绿化植被,所以施工时除了重点监控地下室外墙各工序质量外,还应重点确保地下室顶板抗渗混凝土的施工质量。

某住宅楼悬挑式卸料平台施工方案一、工程概况本住宅楼工程位于_____,总建筑面积为_____平方米,建筑高度为_____米,结构形式为_____。
为满足施工过程中材料的垂直运输和卸料需求,特编制本悬挑式卸料平台施工方案。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《钢结构设计规范》(GB50017-2017)3、本工程施工图纸及相关文件三、卸料平台设计1、平台尺寸卸料平台设计为矩形,长_____米,宽_____米。
2、材料选用主梁采用型号工字钢,次梁采用型号槽钢,防护栏杆采用型号钢管,脚手板采用材质脚手板。
3、构造要求(1)平台主次梁连接采用焊接,焊缝应饱满、牢固。
(2)防护栏杆高度为_____米,立杆间距为_____米,横杆设置两道,分别距平台面_____米和_____米。
(3)平台周边设置高度不小于_____厘米的挡脚板。
四、卸料平台安装1、安装流程(1)在主体结构上预留孔洞,安装悬挑钢梁。
(2)将次梁与主梁焊接牢固。
(3)铺设脚手板,安装防护栏杆。
(4)挂设安全网。
2、安装注意事项(1)悬挑钢梁的锚固端长度应不小于悬挑长度的_____倍。
(2)安装过程中应严格控制平台的水平度和垂直度。
(3)焊缝质量应符合要求,经检查合格后方可投入使用。
五、卸料平台使用1、允许荷载卸料平台的允许荷载为_____吨,严禁超载使用。
2、材料堆放要求材料应分类堆放整齐,不得集中堆放于一侧,且堆放高度不得超过_____米。
3、使用过程中的检查(1)定期对卸料平台进行检查,重点检查焊缝、连接件、钢丝绳等部位。
(2)发现问题及时整改,确保平台的安全使用。
六、卸料平台拆除1、拆除流程(1)清理平台上的材料和杂物。
(2)拆除防护栏杆和脚手板。
(3)解除钢丝绳的锚固。
(4)拆除悬挑钢梁。
2、拆除注意事项(1)拆除作业应在专人指挥下进行,严禁上下同时拆除。
(2)拆除的构配件应及时运走,不得堆放在平台上。
目录一、编制依据 (1)二、工程概况 (1)三、施工安排 (1)四、卸料平台概况 (1)五、施工准备与资源配备计划 (2)1.技术准备 (2)2.材料准备 (2)3.人员及机具准备 (2)六、施工方法及工艺要求 (2)七、卸料平台的安装 (5)八、卸料平台的使用及拆卸 (6)九、卸料平台安全要求 (7)十、安全、环保措施 (7)十一、应急预案 (8)1.指挥领导小组 (8)2.事故报告和现场保护 (8)3.有关规定和要求 (9)4.具体实施 (9)5.人员疏散、伤员救助阶段 (10)十二、计算书 (11)十三、附图 (18)1.卸料平台示意图18一、编制依据《建筑结构荷载规范》GB50009-2012《混凝土结构设计规范》GB50010-2010《钢结构设计规范》GB50017-2017《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-2016《建筑施工手册》(第五版)《建筑施工计算手册》(第三版)本工程设计图纸本工程施工组织设计二、工程概况地块含15栋住宅楼、商网及地下车库, 总建筑面积100000m2, 其中地上建筑面积65000m2, 地下建筑面积35000m2。
地块基础形式: SDDC 工法桩进行地基处理, 部分楼栋桩基础形式为CFG桩, 住宅及地库为筏板基础, 商业为独立基础;共15栋楼, 1#、2#楼6层, 3#、4#、5#、6#楼7层, 7#、8#、9#、10#、11#、12#、13#楼8层, 14#、15#楼12层;1#、2#、4#楼地下室2层, 其余地下室1层;地下车库1层, 局部2层。
三、施工安排根据本工程的施工进度计划安排及现场实际的材料倒运要求, 结构层2-12层(2-8层/2-7层/2-6层)布置悬挑卸料平台, 悬挑卸料平台布置: 1#、3#、7#、9#、11#、12#楼各设置一个悬挑卸料平台;2#、4#、5#、6#、8#、10#、13#、14#、15#楼栋各设置两个悬挑卸料平台。
目录一、工程概况 (2)二、编制依据 (3)三、卸料平台用途及极限荷载值 (3)四、卸料平台的设计 (4)五、卸料平台的搭设与拆除 (4)六、卸料平台的检查与验收 (5)七、操作平台安全要求 (6)八、注意事项 (6)九、悬挑卸料平台设计计算书 (8)十、制作安装说明 (16)十一、卸料平台的防护 (16)十二、附图 (20)一、工程概况1、项目基本概况为确保本工程各建筑楼层内的材料输出,特编制此卸料平台专项施工方案。
二、编制依据1、《建筑施工高处作业安全技术规范》(JGJ80-91)2、《建筑施工手册》3、《现行建筑材料规范大全》4、《建筑施工安全检查标准》(JGJ59-99)5、《钢结构设计规范》(GB50017-2003)6、《建筑地基基础设计规范》(GB 50007-2002)7、《建筑结构荷载规范》(GB 50009-2001)8、甲方提供的施工图纸三、卸料平台用途及极限荷载值卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管。
为该层的架管材料及模板材料传递给上一层结构施工的临时性工序,悬挑平台较大、较宽,仅依赖根部抵住、外挑部位钢丝绳张拉的概念。
因此,必须达到自身刚度和稳定性和达到足够的承载力。
为保证卸料平台能安全、可靠、正常使用,在施工过程上,卸料平台允许最大的施工荷载不大于2.0kN/m2,在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全。
本工程使用的卸料平台为悬挑式悬挑式卸料平台设计尺寸为2500×3000,允许均布荷载为2.0KN/m2,最大限载为500Kg。
经现场对部分需经平台周转的材料进行称重可知:(1)扣件:0.9KG/个——每周转一次最高限载555个扣件(2)顶托:4KG/个——每周转一次最高限载125个顶托(3)50*100*2000木方:3.8KG/根——每周转一次最高限载130根木方(4)910*1830*18模板:20KG/张——每周转一次最高限载25张模板(5)2600*48*35钢管:10KG/张——每周转一次最高限载50根钢管四、卸料平台的设计(一)悬挑式卸料平台形式卸料平台为组装式,平台的主梁采用18#槽钢,次梁采用12.6#槽钢;防护栏杆采用48*3.5钢管设两道分别在600mm、1200mm处,并用模板封闭严密涂刷黄黑相间油漆;平台底部用3厚钢板封闭,脚手板必须包头,并与平台固定牢固;预埋钢筋必须采用Φ25mm HPB300级钢筋,锚固在板面内,吊环锚固长度不小于35d。
天房万欣城一期项目地块二万欣竹园悬挑式卸料平台施工方案天津天房建设工程有限公司目录一、工程概况 (1)二、编制依据 (1)三、施工工艺技术及施工计划 (1)四、卸料平台的安装与拆除 (2)五、施工安全保证措施 (3)六、附图 (3)附图1卸料平台平面示意图附图2卸料平台侧立面示意图附图3卸料平台侧立面安装示意图七、卸料平台计算书 (4)一、说明二、卸料平台计算书一、工程概况工程名称:天津天房万欣城一期项目地块二万欣竹园1、建设单位:天津市天房天都房地产开发有限公司2、设计单位:天津华汇工程建筑设计有限公司3、勘察单位:天津市地质工程勘察院4、监理单位:天津市建设工程监理公司5、施工单位:天津天房建设工程有限公司6、建设地点:河东区津滨大道与东兴立交桥交口东侧,其四至为:东至规划月牙河西路,南至津滨大道,西至顺达路,北至规划程昆道7、拟建物概况:本地块共4栋高层住宅楼,裙房两层,1#楼地上29地下3层,建筑面积14938㎡;2#楼地上27层地下3层,建筑面积13443㎡;3#楼地上17层,地下3层,建筑面积10262㎡;4#楼地上18层,地下3层,建筑面积11202㎡。
8、结构类型:剪力墙结构为确保工程施工进度、质量及施工安全,特制定此方案。
二、编制依据1、《建筑施工高处作业安全技术规范》JGJ80-912、《钢结构设计规范》GBJ17-883、《建筑施工安全检查标准》JGJ59-20114、工程施工图纸及《施工组织设计》5、《建筑施工扣件式钢管脚手架安全技术规范》130-2011三、施工工艺技术及施工计划1、根据工程施工过程中建筑材料的上下倒运周转需要,计划在每栋楼的中间部位安装悬挑式卸料平台一个,具体尺寸为:长6.0m×宽2.4m,有效使用面积为4.0m×2.4m=9.6m²。
2、主要材料投入计划:(1)、主梁选用18#工字钢,(3)、平台四周维护栏杆选用∮48mm钢管及十字扣件和不低于2000目的密目式安全网、180mm高木质挡脚板(4)、挡腿选用18#工字钢。
一、编制依据(1)《钢结构设计标准》(GB 50017-2017)(2)《建筑结构荷载规范》(GB 50009-2012)(3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)(4)《建筑施工安全检查标准》(JGJ 59-2011)(5)《钢结构工程施工质量验收规范》(GB 50205-2020)(6)《建筑施工高处作业安全技术规范》(JGJ 80-2016)(7)《钢筋焊接及验收规范》(JGJ 18-2012)(8)《建筑施工起重吊装工程安全技术规范》(JGJ 276-2012)(9)《建筑结构可靠性设计统一标准》(GB 50068-2018)(10)《建筑施工脚手架安全技术统一标准》(GB 51210-2016)(11)《建筑施工模板安全技术规范》(JGJ 162-2008)(12)《混凝土结构设计规范》(GB 50010-2010)(13)《建筑地基基础设计规范》(GB 50007-2011)(14)本工程相关施工图纸(15)本工程施工组织设计方案(16)品茗建筑云安全计算软件二、项目概况三、编制说明及布置位置(1)悬挑式卸料钢平台(简称“卸料平台”)为该层的构筑物支撑材料、模板材料传递给上层结构施工,以及这些材料拆除、运下所需的临时性工具。
该平台一般悬挑尺寸较大、平台较宽,仅依赖根部砥柱和外挑部的钢丝绳受力。
因此平台必须达到一定的刚度和稳定性,必须有足够的承载力。
在施工过程中,平台荷载一般不超过 1.0 吨(本项目特别要求平台荷载不超过 0.8t)。
在各种荷载作用下,平台不应发生失稳、倒塌,不允许有变形、倾斜、摇晃式扭曲等现象,以确保施工安全。
(2)本项目的悬挑式卸料钢平台主要用于钢管、扣件、模板等周转材料向上和向下转运,每层共需配置4个平台,具体位置布置详见下图。
悬挑卸料平台布置图四、悬挑式卸料钢平台方案设计4.1 悬挑式卸料钢平台总体概况本工程外悬挑式卸料钢平台主要用于结构工程的模板、支撑等周转材料的翻层转运之用。
悬挑卸料平台安全专项施工方案编制人:审核人:审批人:目录一、编制依据 (1)二、工程概况 (1)1.1总体简介 (1)2.2设计概况 (2)三、卸料平台方案确定 (3)3.1布置原则 (3)3.2卸料平台设计方案 (3)3.3卸料平台安装时间 (4)四、施工准备 (5)4.1材料准备 (5)4.2技术准备 (6)4.3现场准备 (6)五、卸料平台施工要点 (6)5.1悬挑式卸料平台 (6)六、卸料平台验收 (8)七、卸料平台安拆及使用安全保证措施 (9)八、卸料平台安装、使用、拆除主要危险因素 (9)8.1高处坠落预防管理措施 (10)8.2物体打击预防管理措施 (10)九、安全应急救援预案 (11)9.1应急预案的目标和原则 (11)9.2组织机构 (11)十、附图............................................................................................................ 错误!未定义书签。
十、计算书........................................................................................................ 错误!未定义书签。
一、编制依据二、工程概况1.1总体简介2.2设计概况三、卸料平台方案确定3.1布置原则在主体结构施工时,为了解决楼层内模板、钢管、木方等结构施工周转材料的倒运,需要搭设卸料平台用以保证周转材料的充分倒运要求。
计划从二层倒运材料开始进行悬挑卸料平台的搭设,在二层及以上的结构楼板施工中,将悬挑式卸料平台的锚环及拉环随结构施工预埋到位。
3.2卸料平台设计方案3.2.1悬挑卸料平台设计(1)、根据施工进度和使用要求,本工程主体结构施工阶段,住宅各栋塔楼单体在二层及以上作业层每层设置2个悬挑式卸料平台。
型钢悬挑卸料平台施工方案1. 概述型钢悬挑卸料平台是一种用途广泛的工程结构,通常用于物料卸载和搬运,特别适用于具有限高环境的场所。
本文将介绍型钢悬挑卸料平台的施工方案,包括施工准备、材料准备、施工流程等内容。
2. 施工准备在开始施工之前,需要进行详细的施工准备工作,包括以下步骤: - 制定详细的施工计划和时间表。
- 确定施工现场位置和必要的安全措施。
- 准备必要的工程设备和材料。
- 与相关单位进行协调,确保施工进度和质量。
3. 材料准备在施工过程中,需要准备以下材料: - 型钢:用于悬挑结构的支撑和构建。
-钢筋和混凝土:用于平台的基础和支撑结构。
- 螺栓和螺母:用于连接各构件,增强平台的稳固性。
- 安全防护设备:如安全网、安全带等,确保施工人员安全。
4. 施工流程4.1 地基工程地基工程是型钢悬挑卸料平台施工的第一步,包括以下步骤: 1. 清理施工现场,平整场地。
2. 进行地基开挖,根据设计要求开挖基础坑。
3. 浇筑混凝土基础,确保基础牢固。
4.2 型钢安装型钢是悬挑平台的主要构造材料,安装过程如下: 1. 根据设计要求切割型钢,进行焊接和连接。
2. 将型钢支撑架安装到基础上,并用螺栓固定。
3. 安装型钢框架和卸料平台,确保结构牢固。
4.3 检查和调试在施工完成后,需要进行检查和调试工作,确保悬挑平台的安全和稳固: 1. 检查所有连接部位是否牢固。
2. 进行荷载测试,确保平台承载能力符合要求。
3. 进行功能测试,确保卸料平台的操作正常。
5. 施工安全在施工过程中,工人们必须严格遵守安全规定,使用相关的安全装备,并定期接受安全培训。
施工现场应设置明显的安全警示标识,并确保施工过程中不发生安全事故。
6. 结束语型钢悬挑卸料平台的施工需要严格按照设计要求和施工方案进行,确保平台结构和使用安全可靠。
通过合理的施工准备、材料准备和施工流程的安排,可以有效地提高施工效率和质量,保障工程的成功完成。
悬挑卸料平台专项施工方案文件编号()编制:审核:审批:年月日目录1、工程概况 (4)1.1 工程概况 (4)1.2 施工平面布置 (5)1.3 施工要求 (6)1.4 技术保证条件 (6)2、编制依据 (6)2.1 设计图纸 (6)2.2 主要规程、规范、标准 (6)3、施工计划 (7)3.1 施工进度计划 (7)3.2 材料计划 (7)3.3 机具及设备准备 (8)4、卸料平台施工工艺技术 (8)4.1 技术参数 (8)4.2 工艺流程及施工方法 (9)4.3 操作要求 (10)4.4 检查要求 (10)5、施工安全保证措施 (10)5.1 安全教育 (10)5.2 安全保证体系 (11)5.3 技术保障措施 (11)6、施工管理及作业人员配备和分工 (12)6.1 管理层负责人 (12)6.2 劳动人员配备 (12)7、卸料平台的检查与验收 (12)7.1 验收标准: (12)7.2 验收程序和内容: (12)7.3 验收人员 (13)8、应急处置措施 (14)9、计算书 (14)1、工程概况1.1 工程概况悬挑卸料平台布置位置1.3 施工要求本工程卸料平台搭设时必须严格按照方案、设计图纸及相关构造要求进行搭设。
1.4 技术保证条件1.4.1管理措施施工前,对与卸料平台相关的内容进行全面的技术交底。
过程中安排项目部技术负责人及专职安全员随时对卸料平台情况,依据专项施工方案、施工图纸及相关文件、规范的要求进行现场检查,发现问题立即进行整改,并对整改情况及时进行落实。
1.4.2组织措施选择具有丰富类似施工经验的技术员、安全员进行施工管理,优选具有丰富类似脚手架搭设施工的架子工进行实际搭设操作,从而确保能够严格按照图纸及构造要求进行搭设,确保安全施工全过程的安全。
1.4.3技术措施严格按照《建筑结构荷载规范》、《施工现场安全检查标准》中的相关要求进行本工程的计算、验算,从而确保卸料平台的每一个数据都有据可依,从技术上保证卸料平台的安全性。
2、编制依据2.1设计图纸3.1 施工进度计划3.2.1工程卸料平台所需要主要材料6×37φ21.5钢丝绳、卡环、地锚采用18mm圆钢、与结构构件连接采用穿墙Φ20圆钢吊环、安全网、多层板及50mm厚脚手板等。
3.3 机具及设备准备3.3.1卸料平台加工主要机具电焊机、活动扳手、木工锯、锤子等。
3.3.2垂直运输机械塔吊4、卸料平台施工工艺技术4.1 技术参数4.1.1槽钢、脚手管、钢丝绳、木跳板等的选取及布置:(1)主梁选用16#槽钢,主梁间距2000mm;次梁选用16#槽钢,次梁间距1000mm。
(2)脚手管采用φ48.3mm*3.6mm钢管、钢管的检查必须符合下列规定:具有产品质量合格证;钢管表面平直光滑,没有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、端面等的偏差,符合《建筑施工扣件式钢管脚手架安全技术规范》的规定。
(3)选取6×37钢丝绳,直径为21.5mm的钢丝绳,仔细检查钢丝绳,禁止有毛刺、断股现象。
(4)木跳板选用50mm厚,标准的杉木或松木板,板宽不小于250mm,两端使用12号铁线捆紧,禁止使用有扭纹、破裂的木板。
(5)安全网必须是经国家指定监督检验部门监定许可生产的厂家产品。
水平网为大眼锦纶网;立网:为密目网。
网目密度不低于2000目/100c㎡。
(6)地锚采用φ18圆钢制作,进场后进行复试,复试合格才能用于本工程。
4.2工艺流程及施工方法4.2.1卸料平台安装安装检查→平台组装→平台吊装→栏杆、脚手板安装→验收(1)安装前应做好书面的技术交底和班前教育,操作人员必须经过培训后上岗;(2)吊运时应使用起重卡环,不得使吊钩直接钩挂吊环。
进行安装作业时应设置警戒线,以防落物伤人;(3)钢平台安装应在上一层楼面(预埋吊钩部位)混凝土强度达设计强度的80%时方可进行钢平台的安装;(4)钢平台安装定位,其上下不得在同一垂直面上,应保持一定距离;(5)钢平台安装采用塔吊配合,吊运时应使用卡环,不得使吊钩直接钩挂吊环;上下统一指挥,平台安装完毕后,及时组织有关部门人员检查验收合格后方可投入使用。
搭设过程中注意以下几点:1)严格按照卸料平台设计图纸制作,焊缝厚度、宽度和长度满足要求,焊缝无砂眼、夹渣、透焊等质量缺陷;2)平台安装时外口应高于内口5~10cm;3)钢丝绳与水平钢梁的夹角最好在45-60度;4)梁内的受拉锚环,必须在混凝土达到设计强度的75%以上方可受力使用;5)搭设、拆除人员必须持证上岗,身体状况良好,经过技术交底,准确掌握本工程卸料平台搭设、拆除的特点与方法;6)搭设、拆除时设专人指挥、看护,划定警戒区,设立警示标志,非搭设、拆除人员禁止进入施工区域。
4.2.2卸料平台拆除拴吊环→收绳→解吊绳→起吊→下落→就位→卸钩拆除时先拴好钢丝绳;并用卸扣固定牢固后;使塔吊钢丝绳充分受力并维持平衡,再将上一层固定钢丝绳的卸扣松开收掉吊绳后,方可进行起钩吊走钢平台;钢平台拆除后应将钢平台安装在上一层楼面或现场堆放处,并堆放整齐;钢平台在使用的过程中;应挂牌限载;为考虑安全第一,其最大材料堆放量不得超过1.0吨。
4.3 操作要求(1)卸料平台的施工和使用设专人负责,并设安全监督检查人员,由安全负责人胡海峰负责日常管理和检查,确保使用符合设计和有关规定要求;(2)每班工人作业时应先行检查有无影响安全作业的问题存在,在排除解决后方可开始作业。
在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决后才能恢复正常作业。
4.4 检查要求(1)卸料平台应在检查验收合格后投入使用;(2)施工中途停止使用超过15天,在重新使用前应对各部位进行检查是否牢固;(3)在遭受暴风、大雨、雪等影响较大因素作用之后,应对其进行安全检查;(4)在使用过程中发现有显著变形、钢丝绳起毛刺以及安其它全隐患存在的情况时,立即停止使用;(5)当风力达到6级向上时,停止使用;(6)日常安全检查时应特别关注卸料平台的使用情况。
5、施工安全保证措施5.1 安全教育做好职工的安全教育,坚持三级安全教育制度,对特殊工种工人坚持持证上岗、进行培训,并应严格执行有关安全操作纪律。
作业前对,操作人员进行安全技术交底,禁止随意拆除破坏卸料平台防护措施及主要构件。
进入施工现场的人员戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。
进入施工现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏、随意拆除和移动标示牌。
严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
六级以上大风、大雪、大雾、大雨天气停止使用卸料平台作业。
吊装作业时,重物下方不准有人员通过或停留,起重臂,物件必须与架空电线保持安全距离。
构件起吊时,构件上严禁站人或放零散未装容器的构件。
施工过程各工种进行上下立体交叉作业时,不得在同一垂直方向上操作,下层作业的位置,必须处于依上层高度确定的可能坠落范围半径之外。
起吊构件和器材时碰撞和扯动脚手架。
5.2安全保证体系建立以项目经理为组长的安全生产领导小组,建立安全生产责任制,设立专职安全员。
建立安全管理网络:设专职安全员1名,在施工现场巡回检查,对各种不安全因素,及时提出改进意见,将不安全隐患消灭在萌芽状态之中。
施工人员必须遵守操作规程,严禁违章作业,玩忽职守;管理人员不得违章指挥。
做好安全教育,安全交底和安全检查,委派工地安全员专职安全检查工作。
施工队再设1名兼职安全员。
坚持贯彻“安全第一,预防为主、综合治理”的安全生产方针,坚持管生产必须管安全的原则,工程项目经理、施工员、安全员和特种作业人员必须持证上岗。
发生危险时立即启动应急预案。
5.3技术保障措施(1)、悬挑式钢平台按相应的规范进行设计,其结构构造应能防止左右晃动,应编制施工方案。
(2)、悬挑式钢平台的搁支点与上部拉接点必须位于建筑物上,不得设置在脚手架等施工设施上。
(3)、钢丝绳两边各设二道。
(4)、应设置4个吊环,吊运平台时应使用卡环,不得在使吊钩直接钩挂吊环,吊环应用圆钢制作。
(5)、钢平台安装时,钢丝绳应使用专用的挂钩挂牢。
建筑物锐角利口围系钢丝绳处应加衬软垫层,钢平台外口应略高于内口。
(6)、钢平台左右两侧必须装置固定的保护栏杆,高度不低于1200mm。
(7)、钢平台吊装,需待横梁接好钢丝绳调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
(8)、钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
操作平台上应显著地标明容许荷载值,操作人员和材料的总量严禁超过设计的容许荷载,应配备专人加以监督。
6、施工管理及作业人员配备和分工6.1管理层负责人7、卸料平台的检查与验收7.1验收标准:《建筑施工脚手架安全技术统一标准》GB 51210-2016《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-20167.2验收程序和内容:班组自检→报劳务分验→由项目部安全部、技术部共同验收→验收合格→报监理验收→投入使用。
1)钢平台安装完毕后,项目部必须组织相关人员按规范进行检查验收,验收合格后方可使用,并挂验收合格牌。
2)使用时在操作平台明显位置挂设容许承载力标识牌:限载1吨,并且配备专人进行监督,严禁超载使用。
3)在施工期间指定专人对操作平台进行定期检查和维修,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
4)操作平台使用1-2次后,应对钢丝绳夹具再进一步拧紧,若“安全弯”有拉直现象,应及时检查钢丝绳的拧紧度。
5)严禁在平台上打闹,玩笑,奔跑,严禁坐在栏杆上,严禁酒后上班。
6)钢管应以同长度分批吊运转移,同长度指长度差不大于1/10;超过4.5米的钢管可伸出操作平台外端,外伸长度小于钢管的1/4。
7)模板、钢管堆放宜平均,严禁单边堆放。
8)钢平台上堆料高度不得超过围栏上皮高度,避免超高堆放材料越过围栏向下滑落,造成安全事故。
9)悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
10)应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
11)钢平台安装时,钢丝绳应采用专用的钢丝绳绳夹连接,钢丝绳绳夹数量应与钢丝绳直径相匹配,且不得少于4个,绳夹间距不小于6D,在绳卡根部留安全弯,以方便检查。
建筑锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
12)钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
13)卸料平台使用时,应有专人负责检查。
平台螺栓连接件和绳卡的紧固情况,必须逐个检查,每周维护一次。
发现钢丝绳有锈蚀损坏应及时更换,发现焊缝脱焊及时补焊。
