联锁块铺设(模板)
- 格式:doc
- 大小:1.78 MB
- 文档页数:6
一、交底项目:连锁块铺设二、交底日期:年月日三、施工单位:四、分项工程名称:五、交底提要:本工程连锁块铺设工作涉及多个环节,为确保施工安全,现将施工过程中应注意的安全技术要求进行交底。
六、交底内容:1. 施工前的准备工作:- 熟悉施工图纸和施工方案,明确连锁块铺设的技术要求和施工流程。
- 检查施工现场,确保排水系统畅通,避免施工过程中积水。
- 检查施工工具和材料,确保其质量符合要求。
2. 施工人员的安全要求:- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 施工人员应接受安全培训,了解本工程的安全技术要求。
- 施工人员应遵守施工现场的安全规定,不得擅自操作。
3. 连锁块铺设的安全技术要求:- 铺设前,对地面进行平整处理,确保地面平整度符合要求。
- 铺设连锁块时,应从一端开始,逐步推进,确保铺设的连锁块平稳、牢固。
- 连锁块之间的缝隙应均匀,避免出现偏差。
- 铺设过程中,注意观察连锁块是否牢固,如有松动应及时调整。
- 铺设过程中,不得在连锁块上行走或站立,以免造成连锁块损坏或人员坠落。
4. 高处作业的安全技术要求:- 高处作业时,必须系好安全带,并做好防坠落措施。
- 高处作业区域应设置安全防护栏,防止人员坠落。
- 高处作业时,不得抛掷工具或材料,以免伤人。
5. 机械作业的安全技术要求:- 机械设备操作人员必须持证上岗,熟悉机械设备操作规程。
- 机械设备操作前,应检查设备状态,确保设备安全可靠。
- 机械设备作业时,应注意周围环境,防止误伤人员。
6. 施工环境的安全技术要求:- 施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
- 施工现场应设置警示标志,提醒人员注意安全。
- 施工现场应配备消防设施,确保火灾发生时能够及时扑救。
七、检查执行情况:施工过程中,应定期检查安全技术交底内容的执行情况,确保各项安全措施落实到位。
八、注意事项:- 施工过程中,如遇特殊情况,应立即停止施工,并采取相应的安全措施。
一、工程名称:_______施工单位:_______建设单位:_______分项工程名称:连锁块铺装作业交底部门:_______交底人:_______施工期限:_______年_______月_______日至_______年_______月_______日接受交底班组或员工签名:________________二、交底内容:1. 安全生产目标:确保施工过程中不发生安全事故,保障施工人员生命财产安全。
2. 施工人员安全要求:(1)所有施工人员必须经过专业培训,取得相应资格证书后方可上岗作业。
(2)进入施工现场必须佩戴安全帽,扣好帽带,穿戴防滑鞋,禁止穿硬底鞋及高跟鞋。
(3)严格遵守操作规程,不得违章作业。
3. 施工现场安全措施:(1)施工现场设置明显的安全警示标志,包括危险区域、安全通道等。
(2)施工区域与非施工区域应进行隔离,设置围挡,防止无关人员进入。
(3)施工现场应配备消防器材,并定期检查维护,确保其有效性。
4. 连锁块铺装施工安全要求:(1)施工前,应检查铺装材料的质量,确保符合设计要求。
(2)铺设连锁块前,应对地面进行平整处理,确保地面平整度达到要求。
(3)铺设过程中,应保持地面清洁,避免杂物堆积。
(4)铺设过程中,应严格按照施工图纸和规范要求进行,确保铺装质量。
(5)施工过程中,应注意观察地面情况,防止因地面不平或施工不当导致连锁块松动、倾斜等问题。
(6)施工过程中,应定期检查铺装质量,发现问题及时整改。
5. 高处作业安全要求:(1)高处作业人员必须佩戴安全带,系好安全绳,确保安全。
(2)高处作业区域应设置防护栏杆,防止人员坠落。
(3)高处作业时,严禁操作人员单独作业,应两人以上配合。
6. 机械设备安全要求:(1)机械设备操作人员必须经过专业培训,取得相应资格证书后方可上岗作业。
(2)机械设备应定期检查、保养,确保其安全可靠。
(3)机械设备操作过程中,应严格遵守操作规程,防止机械伤害。
(完整版)联锁块铺砌(模板)施工技术交底通知单网站运营策划方案案例网站运营策划是一项比较专业的工作,网站运营策划包括了解客户需求、网站功能设计、网站结构规划、页面设计、文案内容编辑、网站推广等等。
一、目标计划目标:打响网站品牌,提高网站知名度任务:提高网站流量、培养客户的黏性策略:网站平台建设、资源整合、网站推广、市场开拓、团队机制建设第一阶段:网站平台完善(1个月):包括网站的架构和模块,网站流程的优化及页面美化,网站功能完善和链接测试,保证网站内容的信息量。
目的:保证网站的流畅、稳定运转,网站内容的基本完整。
第二阶段:网站试运营(3个月):主要任务是网站的初步推广和网站性能的进一步完善。
目的:形成自己的网站风格,提高网站的流量。
第三阶段:网站运营中期(5个月):经过前期的宣传和推广,为网站带来了一定流量,所以这个阶段的工作重点应放在网站会员的拓展和网站用户的转化上,另外网站的线上线下推广还需要进一步的跟进。
在网络营销方面,初步开展一些线上线下商务活动,主要是:网络广告、网站合作、联合商家线下推广。
目的:提高用户转化率、培养客户的黏性、提高网站会员的数量。
第四阶段:网站运营后期(3个月):建立网站品牌价值是首要任务,在前面的运营过程中,提高了网站流量的同时,积累了较多用户资源,因此在继续做网站推广和内容建设开发的同时,网站的营销活动的进一步开展,将是工作重点。
主要是:对网站进行数据分析,提高网络营销市场开拓,进一步完善网站功能,拓展网站产品。
目的:市场开拓,为占领市场做准备。
二、任务分配1、网站内容和服务网站的内容建设和服务包括:网站内容的编辑工作、网站的产品和功能分析、以及线上推广活动。
2、业务开拓推广网站业务开拓:网站产品和服务推广(主要是线下推广)、保持和用户、商家的有效沟通。
A)网站推广负责网站的市场推广活动的策划和管理工作,以及网站品牌推广、推广工作包括:活动推广、网站宣传推广、商家联合的推广。
(完满版)堆场联锁块铺装施工方案主城港区作业区二期扩建工程联锁块施工方案工程编制人:审察人:审批人:时间:一、工程大要(一).拟建工程位于东部新城〔鱼嘴组团〕的东部,码头西面为鱼嘴镇,东面和北面为复胜镇。
我司负责 1#、2#、4#堆场、道路 , 本工程堆场联锁块铺设共计43677m2,目前,现场已具备水泥牢固碎石基层的工作面,具备铺设联锁块条件。
( 二). 试验工程内容:原资料检测、强度报告、联锁块 C50配合比、机械出厂合格证。
二、施工方法( 一). 施工流程施工准备→基层查收→测量放线→试验段施工→松铺整平中粗砂〔垫砂层〕→铺设联锁块体→压实联锁块体→细砂填缝→工程查收( 二). 施工方法1. 施工准备〔1〕在进行水泥牢固碎石基层前,定制联锁块,依照施工地域面积进行计算所需砂垫层方量,联锁块数量及铺砌形式并提前运输进场。
施工人员进场到位。
〔2〕依照设计要求,砂应采用中、粗砂,含泥量不得大于 3%,含水量宜为4%-8%。
2. 基层查收联锁块基层为水泥牢固碎石基层,进行联锁块施工前,对施工好的水泥牢固碎石基层进行查收,合格前面可进行联锁块的施工。
3、测量放线施工时,先沿 1#、2#、4#堆场中心线向两边分,该线并垂直轨道中心线,同时按设计放坡,间距 5-10m设置高程点,在每个点上打设钢筋头,以测放中粗砂的松铺顶标高及店面设计标高。
4. 试验段施工在施工地域采用一块试验地域,依照联锁块施工工艺流程及施工方法进行联锁块试验段施工,确定大面积铺砌联锁块所需的砂垫层虚铺厚度、小型压路机碾压遍数及形式。
同时,检测联锁块混泥土抗压强度要求大于 50MPa。
5. 整平中粗砂面层铺设前,先进行砂垫层的铺设,砂垫层应均布地松铺在基层顶面上。
经测量放线后,用人工按试验坡度进行松铺中粗砂,垫砂层按区段采用人工刮板法按坡度要求进行摊铺,厚度要求平均、平展。
为保证铺设联锁块的标高及平展度,在已摊铺好的垫砂层上,不得有任何扰动。
施工技术交底通知单网站运营策划方案案例网站运营策划是一项比较专业的工作,网站运营策划包括了解客户需求、网站功能设计、网站结构规划、页面设计、文案内容编辑、网站推广等等。
一、目标计划目标:打响网站品牌,提高网站知名度任务:提高网站流量、培养客户的黏性策略:网站平台建设、资源整合、网站推广、市场开拓、团队机制建设第一阶段:网站平台完善(1个月):包括网站的架构和模块,网站流程的优化及页面美化,网站功能完善和链接测试,保证网站内容的信息量。
目的:保证网站的流畅、稳定运转,网站内容的基本完整。
第二阶段:网站试运营(3个月):主要任务是网站的初步推广和网站性能的进一步完善。
目的:形成自己的网站风格,提高网站的流量。
第三阶段:网站运营中期(5个月):经过前期的宣传和推广,为网站带来了一定流量,所以这个阶段的工作重点应放在网站会员的拓展和网站用户的转化上,另外网站的线上线下推广还需要进一步的跟进。
在网络营销方面,初步开展一些线上线下商务活动,主要是:网络广告、网站合作、联合商家线下推广。
目的:提高用户转化率、培养客户的黏性、提高网站会员的数量。
第四阶段:网站运营后期(3个月):建立网站品牌价值是首要任务,在前面的运营过程中,提高了网站流量的同时,积累了较多用户资源,因此在继续做网站推广和内容建设开发的同时,网站的营销活动的进一步开展,将是工作重点。
主要是:对网站进行数据分析,提高网络营销市场开拓,进一步完善网站功能,拓展网站产品。
目的:市场开拓,为占领市场做准备。
二、任务分配1、网站内容和服务网站的内容建设和服务包括:网站内容的编辑工作、网站的产品和功能分析、以及线上推广活动。
2、业务开拓推广网站业务开拓:网站产品和服务推广(主要是线下推广)、保持和用户、商家的有效沟通。
A)网站推广负责网站的市场推广活动的策划和管理工作,以及网站品牌推广、推广工作包括:活动推广、网站宣传推广、商家联合的推广。
B)客户信息分析了解客户需求、搜集客户需求信息,反馈给网站编辑人员进行整理。

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 工程规模:[工程规模描述]4. 施工单位:[施工单位名称]5. 监理单位:[监理单位名称]二、施工内容1. 联锁块种类:[联锁块类型及规格]2. 铺筑面积:[铺筑面积]3. 施工期限:[施工期限]三、安全技术要求1. 施工人员要求(1)施工人员必须经过专业培训,具备相关操作技能和安全生产知识。
(2)施工人员必须持证上岗,严格遵守操作规程。
2. 施工现场管理(1)施工现场必须设置明显的警示标志,确保施工区域安全。
(2)施工现场应设置安全通道,方便人员通行。
(3)施工现场应设置安全防护设施,如防护栏、警示灯等。
3. 施工材料及设备(1)施工材料应符合国家相关标准,确保质量。
(2)施工设备应完好,定期进行维护保养。
4. 施工过程安全措施(1)施工前应进行技术交底,明确施工工艺和安全注意事项。
(2)施工过程中,严格按照施工图纸和施工方案进行操作。
(3)施工过程中,严禁酒后作业、疲劳作业和超负荷作业。
(4)施工过程中,严禁违章指挥、违章作业。
5. 防火、防爆措施(1)施工现场应配备灭火器、消防沙等消防器材。
(2)施工现场严禁吸烟、使用明火。
(3)施工过程中,严禁使用易燃、易爆物品。
6. 防暑、防冻措施(1)夏季施工,应做好防暑降温工作,确保施工人员身体健康。
(2)冬季施工,应做好防冻保暖工作,确保施工质量。
四、应急措施1. 事故报告(1)发生安全事故时,立即向现场负责人报告。
(2)现场负责人应立即组织人员进行现场处理,并向上级领导报告。
2. 事故处理(1)按照事故处理程序,对事故原因进行调查分析。
(2)根据事故原因,制定整改措施,防止类似事故再次发生。
3. 事故善后处理(1)对受伤人员及时进行救治,确保其生命安全。
(2)对事故原因进行公示,接受社会监督。
五、总结为确保联锁块铺筑工程顺利进行,确保施工人员生命财产安全,特制定本安全技术交底。
施工技术交底通知单
及
操作
要点4、压实联锁块体
待联锁块铺砌后经检验各块体对应角点连线的平直度和纵横坡合格后,采用强力平板振动(离心力16~20kN,底盘面积0.35~0.5m2,振动频率为75~100Hz),或12t的小型振动压路机振压2~3次,使表面平整、松铺的垫砂达到密实,部分砂充实于接缝的底部。
振压时注意施工自由边1米宽范围内不得施振。
5、细砂填缝
在施振碾压时扫砂、灌缝交替进行,施振完成后保证块体平整挤密镶嵌完好,然后采用18t 压路机碾压,碾压的行车方向可据现场实际情况确定,以垂直于铺设方向碾压行车,施工区自由边1米范围内不碾压,待下一区段衔接好后,施振碾压。
在灌缝扫砂施振碾压过程中,及时进行修补调整,并清扫验收。
6、路缘石施工
检查缘石的质量,满足要求后方可采用。
按设计边线引出缘石边桩,直线部分桩距为10m~15m,曲线部分为5m~10m,路口转弯弧为1m~5m,在边桩测放缘石的高程。
安砌缘石时,卧底混凝土的虚铺厚度及质量应满足设计要求。
缘石铺筑前先挂线,在稳定层上座上砂浆后铺上侧石。
经校核边线及高程无误后施工侧后座,固定侧石,然后向前铺砌。
四、质量控制措施
常见质量问题的控制
1、块体缺楞掉角或断裂
产生原因:掉角和断裂现象在施工过程中非常常见,究其原因,一是联锁块原材料质量较差,强度不足;二是在搬运、安放时受损,造成缺楞掉角;三是集中荷载过大,造成个别块体损坏。
铺砌后,单独一个联锁块(或局部一个角)高出或联锁块表面有粒径较大的卵石,造成。

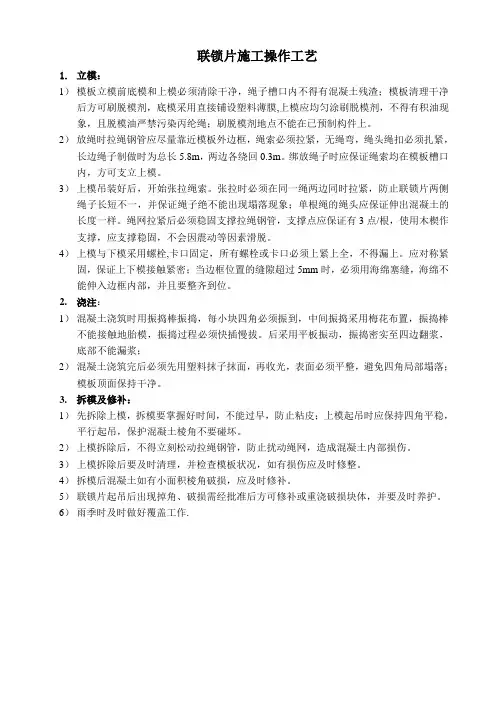

联锁片施工操作工艺1.立模:1)模板立模前底模和上模必须清除干净,绳子槽口内不得有混凝土残渣;模板清理干净后方可刷脱模剂,底模采用直接铺设塑料薄膜,上模应均匀涂刷脱模剂,不得有积油现象,且脱模油严禁污染丙纶绳;刷脱模剂地点不能在已预制构件上。
2)放绳时拉绳钢管应尽量靠近模板外边框,绳索必须拉紧,无绳弯,绳头绳扣必须扎紧,长边绳子制做时为总长5.8m,两边各绕回0.3m。
绑放绳子时应保证绳索均在模板槽口内,方可支立上模。
3)上模吊装好后,开始张拉绳索。
张拉时必须在同一绳两边同时拉紧,防止联锁片两侧绳子长短不一,并保证绳子绝不能出现塌落现象;单根绳的绳头应保证伸出混凝土的长度一样。
绳网拉紧后必须稳固支撑拉绳钢管,支撑点应保证有3点/根,使用木楔作支撑,应支撑稳固,不会因震动等因素滑脱。
4)上模与下模采用螺栓,卡口固定,所有螺栓或卡口必须上紧上全,不得漏上。
应对称紧固,保证上下模接触紧密;当边框位置的缝隙超过5mm时,必须用海绵塞缝,海绵不能伸入边框内部,并且要整齐到位。
2.浇注:1)混凝土浇筑时用振捣棒振捣,每小块四角必须振到,中间振捣采用梅花布置,振捣棒不能接触地胎模,振捣过程必须快插慢拔。
后采用平板振动,振捣密实至四边翻浆,底部不能漏浆;2)混凝土浇筑完后必须先用塑料抹子抹面,再收光,表面必须平整,避免四角局部塌落;模板顶面保持干净。
3.拆模及修补:1)先拆除上模,拆模要掌握好时间,不能过早,防止粘皮;上模起吊时应保持四角平稳,平行起吊,保护混凝土棱角不要碰坏。
2)上模拆除后,不得立刻松动拉绳钢管,防止扰动绳网,造成混凝土内部损伤。
3)上模拆除后要及时清理,并检查模板状况,如有损伤应及时修整。
4)拆模后混凝土如有小面积棱角破损,应及时修补。
5)联锁片起吊后出现掉角、破损需经批准后方可修补或重浇破损块体,并要及时养护。
6)雨季时及时做好覆盖工作.二、安全,文明施工1.进入现场必须戴好安全帽。
2.现场使用设备由专人使用,未经批准任何人不得私自移动,使用桁车、翻斗车等机械设备,车速不能过快,严禁野蛮施工。

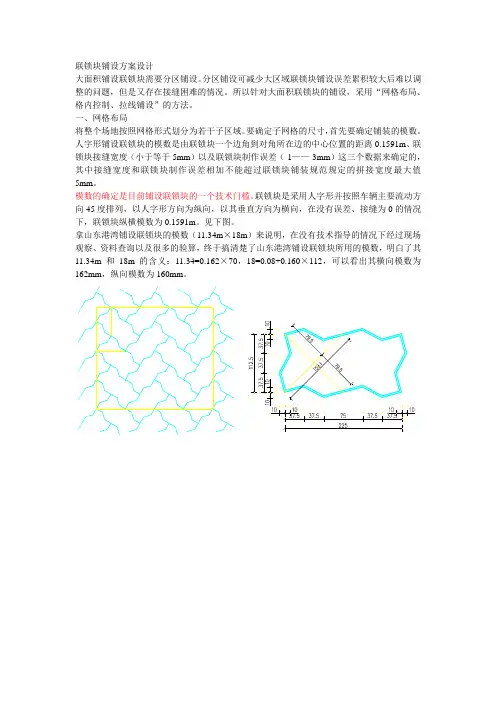

联锁块铺设方案设计
大面积铺设联锁块需要分区铺设。
分区铺设可减少大区域联锁块铺设误差累积较大后难以调整的问题,但是又存在接缝困难的情况。
所以针对大面积联锁块的铺设,采用“网格布局、格内控制、拉线铺设”的方法。
一、网格布局
将整个场地按照网格形式划分为若干子区域。
要确定子网格的尺寸,首先要确定铺装的模数。
人字形铺设联锁块的模数是由联锁块一个边角到对角所在边的中心位置的距离0.1591m、联锁块接缝宽度(小于等于5mm)以及联锁块制作误差(-1——-3mm)这三个数据来确定的,其中接缝宽度和联锁块制作误差相加不能超过联锁块铺装规范规定的拼接宽度最大值5mm。
模数的确定是目前铺设联锁块的一个技术门槛。
联锁块是采用人字形并按照车辆主要流动方向45度排列,以人字形方向为纵向,以其垂直方向为横向,在没有误差、接缝为0的情况下,联锁块纵横模数为0.1591m。
见下图。
拿山东港湾铺设联锁块的模数(11.34m×18m)来说明,在没有技术指导的情况下经过现场观察、资料查询以及很多的验算,终于搞清楚了山东港湾铺设联锁块所用的模数,明白了其11.34m和18m的含义:11.34=0.162×70,18=0.08+0.160×112,可以看出其横向模数为162mm,纵向模数为160mm。
某某工程联锁块路面铺筑施工方案编制:审核:审批:2014年11月联锁块路面铺筑施工方案一、工程概况本工程位于XXXXXXXXXXXXX,道路修筑总面积96936m2,总长度约4370米,道路红线宽度40m,联锁块铺面结构形式。
本工程联锁块路面为10cm厚联锁块路面+5cm厚砂垫层。
二、执行的标准及规范1、XXXXXXXXXXXXXXXXXXXXXXXXXXXXX设计图纸2、《城镇道路工程施工与质量验收规范》CJJ 1-20083、《天津市市政工程施工技术规范(道路工程部分)》DB 29-74-20044、《城市道路工程质量检验标准》DB 29-50-2003三、施工组织安排1、施工主要人员:施工负责人:负责现场施工管理工作,对工程工期、质量、进度负总责。
总工程师:,负责全面的技术管理工作。
现场负责人:,负责现场施工管理工作。
现场技术负责人:负责现场的技术管理工作。
工长:负责施工生产和安全管理工作及文明施工,贯彻执行质量标准。
质检员:负责质量管理工作。
试验员:负责现场的试验工作。
材料员:负责材料进场、验收、使用、保管。
测量员:负责施工放线工作。
资料员:负责技术资料的收集、整理工作。
四、主要技术指标1、材料1)联锁块:规格236mm*160mm*100mm,强度为Cc50.2)砂垫层砂垫层级配要求填缝砂级配要求2、主要控制指标五、施工工艺 1、施工工艺流程2、施工方法1)进场的砂和联锁块质量经试验检测,合格后方可使用。
2)对基层表面进行复查验收,合格后按设计要求首先放设路缘石标高,然后铺设路缘石。
以路缘石顶面高程作为路面砖基准点,以路缘石线作为路面砖基准线。
3)用装载机将垫层中粗砂放于道路或堆场内。
4)以路缘石线作为路面砖基准线,用短钢筋放样出500cm ×500cm 方格网,测设出每根桩砌块标高,然后人工将中粗砂均匀摊开,之后再用刮板按设计高程刮平,已铺好的砂垫层上不得有任何扰动。
5)挂线从下坡向坡脊方向铺砌,使砌块的长轴线与铺砌前进方向成450角摆放,之后操作人员用自备的橡胶锤或木锤,敲击砖面,将其固定。
一、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工时间:[施工开始时间]至[施工结束时间]二、安全技术交底目的为确保连锁块铺设施工过程中人员安全和工程质量,特进行安全技术交底。
三、施工人员要求1. 施工人员必须经过专业培训,取得相关资格证书。
2. 施工人员应熟悉本工程的安全技术交底内容,严格遵守操作规程。
3. 施工人员应具备一定的安全意识,自觉遵守施工现场的安全规定。
四、安全技术措施1. 施工前准备(1)施工人员应检查施工场地,确保场地平整、排水良好。
(2)检查施工工具和材料,确保其符合要求。
(3)检查施工图纸,明确施工要求和施工顺序。
2. 施工过程安全措施(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工人员应按照施工图纸和操作规程进行施工。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工人员应保持施工场地整洁,不得随意堆放材料、工具。
(5)施工人员应遵守施工现场的消防、用电等安全规定。
3. 铺设连锁块安全措施(1)铺设连锁块前,应对地面进行平整处理,确保地面平整度达到要求。
(2)铺设连锁块时,应按照施工图纸和设计要求进行铺设,确保连锁块排列整齐、紧密。
(3)铺设过程中,施工人员应相互配合,确保连锁块铺设质量。
(4)铺设完成后,应对连锁块进行验收,确保无松动、错位等现象。
4. 拆除与回收安全措施(1)拆除连锁块前,应对施工现场进行安全检查,确保无安全隐患。
(2)拆除过程中,施工人员应佩戴个人防护用品,严格按照操作规程进行拆除。
(3)拆除后的连锁块应整齐堆放,不得乱扔乱放。
(4)回收过程中,施工人员应确保回收过程安全,防止发生意外伤害。
五、应急预案1. 遇到自然灾害、恶劣天气等紧急情况,应立即停止施工,确保人员安全。
2. 发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
阳逻港区项目堆场工程联锁块铺砌专项方案一、工程大要1、编制依照《港口道路、堆场店面设计与施工规范》(JTJ296-96)《公路路面基层施工技术规范》(JTJ034-2000 )《工程测量规范》(GB50026-01 )武钢港务公司阳逻港区工程堆场有关图纸2、工程大要拟建的武钢港务公司阳逻港区码头杂堆场共 6 个,堆场面层采用固定规格的 C50 联锁块进行铺砌,铺砌总面积为50218m 2。
堆场四周为环行道路,为保证车辆能够顺利进出堆场,堆场与道路相接处与道路边缘平齐。
二、施工准备1、技术准备1.1 、组织施工技术人员认真阅读图纸,编制的确可行的铺砌方案;1.2 、对施工作业人员进行详细的技术交底,对可能出现的质量问题进行预控;2、资料准备2.1 、铺砌用粗砂、中细砂及联锁块资料进场并查收合格;2.2 、砂进场后进行颗粒解析、含泥量、含水量的检测;2.3 、联锁块资料进场后,检查其出厂合格证及检验评定资料,保证联锁块抗压强度能满足设计要求,并对其外观进行检查 ,有裂缝、蜂窝、露石和严重麻面的联锁块严禁使用;2.4 、铺砌用资料及时运至施工现场,保证现场施工能够有序连续的进行;3、机具、设备准备施工机具及设备计划表序号名称型号数量用途1全站仪NTS3001用于轴线控制2水平仪DSZ22用于标高控制3木槌10用于联锁块铺砌4平尺10铺砌时找平5平板振动器2用于面层夯实6切割器2联锁块的切割4 、堆场基层平展密实达到设计标高,基层强度达设计要求并查收合格。
三、联锁块铺砌工艺流程基层粗砂铺设→定基准线→联锁块铺砌→振动密实→中细砂填隙→面层打扫四、联锁块铺砌1、基层粗砂铺设大规模摊铺前应先进行试验段,确定砂摊铺时松弛厚度,保证联锁块面层经振压后砂垫层的厚度为5cm 。
试验段时在堆场内采用一块1m 2的基层,尔后铺设砂,记下松弛时砂的厚度,在砂上面铺设联锁块后用平板夯进行夯实,测得夯实后砂的厚度,依照砂夯实后的厚度与松弛时厚度的比值最后确定砂的松铺厚度。
砼联锁片预制施工方案一、 施工技术及工艺 1.1工艺流程:1.2模板工艺:模板形式采用上下组合拼装模板,下模为固定式,上模为活动式;采用4mm 钢板作为模板加工材料;模板骨架采用整体扎制成型工艺;外框采用矩形钢,5mm 壁厚;上模使用10cm 矩形钢进行加强,作为联锁块预制工艺流程图主要受力构件。
模板结构见下图:1.3施工工艺:1.3.1模板支立:平整预制场地,保证底模板与场地固定紧密、牢固。
模板立模前底模和上模清理干净,均匀涂刷脱模剂。
安放绳网,绳网安放时应拉紧。
安放上模,将绳子全部入绳孔,固定拧紧螺栓,使上、下模结合紧密。
再次顶紧张拉绳钢管,使得绳网全部拉紧、稳固。
1.3.2浇注:混凝土浇筑时采用桁车吊放料斗下料,采用φ50插入式振捣器振捣、分灰,使用平板振动器振动密实、平整。
浇注完成后,进行初次抹面。
1.3.3拆模:混凝土初凝后,进行二次抹面,收光,保证顶面混凝土平整光滑。
终凝前,起吊上模,起吊时需平稳起吊,防止损伤构件。
转移上模板进行清理,涂刷脱模剂,准备下一次浇筑。
1.3.4起吊及转堆:通过现场同条件养护试块的对比,构件强度达到设计强度的60%以后可以起吊出底模。
起吊采用两边起吊,起吊时必须将所有绳子挂入吊架。
堆放必须使构件平稳整齐,堆放25层。
构件的转堆、出运使用16t、25t轮胎式起重机和载重汽车。
1.3.5 养护预制场地内铺设有养护水管路,每隔50米设有水龙头,可外接水管,安排专人对堆场内构件进行洒水养护,保证总养护龄期不少于14天。
1.3.6出运距离预制场地500m处建设有一座出运码头,码头长约200米,设置有2个泊位,码头前沿布置专用30t、20t出运桁车各一台,联锁块最大出运效率可达900片/天。
二、施工总进度计划施工进度计划如下表:我方目前现有380套底模板,100套上模板用于本工程的生产,根据施工进度安排,另需加工120套底模板和30套上模板,可满足平均450片/天的生产任务。
砼联锁片预制施工方案一、施工技术及工艺1.1 工艺流程:联锁块预制工艺流程图1.2 模板工艺:模板形式采用上下组合拼装模板,下模为固定式,上模为活动式;采用4mm 钢板作为模板加工材料;模板骨架采用整体扎制成型工艺;外框采用矩形钢,5mm 壁厚;上模使用10cm矩形钢进行加强,作为模板结构见下图:主要受力构件。
1.3 施工工艺:1.3.1模板支立:平整预制场地,保证底模板与场地固定紧密、牢固。
模板立模前底模和上模清理干净,均匀涂刷脱模剂。
安放绳网,绳网安放时应拉紧。
安放上模,将绳子全部入绳孔,固定拧紧螺栓,使上、下模结合紧密。
再次顶紧张拉绳钢管,使得绳网全部拉紧、稳固。
1.3.2 浇注:混凝土浇筑时采用桁车吊放料斗下料,采用φ 50 插入式振捣器振捣、分灰,使用平板振动器振动密实、平整。
浇注完成后,进行初次抹面。
1.3.3 拆模:混凝土初凝后,进行二次抹面,收光,保证顶面混凝土平整光滑。
终凝前,起吊上模,起吊时需平稳起吊,防止损伤构件。
转移上模板进行清理,涂刷脱模剂,准备下一次浇筑。
1.3.4 起吊及转堆:通过现场同条件养护试块的对比,构件强度达到设计强度的60%以后可以起吊出底模。
起吊采用两边起吊,起吊时必须将所有绳子挂入吊架。
堆放必须使构件平稳整齐,堆放25 层。
构件的转堆、出运使用16t、25t 轮胎式起重机和载重汽车。
1.3.5 养护预制场地内铺设有养护水管路,每隔50米设有水龙头,可外接水管,安排专人对堆场内构件进行洒水养护,保证总养护龄期不少于14 天。
1.3.6 出运距离预制场地500m处建设有一座出运码头,码头长约200 米,设置有2 个泊位,码头前沿布置专用30t 、20t 出运桁车各一台,联锁块最大出运效率可达900 片/ 天二、施工总进度计划施工进度计划如下表:我方目前现有380 套底模板,100 套上模板用于本工程的生产,根据施工进度安排,另需加工120 套底模板和30 套上模板,可满足平均450 片/天的生产任务。
联锁块施工合同范本甲方(发包方):姓名/公司名称:______________________地址:______________________联系电话:______________________法定代表人:______________________乙方(承包方):姓名/公司名称:______________________地址:______________________联系电话:______________________法定代表人:______________________一、工程概况1. 工程名称:______________________2. 工程地点:______________________3. 工程内容:联锁块的铺设、运输、安装等相关工作,具体施工范围和要求以甲方提供的施工图纸及相关技术规范为准。
二、工期1. 开工日期:______年____月____日2. 竣工日期:______年____月____日3. 工期总日历天数:______天三、工程质量及验收标准1. 工程质量标准:符合国家及行业现行的施工及验收规范,达到合格标准。
2. 验收标准:按照国家和地方相关标准以及双方约定的验收程序进行验收。
四、合同价款及支付方式1. 合同总价为人民币(大写):______________________元(小写:¥______元)。
此价格为固定总价,包含但不限于材料费、运输费、施工费、管理费、利润、税金等一切费用。
2. 支付方式:(1)合同签订后______个工作日内,甲方向乙方支付合同总价的______%作为预付款;(2)工程进度达到______%时,甲方向乙方支付合同总价的______%;(3)工程竣工验收合格后______个工作日内,甲方向乙方支付合同总价的______%;(4)剩余合同总价的______%作为质量保证金,在质保期届满后无质量问题的情况下,甲方一次性无息支付给乙方。
施工技术交底通知单及操作要点(5)压实联锁块体待联锁块铺砌后经检验各块体对应角点连线的平直度和纵横坡合格后,采用强力平板振动(离心力16~20kN,底盘面积0.35~0.5m2,振动频率为75~100Hz),或12t的小型振动压路机振压2~3次,使表面平整、松铺的垫砂达到密实,部分砂充实于接缝的底部。
振压时注意施工自由边1米宽范围内不得施振。
(6)细砂填缝在施振碾压时扫砂、灌缝交替进行,施振完成后保证块体平整挤密镶嵌完好,然后采用18t 压路机碾压,碾压的行车方向可据现场实际情况确定,以垂直于铺设方向碾压行车,施工区自由边1米范围内不碾压,待下一区段衔接好后,施振碾压。
在灌缝扫砂施振碾压过程中,及时进行修补调整,并清扫验收。
(7)路缘石施工检查缘石的质量,满足要求后方可采用。
按设计边线引出缘石边桩,直线部分桩距为10m~15m,曲线部分为5m~10m,路口转弯弧为1m~5m,在边桩测放缘石的高程。
安砌缘石时,卧底混凝土的虚铺厚度及质量应满足设计要求。
缘石铺筑前先挂线,在稳定层上座上砂浆后铺上侧石。
经校核边线及高程无误后施工侧后座,固定侧石,然后向前铺砌。
3、质量保证措施(1)联锁块与基层之间的垫层砂采用中、粗砂,含泥量小于5%,泥块含量小于2%,含水率小于3%。
(2)砂层的松铺厚度经典型施工确定,并按照每区段挂设的纵横标高控制线进行摊铺及刮平,刮平的表面不得站人及行车。
(3)场的联锁块体其外观尺寸及各项技术指标必须满足有关规范要求。
创优目标管理图治安保卫1 、外来人员无项目部人员许可证不得进入施工现场。
2、工地工作人员及施工队人员若无工作卡、安全帽、工作服者(三者缺一不可)不得进入施工现场。
3 、公司、甲方单位、协作人员进入施工现场必须由项目经理部派员陪同,并戴备用安全帽后方可进入现场。
4 、进入施工现场的非本公司工作人员一律实行登记制度。
5 、保安人员实行现场巡视制,密切注意消防器材的完好性,电器使用的安全性。
砼联锁片预制施工方案一、 施工技术及工艺 1。
1工艺流程:1。
2模板工艺:模板形式采用上下组合拼装模板,下模为固定式,上模为活动式;采用4mm 钢板作为模板加工材料;模板骨架采用整体扎制成型工艺;外框采用矩形钢,5mm 壁厚;上模使用10cm 矩形钢进行加强,作为联锁块预制工艺流程图主要受力构件.模板结构见下图:1。
3施工工艺:1.3.1模板支立:平整预制场地,保证底模板与场地固定紧密、牢固。
模板立模前底模和上模清理干净,均匀涂刷脱模剂。
安放绳网,绳网安放时应拉紧。
安放上模,将绳子全部入绳孔,固定拧紧螺栓,使上、下模结合紧密。
再次顶紧张拉绳钢管,使得绳网全部拉紧、稳固。
1。
3.2浇注:混凝土浇筑时采用桁车吊放料斗下料,采用φ50插入式振捣器振捣、分灰,使用平板振动器振动密实、平整。
浇注完成后,进行初次抹面. 1。
3。
3拆模:混凝土初凝后,进行二次抹面,收光,保证顶面混凝土平整光滑。
终凝前,起吊上模,起吊时需平稳起吊,防止损伤构件。
转移上模板进行清理,涂刷脱模剂,准备下一次浇筑.1。
3.4起吊及转堆:通过现场同条件养护试块的对比,构件强度达到设计强度的60%以后可以起吊出底模。
起吊采用两边起吊,起吊时必须将所有绳子挂入吊架。
堆放必须使构件平稳整齐,堆放25层。
构件的转堆、出运使用16t、25t轮胎式起重机和载重汽车。
1。
3.5 养护预制场地内铺设有养护水管路,每隔50米设有水龙头,可外接水管,安排专人对堆场内构件进行洒水养护,保证总养护龄期不少于14天. 1。
3。
6出运距离预制场地500m处建设有一座出运码头,码头长约200米,设置有2个泊位,码头前沿布置专用30t、20t出运桁车各一台,联锁块最大出运效率可达900片/天.二、施工总进度计划施工进度计划如下表:我方目前现有380套底模板,100套上模板用于本工程的生产,根据施工进度安排,另需加工120套底模板和30套上模板,可满足平均450片/天的生产任务。
施工技术交底通知单
及
操作
要点
(5)压实联锁块体
待联锁块铺砌后经检验各块体对应角点连线的平直度和纵横坡合格后,采用强力平板振动(离心力16~20kN,底盘面积0.35~0.5m2,振动频率为75~100Hz),或12t的小型振动压路机振压2~3次,使表面平整、松铺的垫砂达到密实,部分砂充实于接缝的底部。
振压时注意施工自由边1米宽范围内不得施振。
(6)细砂填缝
在施振碾压时扫砂、灌缝交替进行,施振完成后保证块体平整挤密镶嵌完好,然后采用18t 压路机碾压,碾压的行车方向可据现场实际情况确定,以垂直于铺设方向碾压行车,施工区自由边1米范围内不碾压,待下一区段衔接好后,施振碾压。
在灌缝扫砂施振碾压过程中,及时进行修补调整,并清扫验收。
(7)路缘石施工
检查缘石的质量,满足要求后方可采用。
按设计边线引出缘石边桩,直线部分桩距为10m~15m,曲线部分为5m~10m,路口转弯弧为1m~5m,在边桩测放缘石的高程。
安砌缘石时,卧底混凝土的虚铺厚度及质量应满足设计要求。
缘石铺筑前先挂线,在稳定层上座上砂浆后铺上侧石。
经校核边线及高程无误后施工侧后座,固定侧石,然后向前铺砌。
3、质量保证措施
(1)联锁块与基层之间的垫层砂采用中、粗砂,含泥量小于5%,泥块含量小于2%,含水率小于3%。
(2)砂层的松铺厚度经典型施工确定,并按照每区段挂设的纵横标高控制线进行摊铺及刮平,刮平的表面不得站人及行车。
(3)场的联锁块体其外观尺寸及各项技术指标必须满足有关规范要求。
