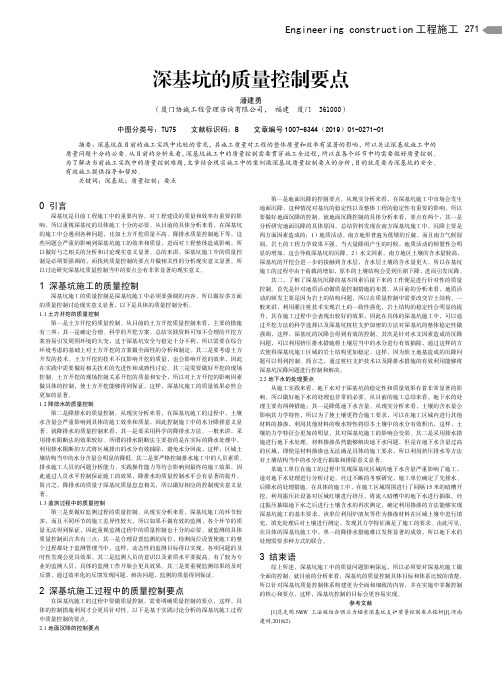

Engineering construction工程施工271深基坑的质量控制要点潘建勇(厦门协诚工程管理咨询有限公司,福建厦门 361000)中图分类号:TU75 文献标识码:B 文章编号1007-6344(2019)01-0271-01摘要:深基坑在目前的施工实践中比较的常见,其施工质量对工程的整体质量和效率有显著的影响,所以关注深基坑施工中的质量问题十分的必要。
从目前的分析来看,深基坑施工中的质量控制需要贯穿施工全过程,所以在各个环节中均需要做好质量控制。
为了解决当前施工实践中的质量控制难题,文章结合现实施工中的案例做深基坑质量控制要点的分析,目的就是要为深基坑的安全、有效施工提供指导和帮助。
关键词:深基坑;质量控制;要点0 引言深基坑是目前工程施工中的重要内容,对工程建设的质量和效率有重要的影响,所以重视深基坑的具体施工十分的必要。
从目前的具体分析来看,在深基坑的施工中会遇到各种问题,比如土方开挖质量不高、降排水质量控制地下等,这些问题会严重的影响到深基坑施工的效率和质量,进而对工程整体造成影响,所以做好与之相关的分析和讨论现实意义显著。
总的来讲,深基坑施工中的质量控制是必须要强调的,而找到质量控制的要点并做相关性的分析现实意义显著,所以讨论研究深基坑质量控制当中的要点会有非常显著的现实意义。
1 深基坑施工的质量控制深基坑施工的质量控制是深基坑施工中必须要强调的内容,所以做好多方面的质量控制讨论现实意义显著,以下是具体的质量控制分析。
1.1土方开挖的质量控制第一是土方开挖的质量控制。
从目前的土方开挖质量控制来看,主要的措施有三项:其一是确定合理、科学的开挖方案。
总结实践资料可知不合理的开挖方案容易引发周围环境的大变,这于深基坑安全与稳定十分不利,所以需要在综合环境考虑的基础上对土方开挖的方案做全面性的分析和制定。
其二是要考虑土方开发的技术。
土方开挖的技术不仅影响开挖的质量,也会影响开挖的效率,因此在实践中需要做好相关技术的先进性和成熟性讨论。
基坑工程质量控制措施基坑工程是指在土地或地下空间中进行的挖土和开挖施工的工程。
基坑施工的质量控制是确保工程施工安全和工程效果的重要环节。
以下是基坑工程质量控制的一些常用措施:1.前期勘察和设计:基坑工程施工前,需要进行详细的勘察和设计,确保工程施工合理、安全,并满足设计规范要求。
勘察应包括地质、水文、水位、土壤力学等方面,以便后续工程施工过程中的管控。
2.土壤处理:基坑的土壤要经过合理的处理和改良,以提高其稳定性和承载力。
对于松散土和湿性土壤,可以通过填土、夯实、处理等方式进行加固和改良。
3.周边建筑物的保护:在基坑施工过程中,需要采取措施确保周边建筑物的安全。
如果基坑与周边建筑物之间有共振等效应,应当进行模拟分析,并采取补强措施以确保建筑物的安全。
4.地下水位控制:基坑施工中,需要对地下水位进行监测和控制。
通过排水井、隔离板等方式,降低地下水位,以减少地下水对施工的影响。
5.底板处理:基坑的底板需要进行合理的处理和加固,以提高底板的稳定性和承载力。
常用的处理方式包括挖底平整、铺设垫层、加固地基等。
6.基坑支护结构施工:基坑支护结构施工是基坑工程中的重要环节。
其质量和稳定性直接影响到整个工程的安全和良好运行。
在施工过程中要确保支护结构的强度和刚度。
7.施工过程监测:基坑工程施工过程中,需要进行各种监测,如基坑变形监测、土壤位移监测、地下水位监测等。
通过监测,及时发现问题和变化,并采取相应措施。
8.材料质量控制:施工过程中使用的材料,如混凝土、钢筋等需要经过严格的质量控制,并符合相关国家标准和规范。
9.施工施工组织和施工计划:基坑工程施工前,需要制定详细的施工组织和施工计划,并对施工过程中的各个环节进行管控和监督。
10.安全措施:施工过程中,应遵守相关的安全规定,采取合理的安全措施,确保施工人员和周围环境的安全。
总之,基坑工程的质量控制需要从前期勘察、设计到施工过程中的各个环节进行全面管控。
只有在严格按照质量控制措施进行施工,才能确保基坑工程质量和安全,实现设计要求。
深基坑支护工程的施工质量控制与安全管理范文深基坑支护工程是城市建设中常见的一种重要工程,也是一项技术难度较高、风险较大的工程。
为了保证深基坑支护工程的施工质量和安全管理有效进行,需要严格控制施工质量和加强安全管理。
本文将从施工质量控制和安全管理两个方面,探讨深基坑支护工程的相关内容。
一、施工质量控制1.合理设计方案:深基坑支护工程的施工质量在很大程度上取决于设计方案的合理性。
设计方案要充分考虑地下水位、土质情况、地下管线等因素,合理选择和布置支撑结构,确保能够有效支护土体和周边建筑物。
2.施工材料的质量控制:深基坑支护工程施工材料是保证施工质量的基础。
在施工前,要对施工材料进行严格检测,确保其符合相关标准和规范要求。
同时,在施工过程中要做好材料的验收、储存和使用,杜绝使用劣质材料。
3.施工机械设备的选择和维护:深基坑支护工程需要大量的机械设备进行施工,因此选择适合的机械设备至关重要。
要根据施工要求和工艺流程,选择适当的机械设备,并进行规范的维护保养,确保其正常运行和安全可靠。
4.施工工艺流程的控制:深基坑支护工程施工过程中的工艺流程是施工质量控制的关键。
要合理安排施工顺序,合理控制施工速度,确保施工质量和安全。
同时,要进行严格的检验和测试,及时发现和解决施工过程中的质量问题。
5.施工记录和资料的完整性:深基坑支护工程施工过程中的各项资料和记录对于施工质量的控制和后期的验收评定具有重要意义。
要做好施工记录和资料的整理和保存工作,确保其完整性和准确性。
二、安全管理1.安全技术措施的落实:深基坑支护工程施工过程中存在一定的安全风险,必须制定完善的安全技术措施并严格落实。
要进行深基坑支护工程前期风险评估和安全预警,落实相应的安全保护措施,如安装安全网、设立警示标志等。
2.施工人员的安全培训和管理:深基坑支护工程的施工人员要经过专业的培训和合格的考核,掌握相关的安全操作规程和应急处理措施。
同时,要加强对施工人员的安全教育和管理,培养其安全意识和责任意识。
基坑支护工程质量控制措施一)深基坑支护工程质量控制工作方式1、基坑控制要则在基坑工程中,监理工作要严格按有关法规及制度:(1)协调建设单位和总承包单位对基坑附近的楼房、建(构)筑物、道路及地下管线等现状进行调查,并将调查的资料提供给设计、施工检测单位。
(2)组织各参建单位及市政、公用管线、检测等有关单位,介绍设计施工方案,施工可能产生的影响,征询相关单位意见,对可能受影响建筑物、道路及管线等作进一步检查,对可能发生争议的部位并作好记号与记录,收集相关资料。
(3)检查并掌握建设各方提供的,尤其是勘察设计及施工、监测等单位提供的建设资料。
(4)检查和督促设计、施工、监测方案的实施;(5)检查和督促现场质量保证体系和经过批准的施工组织及各项建设措施的落实情况。
对于超过5m的深基坑,监理坚持提请专题审查及围护方案。
(6)检查和督促各项观察监测记录。
2、具体预控要求及措施在具体监理工作中,还应深入关注并预控如下方面内容:(1)基坑施工应关注的监测工作监测工作是获取施工异常资料的重要手段,监理要主动介入。
1)监测准备阶段方面:①分析基坑围护方案及施工方案,并提出针对性措施,了解勘察报告中的土层分布情况和地下管线及地下水位情况,关注承压水对透水层的影响及基坑突涌的可能性,建议施工方采取相应措施防范;②基坑工程施工前,监理重点关注有资质的监测专业单位制定监测方案,并随时参与对监测资料的分析。
监测方案应包括:监测项目、监测方法与精度要求、测点布置、监测仪器、报警指标、观测频率等;③施工前监理应参与对周围建筑物和有关设施的现状、裂缝开展情况进行调查,埋设基准点在确定其已稳定时可投入使用,施工中应有保护基准点措施;④主要的监测仪器除精度满足设计要求外,应经国家法定计量单位检验、校正合格。
并配备专业测量监理师和监测单位配合,互通信息并注意反馈。
2)要关注对监测的重要指标的关注方面:①围护结构施工和基坑开挖期间,监测单位观测频率一般应每天进行,当达到报警指标或观测值变化速率加快或出现危险征兆时,应特别关注观测值。
第一节深基坑工程施工质量保证措施(一)降水方案1、施工要求(1)成井技术要求(1)井口高度:井口应高于地表以上0.20~0.50m,以防止地表污水渗入井内;(2)围填滤料:滤料围填需要严格按照设计图纸执行;(3)粘土封孔:降水井在滤料围填面以上采用粘土填至地表并夯实,并做好井口管外的封闭工作。
(4)成孔偏差:井孔的平面位置偏差≤1.0m,井深偏差≤0.5m,井孔应圆正。
(5)井管偏差:井深应圆正,上口保持水平,井管的顶角及方位角不能突变,井管安装倾斜度不能超过1 度;井管截面尺寸偏差≤2mm,井管长度偏差≤0.2m。
(6)出水含沙量:抽水稳定后,出水含沙量不超过2 万分之一(体积比)。
(7)井内水位:抽水稳定后,井内的水位应处于安全水位以下。
(2)成井施工要求(1)测放井位根据井位平面布置示意图测放井位,井位应避开工程桩和立柱桩,受施工条件的影响现场可做适当调整。
(2)安装钻机机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。
(3)钻进成孔降水井开孔孔径为φ800/600mm,一径到底,混合井钻孔施工达到设计深度时,宜多钻0.3~0.5m。
做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度,成孔施工采用孔内自然造浆,当提升钻具或停工时,孔内必须压满泥浆。
(4)清孔换浆下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔中在含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加清水调浆。
钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔,清除孔内杂物,孔底沉淤小于30cm,返出的泥浆内不含泥块为止。
第一次清孔换浆是成井质量得以保证的关键,它将直接影响成井质量,因此施工时清孔换浆工作没有达到规定的要求绝不允许进入下一道工序的施工。
附件1:基坑工程施工质量监督管理内容和要求一、基坑工程质量监督主要内容包括:(一)执行法律法规和工程建设强制性标准情况的检查;(二)基坑工程结构安全和主要使用功能的工程实体质量的抽查,主要采用定点检查(质量控制点检查)、随机抽查(巡查)和中间验收监督的方式。
(三)建设、勘察、设计、监理、施工、监测、质量检测等工程质量责任主体的工程质量行为的抽查;(四)主要建筑材料、建筑构配件质量的抽查;两级监督工程由镇街责任监督员按《工程质量监督工作方案》的要求并结合工程的实际情况进行建筑材料、构配件监督抽检,市站一级监督工程由监督室主任随机安排监督员进行建筑材料、构配件监督抽检。
(五)隐蔽验收、检验批验收、分项验收情况的抽查;(六)基坑(子单位)工程验收的监督;(七)组织参与基坑工程质量事故的调查处理等。
二、基坑工程监测工作要求对于一般基坑工程,施工单位应在施工过程中做好施工监测;对于开挖深度超过4米的深基坑工程,除施工单位应进行施工监测外,建设单位还必须委托具有相应工程勘察资质且已在市质监站登记的工程监测单位进行第三方监测。
监测单位管理有关要求按《关于加强我市建设工程变形监测工作管理的通知》(东建质安〔2011〕161号)执行。
(一)监测单位应根据有关规范、设计文件和专项施工方案里的监测要求,制订专项监测方案,经监测单位技术负责人审定、项目总监审批后送质监机构备案。
(二)监测单位应严格按照规范及专项监测方案要求,做好深基坑工程从开始施工至回填完毕的全过程监测工作,及时将监测结果反馈给建设、监理、施工单位,并每月定期汇总报送至质监、安监机构(基坑工程验收后只需报安监机构)。
当监测数据达到设计预警值时,应立即通知建设、设计、监理、施工等有关单位及建设行政主管部门和质监、安监机构,并根据需要采取加密监测布点、加大监测频率等措施。
镇(街)或市站监督员到现场检查时应重点检查监测方案的审批及专家论证情况、监测数据特别是异常监测数据的处理情况。
建筑工程深基坑施工质量控制要点2身份证:******************摘要:近些年,国家的经济持续发展,市场变得更加活跃,建筑行业取得了卓越的成就。
深基坑施工主要用于高层及超高层建筑的基坑工程,通过深基坑施工有效保证地下结构的顺利完成。
深基坑土方开挖施工中,应根据施工现场及周边道路情况,提前策划好土方开挖整体施工部署。
基坑开挖施工前,应根据地质水文条件、周边环境、规划用地、开挖深度等综合因素,选择一种或几种不同的基坑支护方式。
深基坑监测中,依据建筑工程对深基坑施工的各项要求,重点对支护情况进行监测。
通过科学有效的监测,对深基坑支护技术效果和质量进行掌握。
关键词:建筑工程;深基坑;施工质量;控制要点引言深基坑施工项目本身是一项综合性极强的系统工程,深基坑开挖支护技术的应用可确保工程项目的稳定性。
深基坑支护施工环节中,若未能对周边各种设施以及地下水采取合理措施,会对深基坑支护结构的整体质量带来影响。
为此,需要根据深基坑结构特点的不同,选取合适的深基坑支护技术来确保深基坑项目施工的安全性。
1深基坑支护技术概论随着深基坑支护技术的不断提升,各类现代化支护技术相继被研发出来,并在工程应用中发挥出得天独厚的应用优势,其中包括排桩支护技术、地下连续墙技术、土钉支护技术、网状树根桩支护技术等等。
不同技术应用要求及应用条件不同,因此,在实际应用中,切不可按部就班,而要根据现场地质条件、环境条件、基坑深度等合理选择,保障工程质量满足设计标准。
在建筑深基坑支护施工技术应用过程中,必须明确该技术特点:第一,为实现有限土地资源的最大化利用,就必须进一步提升基坑开挖深度。
建筑物高度受建筑安全标准要求限制,因此,可通过增加地槽开挖深度方式提升其承载能力;第二,在开挖地槽时,必须对支护作业领域进行严格划分,这是因为深基坑模式因人文环境、土质结构特性的不同存在差异,所以必须结合工程施工中存在的具体问题展开分析,合理制定地槽开挖方案;第三,建筑现场周边环境会对基坑支护作业产生影响,比如高层或超高层建筑项目一般位于交通线路及人口密集区域,这就为深基坑支护作业实施增加了难度。
关于印发《XX市房屋建筑和市政基础设施深基坑工程质量监督管理细则》的通知(发稿时间:2012-07-26 阅读次数:428)各有关单位:为加强我市房屋建筑和市政基础设施深基坑工程质量的监督管理,确保深基坑工程与其相邻建(构)筑物和地下管线的安全,根据国家有关法律、法规和规X,结合近年来的工程实践,我委制定了《XX市房屋建筑和市政基础设施深基坑工程质量监督管理细则》,现印发给你们,请遵照执行。
附件:XX市房屋建筑和市政基础设施深基坑工程质量监督管理细则二〇一二年六月六日XX市房屋建筑和市政基础设施深基坑工程质量监督管理细则第一章总则第一条为加强本市房屋建筑和市政基础设施深基坑工程质量管理,规X建设各方责任主体和相关单位的质量行为,保证深基坑工程与其相邻建(构)筑物和地下管线、人员的安全,根据《建设工程质量管理条例》、《建设工程安全生产管理条例》、《房屋建筑和市政基础设施工程质量监督管理规定》和《XX市建设工程深基坑工程管理办法》等法规、规章和规定,结合本市实际,制订本细则。
第二条本市行政区域内房屋建筑和市政基础设施深基坑工程(以下简称深基坑工程)的施工与验收活动,应遵守本细则。
第三条本细则所称深基坑,是指开挖深度超过5米(含5米)的基坑。
本细则所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水控制(降水、排水、截水、回灌)、土方开挖、检测和监测等内容。
第四条 XX市有关工程质量监督机构(以下简称监督机构)受市住建委委托具体负责所监督深基坑工程质量的监督管理和抽查工作。
雨花、栖霞、江宁、浦口、六合(含沿江)等五区与溧水、高淳两县的工程质量监督机构分别受建设行政主管部门的委托具体负责所监督深基坑工程质量的监督管理和抽查工作。
第二章监督手续第五条建设单位应当在深基坑工程开工前,持下列文件和资料办理质量监督手续。
(一)工程质量监督申报表;(二)工程地质勘察报告与施工图设计文件审查合格证(批准书);(三)施工、监理中标通知书与合同;(四)法律、法规、规章规定的其它文件。
建筑工程深基坑支护技术及质量控制要点建筑工程深基坑支护技术及质量控制要点随着城市化进程的加快,越来越多的高层建筑、地下车库、地铁站等工程需要进行深基坑开挖,因此深基坑支护技术的研发和应用越来越受到工程建设者的关注。
建筑工程深基坑支护技术可以为基坑深度的开挖提供支持,同时也能确保工地的安全和施工的顺利进行。
本文将从深基坑支护技术、质量控制要点等方面介绍相关技术。
一、深基坑支护技术1.常见深基坑支护方式(1)梁柱支撑法:由预制混凝土、钢筋混凝土等材料构成的框架结构承托基坑土体。
(2)箱形支护法:由钢板等材料拼接形成的箱形结构支撑基坑土体。
(3)隧道型支护法:适用于深度较大、不可拆卸的无支撑围岩,可通过隧道形式支护基坑。
2.深基坑支护设计要点(1)基坑深度、面积、土体特性和水文地质环境;(2)是否需要进行基坑排水和防渗措施;(3)支撑结构材料的选型和设置间距;(4)基坑支护结构的设计参数、计算方法和标准和规范等。
二、深基坑支护质量控制要点深基坑支护工程的施工质量直接关系到工程进度和质量,以下是质量控制的要点:1.基坑现场安全(1)制定详细的安全施工方案,进行安全教育,确保施工人员安全;(2)在工地上加强现场管理,各种设备和材料要摆放整齐,预先做好安全防范措施,在开挖工序中制定详细的安全措施和应急预案以备不时之需。
2.基坑支护质量(1)确保支撑结构牢固、合适,正确施工,各种连接节点必须牢固、精确;(2)依据工程设计要求进行施工,以保证支护结构尺寸、布局准确符合设计要求。
3.基坑水来水往建筑工程深基坑开挖过程中,水文地质条件对工程施工和支护结构的安全性有着重要影响。
应该尽量减少基坑内水流量和水压的影响,保证现场施工和土方开挖的顺利进行。
(1)开挖前,应根据水文地质条件制定对应的防渗措施;(2)对不同类型的排水设备进行严格的检查和评估,确保其具有可靠的密封性能和连通性能;(3)定期检查排水设施,及时发现并处理问题。
深基坑工程施工安全质量保证措施1 安全保证措施:加强安全管理是实现安全生产的重要保证。
建立、完善和严格执行安全生产规章制度,开展经常性的安全教育、岗位培训活动,通过安全检查制定和落实防范措施等安全管理工作,是消除事故隐患,搞好事故预防的基础工作。
因此,应当采取有力措施,加强安全施工管理,保障安全生产。
充分考虑可能发生的一些险情,制定多种抢险方案,备足抢险设备和物资,如钢管、编织袋、反铲等。
其应急准备和响应工作程序如下图所示:应急准备和响应工作程序图1)建立和健全安全生产责任制:建立各级安全生产责任制,做到职责明确,落实到人,严格履行经理负责制;签定各项经济承包合同时,必须有明确的安全指标、奖惩办法等安全保证措施;承发包或联营各方之间应依据有关法规签订安全生产协议,做到主体合法,内容合法和程序合法,各自的权利与义务明确。
2)安全教育:对新工人实施指挥部、项目部和班组的三级教育,对变换工种的工人实施新工种的安全教育,并及时做好记录;工人必须熟悉本工种安全技术操作规程,掌握本工种操作技能。
3)深基坑开挖前,项目部管理人员均应进行全面的针对性的安全技术交底,并履行签字手续。
4)各特种作业人员必须实行持证上岗制度,作业人员都按要求严格培训,- 1 -经考试合格后方可上岗,严禁无证操作。
5)安全检查:建立各级安全检查制度,有时间、有要求,重点、危险部位明确;检查记录齐全,隐患整改做到定人、定时、定措施;对大型施工机械等,应做好重要设施的验收工作,验收合格挂牌后方可使用;并形成良好的班前检查制度和周一安全活动制度,即经理部每周一要组织全体工人进行安全教育,对上周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底。
6)各级管理与施工人员,应佩戴证明其身份的胸卡和识别标记的安全帽;遵守劳动纪律、无违章指挥、无违章作业行为。
7)安全防火管理:建立健全安全防火责任制,做到职责明确,防火安全制度齐全;建立一定数量人员的义务消防队和响应的活动制度;严格实行动用明火审批制度,做到手续完善,监护防范措施得力;重点防范部位明确,防火奖罚、火灾事故、消防器材管理记录齐全。
深基坑工程的实体质量控制要求一、土方开挖1、土方开挖的顺序、方法应与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
土方开挖的分层厚度、临时边坡坡度应不大于设计文件和土方开挖方案的要求,软土地基分层厚度不宜大于1m。
2、土方开挖前,基坑边界周围的地面排水系统应完成,防止地表水进入坑内。
3、土方开挖过程中,应采取措施防止碰撞支护结构、降水设施、工程桩或扰动基底原状土。
二、支护结构1、排桩(1)水泥、砂、石子、钢材、商品混凝土等原材料应有合格证及检验报告。
(2)桩工机械应检测合格。
(3)孔深、孔径应符合设计要求,并有相关记录。
(4)施工的允许偏差:桩位偏差≤50mm,桩径偏差<-50mm,垂直度偏差≤0.5%。
(5)钢筋笼制作质量,除符合设计要求外,还应满足GB50204-2002表5.6.4-1的规定。
(6)受力钢筋保护层厚度允许偏差为±10mm。
分段制作的钢筋笼间的接头采用焊接时应符合GB50204-2002的相关规定。
(7)孔底沉渣厚度应<200mm,当用作承重结构时,端承桩≤50mm,摩擦桩≤150mm。
(8)混凝土试块留置:直径大于1m或单桩混凝土的浇筑量超过25 m3的桩,每根桩桩身混凝土应留有1组试件;直径不大于1m或单桩混凝土浇筑量不超过25 m3的桩,每个台班不得少于1组。
(9)冠梁与排桩的连接:桩顶嵌入冠梁的深度不应小于50mm,桩内竖向钢筋锚入冠梁的长度应符合锚固要求。
(10)基坑开挖后,排桩不得出现露筋、裂缝。
2、地下连续墙(1)钢材、电焊条、商品混凝土应有产品合格证及检验报告。
(2)配筋规格、净保护层、构造筋间距应符合要求。
(3)混凝土的强度和抗渗等级应符合设计要求。
(4)应按试成槽所确定的泥浆配比施工,过程中的泥浆比重应有测试记录。
(5)槽段间连接接头形式(刚性、半刚性)应符合设计要求。
(6)地下连续墙与地下室结构顶板、楼板、底板及梁连接时应预埋钢筋或接驳器,接驳器应按规定复验(接驳器每500套为一个检验批,每批检查3件,复验内容为外观、尺寸、抗拉试验)。
(7)成槽的垂直度、槽底的淤积物厚度、浇注导管的位置、混凝土上升速度、浇注面标高、商品混凝土坍落度、锁口管或接头箱的拔出时间及速度等应有记录并符合设计要求。
(8)成槽的宽度、深度及倾斜度应符合设计要求。
(9)混凝土试块的留置:每浇注50m3留置1组,每幅槽段不少于1组。
(10)冠梁与墙的连接:墙顶嵌入冠梁的深度不应小于50mm,墙内竖向钢筋锚入冠梁的长度应符合锚固要求。
(11)基坑开挖后,地下连续墙不得出现露筋、裂缝。
槽段接缝处不得出现露筋、夹泥、渗漏等现象。
3、水泥土墙(1)原材料应有产品合格证、检验报告。
(2)水泥掺入量和水泥土强度应符合设计要求。
(3)水泥土墙布置的形式应符合设计要求。
(4)高压喷射注浆水泥土墙的压力、水泥浆量、提升速度、施转速度、施工程序应符合设计要求。
(5)水泥土搅拌桩的提升速度、水泥浆或水泥注入量,搅拌桩的长度及标高应符合设计要求。
(6)水泥土桩与桩之间的搭接宽度应符合设计要求。
(7)水泥掺入量或泥浆的配比试验、高压喷射试验应有记录。
(8)施工的允许偏差:垂直度≤0.5%,桩位偏差<50mm。
(9)水泥土试块留置:水泥土桩每台班留置水泥土试块不少于1组。
4、土钉墙(1)土钉、钢丝网、钢筋、注浆材料等原材料应有合格证及试验报告。
(2)土钉的位置、长度、直径、间距应符合设计要求。
(3)注浆材料的强度应符合设计要求。
(4)土钉与面层的连接应符合设计要求。
(5)土钉成孔的偏差允许偏差:孔深±50mm、孔径±5mm、孔距±100mm,成孔倾斜±5%。
(6)喷射混凝土面层中的钢筋网保护层厚度应大于20mm,喷射混凝土厚度应符合设计要求。
(7)土钉的抗拉力应符合设计要求。
5、锚杆(1)原材料(锚杆、锚具、承压板、斜支撑、台坐、横梁等)应有合格证及复试报告。
(2)锚杆隔离架(定位支架)设置应符合设计要求。
(3)锚杆杆件的保护层厚度应大于20mm。
(4)锚杆浆体(水泥砂浆或水泥浆)强度不宜低于20.0Mpa。
(5)砂浆强度试块留置:每30根锚杆不少于1组,每组试块数量为6块。
(6)锚杆的锁定拉力应符合设计要求。
(7)锚杆的孔位、深度、角度、锚杆插入长度、注浆配比、压力及注浆、喷锚厚度及强度、锚杆的应力应符合设计要求。
6、放坡(1)放坡的分级、坡度和处理方法符合设计要求。
(2)喷射混凝土、原材料应有产品合格证、检验报告。
(3)喷射混凝土强度和厚度应符合设计要求。
(4)泄水孔的设置应符合设计要求。
7、支撑体系(1)钢筋混凝土支撑所用原材料及混凝土试块的留置应符合GB50204-2002的要求。
(2)钢支撑所用的原材料及配件应有合格证或复试报告。
(3)钢腰梁与排桩或地下连续墙之间的填充(应采用C25细混凝土填充)、钢腰梁与钢支撑间的连接形式应符合设计和规范要求。
(4)钢支撑预加压力应符合设计要求。
(5)立柱质量、立柱与支撑梁连接应符合设计要求。
(6)支撑的允许偏差,且应符合附表1-1的要求。
表1-1 支撑允许偏差表(1)土体加固的部位、范围和方法应符合设计要求。
(2)所用材料应有合格证及复试报告。
(3)注浆、高压喷射注浆加固法的施工参数(压力、水泥浆量、提升速度、旋转速度等)应符合设计要求。
9、SMW支护结构(1)原材料(型钢、水泥等)应有合格证及复试报告。
(2)水泥土搅拌桩的质量控制要点同水泥土墙。
(3)型钢、钢板或其它加劲材料等的几何尺寸应符合设计要求。
(4)型钢的定位、垂直度、长度等应符合设计要求。
(5)型钢应待地下主体结构施工完成、混凝土强度和土方回填符合设计要求后方可拔除,拔除后留下的空隙应用水泥砂浆自流压密填实。
三、地下水控制1、现场地下水控制系统应符合设计要求。
2、排水沟坡度、井管(点)垂直度、井管(点)间距、插入深度、过滤砂砾料填灌、井点真空度和电渗井点阴阳极距离等应符合设计要求。
3、降水与排水施工质量检验标准见附表1-2的要求。
表1-2降水与排水施工质量检验标准表四、支撑拆除及土方回填1、应遵循“先撑后拆”的原则。
在支撑拆除前,换撑结构必须完成且强度达到设计要求,拆除的顺序、方法应符合施工方案和设计要求。
2、基坑应及时回填,回填土的质量、分层厚度、密实度应符合设计要求,回填土的密实度应分层检测。
附件二:深基坑工程的检测要求证书的第三方检测机构。
附件三:深基坑工程的监测要求一、设计文件中应明确深基坑及其相邻建(构)筑物和地下管线的监测范围和要求,包括监测项目、测点布置、观测精度、观测频率和临界状态报警值等。
基坑监测单位必须制定监测方案,包括监测目的、监测内容、测点布置、观测方法、监测项目报警值、监测结果处理要求和监测结果反馈制度等。
监测内容和观测项目、频率、数量、方法等参见表3-1、3-2。
深基坑工程开工前,监测单位应对周边需要监测的建(构)筑物和地下管线等进行调查、取证、拍照,施工过程中,按规定进行监测。
二、当出现下列情况时,应加强观测,加大监测频率,并及时向建设、施工、监理、设计、质量监督等部门报告监测成果。
1、监测数据达到报警值;2、检测数据变化较大或者速率加快;3、出现超深开挖、超长开挖、未及时加撑等不按设计工况施工的情况;4、基坑及周围环境大量积水、长时间连续降雨、市政管道出现泄露;5、基坑附近地面荷载突然增大或超过设计限值;6、支护结构出现开裂;7、邻近的建筑或周边地面突然出现较大沉降、不均匀沉降或严重开裂;8、基坑底部、坡体或围护结构出现管涌、渗漏或流沙等现象。
三、当出现下列情况之一时,应立即进行危险报警,情况严重时,应立即停工,并对基坑支护结构和周围环境中的保护对象采取应急措施。
1、监测项目实测值达到监测报警值的累计值;2、基坑支护结构或周边土体的位移突然明显增大或基坑出现流沙、管涌、隆起、陷落或严重的渗漏等;3、基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象;4、基坑支护结构或周边土体的最大位移大于表3-3的规定,或其水平位移速率已连续三日大于3mm/d,且无收敛趋势。
5、周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害结构的变形裂缝,或既有建筑物的不均匀沉降已大于现行地基基础设计规范规定的允许值,且变形、裂缝不稳定。
6、周边管线变形突然明显增长或出现裂缝、泄漏等。
四、观测数据应及时整理,沉降、位移等观测项目应绘制随时间变化的关系曲线,并对变形和内力的发展趋势作出评价,根据设计和监测方案要求提交阶段性监测报告(内容包括:监测期相应的工况、监测项目、各测点的平面和立面布置图、监测成果的过程曲线、监测值的变化分析及发展预测)。
五、监测工作完成后,监测单位应提交完整的基坑工程监测报告(内容包括:工程概况、监测项目和各测点的平面和布置图、采用仪器、设备和监测方法、监测数据处理方法和监测结果过程曲线、巡视情况、监测结果评价)。
表3-1 建筑深基坑工程监测的内容注:1、一级安全等级指支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响很严重。
符合下列情况之一的基坑,定为一级安全等级基坑:(1)重要工程或支护结构同时作为主体结构一部分的基坑;(2)与邻近建筑物、重要设施的距离在开挖深度以内的基坑;(3)基坑影响范围内(不小于2倍的基坑开挖深度)有历史文物、近代优秀建筑、重要管线等需要严加保护的基坑;(4)开挖深度大于10米的基坑;(5)位于复杂地质条件及软土地区的二层及二层以上地下室的基坑。
2、三级安全等级指支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响不严重。
基坑开挖深度小于7米,且周围环境无特殊要求的基坑为三级安全等级基坑。
3、二级安全等级指支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响一般。
除一级和三级安全等级基坑外的基坑均属于二级安全等级基坑。
表3-2 建筑深基坑工程监测项目、频率、数量及方法注:1、相邻建(构)筑物指基坑边缘以外1~3倍的开挖深度范围内的建筑物(构筑物及管线、管网、设备)。
2、出现异常情况或达报警值时,须加密观测。
表3-3 建筑深基坑工程报警临界值(cm)附件四:深基坑工程的质量控制资料及验收表格建筑深基坑工程质量控制资料表4-1注:在深基坑开挖前监理(建设)单位对相应资料进行核查(第16项查看备案的监测方案),核查人填写核查意见并签字;对资料齐全、结果符合要求的,结论中填写“资料完整”。
深基坑工程土方开挖条件验收记录表4-2注:1、完工日期填“基坑具备开挖条件实物的施工结束日期”;2、地下水控制填“截水、降水、排水措施”;支撑体系填“砼支撑或钢支撑、层数”。
深基坑工程开挖至设计标高时的中间验收记录表4-3注:1、开挖日期填“土方开挖的日期”,挖完日期填“土方开挖结束的日期”;2、地下水控制填“截水、降水、排水措施”;支撑体系填“水平支撑的材料、层数”;3、外观检查填“支撑体系的轴线尺寸是否准确,几何尺寸的偏差是否在规范允许的范围之内;支护实体有无漏筋、缩径、渗水等现象;基底土体有无隆起、流沙、管涌等现象;基坑周边建筑物及地面有没有出现大量沉降、不均匀沉降或严重开裂”。
