方井开挖预算摘要:1.方井开挖预算的必要性2.方井开挖预算的编制方法3.方井开挖预算的主要内容4.方井开挖预算的审核与评估5.方井开挖预算的实用案例分析正文:一、方井开挖预算的必要性方井开挖预算是在进行方井施工前,对整个项目进行成本预测和控制的重要环节。
通过对施工过程中的人力、物力、材料、设备等各项费用进行预算,可以为施工方提供明确的成本指导,确保项目进度和资金的合理分配。
此外,方井开挖预算还有助于提高施工过程中的经济效益,降低工程风险。
二、方井开挖预算的编制方法1.了解施工图纸和工程量清单,明确方井的开挖尺寸、深度、地质条件等。
2.收集相关资料,包括施工方案、技术规范、市场行情等。
3.依据预算定额和相关取费标准,分项编制预算。
4.综合各项费用,形成方井开挖总预算。
三、方井开挖预算的主要内容1.人工费:根据工程量、施工方案和人工单价编制。
2.材料费:包括方井开挖过程中所需的原材料、设备、工具等费用。
3.设备费:挖掘机、运输车等设备的租赁或购置费用。
4.施工临时设施费:如临时道路、供电、供水等。
5.管理费:包括施工现场管理、质量监督、安全防护等方面的费用。
6.环保措施费:根据当地环保要求,实施环保措施所需的费用。
四、方井开挖预算的审核与评估1.内部审核:施工方对预算进行自我审查,确保预算合理、准确。
2.外部审核:由甲方或第三方审计机构对方井开挖预算进行审核,确保预算符合合同要求。
3.预算评估:在施工过程中,根据实际情况对预算进行评估,及时调整预算方案。
五、方井开挖预算实用案例分析某项目方井开挖工程,通过编制详细的预算,对施工过程中的人力、物力、设备等各项费用进行了全面预测和控制。
在施工过程中,根据实际情况对预算进行了动态调整,确保了项目进度和成本的合理控制。
通过方井开挖预算的实施,该项目取得了良好的经济效益,为类似工程提供了借鉴。
总之,方井开挖预算在施工项目中具有重要的指导作用。
通过对预算的编制、审核和评估,可以为施工方提供明确的成本控制依据,确保项目顺利进行。

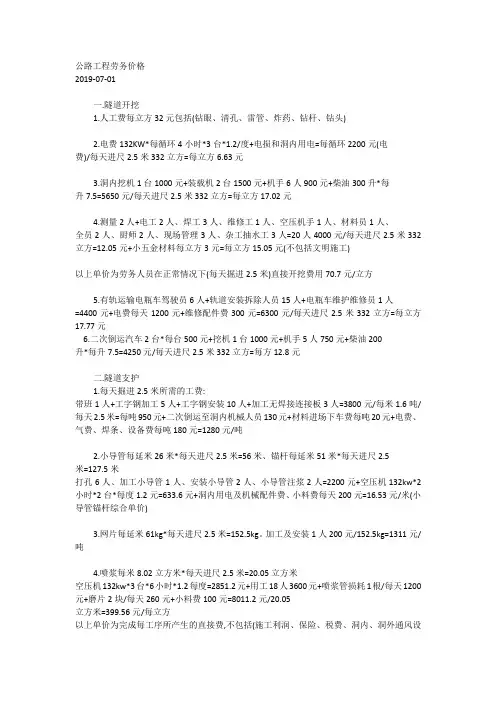

公路工程劳务价格2019-07-01一.隧道开挖1.人工费每立方32元包括(钻眼、清孔、雷管、炸药、钻杆、钻头)2.电费132KW*每循环4小时*3台*1.2/度+电损和洞内用电=每循环2200元(电费)/每天进尺2.5米332立方=每立方6.63元3.洞内挖机1台1000元+装载机2台1500元+机手6人900元+柴油300升*每升7.5=5650元/每天进尺2.5米332立方=每立方17.02元4.测量2人+电工2人、焊工3人、维修工1人、空压机手1人、材料员1人、全员2人、厨师2人、现场管理3人、杂工抽水工3人=20人4000元/每天进尺2.5米332立方=12.05元+小五金材料每立方3元=每立方15.05元(不包括文明施工)以上单价为劳务人员在正常情况下(每天掘进2.5米)直接开挖费用70.7元/立方5.有轨运输电瓶车驾驶员6人+轨道安装拆除人员15人+电瓶车维护维修员1人=4400元+电费每天1200元+维修配件费300元=6300元/每天进尺2.5米332立方=每立方17.77元6.二次倒运汽车2台*每台500元+挖机1台1000元+机手5人750元+柴油200升*每升7.5=4250元/每天进尺2.5米332立方=每方12.8元二.隧道支护1.每天掘进2.5米所需的工费:带班1人+工字钢加工5人+工字钢安装10人+加工无焊接连接板3人=3800元/每米1.6吨/每天2.5米=每吨950元+二次倒运至洞内机械人员130元+材料进场下车费每吨20元+电费、气费、焊条、设备费每吨180元=1280元/吨2.小导管每延米26米*每天进尺2.5米=56米、锚杆每延米51米*每天进尺2.5米=127.5米打孔6人、加工小导管1人、安装小导管2人、小导管注浆2人=2200元+空压机132kw*2小时*2台*每度1.2元=633.6元+洞内用电及机械配件费、小料费每天200元=16.53元/米(小导管锚杆综合单价)3.网片每延米61kg*每天进尺2.5米=152.5kg。

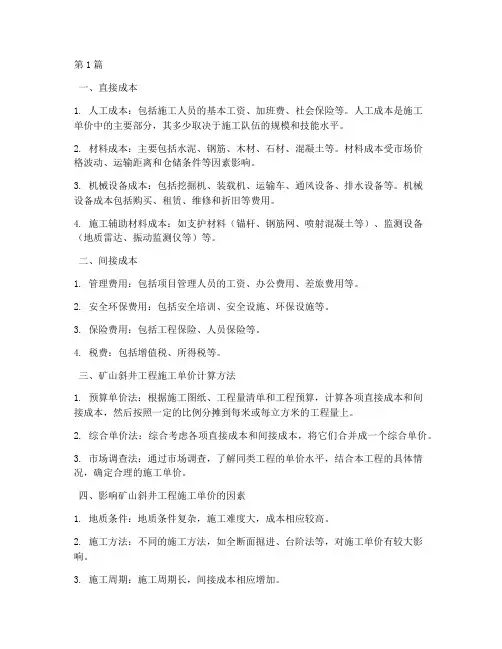

第1篇一、直接成本1. 人工成本:包括施工人员的基本工资、加班费、社会保险等。
人工成本是施工单价中的主要部分,其多少取决于施工队伍的规模和技能水平。
2. 材料成本:主要包括水泥、钢筋、木材、石材、混凝土等。
材料成本受市场价格波动、运输距离和仓储条件等因素影响。
3. 机械设备成本:包括挖掘机、装载机、运输车、通风设备、排水设备等。
机械设备成本包括购买、租赁、维修和折旧等费用。
4. 施工辅助材料成本:如支护材料(锚杆、钢筋网、喷射混凝土等)、监测设备(地质雷达、振动监测仪等)等。
二、间接成本1. 管理费用:包括项目管理人员的工资、办公费用、差旅费用等。
2. 安全环保费用:包括安全培训、安全设施、环保设施等。
3. 保险费用:包括工程保险、人员保险等。
4. 税费:包括增值税、所得税等。
三、矿山斜井工程施工单价计算方法1. 预算单价法:根据施工图纸、工程量清单和工程预算,计算各项直接成本和间接成本,然后按照一定的比例分摊到每米或每立方米的工程量上。
2. 综合单价法:综合考虑各项直接成本和间接成本,将它们合并成一个综合单价。
3. 市场调查法:通过市场调查,了解同类工程的单价水平,结合本工程的具体情况,确定合理的施工单价。
四、影响矿山斜井工程施工单价的因素1. 地质条件:地质条件复杂,施工难度大,成本相应较高。
2. 施工方法:不同的施工方法,如全断面掘进、台阶法等,对施工单价有较大影响。
3. 施工周期:施工周期长,间接成本相应增加。
4. 设备租赁费用:设备租赁费用高,会增加施工成本。
5. 政策法规:政策法规的变化,如环保要求提高,会增加施工成本。
总之,矿山斜井工程施工单价是一个复杂的计算过程,需要综合考虑多种因素。
施工单位在制定施工单价时,应充分考虑各种成本,确保工程的经济效益。
以下是一个简化的矿山斜井工程施工单价计算示例:矿山斜井工程施工单价计算示例- 人工成本:每人每月平均工资为5000元,工期为6个月,共需12人,则人工成本为12人× 5000元/人/月× 6个月 = 360,000元。

水利水电工程石方工程预算定额计算(一)石方明挖人工工时消耗指标每100m3石方明挖工时消耗指标=基本工序消耗指标+辅助工序消耗指标+衔接工序消耗指标。
基本工序消耗指标=[(综合测定工时*岗位技术等级比例)/综合测定工时量]*100辅助工是消耗指标=基本工序消耗指标*辅助工序所占比重衔接工序消耗指标=[非基本工序消耗占循环时间比重/(1-非基本工序消耗占循环时间比重)-辅助工序消耗占基本劳动消耗的比重]*基本工序消耗指标*衔接工序所占比例(二)石方洞挖人工工时消耗指标每100m3石方洞挖工时消耗指标=基本工序消耗指标+辅助工序消耗指标+衔接工序消耗指标。
基本工序消耗指标=(劳动组合*100m3石方爆破所需钻孔机械台时*人工岗位技术等级比例)劳动组合=施工机械作业时工序取定之和每100m3石方爆破所需钻孔机械台时=100m3石方爆破钻孔长度/掘进机械生产效率掘进机械生产率=[(单米基本时间+单米辅助时间)*(1+单米应摊销时间百分比)]/60辅助工序消耗指标=基本工序消耗指标*辅助工序所占比重衔接工序消耗指标=[非基本工序消耗占循环时间的比重/(1-非基本工序消耗循环时间的比重)*(基本工序消耗指标*衔接工序所占比例)(三)石方运输人工工时消耗指标每100m3石方运输工时消耗指标=基本工序消耗指标+辅助工序消耗指标+衔接工序消耗指标基本工序消耗指标=[石方挖装机械消耗量(台时)/折算系数]*机下人工劳动组合其中,石方挖装机械消耗量(台时)的计算机本文 3.1,石方运输人工工时消耗指标中不考虑辅助工序及衔接工序。
(四)岩级差比值根据国颁《(DL/T5099-1999)水工建筑物开挖工程施工技术规范》,岩石级别按其硬度划分十六类,不通水电工程的实测施工资料证明,岩级差比值为非线性关系,尤其是地端两级的岩级差比值波动较大,在确定原则是要对其进行综合考虑。
二、材料消耗指标材料消耗指标是指凝结在单位工程量中的物化劳动,主要包括钻具材料消耗、火工材料消耗、其它材料消耗等,(一)钻具材料消耗指标钻具包括钻头、钻杆等材料。

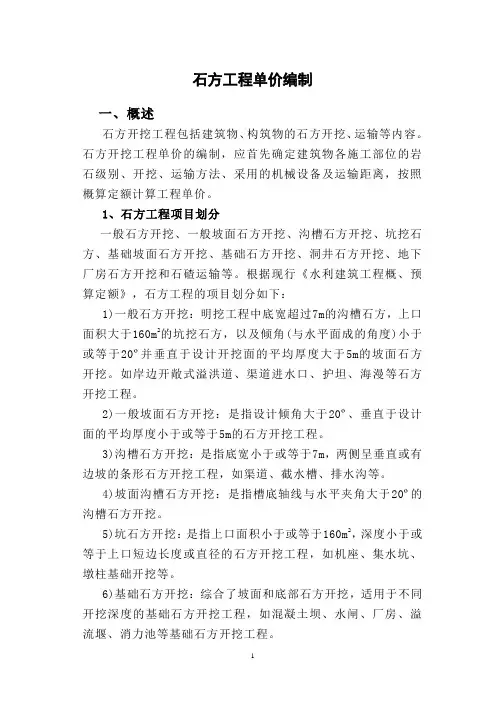

石方工程单价编制一、概述石方开挖工程包括建筑物、构筑物的石方开挖、运输等内容。
石方开挖工程单价的编制,应首先确定建筑物各施工部位的岩石级别、开挖、运输方法、采用的机械设备及运输距离,按照概算定额计算工程单价。
1、石方工程项目划分一般石方开挖、一般坡面石方开挖、沟槽石方开挖、坑挖石方、基础坡面石方开挖、基础石方开挖、洞井石方开挖、地下厂房石方开挖和石碴运输等。
根据现行《水利建筑工程概、预算定额》,石方工程的项目划分如下:1)一般石方开挖:明挖工程中底宽超过7m的沟槽石方,上口面积大于160m2的坑挖石方,以及倾角(与水平面成的角度)小于或等于20º并垂直于设计开挖面的平均厚度大于5m的坡面石方开挖。
如岸边开敞式溢洪道、渠道进水口、护坦、海漫等石方开挖工程。
2)一般坡面石方开挖:是指设计倾角大于20º、垂直于设计面的平均厚度小于或等于5m的石方开挖工程。
3)沟槽石方开挖:是指底宽小于或等于7m,两侧呈垂直或有边坡的条形石方开挖工程,如渠道、截水槽、排水沟等。
4)坡面沟槽石方开挖:是指槽底轴线与水平夹角大于20º的沟槽石方开挖。
5)坑石方开挖:是指上口面积小于或等于160m2,深度小于或等于上口短边长度或直径的石方开挖工程,如机座、集水坑、墩柱基础开挖等。
6)基础石方开挖:综合了坡面和底部石方开挖,适用于不同开挖深度的基础石方开挖工程,如混凝土坝、水闸、厂房、溢流堰、消力池等基础石方开挖工程。
7)基础坡面石方开挖:是指设计倾角大于20º、垂直于设计面的平均厚度小于或等于5m的坡面基础石方开挖工程,如建造在基岩上的水闸等两岸边坡石方开挖。
8)洞井石方开挖,是指平洞、斜井、竖井等项目。
平洞石方是指水平夹角小于或等于6º的洞挖工程;斜井石方是指水平夹角为6º至75º的洞挖工程;竖井石方是指水平夹角大于75º,上口面积大于5m2,深度大于上口短边长度或直径的洞挖工程,如调压井、闸门井等。

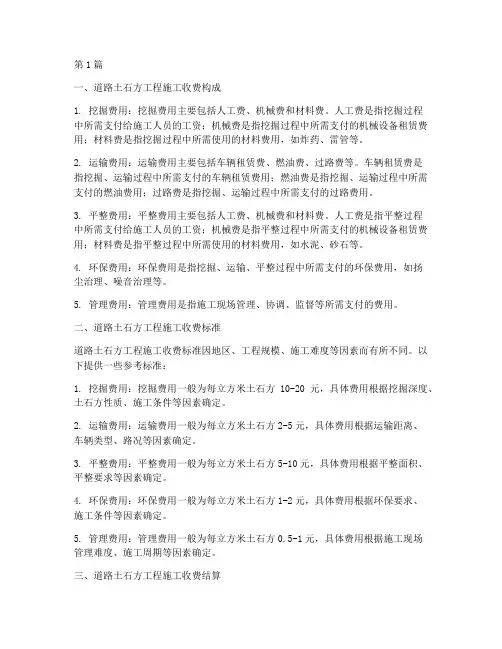

第1篇一、道路土石方工程施工收费构成1. 挖掘费用:挖掘费用主要包括人工费、机械费和材料费。
人工费是指挖掘过程中所需支付给施工人员的工资;机械费是指挖掘过程中所需支付的机械设备租赁费用;材料费是指挖掘过程中所需使用的材料费用,如炸药、雷管等。
2. 运输费用:运输费用主要包括车辆租赁费、燃油费、过路费等。
车辆租赁费是指挖掘、运输过程中所需支付的车辆租赁费用;燃油费是指挖掘、运输过程中所需支付的燃油费用;过路费是指挖掘、运输过程中所需支付的过路费用。
3. 平整费用:平整费用主要包括人工费、机械费和材料费。
人工费是指平整过程中所需支付给施工人员的工资;机械费是指平整过程中所需支付的机械设备租赁费用;材料费是指平整过程中所需使用的材料费用,如水泥、砂石等。
4. 环保费用:环保费用是指挖掘、运输、平整过程中所需支付的环保费用,如扬尘治理、噪音治理等。
5. 管理费用:管理费用是指施工现场管理、协调、监督等所需支付的费用。
二、道路土石方工程施工收费标准道路土石方工程施工收费标准因地区、工程规模、施工难度等因素而有所不同。
以下提供一些参考标准:1. 挖掘费用:挖掘费用一般为每立方米土石方10-20元,具体费用根据挖掘深度、土石方性质、施工条件等因素确定。
2. 运输费用:运输费用一般为每立方米土石方2-5元,具体费用根据运输距离、车辆类型、路况等因素确定。
3. 平整费用:平整费用一般为每立方米土石方5-10元,具体费用根据平整面积、平整要求等因素确定。
4. 环保费用:环保费用一般为每立方米土石方1-2元,具体费用根据环保要求、施工条件等因素确定。
5. 管理费用:管理费用一般为每立方米土石方0.5-1元,具体费用根据施工现场管理难度、施工周期等因素确定。
三、道路土石方工程施工收费结算道路土石方工程施工收费结算通常采用以下方式:1. 按工程量结算:根据实际完成的土石方工程量进行结算,即挖掘、运输、平整等各环节的工程量乘以相应收费标准。

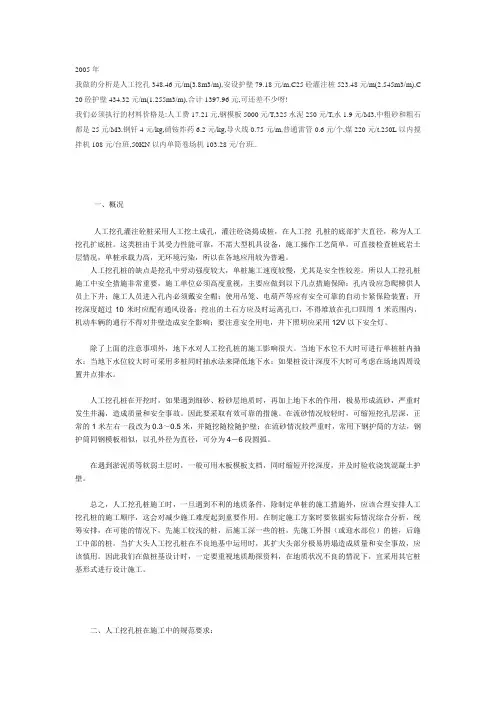

2005年我做的分析是人工挖孔348.46元/m(3.8m3/m),安设护壁79.18元/m,C25砼灌注桩523.48元/m(2.545m3/m),C 20砼护壁434.32元/m(1.255m3/m),合计1397.96元,可还差不少呀!我们必须执行的材料价格是:人工费17.21元,钢模板5000元/T,325水泥250元/T,水1.9元/M3,中粗砂和粗石都是25元/M3,钢钎4元/kg,硝铵炸药6.2元/kg,导火线0.75元/m,普通雷管0.6元/个,煤220元/t,250L以内搅拌机108元/台班,50KN以内单筒卷场机103.28元/台班..一、概况人工挖孔灌注砼桩采用人工挖土成孔,灌注砼浇捣成桩,在人工挖孔桩的底部扩大直径,称为人工挖孔扩底桩。
这类桩由于其受力性能可靠,不需大型机具设备,施工操作工艺简单,可直接检查桩底岩土层情况,单桩承载力高,无环境污染,所以在各地应用较为普遍。
人工挖孔桩的缺点是挖孔中劳动强度较大,单桩施工速度较慢,尤其是安全性较差。
所以人工挖孔桩施工中安全措施非常重要,施工单位必须高度重视,主要应做到以下几点措施保障:孔内设应急爬梯供人员上下井;施工人员进入孔内必须戴安全帽;使用吊笼、电葫芦等应有安全可靠的自动卡紧保险装置;开挖深度超过10米时应配有通风设备;挖出的土石方应及时运离孔口,不得堆放在孔口四周1米范围内,机动车辆的通行不得对井壁造成安全影响;要注意安全用电,井下照明应采用12V以下安全灯。
除了上面的注意事项外,地下水对人工挖孔桩的施工影响很大。
当地下水位不大时可进行单桩桩内抽水;当地下水位较大时可采用多桩同时抽水法来降低地下水;如果桩设计深度不大时可考虑在场地四周设置井点排水。
人工挖孔桩在开挖时,如果遇到细砂、粉砂层地质时,再加上地下水的作用,极易形成流砂,严重时发生井漏,造成质量和安全事故。
因此要采取有效可靠的措施。
在流砂情况较轻时,可缩短挖孔层深,正常的1米左右一段改为0.3~0.5米,并随挖随检随护壁;在流砂情况较严重时,常用下钢护筒的方法,钢护筒同钢模板相似,以孔外径为直径,可分为4-6段圆弧。

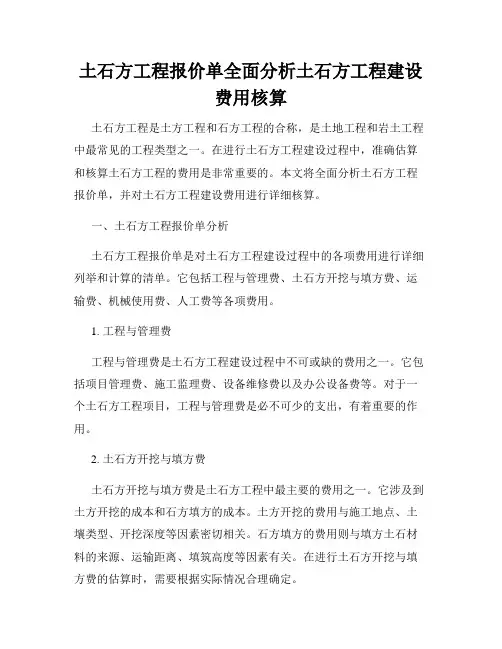

土石方工程报价单全面分析土石方工程建设费用核算土石方工程是土方工程和石方工程的合称,是土地工程和岩土工程中最常见的工程类型之一。
在进行土石方工程建设过程中,准确估算和核算土石方工程的费用是非常重要的。
本文将全面分析土石方工程报价单,并对土石方工程建设费用进行详细核算。
一、土石方工程报价单分析土石方工程报价单是对土石方工程建设过程中的各项费用进行详细列举和计算的清单。
它包括工程与管理费、土石方开挖与填方费、运输费、机械使用费、人工费等各项费用。
1. 工程与管理费工程与管理费是土石方工程建设过程中不可或缺的费用之一。
它包括项目管理费、施工监理费、设备维修费以及办公设备费等。
对于一个土石方工程项目,工程与管理费是必不可少的支出,有着重要的作用。
2. 土石方开挖与填方费土石方开挖与填方费是土石方工程中最主要的费用之一。
它涉及到土方开挖的成本和石方填方的成本。
土方开挖的费用与施工地点、土壤类型、开挖深度等因素密切相关。
石方填方的费用则与填方土石材料的来源、运输距离、填筑高度等因素有关。
在进行土石方开挖与填方费的估算时,需要根据实际情况合理确定。
3. 运输费运输费是指土石方从挖掘地点到填方地点的运输费用。
它包括运输车辆的燃料费以及车辆维护费用等。
运输费是土石方工程中不可忽视的一部分费用,为了准确核算运输费用,需要对运输路线、距离、运输车辆种类等进行详细调查和计算。
4. 机械使用费土石方工程中,机械设备的使用是不可避免的。
机械使用费包括机械设备的租赁费、燃料费以及维护费用等。
在进行机械使用费的估算中,需要考虑设备种类、使用时间、使用强度等因素。
5. 人工费人工费是土石方工程中的主要费用。
它包括工人的工资、社保费、劳动保护费用等。
在进行人工费的核算时,需要根据项目的具体情况,结合当地的工资水平、工作时间等因素进行计算。
二、土石方工程建设费用核算土石方工程建设费用核算是对土石方工程报价单中各项费用进行详细计算的过程。

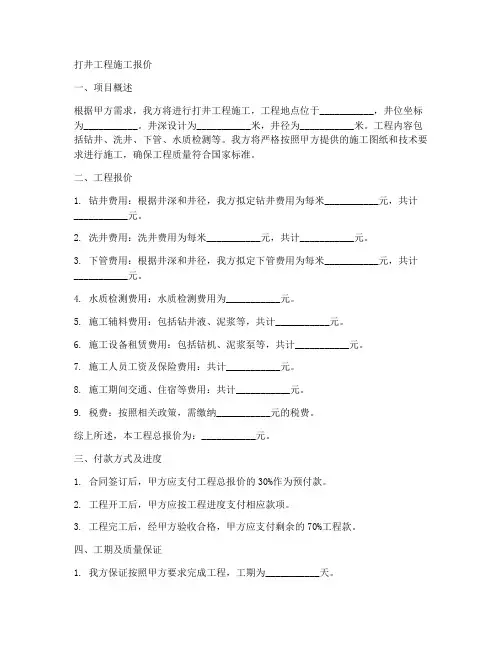

打井工程施工报价一、项目概述根据甲方需求,我方将进行打井工程施工,工程地点位于___________,井位坐标为___________。
井深设计为___________米,井径为___________米。
工程内容包括钻井、洗井、下管、水质检测等。
我方将严格按照甲方提供的施工图纸和技术要求进行施工,确保工程质量符合国家标准。
二、工程报价1. 钻井费用:根据井深和井径,我方拟定钻井费用为每米___________元,共计___________元。
2. 洗井费用:洗井费用为每米___________元,共计___________元。
3. 下管费用:根据井深和井径,我方拟定下管费用为每米___________元,共计___________元。
4. 水质检测费用:水质检测费用为___________元。
5. 施工辅料费用:包括钻井液、泥浆等,共计___________元。
6. 施工设备租赁费用:包括钻机、泥浆泵等,共计___________元。
7. 施工人员工资及保险费用:共计___________元。
8. 施工期间交通、住宿等费用:共计___________元。
9. 税费:按照相关政策,需缴纳___________元的税费。
综上所述,本工程总报价为:___________元。
三、付款方式及进度1. 合同签订后,甲方应支付工程总报价的30%作为预付款。
2. 工程开工后,甲方应按工程进度支付相应款项。
3. 工程完工后,经甲方验收合格,甲方应支付剩余的70%工程款。
四、工期及质量保证1. 我方保证按照甲方要求完成工程,工期为___________天。
2. 我方承诺,工程质量符合国家标准,若出现质量问题,我方将负责修复,并承担相应责任。
五、售后服务1. 工程完工后,我方提供一年的质保期。
2. 在质保期内,如出现工程问题,我方将在24小时内响应,并尽快解决。
六、其他事项1. 施工期间,甲方应提供施工所需的水、电等基础设施。
小坪子出口岩石开挖工序成本一、固定工资合计:24元 /立方米12现在工程主要是开挖、喷砼。
各工序在每日(24小时)所占的时间比例为开挖71%、喷砼29%施工十六队是外包队现在考察的围岩主要是Ⅳ类围岩开挖采用人工钻爆法,洞内电瓶车出碴运距800米、梭矿8立方米,电瓶车直接运输到弃碴场总运距1000米开挖工序流程作业如下:1、机具、风水管准备2、搭架子3、钻眼4、装药5、引爆、通风6、排险7、耙斗机就位8、运输洞内碴9、设备迁移。
空压机作业时间4.15小时,电瓶车作业时间2.97小时,梭矿作业时间2.97小时,通风机作业时间2.15小时,1、管理人员工资摊销13300元÷30天÷(1.98延米×13.38平方米×1.86循环)×71%=6.382、辅助人员摊销梭矿、电瓶车、耙碴机、空压机司机工资包含在机械台班中。
电工2000元÷30÷(1.98延米×13.38平方米×1.86循环)×71%=0.960.96电焊工2000元÷30÷(1.98延米×13.38平方米×1.86循环)×71%=0.960.96 3、工序工人工资15.7元开挖6个人工作3.71小时,工时单价8元6人×8元/小时×5.05÷(1.98×13.38)=9.15元/立方米出碴7个人4.13小时,工时单价6元(含电瓶车、梭矿、耙碴机司机)7人×6元/小时×4.13÷(1.98×13.38)=6.55元/立方米二、材料31.16元/立方米φ100风管φ50水管风水管安拆费摊销0.10元电线φ60风筒 1.98米×1.05系数×45元/米÷(1.98×13.38)×0.4=1.41元洞外辅助材料一次摊销(数据39890见表1第三项洞外辅助材料)洞外使用材料时间较长一次摊销完毕,23421是估计开挖工程量39890÷23421立方米=1.7元三、水费0.2元水费0.2元/立方米四、电费(电费按0.45元/度计)合计 2.13元/立方米生活用电0.1千瓦×48灯×8小时×0.45元/度×71%=12.2612.26材料场用电1千瓦×3灯×12小时×0.45元/度×71%=16.216.2元生产用电(不包括机械用电、主要是洞内照明用电安1000米计、每10米1盏灯)100个×0.1千瓦×24小时×0.45元/度×71%=76.68元一日进尺3.96延米49.3立方米平均每立方用电费(12.26+16.2+76.68)÷49.3=2.13元/立方米电瓶车梭矿28.28元/小时×2.97÷(1.98×13.38)=3.17通风机21.52元/小时×2.15÷(1.98×13.38)=1.75空压机71.65元/小时×4.15÷(1.98×13.38)=11.22风钻3×18.33元/小时×3.63÷(1.98×13.38)=7.53六、办公用品0.20元300元/ 月÷30÷(1.98×1.86)÷13.38×71%=0.20元(一+二+三+四+五+六)=82.67元七、现场管理费8.27元(一+二+三+四+五+六)×1%=4.13材料名称(开挖断面13.38平方米、循环进尺1.98米、风管安装弯曲系数1.05)1.98米×1.05×17.82元/米÷(13.38×1.86)×0.40=0.60元1.98米×1.05×43.45元/米÷(13.38×1.86)×0.40=1.45元5根×1.98米×1.1系数×9.81元/米÷(1.98×13.38)×0.4=1.61元φ50风管法兰、每4延米1对法兰、单价28元。
砖砌井的施工成本 This manuscript was revised on November 28, 2020砖砌井的施工成本1、沟槽开挖:以700井为例:(井深1.5米记,管道都为塑料管道)塑料检查井700井坑开挖量(1.3*1.3*1.5)2.5立方土。
砖砌检查井700井坑开挖量(1.8*1.8*1.5)5.0立方土。
价格:塑料井土方开挖成本约25.00元,砖砌井土方开挖成本约50.00元。
2、井底混凝土地基:井基础的砼强度和厚度等尺寸,必须符合设计要求。
最低砼强度等级不得低于C15,素砼井基础的最小厚度不得小于15cm。
700的砖砌检查井坑底至少做1.5㎡的混凝土硬化。
需要C15混凝土0.33m3,市场价取300元/m3(一般来说,C15商砼330元左右一方,现场搅拌在300元左右)。
砖砌井井坑硬化直接成本约100.00元,施工时间一小时,人工成本30.00元,合计130.00元。
700的塑料检查井一般1.5㎡基础铺设10cm厚粗砂,需要0.2m3粗砂。
(粗砂市场价60元/m3)。
塑料井井坑铺设粗砂直接成本约12.00元,人工成本10.00元,合计22.00元。
备注:塑料检查井粗砂基础铺平后可以直接进行施工;砖砌井坑硬化后需要干燥2天。
3、检查井的安装与施工速度:砖砌检查井由于需要内外抹面、做流槽、水泥养护等...砖砌检查井的施工速度是(2人/1.5天/1口井)。
泥瓦工工价200.00元/天,小工工价150.00/天,做一口砖砌井的人工成本价格是525.00元。
塑料检查井由于直接施工,不需做地面硬化,不需做流槽,施工速度是(2人/1天/10口井),工价200.00元/天*2人,安装一口塑料检查井的人工成本价格是40.00元。
4、砌筑井体砖和混凝土的材料成本:砖砌一口1.5米*Φ700砖砌井的粘土实心砖数量是800块左右,市场价格约0.4元/块,红砖直接成本是320.00元。
砖砌体用M7.5混合砂浆:450元/T;细砂60/m3;石灰膏0.2元/kg;水2元/m3。
