聚乙烯丙纶卫生间防水技术交底
- 格式:doc
- 大小:40.50 KB
- 文档页数:2

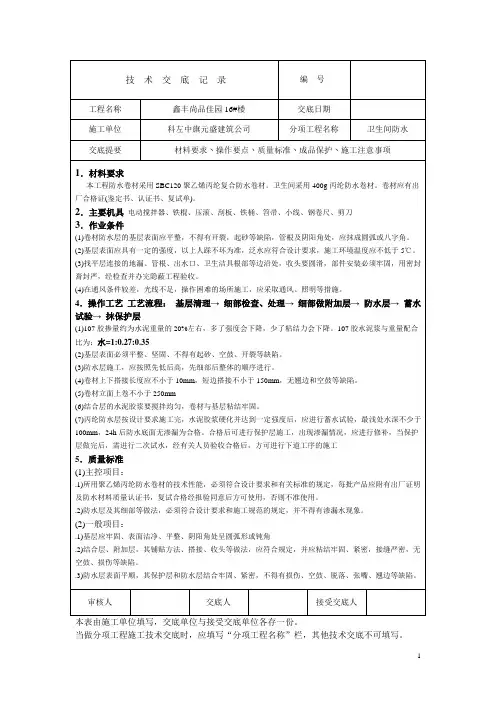

表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底交底内容:一、施工准备:1、材料审查:出具安全生产许可证,各类人员上岗证以及材料供应商的准用证、检测报告、合格证、说明书、防伪标志。
2、材料复试:材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。
执行标准:GB18173-1-20003、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。
4、防水基面办理文字交接检,执行贯标要求。
5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等二、施工要点:厨卫间面积小,管道多,大部分形状复杂,施工难度大,当前防水工程中发生渗漏的现象,大多发生在节点部位上,因此卫生间防水工程的关键是做好每处节点部位的防水(一)、基层要求:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂现象,强度一般不应小于5MP,如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
2.基层有裂缝小于0.5mm时,可用密封材料刮封,其厚度为2mm,宽度为30mm,上铺一条隔离条,当裂缝超过0.5mm时,应沿裂缝将找平层凿开,形成上口宽20mm、深15~20mm 的V型缝,清扫干净,逢中填嵌密封材料,再做100mm宽的涂料层。
3.基层应干燥,一般以含水率小于9%为宜,其简单测试方法是将1m×1m的SBS防水卷材覆盖在基层表面,覆盖3-4小时,如果卷材覆盖处无明显水印,紧贴基层一侧卷材也无水印即说明基层含水率已小于9%可以施工。
4.基层与突出结构的连接处以及基层的转角处均应做在圆弧,其半径不应小于20㎜。
(二)、节点部位施工:1.地漏处:表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
一、材料要求本工程防水卷材采用WJG-奇宝251高分子符合(聚乙烯丙纶)防水卷材。
卫生间采用2层300g高分子聚乙烯丙纶防水卷材。
卷材应有出厂合格证(鉴定书、认证书、复试单)。
二、主要机具电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等。
三、作业条件1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂,开裂现象,强度一般不应小于5MP,防止上人踩坏。
泛水应符合设计要求,施工环境温度应不低于5℃。
2.如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
3.基层与突出结构的连接处以及基层的转角处均管根及阴阳角处,应抹成圆弧或八字角。
?4.找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收。
5.在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施。
6.所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。
7.防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。
四、节点部位施工1.地漏处:?(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
(2).地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。
2.下水管处:(1).管根防水层下面四周用10mm×15mm建筑密封膏封严。
(2).管根四周50mm处,最少高出地面50mm。
(3).立管位置靠墙或转角处,向外坡度为5%。
(4).防水层应卷起高度不小于20mm,同时与管根周围的密封材料交圈,见下图:五、工艺流程清理基层→调配基层粘接剂→细部附加层施工→铺展卷材→缝边处理→蓄水实验→工程质量验收六、施工方法1.清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。
技术交底记录编号
工程名称交底日期2016年4月7日施工单位分项工程名称厨房、卫生间防水交底提要材料要求丶操作要点丶质量标准丶成品保护丶施工注意事项
第2页(共4页)
五、工艺流程
清理基层→调配基层粘接剂→细部附加层施工→铺展卷材→缝边处理→蓄水实验→工程质量验收
六、施工方法
1.清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。
2.找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。
找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。
3.制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量2.5%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。
4.细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,粘贴聚乙烯丙防水卷材附加层,地面与墙面交接处及阴阳角两侧粘贴300mm,地漏附加层粘贴半径为300mm,管道根部附加层粘贴半径为300mm,上返管道高度300mm。
5.铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
铺贴方法应用刮板将聚合物水泥
审核人交底人接受交底人。
聚乙烯丙纶防水技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
