热力外线工程
- 格式:xls
- 大小:29.50 KB
- 文档页数:5
热力外线工程降水施工说明
一、工程概况
拟建热力管线位于三元桥~燕莎桥之间,节点编号1~13,采用暗挖方法施工。
沟底标高为24~25m,在地下14~15m。
由于本工程施工场地狭长,且为交通拥挤的主干道,故拟采用辐射井降水法。
二、降水方案选择依据
若采用常规的管井井点降水,利用井点形成漏斗,即靠水头差实现地下水流入管井内。
该地区的含水层为弱透水性含水层,不透水层层顶在热力管线顶部。
若达到较好的降水效果,需将含水层的水疏干。
若采用井点降水,只能加密井距(井间距为3~4m),而井加密又十分不经济。
同时在一些情况下,用管井井点降水地面场地又不允许。
要想达到较好的效果可以用辐射井降水(又称水平井降水)技术,效果比井点降水要好。
辐射井竖井可采用暗挖工作坑,在工作坑内任何高度和方向打进水平集水管组成,水平集水管将地下水排至竖井内,用泵抽出。
水平降水主要特点是适用于各种地层,将水平集水管沿含水层底部打进,并根据基坑及含水层的渗透性、厚度等情况确定水平集水管的层次、每层根数,达到基本疏干含水层的目的。
同时采用水平井技术降水,由于竖井和工作坑结合,不存在施工占地问题,抽水管理方便,排水管线简单。
水平集水管采用全液压水平钻机打入,长度50~70m左右。
三、降水方案设计。
室外热力工程施工方案一、前言室外热力工程是指利用管道输送热能,为室外环境提供供暖、供热、热水等服务的工程。
室外热力工程施工是一个复杂的过程,需要考虑到各种因素,比如天气条件、环境保护、施工安全等。
因此,编制一份完善的室外热力工程施工方案,对于保障工程质量、安全和进度具有重要意义。
本文将针对室外热力工程的施工方案进行详细的阐述,涵盖工程施工前的准备工作、具体的施工过程、以及后期的质量监督和维护管理等方面。
二、施工前的准备工作1.方案设计室外热力工程施工前,必须要有一份详细的方案设计。
在设计方案中要考虑到工程的地理位置、周边环境、气候条件等因素,同时要合理规划管道布局、设备选型和施工工艺流程。
设计方案一旦确定,就是施工的基础和依据,因此必须要确保合理、科学、可行。
2.施工图纸在设计方案确定后,需要出具详细的施工图纸。
施工图纸是工程施工的指南,施工人员可根据图纸上的要求进行具体的操作,从而确保工程质量。
因此,设计图纸一定要清晰明了,包括管道布局、设备安装、管路施工等细节。
3.进场前的准备室外热力工程施工前,要做好充分的准备工作。
包括但不限于:进驻施工现场前的环境检查、施工人员培训、施工设备检查和维护、安全措施的设置等。
4.施工资质申报施工单位在施工前,需要申报有关的资质和许可证,以确保施工工作的合法进行。
三、具体施工过程1. 施工技术室外热力工程施工要求施工单位具有专业的技术水平,施工人员必须具备相应的资质,对于工程的安全施工和维护具有丰富的施工经验。
同时,需要采用相应的施工工艺,保证施工质量。
2. 施工设备施工单位要确保施工设备齐全、完好,确保设备的使用安全和稳定性,避免设备在施工过程中出现故障,影响工程的进度。
3. 施工人员施工单位需要保证施工人员足够、技术过硬,具有丰富的施工经验,能够应对各种突发状况。
4. 安全措施在室外热力工程施工中,安全问题尤为重要。
施工单位必须严格按照安全规定进行施工,并制定相应的安全施工方案,做到物料、设备、作业人员的安全措施到位。

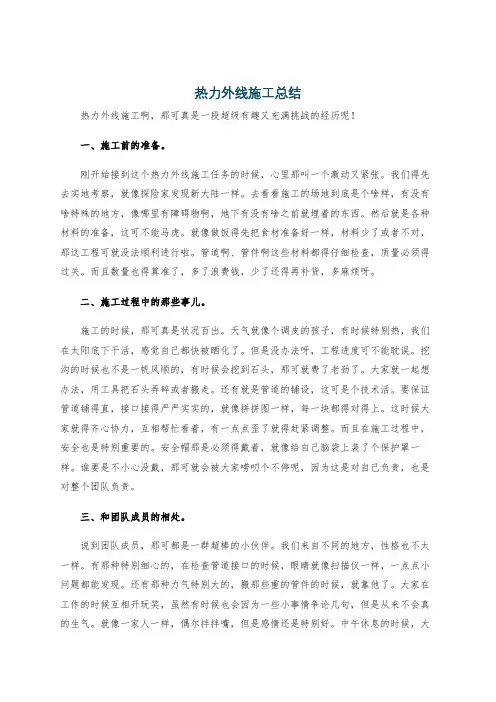

热力外线施工总结热力外线施工啊,那可真是一段超级有趣又充满挑战的经历呢!一、施工前的准备。
刚开始接到这个热力外线施工任务的时候,心里那叫一个激动又紧张。
我们得先去实地考察,就像探险家发现新大陆一样。
去看看施工的场地到底是个啥样,有没有啥特殊的地方,像哪里有障碍物啊,地下有没有啥之前就埋着的东西。
然后就是各种材料的准备,这可不能马虎。
就像做饭得先把食材准备好一样,材料少了或者不对,那这工程可就没法顺利进行啦。
管道啊、管件啊这些材料都得仔细检查,质量必须得过关。
而且数量也得算准了,多了浪费钱,少了还得再补货,多麻烦呀。
二、施工过程中的那些事儿。
施工的时候,那可真是状况百出。
天气就像个调皮的孩子,有时候特别热,我们在太阳底下干活,感觉自己都快被晒化了。
但是没办法呀,工程进度可不能耽误。
挖沟的时候也不是一帆风顺的,有时候会挖到石头,那可就费了老劲了。
大家就一起想办法,用工具把石头弄碎或者搬走。
还有就是管道的铺设,这可是个技术活。
要保证管道铺得直,接口接得严严实实的,就像拼拼图一样,每一块都得对得上。
这时候大家就得齐心协力,互相帮忙看着,有一点点歪了就得赶紧调整。
而且在施工过程中,安全也是特别重要的。
安全帽那是必须得戴着,就像给自己脑袋上装了个保护罩一样。
谁要是不小心没戴,那可就会被大家唠叨个不停呢,因为这是对自己负责,也是对整个团队负责。
三、和团队成员的相处。
说到团队成员,那可都是一群超棒的小伙伴。
我们来自不同的地方,性格也不太一样。
有那种特别细心的,在检查管道接口的时候,眼睛就像扫描仪一样,一点点小问题都能发现。
还有那种力气特别大的,搬那些重的管件的时候,就靠他了。
大家在工作的时候互相开玩笑,虽然有时候也会因为一些小事情争论几句,但是从来不会真的生气。
就像一家人一样,偶尔拌拌嘴,但是感情还是特别好。
中午休息的时候,大家就围坐在一起,分享自己带的食物。
有的时候谁带了特别好吃的,大家就会一哄而上,抢着吃,那场面可热闹了。
热力外线工程施工方案一、背景介绍热力外线工程是指将热水或蒸汽通过管道输送到建筑物外部,为建筑物供热。
在城市供热系统中,热力外线工程扮演着至关重要的角色。
本文将介绍热力外线工程的施工方案。
二、施工准备2.1 施工前期准备在施工前期,需对工程所在地进行勘察,确定管道走向、深度等关键参数。
同时需要准备好施工人员、施工设备和材料。
2.2 安全防护措施在施工过程中,需严格遵守安全规定,做好安全防护工作,保障施工人员和周围环境的安全。
三、施工步骤3.1 开挖沟槽根据设计要求,在地面上标明管道敷设线路,然后进行开挖沟槽的工作,保证管道敷设的深度和位置符合要求。
3.2 管道敷设将热水或蒸汽输送管道按照设计要求敷设在挖好的沟槽中,注意管道的连接和固定。
3.3 绝热保温对敷设好的管道进行绝热保温处理,以减少热量损失,提高供热效率。
3.4 管道接头处理对管道的接头进行处理,确保连接牢固,防止漏水或漏热现象的发生。
3.5 系统调试完成管道敷设后,需要进行系统调试,检查管道是否通畅,热力传递是否正常。
四、施工质量控制在施工过程中,需要严格按照设计要求和施工工艺进行施工,确保施工质量达到标准。
五、施工注意事项1.施工过程中需注意防火防爆措施,确保施工安全。
2.施工人员需穿戴好安全防护用具,遵守现场施工规定。
3.施工过程中,要做好材料和设备的保管,确保施工进度和质量。
六、总结热力外线工程的施工是一项复杂的工作,需要施工人员具备丰富的经验和专业知识。
通过严格执行施工方案,可以确保工程施工顺利进行,达到预期效果。
以上是热力外线工程施工方案的相关内容,希望可以对相关人员有所帮助。

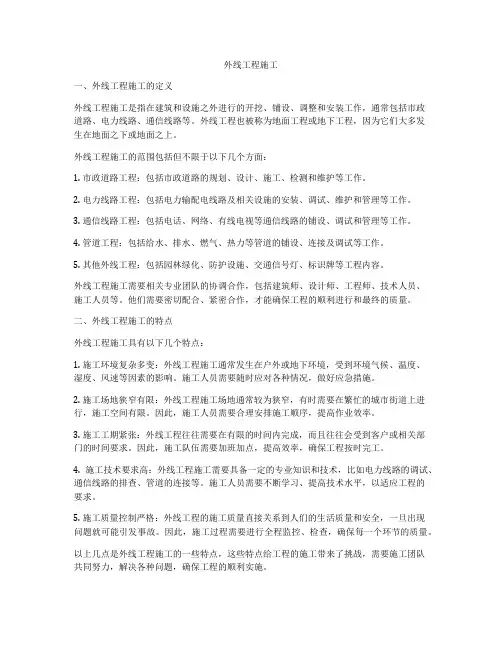

外线工程施工一、外线工程施工的定义外线工程施工是指在建筑和设施之外进行的开挖、铺设、调整和安装工作,通常包括市政道路、电力线路、通信线路等。
外线工程也被称为地面工程或地下工程,因为它们大多发生在地面之下或地面之上。
外线工程施工的范围包括但不限于以下几个方面:1. 市政道路工程:包括市政道路的规划、设计、施工、检测和维护等工作。
2. 电力线路工程:包括电力输配电线路及相关设施的安装、调试、维护和管理等工作。
3. 通信线路工程:包括电话、网络、有线电视等通信线路的铺设、调试和管理等工作。
4. 管道工程:包括给水、排水、燃气、热力等管道的铺设、连接及调试等工作。
5. 其他外线工程:包括园林绿化、防护设施、交通信号灯、标识牌等工程内容。
外线工程施工需要相关专业团队的协调合作,包括建筑师、设计师、工程师、技术人员、施工人员等。
他们需要密切配合、紧密合作,才能确保工程的顺利进行和最终的质量。
二、外线工程施工的特点外线工程施工具有以下几个特点:1. 施工环境复杂多变:外线工程施工通常发生在户外或地下环境,受到环境气候、温度、湿度、风速等因素的影响。
施工人员需要随时应对各种情况,做好应急措施。
2. 施工场地狭窄有限:外线工程施工场地通常较为狭窄,有时需要在繁忙的城市街道上进行,施工空间有限。
因此,施工人员需要合理安排施工顺序,提高作业效率。
3. 施工工期紧张:外线工程往往需要在有限的时间内完成,而且往往会受到客户或相关部门的时间要求。
因此,施工队伍需要加班加点,提高效率,确保工程按时完工。
4. 施工技术要求高:外线工程施工需要具备一定的专业知识和技术,比如电力线路的调试、通信线路的排查、管道的连接等。
施工人员需要不断学习、提高技术水平,以适应工程的要求。
5. 施工质量控制严格:外线工程的施工质量直接关系到人们的生活质量和安全,一旦出现问题就可能引发事故。
因此,施工过程需要进行全程监控、检查,确保每一个环节的质量。

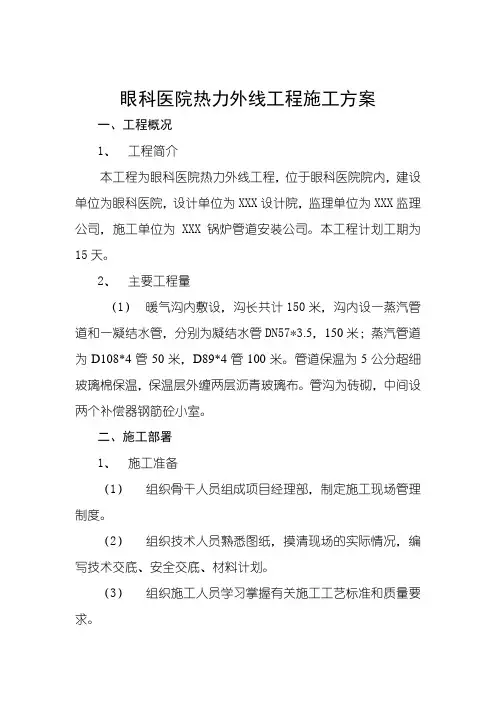

眼科医院热力外线工程施工方案一、工程概况1、工程简介本工程为眼科医院热力外线工程,位于眼科医院院内,建设单位为眼科医院,设计单位为XXX设计院,监理单位为XXX监理公司,施工单位为XXX锅炉管道安装公司。
本工程计划工期为15天。
2、主要工程量(1)暖气沟内敷设,沟长共计150米,沟内设一蒸汽管道和一凝结水管,分别为凝结水管DN57*3.5,150米;蒸汽管道为D108*4管50米,D89*4管100米。
管道保温为5公分超细玻璃棉保温,保温层外缠两层沥青玻璃布。
管沟为砖砌,中间设两个补偿器钢筋砼小室。
二、施工部署1、施工准备(1)组织骨干人员组成项目经理部,制定施工现场管理制度。
(2)组织技术人员熟悉图纸,摸清现场的实际情况,编写技术交底、安全交底、材料计划。
(3)组织施工人员学习掌握有关施工工艺标准和质量要求。
(4)进行施工分配,责任到人。
2、组织机构:工地实行项目经理负责制,下设专、兼职人员,共同管理施工现场,人员配备如下表所示:3、施工主要机具如下表:4、施工主要材料计划如下表5、施工安排:工程开工后,采用依次施工的方法进行施工,施工按照沟槽开挖→管沟垫层→管沟、井室砌筑→管道焊接→焊口探伤→分段试压→管道保温→盖沟盖板→回填土→总体试压→系统冲洗的顺序,(施工进度计划见附表)。
三、施工方法1、施工方法(1)沟槽开挖沟槽开挖采用人工开挖,由于资料不详,开挖时须根据路面现有井盖等判断路面障碍情况,及时与质控人员及设计协商,避开障碍处进行开挖。
沟槽开挖时须放33%的放坡系数,除有条件存土段将好土暂存于沟槽两侧外(距沟边1米处堆土,堆土高度不得超过1.5米),其余渣土一律弃走,沟边无条件暂存的好土先运至合理地段,以备回填时用。
(2)管道安装1)管道安装时需严格按设计图进行施工。
2)管道安装时需按设计要求进行放坡,若因条件所限无法按要求施工时,可适当调整其坡度,但坡度不小于0.3%。
根据所安装管道的性质,蒸汽管道在最低点设DN40疏水阀,疏水阀两侧设柱塞阀及与疏水阀相同管径的旁通管、旁通柱塞阀(具体做法见91SB-锅图集,凝结水管道在最高点处设DN15排气阀。
目录一、编制依据: (3)二、工程概述 (3)1.1工程地址: (3)1.2室外直埋管道系统: (3)1.3工程特点: (4)三、施工准备 (4)1.1施工管理人员准备: (4)1.2技术准备: (6)1.3劳动力准备: (7)1.4设备选型、主材审定: (7)1.5主要施工机械设备及工具准备: (9)1.6现场临时设施: (10)四、施工进度计划 (11)1.1施工工期安排: (11)1.2施工进度计划表(见附表) (14)1.3施工准备过程: (21)1.4施工部署: (22)1.5生产组织: (25)1.6施工任务划分: (12)1.7施工机具维护使用要求: (12)五、主要分项工程施工方法和技术措施: (12)1.1施工测量: (12)1.2直埋管道工程施工方法和技术措施: (14)1.3雨季施工措施 (21)1.4质量目标和保证措施: (22)1.5安全、消防保证措施: (25)1.6临时用电要求: (26)1.7环境保护及文明施工 (27)一、编制依据:1.2《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)1.3《建筑工程施工质量验收统一标准》(GB50300-2001)1.4《城镇直埋供热管道工程技术规程》(CJJ/T81-98)1.5《砌体工程施工质量验收规范》(GB50203-2002)1.6《现场设备、工业管道焊接工程施工及验收规范》GB50236—98 1.7《给水排水管道工程施工及验收规范》(GB50268-97)1.8《工业金属管道工程施工验收规范》GB50235-971.9《城镇供热管网工程施工及验收规范》(CJJ28-2004)1.10根据施工现场实地考察情况、施工单位实力和材料供应情况符合要求二、工程概述1.1工程地址:1.2室外直埋管道系统:1、管径≤DN32时采用无缝钢管,管径>DN32时采用焊接钢管。
管道焊接连接。
2、采用工厂预制带高密度聚乙烯保护层聚氨酯发泡保温管道。
外线工程施工方案一、项目名称外线工程施工方案二、工程概况外线工程是指线路工程,是由变电站引出的高压电力线路至用户终端的输电线路。
外线工程的施工是电力工程的重要组成部分,必须按照国家相关规定和标准进行设计和施工,确保线路安全、可靠、稳定地输送电力。
三、工程内容1. 工程范围:外线工程施工范围包括线路设计、材料采购、线杆安装、导线架设、接地处理、绝缘线设施、接线组测、设备调试等。
2. 工作内容:(1) 按照设计要求进行线路勘测,确定线路走向和线杆位置。
(2) 采购符合规定的电力线路材料,保证质量和供应周期满足施工需求。
(3) 线杆安装:按照设计要求,在线路沿线固定安装线杆,确保线杆垂直度和稳固性。
(4) 导线架设:把导线拉设到线杆上,并进行接头处理,确保导线的导电性和连接牢固。
(5) 接地处理:在合适位置开挖接地井,将导线接地,确保线路的接地性能。
(6) 绝缘线设施:设置绝缘子和绝缘导线,保证线路在各种环境下的安全。
(7) 接线组测:对所安装的导线和接头进行测量,确保电流畅通。
(8) 设备调试:对线路的有关设备进行调试和运行测试,确保线路正常运行。
四、设备及材料1. 主要材料:主要包括线杆、导线、绝缘子、接地线、连接器、接线板等。
2. 设备:主要包括吊车、起重机、导线拉线机、接地机、测量仪器等。
五、施工组织1. 施工人员:施工人员必须具备电力施工相关资质,包括电工证、高空作业证等。
2. 施工队伍:根据施工需要组建具有一定规模和经验的施工队伍。
3. 管理体系:建立施工管理体系,包括施工现场管理、安全监控、质量检查等。
4. 安全注意事项:施工过程中要注意安全风险,确保施工人员的安全。
六、施工流程1. 勘测设计:确定线路勘测设计方案。
2. 材料准备:采购线路所需材料。
3. 线杆安装:安装线杆,保证线杆垂直度。
4. 导线架设:拉设导线,并进行接头处理。
5. 接地处理:进行线路接地处理。
6. 绝缘线设施:设置绝缘子和绝缘导线。
市政热力外网工程施工组织设计方案市政热力外网工程是指城市热力管网系统中从热源站点到用户终端的主要管道和设备组成的一级管网。
它负责将热源站点产生的热能传输到各个用户,满足城市的供热需求。
为了保证热力外网工程施工的顺利进行,需要进行详细的施工组织设计方案。
一、工程概况热力外网工程的设计与施工应符合相关国家标准和规范的要求。
工程概况包括施工范围、工程目标、工程技术要求、工程进度等。
二、工程测量在施工前需要进行详细的工程测量,包括地面高程测量、地下管道定位测量、管道延伸和管孔延伸等,以确保施工的准确性和安全性。
三、施工方案根据工程概况和测量结果,制定详细的施工方案。
施工方案应包括工程施工的流程、施工顺序、施工方法和施工工艺等内容。
1.施工流程:包括开挖、安装管道、焊接等具体施工过程的顺序和时序关系。
2.施工顺序:按照管道的承力要求和安装条件,确定管道的安装先后顺序。
3.施工方法:确保施工过程中安全、高效,包括管道支撑方式、管材切割、焊接等操作规范。
4.施工工艺:确定焊接的工艺参数、材料要求和测试项目,确保焊缝质量。
四、施工准备施工前需要进行一系列准备工作,包括人员组织、设备调配、材料准备、场地准备等。
1.人员组织:确定施工的施工队伍和各个岗位的职责分工,配备合适的技术人员和施工人员。
2.设备调配:确定所需施工设备和工具,保证设备和工具的完好性和操作性。
3.材料准备:根据施工方案,准备好所需的管道材料和其他辅助材料。
4.场地准备:清理施工现场,并保证施工场地的平整性和通行条件。
五、施工安全施工过程中需要严格遵守安全规范,确保施工的安全性。
1.施工人员应具备相关的职业证书和岗位培训,了解施工操作规范和安全操作技术。
2.施工现场应设置安全警示标志,保证施工人员和周围人员的安全。
3.严禁违规施工和违规操作,如无资质的人员进行焊接、操作危险设备等。
六、施工进度控制制定合理的施工进度计划,按照计划控制施工进度。
1.制定详细的施工进度计划,包括每个施工过程的开始时间和结束时间、重要节点等。
厂区内室外热力管线施工方案一、实施背景:随着工业发展和人民生活水平的提高,厂区内热力管线的建设需求日益增加。
室外热力管线作为热能输送的重要方式,具有节能、环保、安全等优势,因此在厂区内的应用越来越广泛。
为了满足厂区内热力供应的需求,提高供热效率和质量,制定一套详细的室外热力管线施工方案势在必行。
二、工作原理:室外热力管线施工是指在厂区内将热能从热源站输送到各个热力用户的过程。
其工作原理是通过建设一条完善的管线网络,将热源站产生的热能输送到各个热力用户的热交换设备中,实现供热、供冷等功能。
三、实施计划步骤:1.前期准备:包括确定施工区域、制定施工方案、编制工程预算等。
2.管线布置:根据厂区内的布局和热力用户的分布情况,确定管线的走向和布置方式。
3.材料采购:根据管线的规格和要求,采购合适的管材、阀门、附件等。
4.施工准备:清理施工区域、搭建施工临时设施、组织施工人员等。
5.管线安装:按照设计要求进行管线的开挖、敷设、焊接、固定等工作。
6.管线测试:对已安装的管线进行压力测试、泄漏测试等,确保管线的质量和安全性。
7.管线保温:对管线进行保温处理,减少能量损失。
8.管线试运行:对管线进行试运行,检查管线的运行状态和性能是否符合要求。
9.管线竣工:完成管线的安装、测试、保温等工作,交付使用。
四、适用范围:该方案适用于各类厂区内的室外热力管线施工,包括供热、供冷、供气等。
五、创新要点:1.采用先进的管线布置技术,合理规划管线走向,减少管线长度和能量损失。
2.选用高效节能的管材和附件,提高热力输送效率。
3.运用先进的施工工艺和设备,提高施工效率和质量。
4.引入智能化监控系统,实时监测管线运行状态,提高管理水平和安全性。
六、预期效果:1.提高厂区内热力供应的效率和质量,满足用户需求。
2.减少能量损失,降低能源消耗,达到节能减排的目的。
3.提高管线的安全性和可靠性,减少事故发生的概率。
4.降低运行维护成本,提高经济效益。
热力外线施工方案引言:热力外线对于解决冬季供暖问题至关重要,它是热网的外接热源,通过将热源引至建筑物外部,使室内得以供暖。
本文将探讨热力外线施工方案,并详细介绍施工步骤和注意事项。
一、施工前准备工作1.选址:选取一个合适的位置作为热力外线的站点,需满足以下条件:地势平坦,周边无阻碍物,通风良好,对环境无影响。
2.设计:根据所需热负荷和配套设备情况,进行设计方案制定。
包括管道布置、管径选择、设备容量计算等。
3.采购:准备所需材料,包括热力外线管道、配件、阀门、泵站等。
二、施工步骤1.管道铺设:根据设计方案,将热力外线管道在地面上进行铺设,需要注意以下几点:-管道铺设应尽量避开电力设施、市政管线等,避免损坏。
-管道需要保持一定的坡度,以便正常排放水分。
-管道支架要稳固,防止管道位移或倾斜。
2.接口连接:将管道与各个配套设备进行接口连接,包括阀门、泵站等。
连接过程中需要注意以下几点:-接口要牢固可靠,严禁漏水或漏气。
-对于焊接接口,应采用合适的焊接方法,确保连接牢固。
-接口处需要使用密封材料进行密封,以防水分渗透。
3.绝缘处理:由于热力外线施工在户外进行,需要对管道进行绝缘处理,以减少热量损失。
绝缘处理的要求如下:-选择合适的绝缘材料,如聚氨酯泡沫塑料、玻璃棉等。
-绝缘材料要完全包覆管道,并且固定牢固,不得有松动现象。
-绝缘材料表面要进行防护处理,以防止受潮、老化等。
4.安全设施:为确保施工过程中安全性,需要安装相关的安全设施,如防护栏杆、标志牌等。
同时,施工现场应划定警戒区域,避免外来人员闯入,造成安全事故。
三、施工注意事项1.材料质量:选购优质材料,对于管道、配件等都要有相应的质量保证书,并进行验收。
2.环境保护:施工过程中,要尽量减少对环境的影响,避免土地沉降、渗漏物质等不利后果。
3.安全防护:施工人员必须穿戴工作服、安全帽等,并进行专业技能培训,保证施工安全。
4.系统运行测试:完成施工后,需要对系统进行运行测试,确保各个部件正常运作,无漏水、漏气等情况。
室外热力管网施工方案1 范围本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0。
8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。
2 施工准备2.1 材料要求:2.1.1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。
2。
1。
2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。
2.1。
3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤.2。
1.4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。
2。
1。
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求.2.2 主要机具:2.2。
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。
2.2。
2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。
2。
3 作业条件:2.3.1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误.2。
3。
2 安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架.2。
3。
3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。
3 操作工艺3。
1 工艺流程:3。
1。
1 直埋:→防腐保温放线定位→→挖管沟→管道敷设→补偿器安装→水压试验→→砌井、铺底砂防腐保温修补→填盖细砂→回填土夯实3.1。
2 管沟:放线定位→挖土方→砌管沟→卡架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.1。
3 架设:放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温3.2 直埋管道安装:3。
2.1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。
3。
2.2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求打平夯实,以防止管道弯曲受力不均。
电力外线施工方案1. 引言在电力工程领域,外线施工是指将电力线路从发电站或变电站输送到用户终端的过程。
在外线施工中,需要考虑施工过程的安全性、可靠性以及对环境的影响。
本文将介绍电力外线施工方案的重要性,以及相关的施工流程和安全措施。
2. 施工前准备在开始施工之前,需要对施工区域进行勘察和评估。
勘察包括土地使用情况、地形地貌、气象条件等方面的调查。
评估需要根据施工情况和需求确定施工时间、施工方式,以及所需人员和设备。
3. 施工流程电力外线施工的流程包括以下几个阶段:3.1 设计和规划在施工之前,需要完成外线设计和规划工作。
设计包括电力线路的布置、支架和杆塔的选择,以及线路的投资估算。
规划包括施工进度计划、资源配置和风险评估等内容。
3.2 施工准备施工前准备工作包括地面清理、材料采购、设备准备和劳动力调配等。
同时,需要制定施工计划,明确施工顺序和安全注意事项。
3.3 搭设线路根据设计图纸,搭设线路的过程包括架设支架或杆塔、安装导线和地线、进行绝缘处理等。
在搭设过程中,需要注意安全措施,如佩戴安全帽、使用安全绳索等。
3.4 连接设备和终端完成线路搭设后,需要进行设备连接和终端接入的工作。
这包括安装设备终端、连接电缆和接地处理等。
在连接过程中,需要确保接线正确、设备接地可靠等。
3.5 调试和验收施工完成后,需要对线路进行调试和验收。
调试包括电压稳定性和线路负载能力的测试,验收包括检查线路是否符合设计要求和安全标准等。
4. 安全措施在电力外线施工中,安全是至关重要的。
以下是一些常用的安全措施:4.1 设立警示标志在施工区域设置明显的警示标志,提醒工作人员和过往行人注意安全。
4.2 使用防护装备工作人员应该佩戴适当的防护装备,包括安全帽、安全鞋、工作手套等。
4.3 实施安全培训对施工人员进行安全培训,教育他们关于电力施工安全的重要性,以及应对意外事件的应急措施。
4.4 建立安全监测机制在施工现场设置安全监测装置,定期检测电力线路和设备的工作状态,发现问题及时修复。
一、工程概况本工程为某地区电力外线工程,主要内容包括电力线路架设、杆塔安装、接地装置施工等。
工程线路总长为XX公里,涉及XX个村庄和XX家企业。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 组织准备(1)成立项目经理部,全面负责工程的组织、协调和管理工作。
(2)项目经理部下设施工技术部、安全质量部、物资供应部、人力资源部等部门,明确各部门职责。
2. 技术准备(1)根据工程图纸,对施工工艺、施工方法进行研究和确定。
(2)编制详细的施工组织设计和施工方案,明确施工步骤、施工工艺和施工质量标准。
3. 物资准备(1)根据工程需求,采购各类施工材料、设备、工具等。
(2)对采购的物资进行验收、检验,确保质量合格。
4. 人员准备(1)招聘具备相关资质和经验的施工人员。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
三、施工方法及工艺1. 线路架设(1)按照设计要求,选择合适的杆塔位置。
(2)安装杆塔,确保杆塔基础牢固、稳定。
(3)敷设电力线路,按照设计要求进行架设。
2. 杆塔安装(1)根据设计图纸,对杆塔进行加工、制作。
(2)安装杆塔,确保杆塔安装牢固、可靠。
3. 接地装置施工(1)根据设计要求,选择合适的接地装置。
(2)施工接地装置,确保接地装置接地良好、可靠。
四、施工进度安排1. 施工前,编制详细的施工进度计划,明确各阶段施工时间节点。
2. 施工过程中,严格按照进度计划进行施工,确保工程按期完成。
3. 定期对施工进度进行跟踪、调整,确保工程顺利进行。
五、安全质量保证措施1. 施工过程中,严格执行国家和行业有关安全生产法规、标准和规范。
2. 加强施工现场安全管理,确保施工人员生命财产安全。
3. 严格把控施工质量,确保工程质量合格。
4. 定期对施工质量进行检查、验收,发现问题及时整改。
六、环境保护措施1. 施工过程中,严格控制施工噪音、粉尘、废水等污染物的排放。
2. 采取有效措施,减少施工对周边环境的影响。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号表式()工程名称部位名称直埋管道原沟敷设工序名称施工单位交底日期交底内容:1、原沟内清理干净,滑动支墩应该完好,损坏者按设计标准图制作补齐。
2、滑动支架采用钢板管箍制作(详见示意图),并按照设计要求偏心安装。
HTN管在吊运下沟前由质检员逐根检测报警线,合格后方可下管,并作记录,有问题者及时通知厂家。
3、管道因建筑物或其它原因不能开挖采用穿管作业时要求焊口100%拍片,合格后发泡,穿管过程中对直埋管道采取保护措施,不得损伤外壳和管中报警线。
直埋弯头100%拍片,常规施工按30%抽拍,试压合格后方可发泡。
4、地沟内因固定支架两边直埋管端口加装端帽,伸入小室300-500mm达不到尺寸的提前由厂家处理,小室内部分钢管严格进行防腐并用超细玻璃棉保温,外缠玻璃布绑扎两层,并刷环氧煤沥青漆,绑扎镀锌铁丝并刷漆。
5、固定支架下根部加砼护墩,固定支架槽钢严格进行除锈防腐刷环氧煤沥青漆或红樟丹防锈漆两遍。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
