电气架空线路施工安全技术措施姓名:XXX部门:XXX日期:XXX电气架空线路施工安全技术措施1)一般要求①安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备。
②凡两人以上安装或操作同一设备时,应建立呼唤应答制。
③放置或就位设备时,不应将脚放在设备的下方,防止压伤。
④使用扳手时,不准套上管子。
2)架设电线必须有专人指挥,明确信号。
所使用的机具(如绞车、滑车、绳索、拔杆等)需经计算和检验后方可使用。
3)在六级以上的大风及雷雨、浓雾天气或精神不振、酒后,禁止立杆及杆上作业。
4)杆塔起立①地面组装杆塔时,先选好场地,适当垫平,使杆塔不得滚动。
②在坑内放人电杆时,应使用带槽的滑板,不得用锹镐、棍棒等物代替。
③坑内有人工作时不难移动或转动电杆。
④起立杆塔离地面O.5~1m时,暂停起立进行检查,特别注意绳扣的连接部分。
确认无问题后方可继续起立,当即立好,中途不得停下。
杆塔起立到700时应减慢牵引速度,工地人员均应站在距起立杆塔高度的1.2倍以外。
⑤不得使用锹镐、棍棒等不适宜的工具立杆,不得将叉杆、支杆等支撑在身体上。
⑥在市区、地方狭小或路堑、高岗、斜坡等地势不好的位置立杆时,第 2 页共 5 页应适当增加人员,并采取埋设木桩或用拉绳绑杆等措施,防止电杆倾倒或由坡上滚下。
⑦竖立杆塔时埋设的地锚,应根据不同地质及受力情况埋设牢固。
利用树桩等代替地锚时,应详细检查确认坚牢没有拔出的危险方可使用。
主牵引地锚、杆塔中心、扒杆顶及制动地锚四点需在一线上。
⑧在带电的架空电力线路和供电设备附近立杆或撤杆时,必须保证表159的安全距离。
如不能保证安全距离,应先停电,并在线路两端接地后再行施工。
表159立杆时与带电体的最小安全距离5)架线①放线前,应对线盘及线条进行详细检查,线条末端应固定在线盘上,以防放线时线条脱出伤人。
放线盘应有可靠的制动措施,并经常保持良好状态,以保证放线时转动灵活,转速适当。
②放线时,统盘支架要放稳,两个支架受力要均匀,线盘轴杆应保持水平,防止线盘倾倒。
架空和电缆线路上工作的安全措施架空线路和电缆线路是电力系统的两种供电方式,常被用于输送电能。
在维护和施工期间,该线路上的工作人员需要遵守一定的安全措施,以确保其安全性和工作效率。
架空线路安全措施架空线路是利用高压电力输送电能的一种供电方式,需要特别注意安全问题,以下是架空线路上工作时需要遵守的安全措施。
1.穿戴个人防护用品工作人员在架空线路上工作时,应穿戴好个人防护用品,如绝缘鞋、绝缘手套、绝缘服等。
这些保护性装备可以有效地预防电击伤害。
2.遵守电气安全操作规程架空线路是高压电力输送,电气安全工作尤为重要。
工作人员需要牢记电气安全操作规程和技术标准,熟练掌握架空线路组建、拆除、维护等技术操作,确保自身和其他人员的安全和线路的平稳运行。
3.使用专业工具和设备在架空线路上,使用专业的工具和设备是非常必要的。
工作人员需要使用绝缘电缆、电力工具、高空作业平台等专业设备,以确保操作的安全和有效性。
4.小心、谨慎在施工过程中,工作人员应该小心谨慎,避免因疏忽失误导致安全事故。
在安装、拆卸、维护线路时,需要非常谨慎,确保所有步骤和操作的安全性。
电缆线路安全措施电缆线路是电力系统的另一种供电方式,与架空线路相比不需要架设在高空,但仍然需要特别注意安全问题。
1.穿戴个人防护用品电缆线路维护时,应该穿戴好个人防护用品,如绝缘手套、绝缘靴、绝缘服等,以保证自身的安全。
2.注意电气安全与架空线路类似,电缆线路上的电气安全问题也非常重要。
需要定期检查电缆的绝缘状态、荷载情况,确保电缆的正常运行状态。
3.操作规程与技术标准在电缆线路维护时,同样需要遵循一定的操作规程和技术标准,熟练掌握电力系统的相关技术知识,确保操作的安全性和有效性。
4.使用专业设备在电缆线路维护过程中,需要使用一些专业设备,如电缆测试仪、挖掘机、电缆定位仪等,以确保施工和维护的正常运行。
5.个体安全最后,需要注意个体安全,保持施工区域的整洁和安全,防止意外发生。
电气架空线路施工安全规程
主要包括以下内容:
1. 施工人员的安全要求:施工人员必须经过相关培训,了解电气安全知识,并且必须穿戴符合规定的安全防护用具,如安全帽、绝缘手套等。
2. 施工工具和设备的安全要求:施工过程中使用的工具和设备必须符合相关安全标准,并经过定期检查和维护,确保其正常运行和安全使用。
3. 施工现场的安全要求:施工现场必须设置警示标识和安全隔离设施,确保施工区域的安全。
同时,施工现场必须保持整洁,避免杂物堆积和潜在的危险物品。
4. 施工过程的安全要求:施工过程中必须严格按照相关操作规程进行,并且要注意避开高压线路,避免触电事故的发生。
同时,施工人员必须注意周围环境和气候条件的变化,确保施工安全。
5. 动火作业的安全要求:如遇到需要进行动火作业的情况,必须进行充分的准备工作,确保动火作业的安全进行。
同时,施工人员必须遵守相关的动火安全规定,确保不发生火灾和爆炸事故。
6. 施工后的安全要求:施工完成后,必须对施工区域进行清理和整理,确保没有遗留的危险物品和杂物。
同时,还要进行安全检查,确保线路的安全运行。
总之,电气架空线路施工安全规程的目的是确保施工过程中的安全,减少事故的发生,保护施工人员和周围环境的安全。

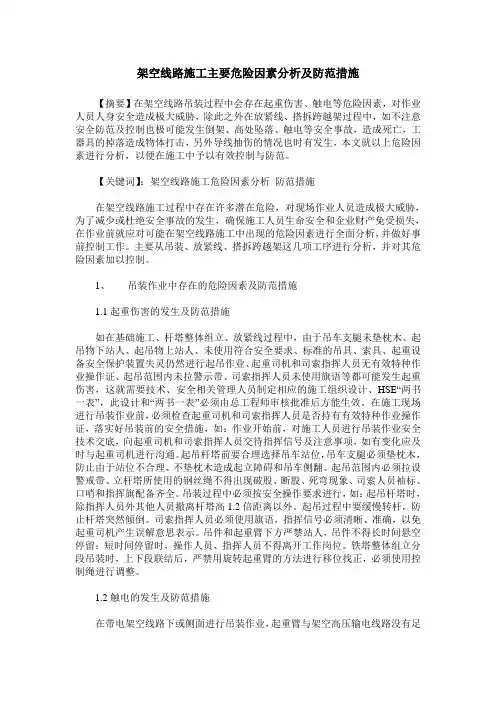

架空线路施工主要危险因素分析及防范措施【摘要】在架空线路吊装过程中会存在起重伤害、触电等危险因素,对作业人员人身安全造成极大威胁,除此之外在放紧线、搭拆跨越架过程中,如不注意安全防范及控制也极可能发生倒架、高处坠落、触电等安全事故,造成死亡,工器具的掉落造成物体打击,另外导线抽伤的情况也时有发生,本文就以上危险因素进行分析,以便在施工中予以有效控制与防范。
【关键词】:架空线路施工危险因素分析防范措施在架空线路施工过程中存在许多潜在危险,对现场作业人员造成极大威胁,为了减少或杜绝安全事故的发生,确保施工人员生命安全和企业财产免受损失,在作业前就应对可能在架空线路施工中出现的危险因素进行全面分析,并做好事前控制工作。
主要从吊装、放紧线、搭拆跨越架这几项工序进行分析,并对其危险因素加以控制。
1、吊装作业中存在的危险因素及防范措施1.1起重伤害的发生及防范措施如在基础施工、杆塔整体组立、放紧线过程中,由于吊车支腿未垫枕木、起吊物下站人、起吊物上站人、未使用符合安全要求、标准的吊具、索具、起重设备安全保护装置失灵仍然进行起吊作业、起重司机和司索指挥人员无有效特种作业操作证、起吊范围内未拉警示带、司索指挥人员未使用旗语等都可能发生起重伤害,这就需要技术、安全相关管理人员制定相应的施工组织设计、HSE“两书一表”,此设计和“两书一表”必须由总工程师审核批准后方能生效。
在施工现场进行吊装作业前,必须检查起重司机和司索指挥人员是否持有有效特种作业操作证,落实好吊装前的安全措施,如:作业开始前,对施工人员进行吊装作业安全技术交底,向起重司机和司索指挥人员交待指挥信号及注意事项,如有变化应及时与起重司机进行沟通。
起吊杆塔前要合理选择吊车站位,吊车支腿必须垫枕木,防止由于站位不合理、不垫枕木造成起立障碍和吊车侧翻。
起吊范围内必须拉设警戒带、立杆塔所使用的钢丝绳不得出现破股、断股、死弯现象、司索人员袖标、口哨和指挥旗配备齐全。
架空输电线路施工危险点辨识及预控措施分析架空输电线路施工是电力建设中重要的一环,但同时也存在着一定的施工危险。
为了安全保障施工人员的生命财产安全,需要对施工危险点进行辨识,并采取相应的预控措施。
下面将对架空输电线路施工中常见的危险点进行分析,并提出预控措施。
1.高处作业危险点:架空输电线路施工往往需要在较高位置进行,如在电力杆塔、电缆架空处进行安装、维护和检修作业。
高处作业存在着摔落、火灾等危险。
为了预控高处作业危险,可以采取以下措施:-严格遵守高处作业规范,穿戴安全带,并正确使用。
-设置坚固的临时通道和平台,保证作业人员的安全。
-增设护栏和防护网,防止人员和物品掉落。
-定期检查和维护作业平台和通道的稳固性。
2.电击危险点:架空输电线路施工使用了高压电力设备,存在着电击的危险。
为了预控电击危险,可以采取以下措施:-严格遵守电气安全操作规程,确保施工人员具备足够的电力设备操作能力。
-使用绝缘手套、绝缘鞋等防护用具,阻隔电流的传导。
-确保高压设备的良好绝缘和接地,防止电流外泄。
-在施工区域设置明显的警示标志,提醒他人注意电击的危险性。
3.坠物危险点:架空输电线路施工过程中,存在着高空坠物的危险,如工具、材料等。
为了预控坠物危险,可以采取以下措施:-确保所有施工人员都穿戴好安全帽,以防止坠物对头部造成伤害。
-在施工区域设置围栏或者红线,以划定危险区域,并向施工人员传达危险防范意识。
-高空作业时,将所有工具和材料都固定好,以防止其滑落或掉落。
-清理施工区域,保持整洁有序,避免绊倒或滑倒。
4.设备故障危险点:在架空输电线路施工过程中,电力设备出现故障的可能性较大,如线路开关跳闸、绝缘子破裂等。
为了预控设备故障危险,可以采取以下措施:-定期检查和维护电力设备,确保其工作正常。
-使用安全标准合格的设备,提高设备的可靠性和稳定性。
-在施工前检查电力设备的工作状态,如有异常应及时予以处理。
-为施工人员提供必要的电力设备操作培训,确保其熟练掌握使用方法。
《电力线路架设施工方案(架空线安装)》一、项目背景随着经济的快速发展,对电力的需求日益增长。
为了满足某地区不断增长的用电需求,提高供电可靠性,现决定进行电力线路架设工程,主要涉及架空线的安装。
本次施工区域地形较为复杂,包括山区、平原等不同地貌,线路长度较长,施工难度较大。
但通过精心组织、科学管理,确保工程按时、按质、安全完成。
二、施工步骤1. 施工准备(1)组织技术人员进行现场勘查,熟悉施工环境,确定线路走向和杆塔位置。
(2)编制施工组织设计和专项施工方案,报相关部门审批。
(3)准备施工所需的材料、设备和工具,确保其质量符合要求。
(4)对施工人员进行技术交底和安全培训,明确施工任务和安全注意事项。
2. 杆塔基础施工(1)根据设计要求进行杆塔基础的开挖,确保基础尺寸和深度符合规范。
(2)浇筑基础混凝土,采用商品混凝土,严格控制混凝土配合比和浇筑质量。
(3)在基础混凝土养护期间,做好防护措施,防止外力破坏。
3. 杆塔组立(1)根据杆塔类型和高度,选择合适的组立方法,如整体组立、分解组立等。
(2)在组立过程中,严格按照操作规程进行操作,确保杆塔的垂直度和稳定性。
(3)对组立好的杆塔进行检查,确保其符合设计要求。
4. 架空线架设(1)展放导线前,对导线进行外观检查,确保导线无损伤、断股等缺陷。
(2)采用张力放线的方法进行导线展放,确保导线张力均匀,避免导线磨损。
(3)在导线展放过程中,设置专人进行监护,防止导线与障碍物碰撞。
(4)导线架设完成后,进行紧线作业,使导线张力达到设计要求。
(5)安装绝缘子和金具,确保其安装牢固,符合规范要求。
5. 接地装置施工(1)根据设计要求进行接地装置的敷设,确保接地电阻符合规范要求。
(2)对接地装置进行焊接,焊接质量应符合规范要求。
(3)在接地装置施工完成后,进行接地电阻测试,如不符合要求,应及时进行整改。
6. 竣工验收(1)施工完成后,组织相关部门进行竣工验收。
(2)对工程质量进行全面检查,包括杆塔基础、杆塔组立、架空线架设、接地装置等。
架空线路安全工作要求
首先,架空线路的设计要满足安全可靠的要求。
设计时需要考虑线路的承载能力、防震能力、对外界环境的适应性等因素,保证线路在各种恶劣条件下都能正常运行。
同时,还需要合理布置线路的走向和跨越物的选择,避免对线路安全造成威胁。
其次,架空线路的施工要按照相关规范和要求进行。
施工前应进行充分的勘察和设计,并制定详细的施工方案和施工组织设计。
施工现场应设置相应的安全警示标志和安全防护措施,确保作业人员的人身安全。
施工过程中,应遵循安全操作规程,合理安排施工人员和设备,并及时处理施工中出现的问题,确保施工的安全和质量。
再次,架空线路的运行要保持正常。
在运行中,需要定期巡视线路,及时发现并处理线路存在的问题,如绝缘子的破损、导线的老化等。
运行中还需要做好清障工作,确保线路的畅通和安全。
同时,还需要做好灾害防范工作,对于暴风雨、冰雪等极端天气条件下的线路安全问题要有应对措施。
最后,架空线路的维护要做到及时、有效。
维护工作包括定期巡视、清洁、松紧度检查、绝缘子及接地装置的检查等。
对于出现的问题要及时处理,对于老化和损坏的设备要及时更换,确保线路的安全运行。
总的来说,架空线路的安全工作要求严格,需要从设计、施工、运行和维护等多个方面进行保障。
只有做好这些工作,才能确保电力系统的安全供电,保障人民生产生活的正常进行。

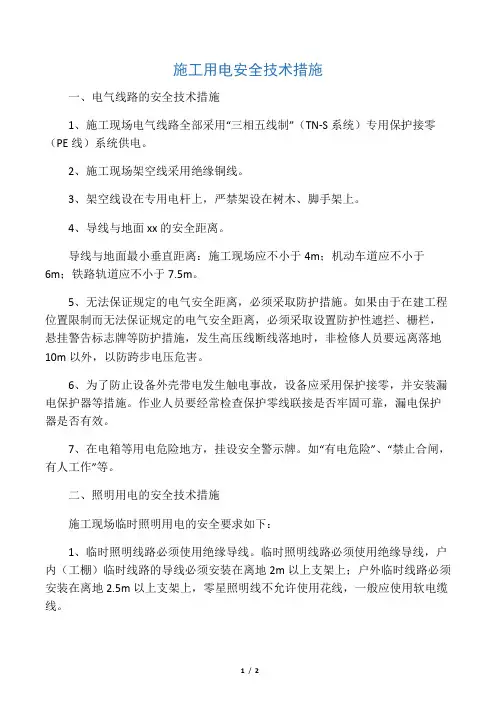

施工用电安全技术措施一、电气线路的安全技术措施1、施工现场电气线路全部采用“三相五线制”(TN-S系统)专用保护接零(PE线)系统供电。
2、施工现场架空线采用绝缘铜线。
3、架空线设在专用电杆上,严禁架设在树木、脚手架上。
4、导线与地面xx的安全距离。
导线与地面最小垂直距离:施工现场应不小于4m;机动车道应不小于6m;铁路轨道应不小于7.5m。
5、无法保证规定的电气安全距离,必须采取防护措施。
如果由于在建工程位置限制而无法保证规定的电气安全距离,必须采取设置防护性遮拦、栅栏,悬挂警告标志牌等防护措施,发生高压线断线落地时,非检修人员要远离落地10m以外,以防跨步电压危害。
6、为了防止设备外壳带电发生触电事故,设备应采用保护接零,并安装漏电保护器等措施。
作业人员要经常检查保护零线联接是否牢固可靠,漏电保护器是否有效。
7、在电箱等用电危险地方,挂设安全警示牌。
如“有电危险”、“禁止合闸,有人工作”等。
二、照明用电的安全技术措施施工现场临时照明用电的安全要求如下:1、临时照明线路必须使用绝缘导线。
临时照明线路必须使用绝缘导线,户内(工棚)临时线路的导线必须安装在离地2m以上支架上;户外临时线路必须安装在离地2.5m以上支架上,零星照明线不允许使用花线,一般应使用软电缆线。
2、建设工程的照明灯具宜采用拉线开关。
拉线开关距地面高度为2~3m,与出、入口的水平距离为0.15~0.2m。
3、严禁在床头设立开关和插座。
4、电器、灯具的相线必须经过开关控制。
不得将相线直接引入灯具,也不允许以电气插头代替开关来分合电路,室外灯具距地面不得低于3m;室内灯具不得低于2.4m。
5、使用手持照明灯具(行灯)应符合一定的要求:⑴电源电压不超过36V。
⑵灯体与手柄应坚固,绝缘良好,并耐热防潮湿。
⑶灯头与灯体结合牢固。
⑷灯泡外部要有金属保护网。
⑸金属网、反光罩、悬吊挂钩应固定在灯具的绝缘部位上。
6、照明系统中每一单相回路上,灯具和插座数量不宜超过25个,并应装设熔断电流为15A以下的熔断保护器。
施工现场架空线路安全技术交底一、背景介绍在电力施工中,架空线路的安全十分重要。
架空线路一般指的是将电力输电线路通过杆塔、电杆悬空搭设,与地面保持一定的距离。
这种线路在建设和维护过程中存在一定的风险和安全隐患,因此,对施工人员进行安全技术交底,提高他们对架空线路安全的认识和应对能力,具有重要的意义。
二、架空线路安全技术交底的重要性1. 保障施工人员的生命安全:架空线路施工过程中存在高空作业、电气危险等风险,安全交底能够向施工人员清晰地介绍施工操作规范和注意事项,提高他们对安全风险的认识,防止事故的发生。
2. 保障施工现场的安全生产:安全技术交底能够规范施工人员的行为,提高施工现场的整体安全水平,减少因施工操作不当造成的事故发生,保障施工进度和质量。
3. 提高工作效率:通过安全技术交底,施工人员能够熟悉架空线路的特点和施工要求,掌握正确的施工方法,提高工作效率,减轻工作负担,提高施工质量。
三、施工现场架空线路安全技术交底的内容1. 架空线路的基本知识:介绍架空线路的组成、结构和工作原理,使施工人员了解架空线路的基本知识。
2. 施工前的准备工作:包括施工现场的环境评估、设备检查、施工人员的个人防护用具准备等,确保施工前的准备工作到位。
3. 安全防护措施:讲解施工现场的安全防护措施,包括高处作业、电气危险的防范,施工人员的个人防护要求等,确保施工现场的安全。
4. 施工操作规范:介绍架空线路的施工操作规范,包括起吊、固定、接地等施工操作要求,确保施工操作符合标准,防止线路异常或事故的发生。
5. 应急处置措施:讲解施工过程中可能遇到的紧急情况和处理方法,包括电气事故、火灾等突发事件的应急处置措施,提高施工人员应对突发情况的能力。
6. 施工后的清理工作:介绍施工结束后的清理工作,包括材料清理、设备保养和施工现场的整理等,确保施工结束后场地整洁。
四、施工现场架空线路安全技术交底的方法1. 书面交底:通过书面形式向施工人员介绍安全技术交底的内容和要求,确保每个人都能够了解到相关信息,并签订安全承诺书。
76科技视界Science & Technology Vision ◼引言现阶段,我国电力行业正处于高速发展时期,各地区新建大量的架空输电工程,以此来满足日益增长的用电需求。
现代架空输电工程现场环境复杂、工艺流程烦琐、带电作业多。
为杜绝安全隐患,避免各类型安全事故,应对施工危险隐患进行有效辨识和预控,降低安全事故出现率,推动安全管理活动与施工活动紧密结合。
◼1 架空输电线路施工危险点辨识1.1 杆塔基础施工危险点第一,物体打击。
在基础开挖期间,基坑边缘部位堆放石块土块与施工用具,可能出现回落情况,砸伤滞留基坑底部的施工人员,且基坑边缘堆土高度超标、荷载超重,还可能引发基坑侧壁坍塌等安全事故。
同时,杆塔基础施工设置挡土板等支护设施,在支护设施变形位移量超标时,使支护体系提前失效,无法向基坑结构提供有效防护作用,引发基坑坍塌、边坡滑塌等问题。
第二,人员踩空。
在基坑开挖完毕至回填期间,一些架空输电工程并未在基坑区域摆放安全警示标志,也没有临边防护措施,容易发生人员跌落危险。
第三,人员触电。
施工人员盲目挖掘基坑,一旦基坑开挖区域内分布输电线路,挖断线路后会出现短路、漏电现象,会引发人员触电事故。
第四,爆破伤人。
在爆破施工期间,如果在炮孔钻设、装药量计算、最小抵抗线计算等环节出现问题,爆破冲击力携带碎石向四周溅射,滞留现场的工程人员如并未处于安全区域,将产生爆破伤人问题。
1.2 铁塔施工危险点第一,构件坠落,输电铁塔采取装配式结构型式,由大量钢构件在现场高空拼装成型,由于塔身高度较大、现场风况复杂多变,钢构件起吊安装时,可能出现钢构件晃动偏位、构件高空坠落等安全问题,还会增加吊装定位作业难度。
第二,雷电打击,多数输电铁塔远离城市区域,周边不存在高大构筑物,现场施工期间,由于铁塔较高,出现雷雨天气时,铁塔容易遭受雷电打击,雷电流通过水体、铁塔结构等导电体传输,有可能出现人体触电事故[1]。
第三,地面沉陷,在铁塔基础长时间遭受水体侵蚀浸泡,或是铁塔周边存在资源开采、土木工程等工程项目时,对铁塔结构稳定性造成影响,可能会作者简介:马开济,回族,北京,本科,工程师,研究方向为输电线路架设。

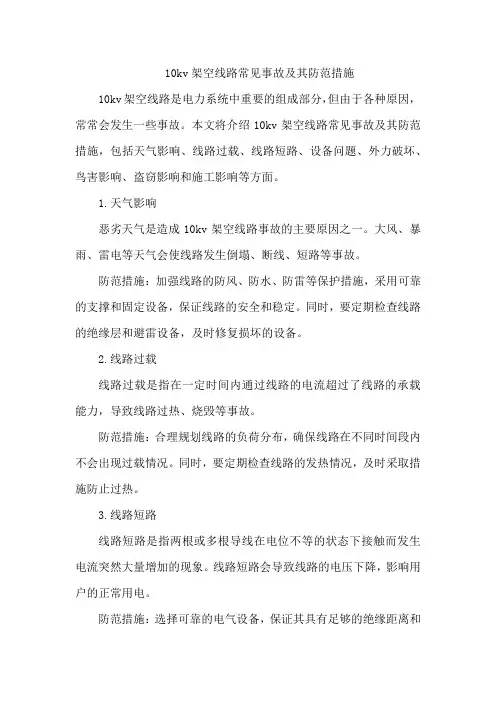

10kv架空线路常见事故及其防范措施10kv架空线路是电力系统中重要的组成部分,但由于各种原因,常常会发生一些事故。
本文将介绍10kv架空线路常见事故及其防范措施,包括天气影响、线路过载、线路短路、设备问题、外力破坏、鸟害影响、盗窃影响和施工影响等方面。
1.天气影响恶劣天气是造成10kv架空线路事故的主要原因之一。
大风、暴雨、雷电等天气会使线路发生倒塌、断线、短路等事故。
防范措施:加强线路的防风、防水、防雷等保护措施,采用可靠的支撑和固定设备,保证线路的安全和稳定。
同时,要定期检查线路的绝缘层和避雷设备,及时修复损坏的设备。
2.线路过载线路过载是指在一定时间内通过线路的电流超过了线路的承载能力,导致线路过热、烧毁等事故。
防范措施:合理规划线路的负荷分布,确保线路在不同时间段内不会出现过载情况。
同时,要定期检查线路的发热情况,及时采取措施防止过热。
3.线路短路线路短路是指两根或多根导线在电位不等的状态下接触而发生电流突然大量增加的现象。
线路短路会导致线路的电压下降,影响用户的正常用电。
防范措施:选择可靠的电气设备,保证其具有足够的绝缘距离和电气强度。
同时,要定期检查线路的绝缘层和导体连接部位,及时发现和处理存在的隐患。
4.设备问题设备本身的质量问题或长时间使用导致的设备老化也是导致10kv架空线路事故的原因之一。
例如,变压器、开关等设备的故障会导致整个线路的停电或损坏。
防范措施:选用质量可靠的电气设备,并定期进行维护和检修。
对于老化的设备要及时更换或维修,保证设备的正常运行。
5.外力破坏外力破坏是指人为或其他因素对10kv架空线路造成的损坏,如车辆碰撞电线杆、施工机械刮坏线路等。
防范措施:加强对外力破坏的防范,设置防护栏、警示牌等措施提醒人们注意安全。
同时,要加强对施工单位的监管和管理,确保他们在施工过程中不会对线路造成损坏。
6.鸟害影响鸟类在电线上停留或筑巢可能会导致线路短路或其他的故障。
特别是在春季和秋季,鸟类活动频繁,容易导致事故的发生。
架空输电线路质量保障措施架空输电线路质量保障措施一、前言架空输电线路作为电力系统中重要的组成部分之一,其安全和可靠性对电力系统运行起着至关重要的作用。
为了确保架空输电线路的质量,提高其运行的安全性和可靠性,需要采取一系列的质量保障措施。
本文将围绕架空输电线路的质量保障措施展开讨论,旨在为架空输电线路的建设和运维提供指导和参考。
二、架空输电线路的质量保障措施1. 设计阶段的质量保障措施(1)合理规划线路走向:在设计阶段,需要根据地理环境、用地情况等因素,合理规划线路走向,以最大程度地减少对环境的破坏和对农田、居民的影响。
(2)选用适当的材料和设备:在设计阶段,需要根据线路的负荷、环境条件等因素,选用适当的杆塔材料和导线等设备,确保线路的稳定性和耐久性。
(3)合理设置导线和绝缘子的间距:导线和绝缘子的间距设置合理与否直接影响线路的安全性和可靠性。
在设计阶段,需要根据线路的电压等级、线路长度等因素,合理设置导线和绝缘子的间距,以确保线路不发生短路、倒伏等故障。
(4)考虑雷电防护:雷电是架空输电线路经常面临的自然灾害之一,其引发的故障会严重影响线路的运行。
在设计阶段,需要考虑高耐雷性的材料和设备,并合理设置避雷装置,以提供对雷电的防护。
(5)考虑地线系统的设计:地线系统是架空输电线路中的重要组成部分,其设计合理与否直接影响线路的运行安全。
在设计阶段,需要考虑地电阻的选择、地线的布置等因素,以确保架空输电线路的地线系统设计合理,提供对地电位的可靠地接。
2. 施工阶段的质量保障措施(1)严格遵守施工规范:在施工过程中,需要严格按照相关的施工规范进行施工,确保施工质量符合设计要求。
(2)进行线路检测和试验:在施工完成后,需要对架空输电线路进行线路检测和试验,以验证线路的安全性和可靠性。
常用的线路试验包括绝缘电阻测量、电气弧故障测量等。
(3)针对特殊地质和气候条件采取相应措施:针对特殊地质和气候条件,如沼泽、高海拔地区,需要采取相应的施工措施,确保线路的安全性和可靠性。
架空配电线路施工1. 引言架空配电线路施工是指在建筑物外部或道路上安装和布置配电线路的过程。
这些线路通常用于将电能从发电厂或变电站输送到各个用户。
架空配电线路施工是建设可靠、安全的电力供应系统的重要一步。
本文将详细介绍架空配电线路施工的流程、技术要点以及安全注意事项。
2. 施工前准备2.1 工程规划在开始架空配电线路施工之前,需要进行详细的工程规划。
这包括确定线路的走向、安装位置和支架的布局等。
还需要考虑到地形、交通条件、建筑物等因素,以确保线路的安全和可靠性。
2.2 材料准备在进行架空配电线路施工之前,需要准备好所需的材料和工具。
这包括电线、绝缘子、金具、木杆、螺栓等。
同时,还需要检查这些材料的质量,确保其符合相关标准。
2.3 安全措施在施工前,必须确保工作区域的安全。
这包括设置警示标志、划定禁止入内区域,以及向施工人员提供必要的防护装备等。
同时,还需要做好周边环境的保护,避免因施工过程中产生的噪音、粉尘等对周边居民和环境造成影响。
3. 施工流程3.1 搭设临时工程为了确保施工的顺利进行,需要在施工期间搭建临时工程。
这包括临时支架、施工用房、临时供电线路等。
搭建临时工程要确保牢固稳定,且不会对线路的正常运行造成干扰。
3.2 下放支架在施工现场确定好支架位置后,需要进行下放支架的工作。
这包括确定支架的纵断面和横断面尺寸,选择合适的材料和连接方式进行支架的安装。
在安装支架时,要保证支架的垂直度和水平度,以确保线路的安装和使用。
3.3 安装导线安装支架完成后,需要进行导线的安装。
这包括选择适当的导线类型、规格和连接方式。
在安装导线时,要注意导线的张力和弧垂,以及导线与支架之间的距离。
同时,还需要对导线进行绝缘处理,以确保线路的安全运行。
3.4 安装绝缘子和金具安装导线后,需要进行绝缘子和金具的安装。
这包括选择合适的绝缘子类型和规格,以及选择适当的金具进行安装。
在安装绝缘子和金具时,要确保其与导线的连接紧固可靠,且能够承受导线和风荷载的作用。
架空线路安全技术1、架空线必须采用绝缘导线。
2、架空线必须架设在专用电杆上,严禁架设在树木、脚手架及其他设施上。
3、架空线导线截面的选择应符合下列要求:1)导线中的计算负荷电流不大于其长期连续负荷允许载流量。
2)线路末端电压偏移不大于其额定电压的5%。
3)三相四线制线路的N线和PE线截面不小于相线截面的50%,单相线路的零线截面与相线截面相同。
4)按机械强度要求,绝缘铜线截面不小于10mm2,绝缘铝线截面不小于16mm2。
5)在跨越铁路、公路、河流、电力线路档距内,绝缘铜线截面不小于16mm2。
绝缘铝线截面不小于25mm2。
4、架空线在一个档距内,每层导线的接头数不得超过该层导线条数的50%,且一条导线应只有一个接头。
在跨越铁路、公路、河流、电力线路档距内,架空线不得有接头。
5、架空线路相序排列应符合下列规定:1)动力、照明线在同一横担上架设时,导线相序排列是:面向负荷从左侧起依次为L1、N、L2、L3、PE;2)动力、照明线在二层横担上分别架设时,导线相序排列是:上层横担面向负荷从左侧起依为L1、L2、L3;下层横担面向负荷从左侧起依次为L1(L2、L3)、N、PE。
6、架空线路的档距不得大于35m。
7、架空线路的线间距不得小于0.3m,靠近电杆的两导线的间距不得小于0.5m。
8、架空线路横担间的最小垂直距离不得小于表7.1.8-1所列数值;横担宜采用角钢或方木、低压铁横担角钢应按表7.1.8-2选用,方木横担截面应按80mm80mm选用;横担长度应按表7.1.8-3选用。
9、架空线路与邻近线路或固定物的距离应符合表7.1.9的规定。
10、呆空线路宜采用钢筋混凝土杆或木杆。
钢筋混凝土杆不得有露筋、宽度大于0.4mm的裂纹和扭曲;木杆不得腐朽,其梢径不应小于140mm。
11、电杆埋设深度宜为杆长的1/10加0.6m,回填土应分层夯实。
在松软土质处宜加大埋入深度或采用卡盘等加固。
12、直线杆和15以下的转角杆,可采用单横担单绝缘子,但跨越机动车道时应采用单横担双绝缘子;15到45的转角杆应采用双横担双绝缘子;45以上的转角杆,应采用十字横担。
电气架空线路施工安全规程是为了确保施工人员在施工过程中的安全,保障电气架空线路的施工质量和工程安全,防止电气事故的发生而制定的一系列规章制度。
以下是一些常见的电气架空线路施工安全规程:1. 施工人员必须具备相关的电气安全知识和施工技术,持有相关证书,并按照规定的程序进行培训和考核。
2. 施工人员必须穿戴符合安全要求的个人防护装备,如安全帽、绝缘手套、绝缘鞋等。
3. 施工现场必须设置明显的警示标志,标明施工区域,划定禁止进入区域。
4. 施工人员必须按照规定的施工步骤和方法进行施工,严禁违章指挥、违规搭接电缆。
5. 施工现场必须保持整洁,杂物必须及时清理,防止绊倒和电气事故的发生。
6. 施工现场必须设置可靠的临时接地装置,防止电气设备带电。
7. 施工现场必须进行雷电防护措施,如安装避雷器、接地网等。
8. 施工人员必须定期进行安全检查,发现问题及时报告并采取措施进行处理。
9. 施工完成后,必须进行验收和记录,确保施工质量和安全。
总之,电气架空线路施工安全规程是为了保障施工人员的安全和电气设备的正常运行,需严格遵守,并不得违反,以免造成人员伤亡和财产损失。
电气架空线路施工安全规程(二)是为了确保电气架空线路施工过程中的安全,保护施工人员的生命财产安全以及保障施工质量的文件。
下面是电气架空线路施工安全规程的内容概述:1. 作业前准备:a. 施工前必须对施工区域进行勘测和安全评估,确定施工方案和安全措施。
b. 准备所需的材料、工具和设备,并进行检查和维护。
c. 确定施工人员的资质和培训情况,确保具备相应的技能和知识。
2. 安全措施:a. 施工区域必须设立明显的安全警示标志,并设置阻挡设施,保护周围的行人和交通。
b. 施工人员必须佩戴适当的个人防护装备,如安全帽、安全鞋、安全眼镜等。
c. 施工现场必须保持整洁有序,避免杂物堆放和滑倒、撞击等事故。
d. 施工过程中必须进行现场监控,确保施工人员的安全操作和遵守规定。
架空线路施工方案技术标一、引言架空线路作为电力输电的一种常见形式,广泛应用于城市和乡村供电系统中。
架空线路施工方案技术标是对架空线路施工方案中所涉及的技术要求和标准进行规范和统一,以保证施工的安全性、高效性和质量。
二、施工前准备工作在进行架空线路施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
包括但不限于以下内容:1.线路设计:根据供电需求和线路规模,绘制详细的线路设计图纸,包括线路走向、线杆位置、导线安装方式等。
2.材料准备:根据设计要求,准备好所需的线杆、绝缘子、导线、接地装置等材料,确保品质合格。
3.设备准备:准备好所需的施工机械设备,包括吊车、起重机、抬杆机等。
4.人员组织:安排具有相关经验的施工人员,确保施工人员熟悉施工流程和安全操作规范。
三、施工流程架空线路施工的基本流程包括杆塔安装、导线架设、接地装置安装等。
具体流程如下:1.杆塔安装:根据设计要求,确定杆塔的具体位置和基础深度,进行杆塔基础的施工和安装。
安装好杆塔后,进行杆塔的垂直度、线性度等检查,确保杆塔的稳固性和合格性。
2.导线架设:确定导线的安装方式和走向,进行导线的架设工作。
在架设过程中,要确保导线的张力和垂直度符合设计要求,并使用绝缘子对导线进行固定,防止因外力作用导致导线脱落。
3.接地装置安装:根据设计要求,在每个杆塔上安装接地装置,确保架空线路的接地正常。
接地装置的安装位置和数量要符合电力行业的相关规范要求。
四、质量控制为保证架空线路施工的质量,需要进行严格的质量控制。
包括但不限于以下方面:1.材料质量:对施工所需材料进行质量把关,包括线杆、绝缘子、导线等。
严格按照相关标准进行抽样检测,确保材料的合格性。
2.工艺质量:对施工工艺和操作进行质量控制,包括对杆塔基础的施工、导线的架设、接地装置的安装等。
进行质量检查和验收,确保施工工艺的规范性和合格性。
3.设备质量:对施工所使用的机械设备进行质量检查,确保设备的安全性和正常运行。
架空线路施工安全规程架空线路施工是指在电力、通信等行业中搭设或维护架空线路的工作,其施工的安全规程十分重要。
下面是一份针对架空线路施工的安全规程,详细介绍了施工前的准备工作、施工中的安全措施、施工后的安全检查等内容,旨在确保施工人员的安全和施工质量。
一、施工前的准备工作1. 组织安全培训:施工前应组织施工人员进行安全培训,介绍施工的安全要求、操作规程、紧急情况处理等内容,确保施工人员了解安全规程。
2. 检查施工工具和设备:施工前应检查携带的工具和设备是否完好,确保其运行正常、安全可靠。
3. 编制施工方案:根据实际情况制定详细的施工方案,包括施工流程、安全措施、应急处理等内容,提前做好施工前的规划。
4. 确定施工区域边界:在施工现场明确划定施工区域的范围,设立明显的标志和警示牌,防止无关人员进入。
5. 检查天气状况:施工前应仔细了解天气状况,如有恶劣天气(如大风、暴雨等),应暂停施工,确保施工安全。
二、施工中的安全措施1.佩戴个人防护装备:施工人员应佩戴符合要求的个人防护装备,包括安全帽、安全鞋、防护眼镜等。
2.建立安全警戒区:在施工区域设置安全警戒区,避免非施工人员进入,并张贴相关警示牌。
3.确保通道畅通:施工现场应保持通道畅通,以确保人员和设备的流动,防止意外发生。
4.合理使用施工工具:施工人员应正确使用施工工具,不得随意更换或使用损坏的工具,以避免安全事故。
5.确保工作平稳:在建设架空线路的过程中,需要保持施工现场的平稳,防止设备和物料的倾覆或滑落。
6.电源安全:施工现场要确保电源安全,建立相应的电力隔离措施,避免电击事故的发生。
7.防护措施:采取有效的防护措施,避免施工过程中出现的危险因素对施工人员造成伤害,如悬挂落石网、设置防护栏杆等。
8.合理安排施工工序:合理安排施工工序,确保各项工作有序进行,避免施工过程中的冲突和危险。
9.保持施工现场整洁:施工现场应保持整洁,杜绝杂物堆放和随意丢弃的行为,避免绊倒或触电等意外事故。
电气架空线路施工安全技术措施
带电线路额定电压/kV
20及以下
35~110
220
拉线距离带电路最外侧导线/m
2
4
6
坑拉中心与带电线路最外侧导线的水平距离/m
杆高加2m
5) 架线
① 放线前,应对线盘及线条进行详细检查,线条末端应固定在线盘上,以防放线时线条脱出伤人。
放线盘应有可靠的制动措施,并经常保持良好状态,以保证放线时转动灵活,转速适当。
② 放线时,统盘支架要放稳,两个支架受力要均匀,线盘轴杆应保持水平,防止线盘倾倒。
,
③ 放线时,放出的导线下面不得站人,线盘的边缘不得有突出的钉,看线盘人员的脚不得放入线盘底下。
④ 在市区、住宅区或跨越公路架线时,应派人看守,阻止车马通行以防压坏导线或伤人,跨越其他电线路时,需预先搭好越线架。
⑤ 在通航的河流上架线时,需在架线处的上、下游设人防护,必要时与通航部门取得联系,然后放一条紧一条,并绑扎牢固。
⑥ 紧线时应根据导线截面大小及地形情况,选择紧线工具和紧线方法。
对不能承受紧线时导线张力的杆塔或横担,需打临时拉线,并随时注意检查拉线和杆塔的受力情况及有无变形。
紧线器的尾线强度,应大于所紧导线拉力的强度,操作时,操作人员必须避开紧线器。
紧线时必须将夹紧螺栓拧牢,以免滑动伤人。
⑦ 使用绞车紧线时,绞车上的绕线不得少于5圈,在其前方应装滑车,绞车的尾线应由有经验的人牵引,拉尾线的人应距绞车2.5m以外。
⑧ 在其他电力线上面或下面架线或撤线时,必须与有关部门联。
