模板工程施工组织设计-8wr
- 格式:docx
- 大小:72.19 KB
- 文档页数:3
模板工程施工组织设计一、工程概况本项目为XXX建筑工程,位于XXX地区,总建筑面积为XXX平方米,建筑高度为XXX米,地下室面积为XXX平方米。
本工程主要包括主体结构、建筑装饰、给排水、电气、通风空调等系统。
模板工程作为主体结构施工的重要组成部分,其质量直接影响到整个工程的施工质量和安全。
二、模板工程施工目标1. 确保模板工程质量满足设计要求和规范规定。
2. 保证模板工程施工安全,防止事故发生。
3. 提高模板工程施工效率,缩短施工周期。
4. 降低施工成本,提高经济效益。
三、模板工程施工组织设计1. 施工准备(1)技术准备:编制模板工程施工方案,施工图纸,技术交底书,施工工艺标准等文件。
(2)物资准备:根据施工方案和工程量清单,提前采购模板材料、支撑系统、施工机具等。
(3)人员准备:组织模板工程施工队伍,进行技术培训和安全教育。
(4)现场准备:清理施工场地,设置施工临时设施,搭建施工栈桥等。
2. 施工流程模板工程施工流程主要包括:模板设计、模板制作、模板安装、模板拆除等环节。
(1)模板设计:根据结构图纸和施工要求,进行模板设计,包括模板类型、尺寸、配筋、连接方式等。
(2)模板制作:根据模板设计图纸,进行模板制作,确保模板质量。
(3)模板安装:按照模板设计图纸和施工规范,进行模板安装,确保模板稳固、平整、接缝严密。
(4)模板拆除:模板拆除应按照施工方案和规范要求进行,确保结构安全和模板回收利用。
3. 施工措施(1)质量控制:加强模板工程质量检查,严格执行施工方案和规范要求,确保模板质量。
(2)安全管理:加强施工现场安全巡查,严格执行安全操作规程,防止事故发生。
(3)进度控制:合理安排施工计划,确保模板工程施工进度与主体结构施工进度相协调。
(4)成本控制:合理配置资源,降低材料消耗和施工成本。
四、模板工程施工管理1. 施工现场管理:确保施工现场清洁、有序,遵守环保、消防等相关规定。
2. 施工队伍管理:加强施工队伍培训和教育,提高施工技能和安全意识。

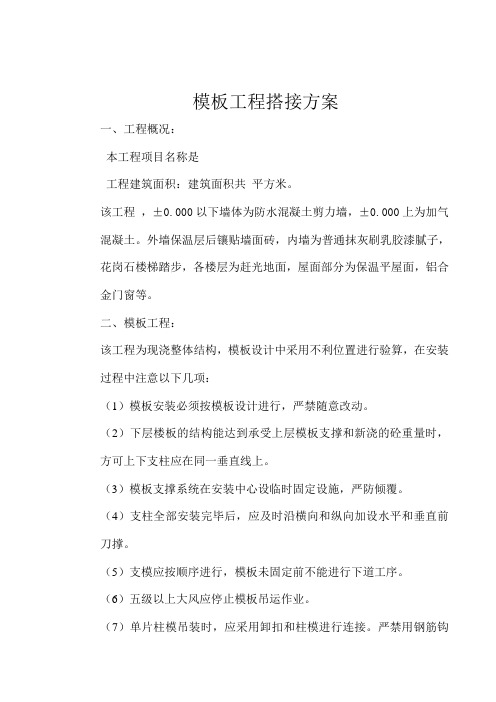

模板工程搭接方案一、工程概况:本工程项目名称是工程建筑面积:建筑面积共平方米。
该工程,±0.000以下墙体为防水混凝土剪力墙,±0.000上为加气混凝土。
外墙保温层后镶贴墙面砖,内墙为普通抹灰刷乳胶漆腻子,花岗石楼梯踏步,各楼层为赶光地面,屋面部分为保温平屋面,铝合金门窗等。
二、模板工程:该工程为现浇整体结构,模板设计中采用不利位置进行验算,在安装过程中注意以下几项:(1)模板安装必须按模板设计进行,严禁随意改动。
(2)下层楼板的结构能达到承受上层模板支撑和新浇的砼重量时,方可上下支柱应在同一垂直线上。
(3)模板支撑系统在安装中心设临时固定设施,严防倾覆。
(4)支柱全部安装完毕后,应及时沿横向和纵向加设水平和垂直前刀撑。
(5)支模应按顺序进行,模板未固定前不能进行下道工序。
(6)五级以上大风应停止模板吊运作业。
(7)单片柱模吊装时,应采用卸扣和柱模进行连接。
严禁用钢筋钩代替,以免柱模翻转时脱勾,造成事故待模板稳定好后拉好支撑,方可摘除吊勾。
模板拆除应注意事项(1)拆除模板一般采用长撬杠,严禁操作人员站在正在拆除和模板下方。
(2)已拆除的模板扣件,拉杆等应及时运走,或妥善堆放,严禁操作人员因为扶空踏空向下坠落。
(3)拆模间隙时,应将已活动的模板,拉杆支撑等固定牢固,严防突然掉落,倒塌伤人。
(4)模板拆除时,应有切实的安全措施,严禁非作业人中员进入作业区域。
(5)拆除时应逐块拆卸,不得成片松动和撬落或拉例。
(6)严禁站在悬臂结构上敲拆底模。
(7)拆除楼层底模板时,应设临时支撑,防止大片模板坠落,尤其是是拆支柱时,操作人员应站在门口,洞口外拉拆,严防模板突掉落伤人。
三、支撑系统计算计算1、验算标准层梁底钢管支撑(本计算按梁断面250×550计算)荷载计算:参考《建筑手册》中373页静载:模板及其他支架自重:0.75×0.25=0.188KN/M2钢筋自重:1.5×0.25×0.55=0.206KN/M2梁砼自重:0.55×0.25×1×25=3.438KN/M2合计:Q1=3.832KN/M2动载:施工人员及设备自重:2.5×0.25=0.625KN/M2倾倒砼振捣产生荷载:2×0.25=0.5KN/M2合计:Q2=1.125KN/M2用于梁的钢管支撑采用双排脚手架,分布在大横杆的荷载有:静载:Q1=3.832×1.2=4.60KN/M2动载:Q2=1.125×1.2=1.35KN/M2(1)验算大横杆的抗弯,计算式如下:δ=M MAX/A≤[δ]M MAX=0.08Q1+0.101Q2=0.08×4.6+0.101×1.35=0.51KNA=4.89×10-4m2[δ]=10.42×102 KN/M2将上列数值代入公式中得1≤1.6(2)抗剪计算τ=K×V MAX/A≤[δ]V MAX=0.6×4.60+0.617×1.35=3.59KNA=4.89×10-4m2K=2τ=7.34×103 KN/M2将上列数值代入公式得:L<1.8综合上面结果取[纵距]L=1.5M(3)柱抗压及稳定性计算a.立柱抗压立柱承受大横杆传递来的轴心压力N = (Q1=Q2)×L=(4.60+1.35)×1.5=8.93KN 查《建筑手册》知立柱允许承受压力下限是[N]=11.4KN所以立柱抗压满足要求b、立柱稳定性计算δ=N/ФA≤[δ]已知立柱纵距为a=1.5m,取步距h=1.5m,则al=h/a=1.0,查《建筑手册》表得u1=0.705长细比:λ=L/r=0.634 u1h=0.634×0.705×150=67 查表得Ф=0.722,N=4.22,A=4.89CM2δ=N/ФA=4.22/(0.722×4.89=1.2KN/ CM2[δ]=0.19×16.67=3.17 KN/ CM2因δ< [δ]所以立柱稳定性满足要求(4)验算钢管扣件的抗滑由《建筑手册》知1.65P1=1.65×8.93=14.73KN每个钢管扣件的抗滑为8KN,取两个扣件,则抗滑:f=8×2=16KN>F所以取两个扣件满足抗滑要求由上式计算可知,梁钢管支撑步距1.5m,纵距1.5m,两个钢管扣件可满足荷载要求计算21、验算底层梁底钢管支撑因为梁断面同标准层相同,只有层高不同,故只需验算立柱稳定性。
天津钢管集团720热轧管工程机电设备安装施工组织设计中冶天工钢管工程项目经理部2019年12月3日目录1. 概述 (1)1.1 编制依据 (1)1.2工程概述 (4)1.4生产工艺简述 (5)1.5本次安装工程的关键和难点 (7)2 施工总体方案 (8)2.1指导思想、目标和承诺 (8)2.2 施工总体部署 (9)3 施工总进度网络计划 (11)3.1 施工总进度计划 (11)3.2保证施工进度计划的措施 (11)3.3工期延误时采取的补救措施 (15)4施工劳动力计划 (17)5施工机具计划 (18)5.1 大型施工机械需用计划 (18)5.2 主要施工机具、量具需用计划 (18)6.工程施工准备 (20)6.1技术准备 (20)6.2劳动力组织准备 (21)6.3物资准备 (22)6.4机具准备 (23)7.1 基础验收及施工测量 (24)7.2.设备安装垫板和灌浆料 (28)7.3 零部件的清洗和装配。
(29)7.4 机械设备的调整 (29)7.5地脚螺栓孔灌浆及二次灌浆 (31)7.6 设备检查、验收及保管工作 (31)8.主要工艺设备安装 (31)8.1多功能穿孔机机组安装: (31)8.2热扩机机组的安装: (35)8.4五架定径机安装: (36)8.5冷床的安装 (37)8.6矫直机安装 (38)8.7附属设备安装: (39)8.8炉窑施工 (40)9.管道及液压系统施工 (47)9.1介质管道施工 (47)9.2液压润滑系统安装 (50)10.电气施工方法 (56)10.1施工准备及安装工艺流程 (56)10.2电气设备安装 (57)10.3电气调试 (68)11自动化仪表安装及调试 (77)11.2施工方法 (77)11.3仪表调试及试运转 (84)12、质量保证措施 (87)12.1质量方针及目标 (87)12.2质量保证体系 (87)12.3质量保证措施 (88)13安全保证措施 (92)13.1安全施工方针、目标 (92)13.2安全保证体系 (93)13.3安全保证措施 (93)14 文明施工(含治安保卫、消防、环保、防汛、成品保护) (99)14.1 文明施工目标及管理体系 (99)14.2 文明施工管理措施 (100)14.3 治安保卫、消防措施 (105)14.4 环境保护措施 (108)15 服务及工程保修 (111)15.1 施工准备阶段的服务 (111)15.2 施工阶段的服务 (111)15.3 竣工验收阶段的服务 (112)15.4 工程保修期的服务 (113)1. 概述1.1 编制依据1.1.1中冶京诚工程技术有限公司《天津钢管公司φ720旋扩管工程施工图方案》。
一、工程概况本工程座落于东莞市常平镇袁山贝豪苑广场内,三期C、D座。
本工程附楼商场三层,主楼为12层,建筑高度为33.35米,构筑高度为41.85 米,建筑占地面积为793.5 〃,总建筑面积为7831.6川。
梁的最大跨度8600伽,最大梁截面尺寸为400X750伽,首层层高为3.7米,二层以上层高均为3.0m。
采用钢管支模(详见附图)。
用C30混凝土浇筑,混凝土重力密度标准值V C=25KN/M,坍落度为140伽,混凝土入模温度T=23C,对拉螺栓垂直于梁截面方向,设2道对穿螺栓,直径为?12 mm o二、管理人员组织及职责分工三、施工准备本工程采用门式架支模。
项目总工组织项目经理部技术、生产人员熟悉图纸,学习掌握施工图纸的内容、要求和特点,同时针对存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。
熟悉各部位截面尺寸、标高等。
四、梁板模板计算1、梁底板计算1)抗弯强度计算计算底模承受的荷载,梁的底模设计要考虑四部分荷载:模板自重、新浇混凝土的重量、钢筋重量及振捣混凝土产生的荷载。
均乘以分项系数1.2,底模18 mm厚。
底模板自重 5 x 0.400 x 0.018 x 1.2=0.084KN/m混凝土荷载24 x 0.400x 0.75x 1.2=8.64 KN/m钢筋荷重 1.5 x 0.400 x 0.75x 1.2=0.54 KN/m振捣混凝土荷载 2 x 0.400 x 1.2=0.96 KN/mq1=10.98 KN/m根据《混凝土结构工程施工及验收规范》规定,设计荷载值要乘以折减系数0.90,则q=0.9 q1=10.98x0.9=9.882KN/m(2)验模下面楞木间距为500 m,底模的计算简图如图,是一个等跨2M=Km ql 2=-0.121 X 9.882 X 500X 500=-298930.5NM/W=298930.5/bh x h/6=6 X 298930.5/400 X 35X 35=3.66 v fm=13N/mrm V=Kv- ql=0.62 X 9.882 X 500=3063.42N=3V/2bh=3X3063.42/2 X400X35=0.33v fv=1.4 N/mm2。
一、编制说明(一)本方案编制依据为:1 、《建造施工安全检查标准》(JGJ59-99)2 、《木结构设计规范》(GBJ5-87)3 、《钢结构设计规范》(GBJl7-88)4 、《组合钢模板技术规范》(GB50201-2001)5 、《钢管脚手架扣件》(JGJ22-85)6 、《冷弯薄壁钢结构技术规程》(GBJl8-87)(二)模板工程施工是必须严格遵守1 、《建造工程施工及验收规范》2 、《建造工程施工安全操作规程》(三)本方案编制原则1 、实用性:满足工程施工需要。
2 、安全性:有可靠的承载力,坚实坚固。
3 、经济性:材料易购,拆装简易。
二、工程概况乌兰察布民族学校综合教学楼工程,位于集宁区文化路1 号,建设单位乌兰察布民族艺术学校,施工单位内蒙古福华建造安装工程有限公司,监理单位为荣伟誉监理有限责任公司。
建造面积为4647. 13m2 ,五层,框架结构。
本工程电源由室外变、配电室采用电缆直埋方式引来一路电源。
低压配电系统采用树干式与放射式相结合的供电方式。
三、模板架设方案及架设安全技术措施(一)基础工程模板l、本工程基础形式为钢筋砼条形基础。
基础模板采用组合钢模板P201 5 、P2022 、P2022。
若拼装时浮现不足模数的空缺可镶嵌木条补缺,用钉子或者螺栓与板边框上的孔洞连接。
2、基础模板安装安全技术措施:a、模板及其支撑系统在安装过程中,必须设置暂时固定设施,严防倾覆。
b 、模板吊运时用钢丝绳。
c、基础模板安装时,应先检查基坑土壁边坡的稳定情况,发现有塌方危(wei)险时,必须采取安全加固措施后,方能作业。
d、操作人员上下基坑要设扶梯,基槽(坑)上口边缘1m 以内不允许堆放模板构件和材料。
e、向坑内运送模板应用塔机吊运。
运送时要有专人指挥,上下呼应。
f、模板支撑支在土壁上时,应在支点上加垫板,以防支撑不坚固而造成土壁坍塌。
(二)主体工程模板1、柱模板:柱模板选用4cm 厚木模板及竹胶大模板拼装,柱模采用钢管作为柱箍,安装前沿边线水泥砂浆找平,调整好底面标高,安装采用现场拼装的方法,拼装完经垂直度校正后便设柱箍,并用水平拉杆及斜拉杆保证稳定性。

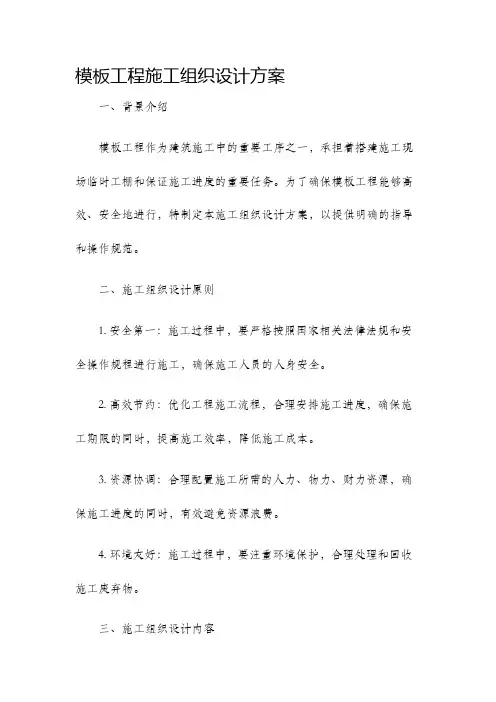

模板工程施工组织设计方案一、背景介绍模板工程作为建筑施工中的重要工序之一,承担着搭建施工现场临时工棚和保证施工进度的重要任务。
为了确保模板工程能够高效、安全地进行,特制定本施工组织设计方案,以提供明确的指导和操作规范。
二、施工组织设计原则1. 安全第一:施工过程中,要严格按照国家相关法律法规和安全操作规程进行施工,确保施工人员的人身安全。
2. 高效节约:优化工程施工流程,合理安排施工进度,确保施工期限的同时,提高施工效率,降低施工成本。
3. 资源协调:合理配置施工所需的人力、物力、财力资源,确保施工进度的同时,有效避免资源浪费。
4. 环境友好:施工过程中,要注重环境保护,合理处理和回收施工废弃物。
三、施工组织设计内容1. 施工流程设计根据模板工程的具体要求,制定详细的施工流程,明确每一步的施工内容、顺序和时间节点。
根据实际情况,可借鉴类似模板工程的经验,以提高施工效率。
2. 人员组织设计合理配置施工人员,包括施工队长、施工工人、安全员等,确保施工人员数量和质量满足施工要求。
同时,要加强对施工人员的安全教育和培训,提高其施工技能和安全意识。
3. 物资采购和管理根据施工需要,制定详细的物资采购计划,明确所需物资的种类、数量和规格。
在采购过程中,要重视物资的质量、价格和供货周期等因素,确保物资的及时供应和质量可靠。
4. 安全管理设立专门的安全员和工作组,负责施工现场的安全检查和事故预防工作。
要定期组织安全演练和培训,加强施工现场的安全意识,确保施工过程中没有人身和财产损失。
5. 施工进度控制根据工程计划制定施工进度控制表,并监控施工进度的执行情况。
对于发生的进度延误,要及时采取相应的措施进行调整,确保工程能够按时完成。
6. 质量控制建立质量检查和验收制度,对于施工过程中的关键节点和重要工序进行检查和验收。
对不合格或有缺陷的施工部位及时进行整改,确保模板工程施工质量符合要求。
四、风险控制措施1. 安全风险:施工过程中存在高空作业、机械设备操作等危险行为,要加强对施工人员的安全教育和培训,提供相应的防护设施,确保施工人员的人身安全。

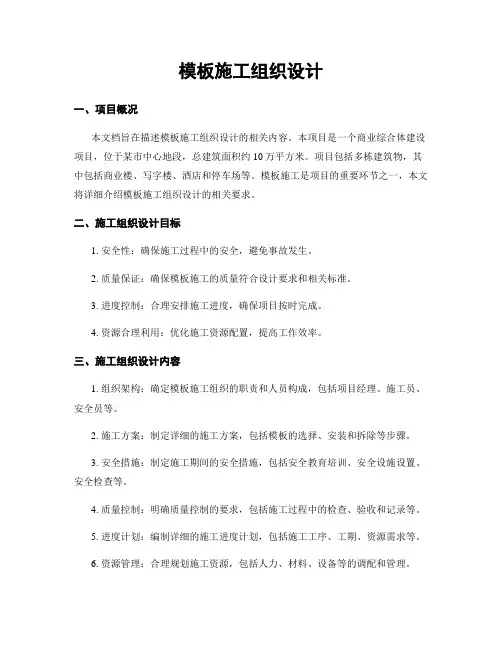

模板施工组织设计一、项目概况本文档旨在描述模板施工组织设计的相关内容。
本项目是一个商业综合体建设项目,位于某市中心地段,总建筑面积约10万平方米。
项目包括多栋建筑物,其中包括商业楼、写字楼、酒店和停车场等。
模板施工是项目的重要环节之一,本文将详细介绍模板施工组织设计的相关要求。
二、施工组织设计目标1. 安全性:确保施工过程中的安全,避免事故发生。
2. 质量保证:确保模板施工的质量符合设计要求和相关标准。
3. 进度控制:合理安排施工进度,确保项目按时完成。
4. 资源合理利用:优化施工资源配置,提高工作效率。
三、施工组织设计内容1. 组织架构:确定模板施工组织的职责和人员构成,包括项目经理、施工员、安全员等。
2. 施工方案:制定详细的施工方案,包括模板的选择、安装和拆除等步骤。
3. 安全措施:制定施工期间的安全措施,包括安全教育培训、安全设施设置、安全检查等。
4. 质量控制:明确质量控制的要求,包括施工过程中的检查、验收和记录等。
5. 进度计划:编制详细的施工进度计划,包括施工工序、工期、资源需求等。
6. 资源管理:合理规划施工资源,包括人力、材料、设备等的调配和管理。
7. 风险管理:识别施工过程中的风险,并制定相应的应对措施,确保施工安全和顺利进行。
四、施工组织设计实施步骤1. 制定施工组织设计计划:明确编制施工组织设计的时间表和责任人,确保按时完成。
2. 收集项目资料:收集项目的设计文件、施工图纸、技术规范等相关资料。
3. 分析项目需求:根据项目需求和特点,制定相应的施工组织设计方案。
4. 编制施工组织设计文档:根据项目需求,编制详细的施工组织设计文档,包括组织架构、施工方案、安全措施、质量控制、进度计划、资源管理和风险管理等内容。
5. 审核和修改:组织相关人员对施工组织设计文档进行审核和修改,确保其合理性和可行性。
6. 实施施工组织设计:按照施工组织设计文档的要求,组织施工过程,并进行必要的调整和优化。

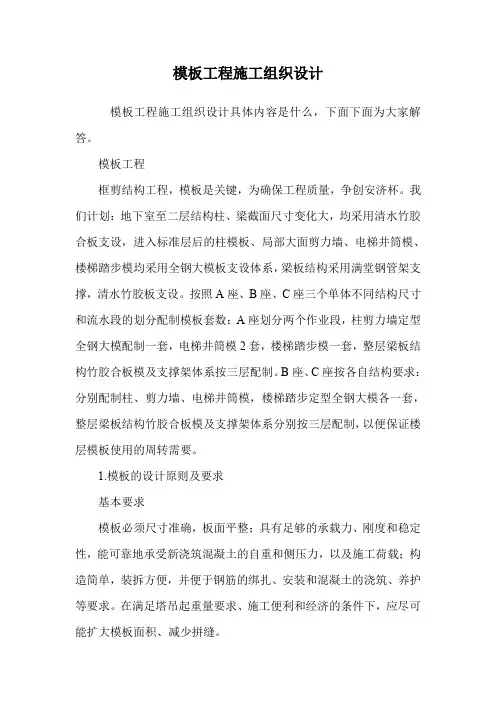

模板工程施工组织设计模板工程施工组织设计具体内容是什么,下面下面为大家解答。
模板工程框剪结构工程,模板是关键,为确保工程质量,争创安济杯。
我们计划:地下室至二层结构柱、梁截面尺寸变化大,均采用清水竹胶合板支设,进入标准层后的柱模板、局部大面剪力墙、电梯井筒模、楼梯踏步模均采用全钢大模板支设体系,梁板结构采用满堂钢管架支撑,清水竹胶板支设。
按照A座、B座、C座三个单体不同结构尺寸和流水段的划分配制模板套数:A座划分两个作业段,柱剪力墙定型全钢大模配制一套,电梯井筒模2套,楼梯踏步模一套,整层梁板结构竹胶合板模及支撑架体系按三层配制。
B座、C座按各自结构要求:分别配制柱、剪力墙、电梯井筒模,楼梯踏步定型全钢大模各一套,整层梁板结构竹胶合板模及支撑架体系分别按三层配制,以便保证楼层模板使用的周转需要。
1.模板的设计原则及要求基本要求模板必须尺寸准确,板面平整;具有足够的承载力、刚度和稳定性,能可靠地承受新浇筑混凝土的自重和侧压力,以及施工荷载;构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求。
在满足塔吊起重量要求、施工便利和经济的条件下,应尽可能扩大模板面积、减少拼缝。
模板要有计算、有措施、有方案依据新浇筑混凝土的自重或侧压力及施工荷载的有关数据和标准计算,确定模板体系、措施和施工方案。
①模板设计中必须要有模板体系的计算,计算内容应包括以下几项:1)混凝土侧压及荷载计算;2)板面承载力及刚度验算;3)次龙骨承载力及刚度验算;4)主龙骨承载力及刚度的验算;5)穿墙螺栓承载力的验算;6)大模板自稳角的验算。
②模板及其支架设计应考虑的荷载有:1)模板及其支架自重;2)新浇筑混凝土自重;3)钢筋自重;4)施工人员及施工设备荷载;5)振捣混凝土时产生的荷载;6)新浇混凝土对模板侧面的压力;7)倾倒混凝土时产生的荷载。

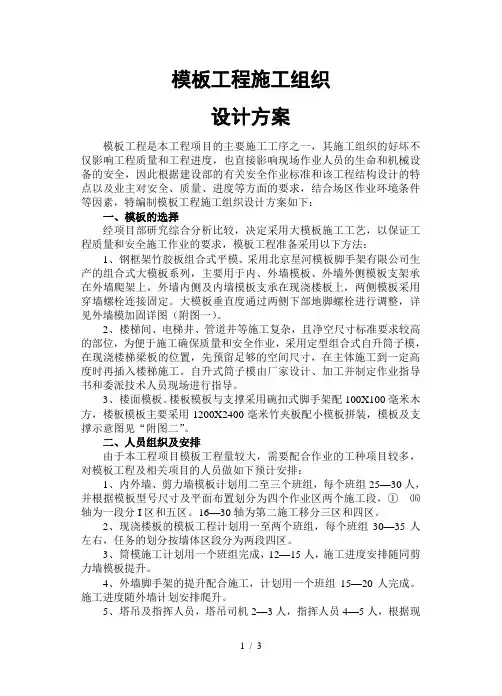

模板工程施工组织设计方案模板工程是本工程项目的主要施工工序之一,其施工组织的好坏不仅影响工程质量和工程进度,也直接影响现场作业人员的生命和机械设备的安全,因此根据建设部的有关安全作业标准和该工程结构设计的特点以及业主对安全、质量、进度等方面的要求,结合场区作业环境条件等因素,特编制模板工程施工组织设计方案如下:一、模板的选择经项目部研究综合分析比较,决定采用大模板施工工艺,以保证工程质量和安全施工作业的要求,模板工程准备采用以下方法:1、钢框架竹胶板组合式平模。
采用北京星河模板脚手架有限公司生产的组合式大模板系列,主要用于内、外墙模板、外墙外侧模板支架承在外墙爬架上,外墙内侧及内墙模板支承在现浇楼板上,两侧模板采用穿墙螺栓连接固定。
大模板垂直度通过两侧下部地脚螺栓进行调整,详见外墙模加固详图(附图一)。
2、楼梯间、电梯井、管道井等施工复杂,且净空尺寸标准要求较高的部位,为便于施工确保质量和安全作业,采用定型组合式自升筒子模,在现浇楼梯梁板的位置,先预留足够的空间尺寸,在主体施工到一定高度时再插入楼梯施工。
自升式筒子模由厂家设计、加工并制定作业指导书和委派技术人员现场进行指导。
3、楼面模板。
楼板模板与支撑采用碗扣式脚手架配100X100毫米木方,楼板模板主要采用1200X2400毫米竹夹板配小模板拼装,模板及支撑示意图见“附图二”。
二、人员组织及安排由于本工程项目模板工程量较大,需要配合作业的工种项目较多,对模板工程及相关项目的人员做如下预计安排:1、内外墙、剪力墙模板计划用二至三个班组,每个班组25—30人,并根据模板型号尺寸及平面布置划分为四个作业区两个施工段,①⒃轴为一段分I区和五区。
16—30轴为第二施工移分三区和四区。
2、现浇楼板的模板工程计划用一至两个班组,每个班组30—35人左右,任务的划分按墙体区段分为两段四区。
3、筒模施工计划用一个班组完成,12—15人,施工进度安排随同剪力墙模板提升。
一、工程概况

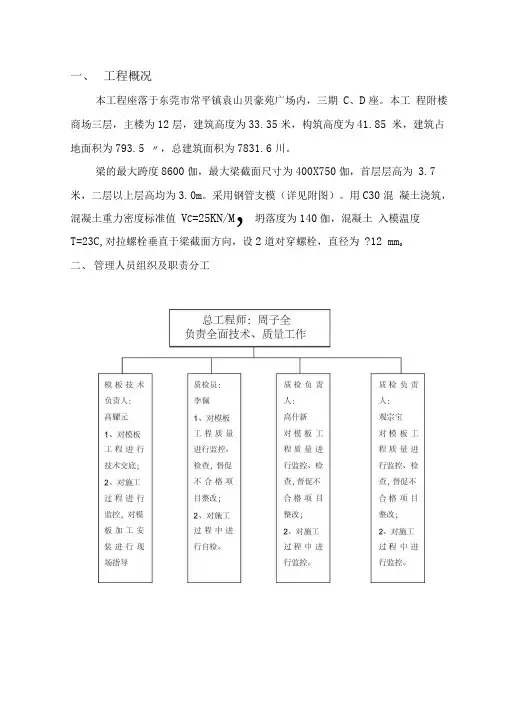

本工程座落于东莞市常平镇袁山贝豪苑广场内,三期C、D座。
本工程附楼商场三层,主楼为12层,建筑高度为33.35米,构筑高度为41.85 米,建筑占地面积为793.5 〃,总建筑面积为7831.6川。
梁的最大跨度8600伽,最大梁截面尺寸为400X750伽,首层层高为3.7米,二层以上层高均为3.0m。
采用钢管支模(详见附图)。
用C30混凝土浇筑,混凝土重力密度标准值V C=25KN/M,坍落度为140伽,混凝土入模温度T=23C,对拉螺栓垂直于梁截面方向,设2道对穿螺栓,直径为?12 mm o
二、管理人员组织及职责分工
三、施工准备
本工程采用门式架支模。
项目总工组织项目经理部技术、生产人员熟 悉图纸,学习掌握施工图纸的内容、要求和特点,同时针对存在的问题, 与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录, 作为施工图的变更依据和施工操作依据。
熟悉各部位截面尺寸、标高等。
四、梁板模板计算 1、梁底板计算
(1)抗弯强度计算
计算底模承受的荷载,梁的底模设计要考虑四部分荷载:模板自重、 新浇混凝土的重量、钢筋重量及振捣混凝土产生的荷载。
均乘以分项系数
1.2,底模18 mm 厚。
5 X 0.400 X 0.018 x 1.2=0.084KN/m 24 X 0.400 X 0.75 X 1.2=8.64 KN/m 1.5 X 0.400 X 0.75 X 1.2=0.54 KN/m 2 X 0.400 X 1.2=0.9
6 KN/m
q 仁 10.98 KN/m
根据《混凝土结构工程施工及验收规范》规定,设计荷载值要乘以折 减系数 0.90,则 q=0.9 q1=10.98X 0.9=9.882KN/m
(2)验模下面楞木间距为500 m,底模的计算简图如图,是一个等跨
底模板自重
混凝土荷载
钢筋荷重
振捣混凝土荷载
2
M=Km ql 2=-0.121 X 9.882 X 500X 500=-298930.5N
M/W=298930.5/bh x h/6=6 X 298930.5/400 X 35X 35=3.66 v fm=13N/mrm
V=Kv- ql=0.62 X 9.882 X 500=3063.42N
=3V/2bh=3X3063.42/2 X400X35=0.33v fv=1.4 N/mm2。
