内河航道疏浚工程施工项目管理
- 格式:pdf
- 大小:294.44 KB
- 文档页数:2
内河航道疏浚工程施工项目管理探讨摘要:充分利用水资源是我们国家低碳经济发展要求,航道是水运的基础,要发展水运,必须加强航道的现代化建设。
疏浚工程可以有效地提高航道通航或排洪的能力,所以内河航道疏浚工程施工就成了人们关注的问题。
关键词:内河航道;疏浚工程;施工项目管理abstract: to make full use of water resources of our country is low carbon economy development request, the channel is waterborne foundation, to develop waterborne, must strengthen the modernization of channel of. dredging can be effective in improving navigation or flood discharge ability, so the inland waterway dredging construction has become the people matter of concern.key words: inland waterway dredging engineering; construction project management;中图分类号:tu71 文献标识码:a 文章编号:施工项目管理是工程管理中的重要内容之一。
内河疏浚工程项目管理直接关系着内河航道的正常使用,对内河水上交通安全、方便等功能的发挥有着重要的影响。
从疏浚工程项目来看,其施工管理主要是完成施工安全、工期管理、质量管理、成本管理等,以确保整个工程项目的顺利竣工,力争验收合格。
因此,我们应该对内河航道疏浚工程施工项目管理工作予以高度的重视。
1 内河航道疏浚工程项目施工技术管理探讨1.1做好设计交底等准备工作在工程进行施工之前,对设计文件做到全面深入的了解,尤其要做好设计方面的交底工作。
内河疏浚工程施工方案一、项目概况内河疏浚工程旨在清淤、疏通内河,提高内河航道的可通行性,保障水域安全和船舶交通畅通。
本施工方案为某内河疏浚工程的施工方案,以确保工程安全、高效、顺利完成。
二、工程背景某内河位于城市中心,河道长度约10公里,是城市主要的交通运输线路。
由于长期缺乏维护,导致河道淤积严重,影响了内河的通行能力,也带来了安全隐患。
因此,急需对内河进行疏浚工程,以恢复内河的正常通行能力,保障城市内河的交通安全。
三、工程目标1. 清理内河淤泥,恢复内河通畅;2. 提高内河航道的可通行性和安全性;3. 修复内河河岸,维护内河生态环境。
四、工程内容1. 清理内河淤泥;2. 疏浚内河航道;3. 修复内河岸线。
五、施工方案1. 前期准备施工前需要对内河进行调查研究,了解内河的地形、淤积情况、水文水质等情况。
同时需要编制详细的施工方案和安全预案,明确施工的具体步骤和安全措施。
2. 清理内河淤泥清理内河淤泥是本工程的首要任务。
在确保安全的前提下,采用挖掘机和运输车等设备进行淤泥清理工作,将淤泥挖掘出来运输到指定地点进行处理。
3. 疏浚内河航道疏浚内河航道是本工程的核心内容。
采用吊杆、浮吊、抓斗等设备,对内河航道进行疏通作业,清理航道中的障碍物并加强疏通,以提高内河的通行能力。
4. 修复内河岸线修复内河岸线是本工程的最后阶段。
通过植被恢复、沿岸绿化等工作,对内河岸线进行修复,改善内河的生态环境。
六、关键技术和措施1. 安全技术措施施工过程中,要严格按照相关安全规范和标准进行操作,确保施工人员的人身安全。
同时,设立安全警示牌、制定安全操作规程等,加强安全管理。
2. 环保技术措施施工过程中,要采用环保设备和工艺,加强尾水处理,减少对水环境的影响。
同时,严格控制噪音和扬尘,减少对周围环境的影响。
3. 航道疏通技术在疏浚内河航道过程中,要根据内河的实际情况,合理选择疏浚设备和工艺,确保航道的顺畅通行。
七、施工组织1. 施工人员施工人员要经过严格的培训和考核,持证上岗,并具备一定的施工经验。
航道疏浚工程施工规范一、总则1.1 本规范适用于我国内河、沿海和远洋航道疏浚工程的施工管理。
1.2 航道疏浚工程应按照我国相关法律法规、技术标准和设计文件要求进行施工。
1.3 航道疏浚工程施工应确保工程质量、安全、进度和投资控制等目标的实现。
二、施工准备2.1 施工单位应具备相应的资质和施工经验,配备符合要求的施工设备和人员。
2.2 施工前应进行现场踏勘,了解工程地形、地貌、水文、地质等情况,编制施工组织设计。
2.3 施工单位应根据设计文件和现场情况,制定施工方案和应急预案。
2.4 施工前应办理相关手续,包括施工许可、安全生产许可等。
三、施工过程3.1 施工单位应按照施工方案和设计要求进行施工,确保工程质量。
3.2 施工过程中应加强现场管理,确保施工安全。
3.3 施工单位应按照环保要求,采取有效措施,减少对环境的影响。
3.4 施工单位应做好工程计量和进度控制,确保工程按期完成。
3.5 施工单位应加强与业主、监理、设计等单位的沟通,及时解决施工中出现的问题。
四、施工质量与验收4.1 施工质量应符合我国相关法律法规、技术标准和设计文件要求。
4.2 施工过程中应做好质量检查和记录,及时整改发现的问题。
4.3 工程验收应按照我国相关法律法规和验收标准进行,验收合格后方可交付使用。
4.4 施工单位应做好工程资料的整理和归档工作,以备查阅。
五、施工安全与环保5.1 施工单位应按照我国相关法律法规和安全生产要求,做好施工现场的安全管理。
5.2 施工单位应加强施工现场的安全培训和教育工作,提高施工人员的安全意识。
5.3 施工单位应做好施工现场的环保工作,严格执行环保法规,采取有效措施减少施工对环境的影响。
5.4 施工单位应做好施工现场的卫生和绿化工作,营造良好的施工环境。
六、施工投资控制6.1 施工单位应根据设计文件和现场情况,编制施工预算,控制施工成本。
6.2 施工单位应做好施工过程中的成本核算和分析,及时调整施工策略。
第1篇一、工程背景随着我国经济的快速发展,内河水运在国民经济中的作用日益凸显。
为了提高内河航道通航条件,保障船舶航行安全,提高航运效率,本工程对某内河航道进行疏浚施工。
本工程疏浚范围包括河道主航道及两侧辅航道,总长度为XX公里。
二、工程目标1. 疏浚后,河道主航道水深达到XX米,满足船舶航行要求;2. 疏浚后,河道辅航道宽度达到XX米,满足船舶停靠要求;3. 疏浚过程中,确保施工安全和环境保护。
三、施工方法1. 施工设备:本工程采用绞吸式挖泥船进行疏浚作业,配备泥驳、泥浆输送管道、泥浆处理设备等。
2. 施工流程:(1)测量放样:根据设计图纸,对河道进行测量放样,确定疏浚范围和深度;(2)锚缆定位:利用绞吸式挖泥船的锚缆系统,将船体固定在预定位置;(3)挖泥作业:启动绞吸式挖泥船,进行水下挖泥作业,将泥浆输送至泥驳;(4)泥浆处理:对泥浆进行沉淀、浓缩等处理,达到排放标准后排放;(5)回填作业:根据实际情况,对疏浚后的河道进行回填,确保河道稳定。
3. 施工注意事项:(1)施工过程中,严格控制挖泥深度,确保河道主航道水深达到设计要求;(2)挖泥作业时,注意观察河道两侧地形,避免损坏河道岸线;(3)挖泥过程中,注意保护水下生物,减少对生态环境的影响;(4)泥浆处理过程中,确保排放达标,防止水体污染。
四、施工进度安排1. 施工准备阶段:1个月;2. 施工实施阶段:根据工程量,预计需3个月;3. 工程验收阶段:1个月。
五、施工质量控制1. 施工前,对施工设备进行检查、调试,确保设备正常运行;2. 施工过程中,对挖泥深度、泥浆处理等进行实时监测,确保施工质量;3. 施工结束后,进行工程验收,确保工程符合设计要求。
六、环境保护措施1. 施工过程中,加强对施工区域的巡查,确保施工活动符合环保要求;2. 挖泥作业时,采取防尘措施,减少扬尘污染;3. 泥浆处理过程中,确保排放达标,防止水体污染;4. 施工结束后,对施工区域进行清理,恢复原貌。
内河疏浚工程施工方案主要包括以下几个方面:一、工程概况1. 工程地点:某内河航道。
2. 工程规模:航道长度为XX公里,疏浚深度为XX米,疏浚土方量为XX万立方米。
3. 工程目标:提高航道通航能力,保证航道水深及航道宽度满足船舶航行要求。
二、施工方法及工艺1. 疏浚设备:根据工程规模及施工要求,配备足够数量的挖泥船、疏浚船、运输船等设备。
2. 疏浚方式:采用分区、分段、分层疏浚的方法,先进行浅水区疏浚,再进行深水区疏浚。
3. 疏浚顺序:从航道入口开始,依次向航道内部进行疏浚。
4. 疏浚精度:按照航道设计图纸要求,确保疏浚深度及宽度的精度。
5. 土方处置:将疏浚土方进行合理处置,可用于航道整治、港口建设等工程。
三、施工组织与管理1. 成立施工现场指挥部,负责施工现场的统一指挥和协调。
2. 设立质量安全管理小组,负责施工过程中的质量安全管理工作。
3. 配备专业的施工队伍,进行技能培训,确保施工人员具备相应的操作技能。
4. 制定详细的施工计划,合理安排施工进度,确保工程按时完成。
5. 加强与相关部门的沟通与协作,确保施工过程中的各项工作顺利进行。
四、质量保证措施1. 严格按照国家及行业标准进行施工,确保施工质量。
2. 采用高精度的测量仪器,对疏浚深度、宽度进行实时监测,确保施工精度。
3. 对施工过程中的关键环节进行质量验收,发现问题及时整改。
4. 加强对施工人员的培训和技能考核,提高施工质量意识。
五、安全措施1. 制定详细的安全施工方案,明确安全责任和要求。
2. 加强对施工设备的安全检查和维护,确保设备安全运行。
3. 施工过程中,严格遵守安全操作规程,确保人员安全。
4. 设置安全警示标志,加强施工现场的安全防护。
5. 定期组织安全培训和演练,提高施工人员的安全意识。
六、环境保护措施1. 严格遵守国家及地方环保法规,加强施工现场的环境保护。
2. 对疏浚土方进行合理处置,减少对环境的影响。
3. 施工过程中,减少噪音、扬尘等污染物的产生。
内河航道疏浚安全管理制度第一章总则第一条为了加强内河航道疏浚工程的安全管理,确保人员和设备的安全,保障航道畅通,提高内河运输效率,特制定本制度。
第二条本制度适用于所有从事内河航道疏浚工程的人员和单位,包括但不限于疏浚作业人员、船舶船员、装卸人员和相关管理人员。
第三条内河航道疏浚工程应符合国家相关法律法规和安全标准,确保安全生产,保障人员和财产安全。
第四条疏浚作业单位应当建立健全安全管理体系,配备完善的安全设施和装备,定期进行安全生产教育培训,提高疏浚作业人员的安全意识和技能。
第五条本制度由内河航道疏浚工程单位按照国家有关规定制定,并严格执行。
第二章安全责任第六条内河航道疏浚工程单位应当落实安全生产主体责任,明确安全管理的领导责任和安全目标责任。
第七条疏浚作业单位的经理和项目负责人应当对疏浚作业的安全生产负责,确保全面落实安全生产工作。
第八条疏浚作业人员应当严格按照作业程序和安全规范进行作业,对于发现的安全隐患应当及时上报,并采取措施进行处置。
第九条船舶船员应当严格遵守航行规则,确保船舶的航行安全,做好应急处置措施。
第十条装卸作业人员应当严格遵守装卸操作规程,使用好安全防护设施和装备,确保装卸作业的安全进行。
第三章安全生产第十一条疏浚作业单位应当制定健全的安全生产管理制度,包括安全生产规章制度、安全操作规程、应急预案等。
第十二条疏浚作业单位应当配备专职安全管理人员,负责监督检查疏浚作业的安全生产工作,并定期进行安全检查。
第十三条疏浚作业单位应当配备足够的安全设施和装备,包括但不限于安全帽、防护服、安全绳索、救生设备等。
第十四条疏浚作业单位应当定期进行安全生产教育培训,提高疏浚作业人员的安全意识和技能,确保安全生产。
第十五条疏浚作业单位应当建立完善的安全信息记录和报告机制,对事故隐患进行及时报告和处理,确保隐患得到及时排除。
第四章应急处置第十六条疏浚作业单位应当建立健全的安全应急预案,包括但不限于事故和救援预案、危险品泄漏应急预案等。

内河航道疏浚工程几种治理措施和对策探究摘要:在内河航道建设及维护过程中,疏浚是一种非常重要的手段及技术。
内河航道疏浚应用了水力、机械以及其他方法,对水下土石方进行挖掘,进一步完成输移处理的一项工程。
在内河航道疏浚工作中,可能需使现有航道标准得到有效维持,也可能需提升航道尺寸及使水流条件改善等,这均涉及内河航道疏浚工程的治理目标及措施。
本课题重点探究了内河航道疏浚工程几种常见的治理措施和对策,希望以此使内河航道疏浚工程治理工作的质量得到全面提高。
关键词:内河航道;疏浚工程;治理措施;对策进入21世纪以来,在社会经济稳健发展的背景下,我国交通运输事业发展迅速。
内河治理是交通运输工程必不可少的一个环节,而内河治理又包括了:整治工程、疏浚工程、河运工程以及养护工程等[1]。
当中,疏浚工程对水力以及机械等方法进行应用,然后完成水下土石方的挖掘,并进行输移处理,为航道建设维护工作提供了保障依据。
和传统工艺方法相比,现代疏浚工程能够挖深河流及海湾的浅滩段,从而使航道通航及排洪能力提升;同时,可以把疏浚土吹填到附近的低洼地中,使其成为陆地,从而作为农业用地。
总之,从内河航道疏浚工程治理工作的质量提高的角度考虑,本课题针对“内河航道疏浚工程几种治理措施和对策”进行探究具备一定的价值作用。
一、基于现有航道标准维持的治理措施和对策分析对于通航水域来说,在受到人类活动及自然环境等因素的影响之下,会产生一定程度的变化;尤其是基于冲积性河流中,变化最为突出。
为了使现有航道标准得到有效维持,便需要实施有效的治理措施,从而使航道的通航条件得到有效维持。
具体治理措施及对策如下:(一)针对浅滩及浅段实施维护性疏浚措施在沙滩及浅段维护性疏浚工程中,挖泥船疏浚是最为常用的一种措施,采取此类措施,需避让行船,并做好泥土的处理工作。
同时,基于施工过程中,需将施工船和运输船舶两者之间的通航及施工关系处理好,并将泥土开挖和运输之间的关系处理好,例如:应用泥驳外运,需避免泥驳在运输过程中使泥土倾倒于航道当中,尤其是开底泥驳运输水下抛泥,更加应该注意,需要在特定的抛泥位置完成弃土作业;同时,结合挖泥量和抛泥量的方法,对工程量进行计量[2]。

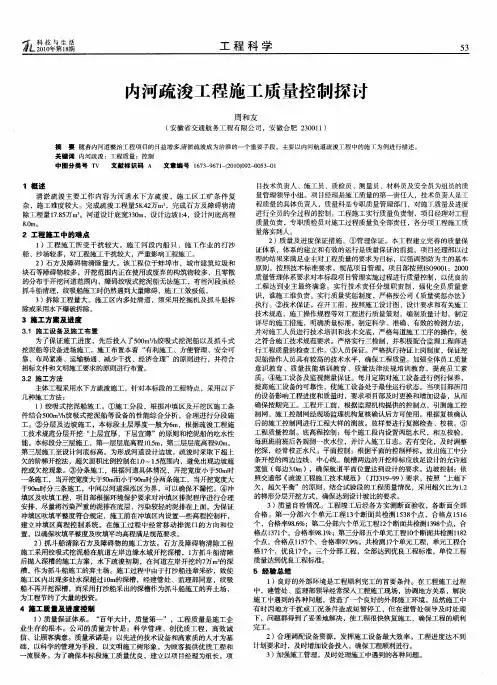

关于内河航道疏浚工程质量管理的探讨内河航道是国家经济发展和交通运输的重要组成部分,为了保障内河航道的畅通和安全,内河航道疏浚工程成为必不可少的工作。
疏浚工程的质量管理对于保证工程顺利进行和有效实施具有重要意义。
本文将对内河航道疏浚工程质量管理进行探讨。
内河航道疏浚工程是指对内河航道进行清淤、修筑和改建等工作,以保证航道的通航条件和安全。
疏浚工程的质量管理是指在工程实施过程中对工程质量进行控制和监督,以确保工程质量能够达到预期目标。
在疏浚工程的前期准备阶段,应进行详细的调查和研究工作,包括航道的水深、水流情况、航道沉积物的类型和分布等。
通过充分了解工程所面临的具体情况,可以更科学地制定工程方案,选择适当的疏浚方法和工艺流程,以提高工程的可行性和效果。
在工程实施阶段,应加强对施工过程的监督,采取适当的工艺控制措施,以确保施工现场的安全和质量。
在施工中,应按照工程方案和设计要求进行疏浚作业,并对疏浚过程进行实时的监测和测量,以及时发现和处理施工中的问题。
在施工完成后,应进行工程质量的验收和评估工作。
通过对工程施工情况的检查和对疏浚效果的评价,可以判断工程质量是否达到预期要求,并对工程进行相应的改进。
应建立相应的建档和记录体系,对工程实施过程和质量进行全面的记录和归档,以便于后期的监管和管理。
对于疏浚工程质量管理的探讨,还需要注意以下几个问题:一是加强对施工队伍的管理与培训。
疏浚工程的质量管理需要具备一定的专业知识和操作技能。
为了提高施工人员的业务水平和工作质量,应加强对施工队伍的管理和培训,提高其综合素质和专业技能。
二是加大对疏浚工程的监督和检查力度。
疏浚工程涉及复杂的施工过程和大量的施工设备,存在一定的安全隐患和施工质量问题。
为了保障工程安全和质量,应加大对疏浚工程的监督和检查力度,及时发现和解决工程中存在的问题。
三是加强对疏浚工程质量的评估和反馈。
通过对工程施工情况的评估和对疏浚效果的反馈,可以及时发现和纠正工程质量问题,提高施工质量和效益。

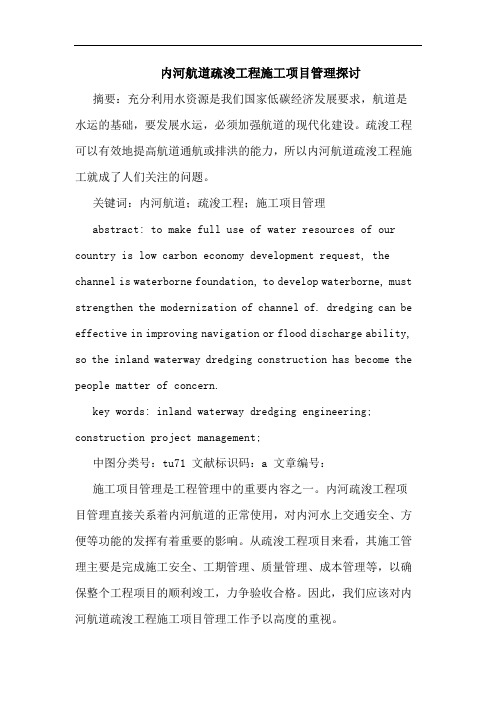

内河航道疏浚工程施工项目管理发表时间:2015-12-21T11:28:00.130Z 来源:《基层建设》2015年13期供稿作者:严国进[导读] 广东国信工程监理有限公司广东茂名项目目标,简单地说就是实施项目要达到的期望结果。
项目的实施,实际上是一个追求目标的过程。
严国进广东国信工程监理有限公司广东茂名 525000摘要:水路运输是我国重要的交通运输方式之一,对我国交通运输和经济发展都有着不可或缺的作用。
做好内河航道疏浚工程的管理工作,有利于水路运输的发展。
本文以某市内河主要航道维护性疏浚实例展开讨论,结合实际和相关的原则,对河道疏浚工程施工项目管理进行了探讨,期望能给人们这方面有益的参考。
关键词:内河航道;疏浚工程;项目管理;目标控制引言内河航道疏浚工程是一项综合性的工程,需要考虑到的因素较多。
为了达到设计的工程目标,制定合适的施工组织方案,分析施工技术可行性,建立有效的制度,严格管理施工过程,减少对环境的影响,有利于疏浚工程目标的实现。
下面就结合作者在这方面的实践经验,对内河航道疏浚工程项目管理进行讨论分析。
1 建立项目组织机构内河航道疏浚项目与其他建设工程项目一样,涉及到许多相关的职能部门,而水行政主管部门却因自身的职能限制,往往力不从心。
实践证明,必须有一个专门的组织机构来承担这项工作,并要成立一个施工项目部,配备一支精干的施工队伍,其组织人员还要专职并且懂技术、懂法律、懂经济、组织协调能力强,完全做到时间、精力、人员三集中。
一个项目组织机构需要项目总负责人(即项目经理),负责项目的组织、计划及实施过程,来保证项目目标的成功实现。
技术层面上,则需要一名总工程师,他是整个项目的技术负责人,解决施工中的出现的技术问题。
除了配备必要的施工员、质量员、测量员和安全员外,由于内河航道施工船只较多,还需要配备一名计划调度员,以确保施工船舶的正常作业。
一个项目组织机构只有根据不同角色人员分配各种管理职能,才能运作起来,起到保证整个项目完成既定目标的作用。
2 制定项目目标与计划2.1 确定项目目标项目目标,简单地说就是实施项目要达到的期望结果。
项目的实施,实际上是一个追求目标的过程。
项目目标应该是清楚定义的,并且可以最终实现的。
其定义应该是明确的、前后一致的,总体目标、具体目标、具体计划应该是一个层层深人、逐渐具体的过程。
目标不能含糊其辞,泛泛而谈,表达方式应该明确、简洁。
具体目标包含了时间、成本、技术性能三个方面。
在内河航道疏浚项目中,项目的总体目标一般在建设单位招投标阶段就已经确定了,在与中标的承包单位签订的承包合同中都明确了规定,包括投资、工期和质量三个目标。
确定了项目目标,实际上就是明确了项目组织机构和项目成员共同努力的方向。
以某内河航道疏浚工程为例,投资的往往是政府采购项目,因此,项目组织机构必须是通过自身内部高效的管理和成熟的技术,把项目成本控制在工程投资预算内,这样不仅提高了承包企业自身的产值,也杜绝了浪费政府财政。
为了尽可能保证航道通行,减少施工带来的不便,工期往往在目标中只有几个月,这就要求项目组织机构严格按照工期目标进行施工,保证工期按时完成。
对于质量目标,设计单位在开工前即确定浚后水深以及疏浚量的质量目标,项目组织机构依照设计要求按图施工,确保通航保证率。
确定项目目标对项目的成功是非常重要的,因为评价一个项目是否成功,往往以项目的目标是否实现为基准。
如果没有明确的项目目标,将很难评估项目结果是否与期望相符。
同时,确定项目目标也为制定项目计划打下了基础,并为项目计划指明了方向。
2.2 制定项目计划任何项目管理都是从制定项目计划开始的。
项目计划是有效协调项目工作、推动项目工作顺利进行最重要的工具。
项目组织根据项目目标的规定,对项目实施工作进行的各项活动做出周密安排。
项目计划围绕项目目标的完成,系统地制定项目的任务、安排任务进度、编制完成任务所需的资源预算等,保证项目能够在合理的工期内,用尽可能低的成本和尽可能高的质量完成。
2.2.1 工期计划内河航道疏浚项目在开工前编制的施工进度计划就是制定工期计划的体现。
总工期计划细分到月计划、周计划、日计划,通过每日的计划督促落实保证总计划的完成。
每日工作结束后,对日完成情况作检査和评讲,并落实第二天的工作计划,以达到每日落实任务,完成计划的目的,并最终完成总体进度计划。
制定进度计划一般用横道图或网络图表示,这样可以很好地标注出每个疏浚区段的时间节点,以节点为参照点对比实际施工进度,控制施工进度。
如发生相对时间节点延后的情况,可以采取改进措施,保证每个施工区段都在时间节点之内,确保最后工期按时完成。
2.2.2 质量计划施工组织设计是疏浚项目质量计划的具体体现,对于疏浚施工的方法、技术措施、投人施工的机械设备、劳动力安排、保证质量的技术组织措施、安全文明环保施工技术组织措施等,都详细地阐述了指导和规划,整个施工过程的具体操作都以施工组织设计为依据,有效地开展施工作业。
因此,应认真编写施工组织设计,制定具体的施工工艺、方法及标准,严格按施工组织设计组织施工。
在施工前,需作好技术交底,对各个施工工艺中的技术难点、重点、施工程序进行详细的技术交底,使施工人员心中有数,按既定的质量计划完成总体质量目标。
2.2.3 成本计划成本计划主要是说明需要何种预算细则、核算哪些成本、进行哪些对比、用何种技术方法收集和处理信息,以及如何及时检查和采取解救措施等。
其主要内容就是成本控制计划,通过实施过程中的定期成本分析形成最终的竣工决算。
3 项目的资源管理一个项目的实施期间,监督和控制资源的使用是一项非常重要的任务,如果技术人员供不应求,或材料、设备短缺,进度就有可能延误,短缺和不确定会给完善的计划带来严重的破坏,因此,资源的有效利用对项目各个阶段降低成本和加快进度,都有重大的意义。
内河航道疏浚项目不同于其他房建工程项目,是一种特殊的工程产业,必须依靠挖泥船及其附属船舶完成,因此,资源管理就显得尤其重要。
设备性能状态的优劣是疏浚施工正常进行最关键的因素。
施工设备应遵循技术上先进、经济上合理、生产上适用的选择原则。
因此,需要充分考虑机械设备技术性能、规格的适用性、生产性、可靠性、维修性、安全性、灵活性,还要考虑设备的购置费、运转费和维修费等。
施工船舶的选择,应根据合同中工程量的大小、工期要求、土质情况、泥土处理方式、航道通航情况、码头营运状态,结合企业及市场上的设备情况,选择合理的挖泥船及辅助设备。
对于施工需要集中疏浚或者进度延后的航道区段应重新调配施工船舶,对资源进行重新分配和整合。
4 项目的跟踪与控制由于项目活动的风险性和艰巨性,管理过程中实行有效的项目控制是实现过程目标和最终目标的前提和关键。
项目控制的目的是使项目按预定的轨迹运行和实现。
对于内河航道疏竣工程,项目最终是否按预定目标完成,在具体实施的阶段,项目的跟踪与控制最为关键,只有在项目实施阶段对项目每个细部进行严格控制,才能完成项目的最终既定目标。
4.1 工期控制措施(1)项目经理部按合同要求,制订周密的工期计划,实行计划动态管理网络控制,分航段同步进行疏浚作业,从人力、物力、设备给予保证,使挖泥船、吹泥船和运输泥驳施工能力相互匹配。
以网络计划控制和指导工程进度,严格控制关键工序的工期,确保节点工期可以按时实现。
(2)建立严格的月、周、日工程例会及调度会议制度,及时检查进度。
发现有工期延误的状况,应及时调整进度计划,增加配置施工船舶数量,确保挖泥船、卸泥点持续工作,保麵工效率。
(3)做好与业主单位和设计单位的协调工作,定期召开协调会议,及时处理施工中出现的施工干扰和技术问题,避免不必要的延误。
总结好施工经验,提高施工效率。
(4)组织强有力的现场修理力量,当船机发生故障时,及时组织现场抢修。
如难度较大时,可请船厂直接调派技术人员到现场协助,如现场无法解决,可及时进船舶修造厂,尽快修复施工设备,投入施工,以提高挖泥船的设备完好率。
4.2 质量控制措施(1)开工前应按照施工M织设计,成立施工质量控制体系。
对所有参加工程项目施工人员,尤其是管理人员,加强质量意识、质量目标的教育宣传,树立“百年大计、质量第一”的意识,围绕质量工作目标,形成科学的网络化管理模式,并层层分解到各个施工环节中以及日常实际管理中。
(2)配备强有力的质量检查管理人员,作为质保体系中的中坚力量。
提供必要的资金,添置必要的设备,确保体系运转的物质基础。
制定强有力的措施、制度,保证质量体系的运转。
(3)施工中,认真执行“三检”、严把“五关”,发现问题及时以书面形式上报监理、设计单位和业主,以求尽快解决。
派专人做好施工内业资料的搜集、编号、保存、签认、发放、回收等工作,以便在工程竣工文件整理工作的同步结束。
(4)施工期间,对挖泥船定位用的标志进行校核,在大风之后进行检查和校核。
定位用的仪器符合招标文件的精度和要求,且按照规定定期进行检查和校核。
挖泥船作业时,需经常用导标和定位仪器校正船位,以保证实际的开挖位置在设计开挖范围之内,绞吸式挖泥船的定位钢桩保持在开挖段面的中心线上,摆动控制用的挖泥船经定期校验,以保证挖宽的正确性。
(5)船舶在分条或分段施工时,注意条与条之间、段与段之间的衔接,后施工的地段应适当与先施工的地区重叠一部分,避免遗留和浅点。
(6)施工期间,定期对施工用的水尺进行校核。
挖泥船挖深指示标尺和仪器,在施工前进行校核,施工期间将根据船的吃水变化进行修正。
(7)挖泥船施工时将根据土质、泥层厚度、波浪和水流条件,判断挖泥产生泄漏,施工期可能出现回淤,应适当增加超深,超深的大小将在施工初期通过试挖确定,并且随时根据情况的变化和实时资料进行修正。
(8)施工前进行专项技术质量等交底。
质量员、施工员对施工质量进行现场监控,发现问题及时整改,有效控制工程施工质量。
完成一定长度的航段疏浚后,委派测量队对已施工完毕的区域进行水深检测,针对发现的浅点,汇编成册,安排工程船舶进行扫浅,保证浚深和边坡达到设计要求。
5 结语总而言之,在现代社会项目越来越多,在生产和生活中都随处可见。
要想疏浚工程项目得到成功,就要做好项目管理工作,建立起科学合理的管理体系,以专业的知识和技术,结合实际情况来进行项目管理,不断提高资源的利用率,控制施工质量,这样才能为疏浚工程目标的实现奠定坚实的基础。
参考文献:[1] 江德鸿.探讨内河航道疏浚工程几种治理措施和对策[J].科技信息,2010.[2] 周成海.航道疏浚工程施工措施[J].江西建材,2012.。
