项⽬监理部考核管理办法(最新版)天通建设监理咨询公司项⽬监理部考核办法为了严格遵循监理⼯作“守法、诚信、公正、科学”的⾏为准则和恪守合同的职业道德,实现公司“规范监理、⼀丝不苟、⾼效优质、竭诚服务、持续改进、建设单位满意”的质量⽅针。
以严肃监理⼯作作风、专业化的监理⼿段、规范化的监理管理制度,对⼯程建设监理项⽬进⾏有效的管理,特编制⼯程项⽬监理部管理实施办法,以便对⼯程项⽬监理部的⼯作进⾏全⾯考核。
⼀、考核⽬标:通过量化考核指标与绩效考评,全⾯考核⼯程项⽬监理部的⼯作质量,建⽴奖、罚竞争机制,规范现场⾏为,提⾼公司管理⽔平。
⼆、考核分类:分不定期考核与年度综合考评。
三、考核依据:参照国家及地⽅监理法规、规范,以及公司质量管理体系⽂件等。
四、组建考核检查⼩组负责考核:成员由⼯程监理部、技术质量管理部及部分项⽬总监组成,考核⼩组成员⼀般为2-3⼈,打分采取平均分,以确保考评结果相对公平及公正。
五、考核内容1)岗位责任制度(5分)项⽬总监、专业监理⼯程师、监理员分⼯明确,责任到⼈,有明确的岗位责任制;监理部内部有业务学习制度、会议制度、考勤(轮休)制度。
2)现场形象标准化(5分)现场办公设施完备,卫⽣整洁、悬挂规定的牌板图表齐全;监理合同、⼯程项⽬监理部设置及项⽬总监任命书、监理单位资质证书复印件、监理⼈员的资质证书复印件保存完整有序。
进⼊施⼯现场佩戴胸卡。
3)监理⽂档资料(20分)监理规划、监理实施细则、监理⽉报、监理⽇记、旁站监理⽅案、安全监理细则、施⼯合同、承包单位项⽬机构核查、分包单位资质审查记录、⼯地会议纪要、收发⽂件登记。
4)现场监理过程控制资料(40分)⑴开⼯准备阶段:开⼯报告审批、施⼯组织设计或施⼯⽅案的审查、特殊⼯种作业⼈员上岗证书复印件;设计交底与图纸会审、原材料、设备进场报验、测量定位放线复核等;⑵质量控制:分项、分部、单位⼯程检查验收记录;抽样检查记录、旁站记录、隐蔽⼯程质量验收记录;质量事故的审查意见;⼯程变更审批、设计变更登记;监理⼯程师通知等;⑶进度控制:合同⼯期、总进度计划、⽉度进度计划的审批;⑷投资控制:施⼯图预算的审批、⼯程计量、现场签证等⑸安全管理控制:安全技术措施、专项施⼯⽅案;安全措施的审查记录、安全检查记录等。
XXXXXXX有限公司项目项目部考核表XXXXXX监理有限责任公司项目部考核表试行为了确保本项目的质量、HSE、进度和投资符合施工合同、图纸设计和相关法律法规的要求,有效落实施工合同和国家法律法规规定的施工单位的责任及义务,现依据施工合同和监理委托合同及法律法规规定,制定本项目部考核表;一、考核表说明1.项目部考核表满分100分,满分减月度总扣分值即为当月的考核得分;2.考核表中,各检查项目分值为基本分;各检查内容分值累计扣除最多为基本分,※为主控检查项目,不满足要求时,该单项得分为零,并按照要求下发有关监理文件或监理工作函;3.现场发生质量或HSE事故,一次性扣除30分;HSE事故包括1人重伤以上事故和所有高处坠落、坍塌、触电、吊装、火灾、爆炸事故4.当地质监站或主管部门对施工项目部检查扣分或通报批评,每项扣除16分;5.监理部下发工程暂停令,每次扣除8分;6.如果第一次月考核得分少于70分含70分,监理部将发监理工作函样式一,附件三,会同建设单位主管约见施工单位公司主管领导,并形成会议纪要;第二次月考核得分少于70分含70分,监理部将发监理工作函样式二,附件四建议建设单位要求施工单位增加管理人员或更换主要管理人员或更换施工单位;7.考核得分说明:85分及以上为合格;71~84分为基本合格;70分以下为不合格;8.本考核表为试行,根据实施情况和各方反馈信息适时修改;二、考核表执行时间:开始时间: 2012年 10 月 1 日;结束时间:与项目部施工周期同时结束;三、附件一:施工单位XXXXXX项目部月度考核表汇总附件二:考核表评分标准;附件一施工单位XXXXXX项目部月度考核表汇总施工单位:附件二考核表评分标准1、组织机构的建立共10分投标承诺的组织机构人员到位情况共4分组织机构人员变更报审情况共3分组织机构人员配置、工作能力能否满足工作需要共3分2、施工准备阶段共10分施工组织设计专项方案自审程序及报审共5分施工机具和计量器具自检及报审情况共1分劳动力准备及特工种人员报审情况共2分轴线及水准点控制网保护及报审情况共2分3、质量控制共25分材料进场控制及报验共5分材料抽验及见证复试情况共5分施工各工序自检及隐蔽工程自检自查及报验情况共5分施工技术资料是否与施工同步共5分施工质量问题整改情况和监理通知单的执行及回复共5分4、现场施工HSE管理共25分现场消防器材是否符合规定要求共2分现场临建临时设施是否符合HSE要求共3分施工现场施工通道及材料和废弃物堆放是否符合HSE的规定共3分施工过程HSE控制及HSE标示悬挂情况共共10分三级安全教育及每道工序安全交底情况共2分HSE隐患整改情况及监理通知执行及回复情况共3分过程资料收集及整改情况共2分是否总包管理职责履行,分包和相关方是否符合要求共3分劳动防护用品穿戴是否符合规范共3分5、进度控制共10分阶段进度计划落实情况共5分人员、机具、材料进场及储备能否满足进度要求共2分进度计划编制及报审情况共3分6、造价控制共10分工程变更执行及签证报审情况共10分7、履约服务共10分合约的总体执行能力共5分诚信的工作作风共5分附件三监理工作函用于施工单位附件四监理工作函用于建设单位。
监理工作管理考核细则目录一、合同执行情况二、工作纪律及业务素质三、质量控制四、进度控制五、投资控制六、安全文明管理七、其他八、奖励加分九、奖惩措施十、有关说明十一、附件:监理工作考核表监理工作管理考核细则为更好地发挥项目监理部在工程建设实施过程中的监督、管理作用,深刻细致地落实监理委托合同及国家法律法规规定的责任及义务,确保本工程的质量、安全、进度、投资及环保符合施工合同、图纸设计、相关法律法规及业主的一些具体要求,公司根据工程建设需要对监理公司项目部的监理工作进行考核,考核时间为每个月考核一次,考核总分为110分,考核内容及评分标准如下:一、监理合同执行情况的考核(考核分数为10分)1、根据监理合同有关内容做以下有关规定:工程监理服务期间,以下人员必须到位:总监、监理员、资料员,其它监理工程师根据工程实际,在配合施工期间视监理工作需要随叫随到。
每月按30日历天计,总监的到岗率(80)%,专业工程师到岗率(90)%,监理员及其他人员到岗率为(95)%。
其它时期可另行执行;违反此条规定,扣分:2分/次/人;2、根据施工监理合同专项条款规定:在服务期内,监理人员应保持相对稳定,以保证服务工作的正常进行,监理人员的更换,必须征得书面同意;对于不称职监理人员,无正当理由必须2日内离开,并在2日内人员更换到位,违反此条规定,扣分:5分/次/人;3、根据委托监理合同专项条款第规定:乙方在责任期内如果有重大失职,将按以下办法承担责任,赔偿损失:赔偿金=直接经济损失×酬金比率(酬金比率=监理酬金费/工程造价)同时给予本项目部全部考核分扣完处罚;扣分标准为10分/次。
4、监理人应按时向建设单位提供监理规划、监理细则、监理月报(每月25 日)及现场各种报告资料等,召开监理周例会,并于监理周例会后的二日内下发例会纪要:不及时传发以上资料的;扣1分/日/项5、不准向施工单位索取钱物,不准向施工单位报销任何消费票据;违反此条扣10分/次6、不能参与或接受影响监理公正、公平地开展工作的活动、礼品、礼金、宴请;违反此条扣10分/次7、不准泄露与本工程有关的技术和商务秘密;违反此条扣2分/次。

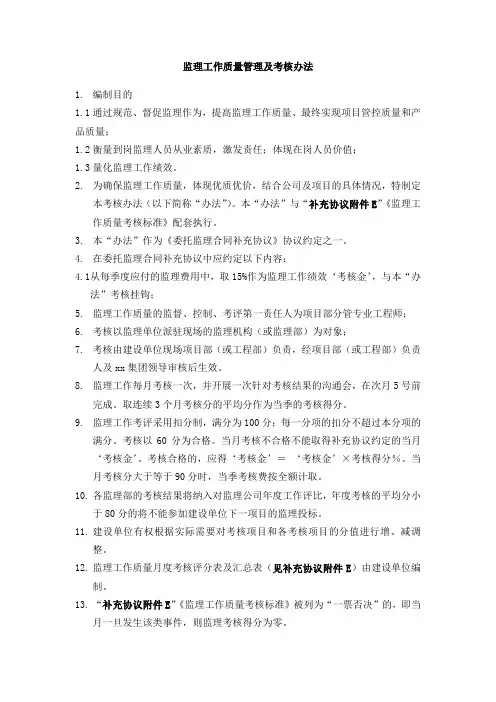

监理工作质量管理及考核办法1.编制目的1.1通过规范、督促监理作为,提高监理工作质量、最终实现项目管控质量和产品质量;1.2衡量到岗监理人员从业素质,激发责任;体现在岗人员价值;1.3量化监理工作绩效。
2.为确保监理工作质量,体现优质优价,结合公司及项目的具体情况,特制定本考核办法(以下简称“办法”)。
本“办法”与“补充协议附件E”《监理工作质量考核标准》配套执行。
3.本“办法”作为《委托监理合同补充协议》协议约定之一。
4.在委托监理合同补充协议中应约定以下内容:4.1从每季度应付的监理费用中,取15%作为监理工作绩效‘考核金’,与本“办法”考核挂钩;5.监理工作质量的监督、控制、考评第一责任人为项目部分管专业工程师;6.考核以监理单位派驻现场的监理机构(或监理部)为对象;7.考核由建设单位现场项目部(或工程部)负责,经项目部(或工程部)负责人及xx集团领导审核后生效。
8.监理工作每月考核一次,并开展一次针对考核结果的沟通会,在次月5号前完成。
取连续3个月考核分的平均分作为当季的考核得分。
9.监理工作考评采用扣分制,满分为100分;每一分项的扣分不超过本分项的满分。
考核以60分为合格。
当月考核不合格不能取得补充协议约定的当月‘考核金’。
考核合格的,应得‘考核金’=‘考核金’×考核得分%。
当月考核分大于等于90分时,当季考核费按全额计取。
10.各监理部的考核结果将纳入对监理公司年度工作评比,年度考核的平均分小于80分的将不能参加建设单位下一项目的监理投标。
11.建设单位有权根据实际需要对考核项目和各考核项目的分值进行增、减调整。
12.监理工作质量月度考核评分表及汇总表(见补充协议附件E)由建设单位编制。
13.“补充协议附件E”《监理工作质量考核标准》被列为“一票否决”的,即当月一旦发生该类事件,则监理考核得分为零。
14.本办法自监理单位接到“监理进场通知书”之日起执行。
补充协议附件E:xxx监理公司 xxxx 项目监理部年月度监理工作质量考核标准监理工作质量考核评分表(汇总)。
附件:
监理单位及其监理项目部的评价考核
1.评价方法:业主项目部负责对监理项目部标准化工作开展情况及其取得的实际效果进行综合评价,按照工程施工的具体情况,在工程建成投运后一个月内完成量化评价。
2.评价标准:对监理项目部标准化工作开展情况及其实际效果综合评价主要有项目部组建及资源配置、项目管理、安全管理、质量管理、造价与技术管理等方面内容,满分100分,具体评价指标及评价标准见附表。
检查表内各检查子项的标准分是该项工作评价的最高得分,同时也是检查扣分的上限。
3.评价结果应用
3.1 工程结算方面。
按照本工程合同相关条款(详见通用条款和专用条款中关于违约责任的规定执行),可将评价结果作为工程结算的依据。
最终结算金额在监理合同约定的结算基价基础上,按照“附表监理项目部综合评价表”评价考核的打分结果确定,即:
工程监理费结算金额=监理费结算基价-综合评价考核金额。
3.2 资信评价方面。
按照《国家电网公司输变电工程设计、施工、监理承包商资信管理通用办法》相关规定,监理项目部综合评价得分即为监理承包商本工程指标评价得分,将评价结果与承包商资信评价予以挂钩落实。
附表监理项目部综合评价表
2.本表一式三份,被考核参建单位、委托建设管理单位、省公司工程主管部门各存一份。
监理服务质量检查考核评分表
项目名称: 第1页
监理服务质量检查考核评分表J8.2.4-02 项目名称第2页
监理服务质量检查考核评分表J8.2.4-02 项目名称:第3页
监理服务质量检查考核评分表J8.2.4-02 项目名称:第4页
监理服务质量检查考核评分表J8.2.4-02 项目名称:第5页
监理服务质量检查考核评分表J8.2.4-02
项目名称:第6页
注:1、考核内容中,每单项扣分,直至扣完本项内容满分为止。
2、若受检项目不包含《评分表》所列全部检查项目,在具体评分时,所缺项目的得分和满分均按0分计取。
3、表中“合格”一栏中,当该单项得分小于该项应得分的50%时为不合格,打×,否则为合格,打√。
州正和监理有限责任公司项目监理部考勤表2007 年 10月份项目部名称:邱建国项目部项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2007 年 11月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年 1月份项目部名称:邱建国项目部项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年 2月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年 5月份项目部名称:邱建国项目部项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年6月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年7月份项目部名称:邱建国项目部共页第页出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年8月份项目部名称:邱建国项目部浙江衢州正和监理有限责任公司项目监理部考勤表2008 年9月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年10月份项目部名称:邱建国项目部项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年11月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2008 年12月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2009 年1月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国浙江衢州正和监理有限责任公司项目监理部考勤表2009 年2月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国2009 年3月份项目部名称:邱建国项目部项目部负责人:邱建国2009 年4月份项目部名称:邱建国项目部项目部负责人:邱建国2009 年5月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国2009 年6月份项目部名称:邱建国项目部出勤:√事假:○病假:△旷工:×迟到早退:☆项目部负责人:邱建国邓志军已回江西老家,不在本项目做了,工资算到5月份为止。
