停工工作联系函(完整版)
项目内部工作联系函
日期:2020年8月20日
致:董事长
事由:关于XXXXXX项目部工程停工事宜
尊敬的董事长。
我部承建的XXXXXXX项目部在内部管理工作中存在以
下几个问题,导致我部工作无法开展:
1.施工现场多次发生农民工讨薪事件,导致现场人员混乱,秩序混乱,工人情绪难以安抚。
为了防止因讨薪而出现的激烈情况,我们积极安抚工人,并引导民工朋友不要因过激讨薪造成不良影响,理性维护自身权益。
2.整个D区所有涉及钢筋原材料的部位,材料供应间断,无法保证现场用量。
因多次违约不按合同约定支付材料款,钢筋材料供应商于今年7月底暂停供应,导致整个施工现场所有涉及钢筋材料部位的工程都无法进行,工程进度无法按期完成,工人窝工及其严重,无奈只能被迫暂停施工。
3.各专业分包班组均向我们下发了工程联系函(后附),
其中大多数内容涉及工人讨薪、学生费、大量工人窝工及无工程材料等问题。
农民工是现代城市的建设者,工人起早贪黑,不怕脏不怕累,日晒雨淋,为保证此工程建设,付出了巨大的努力和牺牲。
我们认识到及时解决农民工工资的发放,确定工程顺利进行的重要性。
在暂停施工期间,我们所有人员随时待命(后附值班表),并对工地进行全面的安全排查,确保隐患排查不留死角。
我们已做好随时复工复产的准备。
一旦民工工资及工程材料能恢复正常,我们将全力保障此工程的顺利建设。
此致
敬礼
发函单位:XXXXXXXXX项目部。

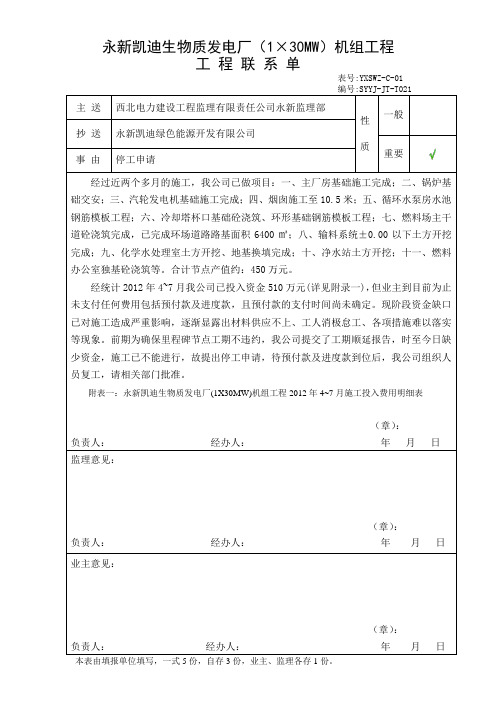

永新凯迪生物质发电厂(1×30MW)机组工程
工程联系单

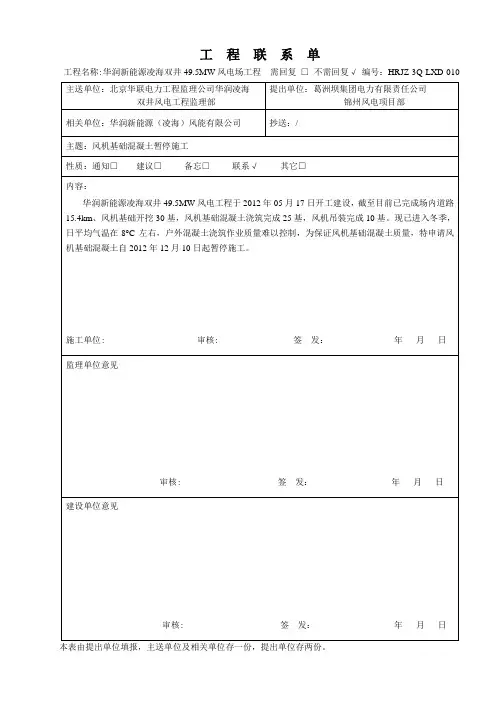

表号:YXSWZ-C-01
编号:SYYJ-JT-T021
主送西北电力建设工程监理有限责任公司永新监理部
性
质一般
抄送永新凯迪绿色能源开发有限公司
重要
事由停工申请
经过近两个多月的施工,我公司已做项目:一、主厂房基础施工完成;二、锅炉基础交安;三、汽轮发电机基础施工完成;四、烟囱施工至10.5米;五、循环水泵房水池钢筋模板工程;六、冷却塔杯口基础砼浇筑、环形基础钢筋模板工程;七、燃料场主干道砼浇筑完成,已完成环场道路路基面积6400㎡;八、输料系统±0.00以下土方开挖完成;九、化学水处理室土方开挖、地基换填完成;十、净水站土方开挖;十一、燃料办公室独基砼浇筑等。
合计节点产值约:450万元。
经统计2012年4~7月我公司已投入资金510万元(详见附录一),但业主到目前为止未支付任何费用包括预付款及进度款,且预付款的支付时间尚未确定。
现阶段资金缺口已对施工造成严重影响,逐渐显露出材料供应不上、工人消极怠工、各项措施难以落实等现象。
前期为确保里程碑节点工期不违约,我公司提交了工期顺延报告,时至今日缺少资金,施工已不能进行,故提出停工申请,待预付款及进度款到位后,我公司组织人员复工,请相关部门批准。
附表一:永新凯迪生物质发电厂(1X30MW)机组工程2012年4~7月施工投入费用明细表
(章):
负责人:经办人:年月日监理意见:
(章):
负责人:经办人:年月日业主意见:
(章):
负责人:经办人:年月日。

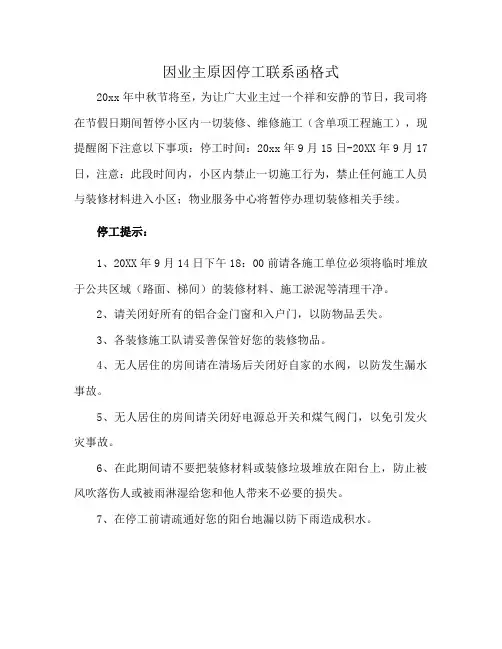

因业主原因停工联系函格式
20xx年中秋节将至,为让广大业主过一个祥和安静的节日,我司将在节假日期间暂停小区内一切装修、维修施工(含单项工程施工),现提醒阁下注意以下事项:停工时间:20xx年9月15日-20XX年9月17日,注意:此段时间内,小区内禁止一切施工行为,禁止任何施工人员与装修材料进入小区;物业服务中心将暂停办理切装修相关手续。
停工提示:
1、20XX年9月14日下午18:00前请各施工单位必须将临时堆放于公共区域(路面、梯间)的装修材料、施工淤泥等清理干净。
2、请关闭好所有的铝合金门窗和入户门,以防物品丢失。
3、各装修施工队请妥善保管好您的装修物品。
4、无人居住的房间请在清场后关闭好自家的水阀,以防发生漏水事故。
5、无人居住的房间请关闭好电源总开关和煤气阀门,以免引发火灾事故。
6、在此期间请不要把装修材料或装修垃圾堆放在阳台上,防止被风吹落伤人或被雨淋湿给您和他人带来不必要的损失。
7、在停工前请疏通好您的阳台地漏以防下雨造成积水。
停工报告联系单模板一、背景停工报告是指在工程或者生产过程中出现故障、事故、人员伤亡等情况,导致生产或工程的中断或者暂停。
这时需要立即报告相关部门或领导,以便及时处理。
针对这种情况,为了方便联系单的填写,特制定本停工报告联系单模板,帮助相关人员快速、规范地填写停工报告联系单。
二、联系单内容停工报告联系单包含以下内容:1. 停工报告联系单编号用于标识该停工报告的唯一编号,方便后续追溯参考。
例如: TD001。
2. 项目名称填写该停工报告所属的项目名称,例如:铁路桥梁工程。
3. 停工日期和时间填写该停工报告发生的具体日期和时间,如:2022年6月30日 15:00。
4. 停工原因填写该停工报告发生的具体原因,例如:发生了设备故障。
5. 事件描述对停工事件的描述,应当尽可能详细、准确,并指出当前形势对工程或生产的影响。
6. 解决方案对当前形势需要采取的具体措施和解决方案进行说明和阐述。
7. 相关人员填写涉及到该停工事件的相关人员的姓名和职务,例如:设备维修人员、项目经理等。
8. 联系方式填写该停工报告的联系人员的姓名和联系方式,例如:联系人姓名,联系电话。
9. 处理结果填写该停工事件的处理结果,应当介绍具体的处理方式和措施。
10. 审核签名或盖章表示审核的人员已审核该联系单。
三、填写注意点在填写停工报告联系单时,需要注意以下几点,以确保填写的联系单内容符合规范:1. 内容简明扼要停工报告联系单内容要精简、直接,突出重点,便于管理部门快速了解事件的情况。
2. 事实居中填写的内容应当以客观、实事求是为宗旨,不应当含有任何虚假信息或夸大处理效果。
3. 逻辑清晰,排版规范停工报告联系单在填写时,应当从事件的发生、原因、影响、处理等方面进行排版,确保清晰、简明。
同时排版应当符合技术规范、结构简洁明了。
四、总结本文介绍了停工报告联系单模板。
对于相关人员来说,填写规范的停工报告联系单能够确保故障能够及时得到处理、取得更好的处理效果。
关于停工联系单的回复
致:****钢结构集团有限公司
对于贵司的停工联系单我司已经收到,对此我司高度重视,现就贵司所提的停工事宜,作以下回复:
据贵司联系单所述:因建筑材料波动,而我司拒绝调价,故于20**年*月*日全面停工。
我司认为,贵司停工的做法是欠妥的,也是没有理由的。
据贵我双方签订的《建设工程施工合同》第一部分“合同协议书”第四条第2项约定:本项目采用总价包干,除因发包人要求的设计调整引起的工程量变更且变更部分经发包人签证确认合同价款调整外,其余价款均不做调整。
第三部分“专用合同条款”第11.1条约定,合同执行期内材料价格上涨的因素及人工工资上涨因素,属于承包人的风险范围。
双方在合同签订后,我司按约支付了合同总价10%的备料款,目的也是为规避材料价格波动。
合同对双方均具有法律约束力,任何一方必须严格履行,一旦违约,应承担违约责任。
贵司擅自停工的行为,不但违反了合同约定,而且有损于我司的企业形象。
希望贵司能信守承诺,尽快复工,积极履行合同约定的施工内容。
此复
********有限公司
年月日。
因甲方不付进度款停工联系函尊敬的甲方,
我以此函向您详细说明由于您未按时支付进度款项,我们不得不暂停工程的情况。
首先,我想提醒您,根据我们之间签订的合同,您同意按照工程进度支付相应的款项。
这些款项对于我们顺利完成工程至关重要。
然而,截至目前,我们遗憾地通知您,我们尚未收到您应支付的进度款。
您的拖欠款项已经对我们的工程进展产生了严重的负面影响。
作为您的合作伙伴,我们一直致力于以最高的标准和质量完成工程。
然而,由于资金短缺,我们无法继续承担工程所需的费用和支出。
我们多次与您联系,提醒您支付未付款项,并详细说明了这种拖欠款项对我们的困境和工程进度的影响。
我们希望通过与您的积极合作,共同解决这个问题。
然而,遗憾的是,我们至今未收到您的回复或支付款项的任何迹象。
由于您未履行合同约定的支付义务,我们不得不采取停工措施。
我们的员工和供应商也受到了这一决定的影响,这对我们整个团队造成了巨大的困扰。
我们深感遗憾,并对这种局面感到非常失望。
我们希望您能认识到这个问题的紧迫性,并且能够迅速采取行动解决未付款项的事宜。
我们相信,通过您的合作与支持,我们能够重新启动工程,并按计划完成。
我们强烈建议您立即与我们联系,与我们一起解决款项支付的问题,并重新安排工程进度。
我们希望尽快解决这个问题,以免进一步延误工期和引发不必要的法律纠纷。
请您务必认真对待此事,并尽快回复我们的函件。
我们期待着您的合作与支持,以便我们能够恢复工程的正常进行。
谢谢您的理解与合作。
此致,
(你的名字)
(你的职位)
(你的公司名称)。
因甲方原因造成停工联系函范本
尊敬的乙方:
我方收到乙方关于停工的通知后,我方深表歉意。
我们非常重视与乙方的合作,我们的目标是确保工程按时按质的顺利进行。
我们理解停工对乙方造成的不便和经济损失,我们承诺将竭尽所能尽快解决问题,并确保工程按原计划尽快恢复正常。
我们会密切关注工程进展并为乙方提供及时准确的信息。
但是,我们希望乙方能够理解,停工是由于甲方原因造成的,这是我们意外的不可抗力,与乙方无关。
然而,我们承认我们应该在此方面通知乙方的时间更早,我们会不断努力改进和提高沟通和协调水平。
同时,我们也希望乙方能够尽快处理好自己的事情,为工程的顺利进行再次做好准备。
如果乙方需要我们提供任何支持或协助,我们将非常乐意与乙方合作。
最后,我们再次对停工造成的不便和经济损失深表歉意。
我们相信,通过我们的合作和努力,我们会最终使工程按时按质完成,达到我们的共同目标。
谢谢。
因甲方原因停工联系函尊敬的乙方:我们收到了您方最近的催促函件,特致函告知。
我们不得不承认,由于我们方的管理不善,以致于工程停工,造成了诸多不便,我们对此感到十分抱歉。
同时,我们高度重视此次事件,已经组织了紧急会议,进行了深入研究和分析,制定了相应的应对方案和措施。
现将具体情况向您方做出说明:一、停工原因我们方与您方签订的《xxx工程建设合同》规定,必须在XX年XX月XX日之前完成建设、竣工验收等全过程。
然而由于近期出现了一系列不可预见的问题,导致工程进度远远滞后于原计划。
1.资金紧张问题因为资金管理不善,前期投入的经费无法满足后期工程建设需要,我们不得不面临着资金紧张的困境。
为了节约成本,我们没有采用一些高质量的建筑材料和设备,这导致了后期出现的很多问题。
加之施工场地的地质条件较差,我们在进行基础工程方面遇到了很多困难和挑战。
这些问题加起来就造成了我们严重的资金问题。
2.人员问题为了缓解资金困境,我们在人员方面也做了一定的缩减,这导致了工程队伍出现了一定的人手不足问题。
为了保证工程建设的质量和进度,我们不得不临时从其他项目借调人员,这也导致了部分工程进展缓慢。
3.其它原因另外,由于市场因素、政策调整等一系列不可控因素的影响,我们方面也遭遇到了一定的困难,这也是导致工程进度滞后的原因之一。
二、解决方案和措施针对工程停工的问题,我们一直在积极寻求解决方案和措施,现将我们的具体措施向您方做出说明。
1.重新调整资金安排我们将积极与银行合作,争取项目资金的提前下拨,同时会尽最大的努力寻找其他资金来源,确保项目可以顺利进行。
2.增加施工人员为了加快工程进度,我们将采取增加施工人员的措施,确保工程可以在规定的时间内完成。
3.加强材料和设备的管理我们将严格按照国家标准和规定选择优质建材和设备,确保工程的质量和可靠性,避免因引入劣质材料和设备而导致工程问题。
4.加强计划管理和监督我们将重新制订工程进度计划和管理方案,加强现场监督和协调,确保工程进度符合合同要求。
