二次结构砌体工程的样板做法
- 格式:docx
- 大小:2.68 MB
- 文档页数:75
二次结构及装修实体样板实施方案
一、实体样板制作要求
1、工程所有实体的分部分项工程均应做实体样板,实体样板经验收合格后应对所有进场相对应专业班组进行详细技术交底,且留存记录;
同时项目应严格按实体样板标准进行检查验收;
2、实体样板应分层体现分项工程的整个流程工艺;
3、实体样板中应在展板中注明分项工程作业条件;
4、实体样板中应在展板中注明分项工程作业所用工具和设备等内容;
5、实体样板中应在展板中注明分项工程的操作控制重点和难点;
6、实体样板中应在展板中注明分项工程各分层工艺的验收标准;
7、分项工程的实体样板实施和验收时间应在工程实施总计划中单独注明;
8、A类:在拟建建筑上制作实体样板;B类:在拟建建筑外制作实体样板。
在施工程有场地条件应采用B类实体样板,如现场无条件可
采用A类,A类实体样板必须保留影像资料,尽量保存实体样板,
如实体样板无法保存,应制作展板。
9、分项工程实体样板名称详见附件1,但不限于表中内容。
二.分部分项工程实体样板内容
分项工程实体样板名称表。
目录第一章编制依据 (2)一、施工合同及主要规范、规程和标准 (2)二、施工图纸 (2)三、主要规范、图集及标准 (2)四、主要法规(国家、行业) (2)第二章工程概况 (3)工程概况 (3)第三章施工准备 (3)一、专业设计概况 (3)二、技术准备 (9)三、施工员准备 (9)四、砌墙工程 (10)五、钢筋绑扎 (13)六、植筋 (14)七、模板 (17)八、应注意的质量问题 (17)第四章施工安排 (18)一、蒸气加气砌块砌筑施工准备 (18)二、砌体结构施工工艺 (19)三、交叉作业与配合施工 (25)第五章安全生产、文明施工 (26)第六章工期及进度控制 (27)第七章工程实例 (27)第一章编制依据一、施工合同及主要规范、规程和标准:《重庆市公安局档案馆施工合同》《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001《砌筑砂浆配合比设计规程》JGJ98-2000《建筑装饰装修工程施工质量验收规范》GB50210—2001二、施工图纸:表1—三、主要规范、图集及标准:参见《重庆市公安局档案馆工程施工组织设计》四、主要法规(国家、行业):第二章工程概况工程概况:本工程为重庆市公安局档案馆,位于江北区石子山街24号,西临内环高速,距观音桥商业圈6公里,距解放碑11公里.本建筑结构为框架剪力墙结构,建筑结构安全等级为二级,抗震设防6度.地下1层,地上6层,本项目总建筑面积8569。
49平方米,建筑高度27。
6米(室外地坪算至女儿墙顶)。
第三章施工准备一、专业设计概况1、本工程采用框架剪力墙结构体系,外墙采用加气混凝土空心砌块,其余参见结构图细部要求,其构造和技术要求见国标02J102—2及本施工方案。
2、墙体厚度及定位:墙体厚度除注明者外均为200,轴线中分;或者100,轴线靠边.3、预留洞的封堵:砌筑墙留洞待管道设备安装完毕后,用C20细石混凝土填实;变形缝处双墙留洞的封堵,应在双墙增设套管。
附件:构造柱施工1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口。
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝。
构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土预制过梁1、选材要求:采用混凝土预制过梁,混凝土等级C25。
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm时应做过梁。
圈梁设置1、选材要求:根据设计图纸要求设置圈梁2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
门窗洞口预埋混凝土块1、选材要求:采用C20 混凝土预制混凝土块2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋。
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm。
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算。
在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分。
窗台压顶做法1、选材要求:采用混凝土现浇窗台板2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%。
3、压顶下部砖砌完后先进行压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm。
砖垫实体要求:砌体墙下部(无水房间)应砌筑200mm 高且不少于三皮标准砖。
线管线盒做法1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C20。

工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公司交底部位填充墙及二次结构砼工序名称砌体及二次结构2、图纸建筑设计要求2.1墙体:墙体除注明者外均为200厚,且轴线居中或墙体齐柱边。
2.2墙体根部坎台的设置:住宅厨卫间离地300处用C20细石混凝土浇筑;多水房间及平屋面退台无门处外墙及空调板、装饰线脚等水平外挑板的外墙以及外墙面与水平板交接处若无砼返梁离地200处均用C20细石混凝土浇筑。
其余未说明墙体离地200处C20细石混凝土浇筑。
2.3到顶的墙体须与梁底板顶紧,做法为:墙体顶上一皮用实心砌块砌筑,上端预留空50用C20细石砼填实。
砼空心砌块墙与钢筋混凝土梁、墙、柱连接应满足《蒸压加气混凝土砌块建筑构造》(03J104)的要求。
2.4防火墙应砌至上层楼板底或梁底,缝隙处应填实,墙身洞口应用非燃烧材料填实。
2.5凡砌体上的门、窗洞口及预留洞顶部过梁、圈梁均按结构图施工,各种门过梁标高均要考虑相应建筑地面面层的建筑厚度,加以适当提高以保证门洞的净高,请施工时注意。
2.6主要设备用房的墙体均需预留设备入口,施工单位须与安装单位配合施工,待设备就位后再封砌墙体。
2.7 通风竖井砌筑时,内壁砌筑砂浆灰缝须饱满,应随砌随抹平压光,保证风道密实,内侧平整,风道底部的建筑垃圾应清理干净。
二、施工准备1材料准备工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公司交底部位填充墙及二次结构砼工序名称砌体及二次结构注:(1)主楼范围内顶层砖砌体砂浆强度等级均为M7.5(2)蒸压灰砂普通砖可用同强度的混凝土普通砖替代。
2 主要机具搅拌机,后台计量设备,5mm筛子、手推车、大铲、铁锹、刀锯、带齿刃、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。
3 作业条件(1)施工部位按楼栋号划分,各楼框架填充墙施工部位,必须在后植筋工程全部完成后,检验合格,方可砌筑。
二次结构砌体施工方案一、工程概况非承重内隔墙、外围护墙全部采用加气混凝土砌块砌筑,填充墙的厚度有250mm、200mm等规格,其中250mm厚填充墙为外围护墙,200mm厚填充墙为内隔墙。
填充墙依据图集砌筑,砌筑砂浆为M5水泥砂浆,砌块强度等级为MU3。
5,密度≤600kg/m3,砌体底部及顶部斜砌使用的烧结页岩砖强度等级为MU10,砌体结构中圈梁、构造柱、配筋带、抱框柱混凝土强度等级为C20。
二、施工部署1. 质量目标本工程质量目标为合格。
二次结构工程的质量目标为:各分项工程合格率100%.2. 施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从上向下,首先是五层砌筑,之后是四至一层砌筑.二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工.3.施工准备工作任务划分4.劳动力配置劳动力均衡需求量如下:5.机械配置6.材料进场及存放A. 所有材料按计划进场,材料股负责及时供应.材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中.B。
水泥、砂、石、轻集料砌块等材料按现场平面布置图堆放。
7.施工现场平面布置二次结构施工时应根据现场重新按照装修施工需要进行布置,但尽量利用现有的水、电、消防等设施及现场硬化路面。
在主楼西侧中间位置设置一部物料提升架.三、施工准备1.技术准备工作A. 专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。
B. 编制主要材料及机具的需用计划,物资设备部门按计划分批按时组织进场。
C。
专业技术人员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。
E。
外管部门做好劳动力计划,并组织评审及选择工作。
2.施工准备工作A。
现场临时用电由甲方提供的变压器接入的现场总配电箱位于现场北侧,本工程采用TN~S三项五线制供电系统,各施工楼层设流动箱,以满足装修用电。
为了保证物料提升机的正常使用,物料提升机用电采用独立电源供电。
(整理)⼆次结构砌筑⽅案.丽都河畔17#楼⼆次结构加⽓砼砌块砌筑施⼯⽅案编制⼈:审核⼈:审批⼈:河北麟峰建筑⼯程有限公司⼆零⼀⼀年六⽉⼀⽇主体⼆次结构加⽓砼砌块砌筑施⼯⽅案⼀、编制依据(1)《建筑⼯程施⼯质量验收统⼀标准》(GB50300-2001)(2)《砌体⼯程施⼯质量验收规范》(GB50203-2002)(3)《建筑安装分项⼯程施⼯⼯艺标准》(4)本⼯程施⼯图纸、变更、⼯程洽商(5)采⽤图集:国家建筑标准设计图集05J3-4加⽓混凝⼟砌块建筑构造、02J102-2框架结构填充⼩型空⼼砌块墙体建筑构造、04J101砖墙建筑构造、G322-1~4钢筋混凝⼟过梁图集、构造柱做法详国标03G363(6)本⼯程施⼯组织设计。
⼆、⼯程概况本⼯程为丽都河畔17#、18##住宅楼⼯程,位于友谊北⼤街与北⽯环交⼝东南⾓,建筑⾯积均为19846.94㎡,建筑占地⾯积均为716.29㎡,其中地上建筑⾯积均为18458.96㎡,地下建筑⾯积均为1387.98㎡。
由河北腾华房地产开发有限公司开发建设,北京中华建规划设计研究院有限公司设计,河北九润⼯程项⽬管理有限责任公司监理,河北麟峰建筑⼯程有限公司承建。
本⼯程为⾼层住宅楼,地上26层,地下⼆层。
本⼯程项⽬等级为⼀级,本建筑为⼀类⾼层,建筑耐⽕等级地上为⼀级,地下室耐⽕等级为⼀级。
结构形式为剪⼒墙结构,结构抗震等级:三级,安全等级为⼆级,结构设计使⽤年限50年。
基础型式:平板式筏型基础,地基基础的设计等级为⼄级。
⼯程⽤途:地下⼀层为储藏室,地下⼆层平时储藏室,战时为甲类⼆等⼈员掩蔽所。
地上⼀⾄⼆⼗六层为住宅。
±0.000以下外墙:与⼟壤接触部分为250厚⾃防⽔钢筋混凝⼟墙,其他为钢筋混凝⼟墙;内墙除钢筋砼墙外为200厚或100厚陶粒混凝⼟空⼼砌块墙。
±0.000以上外墙除钢筋混凝⼟墙外为200厚加⽓混凝⼟砌块墙,墙体外贴挤塑聚苯板。
内墙除钢筋砼墙外为200厚或100厚、150厚加⽓混凝⼟砌块墙。
施工组织设计(方案)报审表工程名称:茅台镇老街旅游配套工程编号:致:贵州宇建工程管理咨询有限公司(监理单位)仁怀市城市开发建设投资经营有限责任公司(建设单位)我方已根据施工合同的有关规定完成了茅台镇老街旅游配套工程砌体结构施工方案的编制,并经我单位技术负责人审查批准,请予以审查。
附:茅台镇老街旅游配套工程砌体结构施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期建设单位审查意见:建设单位建设单位代表日期本表一式三份,建设单位、承包单位、监理单位各留一份。
茅台镇老街旅游配套工程砌体结构施工方案编制:审核:审批:中铁建工集团有限公司茅台镇老街旅游配套工程项目部2016年月日目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)四、施工准备 (3)五、砌体结构施工 (5)六、质量保证措施 (11)七、安全文明施工措施 (12)八、成品保护措施 (13)九、绿色施工措施 (13)一、编制依据《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)《砌体结构工程施工质量验收规范》 GB50203-2011《蒸压加气混凝土砌块建筑构造》03J104《蒸压加气混凝土砌块》GB/T11968-2006《建筑施工扣件式钢管脚手架安全技术规范》 JGJ/130-2011《建筑工程施工质量验收统一标准》 GB50300-2013二、工程概况1、工程简述工程名称:茅台镇老街旅游配套工程建设单位:仁怀市城市开发建设投资经营有限责任公司设计单位:贵州省城乡规划设计研究院监理单位:贵州宇建工程管理咨询有限公司茅台镇老街旅游配套工程位于贵州省遵义仁怀市茅台镇河滨路与杨柳湾路之间。
工程规划用地面积44000㎡,总建筑面积50233㎡,其中规划建筑面积17199㎡,保留建筑面积33034㎡。
项目包括万寿宫、川剧院、茅台镇史博物馆等13个建筑单体。
施工准备1.1.砌体特点及总体安排砌体原材料分别堆放在每栋楼施工电梯附近,使用小型机械运至施工电梯处,砂浆使用预拌砂浆,运至施工电梯附近,样板房设在一或二层根据楼层情况而定。
1.2.图纸及规范要求1、墙体材料如下表所示:注:卫生间周围填充墙采用M10水泥砂浆砌筑2、填充墙材料和平面位置应仔细阅读建筑图,不可随意更改。
3、灰缝厚度均匀饱满度:蒸压普通砖横与竖缝控制在10mm,加气混凝土砌块水平、竖向灰缝不应大于15mm,水平灰缝要贯通。
为控制将来墙体裂缝的产生,饱满度要求达到规范要求,与柱接茬部位要填充密实,此处要专门检查。
砌块填充墙应沿柱(剪力墙)高每隔500配置2A6墙体拉筋,拉筋应沿墙全长贯通。
5、构造柱按以下原则设置:1)外墙的阳角(包括悬挑结构的阳角)应设置构造柱;2)砌体墙的端部(无混凝土墙、柱时)及楼、电梯间四角处;宽度≥2m的洞口的两侧;3)当墙长超过5m或层高2倍时,应在墙体长度中部设置构造柱,间距≤5m;4)入门洞口两侧沿墙身设通高的构造柱,截面为墙厚×120,纵筋2C12,S拉钩A6@200。
(水电间、防火门、进户构造柱断面:墙厚×200,配筋4C12,A6@200,砼C25。
构造柱的钢筋应锚入梁板或基础内上下各500,留出钢筋长度不小于700,钢筋搭接600。
6、构造柱钢筋绑完后,应先砌墙,在构造柱处留出马牙搓,再浇构造柱混凝土,柱顶模板支设为喇叭口型,砼一次浇筑成型,达到设计强度后剔除凸出砼。
7、墙高>4m时,半层或者门窗洞口上部与混凝土过梁贯通设置水平系梁。
水平系梁断面:墙厚×200,配筋4C12,6@250,砼C20。
钢筋搭接600。
8、加气混凝土填充墙上预留洞口(含半埋的电表箱、消火栓箱等)宽度≥300mm时,按洞口的宽度及过梁上的墙体高度选用省标11YG301中过梁,当过梁上的墙体高度hw≤1.0m时,按1级荷载选用;当过梁上的墙体高度1.0m<hw≤2.0m时,按2级荷载选用;当过梁上的墙体高度超过2m时,见单独标注。
目录1.编制依据 (2)2.工程概况 (3)3.施工准备 (5)4.主要施工方法 (10)5.质量要求和质量验收 (20)6.安全文明施工 (24)1.编制依据1.1.《翻建书库项目施工组织设计》1.2.《翻建书库项目结构、建筑施工图》1.3.《工程做法》(08BJ1-1)1.4.《墙身-加气混凝土(砌块、条板隔墙)》(88J2-3A)1.5.《墙身-外墙保温》(88J2-9)1.6.《无障碍设施》(88J12-1)1.7.《常用门窗》(05J4-1)1.8.《地沟及盖板》(02J331)1.9.《内装修-室内(楼)地面及其他装修构造》(03J502-3)1.10.《屋面工程质量验收规范》(GB0207-2002)1.11.《砌体结构工程施工质量验收规范》(GB50203-2011)1.12.《建筑地面工程施工质量验收规范》(GB50209—2010)1.13.《建筑装饰装修工程质量验收规范》(GB50210—2001)1.14.《建筑涂饰工程施工及验收规范》(JGJ29-2003)1.15.《建筑工程施工质量验收统一标准》(GB50300-2001)1.16.《安全防范工程技术规范》(GB50348-2004)1.17.《施工现场临时用电安全技术规范》(JGJ46-2005)1.18.《建筑机械使用安全技术规程》(JGJ33-2001)1.19.《建筑施工高处作业安全技术规范》(JGJ80-91)1.20.《混凝土结构后锚固技术规程》(JGJ-145-2004)1.21.《建筑施工手册》2.工程概况2.1.本工程位于大兴区西红门镇七村,南侧紧邻南五环,地下一层为库房,地上两层为办公室。
本工程建筑面积为:2600.44㎡。
内外高低差为0.9m。
采用现浇钢筋混凝土框架结构。
2.2.主要做法2.3.工程质量目标争创竣工“优质工程”与“安全文明工地”。
2.4.工期目标本工程装修计划工期为:2012年8月1日至2012年10月31日。
工序样板如何做?标准尺寸及基本要求收好!源自 | 豆丁施工1、基础样板尺寸要求:长2500×宽2500×高2000。
基本要求(1)筏板砼:1800×1800、剪力墙:2000×200、防水压槽:2000×60、独立柱(居中设置):500×500、后浇带:1800×300,如图所示。
(2)①-②立面:高2000、右侧剪力墙宽600、底部砼高500,如图所示。
(3)止水钢板规格为宽300×3(宽*厚),埋入砼中1/2高,转角部位须一次弯折成型。
柱箍筋穿过止水钢板时,箍筋断开弯折成“L”形与钢板焊接相连,严禁焊穿钢板(如图);砼施工缝浇筑前必须进行凿毛处理(如图)。
(4)剪力墙钢筋及套管设置:钢筋绑扎质量、间距符合规范要求,满绑满扎;拉钩设置@400,暗柱箍筋末端弯钩135°,水泥支撑全部绑扎到位,顶排穿墙套管距离墙顶500,穿墙套管带止水翼环,套管做加筋固定处理。
(5)A-B立面:高2000、右侧留设车库连通口止水钢板、正面体现外墙砼成型500、外墙防水冷底子油500、防水卷材铺贴1000,底部设置砼垫层250宽。
①防水各项工艺展示齐全,冷底子油、附加层、底层卷材翻包,保护墙砌筑等展示齐全,防水收头部位预留凹槽。
②对拉螺杆割除,螺栓孔封堵,表面防水处理。
③砼须进行凿毛处理、止水钢板埋入剪力墙内1/2、钢筋接茬留设500。
④止水钢板双面焊接,搭接不小于10cm。
(6)B-A立面:筏板厚度为300、独立柱砼浇筑500高,如图所示。
后浇带施工缝安装快易收口网处理;独立柱钢筋连接接头面积不小于50%,预留连接区段长度符合要求,钢筋做套丝或焊接处理。
2、钢筋、模板、砼样板尺寸要求:长5100×宽3500×高2500。
基本要求(1)顶板砼样板(俯视图):1000×3500、顶板钢筋样板:2000×3500。
二次结构砌体工程的样板做法
工程质量样板先行是工程施工质量管理的一种行之有效的做法,鉴于当前各项目部技术水平和质量意识存在较大差异,质量通病不能达到有效治理,三分司工程部结合各建设项目实际情况,决定对分公司建设项目实行建筑工程“样板先行”制度,具体做法及相关标准如下:
一、技术交底
·1、技术准备
1)认真熟悉图纸和规范要求,做好二次结构墙体砌筑前的技术交底工作。
2)进行图纸会审,核对砌筑砂浆的种类、使用部位、强度等级等内容
3)根据砌块的尺寸和灰缝厚度计算出皮数和排数,制作批数杆。
4)施工前放线,经复核,办理验线手续。
5)植筋及钢筋绑扎,并办理隐检手续。
2、材料要求及准备
1)砌块:烧结普通砖、烧结多孔砖、烧结空心砖、蒸压加气混凝土砌块等材料按设计要求。
砖进场时,要有出厂合格证书,检验证明、准用证。
材料员对砖的表观进行检查,验收,要求砖尺寸误差±2mm,边角整齐、色泽均匀,无起拱,并由试验员立即送试,标砖每批或同批2万块送试一组,多孔砖每批或同批2
万块送试一组,合格后方可使用。
2)砂浆:砌筑砂浆应严格按照设计要求配合比拌制。
当砌筑砂浆的组成材料有变更时,其配合比应重新确定。
二、样板实施
1、工艺流程
墙体放线→材料见证取祥→确定组砌方法→扫砖撂底、墙体盘角→立杆挂线、砌筑→验收、养护并转入下一循。
2、页岩砖操作工艺
1)砌筑砖砌体时,砖应提前 1 ~ 2 天浇水湿润。
灰砂砖含水率宜为5% ~
8% ;现场检验砖含水率的简易方法采用断砖法当砖截面四周融水深度为15~20mm 时,视为符合要求的适宜含水率。
2)宜采用“三一” 砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。
当砌砖工程采用随铺砂浆随砌筑时,铺浆长度不得超过750mm ;施工期间气温超过30 ℃时,铺浆长度不得超过500mm 。
3)砖砌体转角处和交接处应同时砌筑,不能同时砌筑处必须留斜搓,搓子长度不应小子墙体高度的2/3,搓子必须平直,通顺。
隔墙与墙或柱子不同时砌筑时,除转角处外,可留阳搓加预埋拉结筋。
沿墙每500mm预留Φ6钢筋2根,其埋入长度从墙的留搓处算起每边均不小于500mm,末端应加90度弯钩。
施工洞口也应按以上要求留水平拉结筋。
隔墙顶应沉降14d后再用立砖斜砌挤紧。
纵横墙交接处留斜槎
纵墙交接处留阳槎
砖砌顶部转角部位
砖砌顶部中间部位
4)安装过梁、梁垫时其标高、位置及型号必须准确,坐灰饱满,如坐灰厚度超过20mm时要用细石混凝土铺垫,过梁安装时两端支承点的长度应一致。
5)钢筋砖过梁的底面砂浆层厚度不宜小于30mm。
砂层中配置钢筋直径不应小于5mm,其间距不宜大于120mm,钢筋两端伸入墙体内的长度不宜小于250mm,并有向上的直角弯钩,如图所示:
6)砌砖墙时与构造柱联结处砌成马牙搓,每个马牙搓沿高度方向的尺寸
不宜超过300mm(即五皮砖)。
砖墙与构造柱之间应沿墙高每500mm设置2Φ6水平拉结钢筋连接,每边伸入墙内不应少子500mm(有抗震要求
时,不应少子1000mm )。
7)在开始排砖撂底时,就应考虑窗间墙及窗上墙的竖缝分配,合理安排七分头位置。
采用立口砌砖时,砖要离开门窗口约 3mm,不要把框挤得变形。
采用塞口砌砖肘,洞口砌筑宽度应比实际尺寸放大10~20mm 。
在砌窗边墙时,两侧组砌方式应对称。
门窗洞口的预埋块应按设计或标准图集的要求预制,与砖砌体同时砌筑。
窗间墙砌至过梁底时,应检查两边砖墙标高。
安放过梁应座浆饱满,
并保证梁底标高比窗上口边框高出15~20mm。
8)当外墙设置通长窗时,窗下应设钢筋混凝土压顶,压顶配筋;压顶
下应设置抗裂柱,间距不大于3m ,抗裂柱内配不小于4φ12纵筋及φ6@200
箍筋;压顶和抗裂柱纵筋搭接、锚固长度不小于500mm。
拉结筋设置应符合
抗震要求。
通常窗压顶配筋
3、普通混凝土小型空心砌块操作工艺
1)砌筑小砌块时,应清除表面污物和芯柱用小砌块孔洞底部的毛边,剔除外观质量不合格的小砌块。
2)砌体施工前,应将基层清理干净,按设计标高进行找平,并根据施工图及砌体排列组砌图放出墙体的轴外边线、洞口线以及第一皮砌块的分块线,放线结束后应及时组织验线工作,并经监理单位复核无误后,方可施工。
3)砌筑时,小砌块包括多排孔封底小砌块、带保温夹芯层的小砌块均应底面朝上(即反砌)砌筑。
4)在房屋四角或楼梯间转角处设立皮数杆,皮数杆间距不得超过15m。
皮
数杆上应画出各皮小砌块的高度及灰缝厚度。
在皮数杆上相对小砌块上边
线之间拉准线,小砌块依准线砌筑。
5)小砌块砌筑应从转角或定位处开始,内外墙同时砌筑,纵横墙交错搭接。
外墙转角处应使小砌块隔皮露端面;T字交接处应使横墙小砌块隔皮露端面,纵墙在交接处改砌两块辅助规格小砌块所有露端面用水泥砂浆抹平
小砌块转角处及T字交接处砌法
6)小砌块应底面朝上反砌于墙上。
承重墙体严禁使用断裂小砌块。
砌块墙内不得混砌粘士砖或其他墙体材料。
镶砌时,应采用定制的辅助砌块、无齿锯切割砌块或采用与砌块强度同等级的预制混凝土块。
三、质量标准
构造柱尺寸和位置的允许偏差
放线尺寸允许偏差
普通混凝土小型空心砌块允许偏差
四、优质砌体样板图片展示
·
质量控制流程
基层结构板清扫
基层结构板润湿↓
无防水返坎设置
厨卫间砼导墙设置
↓
线管预埋在墙内,用砂浆塞实
砌筑至一步架停歇↓
墙体砌筑完双面勾缝
预留斜顶砌位置↓
沉降14d砌筑斜顶工艺施工流程
砌筑前墙体放线
有水房间止水带拼模
·植筋
构造柱及拉结钢筋与主体结构混凝土采用植筋锚固。
采用A、B组分植筋胶泥。
A组(主剂)和B组(固化剂)按10:1搅拌均匀。
施工温度为-50C 至400C。
固化时间:24小时。
1. 钢筋植筋施工流程:点这免费下载施工技术资料钻孔、清孔、配制胶泥、注胶泥、植钢筋。
2. 植筋孔径和孔深要求:
Φ6钢筋:孔径8mm,孔深8cm。
Φ12钢筋:孔径16mm,孔深15cm。
·钢筋绑扎
构造柱主筋连接采用搭接,搭接长度为不同线径的搭接倍数。
构造柱主筋搭接区及柱上下端60cm范围内箍筋加密100,箍筋分别为8个和7个。
·材料控制
·墙体砌筑
小型空心砌块墙底部砌筑不少于三皮页岩实心砖。
厨房间、卫生间隔墙(有防水要求)的底部浇筑200厚C20素混凝土。
灰缝宽度控制在10mm——12mm内。

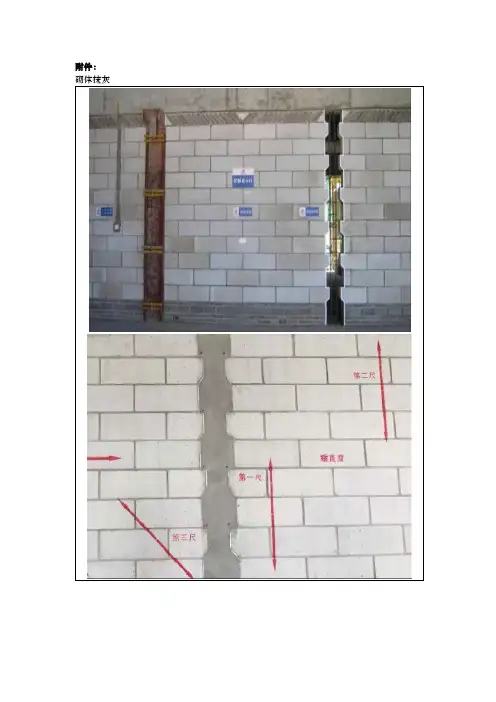

灰缝的平直度进行拉线和尺量检查,每10m不大于10mm。
灰缝饱满度要求:
水平灰缝≥80%点这免费下载施工技术资料
垂直灰缝应填满砂浆,不得有明缝或瞎缝。
填充墙顶部采用页岩实心砖斜砌,斜砌角度为45-60度。
填充墙顶部斜砌间隔时间不少于7天。
·节点构造(案例)。
