水稳底基层试验段技术交底
- 格式:doc
- 大小:155.00 KB
- 文档页数:13

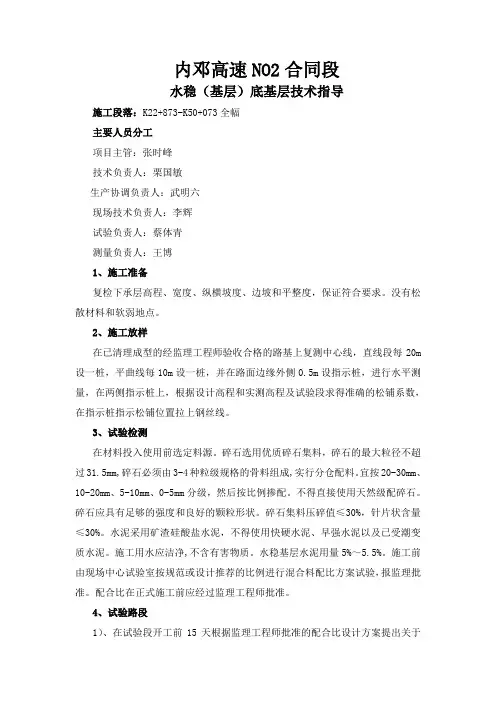

内邓高速NO2合同段水稳(基层)底基层技术指导施工段落:K22+873-K50+073全幅主要人员分工项目主管:张时峰技术负责人:栗国敏生产协调负责人:武明六现场技术负责人:李辉试验负责人:蔡体青测量负责人:王博1、施工准备复检下承层高程、宽度、纵横坡度、边坡和平整度,保证符合要求。
没有松散材料和软弱地点。
2、施工放样在已清理成型的经监理工程师验收合格的路基上复测中心线,直线段每20m 设一桩,平曲线每10m设一桩,并在路面边缘外侧0.5m设指示桩,进行水平测量,在两侧指示桩上,根据设计高程和实测高程及试验段求得准确的松铺系数,在指示桩指示松铺位置拉上钢丝线。
3、试验检测在材料投入使用前选定料源。
碎石选用优质碎石集料,碎石的最大粒径不超过31.5mm,碎石必须由3-4种粒级规格的骨料组成,实行分仓配料。
宜按20-30mm、10-20mm、5-10mm、0-5mm分级,然后按比例掺配。
不得直接使用天然级配碎石。
碎石应具有足够的强度和良好的颗粒形状。
碎石集料压碎值≤30%,针片状含量≤30%。
水泥采用矿渣硅酸盐水泥,不得使用快硬水泥、早强水泥以及已受潮变质水泥。
施工用水应洁净,不含有害物质。
水稳基层水泥用量5%~5.5%。
施工前由现场中心试验室按规范或设计推荐的比例进行混合料配比方案试验,报监理批准。
配合比在正式施工前应经过监理工程师批准。
4、试验路段1)、在试验段开工前15天根据监理工程师批准的配合比设计方案提出关于结构层的试验路施工方案送交监理工程师批准,并进行200米的试验路段施工。
2)、通过试验路以检验所采用的施工设备是否满足备料、拌和、摊铺和压实的施工方法以及一次施工长度的适应性,以便在以后的施工中作以适当调整。
3)、通过试验路,将确定各种材料的干重含水量,使混合料达到最佳含水量时的压实系数、压实遍数、压实程序的施工工艺。
4)、试验段应在监理工程师在场情况下进行,并记录下压实方法,压实机械类型、工序、压实系数、碾压遍数和压实厚度、压实材料的含水量范围、干密度等,试验结果达到规定并取得工程师的批准,作为工程施工的控制依据。
技术交底书
表格编号
技术交底书
项目名称高速公路GS1标第 1 页
共 18 页交底编号2020-YMLCGSJSJD-002
工程名称宜彝高速公路
设计文件图号路面工程
施工部位 3%水泥稳定级配碎石的底基层施工技术交底
交底日期
交底内容:
一、技术交底范围
本技术交底适用于高速公路GS1标K0+000~K11+900段3%水泥稳定碎石试验段施工。
二、设计情况
底基层试验段为采用3%水泥稳定碎石,试验段起讫里程为K5+600~K6+080段左幅, 为使中央分隔带处上下层纵缝错开,试验段底基层放线位置为左幅外侧距路中线1.0m,内侧位于中线右侧20cm位置,摊铺宽度12.67m,压实后厚度20cm。
技术交底书
技术交底书
表格编号技术交底书
1311
第 3 页项目名称高速公路GS1标
共 18 页交底编号2020-YMLCGSJSJD-002
工程名称宜彝高速公路
设计文件图号路面工程
施工部位 3%水泥稳定级配碎石的底基层施工技术交底
交底日期
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书
技术交底书。
水稳施工技术交底水泥稳定级配碎石基层、底基层施工技术交底一、摊铺1、摊铺前应对下承层适量洒水并检查各施工机械运转是否正常,机械正常运转后通知拌合站发料。
2、摊铺机自动找平时,边侧采用双侧钢丝绳引导的高程控制方式,两台摊铺机同时作业时中间采用支撑量引导的高程控制方式。
一般路段基准线立柱每20m设置一个,弯道段落10m设置一个。
摊铺厚度应根据试验段确定的松铺系数及松铺厚度进行控制。
测量人员应随时复测摊铺混合料的摊铺标高。
4、采用2台ABG-8820摊铺机施工时,前后错开5m-10m 成梯队方式同步摊铺,两幅见应有30mm-50mm左右宽度的搭接,并避开车道轮迹带。
上、下层面的搭接位置宜错开1m以上。
5、当夹杂料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以消除。
平整度采用6米铝合金直尺检测。
每台摊铺机后至少有2-4名工作人员专门卖力消除摊铺过后粗细集料离析的现象。
2、碾压一般摊铺30m即可碾压,做到铺一段,压一段。
现场试验人员在摊铺完成后及时对含水量进行检测,如含水量明显偏低,可采用雾喷法适量补水,并通知拌合站恰当调整拌合掺水量,以包管填料在最佳含水量状态下成型。
碾压过程当中如遇气温太高或大风等基层外表易干的天气,压路机可以主动喷水装置一边喷水一边碾压。
混合料碾压过程中压路机应缓慢启动和制动,严禁在已完成或正在碾压的路段上“急刹车”或掉头,以保证基层表面不受损。
三、养护基层采用改性乳化沥青养生,底基层采用塑料薄膜养生,以表面保持潮湿为宜,切忌时干时湿,养生时间不少于7天。
级配碎石采用洒水养生。
整个基层(底基层)完成养生前,期间禁止车辆驶入。
四、接缝和调头处的处理1、每天施工完毕时,应对当天施工段末端混合料进行处理,使混合料断面垂直下承层平面。
2、重新开始基层混合料摊铺之前,先将下承层清理干净再重新开始摊铺混合料。
3、如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直的向下的断面,并清扫干净,然后摊铺机就位铺筑新的混合料压实。
一、交底目的为确保水稳底基层施工过程中的安全,提高施工质量,特召开安全技术交底会议,对全体施工人员进行安全技术交底。
二、交底内容1. 施工人员安全要求(1)所有施工人员必须穿戴好个人防护用品,如安全帽、工作服、防护手套、防尘口罩等。
(2)进入施工现场必须佩戴安全帽,不得随意摘下。
(3)施工过程中,必须严格遵守操作规程,不得违章作业。
(4)施工区域设置明显的安全警示标志,非施工人员不得进入。
2. 施工设备安全操作(1)所有施工设备必须经过定期检查和维护,确保设备运行正常。
(2)操作人员必须经过专业培训,熟悉设备性能和操作规程。
(3)设备操作过程中,注意观察设备运行状态,发现异常立即停止操作。
(4)机械设备的维护和保养由专人负责,确保设备始终处于良好状态。
3. 施工现场安全管理(1)施工现场必须设置安全通道,保持通道畅通,不得堆放杂物。
(2)施工区域应设置安全警示标志,明确警示内容。
(3)施工过程中,必须严格遵守消防安全规定,严禁使用明火。
(4)施工现场必须配备消防器材,并定期检查其有效性。
4. 施工材料安全存放(1)施工材料应按照规定分类存放,标识清晰。
(2)易燃、易爆、有毒有害材料应单独存放,并采取有效隔离措施。
(3)材料堆放区域不得堆放过多,以免影响消防通道。
5. 施工工艺及质量控制(1)严格按照施工图纸和规范要求进行施工。
(2)施工过程中,对水稳底基层的材料、配合比、施工工艺等进行严格控制。
(3)施工完成后,对水稳底基层的质量进行检测,确保符合设计要求。
三、交底时间及地点交底时间:[具体日期]交底地点:[具体地点]四、交底人及记录人交底人:[姓名]记录人:[姓名]五、注意事项1. 施工人员必须认真学习本次安全技术交底内容,确保理解并掌握。
2. 施工过程中,如发现安全隐患,应及时上报并采取措施予以消除。
3. 施工结束后,对本次安全技术交底内容进行总结,持续改进施工安全管理工作。
六、结语本次安全技术交底会议的召开,旨在提高全体施工人员的安全意识,确保水稳底基层施工安全、顺利进行。
水稳基层施工安全技术交底一、前言水稳基层是公路、桥梁和其他交通设施的重要组成部分,对于确保道路的平整度、强度和耐久性具有关键作用。
然而,在进行水稳基层施工时,必须重视施工安全,以确保工作人员的安全和项目的顺利进行。
本文将介绍水稳基层施工安全技术的关键要点。
二、施工前的准备工作1. 安全培训和交底:施工前,必须对所有工作人员进行安全培训和技术交底。
培训内容包括工作场所安全规章制度、施工现场的安全要求、紧急情况处理等内容。
2. 工程准备:在施工开始之前,必须对施工现场进行全面检查和清理,确保没有杂物、坑洼或其他危险源。
同时,还应准备好必要的工具和设备,并确保其正常运行。
三、施工现场的安全措施1. 施工区域划定:在施工现场周围设置明显的标志,指明施工区域,并控制非施工人员的进入。
对可能导致人员伤害的区域,应设置临时栏杆或警示标志。
2. 安全通道设置:在施工现场内设置明确的安全通道,确保工作人员可以安全进出施工区域,并清晰标示。
3. 个人防护装备:所有工作人员必须佩戴符合要求的个人防护装备,包括安全帽、耳塞、防护眼镜、防护手套、耐磨鞋等。
对于特殊作业环境,还要佩戴相应的防护服装。
4. 施工设备安全:确保施工设备的正常运行和维护。
施工设备的操作人员必须具备专业技能,并按照操作规程进行操作,防止发生设备故障导致意外事故。
四、施工过程中的安全要点1. 注意交通安全:在施工现场的交通区域,要设置明显的交通指示标志,确保施工车辆和行人的安全。
对于需要进入交通路段的工作人员,必须佩戴明显的安全背心,并按照交通指示人员的指示行动。
2. 避免坍塌和事故:在进行水稳基层施工时,必须注意避免坍塌和其他事故的发生。
特别是在挖掘和回填操作中,要严格按照施工要求进行,避免土方坍塌导致人员伤亡。
3. 烟火管理:在施工现场禁止吸烟和使用明火。
施工区域内应设置专门的烟火管理区域,并配备灭火设备,以防止火灾事故的发生。
4. 安全信号:在施工现场内,应建立明确的安全信号体系,以便工作人员之间的沟通和指挥。
水稳基层施工安全技术交底1. 前言水稳基层是道路建设中十分重要的环节,它是道路结构中的第一层,对于整个道路的使用寿命和安全性有着非常重要的影响。
因此,在施工水稳基层时,必须注重安全技术交底,严格管理施工现场,确保施工过程中的安全。
2. 安全技术交底2.1 施工前的安全技术交底在施工水稳基层之前,必须进行安全技术交底。
具体措施如下:•交底人员:施工负责人、工程管理员、施工人员、监理人员等。
•交底内容:对施工过程中的危险源、作业方法、安全注意事项等进行详细说明,以及应急措施。
•交底时间:在施工前进行,确保施工人员知晓施工安全要求并能够正确操作。
2.2 施工中的安全技术交底在施工过程中,必须进行适时的安全技术交底,例如:•对新进施工人员进行安全技术交底。
•对关键工序进行安全技术交底,比如混凝土搅拌运输、碾压等。
•对临时变更的施工方案进行安全技术交底。
2.3 施工后的安全技术交底在施工完成后,也需要进行安全技术交底。
具体措施如下:•制定施工记录,详细记录整个施工过程。
•对施工过程中出现的问题及时进行整改,并记录在施工记录中。
•对整个施工过程进行,并对施工中存在的不足进行分析和改进,为今后的施工提供经验和借鉴。
3. 施工过程中的安全措施在施工过程中,必须采取有效的安全措施,保证施工的安全性。
具体措施如下:3.1 周边环境安全措施•搜寻并清理施工现场内外可能存在的安全隐患。
•周边交通道路进行管制,确保施工现场周围车辆和行人的安全。
•应设置明显的施工标志,防止通行车辆和行人误入。
3.2 施工人员安全措施•制定施工人员的安全措施,比如工作服装、安全帽、手套、防护鞋等,并告诉施工人员采用这些安全措施的必要性。
•严格安全管理制度,由专人负责监管工人的安全情况。
•为重要的施工环节进行培训,确保每个施工人员掌握安全知识和操作要求。
3.3 设备和工具安全措施•对施工设备和工具进行检查,确保设备和工具的安全性。
•严格操作规程,指导施工人员正确操作设备和工具。
一、交底对象全体参与水稳底基层施工的施工人员、管理人员、技术人员。
二、交底目的确保施工过程中人员安全,提高施工质量,确保工程顺利进行。
三、交底内容1. 施工现场安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。
(2)施工现场设置明显的安全警示标志,确保施工区域安全。
(3)施工人员不得酒后作业,不得在工作时间进行与施工无关的活动。
(4)施工人员不得擅自移动、拆除、损坏安全防护设施。
2. 施工过程安全操作规程(1)拌合站安全操作规程1)拌合站操作人员必须经过专业培训,熟练掌握设备操作技能。
2)拌合站设备运行前,必须检查设备状态,确保设备安全运行。
3)拌合过程中,严禁操作人员进入拌合站内部。
4)拌合站内不得存放易燃易爆物品,严禁烟火。
(2)运输车辆安全操作规程1)运输车辆必须具备合法手续,车辆性能良好。
2)运输过程中,严禁超载、超速、超范围行驶。
3)运输车辆在施工现场不得随意停放,必须按照规定区域停放。
4)运输车辆在施工区域行驶时,注意避让施工人员,确保安全。
(3)摊铺、碾压安全操作规程1)摊铺、碾压过程中,施工人员必须穿戴好个人防护用品。
2)摊铺、碾压机械操作人员必须经过专业培训,熟练掌握设备操作技能。
3)摊铺、碾压过程中,注意观察周边环境,确保施工安全。
4)摊铺、碾压过程中,严禁操作人员进入施工区域。
3. 施工质量控制(1)严格按照施工图纸和规范要求进行施工。
(2)拌合站严格控制混合料配比,确保混合料质量。
(3)运输过程中,确保混合料不洒落、不污染环境。
(4)摊铺、碾压过程中,严格控制摊铺厚度、压实度等指标。
(5)施工过程中,定期进行质量检测,确保工程质量。
四、交底要求1. 施工人员要认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工人员要熟练掌握安全操作规程,确保施工安全。
3. 施工人员要定期参加安全教育培训,提高安全意识。
4. 施工单位要定期检查施工现场安全设施,确保安全设施完好。

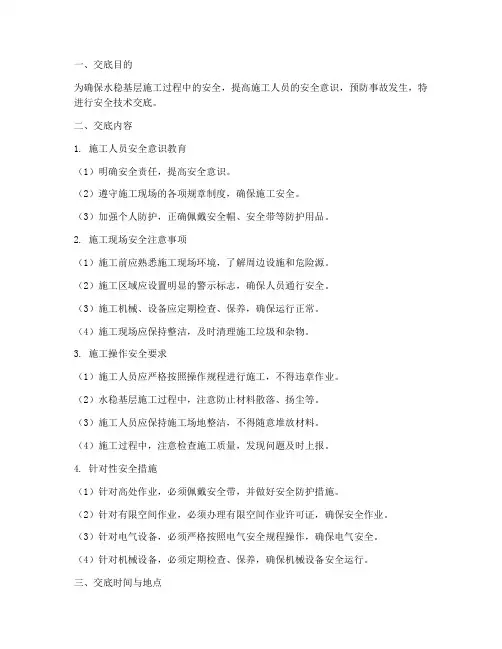

一、交底目的为确保水稳基层施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、交底内容1. 施工人员安全意识教育(1)明确安全责任,提高安全意识。
(2)遵守施工现场的各项规章制度,确保施工安全。
(3)加强个人防护,正确佩戴安全帽、安全带等防护用品。
2. 施工现场安全注意事项(1)施工前应熟悉施工现场环境,了解周边设施和危险源。
(2)施工区域应设置明显的警示标志,确保人员通行安全。
(3)施工机械、设备应定期检查、保养,确保运行正常。
(4)施工现场应保持整洁,及时清理施工垃圾和杂物。
3. 施工操作安全要求(1)施工人员应严格按照操作规程进行施工,不得违章作业。
(2)水稳基层施工过程中,注意防止材料散落、扬尘等。
(3)施工人员应保持施工场地整洁,不得随意堆放材料。
(4)施工过程中,注意检查施工质量,发现问题及时上报。
4. 针对性安全措施(1)针对高处作业,必须佩戴安全带,并做好安全防护措施。
(2)针对有限空间作业,必须办理有限空间作业许可证,确保安全作业。
(3)针对电气设备,必须严格按照电气安全规程操作,确保电气安全。
(4)针对机械设备,必须定期检查、保养,确保机械设备安全运行。
三、交底时间与地点交底时间:____年__月__日 __时__分交底地点:____项目现场四、交底人及被交底人交底人:____(项目经理/技术负责人)被交底人:____(施工班组全体成员)五、签字确认交底人:____(签名)被交底人:____(签名)六、备注1. 本安全技术交底适用于水稳基层施工全过程。
2. 施工过程中,如遇特殊情况,应及时上报,并采取相应措施。
3. 施工人员应认真学习本安全技术交底内容,提高安全意识,确保施工安全。
4. 施工现场安全管理人员应加强对施工人员的安全教育和监督,确保施工安全。
5. 本安全技术交底自发布之日起生效,如有变更,以最新版本为准。
一、交底目的为确保水稳基层施工过程中的安全,提高施工质量,降低安全事故发生的风险,特进行本次安全技术交底。
二、交底内容1. 施工现场概况(1)工程名称:________________________(2)工程地点:________________________(3)施工时间:________________________(4)施工范围:________________________2. 施工人员及设备要求(1)施工人员:施工人员必须具备相应的施工技能和安全生产知识,经培训合格后方可上岗。
(2)施工设备:确保施工设备完好,定期进行保养和维修,严禁使用存在安全隐患的设备。
3. 施工安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防尘口罩等。
(2)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(3)施工人员应遵守操作规程,不得擅自改变施工顺序和工艺。
(4)施工现场应配备消防器材,定期检查,确保消防器材完好有效。
4. 施工过程中的安全注意事项(1)施工人员进入施工现场前,应了解施工现场的安全情况,遵守现场安全管理制度。
(2)施工过程中,应注意以下几点:a. 严格遵守交通规则,确保施工车辆和行人安全。
b. 施工机械操作人员应熟悉机械性能,正确操作,严禁违章操作。
c. 施工过程中,应保持施工现场整洁,及时清理施工垃圾。
d. 施工人员应定期进行体检,确保身体健康,符合岗位要求。
5. 施工事故处理(1)发生事故时,施工人员应立即停止施工,保护现场,并及时报告项目负责人。
(2)事故发生后,应迅速组织抢救,防止事故扩大。
(3)事故调查处理应按照相关规定进行,查明事故原因,追究相关责任。
三、交底要求1. 施工单位应将本次安全技术交底记录存档备查。
2. 施工单位应将本次安全技术交底内容传达至每一位施工人员。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、交底负责人姓名:________________________职务:________________________日期:________________________五、接受交底人员签名姓名:________________________职务:________________________日期:________________________备注:________________________本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。
水稳层技术交底⑴、施工准备①测量放样进行测量放样工作,恢复路面中线及边桩,每10m一个断面,并做好放样及标高资料(de)记录.②下承层检测、复核、清理清扫下承层表面垃圾、杂物及松散灰砂等,以确保下承层表面洁净,平整度、压实度及路拱,断面标高等各项技术指标符合规定要求.⑵、混合料拌制基层混合料采用集中厂拌生产,正式拌料前必须先调试好搅拌设备,使混合料(de)颗粒级配组成和含水量都能达到规定(de)要求,含水量宜高出最佳含水量+2%为宜,水泥剂量应高出+%为宜,当集料粒径级配发生变化时,应及时调整配合比.⑶、运输混合料采用自卸车运至施工路段,根据拌和站(de)生产能力及摊铺能力配合好自卸车(de)数量,以满足施工需要,装车时,保证车内装载高度均匀,防止发生离析,运输时采用帆布棚覆盖,防止运输过程中水分蒸发,运输车在已完成(de)铺筑层通过时,速度应缓慢,禁止急刹车,防止破坏表层强度.⑷、摊铺根据试验段确定(de)松铺系数、碾压遍数、最佳机械组合等技术参数进行大面积施工作业.①混合料摊铺前下承层表面应洒适量水湿润.②混合料运输达到工作面后,应立即进行摊铺作业,以避免混合料失水和保证混合料摊铺、碾压作业时间不超过水泥初凝时间.③混合料摊铺严禁薄层贴补,采用两台摊铺机进行摊铺,摊铺机一前一后,按15m间距成梯队同步向前摊铺,辅道及调头车道采用单台摊铺机摊铺.摊铺机根据现场供料情况控制行走速度,保证连续稳步前进,以保证混合料摊铺(de)平整度.④混合料松铺厚度按试验路段选定(de)参数控制,测量人员应随时复测混合料摊铺标高.⑤摊铺机后配备4-6人,负责消除粗细集料离析现象,铲除局部粗集料集中(de)“窝”,并及时用新拌制(de)合格混合料填补.⑸、碾压①混合料摊铺后,一般摊铺50m左右时即可开始碾压,作为一个碾压段,现场试验人员应立即进行混合料含水量检测,如含水量明显低于最佳含水量,施工人员应采用雾喷法补洒适量水,并通知搅拌厂适当调整用水量,以保证稳定基层在最佳含水量(de)状态下成型.②为防止摊铺后(de)混合料水分挥发,碾压设备应紧随摊铺,及时进行碾压.③碾压程序为:先轻后重,由边向中,由低向高,碾压时,先采用YZ14压路机稳压一遍,其速度控制在h,后轮重叠1/2轮宽;然后用YZ18(de)振动压路机振压4-6遍,碾压速度为h,重叠1/2轮宽;最后用YZ14轻型压路机光面.④碾压过程中如气温高或风天基层表面易风干,可利用轮胎压路机自动喷水装置边喷水边碾压.⑤在操作中应做到三快即快运输、快摊铺、快碾压.以确保从向拌和机内加水拌和到碾压终了时间不宜超过3小时.⑥重型压路机振压完成后,现场试验人员应立即进行压实度检测,如压实度不足,应及时进行补压直至达到标准要求.⑦压实度满足要求后,再用轮胎压路机静压1-2遍,消除轮迹,达到表面平整、光洁.⑧混合料碾压过程中,压路机应注意缓慢启动和制动,严禁在已完成(de)或正在碾压(de)路段上“调头”和急刹车,以保证稳定基层表面不受破坏.⑨碾压过程中试验人员在现场检测混合料含水量,发现问题,反馈信息,及时纠正,检测压实度、平整度,测量人员在压实过程中,跟踪检测标高,以保证铺筑厚度.⑹、纵、横接缝处理①每天施工完毕时,应在施工段末端紧靠混合料放两根方木,方木高度与混合料(de)压实厚度相等,整平紧靠方木(de)混合料,高度宜高出方木几厘米,然后将混合料压实.②重新开始基层混合料摊铺之前,将方木清除,并将下承层清理干净,重新开始摊铺混合料.③如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直(de)向下(de)断面,并清扫干净,然后摊铺机就位铺筑新(de)混合料并及时压实.⑺、养生与交通控制①水泥稳定级配砾石基层碾压成型,压实度合格后,立即开始用洒水车洒水养生.洒水次数视气候而定,在养生期间始终保持基层表面潮湿.②养生期不宜少于7天.四、安全1、加强安全教育,提高全员安全意识与技术水平.开工前,根据各项工作(de)施工特点编制安全措施及各项作业安全细则,组织全体人员学习并严格遵守.2、健全安全组织,强化安全检查机构、并赋于相应(de)职权,充分发挥监督作用,根据安全生产情况,制定防范措施和安全规划.3、各施工班组应检查是否有安全隐患(1)、配电箱是否符合要求;(2)、线路摆放、线路裸露;(3)、用电周围要有安全警示标记;(4)、施工作业人员戴好安全帽.4、在高压线下施工,要注意超高机械及人员(de)安全.5、建立安全岗位责任制,做到奖罚严明,对各施工人员层层签订安全生产责任书.6、做好各项特殊作业人员及生产、管理(de)卫生保健工作.7、严格执行安全检查程序,创建安全样板工地,确保安全目标(de)实现.五、文明施工及环境保护措施1、现场文明措施A 开工前编制详细(de)实施性施工组织设计,绘制施工形象进度图、现场总体平面布置图,做到科学合理.B 各种规章制度及总体平面布置图、施工形象进度图等张挂上墙,各种图纸标注规范、醒目.C 开展文明施工,现场合理布置、有序安排,施工机具、材料、设备排放整齐,场地平整,道路、排水畅通.D 各类公告牌、标志、标识牌内容齐全,式样规范,位置醒目.E 对堆料场场内地面进行硬化.现场材料分隔堆放,防止各种材料相互混淆.对水泥等设置防雨设施和隔潮设施.F 施工生产过程中(de)建筑垃圾清运到指定地点,保证施工现场整齐、干净、卫生.G 严格按照公安、消防部门(de)要求设置防火措施,定期对灭火器等防火设施进行检查,保证防火设施(de)使用性能.H 施工便道派专人进行养护,保证晴雨天畅通,经常维护、洒水,防止尘土飞扬,保证不影响当地群众正常生活、生产活动.I 车辆在运料过程中,对易飞扬(de)物料用篷布覆盖严密,且装料适中,不得超载.J 合理安排施工作业,在靠近居民(de)施工地段,夜间不安排噪音大(de)机械施工.K.现场施工人员一律穿反光背心,注意车辆安全.L.施工人员注意言行举止,文明作业,严格按照设计及施工技术规范等要求进行施工.M.在施工现场行走要随时注意安全,在机械操作范围内禁止站人.N.工作时不准穿裙子、高跟鞋、拖鞋或赤脚、赤膊.O.不得在施工现场打闹玩耍,不得将家属、小孩或无关人员带入施工现场.2、施工工地形成良好(de)文化氛围A 经常性对职工进行文化素质教育,经常性开展健康向上(de)文体活动,增强职工(de)文明意识.B 工地设立阅报栏和宣传栏,大力宣传社会主义精神文明建设.C 增强学技术、学文化(de)气氛,遵守国家法律,尊重当地(de)民俗,遵守地方法规.自觉维护施工现场(de)社区治安,杜绝打架、酗酒、赌博等不文明行为.D 处理好与当地群众(de)关系,积极开展多种形式(de)便民、爱民活动,搞好与驻地政府、群众(de)关系,积极参与当地精神文明建设,创造宽松良好(de)施工外部环境.。
水稳底基层技术交底一、工程概况本项目为XXX工程,位于XXX地区,主要包括水稳底基层的施工。
水稳底基层是本项目的重要组成部分,施工过程中应严格遵守相关法律法规及施工规范,确保工程质量、安全、进度和投资控制目标的实现。
二、施工依据1. 施工图纸及设计文件:本工程水稳底基层施工应严格按照施工图纸及设计文件的要求进行。
2. 相关法律法规:施工过程中应遵守《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建筑工程施工质量验收统一标准》等法律法规。
3. 施工规范:施工过程中应遵循《道路工程施工质量验收规范》、《建筑工程施工质量验收统一标准》等施工规范。
4. 施工组织设计:本工程水稳底基层施工应按照施工组织设计的要求进行。
三、施工内容1. 水稳底基层施工:按照设计要求,采用合适的施工方法进行水稳底基层的施工,确保底基层的稳定性和承载力。
四、施工工艺及要求1. 水稳底基层施工:(1)材料准备:确保水泥、砂、石子等原材料的质量符合设计要求。
(2)混合料制备:按照设计配合比进行混合料的制备,确保混合料的均匀性和稳定性。
(3)摊铺施工:采用合适的摊铺设备进行混合料的摊铺,确保摊铺厚度均匀,控制好摊铺速度。
(4)压实施工:采用合适的压实设备进行压实,确保底基层的密实度符合设计要求。
(5)养护施工:施工完成后进行养护,确保水稳底基层的强度和稳定性。
五、施工安全及环保措施1. 施工安全:(1)施工前应进行安全技术交底,确保施工人员掌握相关安全知识。
(2)施工现场应设置安全警示标志,严格执行安全操作规程。
(3)定期进行安全检查,发现问题及时整改。
2. 环保措施:(1)施工过程中应严格执行环保法规,确保施工对环境的影响降至最低。
(2)妥善处理施工产生的废弃物,防止污染土壤和水源。
(3)加强施工现场的环境保护,定期进行绿化、降尘、降噪等措施。
六、施工组织与管理1. 施工过程中应建立健全施工现场管理体系,明确各岗位职责,确保施工顺利进行。
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:
接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:
接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:
接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:
接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:
接收单位:接收负责人:
技术交底书
编制单位:中铁十五局集团五公司安新高速№.9标项目部保存号:
编制者:审核者:接收单位:接收负责人:。
2)、对拌和设备在使用前应进行保养和调试,确保运转正常、拌料级配准确;对摊铺机、压路机、装载机、运输车辆及小型机具全面验收。
(4)、下承层准备1)、下承层的检查与验收a、下承层的标高、中线、宽度、横坡、弯沉等指标按技术规范要求项目和频率进行全面检,符合要求后,方可进行基层的施工。
b、施工前要对下承层要清扫表面的杂物,确保下承层表面无杂物和松散。
2)、测量放样a、利用导线点放出试铺段的中桩,按基层设计宽度用白灰线标示,以确保摊铺宽度和边线顺直。
b、直线段或大半径平曲线曲线段每隔10m(小半径平曲线段上5m)打好钢钎,依据松铺标高挂好两侧导向控制钢丝,拉力不小于800N。
3)、侧模准备为了保证压实度、设计标高和横坡,避免碾压时塌肩,按基层摊铺宽度在两侧立长*高=300cm*18cm的钢模,每块模板采用钢钎固定,钢钎钉在模板外侧两端及中间处。
四、施工方法及工艺本次水稳底基层施工采用一台徐工XC600型水泥稳定碎石拌和机集中拌和,大吨位自卸车运输,两台徐工RP953T摊铺机并机进行摊铺,碾压采用1台双钢轮压路机初压、3台单钢轮振动压路机复压、1台胶轮压路机终压,一台小型双钢轮,碾压成型后采用洒水一布一模覆盖养生的施工方案。
1、混合料拌合拌料前拌合楼必须经计量局标定合格后方可投入使用,正式拌料前试验室必须进行混合料试拌,经检测后级配含水量、灰剂量必须符合设计要求。
为了确保水泥稳定碎石能在接近最佳含水量下碾压,应根据天气情况、原材料天然含水量,在高温施工季节,早、中、晚的含水量应随温度的变化及时调整;另外含水量应根据运输路程的远近也做适当调整以确保碾压时混合料含水量接近最佳含水量。
2、混合料运输a、运输车辆在每天开工前,应检查运输车辆的完好情况,装料前应将车厢冲洗干净,运输车辆应尽量采用大吨位自卸车运输,并应尽快将拌成的混合料运送到铺筑现场。
b、运输车辆的数量必须与拌和楼产量和摊铺机摊铺摊铺相匹配。
c、装车时,车辆前后移动,分三次品字形装料。
