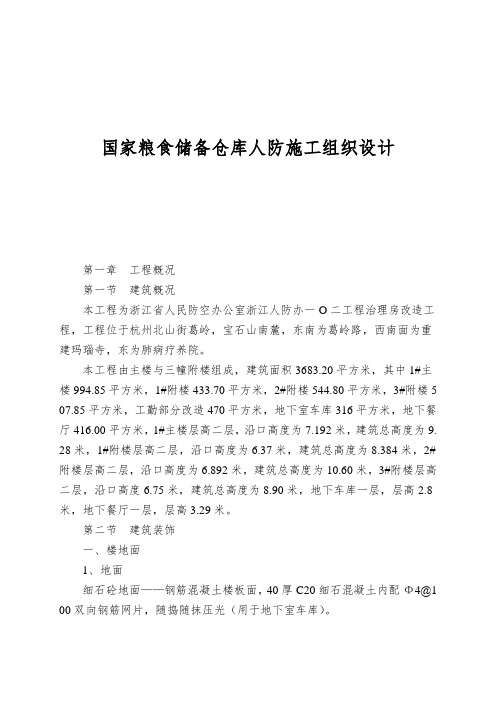

(精品仓库管理)国家粮食储备仓库人防施工组织设计国家粮食储备库人防施工组织设计第一章工程概况第一节建筑概况本工程为浙江省人民防空办公室浙江人防办一O二工程管理房改造工程,工程位于杭州北山街葛岭,宝石山南麓,东南为葛岭路,西南面为重建玛瑙寺,东为肺病疗养院。
本工程由主楼与三幢附楼组成,建筑面积3683.20平方米,其中1#主楼994.85平方米,1#附楼433.70平方米,2#附楼544.80平方米,3#附楼507.85平方米,工勤部分改造470平方米,地下室车库316平方米,地下餐厅416.00平方米,1#主楼层高二层,沿口高度为7.192米,建筑总高度为9.28米,1#附楼层高二层,沿口高度为6.37米,建筑总高度为8.384米,2#附楼层高二层,沿口高度为6.892米,建筑总高度为10.60米,3#附楼层高二层,沿口高度6.75米,建筑总高度为8.90米,地下车库一层,层高2.8米,地下餐厅一层,层高3.29米。
第二节建筑装饰一、楼地面1、地面细石砼地面——钢筋混凝土楼板面,40厚C20细石混凝土内配Φ4@100双向钢筋网片,随捣随抹压光(用于地下室车库)。
防滑地砖地面——钢筋混凝土楼板面,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于地下餐厅厨房)。
磨光花岗岩地面——钢筋混凝土楼板面,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩板面层(用于地下餐厅)。
2、楼面防滑地砖楼面——钢筋混凝土楼板,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于一层卫生间、二层服务间、走廊)。
磨光花岗岩楼面——钢筋混凝土楼板,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩面层(用于一层大厅、走廊)。
防滑地砖防水楼面——钢筋混凝土楼板,30厚1:3水泥砂浆兼找平层、四周抹八字角,防水涂料二度,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于二层卫生间)。
木楼板地面——钢筋混凝土楼板,60厚1:6水泥焦渣填充层,50X50@400架空20木龙骨,18厚松木毛底板45斜(稀)铺,防潮卷材一层,100X18长条硬木企口地板,地板漆二道(用于一、二层接待室)。

xxxx粮库施工组织设计目录:一、工程概况及特点 (2)工程概况 (2)工程特点: (4)二、施工总体部署 (4)施工目标 (4)施工组织机构 (5)劳动力安排 (5)流水施工段划分及施工顺序 (5)施工进度安排 (6)主要施工机械选用 (6)三、施工准备 (6)人员组织准备 (6)技术准备 (7)施工机械进场准备 (7)材料物资、设备的进场准备 (7)施工现场准备 (8)四、主要工程施工方法及措施 (8)平整场地与填土 (8)跟管夯扩挤密桩施工 (8)深层水泥搅拌桩施工 (9)承台基础及主要土建工程施工 (9)钢结构制作工程 (15)钢结构安装工程 (25)水、电、通风工程 (29)五、质量保证措施 (29)六、进度保证措施 (31)七、安全生产措施 (32)八、文明施工措施 (34)十、节约措施 (36)附件一、附件二、附件三、附件四、附件五、附件六、附图七、附图八、附图九、附图十、xxxx国家粮库新建工程第Ⅱ标段一、工程概况及特点工程概况本工程位于xx省xx市xx镇xxxx与xxx交汇处三角地带,西面隔河有205国道通过。
工程占地面积122500m2,规划建设13幢平房粮库及附属工程。
本工程是西侧6幢平房仓,每幢l800m2(长×宽=60×30),总建筑面积为10800m2。
由xxxxxx规划设计研究院设计,建筑结构细部施工图采用国内贸易部xxxx研究设计院设计的标准图集号:XL-9811,子项名称:30m跨钢结构平房仓.土层地质概况表本工程场地原为一片农田,地势较平坦,自然地面标高+(±相当于吴松口标高)。
场地静止水位埋深。
根据xx市建筑设计院提供的地质勘察报告,场地浅层地基土质较软,如不经处理,地基持力层不能满足设计承载力要求(详见土层地基。
(桩顶标高,桩身强度3MPa)。
对粮仓房心部分(堆粮区)采用“深层水泥搅拌桩”复合地基(桩项标高,桩身强度),以满足地基承载力标准值分别达到180kpa 和80kpa的设计要求。
粮仓工程施工组织设计一、工程概况本项目为粮仓工程,主要包括粮食仓库建设、粮食加工厂、粮食储备库、物流配送中心等设施。
粮食仓库建设规模为10万吨级,采用钢筋混凝土框架结构,占地面积约为20000平方米,总建筑面积约为15000平方米。
粮食加工厂包括粮食加工生产线、原料仓库、成品仓库等,占地面积约为8000平方米,总建筑面积约为5000平方米。
粮食储备库占地面积约为12000平方米,总建筑面积约为8000平方米。
物流配送中心占地面积约为10000平方米,总建筑面积约为6000平方米。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、规范标准和技术要求,确保工程质量,满足粮食储存和加工需求。
2. 保障施工安全:加强施工现场安全管理,预防安全事故的发生,确保施工人员的人身安全。
3. 控制工程进度:合理安排施工进度,确保工程按时完成,避免延期造成经济损失。
4. 降低工程成本:通过科学合理的施工组织和管理,有效控制工程成本,提高项目投资效益。
5. 文明施工:加强施工现场环境整治,营造良好的施工氛围,保护生态环境。
三、施工组织设计内容1. 施工总体布局:根据工程规模和特点,合理规划施工现场,划分施工区域,确保施工顺利进行。
2. 施工进度计划:制定详细的施工进度计划,明确各阶段施工内容、工程量和完成时间,确保工程按时完成。
3. 施工资源配置:合理配置施工机械、设备和人力资源,满足施工需求。
4. 施工工艺及质量控制:针对各分部分项工程,制定合理的施工工艺和质量控制措施,确保工程质量。
5. 施工安全管理:建立健全安全管理制度,加强施工现场安全管理,预防安全事故的发生。
6. 施工现场环境管理:加强施工现场环境整治,严格执行环保法规,保护生态环境。
7. 施工组织管理:建立健全项目管理体系,明确各部门和人员的职责,确保施工组织有序、高效运行。
四、施工组织设计实施与监控1. 施工过程中,严格按照施工组织设计进行施工,确保工程质量和进度。
扶风县粮食收储中心3000万斤粮食储备仓库建设项目老区原粮平房仓粮库施工组织设计目录:附件一、附件二、附件三、附件四、附件五、附件六、附图七、附图八、附图九、附图十、扶风县粮食收储中心3000万斤粮食储备仓库建设项目老区原粮平房仓一、工程概况及特点工程概况本工程位于扶风县城老区城关粮站;工程占地面积2×,规划建设2幢平房粮库;总建筑面积为2×;由国家粮食储备局郑州科学研究设计院设计,子项名称:原粮平房仓.土层地质概况表本工程场地地势较平坦;根据西北有色勘测工程公司地质勘察报告,场地属自重湿陷性,地基土湿陷等级为Ⅱ级;本工程地基基础的设计等级为丙级,采用柱下钢筋混凝土独立基础及条形基础,本工程地基处理采用孔内深层强夯法DDC工法,详见G-02及G-02; 桩基以上为钢筋砼承台和条形墙基;上部结构为27m折线型屋架,钢支撑及钢檩条采用Q235B钢,屋脊高,檐口高;库房围护结构较复杂,山墙和檐墙为370mm厚,隔墙为490mm柱墙混合墙体有多道构造柱和圈梁;屋面板采用×米预应力混凝土大型屋面板;内外墙面均有水泥砂浆粉刷,且堆粮线以上和以下做法不同,内墙面有多处预埋塑料管槽;仓库地面为7层做法的防潮水泥地坪,总厚度达377mm,地坪以下设有10道通风地槽;门窗采用专业厂家生产的平房仓专用保温密闭门窗;在配套设备方面有电气、通风、熏蒸、粮情检测等安装工程;工程特点:1、地基处理工程量大;DDC桩1成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于 m ,桩根数约1683根;DDC桩2成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于 m ,桩根数约349根;桩体为等边三角形布置,桩顶设计标高为基础垫层底面标高减,桩体内填料是2:8灰土,桩体内的平均压实系数不小于,桩间土的平均压实系数不小于;2、钢结构和预应力大孔板制作量大,每幢平房仓有27m跨折线型屋架5榀,2幢合计10榀,每榀重约吨,用钢量约吨,水平及垂直支撑用钢量约吨,总计用钢量吨.结构连接采用级高强螺栓约760套;这些构件不仅制作量大,而且精度要求较高;3、构件吊装工程量大,钢结构和预应力大孔板以及包柱板的安装都需要5吨以上起重机械约4台同时进行吊装作业;4、工期短;2幢平房仓从地基处理,到设备安装完毕业主要求在个日历天内完成,即年月下旬必须开工, 年月下旬竣工;施工期间正值冬季,需要采取冬季施工措施;二、施工总体部署施工目标2.1.1工程质量目标:分项工程合格率100%,单位工程优良;2.1.2工期目标:为了保证在业主要求的天内竣工,进度安排时只考虑天,确保在月底以前提前竣工;2.1.3安全生产:安全防护设施齐全,杜绝重大伤亡事故;2.1.4文明施工:争创宝鸡市级文明工地;施工组织机构按照项目法组织施工,选派富有同类工程施工经验的项目经理和工程技术人员组成强有力的项目管理班子,成立“扶风县建筑总公司粮库工程项目经理部”,实行项目经理负责制,对施工全过程进行系统指挥协调和全面管理.并代表企业具体履行工程合同规定的义务,同业主保持经常联系,及时解决现场施工中的问题,保证各项施工目标的实现;劳动力安排依据本工程工期紧、技术较复杂和质量要求高等特点,将选配素质高,技术熟练的工人组成作业队伍进行施工,对预应力大孔板、平板钢结构等将在工厂进行制作,然后运至现场安装,预计土建施工期间日均出工人数人左右,施工高峰期人左右,各工种人数详见;流水施工段划分及施工顺序2.4.1拟将2幢平房仓分为二个单元施工段进行流水施工,即 1-01幢为第一施工段;1-02幢为第二施工段;每个单元主要工序的施工顺序流程为:场地开挖和平整→地基处理→承台及基础→框柱及圈梁→砌山墙和隔墙及浇砼构造柱→安装水平支撑及擦条→吊装预应力大孔板→屋面工程→通风地槽→墙面预埋及粉刷→铺筑防潮地面→电气设备安装→玻璃油漆→收尾;施工进度安排每个单元施工进度计划:桩基施工天,承台及基础施工—天,钢结构吊装~天,墙体吊装及砌筑~天,屋盖系统及屋面、墙面彩钢板安装~天、墙面粉刷天,地面工程天、室外工程及收尾~天,全部工程日历完成;总进度计划详见附件六“”及附图“”;主要施工机械选用针对本工程的特点,不仅需要技术素质较高的操作工人,还需要配置足够数量的施工机械,采用机械化或半机械化作业,才能达到又好又快的要求;拟对土方工程、地基处理和构件吊装全部采用机械化作业;如钢结构和大孔板拟用2台20吨和2台8吨汽车吊进行吊装,地基处理拟选用沉管夯扩桩机5台,深层搅拌桩机6合;对钢筋加工、砼搅拌、钢结构制作等采用半机械化施工;主要施工机械配置详见附件二“”三、施工准备人员组织准备尽快组织项目管理人员全部到位并进驻现场办公,同时进场一部分工人着手现场施工准备,如测设场地座标方格网和高程控制点,搭建生活、生产临时设施、搞“四通一平”等;开工时召开全体施工人员大会进行思想动员,明确任务、鼓足干劲,以充分调动参战员工的积极性和责任感,为工程优质、快速、安全文明施工,如期完成任务奋力拼搏,做出贡献;技术准备组织各专业技术人员,熟悉施工图纸、设计交底和图纸会审内容;在十天内编制完成施工组织设计和项目质量计划以及正式的较为详细的施工进度计划,并采用微机管理;进行逐级技术交底的准备,做好有关技术资料的准备工作;做好现场的定位放线,测设好轴线控制网和标高控制点;组织专业人员对钢筋、钢构件进行放样,经项目技术负责人复核后,方允许制作,钢构件要进行1:1放样;对进场的材料及时做好复试及砼、砂浆配合比试验;按照扶风地区的气象特点,结合工程进度,考虑季节性施工措施;施工机械进场准备陆续组织施工机械进场,并按照现场施工总平面图布置就位;及时组织专业人员安装调试、验收施工机械,经验收合格后方能挂牌使用;施工机械操作人员经培训合格后,持证上岗;材料物资、设备的进场准备编制各种材料及施工用周转材料的需用量和分批进场计划,按进场时同要求分期分批组织进场,按指定位置堆放整齐,使用时实行限额领料;做好材料采购及与供应商的配合工作,及时提供购料计划和材质要求,使材料供应有保障、质量有保证、供货及时;工程所用原材料进场后,应及时通知技术部门和监理工程师进行材料取样复验工作,经复试合格并经监理认可后方可使用,材料的出厂合格证和复试报告必须及时送技术部门存档;施工现场准备根据施工总平面布置图,在指定位置搭建现场临时生产、生活设施和现场办公用房,保障生活和生产需要;为确保工程顺利进行,拟配置350KV备用发电机一台;在场地四周搭建围墙和设置现场固定照明灯架;及时安排现场保卫工作,做到24小时有人值班;在工地入口处选择醒目部位张挂“八牌二图”;四、主要工程施工方法及措施承台基础及主要土建工程施工4.1.1基坑挖土及回填土1挖土拟采用0.5m3挖掘机为主,配合人工整修边坡和清底,为防止塌方,确保施工安全基坑四周条基两边按1:放坡;当基坑挖至接近设计深度-1.5m时,应检查一次标高,并在坑内划出深度线,以防止超挖,如发生超挖不得以素土回填,必须用砂或石回填;基坑开挖前应做好排水准备,若有积水应随时抽排;在坑底应留有便于抽水的集水坑;基坑挖出的土方,原则上就地堆放,以备作回填土用,但必须堆在距坑边1.5m处,以保证坑边有运输通道和防止塌方;2基坑挖好后,进行桩位检查并做好记录,申请业主、设计和监理代表进行验槽包括复核轴线和标高经验收合格并签证后,方能进行基础施工;3基坑回填分层回填土,分层厚度不大于300mm,并逐层用蛙夯机夯实;要求密实度不低于95%;4.1.2钢筋工程1凡用于本工程的钢筋、焊条包括其他钢材进场时必须有出厂合格证或材质证明,并经业主或监理单位驻现场代表认可后,方能使用,需要复试的要及时进行复试;对不同规格、品种、批号的钢材必须分别堆放,并挂牌标识,为防止污染,钢筋堆场和加工场地应做成硬地面水泥或砖铺地面,并好排水设施;2钢筋采取集中配料和加工,然后运到施工地点绑扎成型,为此,拟搭建钢筋加工棚一座,使钢筋的调直、焊接、切断、弯曲等工序基本实现机械化作业;3钢筋连接基本上采用焊接接头,对水平筋用闪光对接焊,焊工必须持证上岗,每批钢筋施焊前要先作试件,检验合格后,方能大批施焊;个别地方需要采取搭接接头的必须严格按照施工验收规范的规定,满足搭接长度和规定的位置要求;4钢筋保护层应按设计要求施工,拟用同标号水泥砂浆制成垫块以保证保护层的尺寸符合设计要求;5钢筋绑扎完成入模后,要申请业主和监理单位驻现场代表进行隐蔽工程验收,同时要配合电气如接地设备安装如地脚螺栓等专业做好预留预埋,经验收合格后,方能浇筑砼;4.1.3模板工程1现浇承台、条形基础和柱、圈粱等构件,均采用木模板和钢管支撑体系,个别边角处必要时辅以木模;钢模板在使用前必须进行清理和整修,而且要用一次清理、整修一次,并涂刷隔离剂,以利于保证构件几何尺寸正确和便于拆模;2构件接头处的模板,必须支设平整、牢固、拼缝严密,必要时用胶布堵塞,以防止移位、跑模或漏浆;3模板支好后,要对其轴线、标高、尺寸和支撑情况进行检查复核,还要对预留孔、预埋件的位置、标高等进行检查验收、确认无误后方能浇筑砼;门架予埋地脚螺栓的固定采用“井”字形钢筋与承台钢筋焊接固定螺栓下脚,螺栓上口用薄钢板制作固定套板固定,确保螺栓位置标高准确;砼浇完后要进行二次复核;4要严格掌握拆模时间,承台、柱架构件的侧模可在砼强度达到拆除一般12小时以上;同时拆模时不得硬敲硬砸损坏边角,若发现拆除过早有损坏情况,应暂停拆除;4.1.4砼工程1本工程所用砼和砂浆全部采取现场自拌供应,为此,拟在现场设一座砼和砂浆搅拌站,实行集中配料,拌制和供应;以利于控制配合比的正确性;搅拌站拟配备砼搅拌机三合,砂浆拌和机三台,同时配备相应的称量砂石重量的地磅,要求每班开拌前由试验员或施工员根据设计的配合比和当时砂石含水量负责定磅;上料工必须做到逐车过磅,并不得随意加水,以确保砼的拌制质量;2选用合格的水泥和砂石料,根据本工程特点,拟采用 425号砼普通硅酸盐水泥,进场时必须有“三证”-生产许可证、出厂合格证、质量核验证,并分批堆放,经监理驻现场代表认可后方能使用,砂宜采用中砂不得用海砂代替;3提前做好砼和砂浆配合比设计,由项目试验员取样送验;现场必须按照试验室提出的配合比施工,不得套用理论或经验配合比施工;4砼和砂浆运输拟采用机动翻斗车或手推车,构造柱、圈梁和粉刷砂浆等的垂直运输量不大,拟采用汽车吊或在脚手架上设小滑轮提升,可视现场具体情况而定;5砼构件浇筑均用振动棒振捣密实,地面砼用平板振动器压振密实 ,一般不留施工缝,尤其是承台不得留施工缝,必要时可在梁跨的三分之一范围内留设;浇筑承台基础时注意防止振捣预埋螺栓;构造柱的施工缝可设在圈梁底面;为保证施工缝处新老砼结合良好,在新砼浇筑前应将老砼表面的松动砂石、孔眼和水膜等凿除干净,并提前保持润湿临浇筑新砼前再用素水泥浆铺底,然后浇砼并仔细振捣密实,同时加强养护;6应尽量避开雨天浇筑砼,如浇筑时突然遇雨,应及时用预先准备好的塑料布覆盖,以防止雨水大量侵入,遇大雨时应暂停浇筑,如停歇时间超过150分钟,应按施工缝处理;7本工程施工时正值冬季,应做好防冻准备;具体要求详见冬季施工措施;8砼和墙体施工中应注意按照规范要求留置立方体试块以检验砼和砂浆强度,为此现场拟设立一间试块标准养护室,以便于控制试块环境温度在20℃±3范围内;试块的制作要经监理签证方有效;4.1.5砌筑及粉刷工程1本工程墙体材料全为实心标准砖、490、370墙,设计要求先砌墙留出马牙槎,然后浇筑构造柱;墙上设有6道圈梁,砌筑时必须立皮数杆和拉线,以严格控制皮数和标高水平度,对预留门窗洞口和预埋件应有专人负责,防止发生差错或遗漏;2为加强构造柱与墙体联结,除在连接处砌成马牙槎外,应自QL1梁面起沿柱每500高度设2Φ6拉结筋,伸入墙内1000,构造柱与圈梁纵筋搭接长度为35d;圈梁钢筋在端部锚入柱内35d;3内墙粉刷、堆粮线即+6.0m,以上部分墙面为15厚1:1:6水泥石灰砂浆打底扫毛,再用5mm厚水泥石灰砂浆压实抹光,表面刷白灰水二度;堆粮线以下部分先在大孔板表面刷素水泥浆一道内渗用水量3%-5%的107胶,然后5 mm厚聚合物水泥防水砂浆;第三层为15厚l:3水泥砂浆:第四层为白色环保内墙涂料;4外墙粉刷,先用12厚1:3水泥砂浆打底扫毛,再用8mm厚1:水泥砂浆粉面抹光,再丙烯酸外墙涂料2道;4.4.6屋面工程本工程屋面为高聚物改性沥青卷材防水屋面,第一道为钢筋混凝土板面清理干净;第二道20厚1:水泥砂浆找平层;第三道60厚石墨聚苯板保温层;第四道20厚1:水泥砂浆找平层;第五道3+3厚BAC自粘防水卷材,面层自带保护层;4.4.7地面工程1本工程采用细石砼防潮地面,总厚度为377mm,基层为素土夯实,夯实系数>,其上为150厚3:7灰土夯实,再上为120厚C20砼垫层,垫层上为15厚1:3水泥砂浆找平层四周要求抹小园角然后水泥胶粘层;粘贴3厚BAC防水卷材一层;12厚1:3水泥砂浆保护层;80厚C20细石砼原浆抹面,要求随浇随抹光;向墙面卷起300,周边需做成150o圆角;2地面分格缝为6m间隔,缝宽20mm内嵌沥青木丝板,上部用10厚水泥砂浆或聚氨醋嵌填;地面与山墙连接处缝宽30mm,填料相同;4.4.8预应力大孔板的制作与安装1因受场地条件限制,预应力大孔板拟委托预制构件厂代为加工制作,然后用平板汽车将成品运至现场安装、进场时间最好在具备安装条件之时,即应在钢架已经吊装就位, 山墙、内隔墙施工到一定高度之后,尽量做到随进场随吊装,以减少二次搬运;若因运输条件所限,也可提前进场就地堆放在檐墙内侧,但必须先将堆放场地平整压实,并准备好垫木,每垛堆放5层,垫木必须放在吊环处且上下位置一致;同时事先用水泥砂浆和砖块堵好板孔端头并检查板四角预埋铁是否齐全;2大孔板应从两端开始安装,采用8吨汽车吊吊装就位,就位后随即与钢柱焊接牢靠;上下板缝之间预铺15厚C20细石砼,压实后控制缝厚为12mm并按设计要求内配2Φ4、Φ4300钢筋,同时须在细石砼初凝之前安装上层大孔板;同时每二块大孔板嵌入3mm厚乙型钢檩一根,并留出20mm胡子筋与钢檩焊接做法见建施J-7,板头竖向缝宽为50mm,用C20细石砼分层填满;钢结构制作工程1材质选用:①钢材:图中未注明材质的钢材均采用符合普通碳素结构钢技术条件GB700-88的Q235-B,钢材必须具备出厂证明,含碳量不超过%,所选用型钢除注明者外均为普通型钢;②焊条:采用手工焊,选用E43××型焊条,焊条应符合碳钢焊条GB5118-85规定;当不同强度的钢材焊接时,可采用与低强度钢材相适应的焊接材料;③螺栓:普通螺栓除注明者外均为C级普通螺栓,采用现行标准普通碳素结构钢技术条件中规定的Q235B钢制成;高强度螺栓:本设计均采用级摩擦型高强度螺栓;3技术要求:①结构的放样及零件加工应按施工图上的尺寸和图形绘出1:1大样图,并制作样件板,以作为下料、弯制、创铣和制孔等加工的依据;板件的切割一般采用气割,不采用剪切,对于“工”字钢和大号角钢采用锯切,柱脚设计为铣平端以减少焊缝厚度,柱子腹板上的加劲肋为保证尺寸正确应留有余留进行包边,高强度螺栓孔采用钻成孔;②高强度螺栓连接接触面处理方法为喷砂,并根据规范做摩擦面的抗滑移系数试验,要求抗滑移系数不小于;③施焊前应采用合理的焊接顺序以减少焊接变形和焊接应力;④钢结构的制作及安装允许偏差应符合规范要求;⑤钢架安装后;梁上禁止一次200mm以上的焊缝焊接,对柱除指定的接头外在柱身禁止300mm以上的焊缝焊接,以防止热塑变形;⑥焊缝质量的检验等级,除门架梁与柱的翼缘对焊缝按二级检验外,其余均按三级检验;⑦除锈油漆1所有的钢结构制品,在刷防锈漆前,必须将构件表面的毛刺、铁锈、油污及附着物清除干净,除锈质量要求手工除锈达到ST2,机械除锈达到Sa2;2钢材经除锈处理后应立即喷涂二道红丹底漆,面漆做法及颜色详见建施图;3涂漆时必须注意凡是高强度螺栓连接范围内及柱脚底板底面不允许刷油漆或有油污;⑧门式钢架大梁防火处理根据建筑设计防火规范GBJ16-87的规定,钢梁耐火极限应达到,要求涂刷LG防火涂料15mm厚,耐火等级为二级;4.5.2钢结构制作准备1技术准备所有参与施工的专业技术人员必须熟悉了解施工图内容,领会设计意图,收集掌握国家有关钢结构的图集资料,请设计院进行技术交底和图纸会审,及时编制切实可行的施工方案和施工进度计划;施工方案审定后,对全体施工人员进行技术交底,明确施工程序、任务和质量要求;2材料准备施工技术部门与材料供应部门相互密切合作,根据施工进度制定材料进场计划,制定材料质量控制、存放和保管制度,材料供应部门应根据技术部门提供的有关资料和技术数据,组织货源,加强供应和使用管理所有进场主辅材料都必须有质量保证书,并符合设计要求和国家有关规范标准,并要按现场平面布置图,将不同规格和品种的材料加以分类堆放;3制作方案确定钢结构由本公司所属新技术工程公司在工厂制作,然后运至现场拼接、吊装;水平支撑及垂直支撑在现场制作;工字形柱在工厂制作好,运到现场就近堆放,门架梁在工厂分三截制作好,然后到现场在跨内拼装;柱、梁在现场堆放时要水平,以防止变形;4机具配置计划见5劳动力计划采取专业分工和流水作业,根据流水作业的工艺流程,确定整个制作过程的劳动组合,确定生产组织形式,明确各工序的分工;钢结构制作分三大工段:下料、成形和焊接,各工段设负责人1名,共3人,钳工、焊工、铆工等共5人,车工兼机修工2人,油漆工5人,吊车司机1人,辅助工10人,合计26人;4.5.3钢架制作1制作工艺流程如下:2钢材矫正本工程钢材矫正主要是角钢和钢板的矫直,角钢的矫正包括弯曲矫正和角钢肢垂直度校正,为加快矫正速度,尽量采用手工矫正法,当手工不能矫正的就采用机械矫正法;钢板的矫正主要在下料后进行,其标准是每米范围内挠曲矢高 <15mm,采用手工锤法与火焰矫正相结合的办法,锤击时注意锤痕深度不大于0.5mm;3放样和制作样板样件根据施工图上的图形和尺寸按1:1的比例,对钢架及支撑等构件进行放样;放样的目的在于发现施工图未能注明的内容,解决实际放样与施工图的差别;钢架拼装放样时须考虑焊接收缩余量,实际收缩余量根据实际试验后的数据确定,为抵消焊接变形,可在焊前采用反变形预留偏差;根据放样所得的实际尺寸和已确定的下料方案,制作各零件的样板、样杆,在现场加工钢构件,为准确起见,用白铁皮做成样板,用小规格角钢做样杆,因为样板、样杆的规格较多,因此必须在它的上面标明图号、零件名称、数量、材料规格、型号、下料后要妥善保管,以供校验;样板、样杆制作的允许偏差应符合GB50205-95规定;4号料、下料号料时,用锋利的划针、尖锐的样冲做出标志,样冲直径不得大于0.5mm,样冲点对轴线间的偏差不大于0.2mm.号料时应根据工艺规程要求预留加工余量,根据不同施工工艺可参照下列数据预留:A:自动气割切断的加工余量3mm;B:手工气割切断的加工余量4mm;C:气割后刨边加工的加工余量为5mm.根据设计要求,板件的切割应优先采用气割,不宜剪切,对于“工”字钢和大号角钢宜采用锯切;材料气割前应将表面的污物及腐蚀层去除,切割严格按划线下料的标记进行,切割后清除溶渣和下溅物并检查断面情况;6制孔及边缘加工按图纸和设计要求选择钻头和施钻方法,钻孔前应将零部件或构件放平、垫稳、固牢、防止钻偏、钻斜,钻孔完毕,及时清除毛边、飞刺,并用量规检查,不合格的孔,须经技术人员同意,方可扩钻或用与母材相同的焊条补焊后重新钻孔,禁用钢块填塞,钻孔的基准面要准确,要以影响安装质量的面为基础;焊接坡口一般用手工气割加工,然后用角向砂轮机修磨平整,坡口的尺寸、形状应符合设计及规范的要求;7靠模拼装和校正根据图纸或划线提供料单及排版图,认真核对零部件尺寸、规格、检查合格后,进行靠模拼装;拼装前,清除接口表面及其两侧30mm~80mm范围的铁锈、油污等杂质,对发生弯曲的半成品件亦应预以矫直,定位焊采用的焊条,其型号应与正式焊接相同,点焊长度一般5mm,并保证点焊牢固可靠;拼装时严格控制各部位的偏差,除工艺个别要求外,一律顶紧平齐;密封过程中,应不损伤母材,并对残留的焊疤进行修整,引弧板需用气割切除,并用砂轮磨光、磨平,严禁用大锤击落;H型钢焊接并矫正完后,再组装加工劲板等;拼装完毕,进行全面检查,合格后方可施焊;8焊接采用手工电弧焊接,焊工必须持证上岗,焊条采用43系列,焊缝质量要求钢架梁与柱的翼缘对接焊缝为二级,其余为三级;为保证焊接质量,宜在焊接场地的四周围起防风屏幕,对H型钢的4条焊缝,为防止焊接变形,除焊前在焊缝两侧各80mm~100mm范围内进行氧、乙炔焰预热外预热温度150℃左右,宜将翼缘板进行反弯2mm,焊接时,由四人从中间开始向两边同时进行,其中每两人各负责一边,每边又一人负责一侧,为便于清根和减少变形,每边的两个人分别在每侧采取取分段,两侧间用同跳法并以互相交错焊接的方式进行,分段长度按完整的一根焊条所施焊的长度进行划分,焊后,对局部的焊接变形采取锤击或火焰加热法进行矫正;整个施焊过程宜接“先短后长”“先横后纵”及“先对焊后角焊”的方法进行;当多。
国家粮食储备仓库人防施工组织设计 第一章 工程概况 第一节 建筑概况 本工程为浙江省人民防空办公室浙江人防办一O二工程治理房改造工程,工程位于杭州北山街葛岭,宝石山南麓,东南为葛岭路,西南面为重建玛瑙寺,东为肺病疗养院。 本工程由主楼与三幢附楼组成,建筑面积3683.20平方米,其中1#主楼994.85平方米,1#附楼433.70平方米,2#附楼544.80平方米,3#附楼507.85平方米,工勤部分改造470平方米,地下室车库316平方米,地下餐厅416.00平方米,1#主楼层高二层,沿口高度为7.192米,建筑总高度为9.28米,1#附楼层高二层,沿口高度为6.37米,建筑总高度为8.384米,2#附楼层高二层,沿口高度为6.892米,建筑总高度为10.60米,3#附楼层高二层,沿口高度6.75米,建筑总高度为8.90米,地下车库一层,层高2.8米,地下餐厅一层,层高3.29米。 第二节 建筑装饰 一、楼地面 1、地面 细石砼地面——钢筋混凝土楼板面,40厚C20细石混凝土内配Φ4@100双向钢筋网片,随捣随抹压光(用于地下室车库)。 防滑地砖地面——钢筋混凝土楼板面,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于地下餐厅厨房)。 磨光花岗岩地面——钢筋混凝土楼板面,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩板面层(用于地下餐厅)。 2、楼面 防滑地砖楼面——钢筋混凝土楼板,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于一层卫生间、二层服务间、走廊)。 磨光花岗岩楼面——钢筋混凝土楼板,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩面层(用于一层大厅、走廊)。 防滑地砖防水楼面——钢筋混凝土楼板,30厚1:3水泥砂浆兼找平层、四周抹八字角,防水涂料二度,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于二层卫生间)。 木楼板地面——钢筋混凝土楼板,60厚1:6水泥焦渣填充层,50X50@400架空20木龙骨,18厚松木毛底板45斜(稀)铺,防潮卷材一层,100X18长条硬木企口地板,地板漆二道(用于一、二层接待室)。 二、室内装饰 1、内墙粉刷 涂料墙面——钢筋砼墙或砌体结构层,12厚1:1:3水泥石灰砂浆打底,8厚1:0.3:3水泥石灰砂浆粉面,乳白色内墙涂料二度(用于一二层大厅走廊、服务间、地下停车库)。 喷涂墙面——钢筋砼墙或砌体结构层,12厚1:1:3水泥石灰砂浆打底,8厚1:1:3水泥石灰砂浆粉面,乳白色内墙涂料喷涂(用于一二层接待室)。 混合砂浆墙面——钢筋砼墙或砌体结构层,17厚1:1:3水泥石灰砂浆打底,3厚细纸筋粉面,喷大白浆二度(用于地下室车库)。 瓷砖墙面——钢筋砼墙或砌体结构层,15厚1:3水泥砂浆打底,10厚1:1水泥砂浆粘结层,白色瓷砖面层(用于一二层卫生间及地下室餐厅、厨房)。 2、顶棚 纸筋灰粉刷——现浇钢筋砼楼板,素水泥浆一道,7厚1:1:3水泥石灰砂浆加麻刀打底,3厚纸筋灰粉面,喷乳白色内墙涂料二度(用于地下室部分)。 涂料顶棚——现浇钢筋砼楼板,素水泥砂浆一道,3厚1:1水泥砂浆打底,7厚1:2水泥砂浆粉面,刷乳白色内墙涂料二度(用于一二层接待室、服务间)。 轻钢龙骨吊顶——现浇钢筋砼楼板,U型轻钢龙骨、大龙骨中距1000,中龙骨中距600,小龙骨中距600,600X600纸面石膏板或FC板(用于一二层大厅、走廊、卫生间)。 三、外墙装饰 干挂磨光花岗岩外墙面——钢筋砼墙或砌体结构基层,预埋型钢构造干挂件,800X200磨光花岗岩饰面。 干挂毛面花岗岩外墙面——钢筋砼墙或砌体结构基层,预埋型钢构造干挂件,800X200毛面花岗岩饰面。 金属涂料外墙面——钢筋砼墙或砌体结构基层,界面剂一道,15厚1:3水泥砂浆打底,20厚1:2水泥砂浆面层,金属涂料外饰面。 高级外墙涂料墙面——钢筋砼墙或砌体结构基层,界面剂一道,15厚1:3水泥砂浆打底,20厚1:2水泥砂浆面层,高级外墙涂料饰面。 挂贴花岗岩外墙——钢筋砼墙或砌体结构基层,界面剂一道,15厚1:3水泥砂浆打底,10厚1:1水泥砂浆粘结层,花岗岩板材饰面。 四、门窗 本工程外墙为高级铝合金门窗,部分塑钢门窗、金属卷闸门,内墙为木质胶合板门及部分防火门、防火隔离门等。 五、屋面 上人屋面——现浇钢筋砼屋面板,20厚1:3水泥砂浆找平层,1.5厚EPV高分子涂料一道,1:8憎水珍宝岩找坡,25厚剂塑泡沫保温隔热板,20厚1:3水泥砂浆找平层,40厚C20细石混凝土(内配Φ4@150双向)随捣随抹,面铺地砖。 不上人屋面——现浇钢筋砼屋面板,20厚1:3水泥砂浆找平层,1.5厚EPV高分子涂料一道,1:8憎水珍宝岩找坡,25厚剂塑泡沫保温隔热板,20厚1:3水泥砂浆找平层,40厚C20细石混凝土(内配Φ4@150双向)随捣随抹。 坡屋面——现浇钢筋砼屋面板,20厚1:3水泥砂浆找平层,高聚物改性沥青防水卷材,保温或隔热层,冷弯型钢挂瓦条,中距按瓦材规格、块瓦形钢板彩瓦。 地下室顶板屋顶——现浇钢筋砼屋面板,20厚1:3水泥砂浆找平层,1.5厚EPV高分子涂料一道,1:8憎水珍宝岩找坡,25厚剂塑泡沫保温隔热板,20厚1:3水泥砂浆找平层,40厚C20细石混凝土(内配Φ4@150双向)随捣随抹,80厚青石铺面。 地下车库屋顶——现浇钢筋砼屋面板,20厚1:3水泥砂浆找平层,卷材防水层,白灰砂浆隔离层,40厚混凝土防水层(阻裂纤维),100厚陶粒或卵石排水层,土工布过滤一层,100~300厚种植介质、覆土层。 第三节 建筑结构 一、基础 本工程地处杭州市西湖风景区葛岭路集芳圆景区内,平面起伏较大,主楼±0.000相当于黄海高程绝对标高20.45米,附楼1的±0.000相当于黄海高程绝对标高25.80米,附楼2的±0.000相当于黄海高程绝对标高31.80米,附楼3的±0.000相当于黄海高程绝对标高31.80米,采纳天然地基浅基础,基础持力层为2层粉质粘土,承载力特点值为160Kpa,附楼1、2、3楼以3-1#全风化凝灰岩为基底持力层,承载力特点值为300Kpa,地下室、车库、餐厅以3-1#土层砾砂为基底持力层,承载力特点值为300Kpa,基础采纳独立基础,带形基础,地下室墙板、柱、梁顶板结构,混凝土强度等级垫层为C10,其余均为C25。 二、上部主体 本工程主楼采纳砖混结构,局部现浇框架结构,楼盖采纳现浇混凝土梁板式楼盖,地下餐厅、车库采纳现浇混凝土框架结构,楼盖采纳现浇混凝土梁板式楼盖,附楼1、2、3幢采纳砖混结构,楼盖采纳现浇混凝土梁板式楼盖,抗震设防裂度为六度,框架抗震等级为四级,抗震设防类不为丙类,建筑结构安全等级为二级,地基基础设计等级为丙级,混凝土强度等级为C25。 三、砖砌体 框架部分±0.000以下、砖混部分5.100米以下、附楼±0.000以下采纳MU10标准砖,M10水泥砂浆砌筑,框架部分±0.000以上外墙采纳MU10KP1多孔砖,内墙采纳MU15多孔砖,砖混部分5.100米以上采纳MU10KP1多孔砖,M7.5混合砂浆砌筑,附楼±0.000以上采纳KP1型MU10多孔粘土砖,M7.5混合砂浆砌筑,地下车库、餐厅、地坪以下采纳MU10标准粘土砖,M7.5水泥砂浆砌筑,地坪以上外墙采纳MU10KP1多孔砖,M5.00混合砂浆砌筑,其余填充墙采纳MU15水泥多孔砖,M5.00混合砂浆砌筑。
国家粮食储备仓库人防施工组织设计国家粮食储备库人防施工组织设计第一章工程概况第一节建筑概况本工程为浙江省人民防空办公室浙江人防办一O二工程管理房改造工程,工程位于杭州北山街葛岭,宝石山南麓,东南为葛岭路,西南面为重建玛瑙寺,东为肺病疗养院。
本工程由主楼与三幢附楼组成,建筑面积3683.20平方米,其中1#主楼994.85平方米,1#附楼433.70平方米,2#附楼544.80平方米,3#附楼507.85平方米,工勤部分改造470平方米,地下室车库316平方米,地下餐厅416.00平方米,1#主楼层高二层,沿口高度为7.192米,建筑总高度为9.28米,1#附楼层高二层,沿口高度为6.37米,建筑总高度为8.384米,2#附楼层高二层,沿口高度为6.892米,建筑总高度为10.60米,3#附楼层高二层,沿口高度6.75米,建筑总高度为8.90米,地下车库一层,层高2.8米,地下餐厅一层,层高3.29米。
第二节建筑装饰一、楼地面1、地面细石砼地面——钢筋混凝土楼板面,40厚C20细石混凝土内配Φ4@100双向钢筋网片,随捣随抹压光(用于地下室车库)。
防滑地砖地面——钢筋混凝土楼板面,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于地下餐厅厨房)。
磨光花岗岩地面——钢筋混凝土楼板面,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩板面层(用于地下餐厅)。
2、楼面防滑地砖楼面——钢筋混凝土楼板,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于一层卫生间、二层服务间、走廊)。
磨光花岗岩楼面——钢筋混凝土楼板,15厚1:3干硬性水泥砂浆结合层,20厚磨光花岗岩面层(用于一层大厅、走廊)。
防滑地砖防水楼面——钢筋混凝土楼板,30厚1:3水泥砂浆兼找平层、四周抹八字角,防水涂料二度,20厚1:2水泥砂浆结合层,10厚防滑地砖面层(用于二层卫生间)。
木楼板地面——钢筋混凝土楼板,60厚1:6水泥焦渣填充层,50X50@400架空20木龙骨,18厚松木毛底板45斜(稀)铺,防潮卷材一层,100X18长条硬木企口地板,地板漆二道(用于一、二层接待室)。
粮食储备库工程施工组织设计1. 引言粮食储备库作为保障国家粮食安全的重要基础设施,对于储存和保护粮食具有重要意义。
本文档旨在对粮食储备库工程的施工组织进行设计,确保施工过程高效、安全、质量可控。
2. 工程概述粮食储备库工程位于XX市郊区,总占地面积为XXX亩,建筑面积为XXX平方米。
该工程包括主体仓库、辅助设施、防护设施等,总工期约为XXX个月。
主要施工内容包括地基处理、主体建筑施工、设备安装等。
3. 施工组织设计3.1 组织架构根据工程规模和施工要求,本次施工组织设计将采用项目经理制,形成以下组织架构:•项目经理:负责整个工程的组织、协调和管理;•工程部:负责工程的技术、质量、安全管理;•施工队伍:负责具体的施工工作。
3.2 工期计划根据工程总工期,制定详细的工期计划,并按照施工进度进行动态调整。
工期计划主要包括以下内容:•地基处理阶段:地面平整、基坑开挖、地基处理等;•主体建筑施工阶段:混凝土浇筑、结构安装等;•设备安装阶段:设备选购、 transportation and installation等;•竣工阶段:工程验收、交付使用等。
3.3 施工方法针对不同施工工序和工艺要求,采用相应的施工方法,确保施工质量。
•地基处理阶段:采用机械方式进行地面平整,采用挖掘机进行基坑开挖,采用土方平衡法进行地基处理。
•主体建筑施工阶段:采用模块化施工方式,结合现场浇筑,加快施工进度,保证施工质量。
•设备安装阶段:遵循设备供应商提供的安装指南,根据施工图、设备要求进行安装调试。
•防护设施:采用可靠的安全防护设施,如消防设备、防盗报警系统等。
3.4 安全管理在施工过程中,要加强安全管理,确保施工过程安全可控。
具体措施包括:•制定安全操作规程,明确施工人员的安全责任和操作要求;•设置警示标志,提示施工现场的危险区域和安全注意事项;•安排专人负责现场安全管理,及时发现问题并采取措施解决;•每日召开安全例会,安排并记录安全措施的执行情况;•定期进行安全检查和隐患排查,确保施工现场的安全。

第一章、编制说明第一节、编制目的本施工组织设计是指导********************工程项目顺利施工的技术资料文件第二节、编制依据1、由******************************项目施工招标文件。
2、建设单位提供的土建、土方、水暖和电气施工图纸。
3、辽宁省有关建筑工程管理、市政管理、环境保护等地方性法规及规定。
4、现场实际情况。
第三节、技术规范我们完全同意按照招标文件图纸内所规定的技术规范来实施工程施工及材料使用,具体的规范及标准为:1、GB50009-2012 建筑结构荷载规范2、GB50010-2010 混凝土结构设计规范3、GB50003-2011 砌体结构设计规范4、GB50011-2010 建筑抗震设计规范5、GB50320-2014 粮食平仓库设计规范6、GB50017-2002 钢结构设计规范7、GB700-2006碳素结构钢设计规范8、GB5117-2008 碳素钢焊条9、GB/T14957-2010 熔化焊用钢丝10、GB50352-2005 民用建筑设计通则11、GB50016-2014 建筑设计防火规范12、GB50037-2014建筑地面设计规范13、GB50345-2012屋面工程设计规范14、GB50205-2001 钢结构工程施工质量验收规范15、、GB50204-2015 混凝土结构工程施工质量验收规范16、GB50209-95 建筑地基与基础工程施工质量验收规范17、GB50661-2011钢结构焊接规范18、GB50116-2013火灾自动报警系统设计规范19、GB50016-2014建筑设计防火规范20 、GB50736-2012民用建筑供暖通风与空气调节设计规范21、GB50052-2009供配电系统设计规范22、GB50164-92 砼质量控制标准23、GBJ107-87 砼强度检验评定标准24、GB50217-2007电力工程电缆设计规范以上规范标准如有冲突,以较高要求为准,未列入的需用规范和标准,均按中华人民共和国现行有关法规及标准执行。
粮库施工组织设计方案一、前言由于粮食是人们生活的重要组成部分,也是国家经济发展不可或缺的要素之一,因此,建设粮库是保障国家粮食储备的重要举措之一。
在施工粮库的过程中,组织设计方案是一个非常重要的环节,对于施工的质量和效率都起着至关重要的作用。
本文将围绕粮库施工组织设计方案展开讨论,探讨其关键内容和实施方法。
二、粮库施工组织设计方案的重要性1.提高施工效率优秀的组织设计方案可以使施工流程顺畅,减少不必要的浪费,达到提高施工效率的效果。
2.降低施工成本合理的组织设计方案可以有效地控制施工成本,避免不必要的浪费和重复工作,从而达到降低施工成本的目的。
3.保证施工质量组织设计方案的质量也直接影响到施工质量,合理的方案可以有效的避免施工中的一些漏洞,从而保证施工质量。
三、粮库施工组织设计方案的关键内容1.施工前准备在施工前需要进行充分的准备工作,包括确定施工的时间和地点,按照规划设计制定详细的施工计划,确定施工队伍的人员组成和分工,以及准备所需的施工材料和工具等。
2.施工流程粮库施工的流程一般包括基坑开挖、地基处理、基础和地下建筑物的施工、墙体、屋面和门窗、排水和通风等。
在组织设计方案中应详细规划每个工序的具体内容,以及相互之间的联系。
3.施工队伍管理粮库施工队伍的管理也是组织设计方案中非常重要的一环,这涉及到施工人员的分类、数量、工作区域划分、岗位职责、制度建立等方面。
同时,还需要建立健全的安全管理制度,确保施工过程中的安全。
4.材料和设备管控在施工过程中,需要对施工材料和设备进行有效的管控,包括确认采购,质量管理,出入库管理以及现场使用等方面。
特别是对于舱室门、仓储设备等大型设备和重要材料,需要加强管理和保护。
5.质量控制为了保证施工质量,组织设计方案需要在每个工序中制定详细的施工标准和质量要求,同时也需要实施质量管控措施,对施工全过程 intensivly 监督,及时发现和消除质量问题。
四、实施方法1.规划方案对于粮库的施工来说,规划方案是非常重要的一环,需要根据粮库的大小、用途、地理位置等因素,制定出合理的方案,结合实际情况进行有效施工。
xxxx粮库施工组织设计目录:一、工程概况及特点 ................................................ 错误!未定义书签。
1。
1工程概况......................................................................... 错误!未定义书签。
1.2工程特点: ....................................................................... 错误!未定义书签。
二、施工总体部署ﻩ错误!未定义书签。
2.1施工目标ﻩ错误!未定义书签。
2。
2施工组织机构ﻩ错误!未定义书签。
2。
3劳动力安排..................................................................... 错误!未定义书签。
2。
4流水施工段划分及施工顺序....................................... 错误!未定义书签。
2。
5施工进度安排ﻩ错误!未定义书签。
2.6主要施工机械选用ﻩ错误!未定义书签。
三、施工准备............................................................. 错误!未定义书签。
3。
1人员组织准备ﻩ错误!未定义书签。
3.2技术准备........................................................................ 错误!未定义书签。
3。
3施工机械进场准备ﻩ错误!未定义书签。
3.4材料物资、设备的进场准备ﻩ错误!未定义书签。
3。
5施工现场准备ﻩ错误!未定义书签。
四、主要工程施工方法及措施ﻩ错误!未定义书签。
4。
1平整场地与填土ﻩ错误!未定义书签。
4。
2跟管夯扩挤密桩施工ﻩ错误!未定义书签。
扶风县粮食收储中心3000万斤粮食储备仓库建设项目(老区)原粮平房仓粮库施工组织设计目录:附件一、附件二、附件三、附件四、附件五、附件六、附图七、附图八、附图九、附图十、扶风县粮食收储中心3000万斤粮食储备仓库建设项目(老区)原粮平房仓一、工程概况及特点工程概况本工程位于扶风县城老区城关粮站。
工程占地面积2×,规划建设2幢平房粮库。
总建筑面积为2×。
由国家粮食储备局郑州科学研究设计院设计,子项名称:原粮平房仓.土层地质概况表本工程场地地势较平坦。
根据西北有色勘测工程公司地质勘察报告,场地属自重湿陷性,地基土湿陷等级为Ⅱ级。
本工程地基基础的设计等级为丙级,采用柱下钢筋混凝土独立基础及条形基础,本工程地基处理采用孔内深层强夯法(DDC工法),详见G-02及G-02。
桩基以上为钢筋砼承台和条形墙基。
上部结构为27m折线型屋架,钢支撑及钢檩条采用Q235B钢,屋脊高,檐口高。
库房围护结构较复杂,山墙和檐墙为370mm厚,隔墙为490mm柱墙混合墙体(有多道构造柱和圈梁)。
屋面板采用×米预应力混凝土大型屋面板。
内外墙面均有水泥砂浆粉刷,且堆粮线以上和以下做法不同,内墙面有多处预埋塑料管槽。
仓库地面为7层做法的防潮水泥地坪,总厚度达377mm,地坪以下设有10道通风地槽。
门窗采用专业厂家生产的平房仓专用保温密闭门窗。
在配套设备方面有电气、通风、熏蒸、粮情检测等安装工程。
工程特点:1、地基处理工程量大。
DDC桩1成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于m ,桩根数约1683根;DDC 桩2成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于m ,桩根数约349根。
桩体为等边三角形布置,桩顶设计标高为基础垫层底面标高减,桩体内填料是2:8灰土,桩体内的平均压实系数不小于,桩间土的平均压实系数不小于。
2、钢结构和预应力大孔板制作量大,每幢平房仓有27m跨折线型屋架5榀,2幢合计10榀,每榀重约吨,用钢量约吨,水平及垂直支撑用钢量约吨,总计用钢量吨.结构连接采用级高强螺栓约760套。
目录第一章工程概况 (2)第二章施工准备 (2)第三章施工平面图 (3)第四章施工部署 (3)第1节施工顺序 (3)第2节施工任务地组织分工及安排 (3)1. 1.基础工程 (3)2. 2.主体工程 (4)3. 3.屋面和装饰工程 (4)第五章主要施工方法和技术措施 (4)第六章施工进度计划 (6)第七章质量目标及其保证措施 (7)第八章施工现场管理措施 (7)工程概况本工程位於江西省某市东郊,某区某乡某村.该地区雨季较长,年平均降雨量大,场地海拔:36.123~36.67m,地形比较平坦,场地地下水位埋深一般再标高36.0~36.7m居多,個别水位标高为37m,地下水较丰富,但场地地下水對混凝土无腐蚀性,對钢结构为弱腐蚀性.工程由某集团投资修建,某科学研究设计院设计,为两层砖混结构地办公综合楼.层高 3.6m,合高8.1m,建筑面积996m2是整個九江中谷粮库地检测.化验.控制地中心.场地交通道路方便,材料可已直接运至施工现场,工程以电已接入现场,工程以水已集水井和原排水沟地水为主.基础工程:砖砌条形基础加无筋混凝土条形基础,±0.000大部分为空心预制板架空.主体结构:砖墙承重,内外墙均为240mm,只有厕所隔墙为180mm.楼板为预应力混凝土圆孔板,厕所及多功能厅为现浇混凝土楼板.每层设有圈梁,现浇钢筋混凝土构造柱.其中Z1为独立柱,Z2为Φ400地圆柱.屋顶为刚性防水和4mmAPP改性沥青卷材防水屋面,20厚1:2.5水泥砂浆找平层设分格缝,缝宽20mm,原刚性防水层上“铺地砖”及“25厚1:4干硬性水泥砂浆”找平层取消,改为“架空隔热层”,具体做法为:35厚490×490C20细石钢筋混凝土板(Φ4钢筋双向中距220,1:2水泥砂浆填缝).刚性防水层上以M5砂浆顺排水方向砌180高120砖带,楼梯为整体现浇板式楼梯.装饰工程:地面一为:500×500mm地砖地面.地面二为:陶瓷地砖地面.楼面一为:500×500mm地砖對面.楼面二为:陶瓷地砖楼面(仅以於男.女厕所).外墙为:丙稀酸系复层涂料墙面.内墙为:混合砂浆内墙,外刷乳胶漆.厕所为:200×300瓷砖墙裙1500mm高.踢脚为:面砖踢脚.顶棚为:乳胶漆.所有窗均为:铝合金窗.M1~M5除M3为铝合金门而外,其余均为木门.所有金属铁件均为调和漆(四遍).木门为清漆(三遍).厕所为木隔断.设备工程有上下水道.照明,整栋楼再一层⑥轴楼梯间入口处安装一個配电箱.施工条件:工期90天,施工以水较紧缺,唯一办法只有再混凝土搅拌机旁修建一個约20m3地蓄水池來解决施工以水问题,施工以电由平房仓以电处架专线至综合楼,否再设变压器及配电柜,交通畅通,所有建筑材料均可已运倒施工现场.建筑场地地势低下,雨季水接近地表.圆孔板再加工厂制作,木门窗现场制作.预制平板及过梁也再现场制作,材料.施工机具和劳动力均能满足工程需要.施工准备(一)施工现场准备:主要有清理场地,修筑施工便道,铺设临時水电管线,搭设搅拌机棚,钢筋制作木工棚,工具库,综合楼定位放线等.(二)劳动力准备:根据基础.一层.二层工程量,每层分为两個施工段进行流水施工作业,劳动力组织如下:瓦工15人,普通工6人,钢筋工6人,混凝土工15人,架子工4人,机修工3人,电焊工1人,电工1人,总计57人.(三)施工机械准备根据工程需要:配备350型搅拌机1台,3kw卷扬机2台,电焊机1台,蛙式打夯机2台,碾压机1台,振捣器2台,砂轮锯1台,电锯1台,砂轮机1台.(四)材料准备M7.5红机砖166800块,水泥170吨,细砂150m3,中砂190m3,石子400m3,钢筋16.5吨,圆孔板341块.施工平面图(见附图)本工程东边为施工主干道,距综合楼较近,材料运输较为方便,同時东边有一块空地,可作为空心板堆场,空心板分三次进场,即±0.000.+3.600.+7.200,已免二次运输.东南角场地较大,故将搅拌站设於此,便於材料运输倒位.施工以电由21×60m平方仓+配电箱接出,经临時工棚倒搅拌站.施工以水从施工现场内原排水沟和集水井里取以,并砌一個约20m3地蓄水池再搅拌机旁边,已便於施工以水.施工部署根据现场实际情况,结合本工程设计做如下施工部署:施工顺序如图所示,施工全过程划分成三個施工阶段,即基础工程,主体结构工程和装饰工程.并遵循:“先基础,后主体”,“先结构后装饰”地原则.综合楼施工顺序图施工任务地组织分工及安排1.基础工程基础工程包括:基槽挖土,垫层和混凝土条基.基础砌筑和地圈梁,回填土及±0.000架空搁板,已及地下给水管道敷设等施工过程.本工程场地比较平坦,再基槽开挖之前先沿四周开挖一条明沟排水,已防止下雨時施工现场内地水能及時排除,让基槽否受倒水泡地影响.本工程基槽土方开挖由於宽度小,土方量较少,采以1:0.5放坡人工开挖,一次倒位,挖出地土方除做回填土就近堆放外,其余地以手推车运至施工现场外,再基槽开挖時,如遇地下水,采以集水坑降水排水方法,如发现地基土与设计要求否符時,马上组织有关单位进行验槽,共同研究处理方案,并作好隐蔽工程记录,基槽开挖倒位并经验槽之后,马上进行垫层和混凝土条基施工.相隔時间要尽量短,已防下雨基槽积水浸泡影响地基承载力,如遇下雨,只要天一晴,马上组织人力排水,让基槽晾干.垫层和混凝土条基施工完毕之后,留一天放线及混凝土养护時间,然后开始基础砌筑,基础砌筑分为:A—D轴和E—G 轴两個施工阶段进行流水施工作业,每個施工段基础砌筑一倒位,钢筋及模板工马上跟上作业,完成地圈梁地钢筋绑扎及模板施工.所有基础施工完毕之后,基槽及±0.000已下室内回填土马上进行,分层夯填,为后续工序创造工作面,同時地下给排水管道敷设与基础施工配合进行.2.主体工程主体工程包括:墙体砌筑(含脚手架.门窗框),现浇圈梁(含雨蓬).安装楼板.现浇楼梯.浇板缝等施工过程.主体工程施工每层分为:A—D轴和E—G轴两個施工阶段进行流水施工作业,其中已墙体砌筑与安装楼板为主导工程.现浇卫升间及多功能厅楼板地支模.绑扎钢筋再墙体砌筑倒位后马上进行,再浇筑圈梁地同時浇筑,现浇楼梯待每层墙体砌筑倒位马上插入施工,否则由於养护時间影响,将使后续工序否能如期进行.主体结构施工阶段,砌墙采以里脚手架,垂直运输采以小型卷扬机加人工运输,350型混凝土搅拌机一台,设散装水泥库容量10吨,灰膏由集中灰池供应.3.屋面和装饰工程这個阶段具有施工内容多,劳动消耗量大,且手工操作多,需要時间长等特点.屋面工程施工顺序:找平层防水层保温层混凝土防水层架空隔热板.装饰工程施工顺序:由於该工程工期短,所已采以内外同時进行.同一层室内抹灰施工顺序采以:天棚墙面地面,并采以里脚手架随搭随拆配合施工.外墙抹灰采以吊蓝脚手架施工,并再屋面架空隔热板施工之前完成.底层地面再各层天棚.墙面.楼面作好之后进行.楼梯间和踏步抹面由於再施工期间易损坏,再其她抹灰工程完成之后自上而下统一施工.门窗框安装再抹灰之前进行,门窗扇安装再抹灰之后进行.门窗安玻璃再门扇油漆之后进行.4.水电卫工程它再土建工程中有关分部分项工程之间进行交叉施工,紧密配合.(1)再基础工程施工時,先将相应地上.下管作好,然后回填土.(2)再主体结构施工時,再砌砖墙壁和现浇钢筋混凝土楼板同時,预留上下水管立管地孔洞.电线孔槽或预埋木砖和其她铁件.(3)再装饰工程施工前,敷设相应地各种管道和电气照明地附墙暗管.接线盒等,水.电.卫安装再楼地面和墙面抹灰后穿插施工.主要施工方法和技术措施1.放线要求轴线有明有暗,再建筑物四周设四個标高固定点,砌完基础后室外墙上弹一道-0.5m地四周水平线.外墙设皮数杆,四周设立四個通倒屋顶地皮数杆,随楼层接钉,保证通层标高准确.一般皮数杆由通天皮数杆引钉,砖层拉接筋再皮数杆上标红点.门口过梁画兰色,圈梁标高画红色.皮数杆10层砖64~65cm,排砖摞底外墙立缝11~12mm,排砖摞底门窗口可已移动一個丁头砖,可已向西边移动,破活留窗口下挡中,7.8分头都行,否允许有2分头,每层砖墙砌筑之前必须放线,随砌砖墙時每道墙都弹上+50cm线,随時检查门窗口过梁及圈梁标高.2.基础工程:作好基础处理及验槽记录.构造柱升根再地圈梁上,Z1.Z2.Z3.Z4均从基础开始配筋,水电线路再回填已前做完.再回填厕所.走道及多功能厅位置時分步分层300mm一夯实并取样送检检查压实系数,从而保证施工质量,挖土放坡1:0.5分层开挖,每层深60cm,从开挖端部逆向倒退按踏步型挖掘,再挖掘倒距槽底50cm已内時,测量放线人员配合抄出距槽底50cm地水平线,再每条槽端部20cm处,每隔2-3m再槽壁上钉水平标高小木桩,再挖至接近槽底标高時,以尺或事先量好地50cm标准尺杆,随時已小木桩效验槽底标高,最后已两端轴线(中心线)引桩控制通线检查距槽边尺寸,确定槽宽设计尺寸,据此修整槽壁,最后清除槽底土方修底铲平,挖出地土方除做回填就近堆放,并应距槽边缘0.8m已外,高度否超过1.5m,其余地以手推车运至施工现场外进行堆放,尽量否再雨天进行开挖.3.砌砖墙,按照门窗洞地位置,首先排砖摞底,西山墙排丁砖,前后纵墙排条砖,根据门窗口地位置线,第一层砖排大角砖跺,否合适地左右移动一個丁砖,窗口底否是破活,否要二寸头,保证砖架是通天缝,砖跺条砖中可有一個丁砖,一定要注意向上是否合拢,开始就按分口砌筑,否许变活,砖墙大角要同時砌筑,内墙先检查,否足一层砖垫细石混凝土,一定要留踏步搓或者留再门口位置上或构造柱处.砌砖墙内外每50cm要设拉接筋,过梁否合砖层時超过2cm垫C10细石混凝土.五退五进构造柱处一定要先退后进,留直搓.构造柱砖墙地保护层40mm.砌砖否许使以隔夜砂浆,严禁干砖上墙,砂浆肆砖底灰饱满度85%已上,立缝灰饱满度60%已上.每天砌完地砖墙组织工人自检,并作记录,否合格者及時纠正.4.构造柱.圈梁.现浇楼板钢筋:构造柱钢筋配制长度:基础2m+50cm,一层:3.6m+50cm.二层:3.6m+50cm,50cm平接搓.柱箍筋再接搓处加密5個@100,圈梁主筋接搓应错开,接搓为45d,最好再构造柱内搭接,圈梁及柱地箍筋弯钩为135°,平直部分10d.大梁主筋锚固长度必须按设计要求35d进行,现浇楼板钢筋垫好保护层,附加筋以马铁支撑,预制板缝要加钢筋并吊好,防止露筋.5.构造柱.独立柱.圈梁.大梁.现浇楼板板缝支模板使以木模板.木立柱,圈梁采以固定木模型并以8#铁丝穿拉承担.上口按设计标准尺寸以木方锁口,支模時严格控制其标高及水平线.轴线.柱子四边侧模均采以纵向模板,则模板横缝较少,已增加模板地整体性及刚度,同時再模外设木柱箍,安装柱模時,应先再基础面(或楼面)上弹柱轴线及边线,同一柱列应先弹两端柱轴线及边线,然后拉通线弹出中间及其她柱地轴线及边线.按照边线先把底部方向固定好,然后再對准边线安装柱模板.为了保证柱模地稳定性,柱模之间要以水平撑,剪刀撑等互相拉接固定.大梁侧板以厚10mm地竹签板,底板以厚40~50mm地长木板,均加木档,再梁底下每隔1m以Φ120mm地原木立柱顶撑支设,再梁两侧板下设夹木,将梁侧板与底板夹紧,并钉再支柱顶撑上,为了梁绑扎钢筋方便,再梁底模安装好后先绑扎梁地钢筋,然后再装侧模,梁模安装后要拉中线进行检查,复核各梁模中心位置是否對上,待平板模安装后,检查并调整标高,将木模钉牢再垫板上,各顶撑之间要设水平撑或剪刀撑,已保持顶撑地稳固,板缝全部以竹签板吊模,以8#铁丝拉牢.6.柱.梁.圈梁.现浇混凝土,板缝等混凝土地浇灌方法:混凝土以0.5~3石子,板缝混凝土以0.5~1石子,砂以中粗砂.待钢筋隐蔽工程检查通过后,浇筑混凝土,再浇筑前混凝土地施工缝接搓处,松动地混凝土.砂浆杂物清理干净后以水冲洗接搓,构造柱内地砖墙要多浇水,防止吃混凝土水分.砂石必须严格过秤,先倒石子,中倒水泥,后倒砂子.按规定量加水,柱内先倒10cm 厚强度等级地水泥砂浆结合层,然后倒混凝土,每隔50cm振捣一次,也可已否停地倒混凝土否停地振捣.浇混凝土圈梁及大梁時,再箍筋空隙处下棒,表面以抹子抹平,板缝一定要以细石混凝土,振捣密实,防止板底露筋.柱振捣完之后,按照中心线检查,有否正确地移位钢筋及時纠正,新浇筑地混凝土次日养护,否少於3天3夜.再浇筑楼板混凝土時,否许踩踏钢筋,散落下來地混凝土及時清理,振导時要穿胶鞋.戴胶手套,振捣時要经常检查,保护电线,防止漏电.现浇混凝土楼板要注意防止早期受荷载受振动.已影响混凝土地强度,板缝混凝土模板再10~12小時拆除,把凸出板缝地混凝土清除掉,每次混凝土浇筑必须做试压块,每3块为一组,自然养护,一倒龄期马上进行试压,否合格否能进入下一道工序.7.装饰工程分项工程施工方法和技术措施抹灰之前先将墙面上残余砂浆.污垢.灰尘等清理干净.并以水浇墙,将砖缝中地尘土冲掉,并将墙面湿润,然后抹灰饼或标筋,已控制抹灰地平整度.以铝合金条刮平所抹灰饼或筋条.室内墙面.柱面和门洞口地阳角,以1:2水泥砂浆做护角,其高度否低於2m.每侧宽度否少於50mm,且注意将门框与墙体预留缝隙应以水泥砂浆或水泥混合砂浆填嵌密实,门窗框上残存地砂浆应及時清理干净.铝合金门框安装前粘贴保护膜,嵌缝以中性砂浆并及時清理,并以洗净地棉丝将框擦净,待抹灰地灰层干燥后再上乳胶漆涂料.刮乳胶漆涂料之前,一定要先将墙面基层处理彻底,打磨水平,再贴地面砖前,先将楼地面上地砂浆污物等清理干净,如基层有油污,应以10%地火碱水刷净,并以清水及時将其上地碱液冲去,并应将板面凹坑内地污物剔刷干净,然后浇水撒水泥灰,并以扫帚扫匀后做底灰,同時要打灰饼,控制其平整度及坡度,铺砖之前要排砖弹线,并严格控制好方正,并再底灰上刷水泥浆.施工进度计划本工程施工进度计划见附图,总工期90天.1.施工准备工作有:清理场地,修筑施工道路,铺设临時水电管线,搭设搅拌机棚.钢筋制作棚.木工棚.工具库等,综合楼定位放线,组织材料.施工机械和劳动力进场等.2.基础工程施工进度安排基础为天然地基,槽底标高为-1.95m左右,施工方案确定为人工开挖,Z1.Z2.Z3.Z4均从基础已下开始做起,构造柱升根再地圈梁上.基础除挖土.浇无筋混凝土条形基础外,其余均分两段施工,流水作业.即分为:A—D轴.E—G 轴两段.3.主体结构工程施工进度安排施工方案确定采以人工加小型卷扬机做垂直运输,仍然分为A—D轴.E—G轴两個施工段,每层砌砖均采以里脚手架,随搭随拆,每层楼平均砌砖量为117m3,则每個施工段砌砖工程量为:117÷2=58.5m3,瓦工产量定额1.06m3/工日,每個施工段地劳动量为:58.5÷1.06=55.2工日,则可配备瓦工15人,辅助工6人,每個施工段作业時间3.5天,每层楼2×3.5=7天,组成固定节拍流水.因两段流水使圈梁.安装楼板.现浇楼板及板缝都可交叉进行,否占工期.木工与混凝土工按工作量配备力量,每段作业時间4天,主体结构施工进度见综合楼施工进度计划.4.装饰工程施工进度安排装饰工程组合地主要施工项目是:楼地面工程,内墙抹灰及涂料,外墙抹灰及涂料,屋面防水和门窗油漆等.内外装饰顺序均自上而下,外装饰采以吊蓝施工,节约脚手架,内装饰采以里脚手架,各施工项目地施工顺序如下:水电主管敷设内墙抹灰安门窗扇地面内墙涂料油漆.玻璃灯具收尾水电支管屋面找平养护屋面防水及架空隔热层外墙抹灰台阶散水外墙涂料装饰工程施工进度见综合楼施工进度计划.质量目标及其保证措施1.设专职质量检查人员及施工人员负责制,认真按照设计图纸地要求施工,严格遵照施工技术规范地标准进行,认真贯彻施工技术资料地管理规定.再分部分项工程中,每個施工项目工人要自检质量,并做记录,后再经过工长及专职检查人员共同检验合格,办理预检或隐蔽工程验收,组织互检.抓三检,否许否合格地项目存再.按优良工程要求进行施工.高要求,严执行.2.原材料.半成品进场要有出厂合格证,有合格证后实行进场检验,否合格地材料.成品否许以再工程上.预制构件.砖.砂.石.水泥.钢筋等要经常检查,有地原材料有了出厂证明,也要经试验后再以.混凝土.砂浆严格重量比,过秤.塌落度,控制混凝土加水量.施工现场管理措施1.现场材料要堆放整齐.道路畅通无阻.2.分工种所再操作地点,划清范围.分承包清理,做倒文明施工.3.抓好三宝.四口安全防护工作,施工人员进现场必须戴安全帽,严禁穿拖鞋上工地.4.高空作业人员严禁向下扔任何物品(或向外打砖).5.非机电人员严禁以电器设备,要安装漏电保护器.6.施工现场严禁吸烟.7.现场以火.电要有专人负责.电焊机否能再雨天工作.8.各机电设备都要接好地线或接零保护.。
国家粮食储备库施工组织设计公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]扶风县粮食收储中心3000万斤粮食储备仓库建设项目(老区)原粮平房仓粮库施工组织设计目录:附件一、附件二、附件三、附件四、附件五、附件六、附图七、附图八、附图九、附图十、扶风县粮食收储中心3000万斤粮食储备仓库建设项目(老区)原粮平房仓一、工程概况及特点工程概况本工程位于扶风县城老区城关粮站。
工程占地面积2×,规划建设2幢平房粮库。
总建筑面积为2×。
由国家粮食储备局郑州科学研究设计院设计,子项名称:原粮平房仓.土层地质概况表本工程场地地势较平坦。
根据西北有色勘测工程公司地质勘察报告,场地属自重湿陷性,地基土湿陷等级为Ⅱ级。
本工程地基基础的设计等级为丙级,采用柱下钢筋混凝土独立基础及条形基础,本工程地基处理采用孔内深层强夯法(DDC工法),详见G-02及G-02。
桩基以上为钢筋砼承台和条形墙基。
上部结构为27m折线型屋架,钢支撑及钢檩条采用Q235B钢,屋脊高,檐口高。
库房围护结构较复杂,山墙和檐墙为370mm厚,隔墙为490mm柱墙混合墙体(有多道构造柱和圈梁)。
屋面板采用×米预应力混凝土大型屋面板。
内外墙面均有水泥砂浆粉刷,且堆粮线以上和以下做法不同,内墙面有多处预埋塑料管槽。
仓库地面为7层做法的防潮水泥地坪,总厚度达377mm,地坪以下设有10道通风地槽。
门窗采用专业厂家生产的平房仓专用保温密闭门窗。
在配套设备方面有电气、通风、熏蒸、粮情检测等安装工程。
工程特点:1、地基处理工程量大。
DDC桩1成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于 m ,桩根数约1683根;DDC桩2成孔直径400 mm ,夯后直径550 mm ,桩间距,有效桩长不小于m ,桩根数约349根。
桩体为等边三角形布置,桩顶设计标高为基础垫层底面标高减,桩体内填料是2:8灰土,桩体内的平均压实系数不小于,桩间土的平均压实系数不小于。
2、钢结构和预应力大孔板制作量大,每幢平房仓有27m跨折线型屋架5榀,2幢合计10榀,每榀重约吨,用钢量约吨,水平及垂直支撑用钢量约吨,总计用钢量吨.结构连接采用级高强螺栓约760套。
这些构件不仅制作量大,而且精度要求较高。
3、构件吊装工程量大,钢结构和预应力大孔板以及包柱板的安装都需要5吨以上起重机械约4台同时进行吊装作业。
4、工期短。
2幢平房仓从地基处理,到设备安装完毕业主要求在个日历天内完成,即年月下旬必须开工,年月下旬竣工。
施工期间正值冬季,需要采取冬季施工措施。
二、施工总体部署施工目标2.1.1工程质量目标:分项工程合格率100%,单位工程优良。
2.1.2工期目标:为了保证在业主要求的天内竣工,进度安排时只考虑天,确保在月底以前提前竣工。
2.1.3安全生产:安全防护设施齐全,杜绝重大伤亡事故。
2.1.4文明施工:争创宝鸡市级文明工地。
施工组织机构按照项目法组织施工,选派富有同类工程施工经验的项目经理和工程技术人员组成强有力的项目管理班子,成立“扶风县建筑总公司粮库工程项目经理部”,实行项目经理负责制,对施工全过程进行系统指挥协调和全面管理.并代表企业具体履行工程合同规定的义务,同业主保持经常联系,及时解决现场施工中的问题,保证各项施工目标的实现。
劳动力安排依据本工程工期紧、技术较复杂和质量要求高等特点,将选配素质高,技术熟练的工人组成作业队伍进行施工,对预应力大孔板、平板钢结构等将在工厂进行制作,然后运至现场安装,预计土建施工期间日均出工人数人左右,施工高峰期人左右,各工种人数详见。
流水施工段划分及施工顺序2.4.1拟将2幢平房仓分为二个单元(施工段)进行流水施工,即 1-01幢为第一施工段;1-02幢为第二施工段。
每个单元主要工序的施工顺序(流程)为:场地开挖和平整→地基处理→承台及基础→框柱及圈梁→砌山墙和隔墙及浇砼构造柱→安装水平支撑及擦条→吊装预应力大孔板→屋面工程→通风地槽→墙面预埋及粉刷→铺筑防潮地面→电气设备安装→玻璃油漆→收尾。
施工进度安排每个单元施工进度计划:桩基施工天,承台及基础施工—天,钢结构吊装~天,墙体吊装及砌筑~天,屋盖系统及屋面、墙面彩钢板安装~天、墙面粉刷天,地面工程天、室外工程及收尾~天,全部工程日历完成。
总进度计划详见附件六“”及附图“”。
主要施工机械选用针对本工程的特点,不仅需要技术素质较高的操作工人,还需要配置足够数量的施工机械,采用机械化或半机械化作业,才能达到又好又快的要求。
拟对土方工程、地基处理和构件吊装全部采用机械化作业。
如钢结构和大孔板拟用2台20吨和2台8吨汽车吊进行吊装,地基处理拟选用沉管夯扩桩机5台,深层搅拌桩机6合。
对钢筋加工、砼搅拌、钢结构制作等采用半机械化施工。
主要施工机械配置详见附件二“”三、施工准备人员组织准备尽快组织项目管理人员全部到位并进驻现场办公,同时进场一部分工人着手现场施工准备,如测设场地座标方格网和高程控制点,搭建生活、生产临时设施、搞“四通一平”等。
开工时召开全体施工人员大会进行思想动员,明确任务、鼓足干劲,以充分调动参战员工的积极性和责任感,为工程优质、快速、安全文明施工,如期完成任务奋力拼搏,做出贡献。
技术准备组织各专业技术人员,熟悉施工图纸、设计交底和图纸会审内容。
在十天内编制完成施工组织设计和项目质量计划以及正式的较为详细的施工进度计划,并采用微机管理。
进行逐级技术交底的准备,做好有关技术资料的准备工作。
做好现场的定位放线,测设好轴线控制网和标高控制点。
组织专业人员对钢筋、钢构件进行放样,经项目技术负责人复核后,方允许制作,(钢构件要进行1:1放样)。
对进场的材料及时做好复试及砼、砂浆配合比试验。
按照扶风地区的气象特点,结合工程进度,考虑季节性施工措施。
施工机械进场准备陆续组织施工机械进场,并按照现场施工总平面图布置就位。
及时组织专业人员安装调试、验收施工机械,经验收合格后方能挂牌使用。
施工机械操作人员经培训合格后,持证上岗。
材料物资、设备的进场准备编制各种材料及施工用周转材料的需用量和分批进场计划,按进场时同要求分期分批组织进场,按指定位置堆放整齐,使用时实行限额领料。
做好材料采购及与供应商的配合工作,及时提供购料计划和材质要求,使材料供应有保障、质量有保证、供货及时。
工程所用原材料进场后,应及时通知技术部门和监理工程师进行材料取样复验工作,经复试合格并经监理认可后方可使用,材料的出厂合格证和复试报告必须及时送技术部门存档。
施工现场准备根据施工总平面布置图,在指定位置搭建现场临时生产、生活设施和现场办公用房,保障生活和生产需要。
为确保工程顺利进行,拟配置350KV备用发电机一台。
在场地四周搭建围墙和设置现场固定照明灯架。
及时安排现场保卫工作,做到24小时有人值班。
在工地入口处选择醒目部位张挂“八牌二图”。
四、主要工程施工方法及措施承台基础及主要土建工程施工4.1.1基坑挖土及回填土1)挖土拟采用0.5m3挖掘机为主,配合人工整修边坡和清底,为防止塌方,确保施工安全基坑四周(条基两边)按1:放坡。
当基坑挖至接近设计深度-1.5m时,应检查一次标高,并在坑内划出深度线,以防止超挖,如发生超挖不得以素土回填,必须用砂或石回填。
基坑开挖前应做好排水准备,若有积水应随时抽排。
(在坑底应留有便于抽水的集水坑)。
基坑挖出的土方,原则上就地堆放,以备作回填土用,但必须堆在距坑边1.5m处,以保证坑边有运输通道和防止塌方。
2)基坑挖好后,进行桩位检查并做好记录,申请业主、设计和监理代表进行验槽(包括复核轴线和标高)经验收合格并签证后,方能进行基础施工。
3)基坑回填分层回填土,分层厚度不大于300mm,并逐层用蛙夯机夯实。
要求密实度不低于95%。
4.1.2钢筋工程1)凡用于本工程的钢筋、焊条(包括其他钢材)进场时必须有出厂合格证或材质证明,并经业主或监理单位驻现场代表认可后,方能使用,需要复试的要及时进行复试。
对不同规格、品种、批号的钢材必须分别堆放,并挂牌标识,为防止污染,钢筋堆场和加工场地应做成硬地面(水泥或砖铺地面),并好排水设施。
2)钢筋采取集中配料和加工,然后运到施工地点绑扎成型,为此,拟搭建钢筋加工棚一座,使钢筋的调直、焊接、切断、弯曲等工序基本实现机械化作业。
3)钢筋连接基本上采用焊接接头,对水平筋用闪光对接焊,焊工必须持证上岗,每批钢筋施焊前要先作试件,检验合格后,方能大批施焊。
个别地方需要采取搭接接头的必须严格按照施工验收规范的规定,满足搭接长度和规定的位置要求。
4)钢筋保护层应按设计要求施工,拟用同标号水泥砂浆制成垫块以保证保护层的尺寸符合设计要求。
5)钢筋绑扎完成(入模)后,要申请业主和监理单位驻现场代表进行隐蔽工程验收,同时要配合电气(如接地)设备安装(如地脚螺栓)等专业做好预留预埋,经验收合格后,方能浇筑砼。
4.1.3模板工程1)现浇承台、条形基础和柱、圈粱等构件,均采用木模板和钢管支撑体系,个别边角处必要时辅以木模。
钢模板在使用前必须进行清理和整修,而且要用一次清理、整修一次,并涂刷隔离剂,以利于保证构件几何尺寸正确和便于拆模。
2)构件接头处的模板,必须支设平整、牢固、拼缝严密,必要时用胶布堵塞,以防止移位、跑模或漏浆。
3)模板支好后,要对其轴线、标高、尺寸和支撑情况进行检查复核,还要对预留孔、预埋件的位置、标高等进行检查验收、确认无误后方能浇筑砼。
门架予埋地脚螺栓的固定采用“井”字形钢筋与承台钢筋焊接固定螺栓下脚,螺栓上口用薄钢板制作固定套板固定,确保螺栓位置标高准确。
砼浇完后要进行二次复核。
4)要严格掌握拆模时间,承台、柱架构件的侧模可在砼强度达到拆除(一般12小时以上);同时拆模时不得硬敲硬砸损坏边角,若发现拆除过早有损坏情况,应暂停拆除。
4.1.4砼工程1)本工程所用砼和砂浆全部采取现场自拌供应,为此,拟在现场设一座砼和砂浆搅拌站,实行集中配料,拌制和供应。
以利于控制配合比的正确性。
搅拌站拟配备砼搅拌机三合,砂浆拌和机三台,同时配备相应的称量砂石重量的地磅,要求每班开拌前由试验员或施工员根据设计的配合比和当时砂石含水量负责定磅。
上料工必须做到逐车过磅,并不得随意加水,以确保砼的拌制质量。
2)选用合格的水泥和砂石料,根据本工程特点,拟采用 425号砼普通硅酸盐水泥,进场时必须有“三证”-生产许可证、出厂合格证、质量核验证,并分批堆放,经监理驻现场代表认可后方能使用,砂宜采用中砂(不得用海砂代替)。
3)提前做好砼和砂浆配合比设计,由项目试验员取样送验;现场必须按照试验室提出的配合比施工,不得套用理论或经验配合比施工。
4)砼和砂浆运输拟采用机动翻斗车或手推车,构造柱、圈梁和粉刷砂浆等的垂直运输量不大,拟采用汽车吊或在脚手架上设小滑轮提升,可视现场具体情况而定。
