浅谈排水管道工程的质量控制要点
- 格式:doc
- 大小:35.00 KB
- 文档页数:5
管道工程质量控制要点管道工程在现代社会的基础设施建设中扮演着至关重要的角色,无论是供水、排水、燃气输送还是工业管道系统,其质量的优劣直接关系到人们的生活质量、生产安全以及环境的保护。
因此,严格把控管道工程的质量是至关重要的。
下面我们将详细探讨管道工程质量控制的要点。
一、施工前的准备工作在管道工程施工前,充分的准备工作是确保工程质量的基础。
首先,设计方案的合理性是关键。
设计人员需要对工程的需求、现场环境、使用条件等进行全面的考虑和分析,确保管道的布局、管径、材质等选择符合实际要求。
同时,设计方案应经过严格的审核和论证,以避免出现设计缺陷。
其次,对施工材料的选择和检验要严格把关。
管道材料的质量直接影响到管道的使用寿命和安全性。
应选择具有良好信誉和质量保证的供应商,对管材、管件、阀门等进行严格的质量检验,包括外观检查、尺寸测量、性能测试等,确保材料符合相关标准和设计要求。
再者,施工队伍的素质和能力也是影响工程质量的重要因素。
施工人员应具备相应的资质和经验,熟悉管道工程的施工工艺和规范要求。
施工前应对施工人员进行技术交底和培训,使其明确施工要点和质量标准。
此外,施工现场的准备工作也不容忽视。
要对施工现场进行清理和平整,确保施工场地具备良好的施工条件。
同时,要做好施工测量和放线工作,为后续的施工提供准确的基准。
二、施工过程中的质量控制施工过程是管道工程质量形成的关键阶段,需要对各个环节进行严格的质量控制。
(一)管沟开挖与支护管沟的开挖应按照设计要求进行,保证管沟的深度、宽度和坡度符合规定。
在开挖过程中,要注意保护地下管线和其他设施,避免造成损坏。
对于地质条件较差的区域,应采取有效的支护措施,防止管沟坍塌。
(二)管道安装管道的安装应严格按照施工工艺和规范要求进行。
在安装前,要对管道进行清理和检查,确保管道内部无杂物和损伤。
管道的连接方式应根据管材的材质和设计要求选择,如焊接、法兰连接、螺纹连接等,连接质量要符合标准。

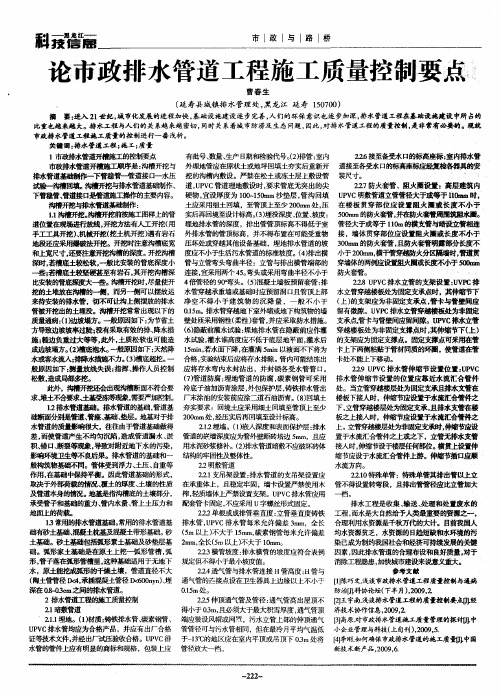

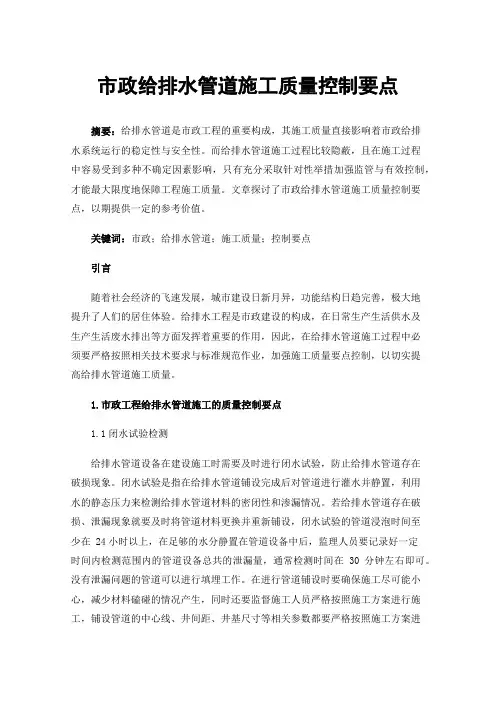

市政给排水管道施工质量控制要点摘要:给排水管道是市政工程的重要构成,其施工质量直接影响着市政给排水系统运行的稳定性与安全性。
而给排水管道施工过程比较隐蔽,且在施工过程中容易受到多种不确定因素影响,只有充分采取针对性举措加强监管与有效控制,才能最大限度地保障工程施工质量。
文章探讨了市政给排水管道施工质量控制要点,以期提供一定的参考价值。
关键词:市政;给排水管道;施工质量;控制要点引言随着社会经济的飞速发展,城市建设日新月异,功能结构日趋完善,极大地提升了人们的居住体验。
给排水工程是市政建设的构成,在日常生产生活供水及生产生活废水排出等方面发挥着重要的作用,因此,在给排水管道施工过程中必须要严格按照相关技术要求与标准规范作业,加强施工质量要点控制,以切实提高给排水管道施工质量。
1.市政工程给排水管道施工的质量控制要点1.1闭水试验检测给排水管道设备在建设施工时需要及时进行闭水试验,防止给排水管道存在破损现象。
闭水试验是指在给排水管道铺设完成后对管道进行灌水并静置,利用水的静态压力来检测给排水管道材料的密闭性和渗漏情况。
若给排水管道存在破损、泄漏现象就要及时将管道材料更换并重新铺设,闭水试验的管道浸泡时间至少在 24小时以上,在足够的水分静置在管道设备中后,监理人员要记录好一定时间内检测范围内的管道设备总共的泄漏量,通常检测时间在 30 分钟左右即可。
没有泄漏问题的管道可以进行填埋工作。
在进行管道铺设时要确保施工尽可能小心,减少材料磕碰的情况产生,同时还要监督施工人员严格按照施工方案进行施工,铺设管道的中心线、井间距、井基尺寸等相关参数都要严格按照施工方案进行施工,以防因施工问题对管道质量造成影响。
闭水试验是检验管道材料质量和施工质量的关键环节,因此监理人员要加强对闭水试验的重视度,每铺设一定距离的管道就要进行闭水试验,试验合格的管道才能进行填埋,在管道闭水试验检测完成后,还要对管道两侧的挡板承重力进行测量,计算出实际承受力和挡板的承受范围,防止挡板因受力过大而损坏。
随着城市化进程的发展,基础设施建设步伐日益加快,并且随着环保要求的日益提高,排水管道工程在基础设施建设中所占的比重也越来越大。
随着城市化进程的发展,基础设施建设步伐日益加快,并且随着环保要求的日益提高,排水管道工程在基础设施建设中所占的比重也越来越大。
排水管道工程与人民生产生活息息相关,其使用功能的好坏,涉及到千家万户的切身利益,关系着城市防涝及地下水和土壤被污染的生态问题。
因此,加强对排水管道工程的质量控制,对消除工程质量缺陷、确保排水管道工程质量,具有重要意义。
一、排水管材的质量控制(一)常见质量问题易被压破或者产生渗水∶管径尺寸偏差大,安管容易错口。
(二)质量控制措施1.重视管材资料的检查。
要求施工单位选用正规厂家生产的管材,并且检查管材的出厂合格证及送检力学试验报告等资料是否齐全。
2.重视管材外观的检查。
管材进场后,工程材料员应对管材外观进行检查,管材不得有破损、脱皮、蜂窝露骨、裂纹等现象,对外观检查不合格的管材不得使用。
3.加强管材的保护。
应要求生产厂家在管材运输、安装过程中加强对管材的保护。
二、测量放线的质量控制(一)常见质量问题测量差错或者意外地避让原有构筑物,使管道在平面上产生位置偏移,在立面上坡度不顺。
(二)质量控制措施1.对放线要进行复测。
测量员定出管道中心线及检查井位置后,要进行复测,其误差符合规范要求后才干允许进行下步施工。
2.多沟通联系。
施工中如意外遇到构筑物须避让时,应要求监理单位和设计单位商议,在适当的位置增设连接井,此间以直线连通,连接井转角应大于135°。
三、沟槽开挖的质量控制(一)常见质量问题在沟槽开挖过程中时常会浮现边坡塌方、槽底泡水、槽底超挖、沟槽断面不符合要求等一些质量问题。
(二)质量控制措施1.防止边坡塌方:根据土壤类别、土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度普通采用1∶0.O5。
对于较深的沟槽,宜分层开挖。
挖槽土方应妥善安排堆放位置,普通情况堆在沟槽两侧。

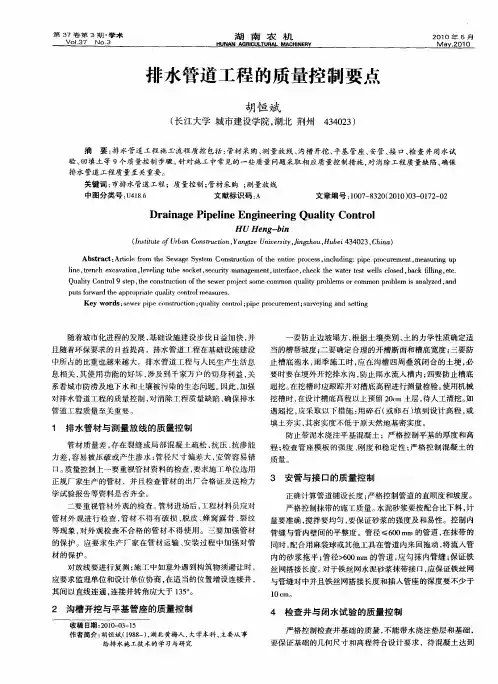

室内排水工程质量管控要点1、隐蔽或埋地的排水管道,在隐蔽前或回填土前必须做灌水试验,其灌水度应不低于底层卫生器具的上边缘或底层地面高度。
满水15 分钟后,若水面下降,再灌满延续5分钟,液面不下降,管道及接口无渗漏为合格。
同时检查排水口及排水立管坐标是否正确。
2、排水管道必须有一定的坡度,坡度应均匀一致,不得出现高低起伏及抬势现象(中间凹凸),排水管道严禁倒泛水,生活污、废水管道最小坡度如下:(横管的坡度设计无要求时,坡度应为0.026)o 生活污水塑料(铸铁)管道的坡度3、卫生器具与生活污水管道连接时必须在排水口以下设存水弯。
室内排水沟与室外排水管连接处,应设水封装置。
4、排水塑料管必须按设计要求及位置设置伸缩节。
横管伸缩节应采用锁紧式橡胶圈管件;当管径160mm时,横干管宜采用弹性橡胶密封圈连接形式。
伸缩量设计无规定时,管端插入伸缩节处预留的间隙应为:夏季,5~ 10mm ;冬季,15~20mm。
(一般宜设置在马桶、浴缸的排水立管顺水三通下口,横管上设置伸缩节应设于水流汇合管件上游端。
)当层高W4m时,污水立管和通气立管应每层设一只伸缩节;污水横支管、干管器具通气管、环形通气管和汇合通气管上无汇合管件的直线段大于2m时应设伸缩节,伸缩节间距不得大于4m。
注:埋地或埋设于墙体、混凝土柱体内的管道不应设置伸缩节)。
5、高层建筑中明设排水塑料管(管径^llOmm)时应按设计要求在穿越楼层处,必须设置阻火圈或防火套管,套管长度应不小于500mm o 穿越墙体或与暗设的污水立管相连接的横管,应加设阻火圈或防火套管,套管长度不得小于300mm,其明露部分应不小于200mm o6、排水主立管及水平干管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%o7、下列管段应设置清扫口或检查口:1)在立管上应每隔一层设置一个检查口,但在底层和有卫生器具的最高层必须设置。
检查口中心高度距操作地面±20mm,—般为lm,允许偏±20mm (并应高于该层卫生洁具上边缘150mm)o检修口朝向应便于检修。
排水管道工程质量控制的要点
随着城市发展的不断加快,排水管道工程的建设也变得日益重要。
如此大规模的工程需要严密的质量控制来确保其可持续性和安全性。
本文将要讨论排水管道工程质量控制的要点。
1.设计合理性排水管道的设计应该考虑到今后的增长和扩大的需求,以及多种气候和环境因素对于管道的不同的影响。
设计方案应该经过详细的细化和论证,以确保每个步骤都符合要求。
同时应该注重节能和环境保护,通过选择节能材料和提高系统效率来实现。
2.施工管理管道工程施工过程中,应该严格遵循施工合同和法规,确保工程的质量和进度。
依据工程内容,施工人员和班组应该按时交接,并遵守相应的职业规范和标准。
施工单位应该时刻监督并确保施工过程应遵循所有规定的质量和安全规则。
所有施工个体应该遵守工程质量验收规则,对于废弃物的处理应该适当排放并有专门的人进行监控。
3.监管要求监管应该有针对性的进行,主要监管机构应该经常巡视检查和质量抽样。
委托第三方测量、检测和集中监管是很常见的前沿方法。
随着智能监控技术的逐渐进步,数据在线式的监管和管理模式正在被广泛应用。
系统应该是在摄像头监控环境和各种传感器提供的数据下,全力确保每个阶段的质量。
总结而言,排水管道工程的质量控制是很重要的。
它对城市、环境、人民的生命财产安全直接影响。
设计合理性、施工管理、监管要求,是排水管道工程质量控制的三大要点。
对于每一步,我们都应该格外谨慎以确保它的完美达成。
我们相信:在每个人都能做好自己份内工作的时候,这座城市将会越来越美好。
UPVC排水管安装质量控制要点的分析发布时间:2022-08-15T08:53:12.598Z 来源:《建筑实践》2022年第4月第7期作者:贾聚源[导读] 二十一世纪以来,随着科学技术的不断进步,越来越多的新型材料被开发,UPVC就是其中一种,因其材料特性被广泛应用于各个领域贾聚源(四川省第六建筑有限公司第一工程公司四川绵阳621000) 摘要:二十一世纪以来,随着科学技术的不断进步,越来越多的新型材料被开发,UPVC就是其中一种,因其材料特性被广泛应用于各个领域。
UPVC排水管有着诸多优势,但想要充分发挥其优势,就必须提升安装质量的控制水平。
本文从UPVC排水管的特征出发,从安装前的管材选购、安装中的操作细节、安装后的成品保护三个角度对UPVC排水管安装质量控制要点进行分析。
关键词:UPVC排水管;排水管安装;质量控制引言:UPVC,即硬聚氯乙烯,也被称为硬PVC,是由经过聚合反应的氯乙烯制成的无定形热熔型树脂,配合一定的添加剂生产出的新型材料。
UPVC生产生活中的长期应用已经证明了这种材料的优越性,以UPVC为原材料制作而成的排水管道也占据了不小的市场份额。
想要充分发挥其材质上的优势,就必须抓住要点,提升UPVC排水管的安装质量。
一、UPVC排水管的特征(一)生产工艺简单,可设计性强首先,UPVC排水管生产工艺简单,是聚氯乙烯树脂与添加剂混合而成的产物,工序少,大批量生产可行性高,生产效率高,能够满足市场的需求。
其次,其生产方式也为UPVC排水管带来了多变的材料特性,只需要改变添加剂的种类与比例,就可以有针对性地根据给排水工程施工方的需求调整配比,生产出在抗压性、耐腐蚀、阻燃性等方面进行特化的UPVC管道。
(二)质地轻便,便于运输与安装其次,UPVC排水管的质地轻便,便于运输与安装。
UPVC管材的密度大约为1.4t/m3,这意味着在长度与规格都相同的前提下,UPVC 排水管的质量仅为铸铁管的五分之一,在运输与安装的过程中都能节约大量的人力成本。
给排水管道施工质量控制要点摘要:从当前给排水管道工程存在的若干问题来看,诱因往往出现在人为因素上,有些施工人员的专业素养不足,导致施工中会留下细节问题,有些采购人员或企业未能按照管材标准采购,导致工程质量下降。
因此,需要施工单位在各个方面强化施工人员的专业素养,提高监管力度,这样才能有助于改善施工质量。
关键词:给排水管道;施工;质量控制1 给排水管道安装施工存在的问题1.1 施工测量问题施工测量时,部分施工人员未结合给排水管道安装的实际情况,科学、合理地利用仪器设备进行作业,导致施工测量精确度不达标,严重影响后期管道的安装,不仅会使管道发生位置偏移的问题,还会引发倒坡现象。
1.2 沟槽开挖问题施工中,需要工作人员严格按照设计图纸的要求,科学、合理地进行沟槽开挖工作,但实际上部分工作人员对设计图纸研究得不够细致,导致施工成效与设计图纸存在很大出入,进而使得沟槽开挖过程中存在一些问题,包括断面误差较大、边坡塌方、槽底泡水等,不利于管道安装。
1.3 人员水平问题给排水管道安装施工要求施工人员专业、仔细,但部分工作人员在安装之前未做好技术交底工作,未明确一些重要的安装环节,加上部分人员专业能力不强,质量意识淡薄,导致管道安装效果不佳,会出现管道坡度与设计图纸要求不吻合等情况,难以保证后期管道的安全、稳定运行。
1.4 管道试验问题部分工作人员对管道试验不够重视,导致管道试验工作流于形式,甚至有的管道工程完全没有开展管道试验工作,直接进行回填。
有的给排水管道安装工程虽然开展了管道试验工作,但是由于未严格按照管道试验标准开展,造成管道试验的结果不够准确,给排水管道的安全运行埋下了许多安全隐患。
1.5 管道渗漏问题在给排水管道安装的过程中,经常会出现渗水、漏水、喷水等问题,其主要原因是排水管道材料选择存在问题。
如果管道材料的质量不符合工程标准,则会在后续使用中出现干裂、泡槽等现象。
除此之外,安装管道时,没有对管道接口、拐角的位置进行咬合处理或者没有使用配套的橡胶圈,都会导致管道在后期使用过程中出现严重的渗水、漏水等问题,甚至还会因为管道承受不了过大的压力而破裂。
建筑给水排水工程质量控制要点1.给排水系统质量监理重点隐蔽管道和水压试验必须符合要求,管道坡度的正负偏差符合设计要求和施工规范规定,穿越人防区域的管道必须封堵。
(1)室内给排水、卫生设备安装施工准备阶段的控制审核设计图纸、参加设计交底。
审核施工组织设计和相关的质量保证计划。
建筑给水、排水、消防工程所使用的材料、设备、配件等工程物资必须具有质量合格证明文件,规格、型号及性能检测报告应符合国家产品技术标准。
给水管道必须采用与管材相适应的管件。
生活给水系统所涉及的材料、设备必须达到饮用水的卫生标准。
进口设备必须具有国家海关部门的商检报告。
上述各类设备、材料、卫生洁具、辅料等在进场之后,应对品种、规格、外观进行验收并按规范规定进行进场复试。
卫生洁具主要查验合格证,要求外观规矩,造型周正,表面光滑、美观、边缘平滑、色调一致。
卫生洁具、配件要求规格、标准有互换性,外表光滑、电镀均匀。
螺丝螺母配合松紧适度,所有配件齐全、完好。
各类阀门外观规矩,无损伤。
阀门安装前应做强度和严密性试验抽查数量为同批量(型号、规格)的10%。
安装在主干管上的重要阀门应逐个做强度和严密性试验。
合格之后方准使用。
各种化学粘接剂要注意生产日期、有效期及保存方法。
所有上岗人员以及参加施工的人员应经过培训,或具有相应的技术资质。
施工阶段质量控制:(2)室内给排水管道安装控制查验新开孔、洞及各种钢、木托卡、吊架及埋设的穿墙套管是否符合设计图纸和施工规范。
分区、分段对隐蔽、非隐蔽的给水系统进行水压试验,试验压力为工作压力的1.5倍(≥0.6),保压10i压降≤0.05为合格。
室内排水管道均要做满水试验及通球试验,暗装或埋地的排水管道必须在隐蔽前进行灌水及通球试验,监理工程师应进行旁站,否则不准进行下道工序。
室内埋地管道及支座(墩),严禁铺设在未经处理的松土上。
固定在结构上的管道支吊架不得影响结构的安全,不得把支吊架固定在别的设备上。
管道的接口作法和使用材料应符合规范,管道的位置、标高、防腐作法应符合图纸设计与施工规范。
浅谈排水管道工程的质量控制周恩浩(定兴县建设局河北定兴072650)随着城市化进程的发展,市政基础设施建设步伐日益加快,并且随着环保要求的日益提高,对排水管道工程施工质量要求越来越高。
排水管道工程与人民生产生活息息相关,关系着城市排污防涝及地下水和土壤被污染的生态问题,而且对道路路基稳定有直接影响。
因此,加强对排水管道工程的质量控制,对消除工程质量缺陷、确保排水管道工程质量,具有重要意义。
一、排水管材的质量控制(一)常见质量问题管材存在裂缝或局部露筋;合缝、端面处漏浆;抗压、抗渗能力差,容易被压破或产生渗水;管径尺寸偏差大,安管容易错口;长度有偏差,造成排管比较难。
(二)质量控制措施1.重视管材资料的检查。
要求施工单位选用正规厂家生产的管材,并且检查管材的出厂合格证及送检力学试验报告等资料是否齐全。
2.重视管材外观的检查。
管材进场后,工程材料员应对管材外观进行检查,管材不得有破损、脱皮、蜂窝露骨、裂纹等现象,对外观检查不合格的管材不得使用。
3.加强管材的保护。
应要求生产厂家在管材运输、安装过程中加强对管材的保护。
二、测量放线的质量控制(一)常见质量问题测量差错或避让原有管线,使管道在平面上产生位置偏移,在立面上不能保证应有的坡度,致使水流不畅。
(二)质量控制措施 1.对放线要进行复测。
测量员定出管道中心线及检查井位置后,要进行复测,其误差符合规范要求后才能允许进行下步施工。
2.多沟通联系。
施工中如遇到原有管线须避让时,应要求监理单位和设计单位协商,研究设计方案,当需增设连接井时,其间以弧线或直线连通,连接井转角应大于135°。
三、沟槽开挖的质量控制(一)常见质量问题在沟槽开挖过程中经常会出现边坡塌方、槽底被雨水浸泡、槽底超挖、沟槽断面不符合要求等一些质量问题。
(二)质量控制措施 1.防止边坡塌方:根据地质勘察报告,针对不同土质、地下水位和开挖深度确定适当的放坡系数。
实施支撑的直槽槽帮坡度一般采用1∶0.O5。
浅谈市政给排水管道施工质量控制要点摘要:本文从给排水管道工程的准备阶段、施工阶段、竣工阶段简要地介绍市政给排水管道工程施工质量的控制要点,以供同行参考。
关键词:市政;给排水管道;施工质量;控制要点市政给排水工程的施工管理与质量是一个重要的社会问题,直接关系到城市整体的建设和发展。
但是,长期以来,由于电缆和地下管线布置不清、工作环境多变以及路面交通复杂等因素的影响,导致市政给排水管道工程的施工难度增大,施工质量和施工期限难以得到保障,因此,有必要加强对市政给排水工程的质量控制。
1.市政给排水管道施工前的准备1.1设计图纸的审核市政给排水管道工程质量的控制要点首先应该从设计工作开始,所以在施工之前,应该全面的检查施工图纸和设计文件,从而全面的了解给排水管道的构造、位置、类型、长度、坡度以及埋深、井位数等,使得整个施工能够快速的开展和完成。
1.2道路的拆除与恢复源于给排水管道工程的施工是在地下进行,所以必然涉及到一定路面的拆除与恢复工作,为了确保施工安全以及路基质量,在开挖之前首先需要根据设计图纸计算开口宽度,用白漆划出开挖线之后,采用大型切割机将路面切断,并将破碎的混凝土路面及碎石进行合理的堆放以备管道完工之后的沟槽回填使用,源于管道竣工后的沟槽回填工作直接影响路面的质量以及使用寿命,所以,必须做好施工前的道路拆除与恢复工作。
1.3公共设施的保护管道施工难免遇到建筑物或电杆、灯杆等公共设施,所以在开挖之前,需要制定防止公共设施下沉或变形的措施方可施工,一般应采用钢板桩加固的方法,并且需要交给项目经理进行审批后才能开展施工。
另外,在埋有高压线的地区进行开挖时,挖掘机禁止在其正上方开挖,最好采用人工开挖。
本文只是简要的介绍施工过程中公共设施的保护措施,在实际施工的过程中应该根据实际情况,制定相应的对策。
1.4检查进场材料工程施工中所需要的沙石、水泥、沥青混凝土等材料,在进场之前,应该认真检查这些材料的质量标准、性能、规格等是否符合技术设计规范要求,另外还可以去指定的厂家进行现场考察和抽验。

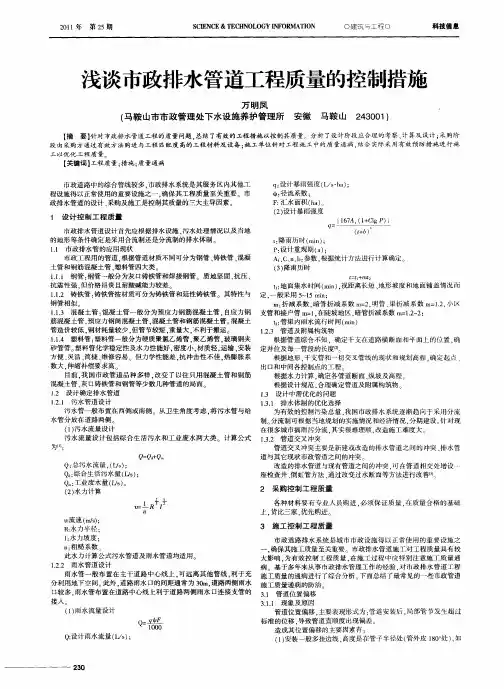

浅谈排水管道工程的质量控制要点摘要文章从排水管道工程施工的整个流程,包括:管材采购、测量放线、沟槽开挖、平基管座、安管、接口、检查井闭水试验、回填土等9个质量控制摘要文章从排水管道工程施工的整个流程,包括:管材采购、测量放线、沟槽开挖、平基管座、安管、接口、检查井闭水试验、回填土等9个质量控制步骤,对排水管道工程施工中常见的一些质量问题或通病进行了分析,并有针对性地提出了相应的质量控制措施。
关键词排水管道工程;管材采购;测量放线;质量控制随着城市化进程的发展,基础设施建设步伐日益加快,并且随着环保要求的日益提高,排水管道工程在基础设施建设中所占的比重也越来越大。
排水管道工程与人民生产生活息息相关,其使用功能的好坏,涉及到千家万户的切身利益,关系着城市防涝及地下水和土壤被污染的生态问题。
因此,加强对排水管道工程的质量控制,对消除工程质量缺陷、确保排水管道工程质量,具有重要意义。
一、排水管材的质量控制常见质量问题管材质量差,存在裂缝或局部混凝土疏松,抗压、抗渗能力差,轻易被压破或产生渗水∶管径尺寸偏差大,安管轻易错口。
质量控制措施1.重视管材资料的检查。
要求施工单位选用正规厂家生产的管材,并且检查管材的出厂合格证及送检力学试验报告等资料是否齐全。
2.重视管材外观的检查。
管材进场后,工程材料员应对管材外观进行检查,管材不得有破损、脱皮、蜂窝露骨、裂纹等现象,对外观检查不合格的管材不得使用。
3.加强管材的保护。
应要求生产厂家在管材运输、安装过程中加强对管材的保护。
二、测量放线的质量控制常见质量问题测量差错或意外地避让原有构筑物,使管道在平面上产生位置偏移,在立面上坡度不顺。
质量控制措施1.对放线要进行复测。
测量员定出管道中心线及检查井位置后,要进行复测,其误差符合规范要求后才能答应进行下步施工。
2.多沟通联系。
施工中如意外碰到构筑物须避让时,应要求监理单位和设计单位协商,在适当的位置增设连接井,其间以直线连通,连接井转角应大于135°。
三、沟槽开挖的质量控制常见质量问题在沟槽开挖过程中经常会出现边坡塌方、槽底泡水、槽底超挖、沟槽断面不符合要求等一些质量问题。
质量控制措施1.防止边坡塌方:根据土壤类别、土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度一般采用1∶0.O5。
对于较深的沟槽,宜分层开挖。
挖槽土方应妥善安排堆放位置,一般情况堆在沟槽两侧。
堆土下坡脚与槽边的距离根据槽深、土质、槽边坡来确定,其最小距离应为1.0m。
2.沟槽断面的控制:确定合理的开槽断面和槽底宽度。
开槽断面由槽底宽、挖深、槽底、各层边坡坡度以及层间留台宽度等因素确定。
槽底宽度,应为管道结构宽度加两侧工作宽度。
因此,确定开挖断面时,要考虑生产安全和工程质量,做到开槽断面合理。
3.防止槽底泡水:雨季施工时,应在沟槽四面叠筑闭合的土埂,必要时要在埂外开挖排水沟,防止雨水流入槽内。
在地下水位以下或有浅层滞水地段挖槽,应要求施工单位设排水沟、集水井,用水泵进行抽水。
沟槽见底后应随即进行下一道工序,否则,槽底应留20cm土层不挖作为保护层。
4.防止槽底超挖:在挖槽时应跟踪并对槽底高程进行测量检验。
使用机械挖槽时,在设计槽底高程以上预留20cm土层,待人工清挖。
如遇超挖,应采取以下措施:用碎石(或卵石)填到设计高程,或填土夯实,其密实度不低于原天然地基密实度。
四、平基管座的质量控制常见质量问题有的施工单位在沟槽内有积水和淤泥的情况下就浇注平基混凝土;平基的高程偏差很大,厚度不能保证;管座混凝土跑模、混凝土有蜂窝孔洞等现象。
质量控制措施1.防止带泥水浇注平基混凝土。
如有雨水或其他客水流入槽内,应将沟槽彻底清除干净,清净淤泥,并铺设砂垫层,保证干槽施工;假如槽内有地下水应采取排水措施。
2.严格控制平基的厚度和高程。
在浇注混凝土平基前,支搭模板时,要复核槽底标高和模板顶弹线高程,当确认无误后,方可答应浇注混凝土。
3.检查管座模板的强度、刚度和稳定性。
应非凡强调支杆的支撑点不能直接支在松散土层上,要加垫板或桩木,使模板能承受混凝土灌注和振捣的重力和侧向推力。
4.严格控制混凝土的质量。
要求按配合比进行下料,要对混凝土进行振捣并且要振捣密实。
五、安管的质量控制常见质量问题在圆形检查井中,管头露出井壁过长或缩进井壁;管道局部位移超标,直顺度差;管道反坡、错口。
质量控制措施1.正确计算管道铺设长度:根据规范确定两检查井间管道铺设长度、管子伸进检查井内长度及两管端头之间预留间距。
在安管过程中要严格控制,防止管头露出井壁过长或缩进井壁。
2.严格控制管道的直顺度和坡度,可采取以下措施并随时检查:安管时要在管道半径处挂边线,线要拉紧,不能松弛;在调整每节管子的中心线和高程时,要用石块支垫牢固,相邻两管不得错口;在浇注管座前,要先用与管座混凝土同标号的细石混凝土把管子两侧与平基相接处的三角部分填浇填实,再在两侧同时浇注混凝土。
六、接口的质量控制常见质量问题抹带砂浆质量差,接口抹带空鼓、开裂;接口抹带砂浆突出管内壁;铁丝网与管缝不对中,插入管座深度不足,铁丝网长度不够。
质量控制措施1.严格控制抹带的施工质量。
水泥砂浆要按配合比下料,计量要准确,搅拌要均匀,要保证砂浆的强度及和易性。
抹带前先将抹带部分的管外壁凿毛,洗刷干净,刷水泥浆一道。
管径大于400mm时分2层抹压;管径小于等于400mm时,可一次抹成;对于管径大于等于700mm 的管道,管缝超过10mm时,抹带时应在管内接口处用薄竹片支一脱垫,将管缝内的砂浆布满捣实,再分层施做。
抹完后应覆盖并洒水养护,防止抹带空鼓、开裂。
2.控制内管缝与管内壁间的平整度。
管径小于等于600mm的管道,在抹带的同时,配合用麻袋球或其他工具在管道内往返拖动,将流入管内的砂浆拖平;管径大于600mm的管道,应勾抹内管缝。
3.保证铁丝网搭接长度。
对于铁丝网水泥砂浆抹带接口,应保证铁丝网与管缝对中并且铁丝网搭接长度和插入管座的深度要不少于10cm。
七、检查井的质量控制常见质量问题带水浇注检查井基础且其尺寸和高程偏差较大;井墙砌砖通缝、砂浆不饱满、抹面起鼓发裂;不做流槽或做法不符合要求;踏步、井圈、井盖安装不符合要求。
质量控制措施1.严格控制检查井基础的质量。
不能带水浇注垫层和基础,要保证基础的几何尺寸和高程符合设计要求,待混凝土达到一定强度才能砌砖。
2.严格控制井墙的砌筑质量。
井壁必须竖直,不得有通缝;灰浆要饱满,砌缝要平整;抹面要压光,不得有空鼓、裂缝等现象。
3.流槽的做法要规范。
雨水流槽高度应与主管的半径相平,流槽的外形应为与主管半径相同的半圆弧;污水流槽的高度应与主管内顶相平,下半部分是与主管半径相同的半圆弧,上半部分与两侧井墙相平行,宽度与主管管径相同。
4.严格控制踏步、井圈、井盖的安装质量。
要使用灰口铸铁踏步,安装要牢固,污水井踏步要涂防锈漆:安装井圈要座浆饱满,井盖和井圈要配套。
在交通量大的道路上必须安装重型井盖。
八、闭水试验的质量控制常见质量问题做闭水试验前就回填土;试验前预备不充分;闭水试验的水位和测定渗水时间不符合要求;渗水量计算错误。
质量控制措施1.明确是否要做闭水试验。
污水管道、雨、污合流管道以及设计要求闭水的其他排水管道都必须做闭水试验。
闭水试验应由业主、施工单位、监理单位及有关部门联合进行,试验合格才能进行回填土。
2.对试验前的预备工作要进行检查。
试验前,需将灌水的检查井内支管管口和试验管段两端的管口,用1∶3水泥砂浆砌240mm厚砖堵死,并抹面密封,待养护3~4天到达一定强度后,在上游井内灌水。
当水头达到要求高度时,检查砖堵、管身、井身,有无漏水,如有严重渗漏应进行封堵。
待浸泡24小时后,再观察渗水量,对渗水量的测定时间不应少于3O分钟。
3.控制闭水试验的水位。
试验水位应为试验段上游管段内顶以上2米,如上游管内顶到检查井的高度不足2米,闭水试验的水位可到井口为止。
4.正确计算渗水量。
在闭水试验过程中要真实记录各种数据,并根据规范正确计算渗水量。
试验合格不合格,通过数据说话。
九、回填土质量控制常见质量问题带水同填或回填土土质不符合要求;没有分层回填;对回填土密实度控制不严。
质量控制措施1.严格控制回填土土质。
回填土中不得含有碎砖、石块、混凝土碎块及大于l0cm的硬土块;填土含水量以接近最佳含水量为宜。
还土前,应对所还土壤进行轻型标准击实试验,测出其最佳含水量和最大干密度;回填时槽内应无积水,不得回填淤泥、腐殖土、冻土及有机物。
2.严格控制每层回填土厚度。
管沟回填应分层夯实,每层厚度不大于30cm,并对每层填土的密实度按规范进行检测,合格才能继续回填;要求管道两侧同时进行填土,两侧高差不大于30cm。
3.严格控制回填土密实度。
管沟胸腔部位密实度不小于90%;管顶50cm范围内密实度应在85%~88%之间,以防压坏管材和盖板∶管项50cm以上密实度要求同路基密实度一样。
排水管道工程是隐蔽工程,只有加强对施工过程中各个环节的质量控制,才能防止各种质量通病的发生,确保整体工程施工质量达到优良。
