模板工程施工质量及做法参照标准
- 格式:pptx
- 大小:25.06 MB
- 文档页数:9
工程质量管理标准化手册(2015版)模板工程施工质量标准做法编制:审核:批准:编制日期:二○一四年十二月三十日一、编制说明为保证混凝土结构施工质量和观感,针对墙、柱、梁板、楼梯等模板工程施工中常见的质量通病,特编制此标准做法;项目部在执行本标准做法的同时应遵守国家、行业及地方规范标准的规定,以及施工专项方案的要求。
二、施工准备1)工程开工前,项目部组织相关人员编制模板工程专项施工方案,按照公司《实施性施工组织设计、方案管理规定》对方案进行评审,审批后实施。
2)确定模板周转次数,施工前必须配模、并设计搭配好模板使用部位,使用时必须按事先搭配好的模板对号使用,不得随意变更、更不得乱切新模板。
3)项目部制定配模原则,班组制定配模单,报项目部审批,由班组指定专人集中配模。
4)配模原则:◆柱模:模板不得出现竖向拼缝.◆墙模:采用横板,小板宽度不得小于300mm,阴阳角部位采用大板。
◆板模:小板宽度不得小于300mm,小板放置在中间。
◆门窗洞口周边模板:采用大板,小板放中间,小板宽度不得小于300mm。
◆标准层墙柱模板:现场1:1放样配模.三、原材料1)木方采用四面刨光优质进口木方,材质为松木或杉木。
2)±0.000以上墙、柱、梁模必须采用九层及以上黑模板,规格1830×915×18mm。
3)竖向构件模板次楞采用方木或钢方通,钢方通规格不小于50×50×3mm.主楞采用槽钢或钢管。
1图3—1木方图3-2 模板图3-3 模板四、模板加工要求1)地下室施工时,宜采用精密裁板机,严禁使用手提小圆盘锯;2)±0。
000以上必须采用精密裁板机,圆盘锯(手电锯)一律不得使用;3)标准层应在每块模板上编号,确保模板位置准确,水电预留位置不变。
4)按照对拉螺栓孔设计图,先弹线后钻孔,模板下必须垫木方,保证孔边不起皮。
图4-1 模板标准眼图图4—2 采用精密裁板机配模2五、模板支设5。

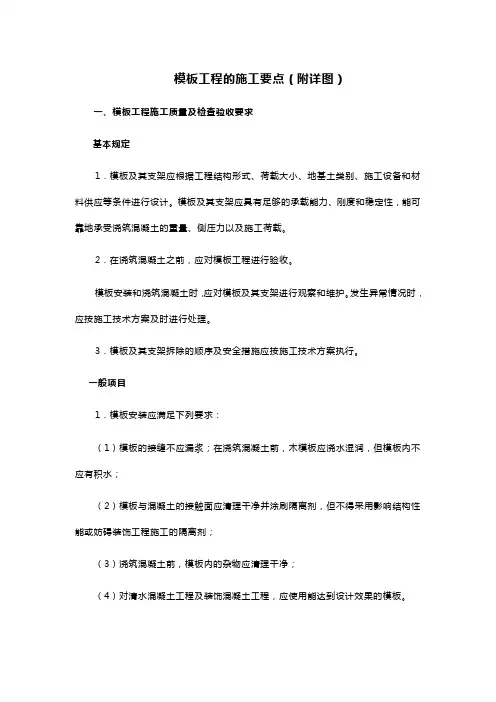

模板工程的施工要点(附详图)一、模板工程施工质量及检查验收要求基本规定1.模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2.在浇筑混凝土之前,应对模板工程进行验收。
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。
发生异常情况时,应按施工技术方案及时进行处理。
3.模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
一般项目1.模板安装应满足下列要求:(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2.用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
3.对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
4.固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表1-1的规定。
预埋件和预留孔洞的允许偏差表注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
5.现浇结构模板安装的偏差应符合表1-2的规定。
现浇结构模板安装的允许偏差及检验方法表1-2注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
二、原材料选择及控制1、模板选择(1)、模板种类及质量判断胶合板用作混凝土模板具有以下优点:(1)板幅大,自重轻,板面平整。
既可减少安装工作量,节省现场人工费用,又可减少混凝土外露表面的装饰及磨去接缝的费用;(2)承载能力大,特别是经表面处理后耐磨性好,能多次重复使用;(3)材质轻,厚18mm的木胶合板,单位面积重量为50kg,模板的运输、堆放、使用和管理等都较为方便;(4)保温性能好,能防止温度变化过快,冬期施工有助于混凝土的保温;(5)锯截方便,易加工成各种形状的模板;(6)便于按工程的需要弯曲成型,用作曲面模板。

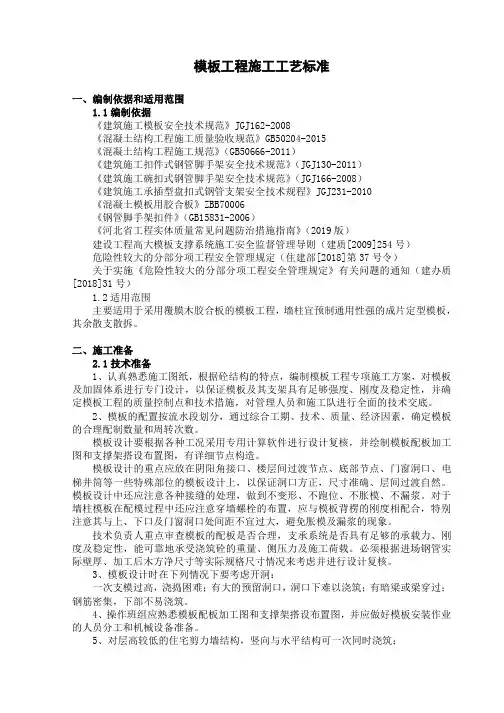

模板工程施工工艺标准一、编制依据和适用范围1.1编制依据《建筑施工模板安全技术规范》JGJ162-2008《混凝土结构工程施工质量验收规范》GB50204-2015《混凝土结构工程施工规范》(GB50666-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008)《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010《混凝土模板用胶合板》ZBB70006《钢管脚手架扣件》(GB15831-2006)《河北省工程实体质量常见问题防治措施指南》(2019版)建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号)危险性较大的分部分项工程安全管理规定(住建部[2018]第37号令)关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质[2018]31号)1.2适用范围主要适用于采用覆膜木胶合板的模板工程,墙柱宜预制通用性强的成片定型模板,其余散支散拆。
二、施工准备2.1技术准备1、认真熟悉施工图纸,根据砼结构的特点,编制模板工程专项施工方案,对模板及加固体系进行专门设计,以保证模板及其支架具有足够强度、刚度及稳定性,并确定模板工程的质量控制点和技术措施,对管理人员和施工队进行全面的技术交底。
2、模板的配置按流水段划分,通过综合工期、技术、质量、经济因素,确定模板的合理配制数量和周转次数。
模板设计要根据各种工况采用专用计算软件进行设计复核,并绘制模板配板加工图和支撑架搭设布置图,有详细节点构造。
模板设计的重点应放在阴阳角接口、楼层间过渡节点、底部节点、门窗洞口、电梯井筒等一些特殊部位的模板设计上,以保证洞口方正,尺寸准确、层间过渡自然。
模板设计中还应注意各种接缝的处理,做到不变形、不跑位、不胀模、不漏浆。
对于墙柱模板在配模过程中还应注意穿墙螺栓的布置,应与模板背楞的刚度相配合,特别注意其与上、下口及门窗洞口处间距不宜过大,避免胀模及漏浆的现象。
模板工程技术要求模板工程的优劣直接影响混凝土工程的质量,为了提高主体结构工程质量,统一施工标准,规范工序作业,特制订以下要求:一、模板体系1.1支撑体系:钢管扣件式脚手架支撑体系。
1.2加固体系:独立基础采用木方加斜支撑加固;框架柱采用方钢管夹具;梁高小于等于500的采用木夹具加固,梁高大于500的采用木夹具及对拉丝杆加固。
1.3模板体系:柱模板采用915×1830×15mm覆膜竹胶板;楼梁、板模板材用915×1830×13mm覆膜竹胶板,模板背楞采用45×85木方。
构件模板均采用散拼散拆方式。
二、模板支设一般要求2.1集中配模,圆盘锯不得上楼层2.2每层模板使用前必须清理干净,并全面涂刷非油性脱模剂,能有效保护模板,提高脱模性能,确保混凝土观感质量。
三、柱模板支设要求:3.1.1框架柱模板支设1、柱模板采用915×1830×15mm覆膜竹胶板,30×40×3方钢管做竖楞,竖楞间距不大于150mm,外横楞用30×50×3方钢管做横楞,横楞间距450mm布置(首道横楞离地不大于200mm),采用φ14mm@450mm对拉螺栓,地面以上1/2柱高以下处设双螺帽。
与3形扣件配套使用。
2、钉柱模时两块板相互接触处应加海绵条,以防漏浆。
柱模底部应开有清理模板内杂物的清除口。
模板安装时。
同在一条直线上的柱,应先校正两头的柱模,在柱模上口中心线拉通线来校正中间的柱模,用锤球校正垂直,检查无误后,用木楔塞紧,将柱箍箍紧,再用支撑钉牢固定。
四、梁、板模板支设要求:4.1支撑梁、板的支架立柱构造与安装应符合下列规定:4.1.1钢管立杆底部应设垫木,垫木采用竹胶板,竹胶板的大小为150m m ×150mm 。
顶部视工程具体情况设可调支托,U 形支托与楞梁两侧间如有间隙,必须顶紧,其螺杆伸出钢管顶部不得大于200mm ,螺杆外径与立柱钢管内径的间隙不得大于3mm ,安装时应保证上下同心。
混凝土结构的模板施工标准做法及要点1、模板的安装“模板与支架应有足够的承载能力、刚度和稳定性,能可靠地承受砼的重量、侧压力及施工荷载”,这条强制性条文是模板安装的最基本要求,也是施工安全和施工质量必须的保证,主体必须采用定型钢模板和大模板。
2、模板的清理模板上的灰浆应清除干净,用脱模剂涂刷均匀,但不得采用有影响结构性能或妨碍装修的隔离剂。
3、模板的拆除1模板过早的拆模,砼强度不够,容易造成结构沉降变形、开裂,甚至坍塌,所以一定要按照规范规定的强度要求进行拆模;2在楼面堆放的模板集中荷载不得超重。
4、梁、板的支模标准作法:1当梁底模板跨度≥4m时,应进行起拱,起拱高度为梁跨度的1/1000~3/1000,先主梁起拱,后次梁起拱,起拱线要顺直,不得有折线。
梁高超过75cm时,应考虑采用对拉螺栓进行固定;2模板的位置、轴线、垂直度、高宽应符合设计要求。
最好在支模时小半公分,一不违反规范规定要求,二又保证了砼的截面尺寸不超标,三又节约了砼材料。
3梁、柱接头处应拼缝平整、边角顺直,如果梁柱接头处不赶模数要加小条模板的话,不能加在梁柱接头处,应加在梁的中部,避免出现梁柱梁接头处涨模和缩径质量通病。
4现浇板的板缝,应采取粘贴海绵条的方法,避免砼出现漏浆质量通病。
5打砼前梁内的垃圾用吸尘器清理干净,木模板应浇水湿润。
6设置预先制作好的定位筋,控制框架柱的主筋间距;7现浇板的板缝,应采取粘贴2cm厚、5cm宽海绵条的方法,避免框架柱根部砼出现漏浆质量通病。
8顶板支模的标准作法:①模板安装:应平整、不漏浆、不错台、不跑模。
堵缝的海绵条、泡沫塑料不得突出模板面,模板的支架与基土接触应加设垫板,防止出现下沉现象。
②板底标高的控制:主体施工完后,应在面层的墙面上弹出50或1m标高控制线,看图纸时,一定要搞清楚建筑标高和结构标高的尺寸,明确支模后板底的正确标高尺寸,我们在检查时,就可以根据50线来检查板底的标高是否正确。
板面的缝隙原来要求可以采用贴胶带,因为影响到装修问题,现在有些地区都已经取消了这个要求,可以采用夹海绵条的办法解决。
建筑模板施工规范一、模板工程施工质量及检查验收要求基本规定1、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2、在浇筑混凝土之前,应对模板工程进行验收。
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。
发生异常情况时,应按施工技术方案及时进行处理。
3、模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
一般项目1、模板安装应满足下列要求:(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
3、对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表1-1的规定。
预埋件和预留孔洞的允许偏差表注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
5、现浇结构模板安装的偏差应符合表1-2的规定。
现浇结构模板安装的允许偏差及检验方法表1-2注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
二、原材料选择及控制1、模板选择(1)、模板种类及质量判断胶合板用作混凝土模板具有以下优点:(1)板幅大,自重轻,板面平整。
既可减少安装工作量,节省现场人工费用,又可减少混凝土外露表面的装饰及磨去接缝的费用;(2)承载能力大,特别是经表面处理后耐磨性好,能多次重复使用;(3)材质轻,厚18mm的木胶合板,单位面积重量为50kg,模板的运输、堆放、使用和管理等都较为方便;(4)保温性能好,能防止温度变化过快,冬期施工有助于混凝土的保温;(5)锯截方便,易加工成各种形状的模板;(6)便于按工程的需要弯曲成型,用作曲面模板。
1目的:明确模板工程的标准做法,提高主体结构工程质量。
2适用范围:适用于所有在建及新建项目。
3编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行。
4模板工程标准做法4.1原材料墙柱板及梁侧模板为≥18mm竹夹板;楼板采用50X100mm的标准木枋(过刨)墙柱竖愣采用槽钢、方钢或50X100mm 正负零以上楼板支撑体系采用钢管架,4.2.材料加工模板加工必须采用精密锯木机锯木机旁边放置木屑收集箱和灭火器,每天工完场清。
墙柱模板在加工场统一弹线钻洞方木使用前应过刨,保证截面尺寸一致。
4.3测量放线模板下口控制线:利用激光扫平仪模板上口控制线:控制墙柱上口模板放设上下口控制线,控制线距墙柱边300mm,在楼面钢筋安装前监理需按控制线复核墙梁置。
4.4梁板支撑楼板支撑立管纵横向间距≤1.2m,扫地杆距楼面≤200mm,中间水平拉杆步距≤ 1.8m 。
楼板第一排立管距墙柱≤400mm,木枋距阴角≤150 。
(1)楼板模板木枋间距≤300mm,立管顶托旋出长度≤300mm,不允许采用底托。
(2)楼板采用型钢支设,(3)立管间距≤1.2m。
立管≥500梁支撑立管纵横向间距≤1.2m,梁底扫地杆距楼面≤200mm,中间水平拉杆步距1.8m。
梁侧上下口采用收口木方,并用步步紧或卡箍加固,间距≤ 500mm。
(1):梁底木枋间距≤300mm,立管顶(2)(推荐做法)梁底采用两条纵向方木,梁表面采用内撑条,间距≤ 800mm;外梁及楼梯间休息平台梁(外侧)增加对拉螺4.6 墙柱、梁交接位置加固当梁≥550时,与墙柱交接处须另设对拉螺杆,梁中设置3道,间距500mm。
梁墙交接处,梁侧模板伸入墙内或梁模伸入墙内不小于500mm。
4.7 墙柱支撑墙柱侧模采用50×100标准木枋或槽钢或方钢,间距≤200。
层高2.8-3m的墙柱必须设6排螺杆,螺杆间距≤ 500,第一排螺杆离地小于200,最上面一排螺杆小于300。
一、模板工程的质量要求1.1模板安装工程的质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
1.2模板拆除工程的质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
二、模板工程的质量通病及监理控制2.1模板工程的常见质量通病2.1.1模板施工不符合要求:(1)强度、刚度和稳定性不能保证;(2)无模板设计方案;(3)整体性、密闭性达不到规范要求;(4)未按验收规范对模板工程作同步验收。
2.1.2轴线发生位移:(1)轴线定位错误;(2)墙、柱模根部和顶部无固定措施,发生偏差后不作认真校正,造成累积误差;(3)不拉水平和竖向通线,无竖向总垂直度控制措施;(4)支模刚度差,拉杆太稀,间距不规则;(5)不对称浇灌混凝土,挤偏模板;(6)螺栓、顶撑、木楔使用不当或松动,用铁丝拉结捆绑,变形大;(7)模板与脚手架拉结。
2.1.3模板体系产生变形。
2.1.4标高传递发生偏差。
2.1.5接缝不严、接头不规则。
2.1.6隔离剂涂刷不符合要求。
2.1.7模板自身清理、模内清理不符合要求。
2.1.8封闭的或竖向模板无排气口、浇捣口。
2.1.9斜模板支设不符合要求。
2.1.10拆模使混凝土受损:(1)支模不当影响拆模;(2)拆侧模过早,破坏混凝土表面及棱角;(3)承重底模及其支架未按设计要求或规范规定拆模。
2.1.11其他支模错误:(1)未按规定起拱;(2)支模中遣漏预埋件、预留孔洞;(3)合模前与钢筋及各专业未协调配合。
2.2模板工程的监理质量控制2.2.1审核模板工程的施工方案:根据主体工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见,审核中要重点审定。
2.2.2对进场模板规格、质量进行检查。
2.2.3审查承包单位报送的模板隔离剂(脱模剂)的有关资料。
2.2.4墙、柱支模前应先在基底弹线,以校正钢筋位置,并为合模后检查位置提供准确的依据。
