农村生活污水改造工程质量评估方案报告.doc
- 格式:doc
- 大小:158.02 KB
- 文档页数:12
农村生活污水处理工程项目绩效评价报告农村生活污水处理工程项目绩效评价报告一、绩效目标1.项目总目标通过农村生活污水处理工程的建设,强化农村污染源头控制与治理,实现农村生活污水有序排放,改善农村人居生态环境,加强农村居民生活质量,提升中小河道水质环境,促进美丽乡村建设,至2020年底实现全区保留村落内约9.13万户农村生活污水处理全覆盖。
2.阶段性目标项目组查阅了项目相关资料,与项目单位相关负责人进一步沟通本项目的实施内容及目的,重新梳理调整了本项目的绩效目标,具体情况如下:(1)产出目标①计划处理户数完成率100%:完成2016年农村生活污水处理工程5047户、2017年农村生活污水处理工程9969户的农村居民生活污水处理;②农村生活污水处理设施按计划完成建设:管道工程、化粪池建设与道路修复完工量达到90%,污水处理站建设达到100%;③已完工工程验收通过率100%;④项目完成及时:工程按合同约定时间完成;⑤成本控制有效。
(2)效果目标①农村生活污水处理全覆盖:对工程范围内的生活污水全部接管处理;②农村生活污水处理后出水水质达标率100%;③就地处理设施使用有效性:污水就地处理设施均投入使用且正常运行处理污水;④农村生态环境有效改善;⑤农村居民满意度85%;⑥有责投诉未发生;⑦重大安全事故未发生。
(3)影响力①生活污水处理设施养护机制建设完善;②资源整合有效;③沟通协调机制完善。
项目产出考察项目产出的数量、质量和时效目标。
指标的业绩值和绩效分值如下表所示:二、项目产出类指标评分结果汇总表指标名称指标权重业绩值绩效值C11.户数完成率C111.2016年工程户数计划完成率 2 99.07% 2.00 C112.2017年工程户数计划完成率2 已完工验收工程户数完成率99.77% 2.00 C12.工程主要设施建设完成率C121.管道工程建设完成率2 2016年工程完成率73.65%;2017年已完工验收工程完成率82.03% 0.78 C122.污水处理站新建完成率 3 2016年工程实际完成率97.56%;2017年已完工验收工程完成率101.25% 2.82 C123.化粪池建设完成率2 2016年工程实际完成率89.23%;2017年已完工验收工程完成率83.13% 1.62 C124.道路修复工程完成率 1 2016年工程实际完成率100.10%;2017年已完工验收工程完成率107.41% 1.00 C13.已完工工程验收通过率 6 已完工工程验收通过率100% 6.00 C14.项目完成及时性C141.2016年农村生活污水处理工程完工及时率3 100% 3.00 C142.2017年农村生活污水处理工程完工及时率 3 77.78% 0.00 C15.成本控制有效性 2 有效2.00 小计26 三、存在的问题1.工程范围内农村生活污水未全面覆盖,仍有部分污水未接管处理。
农村生活污水整治情况汇报农村生活污水整治情况汇报近年来,我局在县委、县政府的坚强领导下,在市局的悉心指导下,严格按照上级决策部署,以建设精致、人文、生态、宜居新、扮靓西大门为目标,以优环境、惠民生、促转型、谋发展为根本出发点,坚持城市发展、规划先行的原则,科学规划、精心谋划、齐抓共管、狠抓落实,各项工作有序进行,成效显著。
现将我县城镇农村污水治理工作开展情况汇报如下。
一、项目建设情况县污水治理属-流域综合治理、-支流源头保护区综合治理项目,项目的顺利实施可极大缓解因污水排放引起的城市周边环境恶化和水体恶化,切实改善县城及农村人居发展环境,对保护黑河、泾河有着重要意义和积极作用。
近年来,县委、县政府高度重视城镇污水治理工作,因地制宜、统筹规划、加大投资、加快建设。
截止目前,我县已建成污水处理项目3个,拟建项目6个,分别为:1、县城第一污水处理厂。
项目占地面积35亩,厂区建筑总面积2572.25,由县人民政府和-发电厂共同建设,为正科级事业单位,人员编制14名。
工程总设计处理能力为12000立方米/d,其中一期处理能力6000立方米/d。
服务面积:4.11平方公里,污水管网总长度为6300m,一期工程于20-年6月全面竣工,累计完成投资3510万元。
2、县城第二污水处理厂。
项目占地面积20亩,厂区建筑总面积2782.75,工程总设计处理能力为10000立方米/d,服务面积:6.12平方公里,污水管网总长度为8600m,总投资4470万元。
3、-污水处理厂。
项目占地面积12.93亩,工程总设计处理能力为3000立方米/d。
项目总投资2523.9万元,其中厂区建设投资1177.9万元,管网投资1346万元。
污水管网目前11.2公里,十三五期间15公里。
4、各镇污水处理厂。
结合我县四大门建设发展规划,十三五期间拟在除亭口(已建有污水处理厂)和-街办(在城区污水治理覆盖范围内)外的6个乡镇各建设一座污水处理厂,分别为:-镇污水处理厂,日处理能力2000立方米,污水管网目前2.3公里,十三五期间1.2公里,总投资1246万元;-镇污水处理厂,日处理能力3000立方米,污水管网目前3.3公里,十三五期间2.4公里,总投资2098万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前4.2公里,十三五期间3.0公里,总投资2118万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前2.7公里,十三五期间3.1公里,总投资1885万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前1.6公里,十三五期间3.5公里,总投资1808.2万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前3.5公里,十三五期间2.4公里,总投资2061万元,以上项目的成功实施将真正实现城区和镇村统一规划、分布治理的目标,从而切实提升我县污水治理水平。
临港新城两港大道延伸段工程北I标污水单位工程质量评估报告一、工程概况1、本标段污水管道工程自K0+000(东大公路188#井连接)~K1+700,与道路里程桩号相同,位于道路东侧绿化带中,管底标高为-2.73m~-0.58m,北高南低,管径DN600为承插式钢筋砼管,总长度为1569m,其中穿越黄洼港桥河为DN600HDPE牵引管,长度为60m,穿越小洼港桥河为DN400HDPE 倒虹牵引管,长度为72m,横穿道路的污水支管有9条,其中8条采用DN300UPVC加筋管,长度为775m,1条为DN600承插式钢筋砼管,管道接口:承插式钢筋砼管接口止水材料采用“O”型橡胶圈,UPVC加筋管采用“T”型橡胶圈,管道坞膀采用中粗砂回填,密实度要求≧93%,设置检查井44座。
由于污水管道埋深﹥5m,属深基坑,并且该地区常年地下水位埋深0.5m 左右,地下水位高,污水管道基础开挖深度范围内土层主要为粉砂土,土层渗透系数高,易出现“流砂”现象,为此,本污水工程施工方案进行了专家会审,得到专家认可。
2、本工程参建单位:建设单位:上海临港新城投资建设有限公司设计单位:上海市政工程设计研究总院勘察单位:上海岩土工程勘察设计研究院有限公司监理单位:上海三维工程建设咨询有限公司施工单位:上海建设机场道路工程有限公司3、开竣工日期:自2007年3月22日沟槽开挖开始,至8月23日施工完成。
4、监理机构人员配备本项目监理组监理人员一览表二、质量评估的依据1、上海临港新城两港大道延伸段工程北I标委托监理合同;2、上海临港新城两港大道延伸段工程北I标施工合同;3、经业主认可的本工程监理规划;4、本工程污水管道、测量专业监理实施细则;5、建设工程监理规范(GB50319-2000);6、建设部《工程建设技术标准强制性文件》;7、上海市《工程建设地方标准强制性条文》;8、市政排水管道工程施工及验收规程(DBJ08-220-96);9、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08-87-2000);10、埋地塑料排水管道工程技术规程(DG/TJ08-308-2002);11、混凝土和钢筋混凝土排水管(GB/T11836-1999);12、硬聚氯乙烯(UPVC)加筋管室外排水管道工程设计通用图(2000年);13、上海市排水管道通用图(92版);14、市政排水管渠工程质量检验评定标准(CJJ3-90)三、工程主要设计变更本工程未发生重大设计变更,主要变更有:北I标污字01号污水预留支管根据现场情况适当下移,避让雨水管北I标污字03号20#污水井与地下高压电缆相冲突,20#检查井沿污水管道向北移动5米北I标污字06号关于1#井中心坐标偏移,2#井直接与其相连北I标污字07号承插式钢筋混凝土管内壁需涂刷防腐涂料本工程所发生的所有变更均按规定的程序办理了变更手续,并在施工中予以严格执行。
污水处理工程竣工质量评估报告一、工程项目基本概况1、工程名称:x镇x村污水处理工程2、建设地点:x镇x村3、建设单位:x市生态科技新城x镇x4、监理单位:xx项目管理有限公司5、施工单位:xx建设有限公司6、工程规模及特点:为适应新农村建设需要,满足群众日益增长的生活需求,在凤凰村实施建设x省覆盖拉网式环境综合整治项目。
本工程位于x市生态科技新城x镇,该项目建设30m3/d的集中处理泵站1座,采用二级污水处理工艺A/O生物接触氧化工艺,所涉及的村民小组生活污水均由管道输送至泵站集中处理,日处理量可达30吨,处理后的水将达一级B标准,尾水排放入附近河流。
项目实施后,整治庄组排入乡村河流的废水污染总量将明显减少,有助于乡村河流的水质改善,实现农村生态环境的良性循环,切实改善了村民的居住环境。
7、质量目标:合格二、监理组织机构和设施投入根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监,一名专业监理工程师及一名监理员组成的项目监理机构对该工程进行施工全过程监理。
为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。
三、监理工作依据1、《建筑工程监理规范》(GB50319-2013)2、《混凝土水池软弱地基处理设计规范》(CECS86:96)3、《地下工程防水技术规范》(GB50108-2008)4、《给水排水构筑物施工及验收规范》(GB50114-2008)5、《工业建筑防腐设计规范》(GB50046-95)6、其它现行结构设计规范及施工验收规范、规程7、设计合同、施工合同等有关规定。
四、监理工作范围本工程图纸范围内全部施工阶段监理。
五、监理工作内容包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。
1、合同和信息管理监理项目部在合同和信息管理方面主要注重以下几方面工作:首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的收集、分类存档和整理。
农村污水建设评估报告范本项目背景近年来,农村污水处理成为一项重要的环境治理工作。
在加强农村基础设施建设的过程中,农村污水处理工程的规划、建设和运营管理成为重要环节。
本报告旨在对某地农村污水处理项目进行全面评估,为进一步改善水环境质量,提供科学的决策支持。
评估目标本次农村污水建设评估主要目标包括:1. 评估项目规划的合理性和可行性;2. 评估建设过程中的效率和质量;3. 评估运营管理情况和效果。
评估方法本次评估主要采用多种方法进行数据收集和分析,包括但不限于:1. 参观现场和设施,了解建设情况;2. 收集污水处理工程相关数据,如建设投入、工程进度等;3. 与相关部门负责人和农户进行访谈,了解运营管理情况;4. 进行水质监测和水环境调查。
评估结果项目规划评估根据现场参观和数据分析,本项目的规划设计较为合理。
规划中充分考虑了地理环境、农户需求和投入产出效益,确保了项目的可行性。
同时,在规划过程中也参考了相关法律法规和技术标准,保证了项目的合法性和科学性。
建设评估建设过程中,该项目注重施工质量和进度把控。
施工单位严格按照设计要求进行施工,加强了质量监督和管理。
同时,施工进度保持较为稳定,没有出现较大拖延。
然而,在建设过程中也存在一些问题,如部分材料供应不及时、沟通协调不畅等,导致了一些小范围的工期延误。
运营管理评估在运营管理方面,该项目采取了科学的管理措施,确保了污水处理设施的正常运行。
运营人员经过培训和资质认证,能够及时处理设备故障和日常维护。
同时,项目管理部门与农户之间建立了良好的沟通机制,保证了运营过程中的信息传递和问题解决。
水质评估根据水质监测数据,该项目运行后对水环境质量产生了积极影响。
经过处理后的污水排放达到了国家相关标准,对附近水域的污染负荷减轻。
同时,水环境监测数据显示,水质指标得到了明显改善,对水生态系统和人民群众的生活质量产生了积极影响。
评估结论根据以上评估结果,本次农村污水建设项目在规划、建设和运营管理方面均取得了良好的效果。
农村生活污水治理工作方案根据省、市、县“五水共治,治污先行”专项行动的部署,为全面实施畲族自治县农村生活污水治理县域规划和畲族自治县深化“十村示范百村整治”全面推进农村生活污水治理三年行动计划的相关安排,加快推进我乡农村生活污水治理工作,改善农村群众居住生活环境,提升群众生活品质。
结合我乡实际,现就农村生活污水治理工作制订以下实施方案:一、指导思想以____精神为指导,全面贯彻落实____,大力开展“五水共治”专项行动,以发挥水优势、治理水污染、美化水环境、恢复水生态、严防水灾害、倡导水文明、建立水机制为着力点,以“村点覆盖全面、群众受益广泛、设施运行常态、治污效果良好”为标准,坚持全面治理与扩面改造并重,全面解决农村生活污水治理建设标准低、自然村覆盖率低、农户受益率低、运行负荷低和设施正常运行机制不健全等问题,花最少的钱、尽最大的努力、发动最广泛的群众参与、建设质量最佳的民心工程,确保完成三年和年度农村生活污水治理任务,加快建设“魅力毛垟,边界集镇”。
二、工作计划与目标全乡____个行政村中全部列入农村生活污水治理工程,分三年(____-____年)完成,第一年实施三个村;第二年实施炉西、两个村;第三年完成、两个村(具体见农村生活污水治理年度计划安排表)。
地处偏僻且在家人口较少的村、以实施农民异地搬迁工程为主,部分不异地搬迁的农户,按以奖代补的方式补助其做卫生厕所,或集中连片以稳定塘的形式进行农村生活污水治理。
力争通过____年努力,全面完成全乡农村生活污水治理任务,使农村生活污水治理行政村覆盖率提高到____%,农户受益率提高到____%以上,农村生活污水无序排放现象得到根本改变,洁净村庄建设取得明显成效。
三、工作任务(一)新建一批,提高美化水平。
乡农村污水治理办公室按照工作计划中的时间节点完成年度治理任务,全面推进新建村的农村生活污水治理工程建设。
(人口聚居区建设生活污水处理池,纳管户数大于____户,可选用微动力处理模式;纳管户数在____户至____户,可选用人工湿地和无动力厌氧组合模式;在个别人口散居区、纳管户数少于____户的情况下,可以选用无动力厌氧处理模式。

农村生活污水改造工程质量评估报告一、引言农村生活污水改造工程是为了提高农村居民生活水平和环境卫生状况,解决农村环境污染问题而进行的工程项目。
本次评估报告旨在对农村生活污水改造工程的质量进行全面评估,以确保工程质量的符合标准要求,为农村地区提供良好的生活环境。
二、评估内容1.工程规划和设计评估对工程规划的合理性进行评估,包括污水处理站的选址、容量设计以及管道的布置等。
评估设计是否考虑了农村实际生活污水流量的大小和水质的要求,是否与周边环境相协调。
2.施工质量评估对工程施工的质量进行评估,包括土建工程、设备安装和管道敷设等。
评估是否按照规范进行施工,施工质量是否达到设计要求,是否存在设计不合理、施工质量不过关的问题。
3.设备运行和维护评估对污水处理设备的运行情况进行评估,包括设备的正常运行、处理效果、能耗等方面。
评估是否存在设备运行不稳定、异常情况频发等问题,维护是否及时,设备寿命和效果是否与设计相符合。
4.工程验收评估对工程验收的过程和结果进行评估,包括验收文件的完备性、验收流程的规范性等。
评估是否存在验收材料不全、验收过程不规范等问题,工程的验收是否符合相关标准和要求。
三、评估方法1.实地调研组织专业人员对工程现场进行实地勘察,了解工程的实际情况,包括规划设计、施工过程、设备运行等方面。
2.文件和资料分析收集相关的工程文件和资料,包括设计方案、施工合同、竣工验收报告等,对文件和资料进行归档整理,并进行详细分析。
3.数据收集和处理收集工程的相关数据,包括工程投资、施工过程中的各项指标和实际效果等,对数据进行分析和处理,得出评估结论。
四、评估结果根据对农村生活污水改造工程的规划设计、施工质量、设备运行和维护以及工程验收的评估,得出以下结论:1.工程规划和设计方面(1)工程规划合理,选址和容量设计较为科学,与周边环境协调。
(2)设计考虑了农村实际生活污水流量和水质要求,满足了农村居民的实际需求。
2.施工质量方面(1)施工过程按照规范进行,符合设计要求。

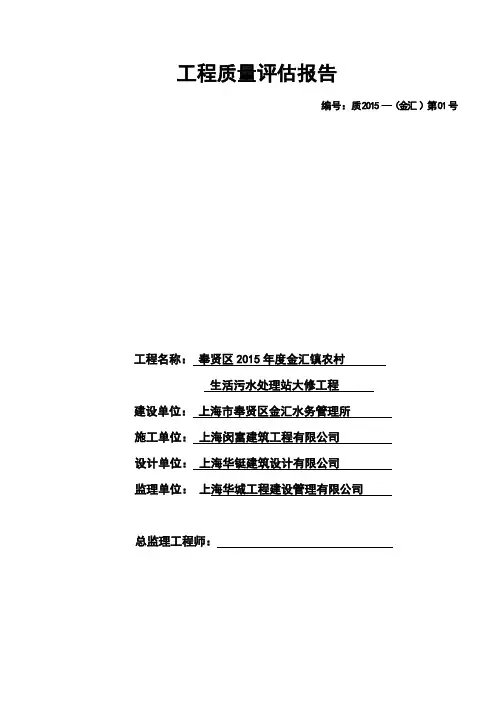

工程质量评估报告编号:质2015 —(金汇)第01号工程名称:奉贤区2015年度金汇镇农村生活污水处理站大修工程建设单位:上海市奉贤区金汇水务管理所施工单位:上海闵富建筑工程有限公司设计单位:上海华铤建筑设计有限公司监理单位:上海华城工程建设管理有限公司总监理工程师:(奉贤区2015年度金汇镇)农村生活污水处理站大修工程(工程质量评估报告)一、工程设计概述本工程由奉贤区金汇镇北丁村2#、4#、5#,资福村3#等村污水处理站组成,主要工作量是上述村污水处理站渗滤池维修,渗滤池为砌体结构,埋深1.8米,设计废水处理量为1.16 m³/d~25.18 m³/d,污水经处理后达标排放至附近河浜内。
二、工程质量评估依据1、国家现行的建筑工程施工质量验收统一标准;2、上海市现行的建筑管理办法和规定;3、业主提交的本工程设计施工图、图纸会审纪要、图纸变更;4、有关的标准图集及说明5、本工程施工承包合同;6、本工程建设监理合同及监理规划和实施细则。
三、主要监理工作情况1、本工程自订立监理合同起,随即组建了监理项目组,驻入现场后严格按“建设工程监理规范”、“监理规划、细则”及公司有关工作制度,根据设计图纸和各项施工质量验收规范对本工程进行了正常的监理活动。
2、首先审查了施工单位施工现场质量和安全施工管理体系,审查了项目部主要人员资质证书和有关专业人员上岗证,基本符合要求,并督促施工单位项目部质保和安保体系的落实到位。
3、原材料审批:所有进场的原材料在目测合格后和质保资料齐全,并有材料备案证明,符合要求的基础上,方能签署使用。
4、过程控制:监理加强了巡视,在重要及关键部位按旁站计划进行旁站,在施工全过程中出现的施工通病,发出监理工程师工作指令,经整改复查后均得到解决。
5、隐蔽验收:施工单位自检合格后、报请监理方进行隐蔽验收,符合要求后方能进入下道工序施工。
6、质量等级评定:对本分部的各分项工程的各检验批质量评定,根据施工质量统一评定标准符合验收程序和组织,对各分项工程质量等级进行了正确评定。
农村污水建设评估报告1. 引言污水处理是农村环境保护的重要组成部分。
随着农村经济的快速发展,污水排放量逐年增加,对环境造成了严重的污染。
本报告将对某个农村地区的污水建设进行评估,分析其现状和存在的问题,并提出改进建议。
2. 背景农村地区污水建设存在的问题主要有以下几个方面:2.1 基础设施严重滞后由于长期缺乏投入和管理,农村地区的污水处理设施严重滞后。
很多地方仍然采用传统的污水处理方式,如简单的生活污水自然排放,缺乏有效的处理措施。
2.2 污水排放不规范农村地区污水的排放通常没有严格的管控和监督。
很多农户直接将污水排放到河流、湖泊等水体中,造成了水体的污染。
2.3 缺乏管理和维护由于缺乏专业的管理和维护人员,很多农村地区的污水处理设施无法正常运行和维护,导致设施效能降低,甚至出现故障。
3. 评估方法本次评估主要采用以下方法:3.1 实地考察通过实地考察,了解农村地区的污水建设现状,包括设施的类型、数量和运行情况等。
3.2 数据收集收集相关数据,包括农村地区的人口数量、污水排放量、水体水质等,并进行统计和分析。
3.3 问题调查通过问卷调查等方式,了解农户对污水处理的认知和满意度,发现存在的问题和需求。
4. 评估结果根据评估所得数据和调查结果,得出以下评估结果:4.1 基础设施滞后严重农村地区的污水处理设施几乎处于滞后状态,很多地方仍然采用传统的污水处理方式,缺乏现代化设备和技术支持。
4.2 污水排放不规范农村地区的污水排放普遍存在问题,许多农户直接将污水排放到水体中,导致水体污染严重。
4.3 缺乏管理和维护缺乏专业的管理和维护人员,导致农村地区的污水处理设施无法正常运行和维护,设施效能降低。
5. 改进建议基于评估结果,提出以下改进建议:5.1 投入资金加大加大对农村地区污水建设的投入,更新设施,引进先进的污水处理技术和设备,提高处理效率。
5.2 完善管理机制建立健全的管理机制,包括制定相关政策和标准,加强监督和检查,确保农村地区的污水排放符合规范。
嘉定区2016年农村生活污水处理工程(华亭镇)工程质量评估报告上海嘉誉工程监理有限公司2018年05月编制人:审核人:审批人:目录一、工程项目基本概况 (1)二、监理组织机构和设施投入 (1)三、监理工作依据 (2)四、执行国家、地方等强制性标准情况 (3)五、设计变更情况及说明 (3)六、工程中质量监控情况 (3)6.1、施工质量的事前控制 (3)6.2、施工质量的事中控制 (5)6.3、施工质量的事后控制 (6)6.4、平行检测结果 (6)七、是否发生过质量问题及处理结果 (6)八、安全、文明施工控制情况 (6)九、工程质量评估 (7)9.1、工程质量综述 (7)9.2、工程资料情况 (7)9.3、工程质量评估结论 (8)十、附表 (8)一、工程项目基本概况1、工程名称:2016年农村生活污水处理工程(华亭镇)2、单位工程概况:嘉定区华亭镇3个行政村,解决41个自然村,共1778户农村生活污水排水问题.本项目全部采用纳管方式解决,收集污水量510.46m3/d,共敷设污水管道72976m,新建污水提升井7座。
3、工程参建单位(1)建设单位:上海市嘉定区水利管理所(2)施工监理单位:上海嘉誉工程监理有限公司(3)设计单位:上海嘉定水务工程设计有限公司(4)投资监理单位:上海誉平建设工程咨询有限公司(5)施工单位:上海虹德建设发展有限公司(6)勘查单位:上海海洋地质勘查设计有限公司4、工程质量监督单位:上海市嘉定区水务工程安全质量监督管理站二、监理组织机构和设施投入根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监、两名专业监理工程师、一名安全监理、一名工程测量监理、见证取样员及信息管理员组成的项目监理机构对该工程进行施工全过程监理。
为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。
姓名岗位职责--- 总监负责本工程监理工作协调---专业监理负责本工程质量的检查验收---专业监理负责本工程质量的检查验收---负责本工程安全、文明施工措施监督、安全监理检查---见证员负责本工程材料、试块的见证取样---监理员负责本工程的信息资料的收集与整理三、监理工作依据1.本工程设计文件、施工图纸、设计交底2.工程委托监理合同、工程施工合同3.本工程监理规划4.《给水排水管道工程施工及验收规范》(GB50268—2008)5.《城镇给水排水技术规范》GB50788-20126.《埋地排污、废水用硬聚氯乙烯(PVC-U)管材》GB/T10002.3-1996 7.《埋地硬聚氯乙烯排水管道工程技术规程》(CECS122-2001)8.《埋地用聚乙烯(PE)结构壁管道系统》(GB/T19472-2004)9.《给水排水管道工程施工及验收规范》GB50268-200810.《城镇排水工程施工质量验收规范》(上海市标准)DG/TJ08-2012 11.《城镇排水管道塑料检查井施工及验收规范》12.《建设工程施工安全监理监督规程》(J12649-2014)13.《施工现场临时用电安全技术规范》(JGJ46-2005)四、执行国家、地方等强制性标准情况1、在施工过程中监理工程师严格执行国家及地方强制性标准。
农村生活污水处理工作汇报农村生活污水处理工作汇报按照省委省政府《深化“千村示范万村整治”工程扎实推进农村治理的若干意见》和省市区统一部署,我们认真贯彻落实《西湖区农村生活污水治理三年行动计划》文件精神,在区领导的关心支持下,区农业局的大力指导下,经几年来的上下努力,分期分批推进农村生活污水处理工程建设,农村治水氛围日益浓厚,治理任务如期完成,水环境质量持续改善。
现将有关情况汇报如下:一、农村生活污水处理工作推进情况我镇共有23个行政村102个自然村(不包括5个撤村建设社区),截止2015年底,共完成23个行政村101个自然村的治理任务(铜鉴湖村的云泉自然村属于开发区块,不列入治理范围),完成接户9937户,铺设主管157721米,检查井28732只,化粪池9985只,终端114个。
在终端处理工艺选择上,其中有无动力厌氧16个、人工湿地3个(2015年以前项目),微动力生物处理88个,MBR生物膜技术处理7个。
初步实现了三年治理任务两年完成的目标。
具体批次情况:2015年以前,由城-管、环保部门实施了31个项目,涉及31个自然村,共计投入资金1379.5万元,涉及农户2759户。
2015年,实施了第一、二批共36个项目,涉及19个行政村,覆盖43个自然村,共计投入资金7444.2万元,涉及农户3224户,建造处理终端58个。
2015年实施了第三批共16个项目,涉及16个行政村,覆盖35个自然村,共计投入资金8174万元,涉及农户3954户,建造处理终端56个。
二、农村生活污水处理工作具体做法1、整体布局、分批推进。
我们于2015年年初启动,以整村设计、分片实施为目标,进行前期的调查、设计工作,按照能够截污纳管的尽可能采取截污纳管,能够就地集中处理的尽可能集中处理的原则,合理选择截污纳管、集中式处理、分散式处理等不同治理模式,全镇共划分三批次推进农村生活污水处理工程建设。
在实施过程中由区政府牵头成立了区、镇、村三级联动现场办公室,落实了协调监管、巡查的工作机制。
嘉定区 2016 年农村生活污水处理工程(华亭镇)工程质量评估报告上海嘉誉工程监理有限公司2018年05月编制人:审核人:审批人:目录一、工程项目基本概况 (1)二、监理组织机构和设施投入 (1)三、监理工作依据 (2)四、执行国家、地方等强制性标准情况 (3)五、设计变更情况及说明 (3)六、工程中质量监控情况 (3)6.1 、施工质量的事前控制 (3)6.2 、施工质量的事中控制 (5)6.3 、施工质量的事后控制 (6)6.4 、平行检测结果 (6)七、是否发生过质量问题及处理结果 (6)八、安全、文明施工控制情况 (6)九、工程质量评估 (7)9.1 、工程质量综述 (7)9.2 、工程资料情况 (7)9.3 、工程质量评估结论 (8)十、附表 (8)一、工程项目基本概况1 、工程名称: 2016 年农村生活污水处理工程(华亭镇)2 、单位工程概况:嘉定区华亭镇3 个行政村,解决41 个自然村,共 1778 户农村生活污水排水问题 .本项目全部采用纳管方式解决,收集污水量 510.46m 3/d ,共敷设污水管道 72976m ,新建污水提升井7座。
3、工程参建单位(1)建设单位:上海市嘉定区水利管理所(2)施工监理单位:上海嘉誉工程监理有限公司(3)设计单位:上海嘉定水务工程设计有限公司(4)投资监理单位:上海誉平建设工程咨询有限公司(5)施工单位:上海虹德建设发展有限公司(6)勘查单位:上海海洋地质勘查设计有限公司4、工程质量监督单位:上海市嘉定区水务工程安全质量监督管理站二、监理组织机构和设施投入根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监、两名专业监理工程师、一名安全监理、一名工程测量监理、见证取样员及信息管理员组成的项目监理机构对该工程进行施工全过程监理。
为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。
姓名岗位职责--- 总监负责本工程监理工作协调--- 专业监理负责本工程质量的检查验收--- 专业监理负责本工程质量的检查验收---负责本工程安全、文明施工措施监督、安全监理检查--- 见证员负责本工程材料、试块的见证取样--- 监理员负责本工程的信息资料的收集与整理三、监理工作依据1.本工程设计文件、施工图纸、设计交底2.工程委托监理合同、工程施工合同3.本工程监理规划4.《给水排水管道工程施工及验收规范》(GB 50268 —2008 )5.《城镇给水排水技术规范》 GB50788-20126.《埋地排污、废水用硬聚氯乙烯( PVC-U )管材》GB/T10002.3-19967 .《埋地硬聚氯乙烯排水管道工程技术规程》(CECS122-2001)8 .《埋地用聚乙烯( PE )结构壁管道系统》(GB/T19472-2004)9 .《给水排水管道工程施工及验收规范》GB50268-200810 .《城镇排水工程施工质量验收规范》(上海市标准)DG/TJ08-201211.《城镇排水管道塑料检查井施工及验收规范》12.《建设工程施工安全监理监督规程》(J12649-2014 )13.《施工现场临时用电安全技术规范》(JGJ46-2005 )四、执行国家、地方等强制性标准情况1、在施工过程中监理工程师严格执行国家及地方强制性标准。
2、设计文件中的要求均符合国家及地方强制性标准。
3、施工单位在施工过程中的施工工艺、方法能够按照国家及地方的强制性标准执行。
五、设计变更情况及说明1 、华亭村澄浏公路(宝线公路以南-小宅塘桥提升位置 )φ400HDPE污水排管开挖深度比较深约 4.5 米,且路旁有住房和高压线,经过设计及业主、监理、施工单位现场勘查后,确认将开槽埋管DN400改为DN500牵引管施工。
2、金吕村老金宅向友路上有灌溉渠道,和原设计污水管道管位部分重叠,在与当地政府协商后,当地政府不同意废除该渠道,导致无法正常施工,需整体变更污水管道走向。
经设计及业主、监理、施工方现场确认后,同意老金宅的主出水管道改道,确认施工图纸,增加 2m 3提升井 1 座、压力管 DN110-487米。
六、工程中质量监控情况6.1 、施工质量的事前控制1)根据工程的具体情况,组织项目监理机构,编制详细的监理规划和监理细则。
2)施工单位资格审查经审查,上海虹德建设发展有限公司符合承建本项目的资质要求。
3)施工单位的质量保证体系项目部人员配备齐全,项目经理、项目总工、技术负责人具备相应的资质:技术、质量、材料、资料、施工等“五大员”,以及特殊工种均具有合格的岗位证书。
4)施工组织设计(方案)的审查开工前,对施工单位提交的施工组织设计进行审查,并提出了合理建议和修改意见,对施工工艺、设备机具的选型、质量保证、人员安排、进度控制、安全保障等方面进行了认真的审查。
施工组织设计经审查批准后实施,保证了所有工序的顺利完成,确保了工程质量。
5)原材料、成品的质量控制本工程所用的原材料、成品、半成品,进场时质量保证资料经过监理工程师的审查,并检查外观、几何尺寸。
不合格者一律不准进入工地,并在监理的见证下按要求取样送检,材料复试合格后方可使用。
6)水准标高引测、轴线放样核查本工程施工坐标和标高控制点以测绘部门布设在道路上的水准点作为测量放样的监控点。
水准标高和轴线报验及时,并由测量监理工程师现场复测和检查。
经复核符合设计和规范要求后方可使用。
7)对施工现场安全进行检查对施工现场进场的机械设备、供电线路及接地等进行定期认真的检查,及时排除不安全因素,保证了工地安全文明施工。
8)参与设计交底及图纸会审通过参与技术交底及认真阅读图纸,明确设计意图和质量要求,对图纸上有关疑点及时与有关方面联系、落实,保证了施工顺利进行。
6.2 、施工质量的事中控制1)工序质量的交接检查对每个分项工程或每道工序都在施工单位自检合格的基础上报监理工程师审核,经审查验收合格后进行下道工序施工。
2)隐蔽工程验收严格执行隐蔽工程报验制度,对每个单元工程,每道工序均在施工方自检合格后,监理工程师参照设计文件和相关规范检查验收。
3)现场监理采取现场巡视、跟踪旁站、抽测、验收各道报验工序相结合的方法,全方位、全过程进行监控。
4)砼工程的质量控制4.1 、为保证砼质量,更好控制配合比,在砼浇筑前监理即时审核质量保证资料。
4.2 、砼振捣控制:要求合理安排振捣人员,做到振捣密实、不漏振。
4.3 、砼养护:严格要求施工单位按规范做好砼养护工作。
5)工程试验为确保工程质量,监理部在砼及砌筑结构中对施工单位试块留置进行见证。
6.3 、施工质量的事后控制在施工单位自检合格的基础上,现场监理及时对完成的工程质量情况进行抽查测量,未达到设计要求的要求施工单位整改,直至符合设计文件及规范要求的质量标准。
6.4 、平行检测结果1 、钢筋原材料检测,共2 组,经检测全部合格。
2 、混凝土试块强度检测,共3 组,经检测全部合格。
3 、砂浆抗压强度检测,共 2 组,经检测全部合格。
4 、管材检测,共10 组,经检测合格。
七、是否发生过质量问题及处理结果本单位工程未发生过质量事故及质量问题。
八、安全、文明施工控制情况在整个施工过程中,牢牢树立以“无重大安全事故”为目标,确立“文明施工安全第一”的思想,强化“以预防为主,将隐患消灭在萌芽状态中”的原则,对施工作业进行全面监控、重点审查施工单位安全文明组织网络和安全文明施工措施。
监理重点检查情况如下:1)沟槽开挖与支护本工程挖土严格控制标高,防止超挖或扰动基底面,采用机械挖土前,必须在地下水位稳定在槽底以下0.5m时方可开挖。
挖土后及时支撑,以防止槽壁失稳而导致沟槽坍塌。
根据本工程的地质条件和施工技术规程要求,当污水管道埋埋深小于 3.0m ,沟槽开挖采用横列板桩支护和明排水技术措施。
2)化粪池基坑、检查井口临边防护措施。
砌筑检查井及化粪池基坑开挖后四周及时设置防护栏并用围绳封闭。
3)夜间警示灯正常工作。
4)机械挖土时设专人指挥,有人维护施工现场安全和施工机械运转范围的围护标志。
通过以上监理工作及措施,对施工人员、机械、环境等安全因素进行事前、事中控制,及时纠正施工现场出现安全文明施工方面的违规问题。
截至工程完工,本工程未发生一起安全生产、文明施工方面的责任事故。
九、工程质量评估9.1 、工程质量综述管槽开挖的轴线及高程放样结果符合设计要求,基坑开挖的几何尺寸、基底高程符合设计要求,检查井砌筑规格、管材规格符合设计要求,黄砂坞膀密实,管道接通后闭水性能符合设计要求,回填土密实度符合规范要求。
9.2 、工程资料情况工程内业资料整理与施工同步进行,基本齐全,内容真实。
9.3 、工程质量评估结论嘉定区 2016 年农村生活污水处理工程(华亭镇)已完成设计及合同范围内工程量,工程质量符合设计及相关规范要求,整体工程观感质量一般,工程内业资料基本齐全,施工过程中未发生安全事故和问题,同意验收。
本工程的分部分项工程全部验收合格。
工程各项施工资料符合要求,本单位工程施工质量等级评为合格,观感质量一般。
十、附表。
