一、交底目的为确保腻子施工过程中的安全,提高施工质量,保障施工人员生命财产安全,特制定本技术交底。
二、交底内容1. 施工准备(1)施工工具:高凳、脚手板、0.2mm厚不锈钢刮板、橡皮刮板、2米靠尺、水平尺、腻子刀1-2寸、腻子托板、砂纸、料桶、水桶、滚刷、扫帚、开刀、刷子、排笔、线坠、方尺等。
(2)材料:耐水腻子(外观白色、无结块、均匀,刮涂无困难、无起皮、无打卷)、325#水泥、界面剂、细砂等。
2. 作业条件(1)结构验收完毕,操作环境清扫干净,无其它干扰。
(2)基层为抹灰墙面,施工完毕,达到表面平整,具有一定的强度,阴阳角基本方正、顺直,并经过质检人员的检验合格。
(3)墙面基层应干燥,基层含水率不得大于10%。
(4)电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
(5)给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
(6)通风管道、PPR管、散热器等背后墙面与顶棚,耐水腻子要先批完,然后在安装官线、风管。
(7)室内隔墙等已经施工完毕,并经过质检、监理验收合格。
3. 施工工艺(1)基层处理:清除基层表面的灰尘、油污、杂物等,确保基层干净、平整。
(2)调配腻子:按照产品说明,将腻子与水按比例搅拌均匀。
(3)刮腻子:使用不锈钢刮板将调配好的腻子均匀刮涂在基层上,厚度控制在1-2mm。
(4)找平:使用2米靠尺检查墙面平整度,对不平之处进行局部刮补。
(5)打磨:待腻子干燥后,使用砂纸进行打磨,确保墙面平整、光滑。
4. 安全措施(1)施工人员必须佩戴安全帽、手套、口罩等防护用品。
(2)施工过程中,严禁高空作业,如需高空作业,必须系好安全带,并设置安全防护措施。
(3)施工区域应设置警示标志,提醒过往行人注意安全。
(4)施工过程中,注意通风,保持室内空气流通。
(5)施工过程中,如遇雨、雪等恶劣天气,应暂停施工,确保施工安全。
三、交底要求1. 施工人员必须熟悉本技术交底内容,严格按照操作规程进行施工。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
腻子工程技术交底一、背景介绍腻子工程是建筑装饰中常见的一项工程,主要用于填补墙体表面的不平整和缺陷,使其达到平整、光滑的效果。
为了确保腻子工程的质量和效果,进行技术交底是非常重要的环节。
二、腻子工程技术交底的目的腻子工程技术交底的目的是确保施工人员对腻子工程的要求和施工方法有清晰的理解,以提高施工质量,避免出现质量问题和安全隐患。
三、腻子工程技术交底的内容1. 腻子工程的基本原理和作用:介绍腻子工程的基本原理,即填补墙体表面不平整和缺陷的目的,以及腻子的作用和特点。
2. 腻子工程的施工要求:详细说明腻子工程的施工要求,包括施工前的准备工作、施工过程中的注意事项和施工后的处理。
3. 腻子工程的施工步骤:按照标准的施工流程,逐步介绍腻子工程的施工步骤,包括底层处理、腻子的调配和施工、打磨和修补等。
4. 腻子工程的质量控制:阐述腻子工程的质量控制要点,包括腻子的配比、施工厚度的控制、施工工具的选择和保养等。
5. 腻子工程的安全注意事项:强调腻子工程施工中的安全注意事项,包括使用防护设备、避免腻子粉尘吸入、注意施工现场的通风等。
6. 腻子工程的常见问题及处理方法:列举腻子工程施工中常见的问题和解决方法,如开裂、脱落、色差等,以及相应的处理措施。
四、腻子工程技术交底的形式1. 书面交底:将腻子工程的技术要求、施工步骤和注意事项等内容整理成文档,由施工单位向施工人员进行交底。
交底内容应详细、清晰,并附有相关示意图和图片,以便施工人员理解和操作。
2. 现场指导:在实际施工现场,由技术负责人或经验丰富的施工人员对其他施工人员进行现场指导和演示。
通过实际操作,使施工人员对腻子工程的要求和施工方法有更深入的理解。
3. 培训和考核:定期组织腻子工程的培训和考核,以确保施工人员的技术水平和操作规范。
培训内容包括腻子工程的理论知识和实际操作技巧,考核方式可以采用理论考试和实际操作考核相结合的方式。
五、腻子工程技术交底的效果评估对腻子工程技术交底的效果进行评估,可以通过以下几个方面进行:1. 施工质量评估:对腻子工程施工质量进行检查和评估,包括施工平整度、无裂缝和脱落等情况。
室内涂料及腻子施工技术交底三篇篇一:室内涂料及腻子施工技术交底技术交底记录编号表C2-1工程名称XXX公寓及商住楼商场办公楼交底日期20XX年10月25日分项工程名水性涂料涂饰工程施工单位XXX项目部称配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚刷乳胶漆;交底提要卫生间内刷耐擦洗涂料;其余部位墙面、柱面只刮耐水腻子,腻子高度3.2m。
交底内容:一、施工准备1.1施工工具:高凳、脚手板、0.2mm厚不锈钢刮板、橡皮刮板、2米靠尺、水平尺、腻子刀1-2寸、腻子托板、砂纸、料桶、水桶、滚刷、扫帚、开刀、刷子、排笔、线坠、方尺等。
1.2材料:耐水腻子(外观白色、无结块、均匀,刮涂无困难、无起皮、无打卷)、325#水泥、界面剂、细砂等。
1.3作业条件1.3.1结构验收完毕,操作环境清扫干净,无其它干扰。
1.3.2基层为抹灰墙面的已经施工完毕,达到表面平整,具有一定的强度,阴阳角基本方正、顺直,并经过质检人员的检验合格。
1.3.3墙面基层应干燥,基层含水率不得大于10%。
1.3.4电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
1.3.5给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
通风管道、PPR管、散热器等背后墙面与顶棚,耐水腻子要先批完,然后在安装官线、风管。
1.3.6室内隔墙等已经施工完毕,并经过质检、监理验收合。
二、施工工艺2.1工艺流程2.1.1配电室、中央控制室、空调机房、电梯机房、楼梯间墙面及顶棚等部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→刷乳胶漆2.1.2卫生间部位:基层处理→水泥腻子找补→调配耐水腻子→第一遍耐水腻子→阴阳角修补及个别部位找平→第二遍耐水腻子→耐擦洗涂料审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
刮腻子、涂料技巧交底[高效]本工程除卫生间为水泥腻子外,房间内顶棚、墙面做法均为刮耐水腻子刷涂料。
1、作业条件:1.1屋面防水层及结构工程验收合格,无太多工种干扰。
1.2基层表面要平整、阴阳角顺直,污垢、浮浆、灰尘清理干净。
1.3门窗口、木线、预埋件、窗帘盒等安装完毕。
1.4电气工程:灯座盒、插座盒、接线盒及暗线管必须埋设完毕,经检查达到要求。
1.5给水:暖卫设施的固定卡、架等预埋件均已安装完毕,经检查达到要求。
散热器背面墙,先刮完耐水腻子,再装散热器。
1.6先做样板间。
经鉴定合格后,再大面积施工。
1.7施工环境:温度不得低于5?。
2、工艺流程式:基层处理?调制耐水腻子?找平(厚度约为0.6mm)?阴阳角修补及个别找平?刮第二遍耐水腻子(厚度约为0.5mm)?阴阳角找平?刷第一遍涂料、找平?刷第二遍涂料?揭胶条、修整边角3、施工要求:3.1弹线找规矩,贴防污染没纹纸胶条。
基层平整度偏差应小于2mm。
3.2按踢脚线高度,弹出踢脚线上口高度,有装饰线条的部位,应先弹出位置线。
3.3调配耐水腻子一般不宜过多,随调随用,在两个小时内要用完。
3.4一般面层腻子采用二遍成活,腻子厚度以1.5,1.2mm为宜。
刮头遍腻子找平时,腻子厚度控制在0.6,0.8mm之内,要均匀平整,刮第二遍腻子厚度约为0.3,0.5mm之内。
手法要横平竖直。
罩面腻子应在腻子固化前完成。
对第二遍罩面腻子接茬处不得留有刮痕,随刮随收光平整。
3.5腻子以刮实压光为主,刮实均匀,接痕和不平处,可适当用180目砂纸打磨。
3.6第一遍腻子刮完后,及时要揭去装饰线上的胶条,进行清修边角。
3.7门窗框边洞口有3,5mm间隙,宜作护角,做到不吃口,洞口边平直。
3.8凹修补时应先湿润,刮补平整,待完全平后,刮去毛边。
3.9当墙面、顶棚基层打磨平整后,开始刷第一遍涂料,涂料滚刷时不得流坠,要求涂刷均匀,不露底。
当第一遍涂料充分干燥后,用灯光检查墙面平整度,对不平的部位进行打磨或者填补腻子,干燥后打磨平整。
工程名称:交底时间:

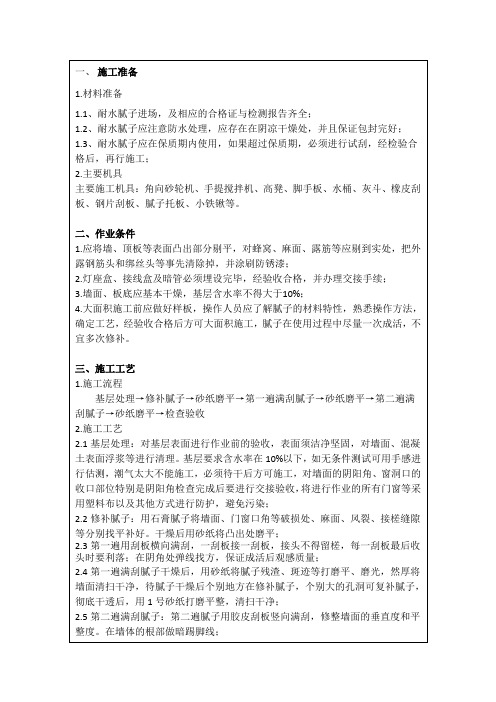

一、施工准备
1、材料准备
刮板、铲刀、托板、内墙防水腻子、防水彩布、梯蹬、跳板、角尺、靠尺、砂纸、胶带纸。
2、施工范围:起居厅、餐厅、玄关、卧室、书房、阳台、厨房间顶板、卫生间顶板、楼梯通道、管道井、电梯井、电梯机房。
3、技术准备
(1)、墙面必须干燥。
(2)、墙面设备管洞处理完毕,并经验收。
(3)、基层平整光滑,无大的凹凸现象,经两米靠尺检查,最大缝隙处不超过2mm,并且要平稳过度,一米内不能超过两处,有凸的要铲平,大的凹
处用胶:沙:水泥=1:2:3的掺胶水泥腻子找平。
门窗洞口部位角部
方正,无错台现象。
(4)、基层表面灰渣等杂物必须用湿布清扫干净。
(5)、墙面的砂浆疙瘩清理干净、楼墙面钢筋棍必须经过防锈处理,防止施工后返锈。
(6)、施工环境应通风良好,湿作业已完成并具备一定的强度,环境比较干燥。
砌筑抹灰及各种箱体线盒安装完毕。
(7)、室内经温度计测量,施工环境温度应在5~35℃之间。
(8)、所有施工材料经检合格,具有北京市有关部门规定的所有资料。
二、操作工艺
1、工艺流程:基层验收——基层处理——第一遍底石膏找补——第二遍满
刮腻子——第三遍满刮腻子(抛光)
2、基层验收:在腻子施工队进场前,应先对应施工的部位进行基层的验收,
并按要求办理交接手续。
验收标准砌体墙面为平整度4,垂直度4,混凝土墙面为平整度8,垂直度8。
工程名称:交底时间:
3、基层处理:将團层上起皮、松动及鼓包等铲掉,用水泥和界面剂修平,
将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物用笤帚清扫干净。
突出物用磨光机进行打磨,并对墙面用界面剂进行整体滚刷,对于阳角基层上磕碰掉的小坑及缝隙处用水泥腻子找平,干燥后用砂子磨平。
露出墙面的钢筋端头用防锈漆进行防锈处理,在混凝土墙面与砌体结构阴角交界处(竖向和水平向的阴角)事先用白乳胶粘结一层100mm无纺布,在墙体事先预留的施工缝处应用强力弹性腻子填充,后再在表面贴一层100mm无纺布。
无纺布布必须粘贴牢固和顺直,不得有空鼓和褶皱现象,以防止细部开裂。
处理完毕,最后报项目部进行验收。
4、做施工准备,用胶带将腻子收口位置(踢脚、门、窗)留出,踢角的预
留高度为建筑60线下返500mm,室内的内墙、顶板、楼梯通道全刮,卫生间、厨房只刮顶板和顶板向下20mm的墙面。
胶带纸要粘贴牢固,并要保证顺直;施工前在楼面上要满铺上一层彩布进行楼面保护,防止腻子污染地面,影响下一道工序的施工;对腻子粉进行检查,对每袋拆开的腻子粉先用观察和手摸的方法进行检查,对其中含有其它杂质和硬物的腻子不得进行使用。
5、第一遍石膏找平,该遍材料采用鲨克牌粉刷石膏,在粉刷石膏中加入清
水(必须是干净的自来水)进行拌合,拌合程度为膏状,并有利于自己的施工。
粉刷石膏搅拌必须均匀,不得有杂质和其他的物质存在于其中。
找平的具体操作为:先用靠尺检查墙面的平整度和用角尺检查阴阳角的方正度,然后用石膏对不平的部位进行处理,尤其是阴角部位。
找平以后,用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板要收得干净利落。
干燥后用一号砂子进行打磨,将浮腻子及斑迹磨平,再将墙面清扫干净。
6、第二遍满刮腻子,该遍的腻子采用鲨克牌耐水腻子粉,用胶皮刮板竖向
满刮,干燥后用一号砂子进行打磨、清扫。
该遍腻子施工必须加强阴阳角的处理,在阴角用特制的工具进行处理和打磨。
第二遍施工完以后,墙面必须
工程名称:交底时间:
基本达到规范要求,表面的平整度、阴阳角的顺直。
7、第三遍满刮鲨克牌腻子,用胶皮刮板找补腻子,用钢片刮板满刮腻子,
该遍腻子施工必须达到表面平整,阴角顺直,墙面预留的电盒、电箱必须方正,预留口部位不得平滑,防止胶带纸撕除时在电箱和电盒边上发生毛刺,影响美观,最后将墙面刮平抛光。
8、顶棚的腻子施工方向为,顺房间的阳光方向,即为南北向涂刮。
9、楼梯通道FGC(有机硅)内保温处施工方法
保温材料表面干燥后,在面层处满贴玻纤网格布,严禁漏铺。
网格布铺贴要求平整无褶皱,玻纤网格布搭接及墙角处,要搭接宽50mm宽,然后作面层处理。
腻子厚度不超过3mm。
粘贴网格布使用891胶。
三、成品保护
A、施涂前应清理好周围环境,防止尘土飞扬,影响涂料的质量。
B、施涂时不得污染地面、踢脚、窗台、门窗及玻璃等已完成的分部分项工作。
C、最后一遍涂料施涂完后,室内空气要流通,预防涂膜干燥后表面无光或光泽度不够。
D、涂料未干燥前不应打扫地面,待涂料干燥后方可进行打扫。
E、墙面施工完毕后要妥善保护,不得磕碰、污染墙面,人手触及的地方以下用塑料纸加以保护。
F、前一遍施工未干燥,不得进行第二道腻子施工。
10、封样制度:在本工程期间,应严格执行取样封样制度,在各种材料进场前,
除应具备相关资料外,还应事先协同甲方、监理进行现场取样,样品保存在项目部。
三、质量要求
1、保证项目
材料的品种、质量符合要求,有效的检测报告及合格证。
2、基本项目
工程名称:交底时间:
2.1腻子层应洁净,表面平整、无凹凸漏刮、错台等现象,腻子层表面应颜色一致,手感细腻光滑。
2.2装饰线条顺直,无污染现象。
四、应注意问题
1、墙面基层处理不彻底,造成腻子表面不平整、开裂。
2、基层表面过于干燥,在涂料前应在基层上喷刷界面剂进行封底。
3、用钢片刮板或橡皮刮板按常规批刮,刮涂次数不得太多,力求均匀,力
度一致,勿留交接缝痕迹。
4、门窗部位的处理
(1)、先把门窗的四边和墙的各个角的部位用腻子修成横成水平线、竖成垂直角。
(2)、边和角修标准后,刮大面积墙面2-3遍。
(3)、涂刮最后一遍时,查看整个墙面和角的地方是否有缺腻子的地方,如有则修复后刮最后一遍。
五、项目管理
凡进入本项目施工的单位都必须接受本项目部的各项管理,明确报验程序,确保工程质量。
1、凡进入本工地的施工人员,各分包队伍应保证其工人健康,无不良嗜
工程名称:交底时间:
好,思想端正,人品正直,无不良记录,无各类传染性疾病,并接受过相应工序培训,具有独立操作能力,在人员进场前三天,施工单位应向我项目提交人员名单及健康证明,由我项目部统一制作胸卡。
在施工期间,各分包队伍还应随时对其工人进行身体检查(应每天进行体温测量,并提供测量记录,一有体温异常现象,应立即送往医院,严禁瞒报),并配备一定的常用药物。
施工人员一经进场应保持人员相对稳定,不得随意出入工地。
2、在工地现场严禁抽烟、赌博、打架斗殴、随地大小便,如有发现本项目将对个人处以100-200元罚款,对所属单位处以1000-2000元罚款。
3、各施工队应明确报验程序,服从本项目部的质量管理,严禁盲目施工,越级报验,如有未经报验而擅自隐蔽的项目,本项目部将责令违规队伍立即返工,并对施工队处以1000-2000元罚款,如出现两次以上我项目将勒令施工队退场。
4、各施工队应主动加强质量意识,加强自检力度,对不合格的部分我项目部人员将责令返工,如返工两次以上仍不能满足验收规范的,我项目将上报甲方,申请更换施工队伍,并追究其工期责任。
5、在本工程期间,我项目部将对各工序执行严格的进度控制,在室内腻子施工前七天,项目部将向施工队下发施工进度计划(施工队如有异议,应在收到进度计划后三天内向项目部上报),施工队应在进场前三天根据进度计划合理安排劳动力及施工部位,并于每天早8点向我项目部分管人员提供日工作计划,如我项目部发现工期滞后或有滞后可能现象,施工队必须立即以书面形式进行汇报,并于三日内采取有效措施或提供能够按时完成的可靠依据,如五日内施工队仍未按要求安排有效措施或提供能够按时完成的可靠依据的,我项目部将勒令其退场。
6、各进场队伍,应加强成品保护意识,由于腻子施工时,现场楼地面工程已基本进行完毕(在进行腻子施工前,我项目部将协同监理、甲方对已完成工序进行检查,如合格方进行腻子施工),施工时应特别注意地面及已完成各
工程名称:交底时间:
种管线和门窗的保护,施工前在楼面上要满铺上一层五彩布进行楼面保护,防止腻子污染,如发现局部污染,腻子施工队应及时清理,对较严重的污染及对其他已完成工序的破坏,我项目将责令施工队作出书面报告,对造成损失进行赔偿,并追加2000-5000元罚款,如在现场出现施工人员之间对他人成品进行恶意破坏,一经查出,我项目将责令所属工队立即退场,并处以5000元以上罚款。
7、凡进场的施工队伍,应加强安全意识,做到“安全为我,我要安全”,每天一早召开安全例会。
所有人员都应按要求佩带胸卡、安全帽,严格执行三相五线两级保护的用电制度,严禁楼内电线乱接乱挂及拖地现象,如有违规,我项目部将对违规个人处以50-100元罚款,对所属单位处以1000-2000元罚款。
8、凡进厂的施工队伍,还应遵循本项目的安全管理条例及其他文明施工事宜。
