绿化迁移施工方案
- 格式:doc
- 大小:53.00 KB
- 文档页数:9
绿化工程施工组织设计三、施工组织设计(一) 工程概述(二) 施工准备工作和工序衔接(三) 本工程关键部分主要技术措施1、施工技术措施2、养护技术措施(四) 施工进度计划(五) 项目经理部组成及施工业绩(六) 施工进度及质量保证措施(七) 现场总平面布置和劳动力计划(八) 施工机械配置及材料周转安排(九) 文明施工、环境保护措施合理化建议(十) 合理化建议一、工程概述1、工程概述1. 工程主要工作内容该工程招标范围为原种绿化苗木迁移、绿化苗木种植2. 工程施工条件及要求工程现场已基本具备“三通一平”,建设单位资金已落实,具备开工条件。
根据工程招标文件、施工图纸和实际现场踏勘,制定出工程范围内各项目的最佳实施方案,力争在目标工期内完成该工程,同时做到工程安全文明施工二、施工准备工作和工序衔接1、工程准备工作及总进度计划工程项目施工准备工作按其性质及内容通常包括技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备1.技术准备技术准备是施工准备的核心。
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失。
因此必须认真地做好技术准备工作。
具体有如下内容:1.1熟悉、审查施工图纸和有关的设计资料1)建设单位和设计单位提供的初步设计或扩大初步设计(技术设计)、施工图设计、园林设计总平面、种植设计和城市规划等相关资料文件2)设计、施工验收规范和有关技术规定1.2熟悉、审查设计图纸的目的3)为了能够按照设计图纸的要求顺利地进行施工,生产出符合设计要求的最终园林产品(建筑物、构筑物或绿化),创造出符合设计要求的景观景象4)为了能够在拟建工程开工之前,使从事施工技术和经营管理的工程技术人员充分地了解和掌握设计图纸的设计意图、结构与构造特点和技术要求,以及成景的关键部位与景观构成要素1.3熟悉、审查设计图纸的内容5)审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计,施工方面的方针和政策6)审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误7)审查设备安装图纸与其相配合的土建施工图纸在坐标、标高上是否一致8)审查设计图纸中的工程复杂、施工难度大小和管理水平能否满足工期和质量要求并采取可行的技术措施加以保证9)工程所用的主要材料尤其是植物材料、设备的数量、规格、来源和供货日期10)明确建设、设计和施工等单位之间的协作、配合关系,以及建设单位可以提供的施工条件1.4熟悉、审查设计图纸的程序熟悉、审查设计图纸的程序通常分为自审阶段、会审阶段和现场签证等三个阶段11)设计图纸自审阶段。

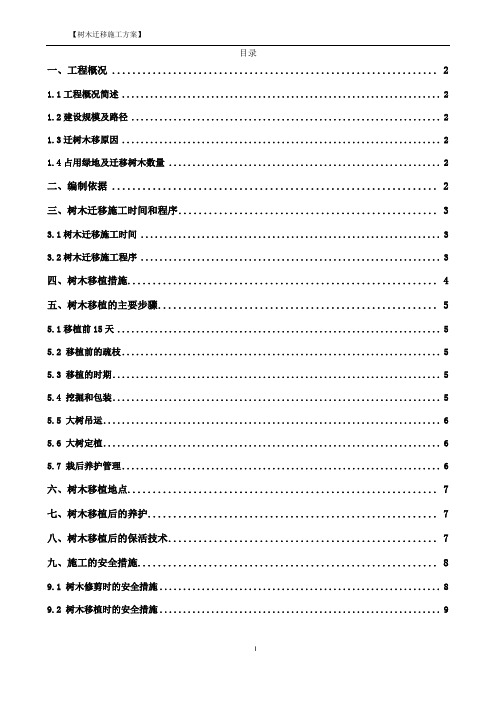

目录一、工程概况 (2)1.1工程概况简述 (2)1.2建设规模及路径 (2)1.3迁树木移原因 (2)1.4占用绿地及迁移树木数量 (2)二、编制依据 (2)三、树木迁移施工时间和程序 (3)3.1树木迁移施工时间 (3)3.2树木迁移施工程序 (3)四、树木移植措施 (4)五、树木移植的主要步骤 (5)5.1移植前15天 (5)5.2 移植前的疏枝 (5)5.3 移植的时期 (5)5.4 挖掘和包装 (5)5.5 大树吊运 (6)5.6 大树定植 (6)5.7 栽后养护管理 (6)六、树木移植地点 (7)七、树木移植后的养护 (7)八、树木移植后的保活技术 (7)九、施工的安全措施 (8)9.1 树木修剪时的安全措施 (8)9.2 树木移植时的安全措施 (9)一、工程概况1.1工程概况简述1.2建设规模及路径1.3迁树木移原因人行道旁边的绿化带内,因此,需要迁移影响施工的树木。
1.4占用绿地及迁移树木数量二、编制依据1、与工程建设有关的法律、法规和文件;2、工程所在地区行政主管部门的批准文件,建设单位对施工的要求;3、工程设计图纸、设计技术文件;4、现场踏勘调查所获得的工程地质、交通状况及施工环境等调查资料;5、《园林绿化工程施工及验收规范》6、深圳市有关绿化、质量和安全的规定7、主要工程编制标准(但不限于)以上依据。
三、树木迁移施工时间和程序3.1树木迁移施工时间3.2树木迁移施工程序3.2.1、准备工作(1)准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。
(2)掌握树木生物特性、生态习性、种植地土壤等环境因素。
种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。
(3)在起树前,把树干周围2~3米以内的碎石.瓦砾堆.灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。
准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。
地铁绿化迁改施工方案范本一、项目背景随着城市的快速发展,地铁交通成为了现代城市重要的公共交通方式。
然而,地铁建设和运营也会对周边环境产生一定的影响。
为了保护和改善城市生态环境,地铁绿化迁改工作变得至关重要。
本文档旨在提供地铁绿化迁改施工方案的范本,以供参考和使用。
二、项目目标本项目的目标是在地铁线路建设和运营过程中,对地铁周边的植被进行合理的迁移和改造,以保护和提升城市生态环境,使其与地铁线路相互融合,达到美化城市形象、净化空气、调节气温、改善居民居住环境等综合效果。
三、项目范围本项目适用于地铁线路建设和运营过程中的绿化迁改工作。
包括但不限于以下内容: - 确定绿化迁改区域范围和工作计划 - 进行植被分类调查和植物适应性评估- 制定植物迁移和改造方案 - 进行植物迁移和改造工作 - 实施监测和评估,并进行必要的调整和改进四、项目步骤4.1 确定绿化迁改区域范围和工作计划根据地铁线路规划和设计,确定绿化迁改区域范围。
制定详细的工作计划,包括工作内容、工作进度和人员配备等。
4.2 进行植被分类调查和植物适应性评估对绿化迁改区域的植被进行详细调查,包括种类、数量、生长状态等。
同时,进行植物适应性评估,确定适合迁移和改造的植物种类。
4.3 制定植物迁移和改造方案根据植被调查和适应性评估结果,制定具体的植物迁移和改造方案。
确定植物的迁移时间、工艺和方法,并制定迁移后的养护措施。
4.4 进行植物迁移和改造工作按照制定的方案,进行植物迁移和改造工作。
确保植物的顺利迁移,并在新的生长环境下进行适应和成长。
4.5 实施监测和评估,并进行必要的调整和改进对迁移和改造后的植物进行监测和评估,查看成活率和生长状态。
根据评估结果,进行必要的调整和改进,确保植物的健康生长。
五、项目成果5.1 完成的项目成果包括:•绿化迁改区域范围和工作计划的确定•植被分类调查和适应性评估报告•植物迁移和改造方案•植物迁移和改造工作的实施记录•监测和评估报告5.2 项目成果的应用范围:•地铁线路建设和运营单位,用于制定和实施绿化迁改工作•政府部门和环保组织,用于监督和评估绿化迁改工作的实施情况•其他相关利益相关方,用于了解和参与地铁绿化迁改工作本项目的实施需要相关单位和人员的协作和配合。
道路快捷化改造配套工程施 工 组 织 设 计 方 案 树木迁移、保养编制单位:编 制 人:日 期:2017年 10月 21日一、工程概况及特点1、工程名称:道路快捷化改造配套工程本工程业主单位:施工单位:2、工程概况:(1)、建设地点:(2)、工程主要工作内容:本工程为苗木移植工程,包括种植起挖苗木、运输、假植到指定位置、支撑养护、苗场租用及场地建设等。
(5)、迁移位置:本次树木迁移后种植的具体位置是由园林局指定位置,运输距离约为25公里。
3、工期要求:60个日历天。
(三)、机械进场安排计划拟投入本项目的主要机械设备表四、施工准备实行项目经理负责制,一切工作由工程项目部负责主持和召集,由项目经理按施工组织设计的要求负责统筹部署及实施本工程施工的各项具体工作。
组织参与本工程施工的技术、管理人员,班组长进行质量、安全等技术交底,明确个人的分工和岗位责任,实行岗位责任制。
学习相关的施工规范和质量规范,学习“施工组织”,明确质量目标,技术标准和质量标准,研究施工进度中可能存在的问题及解决方法;对关键的工序要认真研究实施技术可行性及实施方案。
施工机械、材料的进场准备及劳动力的组织,对施工组织中计划使用的施工机械按计划进场时间经全面检测调试后再进场,以确保施工中的正常运转。
按照劳动人员使用计划调配人员,安排劳动人员20名进场,并对参与工程所需的各技术人员进行劳动安全、文明施工、施工技术培训、教育,以加强施工人员的劳动安全意识,并提高施工技术使工程顺利进展。
一、机械起重吊装安全注意事项:起重机吊钩应锻造成形的,不容许铸造。
吊钩断面磨损10%以上即应报废,不准补焊,吊大物件时,必须使用卡环,使用时应保证卡环销轴或环底接触钢丝绳受力。
吊装用的钢丝绳要经常检查,要按报废标准进行处理,钢丝绳接头用卡环连接,必须符合有关规定要求,用途不同的钢丝绳,要按规定采用不同的安全系数。
在起重设备,吊具,索具均应符合要求的前提下,操作人员除必须遵章守纪外,还应注意以下事项:1、严格执行有关操作规程,坚持十个不准吊,即信号不清不准吊,吊物下方有人不准吊,斜拉斜牵物不准吊,埋在地下物不准吊,吊物重量不明不准起吊,散物捆扎不牢或零星物无容器或散放过满不准吊,机械安全装置失灵,或吊绳不符合规定不准吊,现场光线阴暗,看不清信号和吊物起落点不准吊,物件棱刃与钢丝绳直接接触无保护措施不准吊,六级以上大风不准吊。
工程绿化移植方案怎么写一、项目概况及背景工程绿化移植方案是为了实现对城市环境进行改善,增加城市绿化面积,提高城市景观质量,改善大气环境,并实现城市绿色生态建设的一个重要措施。
随着城市建设的不断推进,原有的一些植物资源需要进行迁移,以适应城市建设的需求,保护原有植物资源。
本次工程绿化移植方案的主要目标是对城市中一些较为成熟的植物进行移植,并在新生长地进行栽植,以实现对城市环境的改善,增加城市绿化面积,提高城市景观质量,改善大气环境的目的。
二、移植范围及植被种类本次工程绿化移植方案的移植范围包括城市中的公园、绿化带、街道两侧、广场等地方。
主要涉及的植被种类包括乔木、灌木、草本植物等。
在移植范围内,我们将选择一些成熟的植物进行移植,以提高移植后的成活率和景观价值,确保工程的顺利进行和取得预期效果。
三、工程绿化移植方案的具体步骤1. 地面勘察与规划在实施工程绿化移植方案前,首先需要对移植范围进行勘察,了解土壤状况、日照情况、地势等因素,制定出详细的规划设计方案。
根据植被种类的不同,确定合适的移植点位和布局方案。
2. 移植植物的选择与采集在植物移植过程中,需要选择健康、成熟的植物进行移植,并进行适当的修剪和处理。
移植植物需要符合当地的气候条件、土壤环境以及生长习性,以提高植物的成活率和景观效果。
3. 移植工程的实施与监管在实施工程绿化移植方案时,需要合理安排施工队伍和工作计划,保证移植工作的顺利进行。
同时需要进行现场的监管和指导,确保移植工作的顺利实施,保障植物的成活率和移植效果。
4. 成活率的检测与保养在植物移植后,需要对植物的成活率进行检测,并进行相应的保养工作。
定期给予植物适量的浇水、施肥、修剪等保养工作,以提高植物的成活率和景观效果。
四、工程绿化移植方案的意义和效果本次工程绿化移植方案将对城市环境起到一定的改善作用,增加城市绿化面积,提高城市景观质量,改善大气环境。
移植植物不仅可以美化城市环境,还可以吸收有害气体,改善空气质量,对城市环境和市民的身心健康都将产生积极的影响。
绿化工程施工组织设计三、施工组织设计(一) 工程概述(二)施工准备工作和工序衔接(三)本工程关键部分主要技术措施1、施工技术措施2、养护技术措施(四) 施工进度计划(五) 项目经理部组成及施工业绩(六) 施工进度及质量保证措施(七) 现场总平面布置和劳动力计划(八) 施工机械配置及材料周转安排(九) 文明施工、环境保护措施合理化建议(十) 合理化建议一、工程概述1、工程概述1. 工程主要工作内容该工程招标范围为原种绿化苗木迁移、绿化苗木种植。
2. 工程施工条件及要求工程现场已基本具备“三通一平”,建设单位资金已落实,具备开工条件。
根据工程招标文件、施工图纸和实际现场踏勘,制定出工程范围内各项目的最佳实施方案,力争在目标工期内完成该工程,同时做到工程安全文明施工。
二、施工准备工作和工序衔接1、工程准备工作及总进度计划工程项目施工准备工作按其性质及内容通常包括技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备。
1.技术准备技术准备是施工准备的核心。
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失。
因此必须认真地做好技术准备工作。
具体有如下内容:1.1熟悉、审查施工图纸和有关的设计资料1)建设单位和设计单位提供的初步设计或扩大初步设计(技术设计)、施工图设计、园林设计总平面、种植设计和城市规划等相关资料文件。
2)设计、施工验收规范和有关技术规定。
1.2熟悉、审查设计图纸的目的3)为了能够按照设计图纸的要求顺利地进行施工,生产出符合设计要求的最终园林产品(建筑物、构筑物或绿化),创造出符合设计要求的景观景象。
4)为了能够在拟建工程开工之前,使从事施工技术和经营管理的工程技术人员充分地了解和掌握设计图纸的设计意图、结构与构造特点和技术要求,以及成景的关键部位与景观构成要素。
1.3熟悉、审查设计图纸的内容5)审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计,施工方面的方针和政策。
绿化迁移施工方案目录第一章工程概况 (1)第二章编制依据 (1)第三章项目部组织结构图 (2)第四章关键施工技术及工程项目实施的重点、难点分析和解决方案 (3)第一节绿化种植及养护工程 (3)一.绿化种植 (3)二.栽植后养护管理 (8)三.修剪整形 (9)四.场地清理 (10)五.病虫害的防治 (10)第二节管线保护方案 (10)一.认识管线保护的重要性 (10)二.明确责任 (10)三.调查分析 (10)四.保护措施 (11)第五章确保工程质量的保证措施 (12)第一节工程质量目标 (12)第二节工程质量保证措施 (13)第六章施工进度计划、各阶段进度的保证措施 (15)第一节总体施工进度计划安排 (15)一.总工期 (15)第二节工期保证措施 (15)一.施工组织保证措施 (15)二.制度保证措施 (16)三.设备保障措施 (17)四.物资保障措施 (17)五.资金保障措施 (17)六.技术保障措施 (18)七.大规格苗木(胸径大于50公分以上)迁移养护专项技术方案 (20)八.安全施工、文明施工 (22)九.其它保证措施 (24)第七章劳动力、机械设备、材料投入计划及其保证措施 (24)第一节总体施工部署 (24)一.施工区段划分 (24)二.总体施工流程 (24)三.专业施工队伍配置和项目管理班子配备情况表 (25)四.劳动力投入计划 (27)五.机械投入计划 (27)六.材料投入计划 (28)第八章安全文明施工措施 (29)第一节安全施工保证措施 (29)一.安全生产目标 (29)二.安全生产体系 (30)第二节文明施工与环境保护措施 (32)第三节降低施工噪音措施 (33)一.强噪声机械的降噪措施 (33)二.加强对施工现场的管理 (33)第四节施工人员管理措施 (33)第一章工程概况1.本工程为地铁线树木迁移工程,栽植地为政府相关部门指定位置(待定)。
移植树木大部分为树龄10年以上的小叶榕,根系发达,树干粗壮,树冠浓密,还有少量灌木,道路西侧为厂区及部分商住楼房,施工具有很大难度。
道路苗木迁移施工方案一、工程概述与目标随着城市建设的快速发展,道路拓宽与改造项目日益增多。
为了确保施工期间道路两侧绿化苗木的安全与存活,本次道路苗木迁移施工方案旨在科学、合理地迁移苗木,减少施工对绿化成果的影响,确保绿化景观的连续性和完整性。
二、施工前准备工作现场勘查:对道路两侧绿化苗木的种类、数量、生长状况进行详细勘查,为迁移方案制定提供依据。
制定迁移计划:根据现场勘查结果,制定详细的苗木迁移计划,包括迁移时间、人员组织、物资准备等。
人员培训:对施工人员进行安全操作、苗木移植技术等培训,确保施工质量和安全。
三、苗木评估与选择苗木评估:根据苗木的生长状况、树形、树势等因素,对苗木进行分级评估,确定适宜的迁移方案。
苗木选择:优先选择生长良好、适应性强、观赏价值高的苗木进行迁移。
四、迁移时间与季节迁移时间:根据苗木的生长特性和季节气候,选择适宜的迁移时间,确保苗木在最佳状态下进行迁移。
季节选择:优先选择春季进行迁移,因为此时气温适中,水分充足,有利于苗木生长恢复。
五、迁移方法与步骤挖掘准备:在苗木周围划定挖掘范围,清除杂草、石块等障碍物,确保挖掘顺利进行。
挖掘与包装:采用人工或机械挖掘苗木,保留完整的根系,用湿布或塑料膜包裹好土球,以减少水分蒸发。
运输与吊装:苗木挖掘后,应及时进行运输和吊装,确保苗木在运输过程中不受损伤。
栽植与固定:在迁移地点进行栽植,确保栽植深度适宜,用支架固定苗木,防止倾倒。
六、移植后养护管理浇水与施肥:移植后应及时浇水,保持土壤湿润,同时根据苗木生长需要,合理施肥。
病虫害防治:定期检查苗木生长状况,发现病虫害及时采取防治措施。
修剪与整形:根据苗木生长情况,适时进行修剪与整形,保持美观的树形。
七、安全与环保措施安全措施:施工现场应设置安全警示标志,施工人员应佩戴安全防护用品,确保施工安全。
环保措施:挖掘过程中应尽量减少对周围环境的破坏,运输过程中要做好防尘措施,防止扬尘污染。
八、工程验收与交付验收标准:按照相关绿化工程验收标准,对迁移后的苗木进行验收,确保苗木生长良好、成活率高。
道路快捷化改造配套工程施 工 组 织 设 计 方 案 树木迁移、保养编制单位:编 制 人:日 期:2017年 10月 21日一、工程概况及特点1、工程名称:道路快捷化改造配套工程本工程业主单位:施工单位:2、工程概况:(1)、建设地点:(2)、工程主要工作内容:本工程为苗木移植工程,包括种植起挖苗木、运输、假植到指定位置、支撑养护、苗场租用及场地建设等。
(5)、迁移位置:本次树木迁移后种植的具体位置是由园林局指定位置,运输距离约为25公里。
3、工期要求:60个日历天。
(三)、机械进场安排计划拟投入本项目的主要机械设备表四、施工准备实行项目经理负责制,一切工作由工程项目部负责主持和召集,由项目经理按施工组织设计的要求负责统筹部署及实施本工程施工的各项具体工作。
组织参与本工程施工的技术、管理人员,班组长进行质量、安全等技术交底,明确个人的分工和岗位责任,实行岗位责任制。
学习相关的施工规范和质量规范,学习“施工组织”,明确质量目标,技术标准和质量标准,研究施工进度中可能存在的问题及解决方法;对关键的工序要认真研究实施技术可行性及实施方案。
施工机械、材料的进场准备及劳动力的组织,对施工组织中计划使用的施工机械按计划进场时间经全面检测调试后再进场,以确保施工中的正常运转。
按照劳动人员使用计划调配人员,安排劳动人员20名进场,并对参与工程所需的各技术人员进行劳动安全、文明施工、施工技术培训、教育,以加强施工人员的劳动安全意识,并提高施工技术使工程顺利进展。
一、机械起重吊装安全注意事项:起重机吊钩应锻造成形的,不容许铸造。
吊钩断面磨损10%以上即应报废,不准补焊,吊大物件时,必须使用卡环,使用时应保证卡环销轴或环底接触钢丝绳受力。
吊装用的钢丝绳要经常检查,要按报废标准进行处理,钢丝绳接头用卡环连接,必须符合有关规定要求,用途不同的钢丝绳,要按规定采用不同的安全系数。
在起重设备,吊具,索具均应符合要求的前提下,操作人员除必须遵章守纪外,还应注意以下事项:1、严格执行有关操作规程,坚持十个不准吊,即信号不清不准吊,吊物下方有人不准吊,斜拉斜牵物不准吊,埋在地下物不准吊,吊物重量不明不准起吊,散物捆扎不牢或零星物无容器或散放过满不准吊,机械安全装置失灵,或吊绳不符合规定不准吊,现场光线阴暗,看不清信号和吊物起落点不准吊,物件棱刃与钢丝绳直接接触无保护措施不准吊,六级以上大风不准吊。
2、起重机不得在架空输电线路下面工作,在架空输电线路一侧工作时,不论任何情况下,起重臂、钢丝绳或吊物等与架空输电线路的最近距离不小于:距1KV以下的线路;距1-20KV的线路2m;距35KV以上的线路4m。
3、在吊装作业时,吊物如必须在民房或人行通道和高压线上方作业旋转,要对吊物经过的范围采取严密可靠的防护措施。
4、在一个现场内多台起重机械同时交叉作业时,两个大臂高度或水平距离要保持不小于5m.。
如遇特殊情况,事先要采取妥善的安全技术措施。
5、起重机吊物操作中突然停电或出现机械故障时,如安全装置失灵,电线被挤坏、或钢丝绳脱出卷筒,应设法将吊物落放妥当,停止作业。
五、技术保障措施(一)迁移前方案:迁移前先对场地的地下、架空管线、构筑物进行摸查,再对树木进行断根处理,断根之后立即喷洒促根剂,浓度为100倍,进行正式迁移。
2、树冠修剪。
(1)在断根的同时,对树木进行第一次普通修剪。
修剪的强度:保留树冠的冠幅必须是能够通过迁移路径允许的尺寸,约1/2树冠。
树木移植修剪原则上保留主干、壮枝、剪除枯树、病虫害枝、徒长枝、保留一定的树冠形状。
(2)、修枝剪口应平滑、不得劈裂、修剪直径5cm以上的枝条时,其截口必须削平并做防腐处理。
顶端枝条75度修剪,以防灰尘积累和病菌繁殖.(3)部分全冠树木移植起挖的根盘或土球必须达到树干胸径的3-5倍以上,土球厚度必须包括多量的根群在内。
(二)断根和起土球的技术方案在移植前一两天,根据土壤干湿情况进行适当浇水,以防挖掘后土壤过干而使土球松散。
土球按照绿化迁移规范要求起挖,此外,主根不可太短,否则虹吸作用会使养分从主根流失。
土球的厚度一般不小于土球直径的2/3。
挖掘过程中,截根务求断口光滑平整,遇到粗大根系可用手锯锯断或洞钊工具断根,挖掘切根处理的根茎剪口大于2cm的必须进行伤口修复和消毒防腐处理(大量根必须处理),土球用麻包和氧化铁丝网(或其他包裹材料)裹严、捆紧。
无论采取何种方法包扎都以“紧”为准则。
(三)迁移树木的运输方案1、树木装卸运输需周密计划,为了保证迁移后的树木有较好的冠幅,对于胸径超过60公分的树木用一部车拉一株树木,起吊机具、起吊重量和装载重量必须超过树木和泥球总重量,并留有充分余地。
运输时须作好道路两侧的设备保养和周围环境的安全防护工作,配备两名现场安全员作好安全指导。
2、树木起挖前在树杆上做好主观赏面和树木阴阳面明显标记。
3、起吊树木木前必须认真检查缆索确保安全,起吊部位树身必须用木板、麻袋等材料进行包扎,防止损伤树皮。
树木在装卸车时轻吊轻放,不得损伤树木和造成散球。
4、装卸起吊绳一头必须兜底通过重心,另一头拴在主干中下部,使大部分重量落在泥球一端,严格吊绳结缚树干起吊。
泥球和起吊绳索接触处必须填木板或汽车轮胎保养泥球的均衡受力,不使吊绳勒进泥球。
5、起吊装运时根部土球必须放在车头,树冠顺向车厢后部平放,树冠展开的枝条用绳索捆拢。
树身和车板接触处应用五层(或更多)软性衬垫保养,并搭设支架固定树干,防止损伤树枝。
树木装车后,要紧固树干不松动,防止运输途中树木移位,预防突发事故发生。
6、树木在装卸车时轻吊轻放,不得损伤苗木和造成散球。
起吊树木前必须认真检查缆索确保安全,并防止损伤树皮。
树木起吊必须一次性到位,不得反复起吊,避免损坏土球,破坏根系。
由于树木移植的时候会或多或少的对其根部造成损伤,那么就会影响其正常的水分吸收。
适当的修剪掉一些树枝树叶,减少树木水分的蒸发、升腾。
7、喷洒蒸腾抑制剂,最大程度减少树叶的蒸发,罩上遮荫网,减少叶片的晃动,减少树木的招风面,树体需要用绳与车厢紧密连接。
六、大规格苗木(胸径大于50公分以上)迁移养护专项技术方案胸径50公分以上规格的大树苗木树体高、树龄大、根系分布范围广,给挖掘、运输、栽种和栽后的养护管理带来了难度,因此本案将会尽量缩短挖栽的时间,控制好乔木对水分的吸收量和水分的蒸腾量,按要求制定好移植养护方案。
(一)移植前方案1、对大树进行编号及定向,在树干上标出南北方向,使得大树在移植时能保持原方位栽下,以满足它对树荫敝及阳光的要求。
2、在移植前一两天,根据土壤干湿情况进行适当浇水,以防挖掘后土壤过干而使土球松散,向树体喷水或叶面肥,增加树体养分。
3、提前对乔木进行分期断根处理,断根之后对较为粗壮的根部截面涂上愈伤涂膜剂,减少对树体养分及水分流失。
并立即喷洒促根剂,用根动力1号稀释200倍喷施根部,能诱导大树快速生根。
用“根灵”稀释600倍喷施土球,消毒防根腐,重点喷根切面及须根细根。
4、进行正式迁移前,对暂时未迁移的乔木进行必要的支护。
5、树干,主枝用草绳或草片进行包扎后应在树上拉好浪风绳。
6、树冠修剪:(1)预先对大树进行疏枝处理,将过密的树枝及病枝修剪。
迁移的同时,根据树木胸径的大小,采取切杆位置的高低,一般不超过8米,以便运输。
树木移植修剪原则上保留主干、壮枝,修剪量控制为1/3,保留一定的树冠形状。
原则上整枝冠幅直径不少于600cm, 对主枝适当截至饱满芽处(剪短1/3~1/2);对其他侧生枝条可重截(剪短1/2~2/3)或疏除。
这样既可做到保证成活,又可保证日后形成具明显中干的树形。
按上述类似办法,以保持数个主枝优势为主,适当保留二级枝,重截或疏去小侧枝。
对萌芽率强的可重截,反之宜轻截。
(2)起苗前在树冠叶面上喷洒P.V.O水分蒸腾抑制剂,可以有效减少叶面水分蒸发,同时不会影响树木呼吸和光合作用,同时在挖掘时,尽量减少须根的损伤有利于移植后成活。
7、收扎树冠时应由上至下,由内至外,依次向内收紧,大枝扎缚处要垫橡皮等软物保护,不应挫伤树木。
承吊的树木着力点要用麻皮或布包好,外围采用木条绑扎保护,?使吊勾不和树木直接接触,避免损伤树皮,着力点要选在树木的中下部,吊运时尽量避免来回晃动,减少枝叶擦伤,避免土团松散,对于树冠大的树木,要用绳扎起来以箍紧树冠,防止损伤大树。
(二)断根和起土球的技术方案a)胸径50cm以上大树根据树木的大小按照绿化规定规划要求起挖,直边高度50cm,根至土球边斜面高度25cm。
土球外围只有一些毛细根。
土球第一台成形后,随即将土球直边用草绳围起保护。
现场实施示意图1b) 当土球第二台挖成后,开始给土球包装,土球包装分三层,第一层是用草绳给土球打内衣,每根草绳都要紧紧地拉一把,第二层包装,是围上一块旧毯子。
第三层包装是在旧毯子外面,再网格状地缚大白棕绳。
如下图所示:现场实施示意图2c) 泥球取好后用50吨吊车起吊,用平板挂车运输,如下图所示:现场实施示意图3树木移植起挖的根盘或土球必须达到树干胸径的8-10倍,土球厚度必须包括多量的根群在内。
土球高度为土球直径的70-80%。
此外,主根不可太短,否则虹吸作用会使养分从主根流失。
(三)迁移树木的运输方案1、吊放时,吊机吨位选用50T,确保吊机能力为大树总重量的5倍以上,钢丝绳扎结,主绳扎结于泥球中偏下部,辅绳扎结于主干上,辅绳主要起稳定作用,使大部分承重落于土球一端。
为防止钢丝绳嵌入土球,可在接触部位之垫入木板,钢丝绳扎结部位用轮胎橡皮垫衬,严防损伤树皮,损裂泥球,吊机司机必须服从地面人员的指挥,慎起、缓转、轻放,严禁晃动碰撞。
2、吊上车后树冠搁放在预制凹木架上,并用紧锁器将大树固定在车上。
大树装运选在晚上进行,出发前对叶面喷水并对植株用雨蓬遮盖,防止水分过量蒸发。
减少叶片的晃动,减少树木的招风面,树体需要用绳与车厢紧密连接。
3、在运输前,应先进行行车道路的调查,了解其路面宽度、路面重量、横架空线、桥梁及其负荷情况、人流量等等,以免中途遇故障无法通过。
行车过程中押运员应站在车厢尾一面检查运输途中土球绑扎是否松动、树冠是否扫地、左右是否影响其它车辆及行人,同时要手持长竿,不时挑开横架空线,以免发生危险。
4、起吊装运时根部土球必须放在车头,树冠顺向车厢后部平放,树冠展开的枝条用绳索捆拢。
树身和车板接触处应用五层(或更多)软性衬垫保养,并搭设支架固定树干,防止损伤树枝。
树木装车后,要紧固树干不松动,防止运输途中树木移位,预防突发事故发生。
1、装车前在起吊位系结软绳2、小心起吊装车,在土球下方垫软物3、用软绳使土球固定,两侧垫软木沙袋4、用软木和软垫(草绳)垫树干5、小心运输,车速控制在20公里/小时,对距离较长应不断喷水及插上树动力瓶输液,补充养分和水分。
