地下室基坑土方开挖技术交底(实操分享)
- 格式:doc
- 大小:1.05 MB
- 文档页数:6
土方开挖工程技术交底一、项目背景土方开挖工程是建造施工中的重要环节之一,它涉及到土壤的开挖、运输和填筑等工作。
本文将详细介绍土方开挖工程的技术要求、施工流程和安全注意事项,以确保施工过程的顺利进行。
二、技术要求1. 土方开挖前的准备工作1.1 确定开挖范围和深度:根据设计图纸和工程要求,确定开挖的范围和深度,并进行标示。
1.2 清理场地:清除场地上的障碍物,确保施工区域安全和整洁。
1.3 检查地下管线:在开挖前,必须先检查地下管线的位置和走向,避免损坏。
2. 土方开挖的施工流程2.1 机械开挖:根据工程要求选择合适的挖掘机进行开挖,保证开挖的平整度和坡度符合设计要求。
2.2 手工开挖:对于无法使用机械开挖的部份,采用人工开挖,保证开挖面平整、无松散土块。
2.3 土方运输:将挖掘出的土方运输到指定的地点,要求运输车辆稳定、载重合理,并遵守交通规则。
2.4 土方填埋:根据设计要求,将挖掘出的土方填埋到指定位置,并进行夯实,确保填埋的稳定性。
3. 安全注意事项3.1 安全防护:施工人员必须佩戴安全帽、安全鞋等个人防护用品,机械操作人员必须熟悉挖掘机的操作规程,并严格遵守安全操作规定。
3.2 环境保护:施工过程中,要合理利用土方,减少土方的运输和填埋,降低对环境的影响。
3.3 管线保护:开挖前必须子细检查地下管线的位置,采取措施保护管线,避免损坏。
3.4 施工现场管理:施工现场必须保持整洁,材料堆放有序,并设立警示标志,确保施工安全。
三、施工案例以某地某项目为例,该项目需要进行土方开挖工程。
根据设计要求,开挖范围为1000平方米,深度为3米。
施工前,施工人员先进行了场地清理和地下管线的检查,确保施工区域的安全。
在机械开挖阶段,施工人员选择了一台15吨挖掘机进行开挖,根据设计要求,控制开挖面的平整度和坡度。
对于无法使用机械开挖的部份,采用了人工开挖,保证了开挖面的平整度。
在土方运输阶段,施工人员使用了10辆载重合理的运输车辆,将挖掘出的土方运输到指定的地点,并按照设计要求进行填埋和夯实。
第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。
本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。
二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。
2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。
3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。
4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。
三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。
2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。
3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。
4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。
5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。
6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。
五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。
2. 施工现场安全:设置安全警示标志,确保施工现场安全。
3. 机械安全:定期检查机械设备,确保机械设备运行正常。
4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。
六、施工进度1. 制定合理的施工进度计划,确保施工进度。
2. 加强现场管理,确保施工进度。
3. 合理安排施工人员、材料、设备等资源,提高施工效率。
七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。

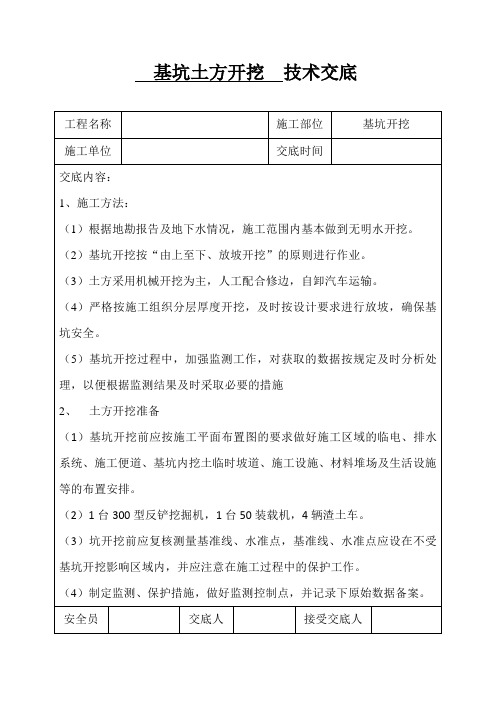

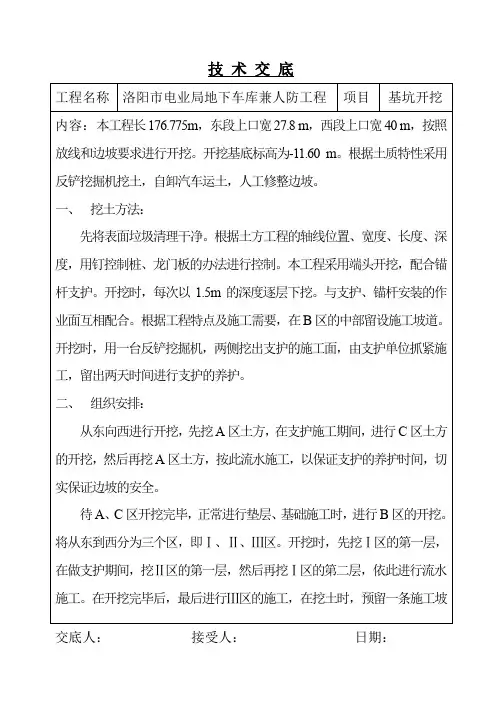

(完整版)基坑土方开挖技术交底基坑土方开挖技术交底工程名称施工单位交底内容:1、施工方法:施工部位交底时间基坑开挖(1)根据地勘报告及地下水情况,施工范围内基本做到无明水开挖。
(2)基坑开挖按“由上至下、放坡开挖”的原则进行作业。
(3)土方采用机械开挖为主,人工配合修边,自卸汽车运输。
(4)严格按施工组织分层厚度开挖,及时按设计要求进行放坡,确保基坑安全。
(5)基坑开挖过程中,加强监测工作,对获取的数据按规定及时分析处理,以便根据监测结果及时采取必要的措施2、土方开挖准备(1)基坑开挖前应按施工平面布置图的要求做好施工区域的临电、排水系统、施工便道、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等的布置安排。
(2)1台300型反铲挖掘机,1台50装载机,4辆渣土车。
(3)坑开挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中的保护工作。
(4)制定监测、保护措施,做好监测控制点,并记录下原始数据备案。
安全员交底人接受交底人基坑土方开挖技术交底工程名称施工单位交底内容:(5)根据基坑开挖进展情况,做好基坑临边防护,在基坑四周搭设强度符施工部位交底时间基坑开挖合要求、高度不低于1.20m的防护栏杆,护栏外侧挂设绿色密目安全网封闭,防止物体打击、高空坠落等不安全因素的发生。
(6)基坑施工场地应距坑壁一定距离,坑边2m范围内不得堆放任何材料。
3、安全施工要求(1)工人入场前必须进行三级教育,经考试合格后,方可进入施工现场。
(2)所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
(3)土方开挖时,禁止酒后作业,严禁嬉戏打闹,禁止操作与自己无关的机械设备。
(4)任何人严禁在坑底休息。
4、工程安全操作要点(1)土方开挖必须严格按照施工组织设计和土方开挖方案进行。
(2)基坑开挖前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急措施。
挖土中发现管道.电缆及其它埋设物应及时报告,不得擅自处理。
第1篇一、工程概况本工程位于XX市XX区,工程名称为XX建设项目。
该工程主要包括土方开挖、基础施工、主体结构施工等部分。
土方开挖工程量约XX万立方米,主要包括基坑开挖、场地平整等。
为确保土方开挖工程顺利进行,特进行以下技术交底。
二、施工方案1. 开挖方式根据地质勘察报告,本工程土方开挖采用机械开挖为主,人工配合的方式进行。
2. 开挖顺序(1)先进行场地平整,再进行基坑开挖。
(2)基坑开挖应从上往下分层进行,每层厚度控制在1.5m以内。
(3)在开挖过程中,应先挖除地下管线、构筑物等障碍物。
3. 开挖机械(1)大型挖掘机:用于场地平整和基坑开挖。
(2)小型挖掘机:用于局部狭窄区域的土方开挖。
(3)装载机:用于将开挖的土方装运至指定地点。
(4)自卸汽车:用于运输土方。
4. 开挖注意事项(1)开挖前,应清除场地内的障碍物,确保施工安全。
(2)开挖过程中,应密切关注周边环境,避免对周边建筑物、地下管线等造成损害。
(3)开挖过程中,应严格控制挖掘深度,避免超挖。
(4)开挖过程中,应采取措施防止土方坍塌,确保施工安全。
三、安全技术措施1. 人员安全(1)施工人员必须经过专业培训,取得相关资格证书后方可上岗。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 机械设备安全(1)机械设备应定期进行保养和维护,确保设备完好。
(2)机械设备操作人员应熟悉设备性能,遵守操作规程。
(3)机械设备运行过程中,应密切关注设备状态,发现异常情况立即停止使用。
3. 施工环境安全(1)施工现场应保持整洁,消除安全隐患。
(2)施工现场应设置排水设施,防止积水。
(3)施工现场应设置消防设施,确保消防通道畅通。
四、质量控制措施1. 施工前(1)对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
(2)对施工人员进行安全教育,提高施工人员的安全意识。
(3)对施工人员进行技能培训,提高施工人员的操作技能。
基坑土方开挖技术交底1. 背景该文档旨在向相关人员介绍基坑土方开挖技术及其操作要求,帮助确保工程施工过程中的安全性和高效性。
2. 目的本文档的目标是使施工人员了解基坑土方开挖的技术要点和操作规程,从而保证开挖工程的顺利进行,并保证人员的安全。
3. 技术要点3.1 基坑设计在进行土方开挖之前,必须根据工程要求进行基坑设计。
基坑设计应考虑土质情况、周边建筑的承载能力以及施工机具的选用等因素。
3.2 土方开挖方法土方开挖可以采用机械开挖和人工开挖两种方法。
具体选择的方法取决于工程规模、地质条件和工期等因素。
3.2.1 机械开挖机械开挖可以使用挖掘机、推土机、装载机等设备进行。
在进行机械开挖时,应注意以下事项:- 根据基坑设计的土质情况和要求,选用合适的机械设备。
- 机械设备应经过检修和维护,确保其正常运行。
- 在开挖过程中,应注意保持开挖坡度的稳定,避免坡边崩塌。
- 在机械开挖过程中,应设立合理的作业区域,并确保人员的安全。
3.2.2 人工开挖人工开挖常用于小规模基坑或对土方开挖要求较为精细的情况。
在进行人工开挖时,应注意以下事项:- 使用合适的工具,如铁锹、镐等,进行土方开挖。
- 开挖过程中应注意保持坑壁的垂直与坚实,避免坍塌事故的发生。
- 对需要支护的坑壁应及时采取支护措施,确保施工人员的安全。
4. 操作规程4.1 施工准备在进行土方开挖前,应进行必要的施工准备工作,包括但不限于:- 清理施工场地,确保施工区域没有障碍物。
- 检查施工设备,保证设备符合工程要求,并进行必要的维护。
4.2 操作步骤根据基坑设计要求和具体情况,进行土方开挖的操作步骤如下:1. 标定开挖范围和深度,确保开挖尺寸和深度的准确性。
2. 对于机械开挖,操作人员应熟悉设备的操作方式和安全规范,并按照设备操作手册进行操作。
3. 对于人工开挖,操作人员应熟悉使用的工具,特别是支护工具的使用方法。
4. 在开挖过程中,应注意观察土质情况,及时采取支护和加固措施,确保安全。

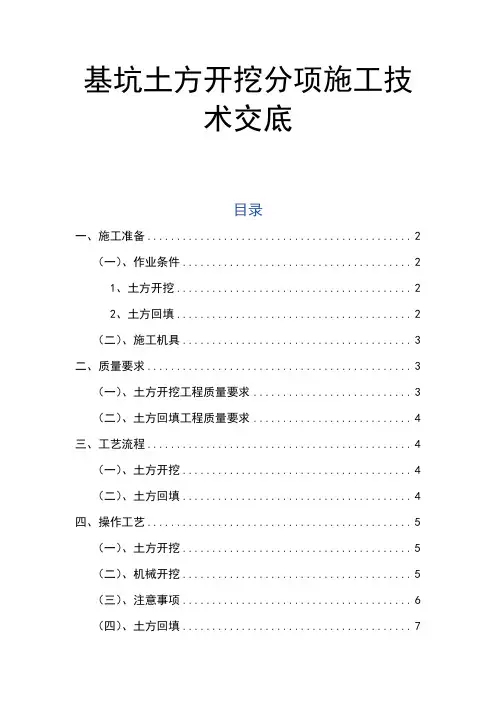

基坑土方开挖分项施工技术交底目录一、施工准备 (2)(一)、作业条件 (2)1、土方开挖 (2)2、土方回填 (2)(二)、施工机具 (3)二、质量要求 (3)(一)、土方开挖工程质量要求 (3)(二)、土方回填工程质量要求 (4)三、工艺流程 (4)(一)、土方开挖 (4)(二)、土方回填 (4)四、操作工艺 (5)(一)、土方开挖 (5)(二)、机械开挖 (5)(三)、注意事项 (6)(四)、土方回填 (7)一、施工准备(一)、作业条件1、土方开挖制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。
将施工区城内的地上、地下障碍物清除和处理完毕。
做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下。
然后再开挖。
夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
熟悉图纸。
2、土方回填回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
将基坑内的杂物、积水等清理干净。
房间、管沟的回填应在上下水道的安装完成以后进行。
施工前,做好水平高程的设置。
在基槽边上钉水平撅,在基础墙表面划分层线。
做好技术交底。
(二)、施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
二、质量要求(一)、土方开挖工程质量要求(二)、土方回填工程质量要求三、工艺流程(一)、土方开挖确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底(二)、土方回填基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收四、操作工艺(一)、土方开挖人工开挖浅基础、管沟等测量放线→切线分层开挖→修坡→整平挖土自上而下水平分段进行,每层0.3m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。
土方工程技术交底
工程名称长林国际广场(二期)施工部位或层次地下室基础
交底项目地下室土方开挖施工技
术交底
交底
日期
交底内容:
1、基坑土方开挖顺序
(1)土方开挖顺序考虑的因素
由于本工程地下水位在地斟资料中可查得水位埋深约8.5m,土方开挖能否顺利进行,将会受到地下有无地下水效果的制约。
土方开挖同时要考虑基坑排水、基坑深度、施工场地周边情况、局部基坑支护进度及考虑地基与基础的施工总工期限制。
(2)土方开挖板块划分(详图)
由于本工程施工场地受限,地下室工程及主体工程无法同时施工,故将土方工程安排为两个板块进行,第一板块A:1、2#楼筏板基础(已施工完成),第二板块B:地下室独立柱基及地下室挡墙条基。
(3)土方开挖顺序
标定基坑底线→放基坑开挖上口边线→标定土方开挖的运输道路→开挖首。
(完整版)基坑土方施工技术交底基坑土方施工技术交底
一、施工前的准备工作
1. 确定基坑的位置和尺寸,根据设计要求进行测量和标定。
2. 清理施工现场,确保基坑周围没有障碍物和杂物。
3. 搭建安全围挡和警示标志,保证施工区域的安全。
二、土方施工的步骤
1. 根据设计要求,确定挖掘的顺序和深度,制定挖掘方案。
2. 使用适当的挖掘机械进行挖掘作业,确保挖掘坡度的稳定和斜坡的安全。
3. 挖掘过程中,要注意土质的变化和地下管线的存在,避免对其造成损坏。
4. 根据挖掘深度和土质情况,及时采取支护措施,防止塌方和坍塌事故的发生。
5. 挖掘至设计标高后,进行地坪整平,确保土方施工的质量和平整度。
6. 完成土方施工后,清理施工现场,及时清除垃圾和余土。
三、安全注意事项
1. 所有参与施工人员必须经过相应的培训,掌握基本的安全知识和操作技能。
2. 在施工现场必须设置安全警示标志,并保持清晰可见。
3. 对于特殊环境和复杂地质条件,要采取相应的安全措施和防护设施。
4. 施工过程中要保持良好的沟通协作,及时报告和处理施工中的安全问题。
5. 对于发生意外事故,要进行事故调查和记录,及时采取措施防止类似事故再次发生。
以上是基坑土方施工技术交底的内容,施工过程中请严格按照相关要求和规范进行操作,确保施工的安全和质量。
基坑挖土工程技术交底㈠、工程概况本工程为全现浇钢筋混凝土剪力墙体系高层住宅楼,地上十八层,地下一层地下室,顶层设机房及消防水箱问,标准层层高2.8m,总高为59.7m,属于二类高层建筑,结构设计地震烈度按6度设防。
基础采用钢筋混凝土箱形基础,采用天然地基,不作人工处理。
㈡、准备工作1、材料与施工机械材料:一般中砂,钎探孔灌砂之用。
施工机械:QY—100挖掘机一台,自卸汽车两辆。
2、作业条件⑴、土方开挖前,根据施工方案的具体要求,将建设单位三通一平尚未处理遗留下来的问题,包括地面障碍物和地下有关影响施工的各种管网清除和处理完毕。
⑵、地表面要清理,基本保持平整,做好南北方向双向排水坡度,在施工区域外边缘6m,挖临水性排水沟,防止地表水流入基坑内。
⑶、在开挖前,建筑物位置的标准轴线桩、标准水准抄平桩及挖掘边相线,必须经过复测检查,由现场技术员为主办理预检手续。
由建设单位牵头,市建委管理科主持对建筑物位置,包括城市建筑红线,进行验线。
⑷、施工现场东西两端安设照明灯,以便于夜间作业。
㈢、施工工艺施工组织设计规定施工方案采用机械大揭盖开挖方案,由本公司机械化施工队负责挖土施工,人工清理坑底。
1、挖土范围根据建筑平面图建施-02建筑物外墙外预留600mm宽作为施工操作工作面,根据当地土质情况和施工经验,边坡按1:0.75进行放坡,基坑的东北方设一个1:2.5坡度的车道,以便于施工机械出人,详见图1-1。
图1-1 基础开挖示意图2、机械挖土机械挖土为一班10小时作业,自东向西进行挖土。
机械挖土为防止挖掘过程中扰动老土,坑底预留30cm左右用人工挖土清至设计标高,也就是说,坑底设计标高为724.6m,机械挖至724.3m。
地表杂填土一律运至本市规定的1号卸土场,预留450m3好土在邻近拟建17号楼地点堆放,以备回填时作2:8灰土和其他之用。
3、人工清理坑底人工挖掘坑底300mm土之前,由测量组配合抄出距槽底300mm 平线,自东向西每隔2.5m打一个小木橛,在挖至接近坑底标高时,用标尺随时以小木橛上平棱该坑底标高。
地下室土方开挖技术交底一、工程概况本工程地下室位于_____,占地面积约为_____平方米,地下室深度为_____米。
地下室的主要功能为停车库、设备用房等。
本次土方开挖工程的施工范围包括地下室的主体部分及周边的附属区域。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解地下管线、障碍物等情况。
制定土方开挖施工方案,并经审批通过。
对施工人员进行技术交底,明确施工工艺和质量要求。
2、现场准备清理施工现场,拆除障碍物,平整场地。
修筑临时道路,确保运输车辆通行顺畅。
布置好排水系统,保证场地内排水畅通。
3、机械设备准备配备足够数量的挖掘机、装载机、自卸汽车等机械设备,并进行检查和调试,确保设备性能良好。
4、劳动力准备组织专业的土方施工队伍,根据施工进度计划安排,合理配置劳动力。
三、施工工艺流程1、测量放线根据设计图纸和控制点,放出地下室的开挖边线和标高控制点。
对测量控制点进行保护,定期进行复核。
2、分层分段开挖按照施工方案确定的分层分段开挖顺序,自上而下进行开挖。
每层开挖厚度不宜超过_____米,分段长度不宜超过_____米。
3、修坡和支护在开挖过程中,及时对边坡进行修整,保证边坡的稳定性。
根据地质情况和设计要求,采取相应的支护措施,如土钉墙、灌注桩等。
4、排水在开挖过程中,设置临时排水设施,将地下水和雨水及时排出坑外。
对排水设备进行定期检查和维护,确保排水系统正常运行。
5、土方运输开挖出的土方用自卸汽车运至指定的弃土场。
运输车辆应遮盖严密,防止土方洒落和扬尘污染。
四、施工要点1、测量控制测量人员应严格按照设计要求和测量规范进行测量放线,确保开挖边线和标高的准确性。
在开挖过程中,应随时对开挖面进行测量,及时调整开挖深度和坡度。
2、边坡稳定边坡的坡度应符合设计要求,对于土质较差的部位,应适当放缓坡度。
加强对边坡的监测,发现异常情况及时采取措施进行处理。
3、基底处理开挖至基底设计标高后,应及时进行基底验槽,如发现基底土质不符合设计要求,应及时通知设计单位进行处理。
技术交底记录
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
一、基坑土方概况:
杭州天溪湖住宅(一期)工程位于浙江省桐庐县境内西北部,分水江水库库岸北侧核心景
观区。
本项目规划建设用地面积81782.9m2,总建筑面积33723.86m2,其中地下面积9869.3 m2;
含48栋低层住宅、车库以及物业管理、经营、服务等配套用房组成。
本工程共计48栋建筑,地上二层,地下一层。
一层层高3.8~4.2米,二层层高3.3~3.6米,地下室层高3.2~3.8米,结构形式为框架结构,局部设置异形柱,地下室外墙采用钢筋混凝土墙。
抗震等级为四级。
所有建筑的楼屋面结构体系均采用现浇钢筋混凝土梁板结构体系。
该工程设计的基坑包括:带地下室的旋挖桩基础与独立承台基础二种;桩顶标高为-0.64~-5.60m。
1、本工程共计48栋建筑,有37栋为桩基础,有11栋为独立基础。
基础深度为-0.8~-5.80m。
2、本工程室外场平挖方量约为44000×4.5=19.8万m3 ,基础挖方量(算至地下室底板)约为44000×50%×3.5(地下室底标高)=7.7万m3,总挖土量为27.5万m3。
3、第一次填方至地下室底板约为41000×2.2=9万m3,第二次填方至室外自然地坪约为41000×3.3=13.5万m3,总填土方量为22.5万m3。
外运弃土约为27.5万-22.5万=5万m3,场平面积约为8.5万m2。
二、场地平整开挖方案:
1、大面积挖土(降土)原则
①本工程共分东西两个区域,其中东区为挖方区(即绛土区域),西区为填方施工区(详见下图的东西区域)。
整个场地平整开挖从东区往西区方向顺序,中间修筑施工汽车通道,并设置机械开挖平台(如示意图所示)。
东区为挖方区(即绛土区域),绛土至每栋单体的地下室基础底标高,周边挡墙基础底标高应按照地质勘察之详勘和补勘地质情况而定(根据挡墙设计图:挡墙底标高不能作为施工依据;缺少挡
墙基础遇素填土、含砾粉质粘土的处理意见)。
技术交底记录
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
施工流程:东区降土→西侧回土→余土空地外围堆放(附图),标高控制为按照每栋单体的地下室基础底标高、临时道路为小区道路标高下1.0米的原则施工。
技术交底记录
施表7.2 共 5 页第 3 页
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
三、施工控制及注意事项:
1、土方开挖轴线、标高控制
开挖前,对定位桩进行核验,对轴线、标高控制网进行全面复核。
将轴线桩、水准点引到施工影响区域外的永久建筑物上加以保护。
2、开挖过程中注意事项
1)基坑土方开挖应与基坑支护、降水配合进行,并严格遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,开挖前应有明确可行的开挖方案,严格控制分层开挖面坡度,土方宜分段分层开挖,每段长不大于15m,每层土方开挖每层厚不大于1.5m(淤泥1.0m)。
土方开挖后,应及时进行桩间喷射,基坑开挖面裸露时间不宜过长,待支护结构发挥作用后,方可进行了下一步的土方开挖,基坑开挖过程中,靠近坑底0.3m厚的土体应用人工清除,避免挖土机械碰撞已完成工支护结构及对坑底原状土进行扰动。
基坑开挖,用水平标高控制线严格控制基底标高,标桩间的距离应≤3m,以防基底土被超挖。
2)开挖过程中,专人负责指挥挖掘机的开挖,避免铲斗碰到管桩。
群桩间土方机械挖掘后管桩边土方采用人工进行开挖,人工运送到挖掘机工作半径内,用机械装土,自卸汽车外运土。
3)采用反铲挖掘机开挖基坑时,须保持坑底土体原状结构,严禁超挖,根据土体情况,保留200~300mm土层由人工挖除铲平。
4)土方开挖应避开雨天,开挖过程中应做好内滞水及大气降水的疏导工作,确保坑内不积水,开挖结束后应马上施工垫层砼,使基坑裸露时间应尽可能短。
5)土方开挖机械挖土作业时,作业人员与挖土机械至少应保证5m以上的安全距离,挖掘机转动半径范围内严禁站人。
四、质量要求:质量保证措施
A.土方开挖施工过程中严格遵循施工方案,精心组织,作好各阶段的技术交底工作。
