土方开挖及边坡支护施工方案(房建工程).docx
- 格式:docx
- 大小:40.73 KB
- 文档页数:10
土方开挖边坡支护施工方案
一、前言
土方开挖边坡支护是土建工程中一个重要的施工环节,其施工方案的设计与实施直接关系到工程质量和安全。
本文将介绍土方开挖边坡支护的施工方案,包括施工前的准备工作、边坡支护的具体措施以及施工注意事项。
二、施工前准备
1.工程地点勘测:对工程地点进行详细的勘测,包括地质条件、地形地
势、土层情况等,为施工方案设计提供依据。
2.边坡设计方案确认:根据勘测结果,确定边坡的设计方案,包括边坡
的高度、坡度等参数。
3.施工材料准备:准备好支护所需的材料,如混凝土、钢筋等。
4.人员培训:对施工人员进行培训,确保他们具备必要的技能和知识。
三、边坡支护方案
1.喷凿支护:适用于岩土边坡的支护,通过机械喷凿方式在边坡表面
形成支护结构。
2.护岩网支护:采用钢丝网覆盖在边坡表面,防止岩石块体脱落,保
护边坡的稳定性。
3.挡土墙支护:在边坡脚部设置挡土墙,防止边坡坍塌,保护周边建
筑安全。
4.植草护坡:通过种植草坪等绿化植物来稳定土层,减少水土流失。
四、施工注意事项
1.安全第一:施工过程中要严格遵守安全规定,保障工人的安全。
2.定期检查:定期对边坡支护结构进行检查,发现问题及时处理。
3.质量管理:严格控制施工质量,确保支护结构稳固可靠。
4.文明施工:保持施工现场整洁,减少对环境的影响。
五、结语
土方开挖边坡支护施工方案的设计与实施是土建工程中不可或缺的一环,合理的施工方案能够保障工程质量和施工安全。
在实际工程中,施工人员应严格按照设计方案执行,做好施工过程中的各项工作,确保工程顺利进行。

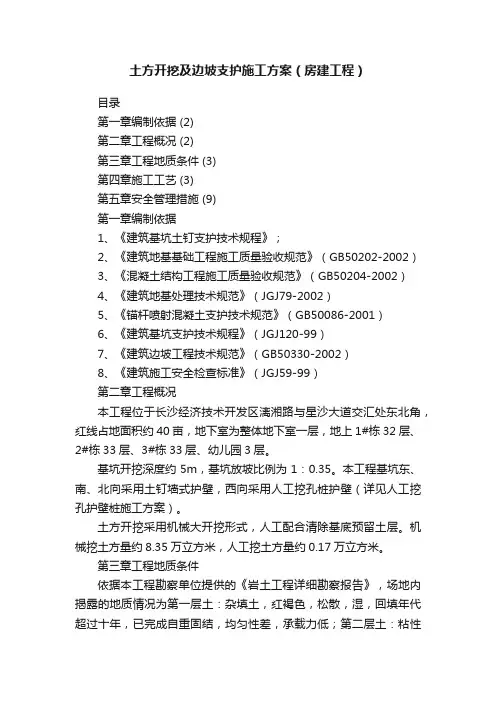

目录第一章编制依据 (2)第二章工程概况 (2)第三章工程地质条件 (3)第四章施工工艺 (3)第五章安全管理措施 (9)第一章编制依据1、《建筑基坑土钉支护技术规程》;2、《建筑地基基础工程施工质量验收规范》(GB50202-2002)3、《混凝土结构工程施工质量验收规范》(GB50204-2002)4、《建筑地基处理技术规范》(JGJ79-2002)5、《锚杆喷射混凝土支护技术规范》(GB50086-2001)6、《建筑基坑支护技术规程》(JGJ120-99)7、《建筑边坡工程技术规范》(GB50330-2002)8、《建筑施工安全检查标准》(JGJ59-99)第二章工程概况本工程位于长沙经济技术开发区漓湘路与星沙大道交汇处东北角,红线占地面积约40亩,地下室为整体地下室一层,地上1#栋32层、2#栋33层、3#栋33层、幼儿园3层。
基坑开挖深度约5m,基坑放坡比例为1:0.35。
本工程基坑东、南、北向采用土钉墙式护壁,西向采用人工挖孔桩护壁(详见人工挖孔护壁桩施工方案)。
土方开挖采用机械大开挖形式,人工配合清除基底预留土层。
机械挖土方量约8.35万立方米,人工挖土方量约0.17万立方米。
第三章工程地质条件依据本工程勘察单位提供的《岩土工程详细勘察报告》,场地内揭露的地质情况为第一层土:杂填土,红褐色,松散,湿,回填年代超过十年,已完成自重固结,均匀性差,承载力低;第二层土:粘性土,红褐色,硬塑,稍湿,含铁锰结核,系泥质粉砂岩残积而成,含少量石英细粒,摇震无反应,切面稍具光滑,韧性中等,干强度中等,均匀性较差,中等压缩性,层厚不均匀,分布也极不均匀;本工程地下水位在基坑底部以下很深的位置,不需考虑地下水对基坑安全的影响。
第四章施工工艺1、根据建设单位提供总平面图及规划坐标点和绝对标高,放好坡顶线、坡底线及标高控制点。
2、清除自然地坪以上障碍物件及原有建筑物。
3、在本工程南、北两向坡顶线外侧位置共设四个集水坑,坑底超过基坑标高1.5m深,每口井安排一台口径Φ80水泵抽排雨水、积水。
基坑土方开挖及边坡锚杆支护方案放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施。
基坑开挖过程中,采取措施防止碰撞支护结构。
发出异常情况时,立即停止挖士,并立即查明原因和采取措施,方能继续挖土。
开挖至坑底标高后坑底及时封闭并进行基础施工。
地下结构工程施工过程中及时进行夯实回填土施工。
(一)土方开挖土方开挖平面分段、立面分阶逆作法施工方式进行,跳槽开挖,每层开挖深度不超过3m,中间一级结合开挖深度作调整。
坡脚距结构外边线原则上为1.5m,并可根据施工工艺作适当调整,施工前先结合地面高程、基坑底高程确定开口线。
土石方施工顺序如下:测量放线f坡顶截水沟施工一土石方开挖、边仰坡施工一临时排水一锚杆边坡支护f防护。
土石方采用明挖法施工。
开挖前先施工坡顶的截水沟,开挖过程尽量避开雨天进行,在雨季施工严格遵守雨季施工措施。
全强风化泥岩采用钩机钩,中风化泥岩采用挖掘机炮机踢打,挖掘机装土,自卸汽车运输。
基坑土石方开挖严格按设计控制坡度,松软地层开挖时从上至下,随挖随支护,加强防护,随时监测、检查山坡稳定情况。
坡顶(面)上浮石、危石要清除,坡面凹凸不平处予以修整平顺。
开挖弃方堆放在指定地点,坡顶上不堆积弃土、石方。
(二)土方开挖主要方法:1土方开挖时,需修筑10〜15%的坡道,以便挖土及时运输车辆进出。
2采用挖掘机挖土,人工抄平,开挖出的土方由自卸车运出。
3在土方开挖区,制定土方开挖高程控制方格网,根据高程控制点在网点木桩上定出标高,有卷尺或水平仪控制各点的下挖深度。
4挖掘机开挖时,操作人员上岗前必须检查挖掘机情况,发现问题及时修理,严禁带病操作。
在前、后行驶时,必须看清前、后方是否有人或障碍物。
机械在回转时必须看清360回转半径内是否有物料、人等情况。
5基坑边角处机械开挖不到的地方,用人工配合清坡,将松土清至机械作业半径范围内,再用机械运出。
6机械挖土时,留足150〜30Omm的土层,待验坑槽后人工修平。
7土方超挖部份用与基土相同的土料回填,并分层夯实至要求的密实度,或用碎石土料夯实回填。
土方开挖及边坡支护施工方案Q一、施工前准备进行土方开挖和边坡支护之前,首先要进行施工前准备工作,包括制定详细的施工方案、安排好施工人员和机械设备、进行现场勘察和测量、清理施工场地等。
在准备阶段,要充分考虑工地的地质情况、水文条件、周围环境等因素,以确保施工过程中的安全和高效。
二、土方开挖1.土方开挖的方法:–机械挖掘:使用挖掘机等机械设备进行土方开挖,快速高效。
–手工开挖:适用于特殊地形或狭窄空间,需耗费人力。
2.开挖过程中的注意事项:–确保开挖坡度符合设计要求。
–加强对边坡的支护,防止发生滑坡等意外。
–控制土方开挖的速度,避免对周围环境造成影响。
三、边坡支护1.边坡支护的方式:–地面支撑:使用钢支撑、混凝土墙等支撑结构,对边坡进行加固。
–增加植被:通过植被覆盖等方式增强边坡的稳定性。
2.边坡支护的关键点:–结构稳定:支撑结构要牢固可靠,能够承受边坡的荷载。
–生态环保:在进行支护时要考虑保护周围环境及生态系统。
–经济效益:选择合适的支护方式,以降低施工成本。
四、施工质量控制在土方开挖和边坡支护的施工过程中,需要进行质量控制,确保施工质量达到设计要求。
控制措施包括: - 定期检查开挖坡度及支撑结构的稳定性。
- 对施工人员进行技术培训,提高操作技能。
- 严格遵守相关施工规范和标准,确保施工质量符合要求。
五、施工安全防护在土方开挖和边坡支护的施工过程中,施工安全是首要考虑的问题。
需要采取以下安全防护措施: - 穿戴好安全防护装备,避免发生意外伤害。
- 检查机械设备的安全性能,确保施工安全。
- 建立健全的安全管理制度,加强施工现场的安全监管。
通过上述土方开挖及边坡支护施工方案,可以有效保障施工质量和安全,确保项目顺利完成。
深基坑土方开挖及边坡支护专项施工方案一、施工前的准备工作1.按照设计图纸确定施工范围和开挖深度,制定详细的施工方案;2.对施工现场进行土质勘测,确定开挖土质的性质和稳定性;3.要确保施工现场的排水系统畅通,并提供相应的降水预案;4.准备相应的施工设备和人力资源。
二、土方开挖工程1.开挖前要先进行标定和测量施工区域,确定开挖边界;2.采取先开挖边坡,再开挖坑底的方式,先进行边坡护坡工程;3.开始挖掘工程时要注意开挖坑底的坡度和平整度,保证施工质量;4.根据实际情况,采取机械开挖或人工开挖,确保土方开挖的安全和速度;5.挖掘过程中要随时检查边坡的稳定性,必要时增加支撑和防护措施。
三、边坡支护工程1.根据土质勘测和开挖的深度,确定合适的边坡稳定方式和支护材料;2.常见的边坡支护方式包括护坡梯田、护坡钢筋网片、护坡混凝土喷涂等,根据实际情况选择合适的支护方式;3.支护材料的选择应考虑土质的稳定性和耐久性,确保边坡支护的效果;4.在进行边坡支护施工时,要注意安全防护和施工质量的监控;5.完成边坡支护后,要进行必要的检测和评估,确保支护效果满足设计要求。
四、安全措施1.施工现场应设置明显的警示标志,确保施工区域的安全;2.对施工人员进行必要的安全培训,提高其安全意识和操作技能;3.严格执行施工操作规程,确保施工过程中的安全;4.根据施工情况设置合理的防护设备,确保工人的人身安全;5.定期对施工现场进行安全检查和评估,及时发现并处理安全隐患。
五、环境保护1.减少施工现场噪音和粉尘污染,做好施工现场的垃圾分类处理;2.合理利用施工现场的水资源,减少水的浪费和污染;3.对施工现场进行定期的环境监测,确保环境质量达到相关标准;4.完成施工后,对施工区域进行清理和恢复,保持施工现场的整洁和环境卫生。
通过以上的施工方案,深基坑土方开挖及边坡支护工程能够得到有效的实施,保证施工质量和工期的控制,同时也对施工安全和环境保护有了全面的考虑。
土方开挖及边坡支护专项施工方案一、施工概述本施工方案的目标是在保证施工安全的前提下,合理、高效地完成土方开挖及边坡支护工程。
具体施工内容包括开挖土方、边坡支护、护坡工程等。
施工地点地区,施工工期为XX天。
二、施工准备1.编制详细的开挖及边坡支护施工方案,包括工序安排、施工方法、施工机械、人员分工等。
2.准备必备的施工机械设备,如挖掘机、推土机、装载机、压实机械等。
3.组织施工人员进行安全教育和培训,提高施工人员的安全意识和操作技能。
4.制定施工现场安全管理制度,包括施工区域划分、安全警示标志设置、消防设备配置等。
5.与相关单位和责任方进行沟通和协调,明确各方责任和协助事项。
三、施工工序1.土方开挖a.确定开挖范围和深度,根据设计要求进行开挖,注意保留必要的基础和支撑。
b.根据土质情况选择合适的挖掘机和施工方法进行开挖,注意挖掘机的操控和运行安全。
c.开挖过程中及时清理和处理出土物,保持施工现场的整洁。
d.开挖完成后,对开挖坑面进行处理,如平整、清理等。
2.边坡支护a.根据设计要求选择合适的边坡支护方法,如喷锚支护、加筋土工格栅等。
b.进行边坡支护前,对边坡进行清理,清除松散土壤和植被等。
c.按照设计要求进行边坡支护,包括喷锚支护、土工格栅铺设等。
d.进行边坡支护过程中,注意检查和调整支护结构的平整度和垂直度。
e.支护完成后,对支护结构进行检查和验收,确保结构的稳定性和安全性。
3.护坡工程a.选择合适的护坡方法,如护坡砌石、护坡草席等。
b.进行护坡前,对边坡进行清理和处理,保证护坡施工的质量。
c.根据设计要求进行护坡工程,包括砌石、草席等护坡结构的施工。
d.护坡完成后,对护坡结构进行检查和验收,确保结构的牢固和稳定。
四、施工安全措施1.施工现场设置明显的安全警示标志,并配备专人负责安全监控和指导。
2.施工人员必须佩戴个人防护装备,如安全帽、安全鞋等。
3.施工机械必须经过检修和维护,并进行安全操作培训。
土方开挖机边坡支护施工方案1. 引言土方开挖机边坡支护施工方案是在土方开挖过程中,为保证边坡的稳定性和安全性而采取的一系列措施和工程技术。
本文将详细介绍土方开挖机边坡支护施工的具体方案和步骤,以确保施工质量和工程安全。
2. 施工前准备工作2.1 边坡分析和设计在进行土方开挖机边坡支护施工前,需进行边坡的分析和设计。
根据地质勘察和工程要求,确定边坡的稳定性和承载能力,并按照相关标准和规范设计边坡的支护结构。
2.2 施工方案制定根据边坡设计要求,制定详细的施工方案。
包括施工工序、设备选择、施工方法和安全措施等内容。
施工方案应经过专业人员审核和批准。
2.3 材料和设备准备根据施工方案的要求,准备所需的材料和设备。
包括边坡支护材料、土方开挖机、挖掘斗、输送设备等。
材料和设备的选择应符合工程要求,并具有相应的质量认证。
2.4 施工人员培训对施工人员进行必要的培训,使其熟悉边坡支护施工的工艺和要求。
确保施工人员具有必要的技术能力和安全意识。
3. 施工步骤3.1 边坡清理和平整在施工前,需对边坡进行清理和平整工作。
清理边坡上的杂物、树木和草地,并确保边坡表面平整,便于后续的土方开挖工作。
3.2 土方开挖按照施工方案和设计要求,使用土方开挖机进行土方开挖工作。
根据边坡的形状和土质情况,合理控制开挖的深度和坡度,确保开挖的稳定性和安全性。
3.3 边坡支护结构施工在土方开挖过程中,根据边坡设计要求,对边坡进行支护结构的施工。
常见的边坡支护结构包括喷锚喷砼、锚杆支护、土工格栅等。
根据实际情况选择合适的支护结构,并按照施工方案进行施工。
3.4 边坡面处理和修整在边坡支护结构施工完成后,对边坡面进行处理和修整。
包括边坡面的清理、喷涂保护剂、植被恢复等工作。
确保边坡面平整、美观,并在边坡上加强植被恢复,提高边坡的抗冲蚀性能。
3.5 施工质量检查和验收在施工结束后,进行施工质量检查和验收工作。
检查施工过程中的关键节点和工艺,确保施工质量符合设计要求和施工标准。
土方开挖及边坡支护施工方案一、施工目标:本施工方案旨在对一些工程项目的土方开挖及边坡支护工程进行详细规划,并制定合理的施工方案,以确保施工过程顺利进行,并保证工程质量和安全。
二、前期准备:1.开展项目前的土地勘察,确定开挖工程的土层情况、边坡稳定性等重要技术参数,并绘制详细的设计图纸。
2.选派专业技术人员,进行现场勘测,确定开挖线路和边坡支护形式。
3.制定相应的安全生产方案,并向施工人员进行培训,确保施工过程中的安全。
三、土方开挖施工方案:1.根据设计图纸确定土方开挖线路,并使用挖掘机、装载机等机械设备进行开挖。
2.在开挖过程中,注意土方开挖的坡度和平整度,并根据设计要求进行调整。
3.施工过程中,要确保土方开挖面的稳定性,采用护坡网、护坡石等辅助措施,避免土方塌方和滑坡等事故的发生。
4.根据设计要求,进行土方开挖后的清理工作,包括清理垃圾、破碎土方等。
四、边坡支护施工方案:1.根据土地勘察结果和设计要求,确定边坡支护的形式,并对其进行预处理,如清理边坡表面的松散土壤、破碎岩石等。
2.选择适当的边坡支护材料和技术,并按照设计要求进行施工,如使用锚杆、喷射混凝土等进行边坡加固。
注意施工过程中的质量和安全。
3.对已施工完成的边坡支护工程进行检查,确保质量合格,并及时做好记录和整理。
4.在边坡支护完成后,进行定期维护,包括检查边坡表面的裂缝、变形等情况,并及时修复。
五、质量控制:1.在施工前,对施工机械设备进行检查,确保其正常运行,避免在施工过程中出现故障。
2.施工过程中,要做好现场监理工作,及时发现和解决施工过程中出现的质量问题,并记录整理。
3.对边坡支护工程进行定期检查和维护,包括检查边坡稳定性、边坡支护材料的完整性等。
六、安全控制:1.在施工现场设置明显的警示标志,确保施工人员和周围群众的安全。
2.配备必要的施工安全设备,如安全帽、防护手套等,并教育施工人员正确使用。
3.严格执行安全操作规程,如机械设备操作规范、边坡支护施工规范等。
土方开挖及边坡支护专项施工方案
一、项目概述
本施工方案旨在对土方开挖及边坡支护进行专项施工管理,确保施工过程安全、高效,保障工程质量。
二、施工内容
1.土方开挖
–明确开挖范围、深度和坡度。
–确保开挖土方符合设计要求。
2.边坡支护
–选择适当的边坡支护方式,如挡墙、护坡、悬索等。
–安排边坡支护施工顺序,保证工程质量。
三、施工准备
1.调查研究
–详细了解施工地质、地形等情况。
–制定应对措施。
2.材料准备
–确保所需材料质量符合要求。
–做好材料运输和堆放工作。
3.设备调试
–对施工所需设备进行检测和调试。
–确保设备能够正常运行。
四、安全措施
1.操作规程
–制定施工操作规程,包括人员作业流程、安全注意事项等。
2.安全防护
–提供必要的安全防护设备。
–做好现场安全警示标识。
3.定期检查
–定期对施工现场进行安全检查,及时发现并解决安全隐患。
五、施工流程
1.土方开挖流程
–配置挖掘机具体进行开挖工作。
–控制开挖速度,保持斜坡稳定。
2.边坡支护流程
–安排支护施工人员、设备。
–采取相应措施确保支护质量。
六、质量控制
1.施工质量检查
–安排专人进行施工质量检查。
–对施工过程进行全程记录。
2.整改措施
–及时发现问题,立即采取纠正措施。
七、施工总结
通过本计划的实施,土方开挖及边坡支护工程将得到有效管理和控制,保障施工过程的安全和质量。

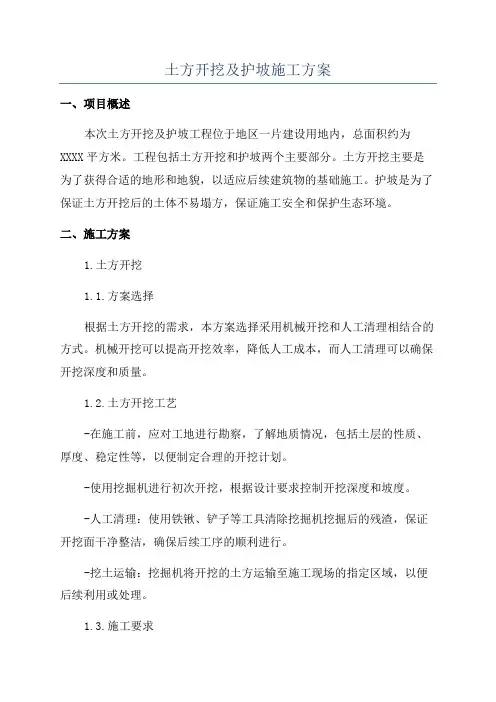

土方开挖及护坡施工方案一、项目概述本次土方开挖及护坡工程位于地区一片建设用地内,总面积约为XXXX平方米。
工程包括土方开挖和护坡两个主要部分。
土方开挖主要是为了获得合适的地形和地貌,以适应后续建筑物的基础施工。
护坡是为了保证土方开挖后的土体不易塌方,保证施工安全和保护生态环境。
二、施工方案1.土方开挖1.1.方案选择根据土方开挖的需求,本方案选择采用机械开挖和人工清理相结合的方式。
机械开挖可以提高开挖效率,降低人工成本,而人工清理可以确保开挖深度和质量。
1.2.土方开挖工艺-在施工前,应对工地进行勘察,了解地质情况,包括土层的性质、厚度、稳定性等,以便制定合理的开挖计划。
-使用挖掘机进行初次开挖,根据设计要求控制开挖深度和坡度。
-人工清理:使用铁锹、铲子等工具清除挖掘机挖掘后的残渣,保证开挖面干净整洁,确保后续工序的顺利进行。
-挖土运输:挖掘机将开挖的土方运输至施工现场的指定区域,以便后续利用或处理。
1.3.施工要求-施工过程中要严格控制开挖深度和坡度,确保开挖平整规范,不超过设计要求。
-施工现场要严格按照环保要求执行,及时清理和处理掉产生的垃圾和污水。
-开挖时要注意安全,操作人员必须经过专业培训,并按照操作规程进行作业,佩戴相关安全装备。
2.护坡工程2.1.方案选择护坡的方式有很多种,本方案选择了植被覆盖护坡方式,即在开挖后的土坡上种植适合生长的植物,通过植物的根系和树荫来维护土坡的稳定性。
2.2.护坡工艺-在施工前,要进行土地改良,根据土质情况进行堆坡和夯实处理,提高土坡的承载力。
-按照设计要求在土坡上设置土工织物,以增强土壤的结构,防止坡体冲刷和侵蚀。
-在土坡上种植各类适合的植被,包括灌木、草本和乔木等,以增加植物根系的抓固土坡能力,增加坡体的稳定性。
-对于较陡峭的土坡,可以设置土石方体或预制混凝土板等辅助结构,以增加坡体的稳定性。
2.3.施工要求-选择适合的植物进行种植,要考虑到植物的生长环境和适应能力,以确保植被能够在本地环境中良好生长。
目录第一章编制依据 (2)第二章工程概况 (2)第三章工程地质条件 (3)第四章施工工艺 (3)第五章安全管理措施 (9)第一章编制依据1、《建筑基坑土钉支护技术规程》;2、《建筑地基基础工程施工质量验收规范》(GB50202-2002)3、《混凝土结构工程施工质量验收规范》(GB50204-2002)4、《建筑地基处理技术规范》(JGJ79-2002)5、《锚杆喷射混凝土支护技术规范》(GB50086-2001)6、《建筑基坑支护技术规程》(JGJ120-99)7、《建筑边坡工程技术规范》(GB50330-2002)8、《建筑施工安全检查标准》(JGJ59-99)第二章工程概况本工程位于长沙经济技术开发区漓湘路与星沙大道交汇处东北角,红线占地面积约 40 亩,地下室为整体地下室一层,地上 1#栋 32 层、2#栋 33 层、 3#栋 33 层、幼儿园 3 层。
基坑开挖深度约5m,基坑放坡比例为1: 0.35 。
本工程基坑东、南、北向采用土钉墙式护壁,西向采用人工挖孔桩护壁(详见人工挖孔护壁桩施工方案)。
土方开挖采用机械大开挖形式,人工配合清除基底预留土层。
机械挖土方量约8.35 万立方米,人工挖土方量约0.17 万立方米。
第三章工程地质条件依据本工程勘察单位提供的《岩土工程详细勘察报告》,场地内揭露的地质情况为第一层土:杂填土,红褐色,松散,湿,回填年代超过十年,已完成自重固结,均匀性差,承载力低;第二层土:粘性土,红褐色,硬塑,稍湿,含铁锰结核,系泥质粉砂岩残积而成,含少量石英细粒,摇震无反应,切面稍具光滑,韧性中等,干强度中等,均匀性较差,中等压缩性,层厚不均匀,分布也极不均匀;本工程地下水位在基坑底部以下很深的位置,不需考虑地下水对基坑安全的影响。
第四章施工工艺1、根据建设单位提供总平面图及规划坐标点和绝对标高,放好坡顶线、坡底线及标高控制点。
2、清除自然地坪以上障碍物件及原有建筑物。
3、在本工程南、北两向坡顶线外侧位置共设四个集水坑,坑底超过基坑标高 1.5m 深,每口井安排一台口径Φ80 水泵抽排雨水、积水。
4、根据降水观测情况,满足开挖条件后,开始按由西向东的行走方向开挖,采用三台WY160型反铲挖土机、 15 辆翻斗运土车出土。
5、按设计要求开挖工作面,修整边坡,埋设喷射混凝土厚度标志,配备喷射设备 2 套。
6、基坑挖土深度约5m。
7、设计地面荷载q0按照场地周边建筑物及基坑顶部活荷载的情况:基坑北侧及东侧按照15Kpa考虑,基坑西侧按照35Kpa 考虑,基坑南侧按照 25Kpa考虑。
其中活载部分主要考虑工人在基坑边缘作业及西侧距离相对较近建筑物和南侧距离相对较近的漓湘路上汽车过往产生的活载。
8、检测、复测已放好的坡顶线、坡底线及标高控制点高程,验收合格后开始开挖。
9、机械挖土分三步进行,第一步挖 2.5m 深,每二步挖 2.4m 深,每三步预留 10cm土层人工清理。
按设计要求开挖工作面,修整边坡,埋设喷射混凝土厚度控制标志;喷射第一层混凝土;钻孔安设土钉、注浆,安设连接件;绑扎钢筋网,喷射第二层混凝土;设置坡顶、坡面和坡脚的排水系统。
10、第一步先摘去面层渣土层至自然地坪下 2.5m,自西向东进行,开挖时边坡预留20cm,机械清理修整边坡,做好临时支护。
11、第一步挖土结束后,待临时支护全部完毕,确认不会对周边建筑物产生影响及边坡安全稳定后进行第二步开挖。
挖土机回到第一步起始点按第一步行走方向进行第二步开挖至 4.9m 深,施工人员同时做好边坡修整及支护。
12、在开挖至距离坑底50cm以内时,测量人员抄出 50cm水平线,在槽底上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。
13、便道宽度 4m,坡度为 22 度。
便道收口时采用两台挖土机倒出大部分便道土体,剩余部分采取人工清理。
14、土方全部挖完后,进行边坡支护施工,同时拆除临时支护。
15、施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理。
16、为防止地下水及雨水浸泡槽底,沿基坑边30cm外预留 50cm宽 30cm深临时排水沟,且在转角处设临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。
17、由于本工程土方面积较大,坑内没有任何水平支撑,如果挖土方式选择不当,会造成基坑围护结构侧向土应力集中释放,造成围护结构位移,引起基底土方降起。
故采用“分层、分段抽条挖土法”施工方案。
18、分层、分段抽条挖土具体方法为:整个基坑分二层开挖,第一层自然地坪向下 2.5m 进行大面积开挖;第二层挖土方法采用分段抽条开挖,将基坑沿东西方向分成若干区段,每个区段宽为20-25m左右,南北方向留一条20m宽坝体作便道。
所挖土方施工流向由西向东,由南向北进行实际动态调整挖土进度。
在整个挖土施工过程中,应加强地下水位观测,根据地下水位高度情况,及时降水,确保地下水位低于坑底0.5-1 m左右。
围挡外围用混凝土进行路面硬化,同时要密切监测,如果围护结构有较大位移,应及时制定相应的技术措施,确保围护结构稳定,挖土施工期间,围护压顶上严禁堆放重物,围护、结构由于沉降和位移造成路面裂缝的要及时用水泥砂浆封闭。
19、土钉墙布置数据按以下方案施工:层号孔径 d i长度土钉钢入射角竖向间距水平间距埋设深度 z j边坡坡率(mm)( m)筋型号(度)(m)(m)(m)113061Φ2515.00 1.52 1.01: 0.35213091Φ2515.00 1.52 2.51: 0.35 313091Φ2515.00 1.52 4.01: 0.3520、根据现场实际情况,本工程的基坑均采用土钉墙式护壁,土钉梅花型布置。
土钉水泥浆体强度 20MPa,土钉水泥浆配比 W/C=0.45,喷射砼:设计强度 C20,水泥:砂:碎石:速凝剂 =1:2:2:0.03 ,喷射厚度 100mm,钢筋网φ 6.5@200*200,保护层为 30~50mm,具体设计情况参照附后图纸。
土钉墙施工工艺如下:○1 、工艺流程:修坡成孔插筋灌浆编网土钉座固定喷混凝土。
○2 、修坡土方开挖与土钉密切配合,是保证土钉施工周期和质量的重要环节。
○3 、土钉施工A、成孔:成孔孔径130mm,倾角 15 度。
土钉成孔应符合下列规定:孔深允许偏差±50mm;孔径允许偏差±5mm;孔距允许偏差±100mm;土钉倾角偏差± 5%。
B、插施工土钉:土钉杆采用Ⅱ级螺纹钢,土钉杆上每隔 1.5m 焊接居中定位支架,插筋时,将注管、土钉杆和封孔布囊扎后一起施工入孔内,使土钉杆的端部距孔底10~20cm,插筋过程中如遇塌孔现象,要求必须重新进行清孔。
C、注浆:注浆前采用压力为0.5 ~0.6Mpa 压缩空气将孔内杂土清除干净。
注浆为孔底压力注浆,注浆压力0.3 ~0.5Mpa,浆液为水泥砂浆,为防止水泥砂浆在硬化过程中产生干缩裂缝,保证浆体与周围土壁的紧密粘合,可掺入一定量的膨胀剂,为提高水泥砂浆的早期强度,加速硬化,可掺入速凝剂或早强剂。
注浆开始前或中途停止超过 30min 时,应用水润滑注浆泵及管路。
○4 、面板施工:A、编网及土钉端座处理,钢筋网网片规格为Φ 6.5@200×200,用扎丝绑扎,钢筋接头搭接 35d,且按规范要求错开,网片与坡面间隙大于2cm。
网片外配Φ16 横向加强筋,加强筋和土钉端头采用直角弯钩焊接,采用Ⅱ螺纹钢。
B、喷射混凝土面层:面板强度为C20,喷层厚度普遍为10cm,分为两层施工,第一层施工后开始编制钢筋网,钢筋网绑扎完后,喷射第二层混凝土。
喷射混凝土时,喷头与受喷面应保持垂直,距离宜为 0.6 ~1.0m,喷射混凝土终凝 2d 后,应喷射水养护,养护时间根据气温确定,宜为 3~7d。
C、土钉墙施工完后,对边坡坡顶、坡身的水平位移,坡顶的沉降及水平位移进行定时密切观测,并做好记录,如发现问题应及时解决。
土钉墙应按规范要求进行检测。
可在施工过程中根据实际地质情况对采用的支护形式做出相应调整。
21、喷射混凝土作业应符合下列规定:A、喷射作业应分段进行,同一分段内喷射顺序应自上而下,一次喷射厚度不宜小于40mm;B、喷射混凝土时,喷头与受喷面应保持垂直,距离宜为0.6 ~1.0m;C、喷射混凝土终凝2h,应喷水养护,养护时间根据气温确定,宜为 3~7h。
22、喷射混凝土面层中的钢筋网铺设应符合下列规定:A、钢筋网应在喷射一层混凝土后铺设,钢筋保护层厚度不宜小于 20mm;B、采用双层钢筋网时,第二层钢筋网应在第一层钢筋网混凝土覆盖后铺设;C、钢筋网与土钉应连接牢固。
23、土钉注浆材料应符合下列规定:A、注浆材料宜选用水泥浆或水泥砂浆,水泥浆的水灰比宜为0.5 ,水泥砂浆配合比宜为1:1~1:2(重量比),水灰比宜为 0.38 ~0.45 ;B、水泥浆、水泥砂浆应拌合均匀,随拌随用,一次拌合的水泥浆、水泥砂浆应在初凝前用完。
24、注浆作业应符合下列规定:A、注浆前应将孔内残留或松动的杂土清除干净;注浆开始或中途停止超过 30min,应用水或稀水泥浆润滑注浆泵及其管路;B、注浆前,注浆管应插至距孔底250~500mm处,孔口部位宜设置止浆塞及排气管;C、土钉应设立定位支架。
第五章安全管理措施1、按照我公司职业安全卫生程序文件及职业安全卫生管理手册严格对现场安全防护进行控制。
现场成立安全管理领导小组,工地设专职安全员,全面负责安全生产及各种安全教育活动,由安全领导小组组织对现场进行经常性检查,发现隐患及时组织人员整改。
保证无重大事故。
2、场内按各阶段施工情况在进出口和危险区挂安全警示标牌及标语,各种防护部位防护到位。
各种标牌应挂齐,并挂在醒目的位置处。
3、施工安全保障措施:A、土方开挖要探明地下管网,防止发生意外事故。
B、在距基坑边 0.6m 周围用ф 48 钢管设置两道护身栏杆,立杆间距 4m,高出自然地坪 1.8m,埋深 0.8m;在距基坑边 0.5m 处周围设钢板围挡,基坑上口边 1m范围内不许堆土、堆料和停放机具;在锚喷支护上口 5m范围内不许重车停留;各施工人员严禁翻越护身樯杆;基坑施工期间设警示牌,夜间加设红色灯标志。
C、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传达工具时要接稳后再松物。
D、坑下人员休息要远离基坑边及放坡处,防止不慎。
E、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员待回应后方可接近。
4、在施工前应对施工人员进行安全技术交底,避免以下事故的发生:A、放坡开挖时坡度过陡,土坡丧失其稳定性;C、挖土施工速度过快,改变了原土层的平衡状态,易造成滑坡;D、基坑周围停放重型机械,使支护荷载增大,引起边垛失稳破坏;E、附近基坑施工对基坑支护的影响,引起围护结构破坏;F、基坑暴露时间过长,坑底回弹增大从而影响支护结构稳定性。
