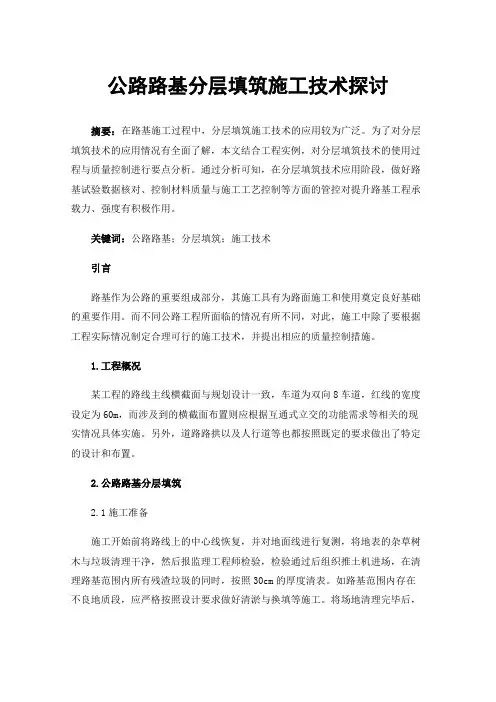

公路路基分层填筑施工技术探讨摘要:在路基施工过程中,分层填筑施工技术的应用较为广泛。
为了对分层填筑技术的应用情况有全面了解,本文结合工程实例,对分层填筑技术的使用过程与质量控制进行要点分析。
通过分析可知,在分层填筑技术应用阶段,做好路基试验数据核对、控制材料质量与施工工艺控制等方面的管控对提升路基工程承载力、强度有积极作用。
关键词:公路路基;分层填筑;施工技术引言路基作为公路的重要组成部分,其施工具有为路面施工和使用奠定良好基础的重要作用。
而不同公路工程所面临的情况有所不同,对此,施工中除了要根据工程实际情况制定合理可行的施工技术,并提出相应的质量控制措施。
1.工程概况某工程的路线主线横截面与规划设计一致,车道为双向8车道,红线的宽度设定为60m,而涉及到的横截面布置则应根据互通式立交的功能需求等相关的现实情况具体实施。
另外,道路路拱以及人行道等也都按照既定的要求做出了特定的设计和布置。
2.公路路基分层填筑2.1施工准备施工开始前将路线上的中心线恢复,并对地面线进行复测,将地表的杂草树木与垃圾清理干净,然后报监理工程师检验,检验通过后组织推土机进场,在清理路基范围内所有残渣垃圾的同时,按照30cm的厚度清表。
如路基范围内存在不良地质段,应严格按照设计要求做好清淤与换填等施工。
将场地清理完毕后,开始填筑前的碾压施工,通过填前碾压,使路基基底的压实度不低于90%,另外,在零填挖路段中,其路床下部30cm范围内的压实度应达到95%以上。
2.2软基处理(1)抛石挤淤选取粒径在30~60cm范围内的片石,其强度应达到20MPa以上,其质地坚硬、保持密实,利用机械设备配以人工进行抛填,在抛填片石的过程中,应从路基的中心部位向两侧进行,以此将淤泥挤出,如果表面产生较大变化,则应从高处向低处碾压。
当软土地层的横坡超过1∶10时,应按照从高到低的方向进行抛填,同时在较低侧应适量多抛填,确保低侧边部形成宽度为2m的平台。
公路路基夯实压实技术公路建设是一个复杂的过程,其中路基的建设是至关重要的一部分。
公路路基在工程建设中对于道路的稳定性、平整度和耐久性具有重要影响。
因此,夯实压实技术成为公路路基建设的一种基础工艺方法。
本文将对公路路基夯实压实技术进行探究和讨论。
一、公路路基夯实压实技术的原理公路路基夯实压实技术主要原理是通过人工或机械将土壤进行压实,增加土壤的密度,以提高土壤的承载能力和稳定性。
其核心思想就是在建设公路路基时,需要将路基上的原土进行地力改造,缩短路基静载时的变形时间,提高路基承载力和变形能力,从而使道路具备长期的承载能力、抗沉降能力和长期平整性。
二、夯实压实技术的主要设备在公路路基夯实压实技术中,机械夯实压实是被广泛采用的方法之一。
一些主要设备包括振动大波导锤和静力式压路机等。
振动大波导锤是振块和杆体组合的压实设备,不断向下振动使路基土壤增密;静力式压路机则是将重质钢轮压在土壤表层的一种夯实压实设备,通过不断压实路基表层来增加路基承载能力的设备。
三、夯实压实技术使用前的准备工作在夯实压实技术使用前,需要进行充分的准备,以确保路基夯实压实技术的施工质量。
首先,需要对夯实区进行大体检查以定位路标和夯实范围。
然后将路面水平仪校正到指定的高度,调整锤头冲击频率和浪高来预测气孔和非饱和土壤的存在。
接下来,还需要确定夯击次数和设备参数以确保压实效果。
四、夯实压实技术的施工方法压实夯实技术的施工方法与路基所在地的土壤特性和地形地质有关。
在施工过程中,一些细节需要特别注意,以确保施工效果。
首先,应保持夯击设备工作面的平稳,以防出现土壤塌方等问题。
其次,在压实夯实现场,需要保持土壤表层的加湿,以便夯击工作顺利进行。
此外,在压实过程中,应保持设备和机械的稳定,减少杂物的干扰。
五、压实夯实技术的施工质量检测在公路路基夯实压实技术施工过程中,可以采用静力板荷载试验、反射性道面派性调查询,以及重行驶试验等多种方法进行施工质量检测。
公路工程路基施工质量控制技术探析提纲:一、公路工程路基施工质量控制的重要性二、公路工程路基施工质量控制的目标三、公路工程路基施工质量控制的方法四、公路工程路基施工质量控制的技术手段五、公路工程路基施工质量控制的案例分析一、公路工程路基施工质量控制的重要性公路工程路基施工质量的重要性不言而喻。
施工质量的好坏将直接影响道路使用寿命和安全。
因此,对于公路工程路基施工质量控制的要求很高。
要实现公路工程路基施工质量控制的目标,必须充分理解工程的性质和施工的特点。
公路工程路基施工质量控制需要考虑的方面包括:材料的合理选用和使用,工程的设计和施工质量检验,工程的质量管理和质量控制。
对于路基施工质量的控制,需要遵循以下原则:1. 保证工程质量安全。
通过各种手段,如材料控制、流程管理、检测测试等质量控制措施,最大限度地确保施工质量的稳定性、安全性和可靠性。
2. 节约施工成本。
施工成本一定程度上决定了项目的经济效益。
因此,需要在保证质量的前提下,最大限度地降低施工成本。
3. 保证项目的进度。
在开展质量控制管理的同时,也需要关注项目工期和进展情况,确保项目按计划完成。
二、公路工程路基施工质量控制的目标公路工程路基施工质量控制的目标是确保施工过程中的质量控制,以确保工程的稳定性、安全性和可靠性。
具体目标包括:1. 材料的合理选用和使用。
材料是工程质量的重要组成部分,因此,在整个施工过程中,应该严格按照相关要求选用材料,确保材料的质量和使用效果。
2. 工程的设计和施工质量检验。
工程设计和施工质量检验是施工过程中最重要的质量控制环节。
只有在设计合理的前提下,施工工序才能顺利进行,并且保证施工的质量符合标准。
3. 工程的质量管理和质量控制。
在施工过程中,需要实施质量管理和质量控制措施,以确保工程的稳定性和安全性。
具体而言,需要采用现代化的质量控制手段,如各种检测手段、质量评审,以及过程监控等。
三、公路工程路基施工质量控制的方法公路工程路基施工质量控制的方法包括:1. 技术方案的制定。

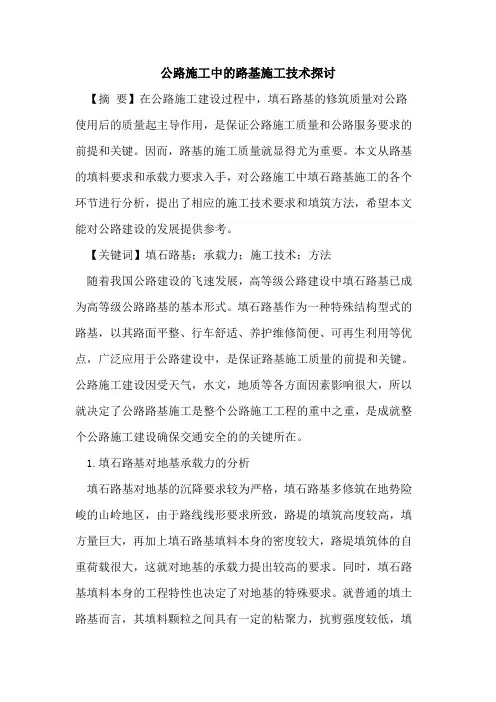

公路施工中的路基施工技术探讨【摘要】在公路施工建设过程中,填石路基的修筑质量对公路使用后的质量起主导作用,是保证公路施工质量和公路服务要求的前提和关键。
因而,路基的施工质量就显得尤为重要。
本文从路基的填料要求和承载力要求入手,对公路施工中填石路基施工的各个环节进行分析,提出了相应的施工技术要求和填筑方法,希望本文能对公路建设的发展提供参考。
【关键词】填石路基;承载力;施工技术;方法随着我国公路建设的飞速发展,高等级公路建设中填石路基已成为高等级公路路基的基本形式。
填石路基作为一种特殊结构型式的路基,以其路面平整、行车舒适、养护维修简便、可再生利用等优点,广泛应用于公路建设中,是保证路基施工质量的前提和关键。
公路施工建设因受天气,水文,地质等各方面因素影响很大,所以就决定了公路路基施工是整个公路施工工程的重中之重,是成就整个公路施工建设确保交通安全的的关键所在。
1.填石路基对地基承载力的分析填石路基对地基的沉降要求较为严格,填石路基多修筑在地势险峻的山岭地区,由于路线线形要求所致,路堤的填筑高度较高,填方量巨大,再加上填石路基填料本身的密度较大,路堤填筑体的自重荷载很大,这就对地基的承载力提出较高的要求。
同时,填石路基填料本身的工程特性也决定了对地基的特殊要求。
就普通的填土路基而言,其填料颗粒之间具有一定的粘聚力,抗剪强度较低,填筑体本身的塑性较强,当地基由于承载力不足等自身原因发生不均匀沉降时,路基填筑体立即在一定范围内随着地基的沉降而共同沉降:但是填石路基的填料为粒径较大的碎石,颗粒之间基本上没有粘聚力,其抗剪强度多由颗粒之间的摩擦力与嵌挤力来形成,且强度较高,故填石路基在一定程度上可以看成是半刚性体,当地基的不均匀沉降程度较小时,颗粒之间的嵌挤作用可以保证路基的整体稳定性,避免其发生较大的变形沉降,路基总体上表现出一定的刚性;然而,当地基发生较大沉降,路基填筑体内部产生的剪应力大于路基的极限抗剪强度时,路基就会突然发生较大的剪切变形而失去稳定。

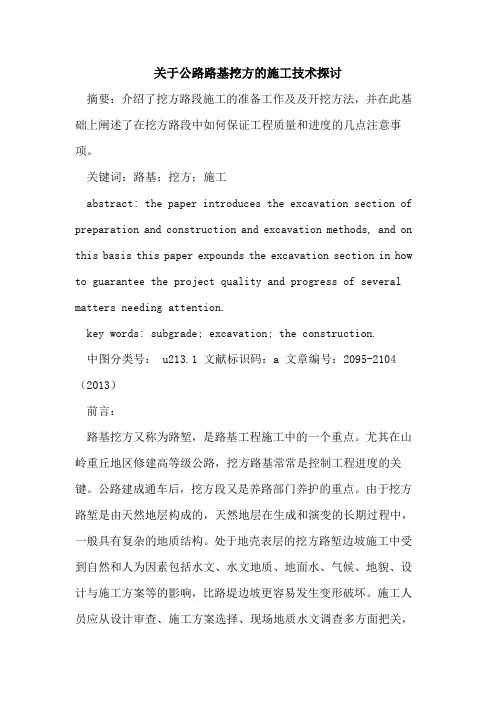

关于公路路基挖方的施工技术探讨摘要:介绍了挖方路段施工的准备工作及及开挖方法,并在此基础上阐述了在挖方路段中如何保证工程质量和进度的几点注意事项。
关键词:路基;挖方;施工abstract: the paper introduces the excavation section of preparation and construction and excavation methods, and on this basis this paper expounds the excavation section in how to guarantee the project quality and progress of several matters needing attention.key words: subgrade; excavation; the construction.中图分类号: u213.1 文献标识码:a 文章编号:2095-2104(2013)前言:路基挖方又称为路堑,是路基工程施工中的一个重点。
尤其在山岭重丘地区修建高等级公路,挖方路基常常是控制工程进度的关键。
公路建成通车后,挖方段又是养路部门养护的重点。
由于挖方路堑是由天然地层构成的,天然地层在生成和演变的长期过程中,一般具有复杂的地质结构。
处于地壳表层的挖方路堑边坡施工中受到自然和人为因素包括水文、水文地质、地面水、气候、地貌、设计与施工方案等的影响,比路堤边坡更容易发生变形破坏。
施工人员应从设计审查、施工方案选择、现场地质水文调查多方面把关,切实搞好挖方路基施工。
1路基挖方施工前准备工作1.1征地拆迁工作征地拆迁工作是路基施工前准备阶段之主要工作,其范围可分为临时设施用地(包括生活区、生产区、临时道路用地)和路基施工设计边线占地两部分。
施工单位进场前应提供给业主一份施工用地平地平面位置图,说明使用用途、需拆迁建筑物之结构类型、建筑面积以及共它构造物之规格、数量。

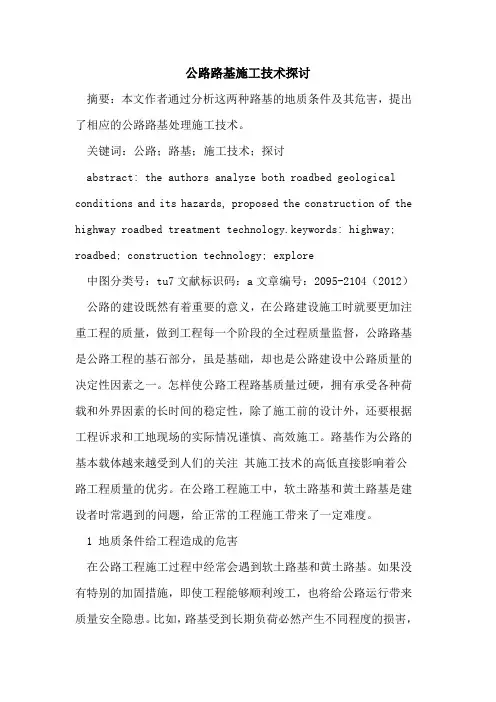

公路路基施工技术探讨摘要:本文作者通过分析这两种路基的地质条件及其危害,提出了相应的公路路基处理施工技术。
关键词:公路;路基;施工技术;探讨abstract: the authors analyze both roadbed geological conditions and its hazards, proposed the construction of the highway roadbed treatment technology.keywords: highway; roadbed; construction technology; explore中图分类号:tu7文献标识码:a文章编号:2095-2104(2012)公路的建设既然有着重要的意义,在公路建设施工时就要更加注重工程的质量,做到工程每一个阶段的全过程质量监督,公路路基是公路工程的基石部分,虽是基础,却也是公路建设中公路质量的决定性因素之一。
怎样使公路工程路基质量过硬,拥有承受各种荷载和外界因素的长时间的稳定性,除了施工前的设计外,还要根据工程诉求和工地现场的实际情况谨慎、高效施工。
路基作为公路的基本载体越来越受到人们的关注其施工技术的高低直接影响着公路工程质量的优劣。
在公路工程施工中,软土路基和黄土路基是建设者时常遇到的问题,给正常的工程施工带来了一定难度。
1 地质条件给工程造成的危害在公路工程施工过程中经常会遇到软土路基和黄土路基。
如果没有特别的加固措施,即使工程能够顺利竣工,也将给公路运行带来质量安全隐患。
比如,路基受到长期负荷必然产生不同程度的损害,进而引发路面及其他附属物受到影响。
这种因路基引起的公路病害处理起来十分棘手,所需维护成本更大。
因此,广大公路建设者必须高度重视公路路基的施工技术应用,妥善处理不良地质条件下路基施工项目,及时和有效的消灭公路工程质量和安全隐患。
1.1 黄土路基的地质条件及危害黄土与其他的黏性土相比,非常容易被水侵蚀。

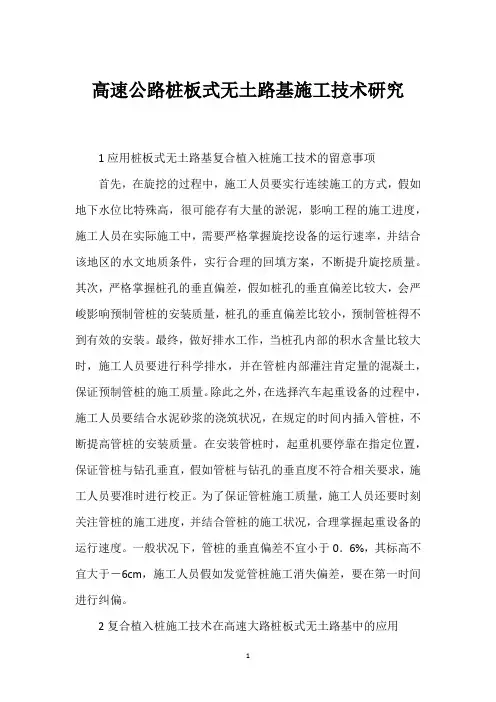

高速公路桩板式无土路基施工技术研究1应用桩板式无土路基复合植入桩施工技术的留意事项首先,在旋挖的过程中,施工人员要实行连续施工的方式,假如地下水位比特殊高,很可能存有大量的淤泥,影响工程的施工进度,施工人员在实际施工中,需要严格掌握旋挖设备的运行速率,并结合该地区的水文地质条件,实行合理的回填方案,不断提升旋挖质量。
其次,严格掌握桩孔的垂直偏差,假如桩孔的垂直偏差比较大,会严峻影响预制管桩的安装质量,桩孔的垂直偏差比较小,预制管桩得不到有效的安装。
最终,做好排水工作,当桩孔内部的积水含量比较大时,施工人员要进行科学排水,并在管桩内部灌注肯定量的混凝土,保证预制管桩的施工质量。
除此之外,在选择汽车起重设备的过程中,施工人员要结合水泥砂浆的浇筑状况,在规定的时间内插入管桩,不断提高管桩的安装质量。
在安装管桩时,起重机要停靠在指定位置,保证管桩与钻孔垂直,假如管桩与钻孔的垂直度不符合相关要求,施工人员要准时进行校正。
为了保证管桩施工质量,施工人员还要时刻关注管桩的施工进度,并结合管桩的施工状况,合理掌握起重设备的运行速度。
一般状况下,管桩的垂直偏差不宜小于0.6%,其标高不宜大于-6cm,施工人员假如发觉管桩施工消失偏差,要在第一时间进行纠偏。
2复合植入桩施工技术在高速大路桩板式无土路基中的应用2.1科学选择施工材料与设备在高速大路桩板式无土路基中,为了保证复合植入桩施工技术得到更好的运用,工程中的管理人员需要做好施工材料与设备的预备工作,选择合理的施工材料,不断提上升速大路桩板式无土路基的施工质量。
常见的施工材料主要有管桩、水泥、粉煤灰、自来水、砂石与外加剂,各项施工人员材料进入到高速大路路基施工现场之前,要进行合理的检验,供货商要提出材料质量合格书,检验合格后,施工材料才能够进入到施工现场中。
各项施工材料进入到施工现场后,还要做好材料保管工作,防止管桩消失锈蚀、腐烂现象。
由于高速大路桩板式无土路基结构比较简单,为了保证路基的牢靠性,工程中的管理人员要选择合理的施工设备,常见的施工设备主要有全站仪、履带式挖掘机与起重设备等,通过选择合理的施工设备,不仅能够满意施工人员的施工要求,而且有效提升了各项施工材料的利用率。

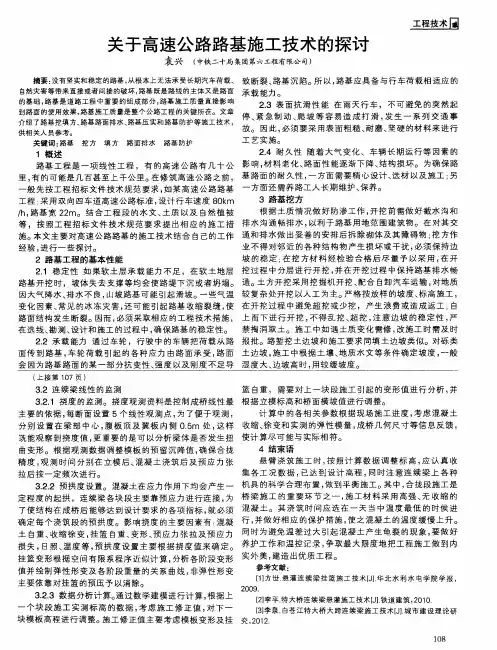

关于高速公路路基施工技术的探讨 袁兴 (中铁二十局集团第六工程有限公司) 摘要:没有坚实和稳定的路基,从根本上无法承受长期汽车荷载、 自然灾害等带来直接或者间接的破坏,路基既是路线的主体又是路面 的基础,路基是道路工程中重要的组成部分,路基施工质量直接影响 到路面的使用效果,路基施工质量是整个公路工程的关键所在。文章 介绍了路基挖填方、路基路面排水、路基压实和路基防护等施工技术, 供相关人员参考。 关键词:路基挖方填方路面排水路基防护 1概述 路基工程是一项线性工程,有的高速公路有几十公 里,有的可能是几百甚至上千公里。在修筑高速公路之前,
一般先按工程招标文件技术规范要求,如某高速公路路基 工程:采用双向四车道高速公路标准,设计行车速度80km /h,路基宽22m。结合工程段的水文、土质以及自然植被 等,按照工程招标文件技术规范要求提出相应的施工措 施。本文主要对高速公路路基的施工技术结合自己的工作 经验,进行一些探讨。 2路基工程的基本性能 2.1稳定性如果软土层承载能力不足,在软土地层 路基开挖时,坡体失去支撑等均会使路堤下沉或者坍塌。 因大气降水、排水不良,山坡路基可能引起滑坡。一些气温 变化因素、常见的冰冻灾害,还可能引起路基收缩裂缝,使 路面结构发生断裂。因而,必须采取相应的工程技术措施, 在选线、勘测、设计和施工的过程中,确保路基的稳定性。 2.2承载能力通过车轮,行驶中的车辆把荷载从路 面传到路基,车轮荷载引起的各种应力由路面承受,路面 会因为路基路面的某一部分抗变性、强度以及刚度不足导 致断裂、路基沉陷。所以,路基应具备与行车荷载相适应的 承载能力。 2.3表面抗滑性能在雨天行车,不可避免的突然起 停、紧急制动、爬坡等容易造成打滑,发生一系列交通事 故。因此,必须要采用表面粗糙、耐磨、坚硬的材料来进行 工艺实施。 2.4耐久性随着大气变化、车辆长期运行等因素的 影Ⅱ向,材料老化、路面性能逐渐下降、结构损坏。为确保路 基路面的耐久性,一方面需要精心设计、选材以及施工;另 一方面还需养路工人长期维护、保养。 3路基挖方 根据土质情况做好防渗工作,开挖前需做好截水沟和 排水沟通畅排水,以利于路基用地范围建筑物。在对其交 通和排水做出妥善的安排后拆除砌体及其障碍物:挖方作 业不得对邻近的各种结构物产生损坏或干扰,必须保持边 坡的稳定:在挖方材料经检验合格后尽量予以采用,在开 挖过程中分层进行开挖,并在开挖过程中保持路基排水畅 通。土方开挖采用挖掘机开挖、配合自卸汽车运输,对地质 较复杂处开挖以人工为主。严格按放样的坡度、标高施工, 在开挖过程中避免超挖或少挖,产生浪费或造成返工;自 上而下进行开挖,不得乱挖、超挖,注意边坡的稳定性,严 禁掏洞取土。施工中如遇土质变化需修,改施工时需及时 报批。路堑挖土边坡和施工要求同填土边坡类似。对砾类 土边坡,施工中根据土壤、地质水文等条件确定坡度,一般 湿度大、边坡高时,用较缓坡度。
公路工程路基路面压实施工技术探析一、背景介绍公路是连接城乡、区域和国际间的重要交通枢纽,而公路工程建设中的路基路面压实施工技术是公路工程建设的重要一环。
路基路面的压实质量直接影响到公路工程的使用寿命和安全性能,因此对路基路面压实施工技术进行深入探析,对于提升公路工程建设质量和安全是十分必要的。
二、压实施工技术的重要性1、影响公路使用寿命路基路面的压实质量直接关系到公路的使用寿命,压实不足会导致路面下沉、开裂等问题,影响车辆行驶的舒适性和安全性。
而且公路路面使用寿命的提升也可以减少公路的维修和养护成本,节约社会资源。
2、提升交通安全性路基路面的压实不仅关系到公路使用寿命,也直接关系到交通安全性。
良好的路面压实可以提升道路的耐久性和抗滑性,减少车辆行驶中的意外情况,保障交通参与者的安全。
3、节约公共资源合理高效的路基路面压实施工技术可以节约施工用时、用工和用料,减少施工成本,节约公共资源。
公路工程路基路面压实施工技术的研究和探索对于公路工程建设质量的提升、交通安全的保障和公共资源的节约具有重要的现实意义。
1、施工前的准备工作在进行路基路面的压实施工前,首先需要做好施工前的准备工作,包括对工程场地进行勘察、设计合理的施工方案、选择合适的材料和设备等。
勘察工作要全面细致,了解工程场地的地质特征和环境条件,为后续的施工提供可靠的数据支持;施工方案要合理科学,充分考虑地质变化、气候条件等因素,制定适合的施工方案;材料和设备的选择要符合工程的要求,包括选择合适的压路机、压路辊等设备,以及合格的压实材料。
2、施工中的注意事项在进行路基路面压实施工时,需要注意以下几个方面的问题:(1)施工过程中的控制压实施工过程中,需要严格控制施工的时间、温度和湿度等环境因素。
在适宜的环境条件下施工可以提高材料的塑性,有利于材料的密实性和均匀性。
(2)压实材料的选择在进行路基路面压实施工时,需要选择合适的压实材料。
这些材料应该具有良好的可塑性、抗压性和耐久性,同时要求材料的分散性和均匀性。
第1篇随着我国经济的快速发展,交通基础设施建设成为推动区域经济发展的重要支柱。
路基作为公路工程的基础,其施工质量直接关系到公路的使用寿命和安全。
本文针对路基施工工程进行研究,旨在提高路基施工质量,确保公路工程的安全稳定。
一、路基施工工程的重要性路基是公路工程的基础,其质量直接影响着公路的使用寿命和安全。
路基施工工程主要包括土方填筑、地基处理、路基成型、路基养护等环节。
路基施工质量的好坏,将直接影响到以下方面:1. 公路使用寿命:路基施工质量良好,可以有效防止路基沉降、变形,延长公路使用寿命。
2. 公路安全:路基施工质量不良,容易导致路基沉降、变形,引发交通事故,威胁人民生命财产安全。
3. 公路通行能力:路基施工质量良好,可以确保公路具有良好的通行能力,提高交通效率。
二、路基施工工程的研究内容1. 土方填筑技术:针对不同土质、不同填筑高度,研究合理的填筑方案,确保路基的稳定性和强度。
2. 地基处理技术:针对软土地基、膨胀土地基等特殊地基,研究有效的地基处理方法,提高地基承载力。
3. 路基成型技术:研究路基成型工艺,确保路基的几何尺寸、平整度和坡度满足设计要求。
4. 路基养护技术:研究路基养护方法,提高路基的使用寿命,确保公路安全稳定。
5. 施工质量控制:研究路基施工过程中的质量控制方法,确保路基施工质量。
三、路基施工工程的研究方法1. 理论研究:查阅相关文献,总结路基施工工程的理论知识,为实践提供理论依据。
2. 工程实例分析:选取典型路基施工工程,分析施工过程中存在的问题,总结经验教训。
3. 实验研究:通过室内试验和现场试验,研究路基施工技术,验证施工效果。
4. 技术交流:组织行业专家、技术人员进行技术交流,探讨路基施工技术。
四、路基施工工程的研究成果1. 优化路基施工方案,提高路基施工质量。
2. 提出路基施工过程中的质量控制方法,确保路基施工质量。
3. 研究出适用于不同地基类型的路基处理技术,提高地基承载力。
公路路基施工技术探讨
【摘要】随着我国高速公路交通量以及重型运输车辆比重的增加,我们对高速公路的建设质量提出了更高的要求,使高速公路的结构强度和使用性能都要大大的提高,这就要求我们加强公路的路基建设。
【关键词】路基施工;土方开挖;路堤填筑;台背回填
在道路建设中,路基工程不仅工程量大,而且投资巨大,路基施工质量的好坏,直接影响路面的使用效果,所以说为了提高公路的路基的强度和稳定性,保证路基施工质量是关系到整个道路施工质量的关键。
基层承受由面层传递而来的行车荷载垂直应力作用,并抵御环境因素的影响,是构成路面整体强度的主要组成部分。
因此,在路面基层施工中,既要保证基层具有足够的强度,也应保证具有良好的水湿稳定性和持久性。
一、土方开挖
挖掘,包括所有的土方开挖和岩石开挖,挖掘过程在划定的界线内进行,所有挖出的泥土清除,运输,正确使用和处理必须按照图纸上得开挖线、坡度、尺寸、水平线、横截面和业主的要求实施。
路堑开挖。
路堑要按设计得要求进行开挖,挖掘土方作为填充物运到路基地段施工,或运至弃土位置。
路堑开挖虽然是像路堤开挖那样需要选择填充物和分层压实,但路堑是由天然地层构成,自然阶层的产生和演化的长期过程中,一般有一个复杂的地壳结构,处在表面的路堑在开挖时暴露在大气中,由于各种人为因素,更容
易比??路堤边坡变形破坏的发生。
路堑开挖的方式有如下几种:
1.横挖法
横挖法是指从路堑的一端或两端按横断面全宽逐渐向前进行开挖。
此方法比较适用于短的路堑。
路堑深度不大时可以一次挖到设计高,如果路堑深度较大时可分成几个台阶进行开挖。
2.纵挖法
①分层纵挖法:路堑的宽度及深度都不大时可以按横断面分层挖掘。
②通道纵挖法:路堑的宽度和深度都比较大,可沿纵向分层,每层先挖一条通道,然后开挖两旁,通道可作为机械通行或出口路线,以加快速度,如果路线很长可以在适当位置将路堑的一侧横向挖穿,分成几段,又称为为分段纵挖法。
3.注意的问题
无论那种开挖方法,开挖事都要使用挖掘机挖好边坡,否则,一旦挖掘机深度过大的机械将无法做坡,边坡在开挖过程中施工困难,测量员应按照图纸及时开挖边坡线放好,力争用施工机械一次做好边坡。
二、路堤填筑
1.测量放线
①恢复中线控制点。
②测设中线控制桩。
测量20-25米整桩号和曲线起点和终点和控制中心成立桩面用红漆表明里程桩。
木桩习惯用法是:控制中心
的方桩的确切位置,并可以在桩顶定钉,钉顶的标高与路面设计标高平齐,顶部面涂红色油漆,中心轴垂直方向1米以外做好标致,写里程桩号,写有里程的一面朝向中心方木桩,其它中心桩用扁形或圆形木桩,垂直钉入桩位处,上露一半多,写有里程桩号的一面要面向起始方向。
③根据近似计算结果,测设路基边坡线,测量出各桩左、中、右三点的高程,做好记录,计算出各桩号左右两侧的路基填筑高度。
④按路基顶面设计宽度加余宽30-50cm 放边线点,再用白灰沿边线播撒形成两条白色边线作为填土范围的明显标记。
⑤分层计算路基的设计宽度,以备在施工中根据进度随时放填土边线,满足施工需要。
2.施工一般应采用全幅施工,采用半幅施工时,要注意两幅路基沉降时间不同,最终沉降量发生的时间不一致,有可能发生不均匀沉降。
3.布土
合理的进行土方调配和选择运土路线十分重要,应根地形特征和据取土场位置确定出经济、合理的运土路线,布土时要根据压路机能达到的压实度(或规范及业主同意的厚度)来计算卸车数量。
4.根据规定厚度进行摊铺,如用推土机摊铺,一般情况虚铺系数为1.2-1.3,如用平地机摊铺,虚铺系数通常为1.1-1.2。
由于土质不同,应根据实际情况确定虚铺系数。
5.平地机整平
当一段落(50米以上)由推土机摊平并经复测符合要求时就可用平地机进行工作。
平地机整平方法是由路中开始向道路两侧推进,如此往返三次,一般就可以达到平整度要求,在平整时注意路基的纵坡和横坡,尤其是在雨季应适当加大横坡(3%-4%),以利排水。
6.路基碾压
其方法是:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:
①直线段和大半径曲线段,应先压边缘,后压中间;小半径曲线因有较大超高,碾压顺序应先低后高。
②压路机碾压轮重叠宽为1/3-1/2。
③碾压遍数应由试验控制,一般震动压路机约6-8遍。
④压路机行驶速度过慢影响效率,过快影响压实效果,一般光轮压路机速度为2-5公里/小时,震动压路机3-6公里/小时。
⑤影响压实效果的因素包括含水量、土类以及压实功能。
在现场主要是控制含水量,经验证明土壤的实际含水量在最佳含水量正负2-3%时进行碾压效果最好。
如果填料含水量过大,应考虑将土摊开晾晒,待接近最佳含水量时再进行碾压。
若因工期关系没有时间晾晒时可考虑掺拌石灰或适当减少填筑厚度,这可能造成成本增加。
以下是不同土类压实时最大容许含水量(用最佳含水量的倍数计)供参考。
三、构造物台背回填
1.填料:应选择渗水性较强的砂石料,从路基底一直填到结构物顶。
涵洞填到盖板顶,桥梁填到桥头搭板底,挡土墙内侧填到路面底基层底面。
2.填筑范围:桥梁台背后上部距翼墙尾端顺路线方向至少为台高加4m,下部路基础内缘至少为3m;涵洞两侧不小于孔径的2倍:挡土墙内侧不小于50-80cm宽。
3.填筑方法:路堤土填筑完成后,检查结合部位的压实度是否合格。
然后挖成台阶,台阶高度小于30cm,长度大于50cm,分层填筑,分层压实,压实机具采用小型压路机或打夯机。
4.填土时应从构造物两侧均衡填筑,避免对构筑物形成楔形压力。
应等构筑物砼强度达到70%时进行填筑。
填筑高度应至少高出构筑物50cm以上,才可从构造物上部通过车辆。
四、软土地基路基施工
当路基经沉降计算或稳定验算无法满足设计要求时,必须对软土地基进行加固,加固的方法有很多种,常用的方法如下:
①塑料排水板:塑料排水板是带有孔道的白板状物体,插入土中可以形成竖向排水管道。
快捷、简单,应用十分广泛。
其最大有效处理深度18 米。
②砂井:砂井是通过各种打桩机具击入钢管。
或采用高压射水、爆破等方法参地基中获得按一定规律排列的孔眼并灌入中、粗砂形成砂柱。
由于这种砂井在饱和软粘土中起排水通道的作用,又称排水砂井。
砂井的顶面应铺设垫层,从而构成完整的地基排水系统。
砂井适用于软土层厚度大于5 米的情况,其最大有效处理深度为
18 米。
③袋装砂井:井径对固结时间的影响没有井距那样先敏感。
但一般砂井如果井径太小,既无法施工,也无法防止因地基变形而断开失效。
因此,现在广泛采用网状织物袋装砂井,其直径仅8cm左右,比一般砂井要省料得多,造价也比一般砂井低廉很多,且不会因为施工操作上的误差或地基发生水平和垂直变形而丧失其连续性。
最大有效处理深度为18 米。
④排水砂垫层:排水砂垫层是在路堤底部地面上铺设一层较薄的砂层。
将水从砂层中排出去。
最大有效处理深度,路堤极限的2 倍。
⑤土工织物铺垫:在软土地基表层铺设一层或多层织土工物,能够减少路堤填筑后的地基不均匀沉降,同时也可以提高地基的承载力,也不影响排水。
对于淤泥之类高含水量的超软地基,在采用砂井及其它深层加固法之前,土工织物可作为前期处理,以提高施工的可能性。
参考文献:
[1]陈冬洁.公路路基施工技术探讨[j].科技创新导报,2008.
[2]张克林.高速公路路基施工技术发展浅析[j].现代公路,2008.。
