预埋螺栓施工方案预埋螺栓是指在混凝土中事先埋入的螺栓,用于连接或固定构件。
预埋螺栓施工方案的主要目标是保证施工质量和安全性。
下面是一个700字的预埋螺栓施工方案。
一、施工准备1.安全措施:在施工现场设置安全警示标志,确保施工人员的安全。
配备必要的防护装备,如安全帽、安全鞋、鞋套、手套等。
2.机械设备准备:配备必要的机械设备,如起重机、气动扳手、电动扳手等,以便于预埋螺栓的安装和固定。
3.材料准备:准备好预埋螺栓、螺母、垫圈等必要材料,并进行质检,确保质量合格。
二、螺栓预埋施工流程1.确定位置和布置:根据设计图纸以及相关规范要求,确定预埋螺栓的位置和布置方法。
2.施工准备:在确定的位置上进行必要的挖掘和清理工作,确保施工区域的干净和平整。
3.制作模板:根据螺栓的规格和要求,制作相应的预埋模板。
模板的制作应精确,确保预埋螺栓的位置和方向准确无误。
4.浇筑混凝土:将预埋模板放置在挖掘好的坑内,并用木板加固。
然后按照施工图纸的要求,进行混凝土浇筑。
5.安装螺栓:在混凝土还没有完全凝固之前,将预埋螺栓插入到相应的位置。
螺栓的长度要根据设计要求和混凝土厚度来确定。
确保螺栓的垂直和水平度。
6.固定螺栓:用扳手或扳手等工具,将螺母紧固在螺栓上,并加以适当的力道和顺序,确保螺栓与构件的连接牢固。
7.清理现场:螺栓固定后,清除施工现场上的残渣和垃圾,并进行必要的修整工作,使施工现场整洁有序。
8.验收和记录:对已经固定的螺栓进行验收,并将验收结果进行记录,以备后续的整改和查验。
三、安全质量控制1.质检:对预埋螺栓和相关材料进行质量检查,确保其符合相关要求。
2.施工监督:设立专门的施工监督人员,进行现场巡查和检查,确保施工质量和安全。
3.培训培训:对参与预埋螺栓施工的人员进行相关培训,提高其相关知识和技能,并加强安全意识。
4.质量验收:在施工完成之后,进行质量验收,确保预埋螺栓的质量和使用效果。
以上是一个预埋螺栓施工方案的基本内容。
天和国际中心外墙预埋件安装作业指导书编制人:审核人:重庆建工集团股份有限公司二0一三年三月二十一日目录第一章:预埋件施工方案1、编制目的 (3)2、编制依据 (3)3、工程概况 (3)4、材料要求 (4)5、预埋件施工文件 (4)6、预埋件需提供的质保质料 (4)7、预埋件检查 (4)8、预埋件埋设方法 (5)9、预埋件埋设的要求 (6)第二章:施工测量方法1、准备工作 (7)2、测量放线施工的内容 (8)3、测量参照标准 (8)4、施工测量依据 (8)5、测量放线定位 (8)6、预埋件偏差处理 (11)第三章:避雷节点施工方案1 、施工方法 (11)2、均压环的检查 (11)3、均压环的焊接 (11)4、避雷测试 (12)第四章:安全措施 (12)第五章:质量控制 (12)第六章:工期保证措施 (13)第一章、预埋件施工方案一、编制目的本工程预埋件数量大,加工质量要求高,预埋安装位置要求精确,加工制作和预埋安装都比较困难,因此结合现场施工情况编制此方案,提出各项技术措施,以指导施工,达到保质保量的完成预埋件的制作和安装目的。
二、编制依据1、天河国际中心外装饰工程预埋件施工布置图及详图;2、《钢结构设计规范》GB50017---2003;3、《钢结构工程施工及验收规范》;4、《高层民用建筑钢结构技术规程》JGJ99----98 ;5、依据工地的实际情况进行编制;6、国家其它相应规范标准;三、工程概况1、工程名称:天和国际中心大厦;2、工程地点:重庆市江北区观音桥;3、建设单位:重庆永德置业有限公司;4、设计单位:重庆市设计院设计;5、工程性质:酒店、办公;6、建筑高度:282.3米;7、建筑层数:地上58层,地下8层;8、主要结构形式:钢筋混凝土框架剪力墙;本工程现阶段安装部位是靠建新东路4-10轴线1-6层位置。
预埋件数量特别多,安装准确和进度直接影响到整个工程的进度。
四、材料要求1、平板埋件面板采用Q235B结构钢,锚筋采用HRB335级钢筋(一级钢),具体尺寸见图纸。
××××××××××工程编号:XXXX 预留孔洞、预埋件施工作业指导书编制:审核:批准:XXXX年XX月XX日发布 XXXX年XX月XX日实施一、编制依据 (2)二、编制目的与适用范围 (2)三、施工准备 (2)3.1技术准备 (2)3.2现场准备 (3)四、技术要求与质量标准 (3)4.1预留孔洞技术要求与质量标准 (3)4.2预埋件技术要求与质量标准 (3)五、施工工艺流程 (6)5.1预埋件施工工艺流程: (6)5.2预留孔洞施工工艺流程 (6)六、施工质量控制 (6)6.1预留孔洞质量控制 (6)6.2预埋铁件质量控制 (7)6.3混凝土施工及保养 (8)七、人员组织 (9)八、设备机具配置 (9)九、成品保护措施 (9)十、安全文明施工措施 (10)预留孔洞、预埋件作业指导书一、编制依据《钢筋焊接及验收规程》JGJ18—2003《给水排水工程结构设计规范》GB50068—2002《混凝土结构工程施工质量验收规范》GB50204—2002《钢结构工程施工及验收规范》GB50204—2002《混凝土结构后锚固技术规范》GJG145—2004《钢筋混凝土结构预埋件》04G362《预埋件通用图》HG21544-92《给排水构筑物施工及验收规范》GB50141-2008现有的施工图纸及其它相关标准图集等二、编制目的与适用范围对本工程内混凝土池壁的预埋件和预留孔洞的施工质量进行有效的控制,确保各种预留孔洞和预埋件的定位准确、牢固,满足设备安装与工艺运行要求,并且施工完成后质量符合污水处理厂施工验收规范及安全操作规程的要求。
本作业指导书适用于本工程内各构筑物的预埋件和预留孔洞施工。
三、施工准备3.1技术准备施工前,技术人员必须将土建图纸与工艺安装图纸进行对照,核查各轴线、高程及平面图布置是否一致,并且核对各预埋件与预留孔洞是否满足工艺要求,是否与其它结构发生冲突。
够西北电力建设第一工程公司NO」NORTHWEST POWER CONSTRUCTION COMPANY广西来宾电厂改扩建2 X 300MW工程安装作业指导书文件编号:名称:#1炉钢架地脚螺栓预埋安装编制:审核:_______________批准:西北电力建设第一工程公司来宾项目部1.冃的2.适用范围3.编制依据4.作业项冃概述5.作业准备6.作业条件7.作业顺序8.作业方法9.工艺质量要求10.质量记录11•采用的新技术、新材料、新工艺12•安全管理、文明施工及环境保护13.附录1目的指导锅炉钢架地脚螺栓预埋安装。
2适用范围适用于来宾改扩建工程锅炉钢架地脚螺栓预埋安装。
3编制依据3.1来宾改扩建工程锅炉钢架地脚螺栓有关技术资料。
3.2《电力建设施工及验收技术规范》(锅炉机组)DL / T5047-95 3.3《火电施工质量检验及评定标准》(锅炉篇)1996年版4作业项目概述4.1 地脚螺栓预埋结构在大型锅炉中应用较多,由丁•施工环境、质量要求高、安装难度大,容易造成质量事故。
来宾改扩建工程地脚螺栓共24套,每套4螺栓。
其屮M36X 1320,14 套,M48X1680, 14 套,M56X2280, 2 套,M72X2950,2套。
5作业准备5. 1人力资源5. 1. 1技术员1人5. 1.2安装工12 A5. 1.3架子工6人5. 1.4电焊工3人5.2图纸会审,技术交底5.2. 1工程开工前, 负责该工程的技术人员已参加冇关部门组织图纸会审工作, 对于会审屮发现的问题应及时以书而形反给有关部门。
5.2.2工程开工前,负责该项工程的技术人员必须对施工人员行技术交底,未经交底,未经交底的施工人员有权拒绝施工。
5.3施工机械,共器具5. 3. 1电焊机3台5. 3.2无齿锯1台5. 3.3火焊工具2套5.3. 4 线锤6只11.2. 3. 5 磨光机2台11.2. 3. 6 50m标准钢卷尺1把5. 3. 7 30m标准钢卷尺2把5. 3. 8 5m卷尺3把5.3.9 钢丝200m5. 3. 10 角尺4把5. 3. 11 玻璃管水平仪2套5. 3. 12 钢直尺3把11.2.13 经纬仪1台5. 4 设备和材料5.4.1 锅炉厂供货的地脚螺栓,加固支架等设备材料已到货,质量和数量符合施工图纸要求。
预埋螺栓施工方案预埋螺栓施工方案一、施工前准备1. 确定预埋螺栓施工的位置和数量,并进行标记。
2. 准备预埋螺栓、螺母、垫圈等材料,并进行检查,确保质量合格。
3. 准备相应的施工工具和设备,如扳手、电钻、焊接设备等。
二、开孔预埋螺栓1. 根据设计要求和标记位置,在混凝土结构上进行开孔。
开孔直径需比螺栓直径略大,以便于螺栓的安装。
2. 清理孔洞内的尘土和杂物,确保孔洞干净。
3. 将预埋螺栓插入孔洞中,并用钳子或其他工具将其固定住,以防在灌浆过程中螺栓移位。
4. 确保预埋螺栓嵌入混凝土的深度符合设计要求,并保证预埋螺栓与混凝土表面平齐。
三、灌浆施工1. 预先准备好需要使用的灌浆材料,如环氧树脂、聚氨酯等。
2. 将灌浆材料按照规定的比例进行混合,并搅拌均匀。
3. 将混合好的灌浆材料倒入预埋螺栓孔洞中,确保灌浆材料充满孔洞,将孔洞完全填满。
4. 待灌浆材料固化之后,对其进行检查,确保螺栓牢固连接在混凝土结构中。
四、螺母安装1. 在预埋螺栓露出的一端,安装螺母和垫圈,并使用扳手进行拧紧。
2. 确保螺母与螺栓之间的间隙适当,不得过松或过紧。
五、焊接施工(适用于需要焊接的预埋螺栓)1. 准备好相应的焊接设备和焊接材料。
2. 在预埋螺栓露出的一端进行焊接,确保焊接牢固可靠。
3. 对焊接部位进行检查,确保焊接质量合格。
六、验收和交付1. 对预埋螺栓施工的质量进行检查和验收,确保符合设计要求和施工规范。
2. 清理施工现场,确保安全、整洁。
以上就是预埋螺栓施工的方案,通过合理的准备和施工操作,能够保证预埋螺栓的牢固安装,为后续的施工工程提供可靠支持。
----预埋件工程作业指导书1、施工依据(1)混凝土结构工程施工质量验收规范GB50204-2002;(2)钢结构工程施工质量验收规范GB50205-2001;(3)火电施工质量检验及评定标准—土建工程篇1995-4-1);(4)钢结构加工相关操作规程;(5)建筑钢结构焊接技术规程JGJ81。
2、施工准备2.1材料及主要机具2.1.1材料按设计要求备料,一般包括钢板、型钢、钢筋,焊条等,原材料质量必须符合验收规范要求。
钢板、型钢材质为Q235钢;钢筋为Ⅰ级、Ⅱ级钢筋。
2.1.2主要机具a)钢筋加工设备:钢筋断料机、弯料机;b)砂轮锯、砂轮机(手提式和座式)、气割(1-2套)、调直机、摇臂钻床、手提钻机、弯管机;c)电焊机BX3-300(500)、埋弧焊机MZ2-1500、烘干箱(70℃~400℃)、钢卷尺、直尺。
d)剪板机(必要时)、滚压机(必要时)3施工作业条件3.1埋件制作业条件a)加工车间内生产,作业环境应有良好的防雨、干燥和通风排气、照明等条件;b)供电、供水、起重设备满足最大负荷要求,灭火器具满足要求;c)作业人员熟悉施工图和技术交底或作业指导书的要求;----d)从业人员持证上岗,并有效穿戴劳保用品;e) 机电设备、机具齐备、完好,计量器具检验合格有效。
3.2埋件安装作业条件a)作业人员熟识施工图和上级技术交底或作业指导书的要求;b)焊工持证上岗,作业人员有效穿戴安全防护用品;c)作业面安全防护设施齐全、稳固;d)机电设备、机具齐备、完好,计量器具检验合格有效。
4、工艺流程4.1埋件制作工艺流程:4.2埋件安装工艺流程:5、施工方法5.1埋件制作施工方法5.1.1号料:a)检查核对材料,清除原材料上的铁锈、油污;b)根据加工图尺寸要求在母材上实物放样,划出切割、弯曲、钻孔等加工位置,划线或打冲孔定位,形状复杂的预埋件应制作样板或比例模型定尺放样。
c)放样配料应尽可能节约材料和有利于切割和保证质量,加工精度要求较高的预埋件应考虑切割、气割和边缘加工的损失量。
目录一、编制目的 (1)二、适用范围 (1)三、编制依据 (1)四、预埋件种类 (2)五、预埋件加工质量要求 (2)5.1接触网支柱基础和下锚拉线基础预埋钢板、螺栓 (2)5.2综合接地端子 (2)5.3电缆上桥预埋槽道、螺栓 (2)5.4支座及防落梁措施预埋钢板、套筒 (2)5.5伸缩缝预埋钢板 (3)5.6剪力槽和侧向挡块预埋套筒、钢筋 (3)5.7通风孔、泄水孔、吊装孔、静载孔、电缆上桥预留孔、电缆过轨预留孔 (3)六、预埋件安装 (4)6.1接触网支柱基础和下拉锚线基础预埋件 (4)6.2综合接地 (5)6.3电缆上桥预埋件 (6)6.4防护墙、竖墙预埋件 (7)6.5支座及防落梁措施预埋件 (7)6.6剪力槽和侧向挡块预埋件 (8)6.7通风孔、泄水孔、吊装孔、静载孔、电缆上桥预留孔、电缆过轨预留孔 (9)沪杭铁路客运专线预应力混凝土双线简支箱梁预埋件作业指导书一、编制目的对上海金山制梁场后张法预应力混凝土双线简支梁预埋件加工、安装作业进行控制,使其满足现行的相关规范和质量标准要求。
二、适用范围对上海金山制梁场预制箱梁预埋件加工、安装作业。
三、编制依据(1)《客运专线预应力混凝土预制梁暂行技术条件》(铁科技[2004]120号)(2)《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2005]160号)、(3)《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)、(4)《钢筋焊接及验收规程》(JGJ18-2003)(5)《钢筋焊接接头试验方法标准》(JGJ/T 27-2001 J140-2001)(6)《钢筋机械连接通用技术规程》(JG107-2003)(7)《合金结构钢技术条件》(GB3077-1999)(8)《六角头螺栓--C级》(GB/T5780-2000)(9)《滚轧直螺纹钢筋连接接头》(JG163-2004)(10)《无压埋地排污、废水用硬聚氯乙烯(PVC-U)管材》(GB/T 20221-2006)(11)《铁路混凝土工程施工技术指南》(TZ210-2005)(12)《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)(13)《铁路桥涵工程质量验收标准》(TB10415-2003 J286-2004)(14)《钢铁制件多元合金共渗》(Q/SOJC4-2005)(15)《钢铁铸件粉末渗锌》(JB/T5067-1999)(16)《无砟轨道后张法预应力混凝土简支箱梁(双线)》(通桥(2008)2322A-Ⅱ)(17)《无砟轨道后张法预应力混凝土简支箱梁(双线)》(通桥(2008)2322A-Ⅴ)(18)其他相关《铁路工程建设通用参考图》(19)《新建铁路沪杭甬客运专线上海至杭州段施工图》(20)上海金山制梁场《企业产品标准》(21)上海金山制梁场《检验管理制度》四、预埋件种类①接触网支柱基础和下拉锚线基础预埋钢筋、钢板、螺栓;②综合接地端子;③电缆上桥预埋槽道、螺栓;④防护墙、竖墙预埋钢筋;⑤支座及防落梁措施预埋钢板、套筒、钢筋;⑥伸缩缝预埋钢板;⑦剪力槽和侧向挡块预埋套筒、钢筋;⑧通风孔、泄水孔、吊装孔、静载孔、电缆上桥预留孔、电缆过轨预留孔。
编号:1.编制目的1.1.指导国电蚌埠电厂一期2×600MW机组工程的#1锅炉地脚螺栓预埋的安装工作。
2.适用范围2.1.适用于国电蚌埠电厂一期2×600MW机组工程的#1锅炉地脚螺栓预埋的安装工作。
3.编制依据3.1.《电力建设安全工作规程》(火力发电厂部分DL5009.1 -2002)3.2.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T547-953.3.《火电施工质量检验及评定标准》(锅炉篇)1996年版3.4.国电蚌埠发电有限公司一期(2×600MW机组)工程#1锅炉图纸及相关技术文件3.5.《国电蚌埠发电有限公司一期2×600MW机组A标段施工组织设计》4.作业项目简述4.1.本工程锅炉为哈尔滨锅炉厂有限责任公司生产的超临界参数变压运行螺旋管圈直流炉,单炉膛、一次中间再热、采用前后墙燃烧方式、平衡通风、固态排渣、全钢悬吊结构Π型锅炉、露天布置燃煤锅炉。
4.2.该锅炉房立柱的基础共31座,地脚螺栓预埋前各立柱基础安装标高均为-1700mm,预埋的地脚螺栓规格均为M36、共104件。
为了准确可靠的预埋地脚螺栓,采用厂家提供的31套地脚螺栓支架对地脚螺栓进行定位,在各项数据均达到要求后对其进行灌浆、从而达到地脚螺栓预埋的目的。
5.作业准备5.1.人员配备5.1.1.施工负责人1人,熟悉地脚螺栓预埋安装工艺及规范。
5.1.2.安装技术员1人,熟悉地脚螺栓预埋安装工艺及规范。
5.1.3.焊接技术员1人,熟悉地脚螺栓预埋安装工艺、规范以及专业的焊接知识。
5.1.4.安装工6人,具有地脚螺栓预埋安装经验,其中中级工人员应占3人以上。
5.1.5.电焊工2人,必须经过技术培训,取得上岗资格证和相应焊接资质。
5.1.6.专职安装质检员1人,专职焊接质检员1人,具有相应的资格证书。
5.1.7.专职安全员1人,具有安全工作经验,并有相应的资格证书。
5.1.8.所有特殊工种证件齐全,且在有效期内。
长株潭城际铁路编号:连续梁预埋件作业指书单位:编制:审核:批准:编制日期:年月日目录1.适用范围........................................ ...- 1 -2.作业准备 (1)2.1内业技术准备 (1)2.2外业技术准备 (1)3.技术要求 (1)4.施工程序与工艺流程 (1)4.1施工程序 (1)4.2工艺流程 (2)5.施工要求 (2)5.1安装支座 (2)5.2防移落梁 (5)5.3综合接地 (7)5.4检查装置 .................... - 10 -5.5通风孔、泄水孔125.6挂篮锚点 ..................................... - 12 -5.7线形控制相关预埋.............................. - 12 -5.8接触网立柱 ................................... - 13 -5.9轨道板 (22)6.劳动组织 (22)7.材料要求.......................................... - 23 -8.设备机具配置...................................... - 23 -9.质量控制及检验.................................... - 23 -9.1质量控制 ..................................... - 23 -9.2质量检验 ..................................... - 25 -10.施工安全措施..................................... - 26 -10.1高空作业 .................................... - 26 -10.2塔吊施工 .................................... - 27 -10.3安全用电措施................................. - 28 -10.4拆除安全措施 (29)10.5防火防雷击措施 (29)11.现场文明施工措施................................. - 31 -1 适用范围适用于长株潭城际铁路连续梁预埋件施工。

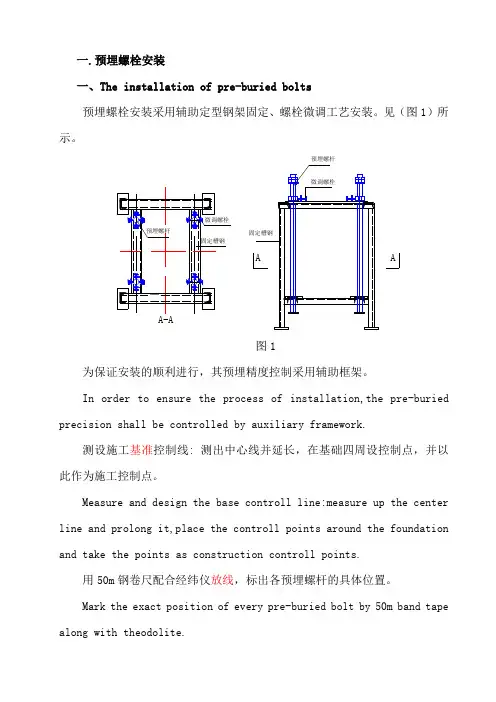

一. 预埋螺栓安装In order to ensure the process of installation,the pre-buried precision shall be controlled by auxiliary framework.测设施工基准控制线: 测出中心线并延长,在基础四周设控制点,并以此作为施工控制点。
Measure and design the base controll line:measure up the center line and prolong it,place the controll points around the foundation and take the points as construction controll points.用50m钢卷尺配合经纬仪放线,标出各预埋螺杆的具体位置。
Mark the exact position of every pre-buried bolt by 50m band tape along with theodolite.根据螺栓的加固要求,用[10槽钢制作、焊接辅助钢架。
根据标出的预埋螺栓位置在钢架上钻孔,穿上螺杆,拧上螺帽,利用钢卷尺对螺杆进行初步校准。
利用经纬仪及螺杆四周的微调螺栓对各预埋螺杆进行精确校正,待复核合格后用50×5角钢斜撑将螺杆下部与槽钢边焊接一起,使预埋螺杆联成一体,螺杆表面涂黄油,用防水材料包扎牢固。
混凝土浇筑完毕后将螺杆的位置轴线投混凝土表面,作为交付安装的依据。
预埋件、预埋螺杆施工精度控制: 预埋螺杆、预埋件的平面位置控制安装时采用一台经纬仪和一台水准仪进行,根据设计中心轴线对预埋件、预埋螺杆进行逐个监测,校正无误后浇混凝土。
在浇混凝土过程中采用2台经纬仪和一台水平仪进行监控,发现有偏移、下沉立即采取纠正措施,确保预埋件、预埋螺杆的施工精度。
螺杆水平位移控制采用在[10槽钢上根据预埋螺杆的位置在四周焊微调螺栓,根据位移情况调整微调螺栓,确保预埋螺栓位置准确,二.模板工程A.模板选型在结构施工中由于电厂工程柱、梁、板等混凝土构件截面尺寸较多,尺寸规格不一,且柱上牛腿较多,经过多方面综合考虑,结合我公司在模板工程的实际施工经验并汲取国内外先进工艺的基础上,拟采用覆模胶合板,50×100木枋背肋,φ48×3.5钢管扣件及型钢加固的综合模板体系。
预埋螺栓施工方案
目录
一、概述
二、准备工作
三、施工方法
四、钢结构吊装前对螺栓的复查及准备
五、质量要求及标准
六、注意事项
预埋螺栓施工方案
一、概述
在目前钢结构建筑中,主体结构与基础的连接方式主要有:预埋螺栓连接和插入式杯口连接,在一般钢结构中常用的连接方式主要采用预埋螺栓连接,如门式钢架轻型房屋钢结构的平板式铰接柱脚、刚接柱脚,在高层钢结构框架柱的柱脚采用埋入式或外包式柱脚与基础连接(如图),从柱脚的连
预埋螺栓的埋设有直埋法和套管法两种方式,直埋法就是先在基础上划线定位,通过固定架控制同一钢柱脚预埋螺栓之间的距离,调整固定架的位置,在钢柱基础浇捣混凝土之前埋入螺栓,与钢筋连成一体,再浇筑混凝土
埋螺栓的平面布置图和基础的详图,了解每一个柱脚的螺栓布置、规格及相
应的固定架尺寸,同时对如何测量放线有一定的方案。
(2)、材料准备
当基础开始施工,预埋螺栓即可进场,在进场前对预埋螺栓的原材料质量及外观外观质量进行检查,原材料检查的项目有:圆钢质量证明文件,圆钢复试报告;螺栓出厂合格证,螺母质量证明书及出厂合格证;外观检查的项目有:螺栓的直径;螺栓的长度;螺栓的弯起长度;螺栓螺纹的长度;螺栓螺纹的质量(可随机按比例抽取,用螺母拧入,看拧入是否顺畅,咬合是否严密);
还应准备部分φ6~φ10的钢筋及φ3.2E40XX型焊条,以备螺栓与钢筋固定使用。
(3)、工具准备
在预埋螺栓施工过程中使用的工具主要有;
A、测量工具;经纬仪;水准仪(配塔尺);钢卷尺(3m、30m、50m);水平尺;线锤;
为了保证预埋螺栓的施工质量,经纬仪、水准仪、钢卷尺等施工测量工具必须经计量部门进行定期鉴定,使用时必须在有效期内。
经纬仪:一般钢结构工程采用精度在2s级以上的光学经纬仪,对于高层钢结构工程宜采用激光经纬仪,其精度应在1/2000之内。
水准仪:按国家三、四等水准测量及工程测量用途要求,其精度应在±3.0㎜/km。
钢卷尺:应选用通过计量单位校准的钢卷尺,但在使用时应注意温度对测量值的影响:
温度改正数=0.000011(t-t0)L
式中L—测量长度;t—测量时的温度;t0—标定长度时的温度,20℃。
B、螺栓固定架,螺栓固定架应有深化设计排料,工厂制作,在使用前应进行仔细的检查,检查的项目有:螺孔的个数、直径、排列方式、螺孔与
C
(4)
A
线办理必要的交接手续。
B、水准点的复核
对建设单位提供的水准点进行闭合测量,同时跟基础施工单位的水准点进行核对,符合要求后将水准点引测到附近的建筑物或不宜损坏的地方,加以保护,同时保持视线畅通。
(5)、建筑物内障碍物的清理
当建筑物内有材料或原建筑物妨碍测量时视线的畅通,应通知相关单位设法进行清理或挪动,使测量仪器能方便的测到建筑物的每一个角落。
三、施工方法
1、测量定位
根据施工图预埋螺栓布置图的尺寸,计算出螺栓中心线与纵向轴线的距离L,然后两端在横向轴线量出距离L,定出两个点A、B。
在A点上架设经纬仪进行调整后,对准B,固定经纬仪的水平转动盘,转动水准仪的竖向转动盘,分别定出整个纵向轴线上的各个基础上的纵向螺栓中心线,标注在基础的模板上,接着用同样的方法定出横向轴线上的螺栓横向中心线。
(后附图)
2、标高引测
在场地中央架设水准仪,将标高从基准水准点引测到各个柱基础的模板
3、摆放固定架
将固定架放置在模板上,在摆放固定架时应注意固定架的纵横方向,将
4、穿入螺栓
当固定架放置好后,穿入预埋螺栓,用螺母将螺栓在固定架上固定,用钢卷尺丈量引测到模板上的标高与螺栓顶的距离,计算螺栓顶的标高,通过拧螺母来调整螺栓顶的标高。
螺栓顶的标高=柱底板标高+柱底板厚度+垫圈厚度+螺母厚度*螺母个数+螺栓露丝长度(一般为3~6㎝,应做到整个建筑物统一)在穿入螺栓时,应尽量避免移动固定架,同时应避开基础的钢筋,使螺栓自然下垂,保证螺栓的垂直度。
5、中心线复核
当螺栓穿好后,再一次复核固定架中心线与基础模板上中心线是否对齐,如发现移动则再调整。
6、螺栓固定
螺栓在固定架上穿好,调整标高及固定架的位置,确认准确无误后,用准备好的钢筋将螺栓与埋设好的基础钢筋焊接连接,同时将钢筋的四周与模
,连接钢筋
7、拆除固定架
当螺栓与基础钢筋、模板固定牢固,保证在浇筑混凝土时不会因浇捣原因引起螺栓移动,然后将螺母拧出,拆除固定架,准备下一个钢柱螺栓的预埋。
8、螺栓螺纹的保护
当螺栓埋设好后,可以在螺栓螺纹上涂适量的黄油,再用塑料皮包裹,
1、预埋螺栓复查的项目
当基础混凝土浇筑好后,在钢结构构件进场准备吊装前,应对预埋螺栓进行全方位的复核,取得真实有效的数据,以备对螺栓做必要的校正和在安装过程中做调整。
预埋螺栓主要应检查以下项目:
(1)、预埋螺栓中心线的偏移;
(2)、同一组螺栓之间的距离;
(3)、螺栓露出长度;
(4)、螺栓螺纹长度;
(5)、支承面的标高及水平度;
2、划出安装纵横十字线
为了在安装钢柱时钢柱的轴线位置,应此在基础上划出安装钢柱的纵横十字线,以便钢柱的中心线与纵横十字线对齐,在预埋螺栓复核时应将安装的纵横十字线在基础上划出。
3、调整螺母的放置
钢结构采用调整螺母(如图)来调整钢柱安装时的标高,应在钢结构吊
1、材料
螺栓的规格、型号质量应符合设计要求和钢结构工程施工质量验收规范(GB50205—2001)的要求,螺栓所用的圆钢应按规范进行复试,在螺栓进场前应检查圆钢的质量证明文件、出厂合格证及复试报告,螺母的质量证明文件。
2、螺栓埋设的允许偏差:(见下表)
3、混凝土浇筑好后预埋螺栓的螺纹应完好,没有砂浆污染。
六、注意事项
1、预埋螺栓进场后,在指定地点按规格分类堆放,防止螺纹被碰撞而损坏。
2、当测量放线时发现自己放的线与基础施工单位放的线有差别时,应通知基础施工单位一起进行检查,校正错误。
3、螺栓与基础钢筋焊接固定时,应采用点焊,不得应焊接引起螺栓有效截面的减小。
4、浇筑混凝土前,应对预埋螺栓进行检查,特别是间隔时间较长时。
包括平面位置和标高是否符合设计图纸要求,若发现误差及时进行纠正。
5、预埋螺栓外露部位,特别是螺纹部位在混凝土浇筑前应进行一次检查,凡未按要求涂黄油和包扎塑料布或包扎不严密,应返工重做,以免混凝土浇筑时被漏浆污染
6、在浇筑混凝土前应通知浇筑人员避免浇捣棒直接与预埋螺栓接触,以免移动螺栓位置。
格力电器(芜湖)空调出口加工基地预埋螺栓施工方案
7、预埋螺栓施工人员在施工现场应遵守“安全生产六大纪律”等相关的安全规程,当在混凝土柱顶埋设预埋螺栓时,应系好安全带。
8、焊接操作应有持有焊工合格证的焊工进行。
9、在施工现场由于模板施工有铁钉等物体,施工人员应注意防止铁钉扎脚。
11。
