楼板裂缝修复及碳纤维加固施工方案
- 格式:doc
- 大小:40.00 KB
- 文档页数:6
楼板裂缝修复及碳纤维加固施工方案前言:某中间房间中间部位南北向现浇板底贯穿裂缝,为了防止板内钢筋锈蚀,须对出现裂缝的板进行裂缝灌浆处理,拟对已产生裂缝部位进行碳纤维加固。
一、工程概况工程名称:工程地点:二、编制依据1、《混凝土结构加固的设计规范》GB50367-2007。
2、相关厂家的配套产品说明。
3、国家省、市有关法规。
三、主要材料:灌浆树脂、封缝胶、碳纤维布。
1、裂缝灌浆工作原理介绍:原理方法是利用机械的高压动力(高压灌注机),将环氧树脂胶灌浆材料注入混凝土裂缝中,当树脂胶到混凝土裂缝固化、膨胀、固结,这样固结的树脂胶体填充混凝土所有裂缝,以达到裂缝修补效果。
2、施工步骤:搭设施工脚手架——观测裂缝——基层处理——确定注入口———安装注射点——配灌浆树脂——安设灌浆器——灌浆——拆除灌浆器——清洗灌浆器——基层复原。
3、施工机具:①强力吹风机(清理裂缝);② 600ml量杯(配树脂胶);③ 4cm 宽开刀、小刮板(配封缝胶);④SL-500高压灌注机;⑤酒精、棉丝(清洗灌浆器);⑥手提打磨机(打磨封缝胶清理基层)。
4、注意事项:①施工前必须将抹灰层剔除干净,露出结构面;②施工时一定要保证裂缝干燥,切忌用水冲刷裂缝;③注入口尽量设置在裂缝较宽,开口较通畅的位置;④如使用底压灌浆封口胶要现配现用,每次配量不宜过多;⑤仰面注胶施工时必须佩戴防护镜;⑥灌浆结束后用酒精浸泡并清洗灌浆器,以便下次使用,切不可用其他稀料清洗。
四、碳纤维加固1加固建议本工程中出现的裂缝处于楼板位置,初步鉴定裂缝是由下向上发展,从结构安全角度考虑,对未贯通的裂缝,以及贯通的裂缝在灌浆结束后须在楼板裂缝部粘贴碳纤维布进行加固,在裂缝分布范围1600mm 宽度沿受力方向贴碳纤维布一层,沿裂缝方向碳纤维布边缘贴200mm 宽碳纤维压条一道;对已贯通的裂缝,在下部裂缝分布范围1600mm宽度沿受力方向贴碳纤维布一层,在上部裂缝分布范围1000mm宽度沿受力方向贴碳纤维布一层,沿裂缝方向碳纤维布边缘贴200mm宽碳纤维压条一道在灌浆结束后须在楼板上部及下部粘贴碳纤维布进行加固。

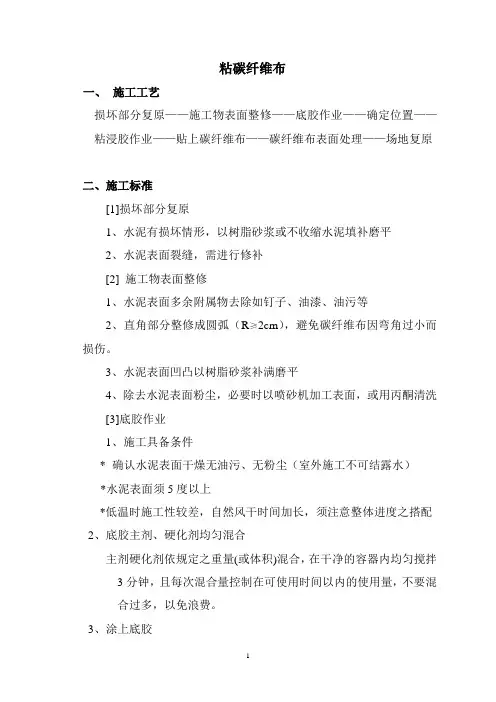

粘碳纤维布一、施工工艺损坏部分复原——施工物表面整修——底胶作业——确定位置——粘浸胶作业——贴上碳纤维布——碳纤维布表面处理——场地复原二、施工标准[1]损坏部分复原1、水泥有损坏情形,以树脂砂浆或不收缩水泥填补磨平2、水泥表面裂缝,需进行修补[2] 施工物表面整修1、水泥表面多余附属物去除如钉子、油漆、油污等2、直角部分整修成圆弧(R≥2cm),避免碳纤维布因弯角过小而损伤。
3、水泥表面凹凸以树脂砂浆补满磨平4、除去水泥表面粉尘,必要时以喷砂机加工表面,或用丙酮清洗[3]底胶作业1、施工具备条件* 确认水泥表面干燥无油污、无粉尘(室外施工不可结露水)*水泥表面须5度以上*低温时施工性较差,自然风干时间加长,须注意整体进度之搭配2、底胶主剂、硬化剂均匀混合主剂硬化剂依规定之重量(或体积)混合,在干净的容器内均匀搅拌3分钟,且每次混合量控制在可使用时间以内的使用量,不要混合过多,以免浪费。
3、涂上底胶直向、横向均匀涂抹于砼上,如底胶被水泥吸附,须再涂一遍直至表面全部充满为止。
4、自然风干风干期间避免被水、灰尘污染。
[4]确定位置1、碳纤维布与碳纤维布搭接须重叠20cm,搭接位置不可固定一位置,须错开。
2、横梁碳纤维布与碳纤维布搭接须于两端1/3或1/4处,不可于中央受力集中。
[5] 粘浸胶作业1、依设计尺寸裁剪出碳纤维布裁剪好之碳纤维布,须好好存放,避免皱折,不可沾到水或灰尘,裁前时远离电器设备,避免碳纤屑造成短路2、施工条件确认同底胶作业3、底胶表面无水、灰尘、异物附著(室外施工不可结露水)4、粘浸胶主剂、硬化剂均匀混合作业方式同底涂作业5、涂上粘浸胶*在粘浸胶可作用时间内,直向、横向均匀涂上,用量须管制于标准用量25%以内*温度较低时,粘浸胶流动性差,碳纤维布上时会有蛇行现象*可于使用前调整粘浸胶温度,改善作业性[6] 贴上碳纤维布1、贴上碳纤维布,如有皱折或翘起轻压使贴片密著2、压挤使碳纤维布、粘浸胶充分结合,并进行脱泡作业3、即时检查发现有未密合现象,以美工刀顺着纤维方向切并,充分注满粘浸胶,并加以压平。
一、编制依据:1、施工图本工程--------住宅小区1#楼(1B)三层楼板裂缝处理工程,因原设计梁、板结构混凝土强度等级为C30,建设过程中经现场检测三层混凝土板顶有不同程度裂缝,且裂缝较多。
经设计对上部荷载、构件强度、裂缝及挠度计算复核后,需进行加固,加固采用板底粘碳纤维布进行处理。
三、施工部署:1、施工总目标1)工期目标:本工程加固部分工期我公司计划为--天。
2)质量管理目标:分项工程合格率100%,优良率95%。
3)安全管理目标:杜绝重大伤亡事故,无伤事故,治安事故为零。
4)成本目标:确保公司确定的工程成本。
2、施工管理组织机构及职能分工1)本工程我公司在现场设项目经理部,项目经理部由项目管理部与施工队两层部门组成。
2)主要劳动力为本公司长期任用的技术工人,并已经过多次公司内部技术、安全考核。
3、主要材料1)碳纤维布:采用一级200克碳布,弹性模量不小于2.1×105MPa,极限强度不小于3000MPa,伸长率不小于1.5%。
2)碳纤维布粘接胶采用A类胶,相关指标符合《混凝土结构加固设计规范》GB50367-2006中4.5.3条的相关要求。
3)裂缝修补胶的安全性能指标符合《混凝土结构加固设计规范》GB50367-2006中4.6.1条的相关要求。
4、主要工程量一览表根据主要工程量一览表中工作量和工期,计划各工种施工人员如下:1、总施工进度计划本工程加固部分我公司计划工期定为===天,并根据实际工作量及甲方要求进行调整。
五、施工方法:裂缝修补施工工艺标准1.适用范围本方法适用于修补混凝土结构所出现的裂缝,恢复其整体性和使用功能。
2.施工准备2.1主要机具:角磨机、注胶器、钢丝刷。
2.2辅助机具:小锤、钻子、搅拌器、水平尺、盒尺等。
2.3主要材料:封缝胶、裂缝修补胶。
2.4作业条件:2.4.1 施工前先清理施工区域内的障碍物,清除施工面浮土及污渍。
2.4.2 根据裂缝的位置,搭设脚手架等防护措施。
碳纤维加固施工方案三篇篇一:碳纤维加固施工方案一、框架梁碳纤维复合材料加固方案1、加固范围及部位工程一层框架梁(详见加固平面布置图)加固工程。
2、编制依据与原则2.1、编制依据2.1.1《建筑防腐蚀工程验收标准》(GB-50212)2.1.2《建筑施工现场环境与卫生标准》JGJ 146-20XX2.1.3《建设工程质量验收统一标准》(GB-50300-20XX)2.1.4《涂装作业安全规程,涂装前处理工艺安全》GB76922.1.5《防腐蚀表面工程技术》2.1.6《混凝土结构加固设计规范》GB50367-20XX2.1.7《混凝土结构工程施工质量验收规范》GB50204-20XX2.1.8《工程建设标准强制性条文》2.1.9我公司制定的《施工组织设计管理办法》及《专业施工组织设计编制方法》。
2.2编制原则本施工组织设计作为指导施工的依据,编制依据以下几项编制:2.2.1在满足要求的基础上坚持技术先进、管理科学、经济实用的原则。
2.2.2坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则.2.2.3现行国家有关规范、标准和规程。
2.2.4做好环境保护,减少因施工对当地带来的一切干扰。
2.2.5我们的目标是通过精心组织、施工,向业主交一项质量优良、满意的工程。
施工准备:3.1材料及主要机具:3.1.1粘结剂:采用中国建筑科学研究院建研建材有限公司生产的昆仑牌MSR 碳纤维配套树脂、MSR找平树脂,必须有合格证明及检验报告。
3.1.2碳纤维布:采用XX同泰嘉华科技有限公司生产的TCS-І-300碳纤维布,必须有合格证明及检验报告。
3.1.3压接钢片及射钉必须有合格证明及检验报告。
3.1.4主要机具:角磨机、吹风机、滚压机、射钉枪等。
3.1.5拆除碳纤维布所在部位影响施工的附属设施。
3.1.6粘贴碳纤维布用的粘结剂和钢板准备完毕,并检查合格。
3.1.7施工工具经过调试、运转合格。

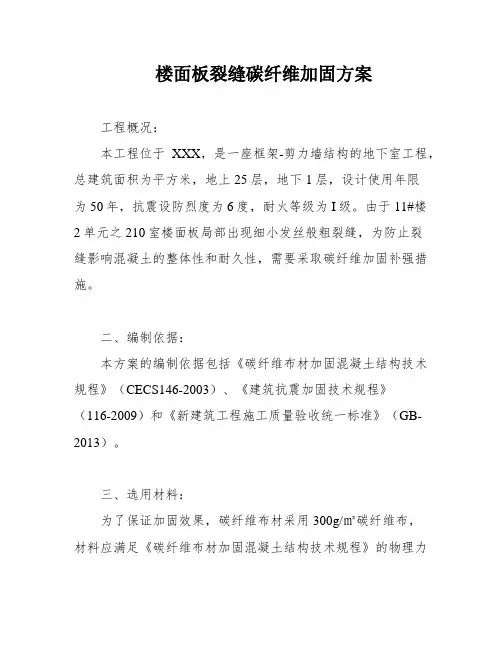

楼面板裂缝碳纤维加固方案工程概况:本工程位于XXX,是一座框架-剪力墙结构的地下室工程,总建筑面积为平方米,地上25层,地下1层,设计使用年限为50年,抗震设防烈度为6度,耐火等级为I级。
由于11#楼2单元之210室楼面板局部出现细小发丝般粗裂缝,为防止裂缝影响混凝土的整体性和耐久性,需要采取碳纤维加固补强措施。
二、编制依据:本方案的编制依据包括《碳纤维布材加固混凝土结构技术规程》(CECS146-2003)、《建筑抗震加固技术规程》(116-2009)和《新建筑工程施工质量验收统一标准》(GB-2013)。
三、选用材料:为了保证加固效果,碳纤维布材采用300g/㎡碳纤维布,材料应满足《碳纤维布材加固混凝土结构技术规程》的物理力学性能。
裂缝封堵设备及材料由专业厂家提供,并应满足各项物理力学性能。
四、碳纤维施工工艺:碳纤维加固补强的工艺流程包括表面处理、打磨清洗、涂刷底胶、修补找平、胶料配制、粘贴碳纤维、表面防护和检验。
表面处理时,需要清除粘贴部位混凝土表面浮灰,打磨平整,直至完全露出混凝土坚固的面。
若表面有蜂窝、裂缝,应采用高标号42.5水泥掺胶水批平打磨,用压缩空气吹泵净混凝土构件表面的灰尘。
3、涂刷底胶:按照环氧树脂涂刷的施工方法,按比例配制底层涂抹胶,均匀涂抹于混凝土表面,避免胶体结滴凝结,待底胶指触干燥后,方可进行下道工序施工。
4、混凝土表面修补找平:对于混凝土表面凹陷不平部位,应使用找平材料填补平整,确保没有棱角。
待找平材料表面指触干燥后,进行下一工序的施工。
5、胶料配制:在严格按比例充分搅拌后,配制胶料应无沉淀、色差、气泡,并应防止灰尘杂质混入胶料。
6、粘贴碳纤维布:在板构件的受拉区粘贴碳纤维布材料进行受弯加固,碳纤维布方向与加固处的受拉方向一致。
在采用粘贴碳纤维布材进行板面加固时,应卸载作业在结构上的活荷载。
碳纤维布纤维的受力方向的搭接长度不应小于200mm,当采用多条或多层碳纤维布加固时,各条或各层碳纤维布的搭接位置相互错开。
楼板碳纤维加固方案随着建筑物使用年限的增长,楼板承载力可能会逐渐减弱,出现裂缝、下沉等问题,这给建筑物的安全性带来了潜在威胁。
为了解决这一问题,楼板碳纤维加固方案应运而生。
本文将介绍楼板碳纤维加固方案的工作原理、材料使用、施工步骤以及加固效果等相关内容,旨在为解决楼板加固问题提供参考。
一、工作原理楼板碳纤维加固方案主要采用高强度碳纤维布与环氧树脂粘结剂相结合,形成一种加固材料,通过将其粘贴在楼板裂缝或受力较大区域上,以提高楼板的整体强度和承载能力。
碳纤维具有高强度、高刚度、耐腐蚀、轻质等特点,能够有效增强楼板的抗拉和抗弯能力,提高楼板的整体稳定性。
二、材料使用1. 碳纤维布:选择高强度碳纤维布作为加固材料,其具有较高的强度和刚度,能够有效提升楼板的承载能力。
2. 环氧树脂粘结剂:用于将碳纤维布与楼板表面粘贴在一起,形成一体化的加固材料。
环氧树脂具有很强的粘接能力和抗腐蚀性,能够确保碳纤维与楼板之间的牢固粘结。
三、施工步骤1. 表面处理:清理楼板表面的灰尘、油污等杂质,确保粘贴面干净整洁。
2. 基准线确定:根据楼板的设计要求,确定碳纤维布的粘贴位置和粘贴范围。
3. 粘贴碳纤维布:将环氧树脂粘结剂均匀涂布在楼板表面,然后将碳纤维布平整贴合在粘结剂上,确保布面光滑、无气泡。
4. 加固层增加:根据实际加固需求,可以适当增加碳纤维布和环氧树脂粘结剂的层数,以提高楼板的强度和稳定性。
5. 养护处理:完成碳纤维布的贴合后,根据环氧树脂粘结剂的要求,对加固层进行养护,以确保加固材料完全固化、达到最佳效果。
四、加固效果楼板碳纤维加固方案通过增加楼板的抗拉和抗弯能力,提升楼板的整体承载能力,可以有效解决楼板的开裂、下沉等问题,提高建筑物的安全性和稳定性。
此外,楼板碳纤维加固方案具有施工周期短、施工影响小、成本较低等优点。
相比传统的加固方法,碳纤维加固更加灵活方便,能够在不拆除楼板的情况下进行加固,减少对业主的使用影响。
第1篇本工程为某住宅小区楼板裂缝加固施工,楼板裂缝现象较为严重,影响建筑物的安全和使用寿命。
为了确保建筑物的安全,提高建筑物的使用寿命,特制定本施工方案。
二、施工依据1. 《建筑抗震设计规范》(GB50011-2010)2. 《建筑结构加固技术规范》(JGJ/T 138-2016)3. 《混凝土结构加固设计规范》(GB 50367-2006)4. 《建筑防水工程施工及验收规范》(GB 50208-2011)5. 施工图纸及设计变更文件6. 施工现场实际情况三、施工内容1. 楼板裂缝检测:采用目测、敲击、超声波等方法对楼板裂缝进行检测,确定裂缝位置、长度、宽度及深度。
2. 楼板裂缝修补:根据裂缝情况,选择合适的修补材料和方法,对裂缝进行修补。
3. 楼板加固:采用化学注浆、粘贴碳纤维布、粘贴钢板等方法对楼板进行加固。
4. 防水处理:对楼板进行防水处理,防止裂缝再次发生。
四、施工准备1. 施工人员:组织具备相关专业知识和技能的施工队伍,确保施工质量。
2. 施工材料:根据设计要求,准备足够的修补材料、加固材料、防水材料等。
3. 施工机具:准备必要的施工机具,如切割机、注浆机、电钻、喷枪等。
4. 施工现场:确保施工现场安全、整洁,符合施工要求。
五、施工工艺1. 楼板裂缝检测(1)目测:对楼板进行仔细观察,确定裂缝位置、长度、宽度及深度。
(2)敲击:用木槌敲击楼板,根据声音变化判断裂缝情况。
(3)超声波:采用超声波检测仪对裂缝进行检测,确定裂缝深度。
2. 楼板裂缝修补(1)清理裂缝:将裂缝附近的混凝土清理干净,去除松动、酥松的混凝土。
(2)修补材料:根据裂缝情况,选择合适的修补材料,如环氧树脂、聚合物水泥砂浆等。
(3)修补方法:将修补材料均匀涂抹在裂缝处,使其填充裂缝。
3. 楼板加固(1)化学注浆:将注浆材料注入裂缝,使其填充裂缝,提高楼板整体性。
(2)粘贴碳纤维布:将碳纤维布粘贴在楼板裂缝处,提高楼板抗裂性能。
楼板缝隙建复及碳纤维加固动工规划之阳早格格创做序止:现浇板底缝隙,为了预防板内钢筋锈蚀,须对于出现缝隙的板举止缝隙灌浆处理,拟对于已爆收缝隙部位举止碳纤维加固.一、工程表面工程称呼:西安下新创汇社区F区工程天面:西安市锦业两路与上林苑一路接汇处两、体例依据1、《混凝土结构加固的安排典型》GB50367-2007.2、相闭厂家的配套产品证明.3、国家省、市有闭规则.三、主要资料:灌浆树脂、启缝胶、碳纤维布.1、缝隙灌浆处事本理介绍:本理要领是利用板滞的下压能源(下压灌注机),将环氧树脂胶灌浆资料注进混凝土缝隙中,当树脂胶到混凝土缝隙固化、伸展、固结,那样固结的树脂胶体弥补混凝土所有缝隙,以达到缝隙建补效验.2、动工步调:拆办法工足脚架——瞅测缝隙——基层处理——决定注出心———拆置注射面——配灌浆树脂——安设灌浆器——灌浆——裁撤灌浆器——荡涤灌浆器——基层复本.3、动工机具:①强力吹风机(浑理缝隙);② 600ml量杯(配树脂胶);③ 4cm宽启刀、小刮板(配启缝胶);④SL-500下压灌注机;⑤酒粗、棉丝(荡涤灌浆器);⑥脚提挨磨机(挨磨启缝胶浑理基层).4、注意事项:①动工前必须将抹灰层剔除搞洁,暴露结构里;②动工时一定要包管缝隙搞燥,切忌用火冲刷缝隙;③注出心尽管树立正在缝隙较宽,启心较通畅的位子;④如使用底压灌浆启心胶要现配现用,屡屡配量没有宜过多;⑤俯里注胶动工时必须佩戴防备镜;⑥灌浆中断后用酒粗浸泡并荡涤灌浆器,以便下次使用,切没有成用其余密料荡涤.四、碳纤维加固1加固提议本工程中出现的缝隙处于楼板位子,收端审定缝隙是由冬季动工时,混凝土正在矮温条件下凝结时间延慢,从结构仄安角度思量,对于已领悟的缝隙,以及领悟的缝隙正在灌浆中断后须正在楼板缝隙部粘揭碳纤维布举止加固,正在缝隙分散范畴200mm宽度沿受力目标揭碳纤维布一层,沿缝隙目标碳纤维布边沿揭100mm宽碳纤维压条一讲;对于已领悟的缝隙,正在下部缝隙分散范畴200mm宽度沿受力目标揭碳纤维布一层,举止加固.2碳纤维布加固介绍《混凝土结构加固安排典型》代替,其编号为GB 50367-2006. 使用碳纤维加固技能是采与配套粘结树脂将碳纤维布粘揭于混凝土表面,产死一个新的复合体使巩固揭片与本有钢筋混凝土共共受力.删大结构的抗推或者抗剪本领,普及强度.抗裂性战结构的延性,战抗震加固的效率.3碳纤维加固动工工艺简介1、动工程序:混凝土基底处理——涂下层底胶——找仄胶找仄——揭碳纤维片——保护2、动工要领:(1)、混凝土基底处理1.1将楼板底部表面的障碍物扫除.1.2查看中露钢筋是可锈蚀,如有锈蚀,举止需要处理.对于通过剔凿、浑理战露筋的构件残破部分,举止建补、复本.1.3被粘揭混凝土表面应挨磨仄坦,除表面浮层、油污等纯量,曲至暴露结构新里,转角处粘揭要举止倒角处理,并挨磨成圆弧状,圆弧半径没有小于20mm,将混凝土表面内丙酮揩拭一遍,脆持混凝土表面搞燥.(2)、涂下层底胶:2.1、把底胶的主剂战固化剂按确定比率称量准确后搁进容器内,用搅拌器合匀称.一次调战量应以正在可使用时间内用完为准.2.2、正在底胶中宽禁增加溶剂.含有溶剂的毛刷或者用溶剂弄干了的滚筒没有得使用.2.3、用滚筒刷匀称天涂抹底胶.2.4、指触搞燥时间果气温分歧,普遍正在3小时到1天之间变更.2.5、底胶固化后,正在表面上有凸起部分时,要用砂纸磨光.(3)、找仄胶找仄:3.1、底胶涂刷后,混凝土表面没有服处用找仄胶找仄.(4)、揭碳纤维片4.1、确认粘揭表面搞燥.气温50C以下,相对于干度RH>85%时,如无灵验措时没有得动工.4.2、预防碳纤维受益,碳纤维片正在输送、储藏、裁切战粘揭历程中,宽禁受到直合.果此,揭片前应用钢曲尺与壁纸刀按确定尺寸切断碳纤维片,每段少度普遍以没有超出6m为宜.要使用更少的片材时,除粗心预防直合中,对于脱泡(即赶出气泡)、渗浸历程必须加位审慎支配.为预防片材正在保存历程中益坏,片材的裁切数量应按当天的用量为准.4.3、碳纤维背接洽必须拆接15cm以上,该部位应多涂粘结树脂,碳纤维横背没有需要拆接.4.4、粘接树脂的主剂战固化剂应按确定的比率称量准确,拆进容器,用搅拌器搅拌匀称.一次调战量应以正在可使用用完为准.4.5、揭片前用滚筒刷匀称天涂抹粘结树脂,称为下涂.下涂的涂量尺度如下.200g/m2的碳纤维片,400-500g/m2300g/m2正在碳纤维布,500-600 g/m24.6、揭片时,正在碳纤维片战树脂之间尽管没有要有气氛.可用罗推(博用功具)沿着纤维目标正在碳纤维片上滚压多次,使树脂浸进碳纤维中.4.7、碳纤维片动工30分钟后,用滚筒刷匀称涂抹粘结树脂,称为上涂.上涂涂量尺度如下:200g/m2正在碳纤维片,200-100 g/m2300g/m2正在碳纤维布,300-200 g/m24.8、举止空饱查看,并举止处理.4.9、须粘2层以上碳纤维布时,沉复4.5-4.8步调,并按照4.3的确定.(5)、保护5.1粘揭碳纤维片后,需自然保护24小进达到初期固化,应包管固化功夫没有受搞扰.5.2、正在每讲工序以来树脂固化之前,宜用塑料薄膜等遮挡以预防风沙或者雨火侵蚀.5.3、当树脂固化功夫存留气温落矮到50C以下的大概时,可采与矮温固化树脂,或者采与灵验的降温步伐.5.4、碳纤维片粘揭后,要达到安排强度,需自然保护,正在此功夫应预防揭片受到硬性冲打.。
地板裂缝修补及碳纤维加固施工方案前言:现浇楼板底部,为防止楼板钢筋锈蚀,有裂缝的楼板必须进行裂缝灌浆处理,裂缝处拟进行碳纤维加固部分。
一、项目概况项目名称:高新创汇小区F区项目地点:锦业二路与上林园一路交汇处2. 编译依据1.《混凝土结构加固设计规范》GB50367-2007。
2、相关厂家配套产品说明。
3、国家、省、市有关法律法规。
三、主要材料:灌浆树脂、接缝密封胶、碳纤维布。
1、裂缝注浆工作原理介绍:原理方法是利用机械高压动力(高压浇注机)将环氧树脂胶灌浆料注入混凝土裂缝中。
当树脂胶涂在混凝土裂缝上时,会发生固化、膨胀和固结,使固结的树脂胶体填满混凝土中的所有裂缝。
用于裂缝修复。
2、施工步骤:搭建施工脚手架-观察裂缝-基层处理-确定注浆口-安装注浆点-匹配注浆树脂-安装注浆装置-注浆-拆除注浆装置-清理注浆装置-基层修复。
3、施工设备:①强力吹风机(清理裂缝);② 600ml量杯(带树脂胶);③ 4c m宽刀,小刮刀(带密封胶);④ SL-500高压灌注机;⑥便携式研磨机(研磨封胶清洗基层)。
4.注意事项:①施工前必须拆除抹灰层,露出结构面;②施工时确保裂缝干燥,不得用水冲洗裂缝;③注入口应设置在裂缝较宽、开口较通畅的位置;④如采用底压灌浆密封胶,应备好使用,用量不宜过多;⑤背面注胶时必须佩戴护目镜;⑥注浆后,用酒精浸泡清洗注浆器,以便下次使用,不得用其他稀释剂清洗。
四、碳纤维加固1 强化建议这个项目的裂缝位于地板上。
裂缝的初步识别是冬季施工过程中低温条件下混凝土凝结时间延迟。
从结构安全的角度来看,未穿透的裂缝和被穿透的裂缝必须在完成后的注浆中。
楼板裂缝处贴碳纤维布加固,沿裂缝分布200mm宽的受力方向粘贴一层碳纤维布,沿裂缝分布处粘贴100mm宽的碳纤维珠碳纤维布边缘的裂缝方向。
沿受力方向在宽度上贴一层碳纤维布进行加固。
2 碳纤维布增强介绍由《混凝土结构加固设计规范》代替,编号为GB 50367-2006。
碳纤维加固-改造施工方案
简介
碳纤维加固技术是一种常用的结构加固手段,通过将高强度的碳纤维布与特定
的胶粘剂结合,可以有效提高结构的承载能力和耐久性。
本文将介绍碳纤维加固的基本原理、施工步骤和注意事项,为工程师和施工人员提供一份详细的改造施工方案。
基本原理
碳纤维加固的基本原理是利用碳纤维具有优异的拉伸性能和耐腐蚀性,在结构
受力部位施加碳纤维布,形成一个外部加固层,通过与基体结构的黏结作用,共同承担结构的荷载,从而提高整体结构的承载性能。
施工步骤
步骤一:表面处理
1.清洁表面,去除油污和松散物。
2.对表面进行修补,填补裂缝和凹坑,确保表面平整。
步骤二:粘结底层
1.涂刷胶粘剂于基面,形成底层。
2.碳纤维布贴附在底层上,确保整齐平滑。
步骤三:粘结中层
1.涂刷胶粘剂于碳纤维布表面。
2.再次贴附碳纤维布,确保整齐平滑。
步骤四:收尾工作
1.涂刷适当厚度的胶粘剂于碳纤维布表面。
2.最后贴附一层碳纤维布,保护和固定整个加固层。
注意事项
1.碳纤维加固前需对结构进行详细检测和评估,确保工程的可行性。
2.施工过程中应注意胶粘剂的质量和施工环境,避免影响加固效果。
3.确保碳纤维布的质量和规格符合要求,避免施工过程中出现质量问题。
4.施工人员应遵守相关安全操作规定,减少施工风险和事故发生。
结论
碳纤维加固技术是一种有效改善结构性能的方法,通过合理施工和质量控制,可以提高结构的承载能力和耐久性,延长结构的使用寿命。
在实际施工中,工程师和施工人员应严格按照施工方案进行操作,确保加固效果和工程质量。
楼板裂缝修复及碳纤维加固施工方案
前言:
某中间房间中间部位南北向现浇板底贯穿裂缝,为了防止板内钢筋锈蚀,须对出现裂缝的板进行裂缝灌浆处理,拟对已产生裂缝部位进行碳纤维加固。
一、工程概况
工程名称:
工程地点:
二、编制依据
1、《混凝土结构加固的设计规范》GB50367-2007。
2、相关厂家的配套产品说明。
3、国家省、市有关法规。
三、主要材料:
灌浆树脂、封缝胶、碳纤维布。
1、裂缝灌浆工作原理介绍:
原理方法是利用机械的高压动力(高压灌注机),将环氧树脂胶灌浆材料注入混凝土裂缝中,当树脂胶到混凝土裂缝固化、膨胀、固结,这样固结的树脂胶体填充混凝土所有裂缝,以达到裂缝修补效果。
2、施工步骤:
搭设施工脚手架——观测裂缝——基层处理——确定注入口———安装注射点——配灌浆树脂——安设灌浆器——灌浆——拆除灌浆器——清洗灌浆器——基层复原。
3、施工机具:
①强力吹风机(清理裂缝);② 600ml量杯(配树脂胶);③ 4cm 宽开刀、小刮板(配封缝胶);④SL-500高压灌注机;⑤酒精、棉丝(清洗灌浆器);⑥手提打磨机(打磨封缝胶清理基层)。
4、注意事项:
①施工前必须将抹灰层剔除干净,露出结构面;
②施工时一定要保证裂缝干燥,切忌用水冲刷裂缝;
③注入口尽量设置在裂缝较宽,开口较通畅的位置;
④如使用底压灌浆封口胶要现配现用,每次配量不宜过多;
⑤仰面注胶施工时必须佩戴防护镜;
⑥灌浆结束后用酒精浸泡并清洗灌浆器,以便下次使用,切不可用其他稀料清洗。
四、碳纤维加固
1加固建议
本工程中出现的裂缝处于楼板位置,初步鉴定裂缝是由下向上发展,从结构安全角度考虑,对未贯通的裂缝,以及贯通的裂缝在灌浆结束后须在楼板裂缝部粘贴碳纤维布进行加固,在裂缝分布范围1600mm 宽度沿受力方向贴碳纤维布一层,沿裂缝方向碳纤维布边缘贴200mm 宽碳纤维压条一道;对已贯通的裂缝,在下部裂缝分布范围1600mm
宽度沿受力方向贴碳纤维布一层,在上部裂缝分布范围1000mm宽度沿受力方向贴碳纤维布一层,沿裂缝方向碳纤维布边缘贴200mm宽碳纤维压条一道在灌浆结束后须在楼板上部及下部粘贴碳纤维布进行
加固。
2碳纤维布加固介绍
碳纤维布加固技术于国内最早通过的规范是2003年《碳纤维片材加固混凝土结构技术规程》,其编号为CECS146:2003,现已经被最新的国家标准规范2006《混凝土结构加固设计规范》代替,其编号为GB 50367-2006. 使用碳纤维加固技术是采用配套粘结树脂将碳纤维布
粘贴于混凝土表面,形成一个新的复合体使增强贴片与原有钢筋混凝土共同受力。
增大结构的抗拉或抗剪能力,提高强度。
抗裂性和结构的延性,和抗震加固的作用。
3碳纤维加固施工工艺简介
1、施工顺序:
混凝土基底处理——涂底层底胶——找平胶找平——贴碳纤维片——养护
2、施工方法:
(1)、混凝土基底处理
1.1将楼板底部表面的障碍物清除。
1.2检查外露钢筋是否锈蚀,如有锈蚀,进行必要处理。
对经过剔凿、清理和露筋的构件残缺部分,进行修补、复原。
1.3被粘贴混凝土表面应打磨平整,除表面浮层、油污等杂质,直至露出结构新面,转角处粘贴要进行倒角处理,并打磨成圆弧状,圆弧半径不小于20mm,将混凝土表面内丙酮擦拭一遍,保持混凝土表面干燥。
(2)、涂底层底胶:
2.1、把底胶的主剂和固化剂按规定比例称量准确后放入容器内,用搅拌器合均匀。
一次调和量应以在可使用时间内用完为准。
2.2、在底胶中严禁添加溶剂。
含有溶剂的毛刷或用溶剂弄湿了的滚筒不得使用。
2.3、用滚筒刷均匀地涂抹底胶。
2.4、指触干燥时间因气温不同,一般在3小时到1天之间变化。
2.5、底胶固化后,在表面上有凸起部分时,要用砂纸磨光。
(3)、找平胶找平:
3.1、底胶涂刷后,混凝土表面不平处用找平胶找平。
(4)、贴碳纤维片
4.1、确认粘贴表面干燥。
气温50C以下,相对湿度RH>85%时,如无有效措时不得施工。
4.2、防止碳纤维受损,碳纤维片在运输、储存、裁切和粘贴过程中,严禁受到弯折。
因此,贴片前应用钢直尺与壁纸刀按规定尺寸切断碳纤维片,每段长度一般以不超过6m为宜。
要使用更长的片材时,除精心防止弯折外,对脱泡(即赶出气泡)、渗浸过程必须加位谨慎操作。
为防止片材在保管过程中损坏,片材的裁切数量应按当天的用量为准。
4.3、碳纤维向接头必须搭接15cm以上,该部位应多涂粘结树脂,碳纤维横向不需要搭接。
4.4、粘接树脂的主剂和固化剂应按规定的比例称量准确,装入容器,用搅拌器搅拌均匀。
一次调和量应以在可使用用完为准。
4.5、贴片前用滚筒刷均匀地涂抹粘结树脂,称为下涂。
下涂的涂量标准如下。
200g/m2的碳纤维片,400-500g/m2
300g/m2在碳纤维布,500-600 g/m2
4.6、贴片时,在碳纤维片和树脂之间尽量不要有空气。
可用罗拉(专用工具)沿着纤维方向在碳纤维片上滚压多次,使树脂浸入碳纤维中。
4.7、碳纤维片施工30分钟后,用滚筒刷均匀涂抹粘结树脂,称为上涂。
上涂涂量标准如下:
200g/m2在碳纤维片,200-100 g/m2
300g/m2在碳纤维布,300-200 g/m2
4.8、进行空鼓检查,并进行处理。
4.9、须粘2层以上碳纤维布时,重复4.5-4.8步骤,并遵守4.3的规定。
(5)、养护
5.1粘贴碳纤维片后,需自然养护24小进达到初期固化,应保证固化期间不受干扰。
5.2、在每道工序以后树脂固化之前,宜用塑料薄膜等遮挡以防止风沙或雨水侵袭。
5.3、当树脂固化期间存在气温降低到50C以下的可能时,可采用低温固化树脂,或采取有效的升温措施。
5.4、碳纤维片粘贴后,要达到设计强度,需自然养护,在此期间应防止贴片受到硬性冲击。
