室内-外抹灰工程施工方案
- 格式:docx
- 大小:16.09 KB
- 文档页数:5

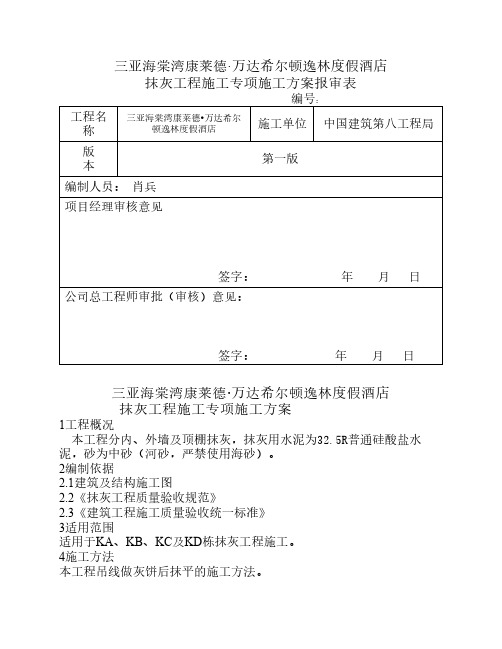

三亚海棠湾康莱德·万达希尔顿逸林度假酒店抹灰工程施工专项施工方案报审表编号:工程名称三亚海棠湾康莱德•万达希尔顿逸林度假酒店施工单位中国建筑第八工程局版本第一版编制人员: 肖兵项目经理审核意见签字: 年 月 日公司总工程师审批(审核)意见:签字: 年 月 日三亚海棠湾康莱德·万达希尔顿逸林度假酒店抹灰工程施工专项施工方案1工程概况本工程分内、外墙及顶棚抹灰,抹灰用水泥为32.5R普通硅酸盐水泥,砂为中砂(河砂,严禁使用海砂)。
2编制依据2.1建筑及结构施工图2.2《抹灰工程质量验收规范》2.3《建筑工程施工质量验收统一标准》3适用范围适用于KA、KB、KC及KD栋抹灰工程施工。
4施工方法本工程吊线做灰饼后抹平的施工方法。
4.1、施工准备4.1.1技术准备4.1.1.1熟悉图纸,抹灰工程必须由有经验的队伍施工。
4.1.1.2对分项作业人员要做严格的技术交底和安全教育。
4.1.1.3对原材料、施工机具进行仔细检查,确认满足施工要求。
4.1.2机具准备:搅拌机、手推车、2m靠尺、抹子、灰桶、脚手架、脚手板等。
4.1.3材料准备:32.5R普通硅酸盐水泥,有出厂证明和复试报告。
中砂,使用前过5mm孔径的筛子,进场后复试,各种物质含量指标符合设计要求。
4.2作业条件:结构施工完毕经有关部门检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用1:3的水泥砂浆分层嵌塞密实。
清理墙体表面的灰尘、油污,并洒水湿润。
大面积施工前,先做样板,经各方确认后再大面积施工。
4.3、外墙抹灰施工工艺KA、KB、KC及KD栋别墅外墙抹灰设计为:外墙A(涂料墙面):刷素水泥浆一道(内掺水重3-5%的白乳胶)12厚1:2.5防水水泥砂浆打底扫毛或划纹道8厚1:2.5防水水泥砂浆木抹搓平喷或滚刷底涂料一遍喷或滚涂料二遍外墙B(石材墙面):刷素水泥浆一道(内掺水重3-5%的白乳胶)15厚1:2.5防水水泥砂浆,分两次抹灰30厚1:2.5水泥砂浆,分层灌浆20厚石材面层(背面用双股16号铜丝绑扎与墙面固定)4.3.1、基层要求:基层表面灰蹅、污垢要清除干净,墙面凸出部分要剔平,凹进部分用1:3水泥砂浆补平,若墙面过于光滑,应剔毛或满刷一薄层掺10%801胶的1:1水泥砂浆;检查门窗位置、缝孔是否已经处理好。
一、工程概况本工程外墙面抹灰施工范围为整个建筑物的外墙面,包括墙面、窗台、窗套、门套等部位。
施工材料主要为水泥砂浆、砂、石灰等,施工方法采用手工抹灰。
二、施工准备1. 材料准备(1)水泥:应符合国家相关标准,选用32.5号以上普通硅酸盐水泥。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石灰:选用生石灰,熟化后使用。
(4)外加剂:如防水剂、防裂剂等。
2. 机具准备(1)搅拌机:用于搅拌砂浆。
(2)抹子:用于抹灰施工。
(3)靠尺:用于检查墙面平整度。
(4)水平尺:用于检查墙面垂直度。
(5)刷子:用于刷底漆和涂料。
3. 人员准备施工队伍应由有经验的抹灰工组成,确保施工质量。
4. 施工现场准备(1)清理施工现场,确保无杂物。
(2)搭建脚手架,确保施工安全。
(3)施工人员需佩戴安全帽、手套等防护用品。
三、施工工艺1. 基层处理(1)清理墙面,去除油污、灰尘等杂质。
(2)对墙面进行浇水湿润,使墙面充分吸水。
(3)检查墙面平整度,如有凹凸不平处,应进行打磨处理。
2. 抹灰施工(1)根据设计要求,设置灰饼和护角,确保墙面垂直度和平整度。
(2)采用分层抹灰法,先抹底层灰,再抹中层灰和面层灰。
(3)底层灰采用1:2.5水泥砂浆,厚度为10-15mm。
(4)中层灰采用1:3水泥砂浆,厚度为5-8mm。
(5)面层灰采用1:1水泥砂浆,厚度为2-3mm。
(6)抹灰过程中,注意砂浆的均匀性和密实性,确保墙面平整、光滑。
3. 抹灰后处理(1)抹灰完成后,待砂浆初凝后,用靠尺检查墙面平整度,如有偏差,应及时进行修补。
(2)墙面干燥后,进行打磨处理,使墙面光滑、平整。
(3)对抹灰墙面进行防水处理,提高墙面防水性能。
四、质量要求1. 墙面平整度应符合设计要求,无明显凹凸不平。
2. 墙面垂直度应符合设计要求,无明显倾斜。
3. 墙面光滑、无裂缝、无脱落。
4. 防水处理应达到设计要求,无渗漏现象。
五、安全文明施工1. 施工现场应保持整洁,不得乱堆乱放材料。
抹灰工程施工方案一、工程概况本项目为XXX小区1#-3#楼及地下室抹灰工程,建筑总面积约为XXXX平方米。
建筑结构为框架结构,地上XX层,地下X层。
本工程主要包括外墙抹灰、内墙抹灰、顶棚抹灰等施工内容。
二、施工准备1. 技术准备:根据施工图纸和规范要求,编制抹灰工程施工方案,明确施工顺序、施工方法、质量标准及验收要求。
同时,对施工人员进行技术交底和安全培训。
2. 材料准备:根据施工方案,提前准备所需材料,包括水泥、砂、石灰膏、建筑胶等。
材料应符合国家相关标准要求,并有出场合格证和复试报告。
3. 机具准备:准备好相应的施工机具,如抹子、批刀、水平尺、垂直线挂锤、搅拌机等。
4. 现场准备:确保施工现场清洁、平整,门窗框安装齐全,预留铁件、水电线管、配电箱等安装完毕。
三、施工流程1. 基层处理:对墙体基层进行清理,去除浮尘、油污、松散层等,然后涂刷界面处理剂,增强抹灰层与基层的粘结力。
2. 湿润基层:在施工前,对基层进行充分湿润,避免因基层吸水过快而影响抹灰层的附着强度。
3. 抹灰层施工:(1)底层抹灰:采用1:3水泥砂浆,厚度约为5-10mm,主要用于找平基层,确保墙面平整。
(2)中层抹灰:采用1:2.5水泥砂浆,厚度约为15-20mm,主要用于调整墙面垂直度和平整度。
(3)面层抹灰:采用1:1.5水泥砂浆,厚度约为5-10mm,主要用于表面找平和装饰。
4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持墙面湿润,防止抹灰层过快干燥导致开裂。
养护时间不少于7天。
5. 验收:施工完成后,组织验收,确保墙面抹灰质量符合规范要求。
四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准。
2. 加强施工过程控制,确保施工操作符合规范要求。
3. 定期对施工人员进行技术培训和质量教育,提高施工技能和质量意识。
4. 加强验收环节,对不合格部位及时整改,确保整体质量。
五、安全施工措施1. 施工前,对施工现场进行彻底清理,确保施工安全。
墙面一般抹灰工程施工方案和措施1 施工准备1、主要材料:(1)水泥:按施工和设计的要求选择水泥规格、型号,颜色一致,宜采用同一批号的产品。
(2)砂:按施工和设计的要求选择砂子粒径,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
(3)其它掺合料:107胶、外加剂,其掺入量应通过试验决定。
2、主要机具:搅拌机、筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2 施工方案工艺流程:基层处理→找规矩→抹底层灰→抹面层砂浆→找平→养护1、抹灰前对基层表面的灰尘、污垢、碱膜等物均应仔细清理干净,并在施工前对基体浇水湿润。
2、找规矩:(1)做标志块: 用标杆对抹灰墙体的垂直平整度进行检验,然后在2m左右高度按抹灰厚度各做一个标准标志块(灰饼),其大小在5cm左右。
再用线吊垂直确定墙下部对应的两个标志块厚度,然后拉线按间距1.2~1.5m 左右加做若干标志块.(2)冲筋: 在上下两个标志块之间先抹出一条长梯形灰埂,其宽度为10cm左右,厚度与标志块相平,作为墙面抹底子灰填平的标准。
(3)阴阳角找方: 先在阳角一侧墙做基线,用方尺将阳角先规方,然后在墙角弹出抹灰准线,并在准线上下两端挂通线作标志块。
3、抹底层砂浆:刷10厚DP-HP砂浆打底赶光。
4、抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,抹2厚DP-HP砂浆罩面。
5、找平:满刮2厚耐水腻子找平;6、养护:水泥砂浆抹灰层应喷水养护。
3 质量要求1、抹灰面层不得有裂缝、空鼓等缺陷。
2、表面光滑、洁净,接槎平整、无缺棱掉角。
3、实测允许偏差按中级抹灰标准来控制。
4 注意事项1、每层抹灰的厚度不要太厚达到设计要求即可,以免粘接不牢造成空鼓;抹灰时要保证周围的温度以及不能有穿堂风,在抹完灰后要进行至少一周的养护,避免表面出现裂缝。
重庆同景国际城D组团抹灰施工方案编制人审核人 ______________审批人编制单位:中铁二十局集团第六工程有限公司重庆同景国际城项目部2014 年6月1日工程概况《本工程为重庆同景国际城D组团,位于重庆市南岸区茶园(茶园—鹿角组团石庙片区),本次设计D组团总建筑面160534.37卅,其中地上建筑面积134883.02m2,地下建筑面积:25651.35m i,容积率1.7, 建筑密度:28.63%,绿化率:30.57%,停车位:817辆。
设计使用年限为50 年。
1.1结构型式本次设计为D 组团(D1-D3)11 + 1F、(D5-D7)11 + 1F、D4为9+1F 小高层住宅、(D8-D36)7+1F多层住宅及S4商业、D组团地下一号、二号、三号车库组团。
主要结构类型为框架剪力墙结构,部分为异形框架剪力墙结构。
主体高度最低24m,最高36m基础包括桩基础,独立基础和条形基础。
1.2抗震设防类别丙类。
1.3抗震等级包括:四级抗震、剪力墙三级、框架四级抗震、框支框架二级。
1.4建筑结构安全等级:二级,耐火等级为一级。
1.5本工程场地地震基本烈度为6 度, 设计地震分组为第一组, 设计基本地震加速度值为0.05g。
1.6本工程混凝土结构的环境类别:与土壤或水直接接触部分的梁、板、柱、侧壁为二a 类环境,其他部分为一类环境。
一、编制依据1.1重庆同景国际城D组团设计施工图。
1.2《住宅装饰装修工程施工规范》GB5024-20021.3《建筑装饰装修工程质量验收规范》GB50210-20011.4《重庆同景国际城D组团》工程施工组织设计1.5 《民用建筑工程室内环境污染控制规范》二、施工准备1 、技术准备1.1按设计要求和工程质量目标准备相应的施工工艺规程;施工验收规范施工质量检验平定标准。
1.2进行逐级技术交底:专业工长以书面形式向班组进行交底,班组长再向工人进行交底。
技术交底要有重点,要有针对性,要针对班组和个人的技术特点,针对关键部位和质量控制点,提出具体措施和要求。
一、工程概况本工程涉及砌体内外抹灰,主要包括内墙和外墙的抹灰施工。
抹灰层应达到平整、牢固、无裂缝、无脱落,且与基层粘结牢固,表面色泽均匀。
二、施工准备1. 材料准备:水泥、砂、外加剂、界面剂、纤维网、砂纸、抹子、搅拌机、吊线、喷壶等。
2. 人员准备:抹灰施工人员、质量检验人员、安全员等。
3. 工具准备:搅拌机、电钻、手推车、铁锹、挂杆、塑料桶、抹子、砂纸、吊线、喷壶等。
4. 施工场地准备:确保施工场地平整、清洁,满足施工要求。
三、施工工艺1. 基层处理(1)墙面清理:清除墙面上的废余砂浆、灰尘、污垢、油渍、铅丝头等。
(2)表面处理:对光滑的墙面进行毛化处理,提高抹灰层与基层的粘结力。
(3)界面处理:刷界面剂,增强抹灰层与基层的粘结力。
2. 砌体与砼梁板柱接缝处理(1)接缝处贴纤维网:纤维网每边搭贴宽度为250mm,纤维网间的搭接宽度为100mm。
(2)用水泥钉钉挂,铺贴平稳,不得翘曲。
3. 抹灰施工(1)基层处理:将基层表面处理平整,洒水湿润。
(2)刮涂或刷涂界面剂:按常规方法进行刮涂或刷涂,厚度为0.5~1毫米。
(3)抹底层砂浆:用1:3水泥砂浆抹底层,厚度约为12mm。
(4)抹罩面灰:用1:2.5水泥砂浆抹罩面灰,厚度约为5~8mm。
4. 养护(1)抹灰完成后,应及时覆盖湿布,保持湿润。
(2)养护时间不少于7天,以确保抹灰层强度。
四、施工质量控制1. 基层处理:确保基层表面平整、无裂缝、无脱落。
2. 界面处理:界面剂涂刷均匀,无遗漏。
3. 抹灰层厚度:底层砂浆厚度约为12mm,罩面灰厚度约为5~8mm。
4. 抹灰层平整度:抹灰层表面平整,无凹凸不平现象。
5. 抹灰层粘结力:抹灰层与基层粘结牢固,无裂缝、脱落现象。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场应设置警示标志,防止人员误入。
3. 施工过程中,注意高空作业安全,防止坠落。
4. 电气设备应按要求接地,防止触电事故。
抹灰工程施工方案一、抹灰工程<1>干粉砂浆的运用⑴干粉砂浆储存:对于袋装干粉砂浆在现场储存要及时采取防雨、防潮措施,并按不同品种、编号分别堆放,⑵施工过程的质量控制1)现场采用符合国家标准的饮用水(自来水)拌制砂浆。
2)普通干粉砂浆搅拌应均匀,搅拌时间最少5min,随伴随用,除水外不得添加其它成分。
按产品说明书的规定加水,稠度满足现行施工规范的有关规定3)干粉抹灰砂浆的抹灰层平均厚度应符合设计规定。
干粉抹灰砂浆的每遍抹灰厚度为7~9mm,应待前一遍抹灰层凝结后,防可涂抹后一层,面层强度不应低于基层强度。
4)干粉砂浆施工时砂浆温度不宜低于5℃,其中干粉地面砂浆施工时环境温度要≥5℃。
砂浆在施工后,硬化初期不得受冻。
5)抹灰前必须对基层进行清理,对所有螺栓眼进行填嵌密实,对基层进行适度湿润,先批刮界面剂,其厚度不宜超过2mm,表面稍干后,即可进行抹灰施工。
<2>抹灰一般要求⑴抹灰前应按照设计图纸要求进行技术交底,检查抹灰基层大面的表面平整、垂直度,局部凸出或凹进处应提前处理,确定抹灰层的总厚度。
⑵抹灰前将墙上的固定模板螺栓孔、水电管道洞槽,用1~3水泥砂浆或C15细石混凝土填嵌密实。
⑶抹灰层厚度,内墙控制在15~20mm左右,外墙控制在15~30之间,抹灰总厚度大于或等于35mm时,应采取加强措施(钉钢丝网片、分层抹灰等)。
不同材料基体交接处表面的抹灰应采取防止开裂的加强措施(钉钢丝网片等)。
⑷不同品种不同干粉砂浆不得混合使用,每层楼必须采用同一种砂浆。
⑸干粉砂交浆应符合设计及样板的要求。
应提供出厂合格证,现场抽样复试合格。
⑴抹灰前小砌块填充墙与钢筋混凝土构件接缝处,应固定设置不小于每侧200mm的镀锌钢丝网片,用装饰保温钉固定于墙上。
⑵基层面的尘土、油污、水泥浆块等杂物应清除干净。
局部凸出部分应凿平。
凹进深度大于20mm应用1:3水泥砂浆分层补平。
基层处理后,做灰饼、护角、冲筋。
⑶常温下在抹灰前12d应对混凝土墙面浇水充分湿润,夏季炎热砌块填充墙上视干燥情况适量引水。
外墙抹灰工艺流程及施工方法一、抹灰工程施工准备(一)材料准备采用32.5普通硅酸盐水泥,中砂,含泥量不应大于3%。
所用水泥、砂等均需有合格证及复检报告。
(二)机具准备砂浆搅拌机、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、铁抹子。
(三)作业条件需抹灰(贴砖)房间室内砌筑及墙体内管线安装完成,符合设计、规范要求;检查门窗框及需要埋设的配电管、接线盒、管道套管等是否固定牢固,门窗框是否方正。
如发现问题,进行调整,使其符合设计及验收规范的要求;门窗框连接缝隙用1:2水泥砂浆分层嵌塞密实,外门窗须清理完成后用聚氨酯发泡密封胶填实,并须做好门窗框的成品保护工作;搭好抹灰用脚手架,并须检查以确定其安全可靠;抹灰前熟悉图纸,做好抹灰样板间,经检查达到要求标准后,再大面积抹灰施工;不同材料墙体交接处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于200mm。
二、墙面抹灰(一)工艺流程门窗框四周填实封堵→墙面清理、浇水湿润→基层处理、挂网、甩浆→吊垂直、套方、做灰饼冲筋、护角→底层抹灰→找平层面层抹灰→养护。
(二)施工要点1)基层清理完毕后,须先进行挂网、甩浆(基层为混凝土时)工作,钢丝网宽度不得小于200mm,甩浆凝固并用手掰不动为宜。
当抹灰基层为混凝土时,须在抹灰前对基层进行“毛化”处理,其处理方法一般可采用如下两种:一种是将其光滑的表面用尖钻凿毛,剔去光面,使其表面粗糙不平,并用水冲洗干净;另一种是在混凝土面层用机械喷涂或是用苕帚甩上一层素水泥浆(内掺建筑胶),使其凝固在光滑的混凝土基层表面,用手掰不动为好。
砖砌体与混凝土结构接缝处放置不小于200mm宽的钢丝网。
2)按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,制作灰饼,灰饼间距一般为1.5米左右,用1:2.5水泥砂浆抹成5cm见方形状。
在墙、柱、楼梯梁板等室内阳角处均做2200高1:2水泥砂浆护角,其中门窗洞口处粉到洞顶。

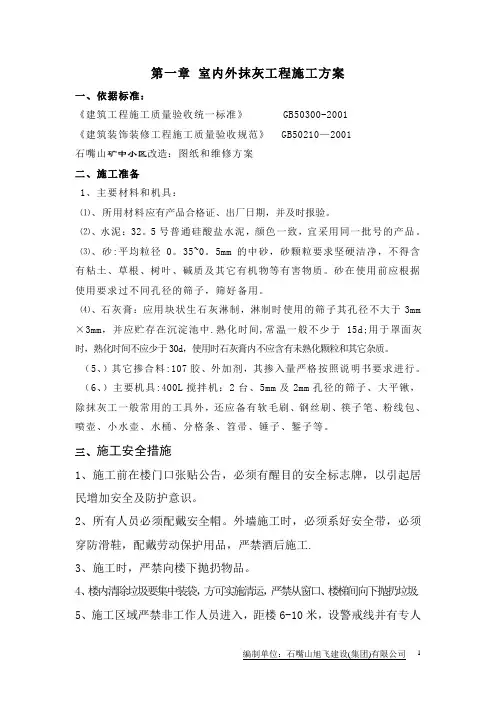

第一章室内外抹灰工程施工方案一、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210—2001石嘴山矿中小区改造:图纸和维修方案二、施工准备1、主要材料和机具:⑴、所用材料应有产品合格证、出厂日期,并及时报验。
⑵、水泥:32。
5号普通硅酸盐水泥,颜色一致,宜采用同一批号的产品。
⑶、砂:平均粒径0。
35~0。
5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
⑷、石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm ×3mm,并应贮存在沉淀池中.熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。
(5、)其它掺合料:107胶、外加剂,其掺入量严格按照说明书要求进行。
(6、)主要机具:400L搅拌机:2台、5mm及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
三、施工安全措施1、施工前在楼门口张贴公告,必须有醒目的安全标志牌,以引起居民增加安全及防护意识。
2、所有人员必须配戴安全帽。
外墙施工时,必须系好安全带,必须穿防滑鞋,配戴劳动保护用品,严禁酒后施工.3、施工时,严禁向楼下抛扔物品。
4、楼内清除垃圾要集中装袋,方可实施清运,严禁从窗口、楼梯间向下抛扔垃圾.5、施工区域严禁非工作人员进入,距楼6-10米,设警戒线并有专人看护,线内闲人不得进出.6、遇有四级以上风及雷雨严禁施工。
7、楼梯通道上搭长度不少于5m,高度不小于2m的防护棚,并在中心悬挂警示标志。
8、根据现场实际情况,采用双排脚手架,架体立杆内侧采用安全密目网全封闭围挡施工。
3.2米高搭设首层平网,随施工进度设随层网,每隔6米设层间网。
一、工程概况本工程为某住宅小区外墙抹灰工程,施工面积共计10000平方米。
工程内容包括外墙基层处理、抹灰层施工、表面处理等。
施工工期为60天,要求施工质量达到国家标准。
二、施工准备1. 材料准备(1)基层处理材料:界面剂、外墙腻子、防水剂等。
(2)抹灰材料:水泥、砂子、外加剂等。
(3)表面处理材料:涂料、腻子等。
2. 机械设备准备(1)搅拌机、切割机、打磨机等。
(2)施工电梯、吊车等。
3. 人员准备(1)施工队伍:施工人员、技术员、质检员等。
(2)培训:对施工人员进行专业技能培训,确保施工质量。
三、施工工艺1. 基层处理(1)清除墙面浮尘、油污、杂物等。
(2)涂抹界面剂,增强基层与抹灰层的粘结力。
(3)检查基层平整度,如有不平整处,进行打磨处理。
2. 抹灰层施工(1)按照设计要求,设置抹灰层厚度。
(2)根据水泥、砂子、外加剂等材料比例,进行搅拌均匀。
(3)使用抹子将抹灰材料均匀涂抹在基层上,确保抹灰层平整、均匀。
(4)抹灰层施工分两次进行,第一次抹灰层厚度为总厚度的2/3,第二次抹灰层厚度为总厚度的1/3。
3. 表面处理(1)抹灰层达到一定强度后,进行打磨处理,去除凸起、凹陷等缺陷。
(2)涂抹外墙腻子,使墙面平整、光滑。
(3)腻子干燥后,进行打磨处理。
(4)涂刷外墙涂料,确保墙面颜色均匀、美观。
四、施工质量控制1. 基层处理:确保基层平整、无油污、无杂物。
2. 抹灰层施工:确保抹灰层厚度均匀、平整、无空鼓、无裂缝。
3. 表面处理:确保墙面光滑、颜色均匀、美观。
4. 施工过程中,严格控制材料配比,确保施工质量。
五、施工安全1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备操作人员必须持证上岗,确保操作规范。
3. 施工现场设置安全警示标志,提醒施工人员注意安全。
4. 施工过程中,加强现场巡查,及时发现并解决安全隐患。
六、施工进度安排1. 第1-5天:施工队伍进场,进行材料、机械设备、人员准备。
第1篇一、工程概况1. 工程名称:XX装饰装修工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX平方米4. 工程内容:主要包括抹灰、腻子、涂料、瓷砖、石材等装饰装修工程5. 施工单位:XX装饰装修有限公司二、施工依据1. 国家及地方相关标准、规范2. 设计图纸3. 施工合同4. 施工组织设计三、施工准备1. 技术准备(1)组织施工人员学习图纸、施工规范和操作规程,提高施工人员的质量意识和操作技能。
(2)对施工人员进行技术交底,明确施工要求、质量标准、安全措施等。
2. 材料准备(1)水泥、砂子、石灰等原材料应符合国家相关标准。
(2)腻子、涂料、瓷砖、石材等装饰材料应符合设计要求和质量标准。
3. 工具设备准备(1)搅拌机、砂轮机、切割机、电钻、水平尺、直角尺、线锤等施工工具。
(2)电动抹灰机、砂浆泵、运输车等施工设备。
4. 施工现场准备(1)施工场地平整、清洁,排水设施完善。
(2)施工现场临时用电、用水设施齐全,符合安全要求。
(3)施工现场设置安全警示标志,确保施工安全。
四、施工工艺流程1. 施工准备(1)检查施工现场,确保符合施工要求。
(2)组织施工人员、材料、设备进场。
2. 材料验收(1)对进场材料进行验收,确保材料质量符合要求。
(2)对不合格材料进行退场或更换。
3. 基层处理(1)对基层进行清理,去除浮尘、油污、松动、裂缝等。
(2)对基层进行修补,确保基层平整、牢固。
4. 抹灰施工(1)抹灰前,对基层进行湿润,提高抹灰层与基层的粘结强度。
(2)按设计要求,分层抹灰,每层厚度控制在5-10mm。
(3)抹灰时,采用电动抹灰机或人工抹灰,确保抹灰层平整、密实。
(4)抹灰层初凝后,进行打磨、修整,确保抹灰层光滑、美观。
5. 耐水腻子施工(1)腻子搅拌均匀,按设计要求进行涂抹。
(2)腻子层厚度控制在1-2mm,待腻子层干燥后进行打磨、修整。
6. 涂料施工(1)涂料搅拌均匀,按设计要求进行涂抹。
第1篇一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 施工时间:____________________二、施工依据1. 国家相关建筑规范和标准2. 设计图纸及相关施工图3. 工程合同及施工组织设计4. 材料供应商提供的材料性能报告三、施工准备1. 人员准备- 组织施工队伍,明确各工种人员及职责。
- 对施工人员进行技术培训和安全教育。
2. 材料准备- 确保水泥、砂、石灰、腻子粉等材料符合质量标准。
- 检查材料的存放条件,避免受潮、受冻。
3. 工具准备- 水泥浆搅拌机、砂浆搅拌机、筛网、铁锹、刮板、辊子、水平尺、线锤、标尺等。
4. 施工设备- 喷浆机、喷枪、切割机、切割片、电钻、电锤等。
四、施工工艺流程1. 基层处理- 清理墙面,去除松动、空鼓、油污、浮土等。
- 检查墙面平整度,必要时进行打磨或凿除。
- 涂刷界面剂,增强基层与抹灰层的粘结力。
2. 弹线找平- 根据设计要求,弹线找平,确保墙面垂直、水平。
3. 抹灰层施工- 底层抹灰:- 按比例配制水泥砂浆,搅拌均匀。
- 使用刮板将砂浆均匀涂抹在基层上。
- 用刮板刮平,并用辊子滚压,使表面密实、平整。
- 中层抹灰:- 待底层抹灰干燥后,进行中层抹灰。
- 重复底层抹灰的施工步骤,确保中层抹灰的平整度和密实度。
- 面层抹灰:- 待中层抹灰干燥后,进行面层抹灰。
- 使用腻子粉进行抹灰,以达到所需的平整度和光滑度。
- 使用刮板和辊子进行刮平、滚压。
4. 养护- 抹灰完成后,应及时进行养护,保持墙面湿润,避免裂缝和脱落。
五、质量控制要点1. 材料质量- 确保所用材料符合国家标准和设计要求。
- 材料进场时,需进行抽样检验。
2. 施工质量- 基层处理要彻底,无油污、浮土等。
抹灰工程施工方案本工程住宅楼外墙面做法为:涂料墙面;瓷砖墙面;内墙做法:起居室、卧室、书房、餐厅、储藏室:抹灰墙面刮腻子两边,面层用户自理;卫生间、厨房:水泥砂浆打底扫毛,面层用户自理;楼梯间;水泥珍珠岩保温砂浆墙面,刷白色乳胶漆;前室:刷白色乳胶漆;门厅:花岗石墙面(粘贴式);机房、封阳台:抹灰墙面刮腻子两边,面层用户自理;顶棚做法:刮腻子两边,面层用户自理(起居室、卧室、书房、餐厅、储藏室、封阳台);乳胶漆顶棚(楼梯间、前室、门厅);混凝土打磨成光面,面层用户自理(卫生间、厨房)一、一般规定:1、抹灰工程采用的砂浆品种应符合设计要求2、砂浆的配比和稠度经检验合格后方可使用。
3、抹灰用石灰膏的熟化期不应少于15天。
4、外窗台、窗楣、雨蓬、阳台、压顶和突出腰线等,上面应作流水坡度,下面应作滴水线(<60mm)或滴水槽(>60mm).5、雨季室外抹灰工程应采取防雨措施,防止抹灰层终凝前受雨淋而损坏。
6、抹灰工程应对下列隐蔽工程项目进行隐蔽:1)、抹灰层总厚度达于或等于35mm时的加强措施。
2)、不同材料基体交接处的加强措施。
7、检验批的划分:1)、相同材料、工艺和施工条件的室外抹灰工程每500~1000m2划分一个检验批。
2)、相同材料、工艺和施工条件的室内抹灰工程每50个自然间划分一个检验批。
8、外墙抹灰前应先安装门框、护栏等,并应将墙上的施工洞口堵塞密实。
9、室内墙面、柱角、门洞口的阳角做法应符合设计要求,当设计无要求时,应采用1:2水泥砂浆作暗护角,其高度不应低于2m,每侧宽度不小于50mm。
10、外墙与顶棚的抹灰层与基层之间及各抹灰层之间粘接牢固。
二、施工准备:2.1、作业条件(1)结构施工完毕并经监督站检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用掺入少量麻刀的1:3的水泥砂浆分层嵌塞密实。
(2)处理墙体表面的灰尘、油污,并洒水温润。
(3)大面积施工前,先做样板,经各方确认后再大面积施工。
外墙抹灰施工方案范本本外墙抹灰施工方案的编制依据为国家相关标准和规范,以及施工单位的实际经验和技术水平。
二、工程概况本工程为某住宅小区的外墙抹灰工程,总面积约为2000平方米。
建筑结构为钢筋混凝土框架结构,外墙为砖混结构。
三、材料要求本工程所需材料应符合国家相关标准和规范,包括水泥、石膏、砂子、纤维网格布等。
所有材料应经过质量检验合格后方可使用。
四、主要机具准备本工程所需机具包括抹灰机、砂浆搅拌机、电动切割机、钢丝刷等。
所有机具应经过检验合格后方可使用。
五、施工准备施工前应对墙体进行清洗和处理,确保墙体表面平整、干燥、无油污等。
同时,应对施工现场进行清理,确保施工安全和文明施工。
六、施工技术方法1.墙体处理:将墙体表面清洗干净,去除松散的灰层和油污等杂物,确保墙体表面平整、干燥、无油污等。
2.砂浆配制:将水泥、石膏、砂子等按一定比例混合,加入适量的水进行搅拌,制成均匀的砂浆。
3.抹灰:使用抹灰机将砂浆均匀地涂抹在墙体表面上,厚度应控制在5-10毫米之间。
4.罩面处理:在抹灰完成后,使用抹灰机将砂浆均匀地涂抹在墙体表面上,厚度应控制在2-3毫米之间。
5.罩面处理:在罩面处理完成后,使用电动切割机将墙面上的凸出部分切割平整,并使用钢丝刷对墙面进行打磨,使其表面平整、光滑。
6.纤维网格布处理:在罩面处理完成后,将纤维网格布贴在墙面上,用砂浆将其固定,增强墙体的抗裂性和耐久性。
7.抹面处理:在纤维网格布处理完成后,使用抹灰机将砂浆均匀地涂抹在墙体表面上,厚度应控制在2-3毫米之间。
8.抛光处理:在抹面处理完成后,使用钢丝刷对墙面进行抛光处理,使其表面平整、光滑。
七、质量要求本工程的质量应符合国家相关标准和规范,墙面应平整、光滑、无空鼓、无开裂、无起泡等缺陷。
八、外墙渗漏水的处理在施工过程中,应注意防止墙体渗漏水。
如发现墙体渗漏水,应及时处理,确保施工质量。
九、成品保护施工完成后,应对抹灰墙面进行保护,防止外力损伤和污染。
五星级酒店项目室内外装饰工程方案一、抹灰工程1、工艺流程 基底处理→做冲筋→底层抹灰→ 中层抹灰→面层抹灰2、主要施工方法(1)抹灰前对基底表面的灰尘、 污垢、油渍、碱膜等均应子细清除干净, 并洒水湿润,砼表面应预先进行剥皮斩毛处理,用 SN-2 型增毛剂扫毛一遍。
(2) 抹灰的工艺流程普通按照“先上后下”的原则进行, 以便做到减少 修理,保护成品。
(3)在墙面上用 2m 托线板进行挂线做塌饼,洒水湿润墙面,用 1:2 水 泥砂浆做好门窗及阴阳角的侧边和护角。
然后做竖筋刮糙;(4) 墙面基底凹凸不平或者抹灰层较厚处必须先用水泥砂浆分层垫平, 每 层厚度不宜大于 2cm ,必要时可使用钢丝网加固。
(5)底层抹灰应压实粉平,使其粘结坚固,中层应待底层稍干后方能进 行操作,并用刮尺和木蟹打平整。
(6)罩面应待中层达到六七成干后进行,先从阴角、阳角开始,铁板压 光应不少于两遍,厚度不大于 2mm 。
(7)所用的砂浆配比和材料品种按设计要求选用。
(8)抹灰面层不得有爆灰和裂缝,各抹灰层之间及基底应粘结坚固,不 得有脱层、空鼓等缺陷。
(9)表面光滑,洁净,接搓平整,灰线清晰,顺直,无缺角掉棱。
(10)各部位抹灰严格按工艺标准施工,不合格部份铲掉重做。
3、质量控制要点(1)基层处理(2)冲筋 允许偏差值2mm2mm2mm3mm分项名称 表面平整 阴阳角方整 阴阳角垂直 立面垂直(3)面层抹灰二、涂料工程1、材料(1)所采用的涂料和半成品(包括施工现场配制的),均应有品名、种类、颜色、制作时间、贮存有效期、使用说明和产品合格证。
(2) 外墙涂料使用具有耐碱和耐光性能的颜料。
涂料所用腻子的塑性和易涂性应满足施工要求,干燥后应坚固,并按基层、底层涂料和面层涂料的性能配套使用。
2、抹灰表面施涂(1)施涂前将基体或者基层的缺棱掉角处,用 1:3 水泥砂浆(聚合物水泥砂浆)修补;表面麻面及缝隙用腻子填补齐平。
(2)基层表面上的灰尘、污垢、溅沫和砂浆流痕清除干净。
外墙抹灰施工方案(优秀8篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如计划报告、合同协议、心得体会、演讲致辞、条据文书、策划方案、规章制度、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as plan reports, contract agreements, insights, speeches, policy documents, planning plans, rules and regulations, teaching materials, complete essays, and other sample essays. If you would like to learn about different sample formats and writing methods, please stay tuned!外墙抹灰施工方案(优秀8篇)为了确保事情或工作有效开展,常常需要预先准备方案,方案是有很强可操作性的书面计划。
—、工程概况本工程室内抹灰设计为水泥砂浆一般抹灰,表面为细毛面,不做面层二、施工准备1、主体结构完成并经过验收合格后方可进入抹灰工程的施工。
2、对已完工的主体结构进行检查,清除砌体及混凝土表面的残留物、浮土等,填补脚手架眼,对胀模的混凝土进行剔凿。
3、根据施工工期,组织安排劳动力。
4、制定材料需用计划,落实所用材料。
5、按技术工艺、质量标准进行交底。
三、施工工艺流程基层清理7墙面处理7墙面浇水湿润7吊垂直、套方、找规矩、抹灰饼r抹灰r养护。
四、施工方法1、基层清理(1) 、填充墙砌体:将表面的杂物,残留灰浆、舌头灰及尘土等清理干净(2) 、碌墙面:将胀模的混凝土进行剔凿,清除表面浮灰。
2、浇水湿润一般在基层抹灰前一天,将墙白上而下浇水湿润。
3、墙面处理一、工程概况本工程室内抹灰设计为水泥砂浆一般抹灰,表面为细毛面,不做面层二、施工准备1、主体结构完成并经过验收合格后方可进入抹灰工程的施工。
2、对已完工的主体结构进行检查,清除砌体及混凝土表面的残留物、浮土等,填补脚手架眼,对胀模的混凝土进行剔凿。
3、根据施工工期,组织安排劳动力。
4、制定材料需用计划,落实所用材料。
5、按技术工艺、质量标准进行交底。
三、施工工艺流程基层清理7墙面处理7墙面浇水湿润7吊垂直、套方、找规矩、抹灰饼r抹灰r养护。
四、施工方法1、基层清理(1) 、填充墙砌体:将表面的杂物,残留灰浆、舌头灰及尘土等清理干净(2) 、碌墙面:将胀模的混凝土进行剔凿,清除表面浮灰。
2、浇水湿润一般在基层抹灰前一天,将墙白上而下浇水湿润。
3、墙面处理一、工程概况本工程室内抹灰设计为水泥砂浆一般抹灰,表面为细毛面,不做面层二、施工准备1、主体结构完成并经过验收合格后方可进入抹灰工程的施工。
2、对已完工的主体结构进行检查,清除砌体及混凝土表面的残留物、浮土等,填补脚手架眼,对胀模的混凝土进行剔凿。
3、根据施工工期,组织安排劳动力。
4、制定材料需用计划,落实所用材料。
抹灰施工方案
1.工程概况
荣盛(邳州)文承苑四期工程:42、44、45、47-52#楼、,建筑面积约万平方米(含地下室)。
项目位于邳州市建设北路东侧,由荣盛(邳州)房地产开发有限公司投资建设,荣盛廊坊建筑设计有限公司和徐州久鼎工程设计咨询有限公司设计,邳州市建正工程建设监理有限公司监理,中建八局第三建设有限公司施工。
本工程抗震设防烈度为8度,建筑地上耐火等级二级,地下耐火等级一级,建筑设计使用年限三类,设计使用年限50年。
2.施工准备
.材料准备
1、水泥采用普通硅酸盐水泥,水泥的三证一单必须齐全,并有复验合格报告,水泥进场后要存放在水泥库内,如确需在室外存放时,底部要垫层20cm高,并铺油毡两道做防潮处理,顶部要做好通风防雨措施,受潮结硬的水泥严禁使用,超过3个月的水泥,要重新按规定取样复验合格后方可继续使用。
2、砂子采用中砂,含泥量不得超过3%,并经取样复验合格后,全部过筛后方可使用。
#
3、白灰膏采用磨细石灰粉淋制而成,熟化时间不少于3天,白灰膏必须存放在灰池内,并采用水封法储存,严禁露天存放。
4、901建筑胶要有出场合格证。
.技术准备
1、内墙抹灰必须在主体结构施工完并经主体验收完成后才能进行。
2、水电等预埋预留,要提前经过三级检查,确认位置准确,标高、尺寸无误、无遗漏。
3、内外墙脚手架眼先用水将架眼冲干净然后用加膨胀剂的干硬性细石砼封堵捣实。
4、结构有缺陷的部位剔平、修补、砼凿毛。
5、抹灰基层表面的尘土、污垢、油渍等清除干净,并提前1~2天浇水湿润,深度在1cm左右。
、
6、砼墙柱面提前喷掺有20%建筑胶的素水泥浆或搀适量细砂的水泥浆,并注意养护。
7、内墙与混凝土搭接不小于150mm的钢丝网,钢丝网直径,网格*,水泥矿渣空心砖墙面、楼梯间墙面满挂钢丝网,经监理验收鉴证后,方可进行抹灰施工。
测定砂子含水率,
换算出砂浆施工配合比(重量比)。
8、检修砂浆搅拌机,确保能安全正常运转。
9、施工前对工人做好全面细致的安全、技术交底,室内、外大面积施工前按要求做出样板,经验收合格后再进行大面积施工。
10、屋面防水工程完工前进行室内抹灰时,必须采取防护措施。
11、应检查栏杆、埋件等位置的准确性和连接的牢固性。
12、应将基层的孔洞、沟槽填补密实、整平,且修补找平用的砂浆应与抹灰砂浆一致。
13、应清除基层表面的浮灰,并宜洒水湿润。
;
3.内墙抹灰施工方法及技术措施
工艺流程
1、浇水润湿清理墙面→找规矩、做灰饼→基层处理→抹底层、中层砂浆→抹罩面灰→养护
2、根据各个房间的具体情况,拉线套方找规矩,然后按照规矩线在每面墙的两端,采用吊线坠的方法,按设计要求的抹灰厚度(总厚度15mm),在墙顶和墙根处用1::3的水泥混合砂浆各抹一个约5cm见方的灰饼。
然后再在中间加抹灰饼,上下相距~米。
然后根据墙角准线拉线网,沿水平方向每隔~米做一个灰饼,将全部灰饼找平。
基层处理
1、基层为混凝土表面时,将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,喷1:1稀粥状水泥细砂浆(内掺20%胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好;
2、基层为砖墙时,将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。
3、不同材料交接处铺设500mm宽的镀锌钢丝网。
(
抹底层和中层灰
1、灰饼做好后,间隔一天即可抹底层灰。
底层和中层灰采用1:1:6的水泥石灰膏混合砂浆。
2、抹底灰时,墙面应清洁湿润,脚手眼、管线盒部位等均用C20细石砼堵塞密实,并钉好防裂网。
3、底灰必须抹压密实,厚度7~9mm,用抹灰杆基本刮平,并扫毛。
4、底灰终凝后再抹中层灰,厚度7~9mm,抹压密实,找平扫毛。
5、阳角用1:2水泥砂浆做暗护角,高度2m,每侧宽5cm。
抹罩面灰
1、罩面灰采用1:1:6的水泥石灰膏混合砂浆,厚5mm。
)
2、罩面灰应厚度均匀、抹压密实,用木抹子搓平压实,用2m托线板仔细检查校正好墙面的垂直度、平整度,以及阴阳角方正,并在初凝前完成找平工作。
终凝前用铁抹子压光,先垂直后水平方向抹压,最后一遍压光应顺着光线的方向进行,并必须在终凝前完成。
4.外墙抹灰施工方法及技术措施
工艺流程
1、浇水润湿清理墙面→找规矩、做灰饼→基层处理→抹底层、中层砂浆→抹罩面灰→养护
基层处理
1、基层为混凝土表面时,将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,喷1:1稀粥状水泥细砂浆(内掺20%胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好;
2、基层为砖墙时,将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。
3、不同材料交接处铺设500mm宽的镀锌钢丝网。
|
4、门窗框周边缝隙的封堵应用砂浆封堵严实。
抹底层和中层灰
1、外墙抹灰前,应先吊垂直、套方、找规矩、做灰饼、冲筋,并符合下列规定:
(1)、外墙找规矩时,应先根据建筑物高度确定放线方法,然后按抹灰操作层抹灰饼。
(2)、每层抹灰时应以灰饼做基准冲筋。
2、冲筋完成2h后,即可抹底层灰。
底层和中层灰采用1:的水泥砂浆。
2、抹底灰时,墙面应清洁湿润,脚手眼、管线盒部位等均用C20细石砼堵塞密实,并钉好防裂网。
3、底灰必须抹压密实,厚度5~7mm,用抹灰杆基本刮平,并扫毛。
:
4、底灰终凝后再抹中层灰,厚度5~7mm,抹压密实,找平扫毛。
5、抹灰总厚度大于35 mm时,每20 mm满贴一层钢丝网。
抹罩面灰
1、罩面灰采用1:的水泥石灰膏混合砂浆,厚5mm。
2、罩面灰应厚度均匀、抹压密实,用木抹子搓平压实,用2m托线板仔细检查校正好墙面的垂直度、平整度,以及阴阳角方正,并在初凝前完成找平工作。
终凝前用铁抹子压光,先垂直后水平方向抹压,最后一遍压光应顺着光线的方向进行,并必须在终凝前完成。
3、若砌体和砼墙体交接处,砼墙体不抹灰,,待施工保温前,该处上铺设400宽钢丝网且在其上抹抗裂砂浆,然后在进行保温施工。
5.砼顶棚抹灰(如涉及)
1、抹灰前,应先将楼板表面附着的杂物清除干净,并应将基面的油污或者脱模剂清除干净,凹凸处用聚合物水泥砂浆修补平整。
[
2、抹灰前,应在四周的墙上弹出水平线作为控制线,先抹顶棚四周,再圈边找平。
3、抹灰厚度不应大于5mm.
6.注意事项
、所用材料必须符合要求。
、砂浆配合比应换算成重量比,严格计量。
、不同墙体材料交接处预留10mm左右伸缩缝、预埋管线盒部位必须提前加网格布,并且必须经监理验收。
、砼墙柱面必须提前甩浆处理。
、抹灰基层必须洁净、并提前浇水润湿。
!
、砂浆稠度要适宜,并随拌随用,滞留时间不应超过4小时。
、下层抹灰应在前层抹灰凝结后进行。
、抹灰应分层进行,严禁一次成活。
、抹罩面灰时,检查校正平整后,应将灰饼罩面灰厚度范围内铲掉,重新用罩面灰抹平。
、卫生间、淋浴间等贴内墙釉面瓷砖,砖墙采用6厚1:3水泥砂浆打底扫毛,然后两种墙体按下面依次施工:6厚1:水泥砂浆找平压光, 5厚1:水泥砂浆找平扫毛,5厚1:1水泥砂浆结合层,贴瓷砖。
、有吊顶的房间,砖等填充墙面应打底灰到顶,中层灰和罩面灰应抹至吊顶上10cm
部位,切直。
无吊顶房间抹至顶。
、所有阳角均用1:2水泥砂浆做暗护角,高度2米,每侧宽5cm。
门窗及箱体后塞部位应在洞口四周预留10cm左右切直,待装好门窗、箱体后再补抹好。
、抹灰时底部应清扫干净,落地灰必须及时清理起重新拌和后使用,超过3小时的落地灰严禁使用。
,
、抹罩面灰时,应由专人负责跟踪检查,并且必须在罩面灰初凝前,全面细致的检查校正好,严禁出现返工现象。
、抹灰后应做好成品保护工作,严禁在已抹好的墙面上开槽凿洞、乱写乱划。
、要有专人负责浇水养护,避免墙面风干开裂,养护不少于7天。
、实行样板领路制,必须先抹出样板间,经甲方、监理验收合格后方可全面施工。
7.质量标准
、墙面平整光滑、平整度、垂直度以及阴阳角方正偏差不超过2mm。
、接槎平顺、光华、无明显色差、抹纹、阴阳角顺直、无空鼓、裂纹、爆灰等现象。
在抹檐口、窗台、窗眉、阳台、雨篷、压顶和突出墙面的腰线以及装饰凸线时,应有流水坡度,下面应做滴水线不得出现倒坡。
窗洞口的抹灰层应深入窗框周围的缝隙内,并应封塞密实。
做滴水线时,应先抹立面,再抹顶面,后抹底面,保证其流水坡度方向正确。
,
阳台、窗台、压顶等部位应用水泥砂浆分层抹灰。
砼顶棚找平、抹灰,抹灰砂浆应与基体粘接牢固,表面平整。
8.安全生产和文明、绿色施工要求
、进入施工现场必须正确戴好安全帽。
、施工机具运转安全正常,要经常进行检修,每班用完后必须冲洗干净,切断电源。
、脚手架搭设要规范、稳固、严禁超载使用。
、夜间施工要有足够的照明。
、材料堆放整齐有序,标识牌清晰、明确,配合比标识牌应有重量比。
、严禁酒后或带病作业。
、严格遵守其他有关安全生产和文明施工要求。
