需要专家论证的施工方案
- 格式:doc
- 大小:21.50 KB
- 文档页数:2

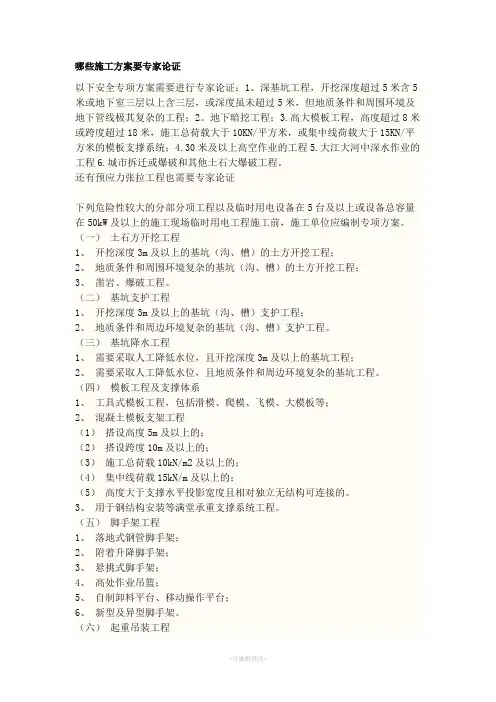

哪些施工方案要专家论证以下工程需要进行专家论证,以确保安全性:1.深基坑工程,包括开挖深度超过5米,含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2.地下暗挖工程;3.高大模板工程,包括高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程;5.大江大河中深水作业的工程;6.城市拆迁或土石大爆破工程。
以下工程和临时用电设备需要编制专项方案,以确保安全施工:1.土石方开挖工程,包括开挖深度3m及以上的基坑(沟、槽)的土方开挖工程,地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程,凿岩、爆破工程;2.基坑支护工程,包括开挖深度3m及以上的基坑(沟、槽)支护工程,地质条件和周边环境复杂的基坑(沟、槽)支护工程;3.基坑降水工程,包括需要采取人工降低水位,且开挖深度3m及以上的基坑工程,需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程;4.模板工程及支撑体系,包括工具式模板工程,如滑模、爬模、飞模、大模板等,混凝土模板支架工程,用于钢结构安装等满堂承重支撑系统工程;5.脚手架工程,包括落地式钢管脚手架,附着升降脚手架,悬挑式脚手架,高处作业吊篮,自制卸料平台、移动操作平台,新型及异型脚手架;6.起重吊装工程,包括采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程,采用起重机械设备进行安装的工程;7.起重机械设备拆装工程,包括塔式起重机的安装、拆卸、顶升,施工升降机的安装、拆卸,物料提升机的安装、拆卸;8.拆除、爆破工程,包括建筑物、构筑物拆除工程,采用爆破拆除的工程;9.其他危险性较大的工程,包括建筑幕墙安装工程,预应力结构张拉工程,钢结构及网架工程,索膜结构安装工程。
在施工组织设计中,安全技术措施的编制是非常重要的。
对于规模较大、危险性较高的分部分项工程,需要编制专项施工方案,并附有安全验算结果。

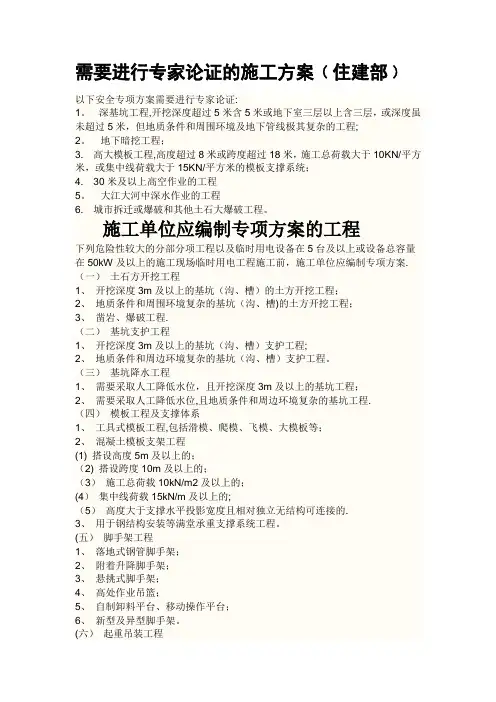

需要进行专家论证的施工方案﹙住建部﹚以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3. 高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4. 30米及以上高空作业的工程5。
大江大河中深水作业的工程6. 城市拆迁或爆破和其他土石大爆破工程。
施工单位应编制专项方案的工程下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案. (一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程.(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程.(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1) 搭设高度5m及以上的;(2) 搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的.3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。

第1篇一、项目背景本项目位于我国某城市,建设内容包括住宅楼、商业楼、地下车库等配套设施。
为确保施工质量和安全,本项目特制定施工方案,并邀请相关领域专家进行论证。
二、施工方案概述1. 工程概况本项目总建筑面积约10万平方米,其中住宅楼建筑面积约6万平方米,商业楼建筑面积约2万平方米,地下车库建筑面积约2万平方米。
工程结构形式主要为框架结构,建筑高度约30米。
2. 施工组织设计(1)施工顺序:按照先地下后地上、先主体后附属、先结构后装修的原则进行施工。
(2)施工阶段划分:分为地基基础工程、主体结构工程、装饰装修工程、室外管网工程等四个阶段。
(3)施工资源配置:根据工程特点和施工进度,合理配置人力、物力、财力等资源。
3. 施工工艺及技术措施(1)地基基础工程:采用桩基础,桩径为500mm,桩长根据地质情况确定。
施工过程中,严格控制桩基质量,确保桩基承载力满足设计要求。
(2)主体结构工程:采用钢筋混凝土框架结构,施工过程中,严格控制钢筋绑扎、混凝土浇筑等工序,确保结构安全可靠。
(3)装饰装修工程:采用环保、节能、舒适的装修材料,施工过程中,严格按照设计要求进行施工,确保装修质量。
(4)室外管网工程:包括给排水、电力、通讯等管网,施工过程中,严格按照相关规范进行施工,确保管网安全、可靠、美观。
4. 施工进度计划根据工程特点,制定详细的施工进度计划,确保工程按期完成。
三、专家论证内容1. 施工组织设计(1)施工顺序是否符合工程特点和施工规范要求。
(2)施工阶段划分是否合理,能否满足工程进度要求。
(3)施工资源配置是否充足,能否保证工程顺利进行。
2. 施工工艺及技术措施(1)地基基础工程:桩基础施工工艺是否符合规范要求,桩基承载力能否满足设计要求。
(2)主体结构工程:钢筋混凝土框架结构施工工艺是否符合规范要求,结构安全可靠。
(3)装饰装修工程:装修材料是否符合环保、节能、舒适要求,施工工艺是否合理。
(4)室外管网工程:管网施工工艺是否符合规范要求,管网安全、可靠、美观。

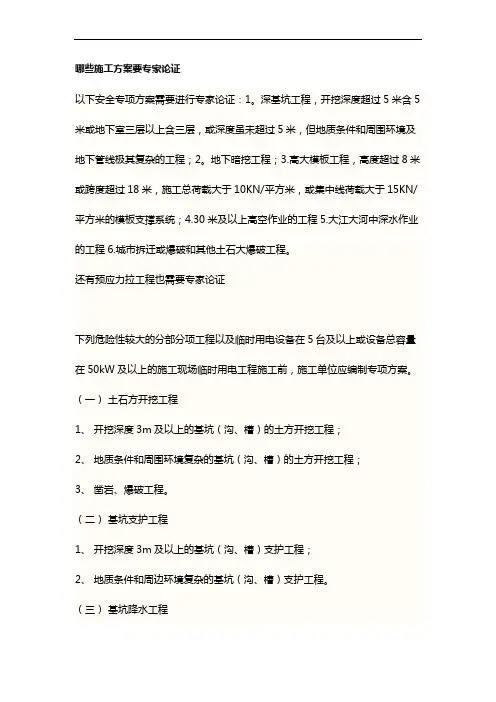

哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。

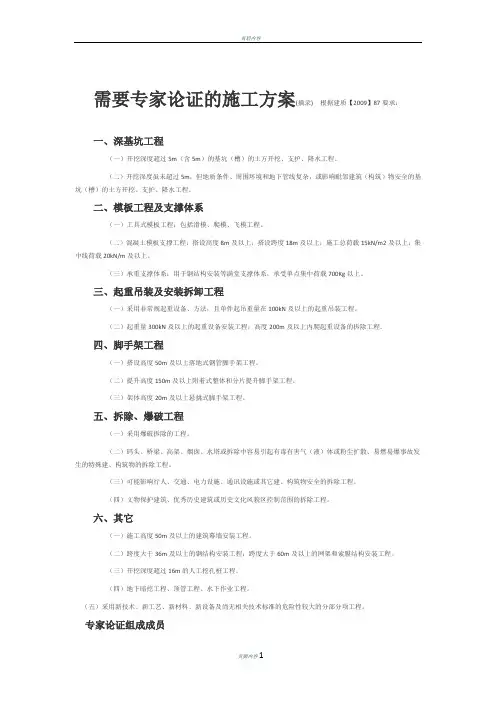

需要专家论证的施工方案(摘录) 根据建质【2009】87要求:一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
专家论证组成成员(1)专家组成员(≥5名,参加各方人员不得以专家身份参会)(2)建设单位项目负责人或技术负责人(3)监理单位总监和相关人员(4)勘察、设计单位项目技术负责人及相关人员(5)施工单位:5-1:公司分管安全负责人5-2:公司技术负责人5-3:项目负责人5-4:项目技术负责人5-5:项目专职安全员5-6:专项方案编制人员专家组不少于5人、单数,高级职称,施工、监理、设计、勘察各专业搭配。

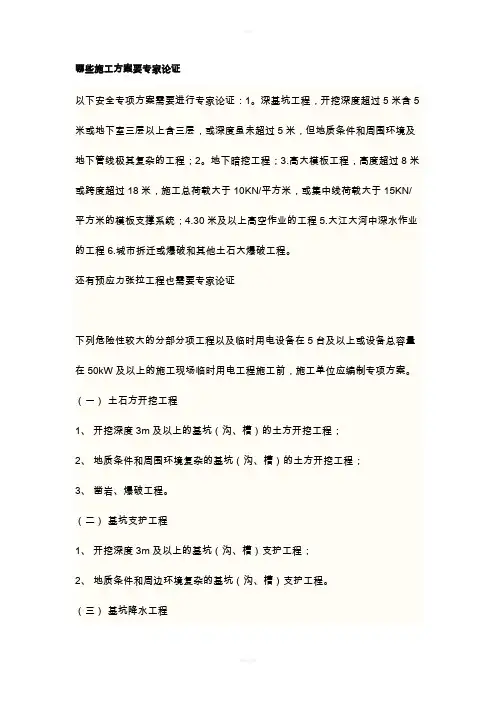

哪些现场施工方法要专家论证集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
哪些施工方案要专家论证Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW 及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。

哪些方案需要专家论证哪些工程需要编制专项方案,哪些还需要专家论证?“专项方案”的全称是“危险性较大的分部分项工程安全专项施工方案”,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
“专家论证”是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、XXX开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备本身的安装、拆卸。
5、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式团体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)修建物、修建物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)野生挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

需专家论证的施工方案1. 引言施工方案是为了实现工程项目的顺利进行而制定的计划。
在某些复杂的工程项目中,施工方案的制定需要专家的论证和评审,以确保施工过程的安全、高效和可行性。
本文将就需专家论证的施工方案进行探讨和分析。
2. 确定论证需求在确定需要专家论证的施工方案之前,我们需要明确何时需要专家的论证。
一般情况下,以下几个方面需要专家论证:2.1 工程的复杂性当工程项目具有较高的复杂性时,例如特殊地质构造、大跨度结构、高风险操作等,需要专家对施工方案进行论证,以确保施工过程的可行性和安全性。
2.2 技术难题当工程项目面临一些技术上的难题时,需要专家进行专门的论证。
例如,在新材料的使用、新工艺的应用以及新设备的运用等方面,需要专家给出专业的意见和建议。
2.3 法律法规要求某些行业领域的工程项目需要符合特定的法律法规,并且需要专家进行论证以确保施工方案的合法性和合规性。
例如,在环境保护、安全生产等方面,专家论证是必要的。
2.4 项目预算控制当工程项目的预算较高或预算控制较为严格时,需要专家对施工方案进行论证,以确保方案能够在预算控制的范围内实施。
3. 专家论证的程序专家论证的程序可以分为以下几个步骤:3.1 确定论证的目的和范围在开始专家论证之前,需要明确论证的目的和范围。
确定论证的目的可以帮助专家更好地理解问题的根源和需求,从而提供专业的意见和建议。
3.2 选取专家团队根据论证的需求和目的,选择合适的专家团队进行论证。
专家团队可以包括相关领域的专家、研究人员和从业者,以确保论证的专业性和全面性。
3.3 分析和评估施工方案专家团队对施工方案进行分析和评估,包括方案的可行性、安全性、可操作性等方面的评估。
他们会根据自己的专业知识和经验提出建议和改进方案。
3.4 论证结论和意见专家团队会将论证的结论和意见整理成报告或书面文档,详细说明论证的过程、结论和建议。
这份文档可以作为施工方案决策的参考依据。
3.5 方案修改和优化根据专家的论证意见,对施工方案进行修改和优化。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
哪些施工方案需要专家论证
在施工项目中,有一些方案需要专家进行论证和评估,以确保施工过程的安全和质量。
以下是一些常见的需要专家论证的施工方案。
1.结构方案:对于高层建筑、大型桥梁和其他特殊结构的施工,需要专家对结构方案进行论证。
专家会评估设计方案的合理性和可行性,确保结构能够承受设计负荷,满足建筑安全要求。
2.地基处理方案:在建造建筑物之前,需要对地基进行处理,
以保证建筑物的稳定和安全。
专家会评估地质情况、土壤承载力和地基处理方案的可靠性,提出合理的地基处理方案。
3.施工工艺方案:对于复杂的施工工程,需要制定详细的施工
工艺方案。
专家会根据施工工程的特点和要求,评估施工工艺方案的合理性和可行性,确保施工过程的安全和高效。
4.质量控制方案:在施工过程中,需要制定质量控制方案,保
证施工质量符合标准和要求。
专家会评估质量控制方案的可行性和有效性,提出改进建议,确保施工质量达到标准。
5.安全管理方案:在施工工地上,需要制定详细的安全管理方案,确保施工过程中的安全。
专家会评估安全管理方案的合理性和有效性,提出改进建议,保证施工人员和设备的安全。
6.环境保护方案:在施工过程中,需要制定环境保护方案,减
少对环境的影响。
专家会评估环境保护方案的可行性和有效性,
提出改进建议,确保施工过程对环境的影响最小化。
总之,需要专家论证的施工方案涵盖了结构、地基处理、施工工艺、质量控制、安全管理和环境保护等方面。
通过专家的评估和论证,可以确保施工过程的安全、质量和环境保护的达标。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
哪些施工方案要专家论证1哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其它土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
需要专家论证的施工方案一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
专家论证组成成员(1)专家组成员(≥5名,参加各方人员不得以专家身份参会)(2)建设单位项目负责人或技术负责人(3)监理单位总监和相关人员(4)勘察、设计单位项目技术负责人及相关人员(5)施工单位:公司分管安全负责人、公司技术负责人、项目负责人、项目技术负责人、项目专职安全员、专项方案编制人员。
哪些施工方案需要专家论证施工方案的专家论证是为了确保施工方案的可行性、安全性和经济性。
专家论证的目的是通过专家的理论知识和实践经验,对施工方案进行全面、深入的评估和分析,提出合理的意见和建议。
以下是一些常见的需要专家论证的施工方案:1. 建筑施工方案:建筑施工方案是施工项目的指导性文件,需要专家论证其在设计、施工、安全等方面的合理性和可行性。
专家需要对施工方案的施工工艺、施工工序、施工方法、施工组织等进行评估和论证,确保施工方案符合相关法律法规和技术标准。
2. 土木工程方案:土木工程方案是土木工程项目的设计蓝图,需要专家论证其在地质勘探、结构设计、桩基处理、施工工艺等方面的合理性和可行性。
专家需要对土木工程方案的地质条件、地基承载能力、结构设计标准、施工工艺等进行评估和论证,保证土木工程方案的质量和安全性。
3. 桥梁工程方案:桥梁工程方案是桥梁建设项目的设计蓝图,需要专家论证其在桥梁类型、桥梁结构、桥梁位置等方面的合理性和可行性。
专家需要对桥梁工程方案的桥墩、桥面、桥塔等结构设计、桥梁跨度、桥梁荷载等进行评估和论证,确保桥梁工程方案的安全性和可靠性。
4. 输电线路工程方案:输电线路工程方案是电力工程项目的设计蓝图,需要专家论证其在线路走向、线路类型、杆塔布置、导线选择等方面的合理性和可行性。
专家需要对输电线路工程方案的线路走向确定、导线选型、杆塔设计、导线弧垂等进行评估和论证,保证输电线路工程方案的电气性能和可靠性。
5. 水利工程方案:水利工程方案是水利工程项目的设计蓝图,需要专家论证其在水利设施选择、工程规模、水流布置等方面的合理性和可行性。
专家需要对水利工程方案的选择水源、水库设计、堤坝布置、引水工程等进行评估和论证,确保水利工程方案的水资源利用效益、防洪能力和生态环境保护等方面的可行性。
总之,施工方案的专家论证是确保施工项目质量和安全的重要环节,需要专家根据其专业知识和实践经验,对施工方案进行全面、深入的评估和论证。
需要专家论证的施工方案(摘录) 根据建质【2009】87要求:
一、深基坑工程
(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系
(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程
(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程
(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它
(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
专家论证组成成员
(1)专家组成员(≥5名,参加各方人员不得以专家身份参会)
(2)建设单位项目负责人或技术负责人
(3)监理单位总监和相关人员
(4)勘察、设计单位项目技术负责人及相关人员
(5)施工单位:
5-1:公司分管安全负责人
5-2:公司技术负责人
5-3:项目负责人
5-4:项目技术负责人
5-5:项目专职安全员
5-6:专项方案编制人员
专家组不少于5人、单数,高级职称,施工、监理、设计、勘察各专业搭配。
