悬臂梁施工工艺流程
- 格式:docx
- 大小:126.26 KB
- 文档页数:1

悬臂浇筑连续梁施工1、施工工艺流程连续梁主梁0#块必须按大体积混凝土工艺一次浇注完成,根据墩高采用落地支架或墩顶支架,落地支架必须采用大钢管或型钢做立柱,以保证支架刚度和安全、减少沉降;其他块段采用悬臂浇注法施工,先在主墩顶处用型钢组成支架和托架,预压后灌注0号段,在0号段上安装轻型挂篮,并进行预压,再对称向两侧顺序灌注其他标准梁段;在边墩墩顶搭墩旁支架施工边跨直线段,边跨直线段采用支架现浇;连续梁(刚构)按设计要求顺序合拢。
1)施工工艺流程见下页“连续箱梁悬臂浇筑施工工艺框图”。
2、临时支墩、正式支座安装临时固结通过设置钢筋混凝土临时支墩来实现。
临时支墩布置于正式支座两侧,正式支座正位安装。
通过预埋在墩顶的钢筋与墩固结,同时设置钢筋伸入梁部与梁固结。
内设电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩。
在临时支墩顶设塑料薄膜隔离层。
连续箱梁悬臂施工工艺框图3、墩顶现浇段(0#段)施工墩顶现浇段(0#段)在采用满堂支架法施工。
0#段混凝土一次浇筑成型。
1)工艺流程施工工艺流程见下页图。
2)支架搭设支架采用满堂支架,间距可按1。
2m×1.2m布置,同时与箱梁支撑连接以保证稳定性。
墩顶0#段施工工艺框图3)支架预压为验证结构的安全性能及消除非弹性变形,连续梁0#段需在其施工前进行预压。
根据分布理论计算的变形值设置反拱度,并调整好模板,布好测点,做好测量工作。
预压材料采用混凝土块,预制块尺寸为1。
0m×1.0m×1.0m,预压材料的重量要与梁体施工时的纵横向荷载分布情况基本一致。
预压完成后,编制预压结果报告,并根据测量结果,对支架反拱度设置进行修正.预压荷载按结构等效荷载考虑。
预压分级加载方式为:0→50%→80%→100%,卸载时仍采用分级方式进行,卸载方式为100%→80%→50%→0.在加载过程中注意各处支承、各处连接处的变形情况。
静置按以下时间考虑:0→50%(12小时)→80%(24小时)→100%(48小时,每天2次观测)→80%(6小时)→50%(4小时)→0。

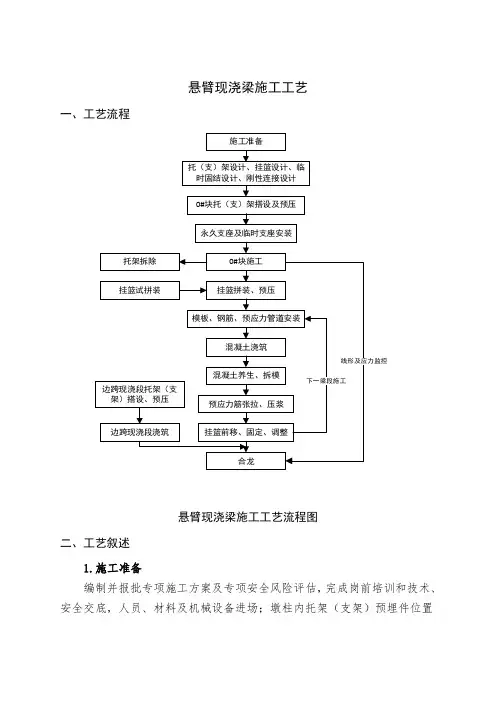

悬臂现浇梁施工工艺一、工艺流程悬臂现浇梁施工工艺流程图二、工艺叙述1.施工准备编制并报批专项施工方案及专项安全风险评估,完成岗前培训和技术、安全交底,人员、材料及机械设备进场;墩柱内托架(支架)预埋件位置安放准确。
2.托(支)架设计、挂篮设计、临时固结设计、刚性连接设计托(支)架设计、挂篮设计、临时固结设计、刚性连接设计由具有相应资质的单位进行临时设计,临时设计满足施工图及规范要求。
挂篮必须具有足够的强度、刚度和稳定性,最小承载能力满足设计梁段最大荷载要求,挂篮自重及全部施工荷载满足设计要求。
挂篮行走和浇筑混凝土时的抗倾覆安全系数、自锚固系统的安全系数、斜拉水平限位系统的安全系数及上水平限位的安全系数不得小于2。
3.0#块托(支)架搭设及预压支架搭设:在承台上埋预埋件,然后在墩身两侧搭设钢管支架,根据临时设计将支架与墩身连接,在钢管立柱顶设置钢楔块或砂桶做为落梁措施。
托架搭设:在墩身上设置预埋件,利用预埋件焊接牛腿,搭设托架。
托(支)架搭设完成后进行预压,预压荷载不小于支架需承受全部荷载的1.1倍。
待托架充分稳定且预压时间不少于7天后,再进行下道工序。
4.永久支座及临时支座安装按施工图及临时设计要求安装永久支座和临时支座。
根据预计合龙时气温与设计提供的标准气温之间的差值,通过计算确定0#块底部永久支座安装时预留的偏移量。
5.0#块施工0#块在托架(支架)上一次浇筑成型,混凝土应按由外向内的顺序分层对称浇筑。
混凝土浇筑完第3天以30%的张拉力张拉并锚固纵、横、竖向预应力钢束以约束温度裂缝,待混凝土达到90%强度后,张拉并锚固0号段梁体的纵向预应力束。
注意挂篮预埋件的埋设位置及质量。
6.挂篮拼装、预压挂篮由专业厂家加工制作,完成后在厂家进行试拼,试拼合格后运至现场在0#段上进行组装。
挂篮组装完毕后,应全面检查其安装质量,合格后进行预压,预压荷载为最大梁段承受全部荷载的1.1倍,消除非弹性变形,测量分析弹性变形值,以指导底模标高预抬量,提高悬臂梁线性控制精度。
悬臂施工工艺流程
《悬臂施工工艺流程》
悬臂施工是一种常见的建筑工程施工工艺,它适用于需要在高空或水面上进行施工的项目,如桥梁、船坞等。
悬臂施工工艺流程包括以下步骤:
1. 确定施工计划:在进行悬臂施工之前,首先需要根据工程的要求确定施工计划,包括施工的时间、地点、工作内容等。
2. 安装悬臂设备:施工现场需要搭建悬臂设备,包括悬臂机、吊装设备等。
在安装悬臂设备时,需要根据工程的实际情况进行布置,确保设备的稳定和安全。
3. 悬挑悬臂:在悬臂设备安装完成后,需要进行悬挑悬臂的工作。
这一步需要严格按照设计要求和安全规范进行操作,确保悬挑悬臂的稳固和安全。
4. 进行施工作业:一旦悬臂设备安装完成并通过验收,就可以进行施工作业了。
在进行施工作业时,需要严格按照工艺流程和安全规范进行操作,确保施工的质量和安全。
5. 拆除悬臂设备:当施工作业完成后,需要拆除悬臂设备。
在进行拆除悬臂设备时,同样需要严格按照安全规范进行操作,确保拆除过程的安全。
悬臂施工工艺流程是一个比较复杂的工程施工过程,需要施工
人员具备丰富的经验和专业的知识。
只有严格按照工艺流程进行操作,才能确保施工的质量和安全。

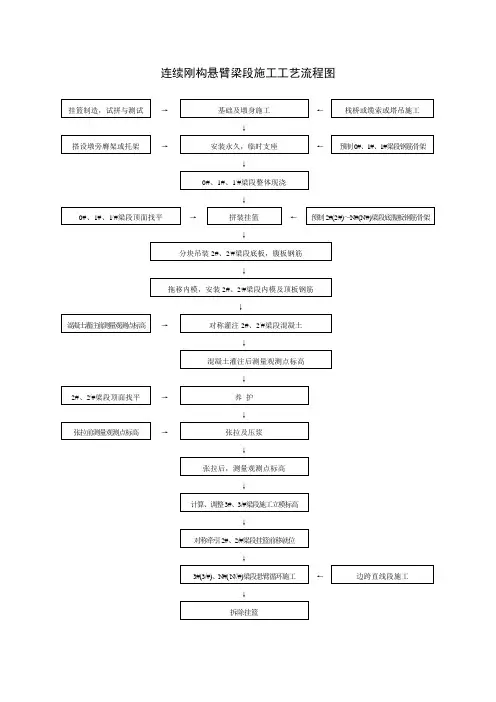

变截面连续梁桥悬臂施工工艺流程一、悬臂施工工艺的概念悬臂法施工是指在桥梁的两端支墩之间用临时支撑梁支撑起大型预制梁体的一种特殊施工方法。
该方法可以在减小对水面的影响,提高桥梁整体施工速度,降低对交通和环境的干扰等方面有显著的优势。
二、悬臂施工的适用范围悬臂法适用于大跨径、大梁高断面的桥梁施工,尤其适用于河床宽阔,施工空间受限的情况。
其适用范围还包括梁段较大、梁体重量较大但起吊条件较差、特殊断面形状、梁体内部设置较多的构件等。
三、悬臂施工的工艺流程1. 准备工作(1)悬臂施工前,需要对桥梁结构和悬臂吊装设备的技术参数进行全面审查和确认,确保悬臂吊装设备和施工工艺的合理性和可靠性。
(2)制定详细的工程方案和悬臂施工方案,明确各个施工环节的工艺要求和作业流程,合理安排工程进度。
2. 架设悬臂架(1)平整场地,进行场地勘察和地基处理,搭设悬臂架的地基应达到一定的密实度和承载力。
(2)进行悬臂架的安装,按照设计要求和详细图纸逐步进行吊臂架的拼装和调试,确保悬臂架的稳定性和安全性。
3. 安装吊臂梁体(1)悬臂施工中需要使用吊臂吊装设备进行吊装,施工前应对吊装设备进行全面检查和测试。
(2)安装吊臂梁体时,需要按照设计要求和工艺流程进行梁体的吊装和调整,确保吊装过程中各个环节的安全可靠。
4. 预应力加固(1)在悬臂吊装梁体完成后,进行预应力加固工艺,对梁体进行加固,确保梁体的整体结构稳定和牢固。
(2)进行预应力加固时需注意加固的位置和力度,确保每个梁段都能得到均匀的预应力加固,提高桥梁整体的承载能力。
5. 拆除悬臂架(1)在悬臂施工完成后,进行悬臂架的拆除工作,拆除过程需要严格按照拆架方案和操作规程进行,确保拆架的安全和顺利进行。
(2)在拆除悬臂架的过程中需对周围环境和交通进行合理安排和管控,确保拆架过程中对周边环境的影响最小化。
6. 预应力张拉(1)悬臂施工完成后,进行梁体的预应力张拉工艺,确保梁体的预应力系统能够得到充分的张拉和锚固。

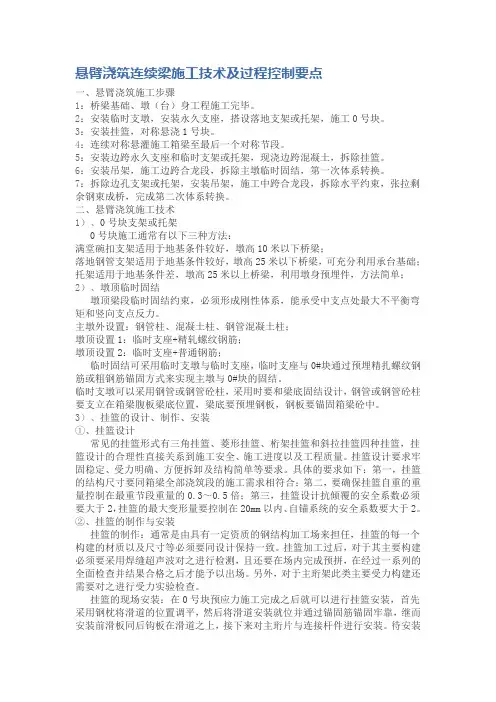

悬臂浇筑连续梁施工方法及工艺1.1施工工艺流程本标段共有悬臂浇筑连续梁15联。
悬臂浇筑连续梁施工工艺流程见下图:悬臂灌注连续施工工艺框图1.2施工方法及工艺1.2.1 O号块施工连续梁施工前先在墩顶施工0号段临时固结支墩。
0号块梁体内钢筋密集,预应力管道集中,结构复杂,是连续梁悬灌施工的一大重点、难点。
⑴0号块支架设计0#块采用墩旁万能杆件支架现浇施工,万能杆件上铺设型钢和方木纵梁,搭设完毕后采用砂袋法进行1.2倍超载预压,外侧模可用挂篮侧模桁架及整体侧模;箱内腹板及横隔板采用大块钢模。
混凝土浇筑采用泵送,附着振动器配合插入振动棒捣固。
0#块砼浇注量大,故在施工时应充分考虑砼水化热对砼的影响,按大体积砼施工控制。
0#块墩旁支架布置支架安装完毕后,进行荷载试验,用弹性变形量控制底模高程。
在主墩顶上安装临时支座和正式支座。
测量放线,安装底模、侧模,在底模上扎绑钢筋、预埋件、预应力管道、安内模和端模,检查合格后浇注混凝土。
混凝土采用搅拌车运送到墩位,泵送入模,泵管沿钢管桩及支架布设,自两端向墩中心线方向浇注,浇筑应分层对称进行。
混凝土浇筑完成后进行支架的高程测量,验证支架预抬值。
待混凝土强度达到设计要求的强度后,按照设计要求顺序分批进行预应力张拉、孔道压浆。
拆除底模及施工支架,保留临时固结钢管柱。
0号块纵向顶板束管道预埋时每隔50cm以φ8定位钢筋焊于梁体钢筋骨架上,以保证管道定位准确牢固。
为防止水泥浆渗入波纹管,堵塞预应力管道,混凝土浇筑前在纵向管道内插入略小于管道直径的PVC管。
⑵混凝土施工混凝土一次浇筑完成。
在浇筑腹板混凝土时,在内模侧面开设窗口,使部分混凝土从窗口灌入,保证腹板下部混凝土浇筑密实。
混凝土采用泵送插入式振动棒捣固密实。
混凝土浇筑完后及时进行覆盖养护,特别是加强箱内混凝土的养生,避免因养生不当造成混凝土的开裂。
1.2.2标准节块施工标准节块采用挂篮悬臂浇筑,标准节块施工工艺流程见下图:标准节块施工工艺流程图⑴挂篮结构设计挂篮是施工梁段的承重结构,又是施工梁段的作业(悬灌,张拉等)现场,挂篮设计应能承受最大梁段重量及施工荷载,并按最不利荷载设计加工。
简述悬臂浇筑施工工艺流程咱就来唠唠悬臂浇筑施工工艺流程这事儿。
一、挂篮安装。
1. 咱先得把挂篮这个重要的家伙准备好。
这挂篮就像是施工时候的小房子,能让工人在上面干活。
它的组装可得小心翼翼的,就像搭积木一样,每个零件都得对得上。
比如说,主桁架得稳稳当当的安装好,这就像房子的大梁一样,是整个挂篮的骨架。
2. 然后是底模平台的安装。
这个平台就像是床一样,是给混凝土准备的地方。
它要和主桁架连接得牢牢的,不然等会儿浇筑混凝土的时候,一摇晃可就坏事儿了。
3. 侧模也不能马虎呀。
侧模就像是给混凝土做的围挡,要安装得直直的,这样浇出来的梁才好看。
这就好比给蛋糕做模具,模具要是歪的,蛋糕形状肯定不好看,对吧?二、模板调整。
1. 挂篮安装好了,模板可不是就这么算了。
还得调整呢。
模板的高程要测量得准准的,这就像给人量身高一样,差一点都不行。
如果高程不对,那浇出来的梁就不是平的啦,就像路不平,车走起来就颠颠的。
2. 模板的平整度也很重要。
得把它弄得光光滑滑的,就像给脸擦了面霜一样。
这样混凝土浇上去才不会这里高那里低,才能保证梁的表面质量。
三、钢筋和预应力管道安装。
1. 钢筋就像是梁的骨头一样。
要一根一根的按照设计要求摆放好。
这就像搭骨架,每个骨头的位置都有规定。
而且钢筋之间的连接也要牢固,就像人的关节一样,要紧紧相连,这样整个结构才有力量。
2. 预应力管道也得同时安装。
这管道就像是给梁里面的预应力筋准备的小隧道。
安装的时候得保证它顺顺的,不能有弯折的地方。
要是管道弯弯曲曲的,那预应力筋就没法顺利通过啦,就像火车在弯弯曲曲的轨道上容易出轨一样。
四、混凝土浇筑。
1. 终于到了浇筑混凝土的时候啦。
混凝土就像是给梁注入的血肉。
浇筑的时候要一层一层的来,就像盖房子砌砖一样,一层一层往上垒。
而且要均匀地浇筑,不能有的地方多有的地方少。
这就像给蛋糕抹奶油,得抹得均匀才好看。
2. 在浇筑过程中,还得振捣呢。
振捣就像是给混凝土做按摩,让里面的气泡都跑出来。

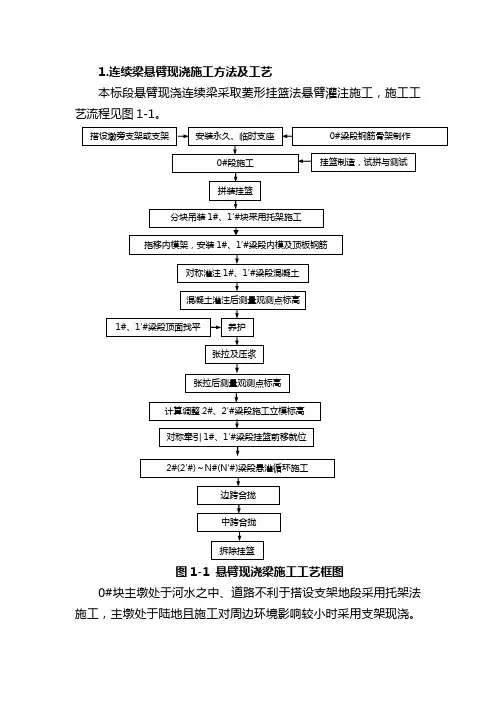

1.连续梁悬臂现浇施工方法及工艺本标段悬臂现浇连续梁采取菱形挂篮法悬臂灌注施工,施工工艺流程见图1-1。
图1-1 悬臂现浇梁施工工艺框图0#块主墩处于河水之中、道路不利于搭设支架地段采用托架法施工,主墩处于陆地且施工对周边环境影响较小时采用支架现浇。
边跨直线现浇段根据桥位情况采用支架法施工,其余各节段均采用菱形挂篮悬臂灌筑施工。
托架拼装好后进行预压,消除非弹性变形。
模板安装及钢筋绑扎检测合格后,进行混凝土浇筑。
混凝土由拌和站集中拌和,混凝土运输车运至施工现场。
泵送混凝土入模。
混凝土浇筑后进行养护,达至设计张拉要求后进行预应力施工,挂篮移动,重复进行完成悬臂段的施工,最后进行直线段及合拢段的施工。
采用先边跨后中跨的合拢顺序施工,中跨合拢段采用吊架法进行施工。
1.1.临时固结为承受悬臂施工中临时梁重量及不平衡弯矩,在其墩顶支撑垫石两侧分别对称设置4个临时支座。
临时支座采用C50级混凝土灌注,顺桥向靠外侧分别设置两排Φ25精轧螺纹钢筋,上下端分别锚固于梁体及墩身内。
为便于合拢时拆除临时支座,在临时支座中间设置一层6cm厚硫磺砂浆间隔层,并在其中预埋电阻丝。
拆除临时支座时,在临时支座与永久支座间设隔热层,然后向电阻丝通电使硫磺砂浆熔化,拆除临时支座。
图1-2 临时固结立面图图1-3临时固结平面图1.2. 0#段施工工艺根据设计桥墩高度和现场情况,依据桥墩高度和现场情况,0#块采用托架法或支架法施工。
(此处选择一种适合该连续梁的方法)1.2.1. 0#段施工托架搭设示意图见1-4。
图1-4 0#段施工托架搭设示意图0#块的临时托架利用型钢拼组。
托架的拼装方案是:在墩身施工时预埋用于拼装托架的预埋件,在加工厂预拼托架;通过吊车吊装使托架与预埋件连接,在其上铺设纵横梁。
纵排之间用拉杆和斜撑连接,横排与墩身预埋件连接,墩架上横铺垫梁,纵铺[30槽钢,底模铺设硬质方木,形成平台。
支架拼好后,应进行预压,消除非弹性变形。
悬臂施工法的施工流程悬臂施工法是一种常用的大型桥梁施工方法,它可以有效地提高施工效率和质量。
本文将介绍悬臂施工法的施工流程,包括前期准备、材料准备、模板制作、吊装预备、吊装安装、调整与固定等环节。
一、前期准备1.确定悬臂起点和终点首先需要确定悬臂起点和终点,这是整个施工过程中最为关键的一步。
悬臂起点应该选择在离支墩较远的位置,以确保在后续的吊装过程中有足够的空间进行操作。
而悬臂终点则应该选择在离支墩较近的位置,以便于后续的拼装和固定。
2.制定详细的施工方案在确定了悬臂起点和终点之后,需要根据实际情况制定详细的施工方案。
这个方案应该包括各种技术参数、材料要求、安全措施等内容,并且需要经过专业人员审核和批准。
3.组建专业团队为了确保悬臂施工顺利进行,需要组建一支专业团队。
这个团队应该包括悬臂施工经验丰富的技术人员、吊装工、钢筋工、模板工等专业人员,以及足够数量的劳动力。
二、材料准备1.钢筋和混凝土在悬臂施工过程中,需要大量使用钢筋和混凝土。
这些材料应该提前采购,并进行充分检查和测试,以确保其质量符合要求。
2.模板材料悬臂施工需要制作大量的模板,这些模板应该根据具体情况进行设计,并选用高质量的木材或者钢板进行制作。
3.吊装设备悬臂施工需要使用大型吊装设备,如塔式起重机、桥式起重机等。
这些设备应该提前检查和维护,并确保其能够满足施工需求。
三、模板制作1.设计模板结构在制作模板之前,需要根据实际情况进行设计。
这个设计应该包括模板结构、尺寸、材料等内容,并且需要经过专业人员审核和批准。
2.制作模板在完成了设计之后,可以开始制作模板。
首先需要将木材或者钢板按照设计要求进行切割和加工,然后进行组装和固定。
在制作过程中需要注意模板的精度和稳定性。
3.安装模板在完成了模板制作之后,需要将其安装到悬臂起点处。
这个过程需要使用大型吊装设备,并且需要保证模板的水平度和垂直度。
四、吊装预备1.检查吊装设备在进行吊装操作之前,需要对吊装设备进行检查和维护。
