08版通信工程定额解读08版通信工程定额使用解读定额是在合理的劳动组织和合理地使用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映一定时期的社会生产力或企业水平的高低。
对于每一个施工项目,都测算出用工量,包括基本工和其它用工。
再加上这个项目的材料,包括基本用料和其它材料。
对于用工的单价,是当地根据当时不同工种的劳动力价值规定的,材料的价值是根据前期的市场价格制定出来的预算价格或当期市场的实际价格。
根据每一个项目的工料用量,按照不同类别,汇总成册,就是定额。
工程定额根据其性质、内容、形式和用途的不同,可分为4大类:1、按管理层次分为:全国统一定额、行业通用定额、地方定额和企业定额。
2、按用途分为:概算定额(投资估算指标)、预算定额、施工定额、工期定额等。
3、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表使用定额。
4、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额(直接费用定额、间接费用定额)等。
现在通信行业用的定额是2008版的通信工程定额。
通则1.本定额适用于新建和扩建工程。
改建工程可参照使用。
本定额用于扩建工程时,其人工工时按1.1系数计取,拆除工程的人工工日计取办法见分册的各章说明。
2. 工日中的工作内容范围:还包括工种间交叉配合,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及配合质量检验等。
3. 有关项目的调整系数,按各册、各章规定执行。
4.定额中注有“××以内”或“××以下”者均包括“××” 本身;“××以外”或“××以上”者则不包括“××” 本身。
5.定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不可避免的合理损耗量。
6.施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。

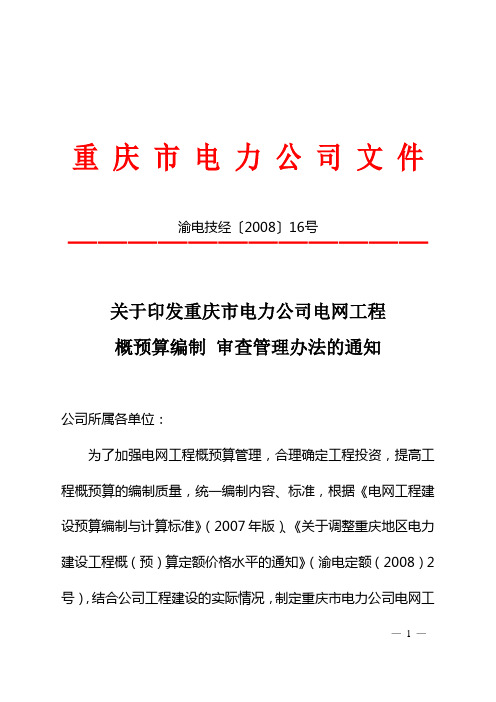

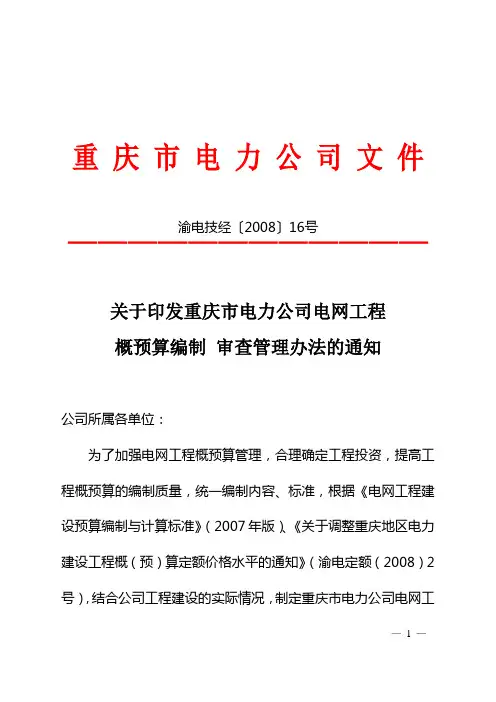

重庆市电力公司文件渝电技经〔2008〕16号————————————关于印发重庆市电力公司电网工程概预算编制审查管理办法的通知公司所属各单位:为了加强电网工程概预算管理,合理确定工程投资,提高工程概预算的编制质量,统一编制内容、标准,根据《电网工程建设预算编制与计算标准》(2007年版)、《关于调整重庆地区电力建设工程概(预)算定额价格水平的通知》(渝电定额(2008)2号),结合公司工程建设的实际情况,制定重庆市电力公司电网工— 1 —程概预算编制、审查管理办法,请遵照执行。
附件:重庆市电力公司电网工程概预算编制、审查管理办法— 2 —主题词:计划概预算管理通知重庆市电力公司总经理工作部2008年6月2日印发— 3 —附件:重庆市电力公司电网工程概预算编制、审查管理办法第一章总则第一条为了加强公司基本建设工程概预算管理,合理控制工程造价,充分发挥基本建设资金的投资效果,制定本办法。
第二条本办法适用于重庆市电力公司35kV~220kV送变电新建、扩建工程及列入大中型项目计划的35kV~220kV生产工程概算、估算编制,施工图预算、结算编制可参照本办法。
第三条工程建设概(估)算是基本建设设计文件的组成部分,在相应设计阶段编制完成。
第四条本细则出现的费用术语解释以国家发展与改革委员会发布的《电网工程建设预算编制与计算标准》(2007年版)的定义为准,以下简称《费用标准》。
第二章编制深度及内容组成第五条定额及费用依据定额:中国电力企业联合会发布的电力建设工程概算定额(2006年版)第一册建筑工程、第三册电气设备安装工程;电力建设工程预算定额(2006年版)第一册建筑工程、第三册- - 4电气设备安装工程、第四册送电线路工程、第六册调试工程。
项目划分、取费标准执行《费用标准》。
第六条工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用组成。
第七条建筑工程费、安装工程费组成及取费标准除以下标准按本办法外,其余按《费用标准》执行,详见附件:1、人工、材料、机械费:(1)人工费,按照电力行业定额中规定的原则计算,执行电力行业基准工日单价,工资性津贴人工费调整系数:变电安装2.25%、变电建筑2.77%、线路2.18%。

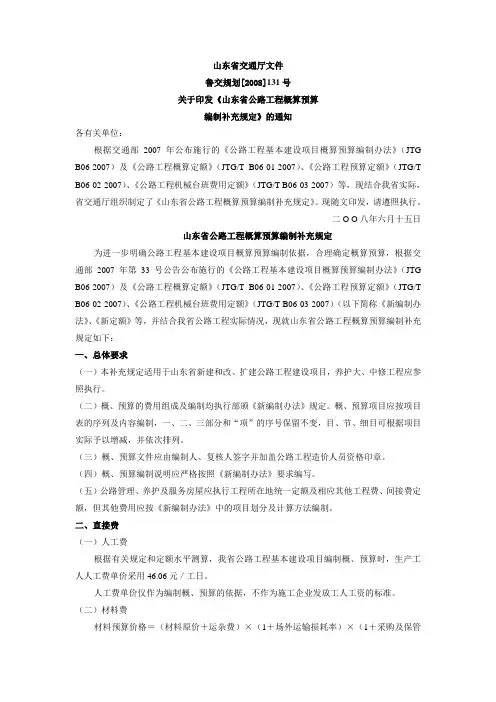

山东省交通厅文件鲁交规划[2008]131号关于印发《山东省公路工程概算预算编制补充规定》的通知各有关单位:根据交通部2007年公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)等,现结合我省实际,省交通厅组织制定了《山东省公路工程概算预算编制补充规定》。
现随文印发,请遵照执行。
二O O八年六月十五日山东省公路工程概算预算编制补充规定为进一步明确公路工程基本建设项目概算预算编制依据,合理确定概算预算,根据交通部2007年第33号公告公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)(以下简称《新编制办法》、《新定额》等,并结合我省公路工程实际情况,现就山东省公路工程概算预算编制补充规定如下:一、总体要求(一)本补充规定适用于山东省新建和改、扩建公路工程建设项目,养护大、中修工程应参照执行。
(二)概、预算的费用组成及编制均执行部颁《新编制办法》规定。
概、预算项目应按项目表的序列及内容编制,一、二、三部分和“项”的序号保留不变,目、节、细目可根据项目实际予以增减,并依次排列。
(三)概、预算文件应由编制人、复核人签字并加盖公路工程造价人员资格印章。
(四)概、预算编制说明应严格按照《新编制办法》要求编写。
(五)公路管理、养护及服务房屋应执行工程所在地统一定额及相应其他工程费、间接费定额,但其他费用应按《新编制办法》中的项目划分及计算方法编制。
二、直接费(一)人工费根据有关规定和定额水平测算,我省公路工程基本建设项目编制概、预算时,生产工人人工费单价采用46.06元/工日。
2008版黄金工业工程建设预算定额图书作者:中国黄金协会出版社:中国黄金协会2008年9月出版册数规格:全8册 32开优惠价:1280元详细目录第一册矿山井巷工程(直费部分)第一章竖井及马头门第二章斜井、斜巷第三章斜坡道第四章平硐、平巷第五章天井与溜井第六章交岔点及硐室第七章其他掘进与砌筑第八章铺规第九章堵水注浆第十章砼、沙浆及钢、木、砼制品制作附录1工程量计算规则第一册矿山井巷工程(辅助费部分)第一章竖井开拓第二章斜井开拓第三章斜坡道开拓第四章平硐开拓第五章附加定额第六章井巷工程各辅助系统费用摊销比例第二册机械设备安装工程第一章给料、破碎、筛分设备安装第二章磨矿、分级、收尘、阀门、液压、润滑设备及管道安装第三章选矿机械设备安装第四章氰炼金设备第五章矿浆输送和污水处理设备第六章其他辅助设备安装第三册矿山机电设备及管线安装工程第一章提升设备及设施第二章井口、井底车场及井下放矿设备第三章压气、通风、井下排水和充填设备及设施第四章钢绳芯胶带输送机第五章货运架空索道第六章矿用变配电及控制设备第七章井下接地及照明第八章井下通讯及信号设备第九章井下电线电缆敷设第十章矿用电气设备调试第十一章电机车牵引网路第十二章井下管道安装第十三章井下管道及金属构件防腐第十四章矿山金属井架安装第十五章凿井临时设备安装及拆除第十六章其他常用项目第四册矿山剥离工程第一章穿孔爆破第二章人工采装人工运输第三章挖掘机采装汽车运输第四章装载机采装汽车运输第五章废石排弃附录土壤和岩石分类表第五册矿山尾矿工程第一章场地整理第二章土石方工程第三章筑坝工程第四章输送管道第五章构筑物第六章其他工程第七章半成品配合比及材料用料第六册概预算费用第一部分建筑安装工程费用定额第二部分设备购置费及指标第三部分工程建设其他费用定额指标第四部分文件选编第七册施工机械台班费用人工及材料基价第一部分施工机械台班费用及基础数据一、施工机械台班费用定额二、施工机械台班费用基础数据第二部分黄金工业工程建设人工工资第三部分黄金工业工程建设材料基价汇总表类似图书如下:冶金工业矿山建设工程预算定额2010版冶金矿山概预算定额黄金工业工程建设预算定额2008版有色金属工业工程建设预算定额2011年冶金安全生产技术手册矿山测量技术手册矿山地质技术手册2011年最新中国选矿新工艺新技术分析详解露天采矿技术手册现代金属矿床开采科学技术手册金属非金属矿山采矿制图标准2011年尾矿手册矿山地质工程师实用手册2011年有色金属资源循环理论与方法2011年矿山环境工程应用手册2011年露天采矿机械手册最新中国选矿设备手册矿山选矿十大关键技术2011年矿山选矿新设备与国外选进经验借鉴实用手册矿山采矿十大关键技术当代世界采矿工程设计施工创新技术与装备现代有色冶金分析测试新工艺新技术实用手册矿山救护队员矿山救护规程AQ1008-20072011年矿山救护手册2011年最新矿山工程实用图集与施工设计新技术应用手册选矿厂工艺设备安装与维修现代铁矿石选矿选矿工程师手册金属非金属矿山安全质量标准化企业考评标准及安全生产管理任用必备手册矿用药剂现代选矿技术手册之选矿厂设计最新选矿技术问答特殊矿产资源开采方法与技术最新矿山选矿工程设计与工艺技术及质量控制实用手册铁矿石质量检验新技术新工艺及分析测定新标准实用手册现代矿山设备选型、运行管理操作与维护技术实用手册矿山救护规程实施手册当代世界的选矿创新技术与装备矿山深部矿井工程建设与开采新技术及安全控制实用手册最新矿山井巷工程施工关键技术与验收标准规范实用手册新编矿山采矿设计手册新编矿山选矿设计手册矿山设备修理大全矿山井巷工程设计与施工及井巷支护技术应用指导手册最新矿山选矿手册充填采矿工程设计手册中国矿业概览2010版煤矿总工程师技术手册煤炭资源并购重组理论与实务操作手册2011年煤矿企业人力资源管理手册2011年矿井建设工程项目管理理论与实践煤炭建设工程定额2011最新矿山企业领导带班下井制度与现场安全管理及监督检查工作手册煤矿企业应急预案编制指南煤矿井巷工程质量验收规范煤炭工业矿井工程建设项目设计文件编制标准煤炭矿井工程基本术语标准矿井通风安全装备标准煤炭矿井制图标准煤炭地球物理测井规范建设完善安全避险六大系统全面提升煤矿安全保证能力(光盘)2010版煤矿物资手册中国洁净煤(简装)中国洁净煤(精装)矿井反风技术与反风演戏及矿井反风案例分析应用手册煤矿地质测量新技术与煤矿地质勘探及高校开采地质保障技术实用手册煤矿电工实用手册煤矿瓦斯抽放规范、瓦斯利用及瓦斯灾害防治综合治理技术手册现代煤矿采煤新工艺新技术与新标准实用全书2011年煤矿岩层控制失效案例图集2011年煤矿一通三防知识1000问(第二版)煤矿矿井支护新技术与支护设计计算支护产品选型设计维护实用手册2010版煤矿机电工程师技术手册2011年采矿CAD技术手册2011年煤矿机械修理与安装手册煤矿防治水综合技术手册最新采矿工程案例现代采矿工程设计全书最新选煤工艺设计实用技术手册煤矿机械检修工艺手册煤炭企业会计核算应用手册新编煤矿矿井设计手册新编煤矿一通三防知识1000问最新简明建井工程手册高校综合机械化采煤成套装备技术—煤矿机电领域煤矿采煤工程技术更新读本煤矿调度工工作应用指南矿井围岩控制与灾害防治煤矿综采放顶煤工作面岩层控制与工艺参数优选煤矿供电与电气控制应用手册最新煤质分析应用技术指南《煤矿安全规程》专家解读—井工部分2010年修订煤矿矿山综采液压支架设备选型设计工况分析检测及安全运行维护检修实用手册最新煤矿矿水灾防治工程关键技术指导手册最新煤矿矿压、顶板防治工程关键技术指导手册最新煤矿粉尘防治工程关键技术指导手册最新煤矿瓦斯防治工程关键技术指导手册最新煤矿火灾防治工程关键技术指导手册最新煤矿通风防治工程关键技术指导手册地质工程钻探工艺与技术2011年地质测量CAD2011年地质工程监测预警理论与方法技术手册测量工程师手册煤炭地质钻探规程钻井施工手册最新煤矿地质测量大全地质找矿创新技术与经济管理研究应用指导手册地质动力区划应用手册矿井地质应用技术手册液压工程师技术手册机械设备真懂故障监测与诊断氧化铝生产创新工艺新技术、设备选型与维修及质量检验标准实用手册领导国学大典最新领导公文写作实用大典磁共振成像技术指南—检查规范临床策略技术应用(第二版)露天开采技术和设备手册工程地质测量手册瓦斯隧道建设地质灾害与预防手册新农村电工手册采矿工程设计手册金属非金属矿山井下避险六大系统安装使用和监督检查必备手册岩石矿物分析第四版2011年版煤矿安全管理实务全书煤矿建设完善六大系统标准化技术规范。
公路工程2008定额说明1 新定额修订背景《公路工程预算定额》、《公路工程概算定额》 (交工发[1992]65号文发布)是1992年颁布执行的,其编制依据主要是我国“七五”期间公路基本建设设计、施工的技术、工艺和设备,反映的是八十年代末期工、料、机的消耗水平。
我国公路建设自“八五”以来迅猛发展(特别是高速公路),长大隧道、跨越大江、大河、海峡的深水大跨桥梁、交通监控、通讯、收费、安全设施等项目的设计、施工技术日趋完善,新结构、新工艺、新设备、新材料得到广泛应用,公路施工企业的机械装备得到较大的改善,综合机械化施工水平不断提高。
与92定额编制期间对应的国家或部颁有关公路勘察、设计、施工、养护的标准、规范、规程多数被补充或修订,92定额不能反映上述公路建设的变化和发展,造成定额部分缺项,所包含的施工技术和施工方案、施工机械配套能力、劳动生产率水平等与目前公路设计、施工的实际情况已不相适应。
因此,完全有必要对92定额进行全面的修订,为编制合理的施工图预算和初步设计概算提供准确的依据。
2 新定额修订重点考虑的因素2.1考虑新工艺的需要修订后的定额已把我国“八五~十五”期间公路建设常用的、工艺比较成熟的新结构、新材料、新工艺、新设备纳入,如软基处理的CFG桩、高边坡防护的预应力锚索、滑模摊铺水泥混凝土路面、移动模架浇筑箱梁、悬索桥、斜拉桥、交通工程的通讯、监控、收费、照明等定额,解决了无定额可套的问题。
2.2 考虑提高工程质量的需要修订定额时将模板周转次数降低,按新的水泥标准编制混凝土配合比,可以单独计算外掺剂费用,提高金属设备摊销计算标准等,这些措施保证了公路建设的材料用量,从而为工程质量提供保证。
2.3 考虑公路建设环境保护的需要将边坡防护和绿化工程纳入新定额,满足了公路建设对环境保护方面的需要。
2.4 考虑公路建设项目实际情况的需要修订后的定额较修订前的定额有较大的改进和补充,机械化程度得到提高,人工消耗得到降低,符合当前公路建设的实际情况。
通信工程费用定额套用解读(2008 年版)一、通信工程总费用构成及内容:是按建设部财政部建标[2003]206号文件的规定做了调整。
单项工程总费用由工程费、工程建设其它费、预备费和建设期利息组成。
其中:* 工程费由建筑安装工程费和设备、工器具购置费组成。
* 建筑安装工程费由直接费、间接费、利润和税金组成。
* 直接费由直接工程费和措施费组成。
二、建筑安装工程费(见附件一)1、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用。
1.1.由人工费、材料费、机械使用费和仪表使用费组成。
采用的是“控制量”、“技普分开”和“量价分离”的原则。
直接套定额。
(1)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
* 内容包括:基本工资;工资性补贴;辅助工资;职工福利费和劳动保护费。
* 通信工程不再以施工企业等级及工程类别(只是招投标时用)划分,而是综合取定。
通信工程计费依据中的人工费,包含着技工和普工的。
人工费计费价:技工为48元/ 工日;普工为19元/ 工日。
* 人工费是按计费基价计列的。
措施费等是可以协商打折扣的。
* 经过协商,也可按人工费综合单价直接计取,不再计取相关费用。
(2)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
* 主要材料费=材料原价+ 运杂费+ 运输保险费+ 采购及保管费+ 采购代理服务费。
此项费用中的后四项只是在采用包工包料方式时发生。
现通信工程一般都是采用包清工方式,主要材料大多是集中采购,价格已包含到施工地点的一切费用,故工程施工时一般可只计取采购及保管费。
* 通信工程用的材料价格是购置价格,而不是预算价格。
* 辅材费:是指定额中没列出的辅助材料,是按主材费的系数取定的。
管道: 0.5%;线路: 0.3%;电源:5.0%;有、无线: 3.0%。
* 利旧的器材:根据可利用程度的不同,建议按不超出新购同类器材价格的10% 计材料费。

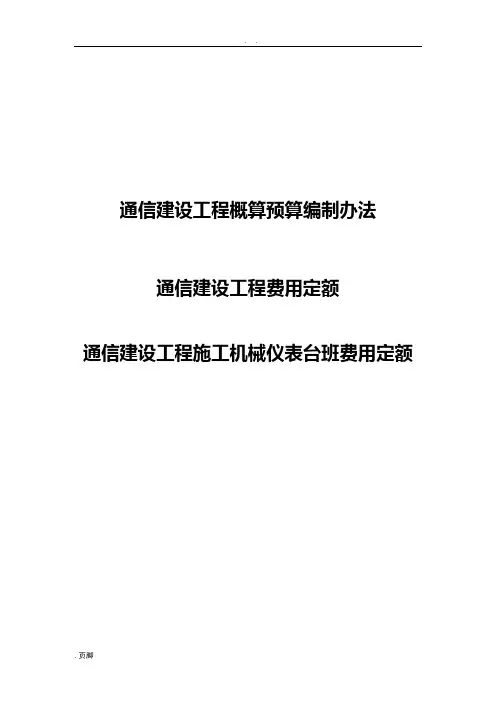

通信建设工程概算预算编制办法通信建设工程费用定额通信建设工程施工机械仪表台班费用定额中华人民国工业和信息化部二〇〇八年五月工业和信息化部文件工信部规[2008]75号关于发布《通信建设工程概算、预算编制办法》及相关定额的通知各省、自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信、中国卫星通信集团公司、中国铁通集团:为适应通信建设发展需要,合理和有效控制工程建设投资,规通信建设概、预算的编制与管理,根据国家法律、法规及有关规定,我部修订了《通信建设工程概算、预算编制办法及费用定额》(邮部[1995]626号)以及通信建设工程预算定额等标准。
新修订的通信建设工程概预算定额配套文件包括:《通信建设工程概算、预算编制办法》,《通信建设工程费用定额》,《通信建设工程施工机械、仪器仪表台班定额》,《通信建设工程预算定额》(共五册:第一册通信电源设备安装工程、第二册有线通信设备安装工程、第三册无线通信设备安装工程、第四册通信线路工程、第五册通信管道工程)。
现予发布,自2008年7月1日起实施。
自实施之日起原邮电部《关于发布〈通信建设工程概算、预算编制办法及费用定额〉等标准的通知》(邮部[1995]626号)以及《关于发布〈通信建设工程施工机械台班费用定额〉等2项定额标准的通知》(邮部[1996]582号)同时废止。
附件:1、通信建设工程概算、预算编制办法2、通信建设工程费用定额3、通信建设工程施工机械、仪器仪表台班定额4、通信建设工程预算定额中华人民国工业和信息化部(章)二〇〇八年五月二十四日(附件另发)主题词:邮电通信建设预算通知抄送:国家发展和改革委员会,财政部,住房和城乡建设部。
工业和信息化部办公厅2008年5月27日印发通信建设工程概算、预算编制办法中华人民国工业和信息化部二〇〇八年五月目录第一章总则第二章设计概算、施工图预算的编制第三章引进设备安装工程概算、预算的编制通信建设工程概算、预算编制办法第一章总则第一条为适应通信建设工程发展需要,根据《建筑安装工程费用项目组成》(建标[2003]206号)等有关文件,对原邮电部《通信建设工程概算、预算编制办法及费用定额》(邮部[1995]626号)中的概算、预算编制办法进行修订。
附录二:概算、预算表(全套共十张表)
建设项目总算表(汇总表)
建设项目名称:建设单位名称:表格编号:第页
工程算总表(表一)
建设项目名称:
工程名称: 建设单位名称:表格编号:第页
建筑安装工程费用算表(表二)
工程名称:建设单位名称:表格编号:第页
建筑安装工程量算表(表三)甲
工程名称:建设单位名称:表格编号:第页
建筑安装工程机械使用费算表(表三)乙
工程名称:建设单位名称:表格编号:第页
建筑安装工程仪器仪表使用费算表(表三)丙
工程名称:建设单位名称:表格编号:第页
()表
工程名称:建设单位名称:表格编号:第页
()表
工程名称:建设单位名称:表格编号:第页
工程建设其它费算表(表五)甲
工程名称:建设单位名称:表格编号:第页
引进设备工程建设其它费用算表(表五)乙
工程名称:建设单位名称:表格编号:第页。
通信工程费用定额套用解读(2008 年版)一、通信工程总费用构成及内容:是按建设部财政部建标[2003]206号文件的规定做了调整。
单项工程总费用由工程费、工程建设其它费、预备费和建设期利息组成。
其中:* 工程费由建筑安装工程费和设备、工器具购置费组成。
* 建筑安装工程费由直接费、间接费、利润和税金组成。
* 直接费由直接工程费和措施费组成。
二、建筑安装工程费(见附件一)1、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用。
1.1.由人工费、材料费、机械使用费和仪表使用费组成。
采用的是“控制量”、“技普分开”和“量价分离”的原则。
直接套定额。
(1)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
* 内容包括:基本工资;工资性补贴;辅助工资;职工福利费和劳动保护费。
* 通信工程不再以施工企业等级及工程类别(只是招投标时用)划分,而是综合取定。
通信工程计费依据中的人工费,包含着技工和普工的。
人工费计费价:技工为48元/ 工日;普工为19元/ 工日。
* 人工费是按计费基价计列的。
措施费等是可以协商打折扣的。
* 经过协商,也可按人工费综合单价直接计取,不再计取相关费用。
(2)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
* 主要材料费=材料原价+ 运杂费+ 运输保险费+ 采购及保管费+ 采购代理服务费。
此项费用中的后四项只是在采用包工包料方式时发生。
现通信工程一般都是采用包清工方式,主要材料大多是集中采购,价格已包含到施工地点的一切费用,故工程施工时一般可只计取采购及保管费。
* 通信工程用的材料价格是购置价格,而不是预算价格。
* 辅材费:是指定额中没列出的辅助材料,是按主材费的系数取定的。
管道: 0.5%;线路: 0.3%;电源:5.0%;有、无线: 3.0%。
* 利旧的器材:根据可利用程度的不同,建议按不超出新购同类器材价格的10% 计材料费。

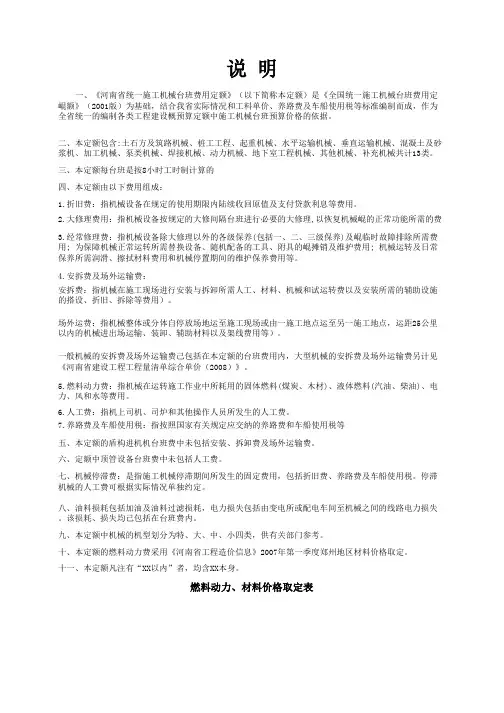

各省规费费率规费规费系指政府和有关权⼒部门规定施⼯企业必须缴纳的费⽤(简称规费)。
包括:1、养⽼保险费:系指施⼯企业按规定标准为职⼯缴纳的基本养⽼保险费。
2、失业保险费:系指施⼯企业按国家规定标准为职⼯缴纳的失业保险费。
3、医疗保险费:系指施⼯企业按规定标准为职⼯的基本医疗保险费和⽣育保险费。
4、住房公积⾦:系指施⼯企业按规定标准为职⼯缴纳的住房公积⾦。
5、⼯伤保险费:系指施⼯企业按规定标准为职⼯缴纳的⼯伤保险费。
各项规定以各类⼯程的⼈⼯费之和为基数,按国家或⼯程所在地相关部门规定的标准计算。
湖南省(湘交造价字[2007]638号)河南省(豫交计〔2008〕38号)根据我省有关⽂件规定,间接费中的规费费率取定为35%,其中:养⽼保险费2 0%,失业保险费2%,医疗保险费7 %(含⽣育保险1%),住房公积⾦5%,⼯伤保险费1%。
河南的我来补充⼀下养⽼:20%医疗:7%(⽣育:1%)⼯伤:1%失业:2%住房公积⾦:5%合计:35%此外,⼈⼯43.89元/⼯⽇以上数据是河南定额站公布的重庆市(渝交委路〔2008〕31号)间接费中的规费费率标准为40.2%,其中:养⽼保险费20%,失业保险费2%,医疗保险费9.7%,住房公积⾦7%,⼯伤保险费1.5%。
规费费率仅作为编制概、预算的依据,不作为施⼯企业实际交纳费⽤的依据。
安徽省交通厅⽂件皖交基[2008]17号间接费中的规费包括企业应缴纳的养⽼保险、医疗保险(含⽣育保险)、⼯伤保险、失业保险和住房公积⾦等,规费标准为38.1%,计算基数为⼈⼯费。
浙江省浙交〔2008〕85号规费包括企业必须缴纳的养⽼保险费、失业保险费、医疗保险费(含⽣育保险费)、住房公积⾦和⼯伤保险费,均以各类⼯程的⼈⼯费之和为基数,费率标准按下表计算。
规费费率只作为编制概算预算的依据,不作为施⼯企业实际交纳费⽤的依据。
规费费率表(43%)湖北省公路⼯程定额规费组成情况项⽬组成费率养⽼保险20%医疗保险(含⽣育保险) 6.50%⼯伤保险 1.50%失业保险 2.00%住房公积⾦8%合计38%⼴东省执⾏交通部《公路基本建设⼯程概算预算编制办法》的补充规定规费。
08版通信工程定额使用解读定额是在合理的劳动组织和合理地使用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映一定时期的社会生产力或企业水平的高低。
对于每一个施工工程,都测算出用工量,包括基本工和其它用工。
再加上这个工程的材料,包括基本用料和其它材料。
对于用工的单价,是当地根据当时不同工种的劳动力价值规定的,材料的价值是根据前期的市场价格制定出来的预算价格或当期市场的实际价格。
根据每一个工程的工料用量,按照不同类别,汇总成册,就是定额。
工程定额根据其性质、内容、形式和用途的不同,可分为4大类:1、按管理层次分为:全国统一定额、行业通用定额、地方定额和企业定额。
2、按用途分为:概算定额<投资估算指标)、预算定额、施工定额、工期定额等。
3、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表使用定额。
4、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额<直接费用定额、间接费用定额)等。
现在通信行业用的定额是2008版的通信工程定额。
通则 1.本定额适用于新建和扩建工程。
改建工程可参照使用。
本定额用于扩建工程时,其人工工时按 1.1系数计取,拆除工程的人工工日计取办法见分册的各章说明。
2. 工日中的工作内容范围:还包括工种间交叉配合,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及配合质量检验等。
3. 有关工程的调整系数,按各册、各章规定执行。
4.定额中注有“××以内”或“××以下”者均包括“××” 本身;“××以外”或“××以上”者则不包括“××” 本身。
5.定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不可避免的合理损耗量。
6.施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
2008年新版概预算取费标准整理一、75费用定额与626费用定额的费用项目定义的变化:◆其他直接费和现场经费合并为措施费。
1)取消了新技术培训费、现场管理费(严格的说是被分解了,一部分到人工费、一部分到企业管理费、一部分到规费)2)增加了环境保护费、文明施工费、已完工程及设备保护费;3)移出了仪器仪表使用费、流动施工津贴、人工费差价;4)从工程建设其他费用移入了运土费、施工队伍调遣费、大型施工机械调遣费。
◆间接费用中增加了规费:1)规费中的工程排污费是从原现场管理费中移到此处;2)社会保障费(养老、失业、医疗)、住房公积金、危险作业意外伤害保险,即三费一金一保险本次修编新增费用。
◆企业管理费:75定额的企业管理费=626定额的(企业管理费+财务费)◆设备、工器具购置费:1)取消了包装费,如果工程中发生可从原价或者运杂费中解决;2)取消部门手续费变为采购代理服务费;◆工程建设其他费:1)取消了供电补贴、企发费用;2)增加了环境影响评价费、劳动安全卫生评价费、安全生产费、工程保险费、工程招标代理费、专利及专用技术使用费;3)移除了运土费、施工队伍调遣费。
大型施工机械调遣费。
建设期间投资贷款利息4)75定额的(可行性研究费+勘察设计费)=626定额的勘察设计费5)75定额的(引进技术及进口设备其他费+专利及专用技术使用费)=626定额的引进技术及进口设备其他费二、75与626费用项目定额及计算规则的变化人工费:取消了建成制普工的概念三、材料费:1)材料运杂费率表中的“钢材及其他”变为“其他”,使用更明了;塑料及塑料制品的运距由500KM变为1500km;2)采购代理服务费按实计列;3)辅助材料费用下调;四、机械使用费:1)机械使用费=机械台班单价×概算、预算的机械台班量(与原费用定额一致)2)对626台班单价进行了重新修订,其计算方法为:台班单价=折旧费+大修理费+经常修理费+安拆及场外运费+人工费+燃料动力费+其他费用五、仪表使用费:1)仪表使用费=仪表台班单价×概算、预算的仪表台班量2)台班单价的计算:台班单价=折旧费+经常修理费+计校费+人工费3)仪表的原值采用通信工程施工行业统计值六、措施费、间接费、利润:1)大部分以人工费为计费基础(原626定额有的以人工费、有的以技工费、有的以普工费),简化了概预算的编制;2)取消了不同工程类别的差别;3)费率在原定额的技术上进行了重新计算(个别工程的个别费用稍有下降,大部分项目都有所提高)4)施工队伍单程调遣费和大型施工机械单程运价都有所上调;5)大型施工机械调遣吨位表中“微控钻孔敷管设备”的吨位要根据施工机械的自重吨位确定调遣吨位;七、税金的计算:在通信线路工程中计算税金时要将光缆、电缆的预算价从直接费中核减;预算价=原价+运杂费+运输保险费+采购及保管费+采购代理服务费。

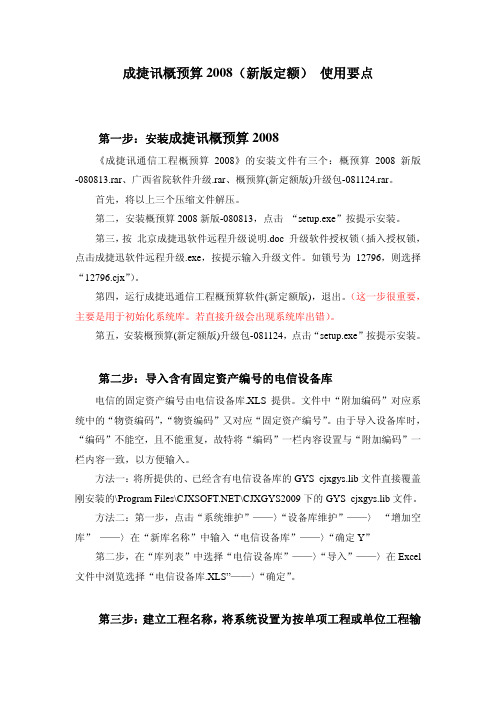

成捷讯概预算2008(新版定额)使用要点第一步:安装成捷讯概预算2008《成捷讯通信工程概预算2008》的安装文件有三个:概预算2008新版-080813.rar、广西省院软件升级.rar、概预算(新定额版)升级包-081124.rar。
首先,将以上三个压缩文件解压。
第二,安装概预算2008新版-080813,点击“setup.exe”按提示安装。
第三,按北京成捷迅软件远程升级说明.doc 升级软件授权锁(插入授权锁,点击成捷迅软件远程升级.exe,按提示输入升级文件。
如锁号为12796,则选择“12796.cjx”)。
第四,运行成捷迅通信工程概预算软件(新定额版),退出。
(这一步很重要,主要是用于初始化系统库。
若直接升级会出现系统库出错)。
第五,安装概预算(新定额版)升级包-081124,点击“setup.exe”按提示安装。
第二步:导入含有固定资产编号的电信设备库电信的固定资产编号由电信设备库.XLS提供。
文件中“附加编码”对应系统中的“物资编码”,“物资编码”又对应“固定资产编号”。
由于导入设备库时,“编码”不能空,且不能重复,故特将“编码”一栏内容设置与“附加编码”一栏内容一致,以方便输入。
方法一:将所提供的、已经含有电信设备库的GYS_cjxgys.lib文件直接覆盖刚安装的\Program Files\\CJXGYS2009下的GYS_cjxgys.lib文件。
方法二:第一步,点击“系统维护”——〉“设备库维护”——〉“增加空库”——〉在“新库名称”中输入“电信设备库”——〉“确定Y”第二步,在“库列表”中选择“电信设备库”——〉“导入”——〉在Excel 文件中浏览选择“电信设备库.XLS”——〉“确定”。
第三步:建立工程名称,将系统设置为按单项工程或单位工程输出打开概预算软件后,首先点击“新建项目”,填写“项目信息”(工程名)、“单项工程信息”,进行“工程模版选择”。
若选中“打印输出时建设项目按单项工程输出”,则输出时“项目名称”中的“XXX工程”,就会以“单项工程名称:XXX工程”;“单项工程名称”中的“XXX单项工程”,就会以“单位工程名称:XXX单项工程”。
关于概预算说明部分这套定额和计算标准是国家能源局委托电力企业联合会组织编写的(国能电力【2009】123号),这套标准的推广应用工作是由电力工程造价与定额管理总站负责。
国家能源局、中国电力企业联合会、电力工程造价与定额管理总站(中国电力企业联合会部门及直属单位),就这三个单位做个简单的介绍,国家能源局成立于2008年属于行政单位(行政单位副部级),中国电力企业联合会(简称中电联)1988年由国务院批准成立,是全国电力行业企事业单位的联合组织、非营利的社会团体法人,中电联既不是行政单位也不是事业单位,而是社会经济团体,业务主管是国家电力监管委员会(国务院直属事业单位事业单位部级),电力工程造价与定额管理总站是中电联的下属单位。
因此本标准是由国家能源局发起的,而起草是由中电联编制的,造价与定额总站负责宣传贯彻任务。
可参考的相关资料:《20kV及以下配电网工程建设预算编制与计算标准》简称《计算标准》《20kV及以下配电网工程建设预算编制与计算标准使用指南》简称《计算指南》《20kV及以下配电网工程预算定额》简称《定额》《20kV及以下配电网工程预算定额使用指南》简称《定额指南》《浙江省电力公司配网通用设计修编最终版2011》简称《典设》《配网工程预结算(杭州市电力局审计处张传华)》简称《杭电审》计算标准部分简介定额的基价是由人工费、材料费(计价材料)、施工机械使用费三个费用,人工分为普通工(34.0元/工日)和技术工,技术工又分为建筑技术工(48.0元/工日)和安装技术工(53.0元/工日),计价材料费是按照北京地区2008年四季度材料预算价格平均综合取定,施工机械台班是按正常合理的机械配备和大多数施工企业的机械化程度综合取定的,施工机械台班单价执行《电力建设工程施工机械台班费用定额(2006年版)》2008年第四季度的价格。
之所以在说这么多,定额制定时08年09年距离现在是3、4年了现在物价上涨,人工费要涨,计价材料费也会涨,同理机械使用费也会涨,所以在编制概预算是一定不要忘记加上编制年价差(建设预算编制年水平),这个电力工程造价与定额总站每半年会更新调整一次系数的。
铁路基本建设工程投资预估算估算设计概预算费税取值规定铁建设(2008)11号文本规定适用于铁路基本建设工程大中型项目,与铁道部现行《铁路基本建设工程投资预估算估算编制办法》、《铁路基本建设工程设计概(预)算编制办法》配套使用,是预可行性研究阶段编制投资预估算、可行性研究阶段编制投资估算、初步设计阶段编制设计概算和施工图设计阶段编制施工图预算或投资检算的基本依据。
本规定中未区分投资预估算、投资估算、设计概预算的费用费率,均适用于投资预估算、投资估算、设计概预算的编制。
一、综合工费标准按铁道部现行规定执行。
二、再用轨料整修管理费再用轨料整修管理费费率为10%。
三、工程用水、电综合单价(一)工程用水基期综合单价为0.38元/吨。
(二)工程用电基期综合单价为0.55元/kWh。
四、运杂费(一)火车运价综合系数K1、K2见表2。
(二)火车、汽车装卸单价见表3。
(三)材料采购及保管费费率见表4。
表2 火车运价综合系数注:①K1包含了游车、超限、限速和不满载等因素;K2只包含不满载及游车因素。
②火车运土的运价号和综合系数K1、K2,比照“砖、瓦、石灰、砂石料”确定。
③爆炸品、一级易燃液体除K1、K2外的其他加成,按编制期《铁路货物运价规则》的有关规定计算。
表3 火车、汽车装卸费单价单位:元/吨注:其中装占60%,卸占40%。
表4 采购及保管费费率五、施工措施费(一)投资预估算施工措施费费率见表5。
表5 投资预估算施工措施费率(二)投资估算、设计概预算施工措施费费率见表6。
表6 投资估算、设计概预算施工措施费率六、特殊施工增加费(一)风沙地区施工增加费费率为3%。
(二)高原地区施工定额增加幅度见表7。
(三)原始森林地区施工增加费费率为30%。
表7 高原地区施工定额增加幅度(四)行车干扰施工增加费1.接触网工程行车干扰施工定额增加幅度为0.40%,其他工程行车干扰施工定额增加幅度为0.31%。
2.投资预估算土方施工及跨股道运输计行车干扰的工天为30工日/100m3天然密实体积,石方施工及跨股道运输计行车干扰的工天为20工日/100m3天然密实体积。
