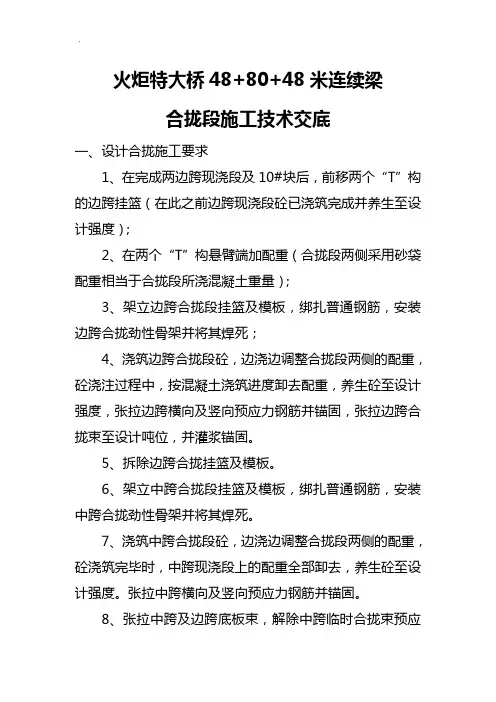

火炬特大桥48+80+48米连续梁合拢段施工技术交底一、设计合拢施工要求1、在完成两边跨现浇段及10#块后,前移两个“T”构的边跨挂篮(在此之前边跨现浇段砼已浇筑完成并养生至设计强度);2、在两个“T”构悬臂端加配重(合拢段两侧采用砂袋配重相当于合拢段所浇混凝土重量);3、架立边跨合拢段挂篮及模板,绑扎普通钢筋,安装边跨合拢劲性骨架并将其焊死;4、浇筑边跨合拢段砼,边浇边调整合拢段两侧的配重,砼浇注过程中,按混凝土浇筑进度卸去配重,养生砼至设计强度,张拉边跨横向及竖向预应力钢筋并锚固,张拉边跨合拢束至设计吨位,并灌浆锚固。
5、拆除边跨合拢挂篮及模板。
6、架立中跨合拢段挂篮及模板,绑扎普通钢筋,安装中跨合拢劲性骨架并将其焊死。
7、浇筑中跨合拢段砼,边浇边调整合拢段两侧的配重,砼浇筑完毕时,中跨现浇段上的配重全部卸去,养生砼至设计强度。
张拉中跨横向及竖向预应力钢筋并锚固。
8、张拉中跨及边跨底板束,解除中跨临时合拢束预应力。
拆除中跨合拢挂篮模板及边跨现浇段支架。
9、桥面系及桥面铺装施工。
二、合拢段施工工艺流程图三、合拢段温度统计合拢段温度统计四、边跨合拢段施工方法1、概况边跨合拢段全长2.0m,该处箱梁设计高度为3.85m,底板宽度为6.7m,顶板宽度为12.0m,腹板厚为0.48m,底板厚度为0.4m,顶板厚度为0.4m,边跨合拢段砼总方量为22.078m3。
2、边跨合拢段施工准备1)清除箱梁顶面及内箱的材料设备,对于不需要的材料设备要全部清理到桥下,必须要使用的材料设备应堆放到箱梁0#块横隔板顶上,尽最大限度减少对箱梁悬臂端标高的影响。
2)在“T”构两悬臂端预备砂袋等材料。
3、合拢段挂篮模板的就位边跨合拢时用挂篮腹板外模、外模行走梁,底板11#块悬臂端侧采用挂篮底纵梁前横梁作为横梁,靠边跨现浇段一端采用挂篮前吊杆与挂篮主桁架进行锚固。
内模采用内模行走梁内模架及组合模板,内模拼好后将其锚在顶板预留孔。
技术交底书技术交底内容:1.技术交底范围行锚固,底模纵梁分别支撑在挂篮前下横梁和边跨现浇段支架横梁上,间距同标准阶段底模纵梁一致,其上放置IOCnI*10Crn方木,间距20cm,面板为L5cm厚竹胶板;中跨合拢段时需把110#墩8#节段的挂篮后退5m,并相应在6#块中跨配重Iot以确保连续梁受力平衡,在8#段梁端翼缘板和梁底分别预埋预留孔,中跨合拢段侧模和底模布置同边跨合拢段一致,详见附图1。
4.2合拢段钢筋及预应力安装合拢段钢筋同连续梁标准节段一致,此处不再废述,合拢段部分预应力筋需在混凝土浇筑前安装到位,边跨合拢段分别在顶板、底板上Til、SBl安装预应力筋,中跨合拢段分别在顶板、底板上2H、2B1安装预应力筋。

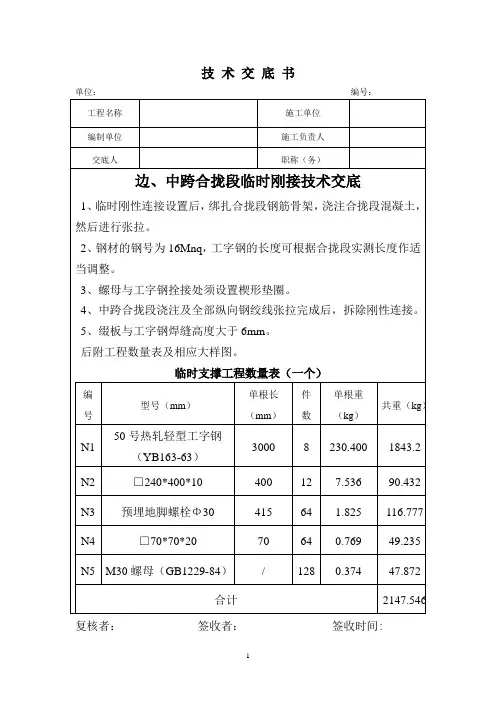

4.3合拢段临时刚接临时锁定装置采取既撑又拉的办法,将两端连成整体,防止新浇混凝土在温度变化时产生温度裂缝,临时刚接需在8#块和现浇段腹板上下倒角处预埋(70*70*2)Cnl钢板,刚性支撑为I36a双拼,并在两端和中间位置采用(24*40*1)Cm缀板焊接,可提前将刚性支撑一端先焊接在预埋钢板上,到合拢当天气温较低较稳定时焊接另一端,型钢与钢板接触面均要焊接,焊缝焊脚高度不小于IOnmI,且焊接时对钢板周围混凝土采取降温措施,防止混凝土受损,刚性支撑联锁后立即张拉临时束预应力,形成支-拉锁定结构将合拢口锁定,临时束张拉锚下控制应力为400MPa,合拢口临时锁定设施应在合拢梁端纵向预应力孔道压浆前拆除。
4.4合拢段配重合拢段临时刚性连接锁定及混凝土浇筑之前要对连续梁两侧悬臂端部进行等效的配重预压。
配重目的主要有以下两点:首先是通过浇筑边跨合拢段过程中同步撤除边跨配重,同时保持中跨配重不变,消除两侧悬臂的不平衡弯矩,确保施工安全;其次保持两侧悬臂在浇筑边跨合拢段混凝土过程中始终处于相对的静止状态,受力不增也不减,边跨合拢段混凝土从开始浇筑到初凝整个过程中也处于静力平衡状态,能有效避免收外力变化出现裂纹。
工艺工法QC预应力混凝土特大桥连续梁合拢施工技术交底1. 概述本文主要介绍预应力混凝土特大桥连续梁合拢施工技术。
连续梁是特大桥结构中最为常用的构件之一,其施工质量直接影响着整个特大桥的安全稳定。
通过对所采用的工艺工法进行严格的质量控制(QC),可以确保连续梁在施工过程中质量得到有力的保障。
2. 技术要点2.1 工艺流程预应力混凝土特大桥连续梁的施工一般分为以下步骤:1.预处理:对工地进行勘测,制定施工方案,并对材料、设备等进行验收。
2.筑底垫层:在桥墩上施工底支座,搭设临时支撑架,安装排水系统,铺设防水层等。
3.成形模板:将连续梁的模板安装在底部垫层之上,进行调平和调直。
4.浇筑混凝土:在成形的模板中灌入混凝土,待混凝土达到一定强度后进行张拉调整。
5.合拢:当混凝土的强度达到设定要求后,对连续梁进行合拢,并进行整体测量和调整。
在以上步骤中,各个环节的施工质量都需要严格控制,特别是在成形模板和混凝土浇筑过程中,对模板的平整度和混凝土浇筑均匀度的控制十分重要。
2.2 质量控制为了确保施工质量,对于每个环节中的关键参数都需要进行精确的测量和控制,以保证能够满足设计要求。
包括:1.模板的平整度、水平度和垂直度2.混凝土浇注的均匀性和密实性3.预应力张拉的力值和应变量另外,在每个环节的结束时都要进行验收,以确保质量满足要求。
例如,在混凝土浇注结束后,需要进行表面平整度的检查,以保证连续梁表面的平整度符合要求。
3. 安全措施特大桥连续梁的施工是一项十分危险的工作,需要进行严格的安全保障工作。
包括:1.施工现场设置合理的安全警示标志和警告线2.确保工人佩戴好安全带和安全帽3.建立施工现场的安全管理制度4.在高温或极寒天气条件下,加强防寒和防暑措施,预应力混凝土特大桥连续梁的合拢施工技术需要进行严格的工艺工法控制和质量控制,以确保施工质量满足设计要求。
