防腐木座椅施工方案主要施工方法施工工序及报验顺序:沟槽定位→开挖→清底→基层夯实→回填级配砂石垫层→支混凝土垫层模板→放置预埋铁件→浇筑无砂打孔混凝土垫层→焊接连接座椅支撑件→固定座椅不锈钢板→支撑件涂刷防锈漆→固定座椅防腐木坐凳面→渣土外运→场地清理1、沟槽定位(1)、根据施工图纸位置及建设单位所提供资料确定沟槽位置,并用钢钎定位所需开挖位置。
(2)、根据确定的开挖位置周边拉设警戒线,并设必要警示标志提请周围居民注意安全,夜晚设置常亮警示灯。
2、开挖(1)、开挖作业前应对施工人员进行必要的技术交底包括但不限于:相对位置、标高、周边情况、土质情况、地下管线、所采取的技术措施和应急预案等。
(2)、开挖作业应进行安全员现场监督,机械操作人员或作业人员应进行对应的持证上岗备案和安全教育。
(3)、开挖过程中技术员应实施跟进施工进度,指挥机械及人员进行开挖。
(4)、开挖过程中如作业环境与技术交底明显不符,应报告给项目技术负责人,当需要修改施工方案时,应对开挖作业暂停施工,待新施工方案经监理工程师审批后,按新的施工方案进行施工。
3、清底(1)、当开挖至设计标高以上25cm左右后应采用人工开挖,开挖作业不得一次开挖至设计标高,应逐层开挖逐层清理,任何情况下不得扰动设计标高持力层。
(2)、人员作业过程中,施工现场周围应放置解暑物品和必备饮用水,以免高温施工造成人员中暑。
4、基层夯实(1)、当开挖至设计标高后,按设计图纸所示应进行基层夯实,采用小型蛙式打夯机进行基层夯实,且施工过程中应注意打夯机前进方向避免产生机械伤人事件,施工临时用电设备应采用三级配电和两级漏电保护系统,机械与三级配电箱不得超过3米,且施工过程中应有专人负责看管电缆线路,遇有特殊情况保证做到最快时间内关闭电源。
(2)、打夯机施工时应严格按照机械操作规程施工,不得漏夯,做到夯实机械一夯压半夯的施工要求。
5、回填级配砂石垫层(1)、当基层夯实作业完毕并经监理工程师确认后,进行级配砂石垫层施工,施工前应经实验室确定砂石级配,且砂石中的黏土或有机质不得大于2%且不大于规范规定限制。
(完整版)防腐木座椅施工方案篇一:室内防腐木座椅施工方案一:项目概述本项目旨在为室内空间设计和安装防腐木座椅,为使用者提供舒适、安全的座椅体验。
本文档将详细介绍防腐木座椅的施工方案,包括选材、设计、安装等环节。
二:选材1. 防腐木材料选择根据室内使用的特殊环境,选择防腐木材料具有防潮、防腐蚀和耐用的特点,如欧洲松、杉木或赤杨木等。
2. 材料颜色选择依据室内装修风格和设计需求,选择与整体装修相协调的防腐木颜色。
可供选择的颜色有原木色、白色、深棕色、灰色等。
三:设计1. 座椅结构设计根据功能需求和空间布局,设计座椅的形状、尺寸、高度等。
2. 座椅安全设计确保座椅的稳定性和承重能力,采取合适的结构设计和材料厚度,避免使用者在使用过程中发生危险。
四:施工步骤1. 准备工作清理和平整施工区域,保证施工场地干净整洁。
2. 材料加工按照设计要求,将防腐木材料切割成所需的尺寸和形状。
3. 组装座椅根据设计图纸和程序,按照木工技术将各个零部件组装成座椅的结构。
确保座椅的稳固和整体平衡。
4. 表面处理对座椅表面进行打磨和修饰,使其光滑平整,并进行防腐处理以延长使用寿命。
5. 安装座椅将制作好的座椅正确安装在室内合适的位置,采取合适的固定方法,确保座椅稳固可靠。
五:附件本文档涉及的附件包括:1. 防腐木材料供应商信息和材料质检报告。
2. 设计图纸和效果图。
3. 施工过程中的照片和视频记录。
六:法律名词及注释1. 防腐木:经过特殊处理的木材,具有防潮、防腐蚀的功能。
2. 材料切割:将木材按照需要的尺寸和形状进行切割。
3. 木工技术:使用工具和技巧将木材组装成所需的结构或家具。
篇二:户外防腐木座椅施工方案一:项目概述本项目的目标是设计和施工户外防腐木座椅,为户外休闲场所提供舒适、美观的座椅设施。
本文档将详细介绍户外防腐木座椅的施工方案,包括选材、设计、安装等方面的要点。
二:选材1. 防腐木材料选择在户外环境中,选择具有防腐、防腐蚀和耐候性能的防腐木材料,如桉木、红木、柳杉等。
泳池防腐木坐凳安装方案1.选择合适的位置:首先要确定泳池边缘的合适位置安装防腐木坐凳。
根据泳池的形状和大小,选择一个能够容纳坐凳的位置。
确保该位置没有任何障碍物,并且可以提供足够的空间供人坐下和活动。
2.准备材料和工具:准备好所需的材料和工具。
除了防腐木坐凳外,还需要钉子、锤子、电钻、螺丝刀、测量工具等。
3.准备地面:将所选位置进行清理,确保地面平整干燥。
如果地面不平整,可以考虑进行一些平整处理,例如填充坑洞或铺设水泥板。
4.安装支撑物:将坐凳的支撑物固定在地面上。
可以使用木桩或其他合适的支撑物,确保它们牢固稳定。
使用电钻在地面上钻孔,然后将支撑物固定在孔内,再使用锤子敲实土壤。
5.拼装坐凳:根据坐凳的设计和尺寸,在支撑物上将木板拼装起来。
确保木板之间的间隙均匀,并且与支撑物之间的连接稳固。
可以使用钉子和螺丝将木板和支撑物连接在一起。
6.校正和调整:安装好木板后,校正和调整坐凳。
检查坐凳是否水平,是否稳固。
如果有需要,可以通过调整木板连接处的螺丝或钉子来进行调整。
7.防腐处理:为了增加泳池防腐木坐凳的使用寿命,可以对木板进行防腐处理。
可以使用专门的防腐剂来涂抹木板表面,确保木材不受湿气和阳光的侵蚀。
8.清理和保养:安装完成后,定期清理和保养防腐木坐凳。
清理可以使用湿抹布或水冲洗,确保木板的表面干燥。
定期检查支撑物和连接处是否有松动或损坏,及时做好维修和加固。
以上是一种简单的泳池防腐木坐凳安装方案,具体的步骤和细节可能会因实际情况而有所不同。
在安装过程中,要注意安全,遵循正确的操作方法。
如果不熟悉安装过程,建议请专业人士进行施工。
防腐木座椅施工方案一、工程概述本次防腐木座椅施工旨在为具体场所提供美观、舒适且耐用的休憩设施。
座椅将采用优质防腐木材料制作,以适应户外环境的长期使用。
二、施工准备1、材料准备选购符合国家标准的优质防腐木,确保木材的防腐处理效果良好,具有足够的强度和耐久性。
准备所需的五金配件,如螺丝、螺母、角码等,应选用不锈钢材质,以防止生锈。
2、工具准备电动工具:电锯、电钻、电刨等。
手动工具:锤子、螺丝刀、扳手、卷尺、水平仪、墨斗等。
3、场地准备清理施工场地,确保地面平整、无杂物。
按照设计要求,确定座椅的安装位置,并做好标记。
三、施工流程1、测量与放线使用卷尺和墨斗,根据设计图纸在地面上准确测量并标记出座椅的长、宽、高等尺寸。
确保座椅的位置和方向符合场地规划和使用需求。
2、基础施工如果需要设置座椅基础,根据实际情况选择合适的基础形式,如混凝土基础或砖石基础。
按照基础设计要求进行施工,确保基础牢固、平整。
3、木材加工根据测量放线的尺寸,使用电锯、电刨等工具对防腐木进行切割和加工,使其符合座椅的形状和尺寸要求。
对木材的边角进行打磨处理,确保表面光滑,无毛刺。
4、座椅组装首先,将座椅的框架部分组装起来,使用螺丝、角码等五金配件进行固定。
然后,安装座椅的座板和靠背,注意保持木板之间的缝隙均匀。
5、固定安装将组装好的座椅放置在预先标记好的位置上,使用膨胀螺丝或其他固定方式将座椅牢固地固定在地面上。
检查座椅的稳定性,确保其不会晃动或倾斜。
6、表面处理对座椅的表面进行清洁,去除灰尘和杂物。
可以根据需要对木材表面进行刷漆或涂油处理,以增强防腐性能和美观度。
四、质量控制1、材料质量控制在采购防腐木材料时,要求供应商提供质量合格证明,并对材料进行抽检,确保其符合相关标准。
检查五金配件的质量,确保其规格、型号符合设计要求,且无缺陷。
2、施工过程质量控制施工过程中,严格按照施工流程和操作规范进行操作,确保每个环节的质量。
对关键部位的施工,如座椅的固定安装,要进行重点检查,确保牢固可靠。
防腐木座椅施工方案范本1:施工方案1.引言本旨在提供防腐木座椅的详细施工方案,以便确保施工过程的顺利进行。
防腐木座椅是一种常见且经久耐用的户外座椅,使用防腐木材料制作而成,具有抗腐蚀、防虫害等特点。
在正确施工的前提下,防腐木座椅可以长期用于户外环境,为人们提供便利和舒适。
本将介绍施工所需材料、步骤以及注意事项,以便承包商和施工人员参考和执行。
2.施工材料2.1 防腐木材料:包括防腐木板和防腐木方材。
2.2 金属连接件:如螺丝、螺栓等。
2.3 固定材料:如胶粘剂、胶水等。
3.施工步骤3.1 确定座椅位置:根据设计图纸和实际需求,确定防腐木座椅的位置。
3.2 准备施工材料:根据座椅尺寸和数量,准备所需的防腐木材料、金属连接件和固定材料。
3.3 组装座椅腿部:根据设计图纸,将防腐木方材通过金属连接件组装成座椅的腿部结构。
3.4 固定腿部结构:使用螺丝或者螺栓将座椅腿部固定在地面或者基础上。
3.5 安装座椅框架:使用螺丝或者胶粘剂将防腐木板连接在坐椅腿部上,形成座椅的框架结构。
3.6 固定座椅框架:使用螺丝或者螺栓将座椅框架各部份固定在一起,以确保结构稳固。
3.7 安装座椅背板和扶手:使用螺丝或者胶粘剂将防腐木板连接在坐椅框架上,形成座椅的背板和扶手。
3.8 喷涂防腐涂料:对已完成的座椅进行喷涂防腐涂料,以增加防腐能力和延长使用寿命。
4.注意事项4.1 施工前务必检查设计图纸和施工材料是否符合要求。
4.2 在施工过程中,要确保座椅结构稳固,防止松动和变形。
4.3 使用合适的工具和材料进行施工,以保证质量和安全。
4.4 在施工现场,要注意人身安全和周围环境的保护。
罗列出本所涉及附件如下:附件1:设计图纸附件2:防腐木座椅材料清单罗列出本所涉及的法律名词及注释:1. 防腐木:防腐木是通过对木材进行防腐处理,以提高其抗腐蚀性能的一种木材产品。
2. 螺丝:一种用于连接零件的罗纹紧固件,常见于木制家具和建造结构中。

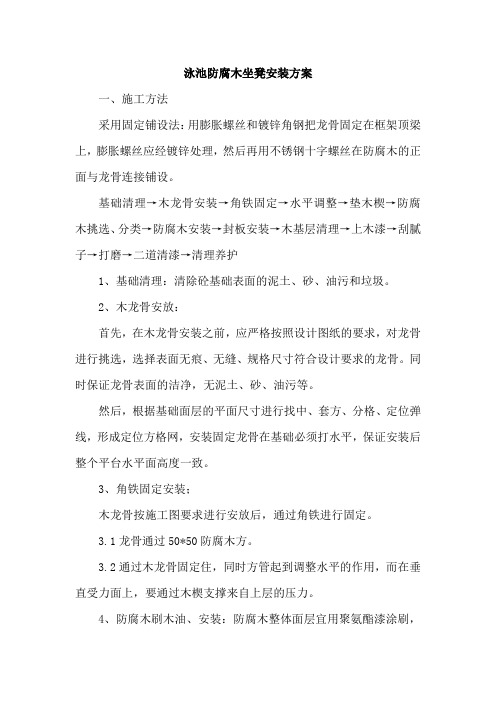

泳池防腐木坐凳安装方案一、施工方法采用固定铺设法:用膨胀螺丝和镀锌角钢把龙骨固定在框架顶梁上,膨胀螺丝应经镀锌处理,然后再用不锈钢十字螺丝在防腐木的正面与龙骨连接铺设。
基础清理→木龙骨安装→角铁固定→水平调整→垫木楔→防腐木挑选、分类→防腐木安装→封板安装→木基层清理→上木漆→刮腻子→打磨→二道清漆→清理养护1、基础清理:清除砼基础表面的泥土、砂、油污和垃圾。
2、木龙骨安放:首先,在木龙骨安装之前,应严格按照设计图纸的要求,对龙骨进行挑选,选择表面无痕、无缝、规格尺寸符合设计要求的龙骨。
同时保证龙骨表面的洁净,无泥土、砂、油污等。
然后,根据基础面层的平面尺寸进行找中、套方、分格、定位弹线,形成定位方格网,安装固定龙骨在基础必须打水平,保证安装后整个平台水平面高度一致。
3、角铁固定安装;木龙骨按施工图要求进行安放后,通过角铁进行固定。
3.1龙骨通过50*50防腐木方。
3.2通过木龙骨固定住,同时方管起到调整水平的作用,而在垂直受力面上,要通过木楔支撑来自上层的压力。
4、防腐木刷木油、安装:防腐木整体面层宜用聚氨酯漆涂刷,达到防水,防起泡,防起皮和防紫外线的作用。
防腐木的安装通过镀锌连接件或不锈钢连接件与木龙骨进行连接,每块板与龙骨接触处需用两颗钉;5、清理、养护:安装完后及时对防腐木表面清理、打扫干净,注意对成型产品(工序)的保护。
二、安装制作1、本次工程所订购的防腐木是规格材,在施工现场安装过程中不需要再做外貌加工。
2、对于确实需要锯、刨、削、切得个别部件,如果粉碎了防腐层,需在因锯、刨、削、切形成的新的外貌上涂刷高液体浓度的聚氨酯漆,否则,这些部位的木结构易腐、易蛀、易脱落。
三、成品(半成品)保护技术措施1、木材进场后,经检验合格,应码放在避免阳光直射处,分规格码放整齐,使用时轻拿轻放,不可以乱扔乱堆,以免损坏棱角;2、木制品及金属制品必须在安装前按规范进行半成品防腐基础处理,安装完成后立即进行防腐施工,若遇降雨天气必须采取防水措施,不得让成品受淋至湿,更不得在湿透的成品上进行防腐施工,确保成品防腐质量合格;3、铺装好的防腐木,要采取切实可靠的防止污染措施,禁止施工完毕后立即商人;4、施工时,在防腐木表面上操作人员要穿软底鞋,且不得在龙骨上敲砸,防止损坏面层;5、防腐木施工中注意环境的温度、湿度的变化,竣工前如遇降雨天气,应覆盖塑料薄膜,防止成品受潮;6、造成防腐木腐朽的两个因素:一个是虫害,另一个是菌害。
防腐木座椅施工方案防腐木座椅施工方案随着人们生活水平的提高,公共休闲场所的出现越来越多,而座椅作为休息和交流的必需品,也变得越来越重要。
但是,长期暴露于风吹日晒和雨淋中的座椅容易受到自然环境的侵蚀,导致木质座椅的损坏,缩短使用寿命。
为了解决这个问题,防腐木材应运而生。
那么,本文将具体介绍如何进行防腐木座椅的施工方案。
第一步:确定施工材料。
座椅的制作材料是非常重要的。
在选择材料的时候,我们应该考虑到它的性质和特点。
防腐木材是一种结构材料,它比起普通的木材更加耐久,有着更好的耐腐蚀性和抗紫外线性能,能够在自然环境中长期使用。
因此,选择防腐木材进行座椅的制作是十分明智的选择。
第二步:进行设计和制作。
我们可以根据需要的座位数量,设计一些基本的座椅造型,如长凳式、椅子式等。
然后制作零部件,比如脚架、椅背、扶手等。
在制作零部件的时候,我们应该注意材料的规格尺寸的选择,以确保施工的质量和美观度。
第三步:进行图纸测量和设计。
在施工的时候,我们需要进行图纸的测量和设计。
这个过程包括用尺子和标尺进行相关尺寸的测量和标记,并对椅子各部件的连接方式和材料的规格尺寸进行详细的设计。
有了这些具体的图纸和标记,我们可以更加顺利地进行下一步的加工和安装。
第四步:进行木材的加工和安装。
在进行木材的加工和安装的时候,我们需要按照图纸的要求进行相应的切割、钻孔、拼接和固定等工作。
在安装的时候,我们应该注意两个关键因素:一是选用适当的工具,如电钻、钳子、螺丝刀等,保证施工的效率和质量;二是正确安装状态和角度,以确保施工后的椅子能够达到舒适的使用体验。
第五步:做好防腐木材的保养。
在座椅制作的过程中,我们不仅要关注加工和安装等方面,还要注意对防腐木材的保养问题。
要定期进行木材表面的清洁和维护,这样可以防止座椅曝露在氧气和元素中,从而延长其使用寿命。
总之,在施工过程中,要考虑到防腐木材的性能和特性,并始终保持施工的质量和安全。
以上就是防腐木座椅施工方案的详细介绍,希望能够对大家有所帮助。
防腐木座椅施工方案主要施工方法施工工序及报验顺序:沟槽定位→开挖→清底→基层夯实→回填级配砂石垫层→支混凝土垫层模板→放置预埋铁件→浇筑无砂打孔混凝土垫层→焊接连接座椅支撑件→固定座椅不锈钢板→支撑件涂刷防锈漆→固定座椅防腐木坐凳面→渣土外运→场地清理1、沟槽定位(1)、根据施工图纸位置及建设单位所提供资料确定沟槽位置,并用钢钎定位所需开挖位置。
(2)、根据确定的开挖位置周边拉设警戒线,并设必要警示标志提请周围居民注意安全,夜晚设置常亮警示灯。
2、开挖(1)、开挖作业前应对施工人员进行必要的技术交底包括但不限于:相对位置、标高、周边情况、土质情况、地下管线、所采取的技术措施和应急预案等。
(2)、开挖作业应进行安全员现场监督,机械操作人员或作业人员应进行对应的持证上岗备案和安全教育。
(3)、开挖过程中技术员应实施跟进施工进度,指挥机械及人员进行开挖。
(4)、开挖过程中如作业环境与技术交底明显不符,应报告给项目技术负责人,当需要修改施工方案时,应对开挖作业暂停施工,待新施工方案经监理工程师审批后,按新的施工方案进行施工。
3、清底(1)、当开挖至设计标高以上25cm左右后应采用人工开挖,开挖作业不得一次开挖至设计标高,应逐层开挖逐层清理,任何情况下不得扰动设计标高持力层。
(2)、人员作业过程中,施工现场周围应放置解暑物品和必备饮用水,以免高温施工造成人员中暑。
4、基层夯实(1)、当开挖至设计标高后,按设计图纸所示应进行基层夯实,采用小型蛙式打夯机进行基层夯实,且施工过程中应注意打夯机前进方向避免产生机械伤人事件,施工临时用电设备应采用三级配电和两级漏电保护系统,机械与三级配电箱不得超过3米,且施工过程中应有专人负责看管电缆线路,遇有特殊情况保证做到最快时间内关闭电源。
(2)、打夯机施工时应严格按照机械操作规程施工,不得漏夯,做到夯实机械一夯压半夯的施工要求。
5、回填级配砂石垫层(1)、当基层夯实作业完毕并经监理工程师确认后,进行级配砂石垫层施工,施工前应经实验室确定砂石级配,且砂石中的黏土或有机质不得大于2%且不大于规范规定限制。
防腐木座椅施工方案1. 引言防腐木座椅是一种常见的户外座椅,它采用经过防腐处理的木材制成,具有防腐、防蚁、防腐蚀等特点,因此在户外环境中使用具有很高的耐久性。
本文将介绍防腐木座椅的施工方案,包括所需材料、工具、施工步骤等内容,旨在为读者提供一个清晰的指导,帮助他们顺利完成座椅的施工工作。
2. 所需材料和工具在开始施工之前,我们需要准备以下材料和工具:2.1 材料•防腐木材料:选择优质的防腐木材料,例如经过ACQ防腐处理的松木或柚木等。
•不锈钢螺丝:用于固定木材,选择耐用的不锈钢螺丝。
2.2 工具•电钻或手钻:用于打孔。
•锤子:用于敲击木材。
•手锯或电锯:用于木材的切割。
•砂纸或砂纸机:用于修整木材的表面。
3. 施工步骤3.1 准备工作1.确定座椅的施工位置:在户外选择一个平整稳固的位置来安放座椅。
2.测量座椅的尺寸:根据实际需要测量所需的座椅尺寸。
3.准备所需材料和工具:根据上述材料和工具清单,准备好所需的材料和工具。
3.2 制作座椅底座1.使用手锯或电锯将防腐木材料按照所需尺寸切割成合适的长度。
根据底座的设计要求,可能需要将木材切割成相应的形状。
2.使用砂纸或砂纸机修整木材的表面,确保表面光滑。
3.将底座的各个木材部件固定在一起。
可以使用木工胶水在连接部位涂抹一些,以增强连接的稳固性。
4.使用不锈钢螺丝将底座的各个部件和支撑结构固定在一起。
确保螺丝牢固可靠。
3.3 制作座椅背部1.使用手锯或电锯将防腐木材料按照所需尺寸切割成合适的长度。
根据座椅背部的设计要求,可能需要将木材切割成相应的形状。
2.使用砂纸或砂纸机修整木材的表面,确保表面光滑。
3.将座椅背部的各个木材部件固定在一起。
可以使用木工胶水在连接部位涂抹一些,以增强连接的稳固性。
4.使用不锈钢螺丝将座椅背部的各个部件和支撑结构固定在一起。
确保螺丝牢固可靠。
3.4 组装座椅1.将制作好的底座和座椅背部进行组装。
将座椅背部的支撑结构与底座相连接,确保连接稳固可靠。
防腐木座椅施工方案及工艺方法一、工艺准备:1.材料准备:选购符合要求的防腐木材。
2.设计方案:根据实际需求设计座椅的样式和尺寸。
3.工具准备:锯子、电钻、电砂机、螺丝批、油漆刷等。
二、施工步骤:1.材料加工:根据设计方案,使用锯子将防腐木材进行切割,制作出座椅的各个部件,如座板、椅背、扶手等。
2.孔洞处理:使用电钻在木材上预先打孔,以便后续的连接和固定。
3.集合装配:根据设计方案,将座椅的各个部件进行组合和装配,使用螺丝将它们牢固地连接在一起。
4.表面处理:使用电砂机对座椅的表面进行打磨,消除毛刺和不平整的地方。
5.防腐处理:对座椅的每个部件进行防腐处理,涂刷专门的防腐涂料,确保木材具有较好的防腐性能。
6.涂漆处理:根据需要,对座椅进行涂漆处理,增加其美观度和耐用性。
可以选用天然的油漆或是环保型的木器漆进行涂刷。
7.安装固定:将座椅的底部与支架进行连接,通过螺丝进行固定,并确保座椅稳固无松动。
三、注意事项:1.安全操作:在施工过程中要注意安全,戴上工作手套和护目镜,以防止木屑溅入眼睛或伤到手指。
2.材料选择:选购具备良好防腐性能的防腐木材,确保座椅的使用寿命和耐候性。
3.施工精细:在材料加工和装配过程中要保持精细,确保座椅的每个部件的质量和尺寸符合要求。
4.防腐处理:对座椅的每个部件都要进行充分的防腐处理,确保木材的防腐性能和耐久性。
5.表面处理:在表面处理过程中要仔细打磨,保证座椅的表面光滑,避免使用过粗的砂纸造成木材损伤。
6.涂漆处理:涂漆时应均匀涂抹,注意防止漆面起皮和掉色,可以通过增加涂层次数来提高漆面的质量。
7.固定稳固:安装座椅时要确保与支架的连接牢固,使用足够的螺丝进行固定,以保证座椅的稳定性和安全性。
通过以上的工艺方法和施工方案,可以制作出具有良好防腐性能和耐用性的防腐木座椅。
在使用过程中要定期进行保养和防腐处理,以延长座椅的使用寿命。
同时,座椅的设计和制作要考虑人体工程学,确保座椅的舒适度和稳定性,提供用户良好的使用体验。
防腐木座椅施工方案
主要施工方法
施工工序及报验顺序:沟槽定位→开挖→清底→基层夯实→回填级配砂石垫层→支混凝土垫层模板→放置预埋铁件→浇筑无砂打孔混凝土垫层→焊接连接座椅支撑件→固定座椅不锈钢板→支撑件涂刷防锈漆→固定座椅防腐木坐凳面→渣土外运→场地清理
1、沟槽定位
(1)、根据施工图纸位置及建设单位所提供资料确定沟槽位置,并用钢钎定位所需开挖位置。
(2)、根据确定的开挖位置周边拉设警戒线,并设必要警示标志提请周围居民注意安全,夜晚设置常亮警示灯。
2、开挖
(1)、开挖作业前应对施工人员进行必要的技术交底包括但不限于:相对位置、标高、周边情况、土质情况、地下管线、所采取的技术措施和应急预案等。
(2)、开挖作业应进行安全员现场监督,机械操作人员或作业人员应进行对应的持证上岗备案和安全教育。
(3)、开挖过程中技术员应实施跟进施工进度,指挥机械
及人员进行开挖。
(4)、开挖过程中如作业环境与技术交底明显不符,应报告给项目技术负责人,当需要修改施工方案时,应对开挖作业暂停施工,待新施工方案经监理工程师审批后,按新的施工方案进行施工。
3、清底
(1)、当开挖至设计标高以上25cm左右后应采用人工开挖,开挖作业不得一次开挖至设计标高,应逐层开挖逐层清理,任何情况下不得扰动设计标高持力层。
(2)、人员作业过程中,施工现场周围应放置解暑物品和必备饮用水,以免高温施工造成人员中暑。
4、基层夯实
(1)、当开挖至设计标高后,按设计图纸所示应进行基层夯实,采用小型蛙式打夯机进行基层夯实,且施工过程中应注意打夯机前进方向避免产生机械伤人事件,施工临时用电设备应采用三级配电和两级漏电保护系统,机械与三级配电箱不得超过3米,且施工过程中应有专人负责看管电缆线路,遇有特殊情况保证做到最快时间内关闭电源。
(2)、打夯机施工时应严格按照机械操作规程施工,不得漏夯,做到夯实机械一夯压半夯的施工要求。
5、回填级配砂石垫层
(1)、当基层夯实作业完毕并经监理工程师确认后,进行级配砂石垫层施工,施工前应经实验室确定砂石级配,且砂石中的黏土或有机质不得大于2%且不大于规范规定限制。
(2)、级配砂石垫层施工应采用作用施工设备进行必要的铺平,并达到设计要求。
6、支混凝土垫层模板
(1)、当下部级配砂石垫层施工完毕且经监理工程师确认通过后,应进行下部施工-混凝土垫层模板支设,支设前经测量员测量放线后在其相对位置进行支设模板,模板支设应足够牢固且施工后易于拆卸,支设后应涂刷脱模剂避免拆模粘带垫层边角。
6、放置预埋铁件
(1)、模板支设好后进行预埋铁件的定位并采用措施进行固定放置浇筑混凝土垫层过程中偏离预定位置。
7、浇筑无砂打孔混凝土垫层
(1)、浇筑前应对基层底及侧模提前进行浇水湿润,且不得出现明显水渍,垫层浇筑时应沿长边方向浇筑,当长度超过6米是应对面层进行必要的防止温度应力的措施,浇筑过
程中应随浇筑随抹面,在混凝土垫层终凝前应进行第二次抹面施工。
8、焊接连接座椅支撑件
(1)、当基层固定预埋铁件的混凝土垫层有足够强度可以满足焊接作业时,随及进行焊接作业,作业前应将基层预埋铁件表面混凝土及其他水渍等清理干净,并经过必要的通风晾干后进行焊接作业,焊接作业应根据焊接基板的钢种选择合适型号的焊条,焊接作业开始前应进行对焊接作业面周边易燃和可燃物进行清理并设置高度不小于1米的挡板,避免焊渣及光污染影响周边居民。
9、固定座椅不锈钢板
(1)、采用自攻螺丝固定不锈钢板,施工前预先在支撑件上用小一号的电钻进行预先开孔,位置应准确且不得进行二次开孔和采用电焊扩孔。
10、支撑件涂刷防锈漆
(1)、涂刷施工作业开始前应对基层表面进行必要清理,对基层进行2遍防锈漆施工作业,第2遍作业面开始前应保证第一遍漆面已干燥、结固方可施工。
11、固定座椅防腐木坐凳面
(1)、对成品防腐木进行固定采用和不锈钢板固定同种方法施工。
12、渣土外运
(1)、沟槽开挖过程中所产生的多余土方量应在最短时间内清理出现场,保证施工现场文明施工的措施要求。
(2)、渣土清运应采用专用的渣土运输车辆进行清运,在现场出入口进行必要的车体清理,避免车辆运输过程中遗撒渣土污染市政道路。
13、场地清理
(1)当所有工序均完成后进行场地清理工作,对作业面进行必要清理包括:地面清理、构筑物表面擦拭等。
