筏形基础分项工程施工技术交底记录
- 格式:docx
- 大小:24.77 KB
- 文档页数:6

施工技术交底记录湘质监统编施2002-11 工程名称:银红家居广场施工单位:编号:项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间:交底地址:交底内容1、交底分部(子分部)、分项工程名称:筏板基础砼施工2、交底执行标准名称及编号:工艺标准3、交底内容摘要:机具人员准备、砼振捣养护一·施工准备(一)主要机具耙子、扫把、广线、铝合金刮尺、尖锹、平锹、混凝土地泵、泵管及配件、插入式振捣器、配电箱、塔吊.水管.水泵.养护薄膜、保温材料及测温用具等。
(二)施工准备1·混凝土申请:浇筑混凝土前,预先与搅拌站办理商品混凝土委托及申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、浇筑时间等。
2·所有机具均应在浇筑混凝土前进行检查,调试运行,同时配备专职机电工,随时检修。
3·在混凝土浇筑期间,要保证水、电、照明不中断。
为了防备临时停水停电,以防出现意外施工冷缝。
4·根据施工方案准备必要的塑料布。
(三)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。
2、施工人员的通道架设、泵管的架子已搭设完毕。
3、振捣设备调试正常及备有一定数量的振捣棒。
4、放料处与浇筑点的联络信号已准备就绪。
5、劳动力安排已妥当,名单已上报。
6、根据需要浇筑的砼量及连续浇筑时间,了解近期天气预报,选择适当时间开始浇筑。
7、与城管部门协调好,确保混凝土的顺利浇筑。
8、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。
板内是否清理干净,基础内集水是否抽干等。
二·施工工艺1、基础底板采用斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵管及架子逐渐拆除.为防止砼自然流得太远,可采取用钢丝网分格6m一8m为宜。
2、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,不大于500mm,并通过测温记录与保温覆盖措施使内外温差控制在25℃以内。
注:本记录一式两份一份交底存一份承受交底存。
附:施工管理的内容主要有:(1)施工的管理者是建筑施工企业。
由业主或监理单位进行的工程项目管理中涉及到的施工阶段管理仍属建设项目管理,不能算作施工项目管理。
(2)施工管理的对象是施工项目。
施工项目管理的周期也就是施工项目的生产周期,包括工程投标、签订工程项目承包合同、施工准备、施工及交工验收等。
(3)施工管理的内容是在一个长时间进行的有序过程之中按阶段变化的。
管理者必须做出设计、提出措施、进行有针对性的动态管理,并使资源优化组合,以提高施工效率和施工效益。
(4)施工管理要求强化组织协调工作。
施工活动中往往涉及到复杂的经济关系、技术关系、法律关系、行政关系和人际关系等关系,因此,必须通过强化组织协调的办法才能保证施工的顺利进行。
施工项目管理的对象,是施工项目寿命周期各阶段的工作。
广义的施工项目是指从投标、签约开始到工程施工完成后的服务为止的整个过程主。
它与狭义的施工项目不同。
狭义的施工项目管理是指从项目签约后开始到验收、结算、交工时为止的一段过程。
我们这时所谈的施工项目是指广义的施工项目管理过程。
施工项目寿命周期可分为五个阶段,构成了施工项目管理有序的全过程。
具体施工管理的流程如下:(一)投标、签约阶段业主单位对建设项目进行设计和建设准备、具备了招标条件以后,便发出广告(或邀请函),施工单位见到招标广告或邀请函后,从作出投标决策至中标签约,实质上便是在进行施工项目的工作。
这是施工项目寿命周期的第一阶段,可称为立项阶段。
本阶段的最终管理目标是签订工程承包合同。
这一阶段主要进行以下工作:建筑施工企业从经营战略的高度作出是否投标争取承包该项止的决策。
决定投标以后,从多方面(企业自身、相关单位、市场、现场等)常握大量信息。
编制既能使企业盈利、又有力可望中标的投标书。
如果中标,则与招标方进行谈判,依法签订工程承包合同,使合同符合国家法律、法规和国家计划,符合平等互利、等价有偿的原则。
分项工程施工技术交底记录一、引言施工技术交底是施工管理中不可或缺的一环,它有助于保证工程质量,提高施工效率,确保施工安全。
本交底记录旨在明确各项施工技术要求,规范施工流程,促进施工过程中的信息交流,确保工程顺利进行。
二、交底内容分项工程特点:详细介绍分项工程的特点、施工条件、施工工艺等。
施工流程:明确分项工程的施工流程,包括各道工序的先后顺序、衔接方式等。
施工方法:针对各道工序,明确施工方法、操作要点及注意事项。
材料要求:对施工过程中涉及的材料进行明确要求,包括材料的规格、质量、性能等。
验收标准:明确分项工程的验收标准,为工程验收提供依据。
三、施工安全安全防护:提出施工过程中应采取的安全防护措施,如佩戴安全帽、使用安全带等。
危险源识别:明确施工过程中可能存在的危险源,并提出应对措施。
应急预案:制定针对可能发生的事故的应急预案,确保事故发生时能迅速有效应对。
安全培训:要求参与施工的人员接受安全培训,了解并掌握安全知识和技能。
安全检查:定期进行施工现场安全检查,确保各项安全措施得到有效执行。
四、环境保护环境保护措施:提出施工过程中应采取的环境保护措施,如控制施工噪音、减少粉尘排放等。
废弃物处理:明确施工废弃物的处理方式,确保废弃物得到妥善处理。
资源节约:提倡施工过程中节约用水、用电等资源,降低能耗。
环境监测:定期对施工现场周围环境进行监测,确保施工活动不对环境造成不良影响。
绿色施工:推广绿色施工理念和技术,减少施工过程中的环境污染。
五、人员培训与教育培训需求分析:分析参与施工的人员的培训需求,确定培训内容和方式。
培训计划制定:根据培训需求分析结果,制定详细的培训计划。
培训实施:按照培训计划组织培训活动,确保参与施工的人员掌握必要的技能和知识。
培训效果评估:对培训效果进行评估,总结经验教训,持续改进培训工作。
培训资料整理:整理培训相关资料,包括培训计划、教材、教案等,为后续工作提供参考。
六、交底执行与监督交底执行:要求参与施工的人员严格遵守施工技术交底要求,按照规定的施工流程和方法进行操作。

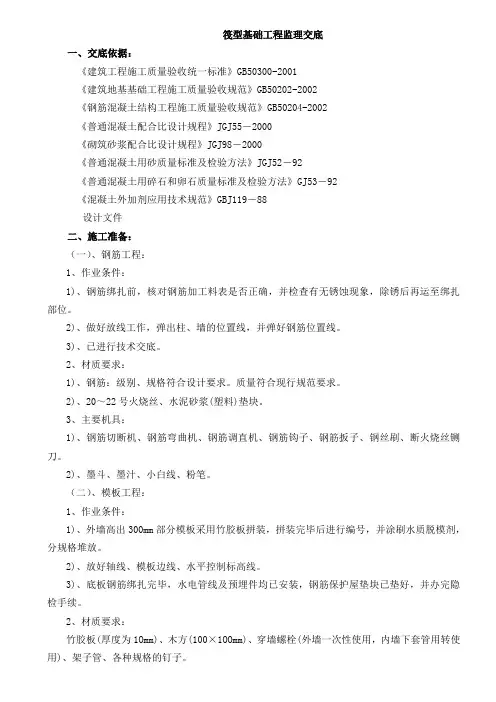

筏型基础工程监理交底一、交底依据:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《普通混凝土配合比设计规程》JGJ55-2000《砌筑砂浆配合比设计规程》JGJ98-2000《普通混凝土用砂质量标准及检验方法》JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》GBJ119-88设计文件二、施工准备:(一)、钢筋工程:1、作业条件:1)、钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至绑扎部位。
2)、做好放线工作,弹出柱、墙的位置线,并弹好钢筋位置线。
3)、已进行技术交底。
2、材质要求:1)、钢筋:级别、规格符合设计要求。
质量符合现行规范要求。
2)、20~22号火烧丝、水泥砂浆(塑料)垫块。
3、主要机具:1)、钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。
2)、墨斗、墨汁、小白线、粉笔。
(二)、模板工程:1、作业条件:1)、外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放。
2)、放好轴线、模板边线、水平控制标高线。
3)、底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。
2、材质要求:竹胶板(厚度为1Omm)、木方(100×1OOmm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、架子管、各种规格的钉子。
3、工器具:1)、电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。
2)、砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。
(三)、混凝土工程(现场泵送):1、作业条件:1)、检查固定模板的铅丝和螺栓是否穿过砼墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。

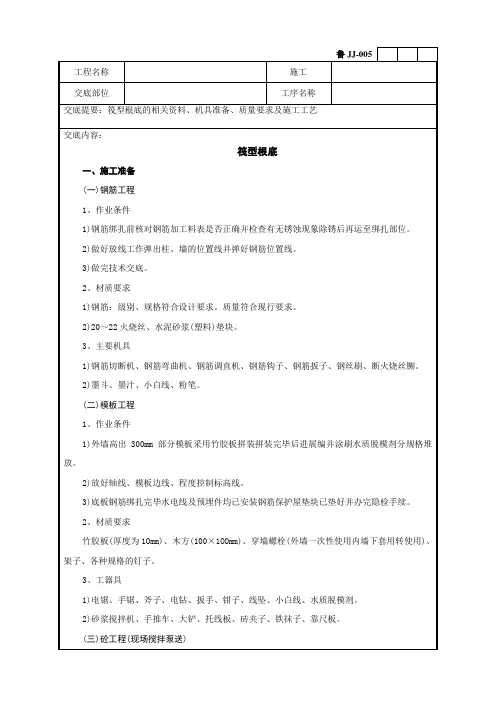

个人资料整理仅限学习使用鲁 JJ-005工程名称施工单位交底部位工序名称交底概要:筏型基础的有关资料、机具准备、质量要求及施工工艺交底内容:筏型基础一、施工准备( 一 >钢筋工程1、作业条件1>钢筋绑扎前,查对钢筋加工料表能否正确,并检查有无锈蚀现象,除锈后再运至绑扎部位。
2>做好放线工作,弹出柱、墙的地点线,并弹好钢筋地点线。
3>做完技术交底。
2、材质要求1>钢筋:级别、规格切合设计要求。
质量切合现行规范要求。
2>20~22 号火烧丝、水泥沙浆( 塑料 >垫块。
3、主要机具1>钢筋切断机、钢筋曲折机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。
2>墨斗、墨汁、小白线、粉笔。
( 二 >模板工程1、作业条件1>外墙超出300mm部分模板采纳竹胶板拼装,拼装完成后进行编号,并涂刷水质脱模剂,分规格堆放。
2>放好轴线、模板边线、水平控制标高线。
3>底板钢筋绑扎完成,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。
2、材质要求竹胶板 ( 厚度为 1Omm>、木方 (100 ×1OOmm>、穿墙螺栓( 外墙一次性使用,内墙下套管用转使用>、架子管、各样规格的钉子。
3、工用具1>电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。
2>沙浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。
( 三 >砼工程 ( 现场搅拌泵送 >1、作业条件工程名称施工单位交底部位工序名称交底概要:筏型基础的有关资料、机具准备、质量要求及施工工艺1>检查固定模板的铅丝和螺栓能否穿过砼墙,如一定穿过时要采纳止水举措,特别是管道或预埋件穿过处能否已做好防水办理。
砼浇筑层段的模板、钢筋、预埋件及管线等所有安装完成,模板内的杂物和钢筋油污等要清理干净,模板的空隙和孔洞已堵严。
筏型基础工程技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参与人员:项目经理、施工队长、技术员一、工程概况本工程为XXXX项目的基础阶段,包括XXXX部分。
基础工程是整个项目的基础,直接关系到后续施工的稳定性和安全性。
本阶段主要进行筏型基础的施工,确保基础能够满足设计要求。
二、技术要求1.施工人员必须持有相关资质证书,严格按照施工规范操作。
2.施工过程中,必须遵守施工图纸要求,确保基础尺寸准确。
3.施工区域必须进行标识,并设置安全警示牌,确保周边工人安全。
4.施工设备要经过检验合格后方可使用,操作人员必须懂得操作规程,并穿戴好劳动防护用品。
5.施工过程中,必须经常勘察地层情况,及时处理遇到的问题。
三、施工方案1.土方开挖a.清理施工区域内的杂物,并进行标识,确保施工区域整洁。
b.根据设计要求,按照图纸进行土方开挖,挖深度考虑地下水位和地层情况。
c.土方开挖过程中,注意施工的水平度和垂直度,确保开挖的土方面积和剖面符合设计要求。
2.基础回填a.进行土方开挖后,按照图纸要求进行基础回填。
b.利用合适的土方回填,注意填土的均匀性和密实性。
c.回填土方的厚度和层数要均匀,避免填土不足或过多导致基础不稳定。
3.筏型基础施工a.在基础回填后,按照施工图纸进行筏型基础的施工。
b.根据设计要求,施工浇筑混凝土,注意控制浇筑的厚度和均匀性。
c.在浇筑过程中,密切关注混凝土的流动性和凝结时间,确保浇筑后的筏型基础质量合格。
4.基础验收a.完成筏型基础施工后,进行基础验收,确保基础符合设计要求。
b.验收标准包括基础尺寸准确、质量合格、是否有裂缝等。
四、注意事项1.在施工过程中,必须考虑地下水位和地层情况,及时采取措施防止地基沉降或渗漏。
2.施工设备的使用必须符合操作规程,并遵守安全操作要求。
3.施工过程中,必须保持施工区域整洁,及时清理杂物。
4.严禁在施工区域内抛洒垃圾,确保施工环境整洁干净。
5.操作人员必须穿戴好劳动防护用品,做好个人防护工作。
分项工程施工技术交底记录一、项目概况本项目为某某建筑工程项目,位于某某地区,总建筑面积约为XXXX平方米。
本次施工技术交底记录主要针对分项工程进行。
二、施工单位信息施工单位:某某建筑工程有限公司联系人:XXX联系电话:XXXXXXX三、分项工程施工技术交底内容1. 工程概述根据项目需求,本次施工涉及以下分项工程:a) 地基与基础工程b) 主体结构工程c) 建筑装饰工程d) 给排水与供暖工程e) 电气与弱电工程f) 绿化工程2. 施工方案a) 地基与基础工程施工方案:- 地基处理方法:采用挖土、填筑、夯实等工艺- 基础施工方法:采用钢筋混凝土浇筑- 施工工期:预计XX天b) 主体结构工程施工方案:- 结构材料:采用钢筋混凝土结构- 施工工序:地下室施工、楼层搭模、钢筋绑扎、混凝土浇筑等 - 施工工期:预计XX天c) 建筑装饰工程施工方案:- 装修材料:墙面瓷砖、地面地板、天花板吊顶等- 施工工序:墙面处理、地面铺设、天花板安装等- 施工工期:预计XX天d) 给排水与供暖工程施工方案:- 给水工程:水管铺设、水表安装等- 排水工程:排水管道安装、检查井建设等- 供暖工程:供暖管道铺设、暖气片安装等- 施工工期:预计XX天e) 电气与弱电工程施工方案:- 电气工程:电缆敷设、开关插座安装等- 弱电工程:网络布线、监控设备安装等- 施工工期:预计XX天f) 绿化工程施工方案:- 绿化材料:草坪、花卉、树木等 - 施工工序:土地整理、植树种草等 - 施工工期:预计XX天3. 施工质量要求a) 地基与基础工程:- 地基承载力要求:XXX- 基础混凝土强度等级:XXXb) 主体结构工程:- 结构荷载标准:XXX- 钢筋混凝土强度等级:XXXc) 建筑装饰工程:- 墙面瓷砖规格:XXX- 地面地板材料:XXXd) 给排水与供暖工程:- 给水管道直径:XXX- 排水管道材料:XXXe) 电气与弱电工程:- 电气线缆规格:XXX- 弱电系统设备要求:XXXf) 绿化工程:- 草坪种类:XXX- 树木种类:XXX4. 安全措施a) 施工期间应严格遵守安全生产规定,设置安全警示标志,保证施工人员安全。
筏型基础工程技术交底记录1. 背景筏型基础工程是一种适用于软土地区的基础工程,以其大面积承载能力和抗震性能优良,已经广泛应用于工程实践中。
本文将对筏型基础工程的技术交底进行记录,以便今后的工程操作和管理。
2. 技术方案2.1 设计要求本工程的施工地点为某个大型建筑工地,要求实现如下设计要求:1.实现室内地面和地下车库两部分之间的连续性;2.需要支撑建筑的重量和荷载;3.提高建筑的抗震性能,确保结构稳定。
2.2 主要技术指标本工程的主要技术指标如下:1.基础面积:2200㎡;2.基础深度:3.5m;3.混凝土配合比:C30;4.钢筋保护层厚度:50mm。
2.3 技术方案本工程采用筏型基础工程技术解决地基承载力不足的问题,主要采用以下措施:1.首先进行场地勘察,确保基础技术方案的准确性;2.将整个基础面积excavate到规定深度;3.确定梁位后,对梁的压缩区域进行加固;4.将钢筋绑扎在预制框架上,形成钢筋网;5.利用水泥、砂、碎石等材料制成混凝土;6.将混凝土倾泻到钢筋上方,通过振动器振动混凝土,保证混凝土充分密实;7.进行养护,确保混凝土达到强度要求。
3. 施工流程3.1 场地检查在进行施工前,进行场地检查,了解地理情况,确定施工方案。
3.2 地基处理将整个基础面积excavate到规定深度,然后清理场地,确保施工畅通。
3.3 钢筋绑扎将钢筋绑扎在预制框架上,形成钢筋网。
3.4 筏型基础模板安装安装筏型基础模板,根据技术方案和预设需要进行布置。
3.5 倾泻混凝土将混凝土倾泻到钢筋上方,通过振动器振动混凝土,保证混凝土充分密实。
3.6 养护进行养护,确保混凝土达到强度要求。
4. 安全措施在施工过程中,必须注意如下安全措施:1.使用安全帽、防护眼镜等个人防护装备;2.保持施工现场整洁,避免跨越施工材料等安全隐患;3.走高架作业时,必须使用安全绳等落差防护设备。
5. 结论本篇文档记录了筏型基础工程的技术交底记录,详细介绍了技术方案、施工流程、以及安全措施等方面。
分项工程施工技术交底记录一、项目概况本项目为某某建造工程,位于某某地区,总建造面积为XXXX平方米。
本次施工技术交底记录主要涉及分项工程的施工技术要求、施工方法及注意事项等内容。
二、施工技术要求1. 基础工程:根据设计要求,基坑开挖深度为X米,基坑支护采用X方法。
基础施工过程中,应注意地下管线的保护,避免损坏。
2. 结构工程:本项目采用X结构形式,结构施工应按照设计图纸要求,确保结构的安全可靠。
在混凝土浇筑过程中,应注意浇筑层次的控制,以及混凝土的坍落度和养护时间。
3. 电气工程:电气工程施工应符合相关电气安全规范,施工过程中应注意路线的敷设、接线盒的安装、设备的接地等。
同时,应按照设计要求进行电气设备的调试和验收。
4. 暖通工程:暖通工程施工应符合相关规范和要求,施工过程中应注意管道的敷设、设备的安装、阀门的调试等。
同时,应进行系统的泄漏试验和性能测试。
5. 给排水工程:给排水工程施工应符合相关规范和要求,施工过程中应注意管道的敷设、设备的安装、阀门的调试等。
同时,应进行系统的泄漏试验和性能测试。
三、施工方法及注意事项1. 施工方法:(1) 基础工程:基坑开挖采用机械挖掘,支护采用XXXX方法。
(2) 结构工程:按照设计图纸要求进行施工,确保结构的准确度和安全性。
(3) 电气工程:按照电气图纸要求进行布线和接线,设备的安装应符合相关标准。
(4) 暖通工程:按照设计要求进行管道敷设和设备安装,阀门的调试应逐一进行。
(5) 给排水工程:按照设计要求进行管道敷设和设备安装,阀门的调试应逐一进行。
2. 注意事项:(1) 施工过程中应注意安全,佩戴好相关防护用品,严禁违章作业。
(2) 施工现场应保持整洁,材料堆放应符合规定,避免影响施工进度和质量。
(3) 施工过程中应注意与其他分项工程的协调配合,确保施工无冲突。
(4) 施工过程中如遇到问题或者变更,应及时向技术负责人报告并寻求解决方案。
四、施工技术交底记录1. 交底时间:XXXX年XX月XX日2. 交底人员:(1) 基础工程:XXX负责人(2) 结构工程:XXX负责人(3) 电气工程:XXX负责人(4) 暖通工程:XXX负责人(5) 给排水工程:XXX负责人3. 交底内容:(1) 基础工程:详细介绍基坑开挖和支护的方法、注意事项和安全要求。
筏型基础工程监理交底一、交底依据:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《普通混凝土配合比设计规程》JGJ55-2000《砌筑砂浆配合比设计规程》JGJ98-2000《普通混凝土用砂质量标准及检验方法》JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》GBJ119-88设计文件二、施工准备:(一)、钢筋工程:1、作业条件:1)、钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至绑扎部位。
2)、做好放线工作,弹出柱、墙的位置线,并弹好钢筋位置线。
3)、已进行技术交底。
2、材质要求:1)、钢筋:级别、规格符合设计要求。
质量符合现行规范要求。
2)、20~22号火烧丝、水泥砂浆(塑料)垫块。
3、主要机具:1)、钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。
2)、墨斗、墨汁、小白线、粉笔。
(二)、模板工程:1、作业条件:1)、外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放。
2)、放好轴线、模板边线、水平控制标高线。
3)、底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。
2、材质要求:竹胶板(厚度为1Omm)、木方(100×1OOmm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、架子管、各种规格的钉子。
3、工器具:1)、电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。
2)、砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。
(三)、混凝土工程(现场泵送):1、作业条件:1)、检查固定模板的铅丝和螺栓是否穿过砼墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。
交底内容:㈠、工程概况本工程是混合结构七层住宅楼,由于距***河很近,为***河河床境蜒带,地基土为粉质粘土,在勘探时发现蜗牛壳,沉积年代短,地基土含水量很高,处于饱和状态,因此地基承载能力很低,仅为90kPa,设计采用钢筋混凝土筏形基础,混凝土强度等级为C18,板厚为500mm,上下两层双向配筋,均为12@150,板底标高为-2.10m,板顶为-1.60m。
甲单元底层为商店,钢筋混凝土框架结构,在钢筋混凝土筏形基础上,再设钢筋混凝土条形基础,梁宽为400mm,高为800mm(包括板厚),主筋上层为418,下层为420,箍筋为8@200。
由于施工期为秋季,地下水位较低,地基开挖后,地基土含水量较高,但未见地下水聚集,尚可进行施工。
该工程施工组织设计钢筋混凝土筏形基础施工方案采用混凝土分两次施工,先施工筏基板,后施工十字交叉地基梁,也就是说,在-1.60m标高处,地基梁有一条水平施工缝。
㈡、施工准备l、材料水泥:采用本地博山矿渣硅酸盐水泥。
砂:采用本地中砂,含泥量不得大于5%。
石子:碎石,粒径为5~30mm,含泥量小于2%。
钢筋:采用建设单位供应钢材。
所有建筑材料均需公司试验室进行材料试验,检验合格后方可使用,材料合格证与试验报告单及时装入本工程技术资料档案袋内,以便随时查用。
筏形基础上下钢筋之间设计元联系,经与设计人员洽商后,上层钢筋用钢筋马凳支承,采用空22钢筋,双向布置,间距为1500。
底层钢筋一律采用水泥砂浆垫块垫高,以保证钢筋的保护层厚度。
2、现场作业条件地基验槽后方可进行施工混凝土垫层,垫层厚100mm,混凝土强度等级为C8。
清理好垫层,将基础垫层上散落土块和落叶及时清理干净。
弹好建筑物的轴线、柱边线。
将由钢筋加工厂加工好的钢筋,按施工组织设计中施工总平面布置图中钢筋堆放场地进行堆放,并核对图纸、配料单、料牌与实物在钢号、规格尺寸、形状、数量上是否一致,如有问题及时与现场技术员联系解决。
分项工程施工技术交底记录引言概述:分项工程施工技术交底记录是指在工程施工过程中,由施工单位向施工人员交底各项具体工程的施工技术要求、注意事项和安全措施等内容的记录。
这是为了确保工程施工过程中的安全、质量和效率,以及保证工程按照设计要求进行施工的重要环节。
本文将从五个方面详细阐述分项工程施工技术交底记录的内容。
一、基础工程交底1.1 地基处理要求:详细交底地基处理的方法、施工工艺和要求,包括挖土、填土、夯实等工序的操作规范和注意事项。
1.2 基础防水施工要点:明确交底基础防水的施工方法和材料选择,包括防水层的涂刷、热熔、卷材等施工工艺的要求。
1.3 基础检测与验收:交底基础工程的检测方法和验收标准,包括地基沉降观测、基坑监测等内容。
二、结构工程交底2.1 混凝土浇筑要求:详细交底混凝土浇筑的施工工艺和要求,包括模板安装、钢筋绑扎、混凝土搅拌和浇筑等工序的操作规范和注意事项。
2.2 钢结构安装要点:明确交底钢结构的安装方法和安全措施,包括吊装、连接、焊接等工艺的要求,以及施工中的防坠落和防火措施。
2.3 结构检测与验收:交底结构工程的检测方法和验收标准,包括混凝土强度试验、钢筋焊接质量检查等内容。
三、装饰工程交底3.1 墙面装饰施工要求:详细交底墙面装饰的施工工艺和要求,包括墙面处理、石膏板安装、涂料施工等工序的操作规范和注意事项。
3.2 地面装饰施工要点:明确交底地面装饰的施工方法和材料选择,包括地面平整、地砖贴附、木地板安装等施工工艺的要求。
3.3 室内装修验收:交底装饰工程的验收标准和方法,包括墙面平整度、地面平整度、装饰材料的质量检查等内容。
四、给排水工程交底4.1 给水工程施工要求:详细交底给水工程的施工工艺和要求,包括给水管道安装、水表安装、阀门设置等工序的操作规范和注意事项。
4.2 排水工程施工要点:明确交底排水工程的施工方法和安全措施,包括排水管道安装、检查井设置、排水泵安装等施工工艺的要求。
LaE: 330 400 460600 660 730 LlE下面内容为赠送的工作总结范文,不需要的朋友下载后可以编辑删除!!!!工作总结怎么写:医院个人工作总结范文一年的时间很快过去了,在一年里,我在院领导、科室领导及同事们的关心与帮助下圆满的完成了各项工作,在思想觉悟方面有了更进一步的提高,本年度的工作总结主要有以下几项:1、工作质量成绩、效益和贡献。
在开展工作之前做好个人工作计划,有主次的先后及时的完成各项工作,达到预期的效果,保质保量的完成工作,工作效率高,同时在工作中学习了很多东西,也锻炼了自己,经过不懈的努力,使工作水平有了长足的进步,开创了工作的新局面,为医院及部门工作做出了应有的贡献。
2、思想政治表现、品德素质修养及职业道德。
能够认真贯彻党的基本路线方针政策,认真学习马列主义、毛泽东思想、医学教,育网邓小平理论和“三个代表”的重要思想。
坚持“以病人中心”的临床服务理念,发扬救死扶伤的革命人道主义精神,立足本职岗位,踏踏实实做好医疗服务工作。
向各位局领导以及全体教职工进行述职,请予批评指正。
一、工作目标完成情况我校一年来,秉承“质量是生命,师德是灵魂,公平是民心,安全是保障”的教育理念,以全面提升教育教学质量为核心,以标准化学校建设为突破口,以“让教育接地气,创建新学校”为学校发展目标,团结一心,攻坚克难,大打翻身仗,学校办学条件和办学效益实现了“质”的飞越。
在全体教职工的努力下,我们基本完成了《XX年目标管理责任状》中的德育管理、教学管理、两基、师训、标准化学校建设、特色学校建设、艺体卫、财务管理、捐资助学、组织工作、信访监督、工会及团队、行风建设、安全、政务等xx项工作任务。
3、专业知识、工作能力和具体工作。
能严格遵守医院的各项规章制度,刻苦严谨,视病人为上帝,始终把他们的利益放在第一位。
能及时准确的完成病历、病程录的书写,对一些常见疾病能独立诊断、治疗。
较好的完成了自己的本职工作。
筏型基础技术交底记录根据你的要求,以下是关于筏型基础技术交底记录的内容,超过了1200字。
日期:XXXX年XX月XX日地点:XXX工地参与人员:主管、项目经理、施工员、技术负责人、施工队员一、开场白主管:大家好,今天我们聚集在一起是为了对筏型基础技术进行交底。
对于筏型基础技术,有些同事可能已经有了一定的了解,但也有一些同事可能还不太熟悉。
在这次交底会上,我们将详细介绍筏型基础的概念、施工要点和相关安全措施。
希望大家能够认真听讲,掌握这门技术。
二、筏型基础概述三、筏型基础施工要点施工员:在进行筏型基础施工时,需要注意以下几个要点:1.地质勘察要充分,确保地坪的地质条件符合筏型基础的要求。
2.过程质量控制要严格,混凝土的配合比、搅拌时间、浇筑速度等都要进行严格控制,确保混凝土的质量。
3.筏板施工要平整,封缝处要密实,以防止地下水渗透。
4.在筏型基础的施工过程中,还需要注意排水系统的设计,以确保地下水的排净,保证基础的稳定性。
四、筏型基础的安全措施施工队员:在筏型基础施工过程中,我们还需要注意安全问题。
以下是几个关键的安全措施:1.在施工区域设置安全警示标志,提醒工人注意安全。
2.工人在施工现场必须戴好安全帽和安全鞋,以及其他必要的个人防护装备。
3.施工过程中,不得随意更改施工计划,保证工作秩序。
4.保持施工场地的整洁,防止杂物堆积。
施工完毕后,要及时清理,避免造成安全隐患。
五、筏型基础施工中常见的问题及解决方法项目经理:在筏型基础施工过程中,我们可能会遇到各种问题。
下面是一些常见的问题及解决方法:1.地质条件不符合要求:如果在勘察过程中发现地质条件不符合筏型基础要求,我们需要进行修正措施,如考虑采用其他基础形式或在地基上加固。
2.混凝土浇筑过程中出现了空洞:在施工过程中,如果发现混凝土中出现空洞,需要及时补充新鲜的混凝土,保证基础的均匀性和稳定性。
3.筏板出现开裂:如果在施工过程中发现筏板出现开裂,需要及时进行修复,可以采用填缝剂进行补强。
