烟囱拆除施工方案
一、工程概况
该烟囱高度约为50米,外观筒身为砖砌结构,周围区域为锅炉房、楼房建筑,防火要求极其严格。
可以利用的场地空间较小,需要对锅炉房及楼房建筑搭设防护,并在烟囱四周地上搭设双排钢管脚手架并悬挂密目网,将施工现场封闭。
在烟囱内部搭设满堂脚手架,采用人工拆除法自上而下,由高到低逐步拆除。
人工拆除采用的工具主要为风镐,风镐通过空压机供气。
二、拆除方案
1、施工顺序:
施工准备→周围防护脚手架搭设→烟囱内施工脚手架搭设→人工拆除筒身→竣工清理
2、施工方法:
进入施工现场,先将烟囱四周需要拆除的障碍物拆除如(烟囱连接的管线、风道等),清理出安全有效的作业范围,四周搭设4米高的防护脚手架并安装密目网。
人工将烟囱底部已砌筑封闭的原预留洞口拆除备用(通风、运送脚手架),然后开始逐层搭设内部脚手架直至烟囱顶部。
架杆搭设完成,拆除作业工人开始进入施工现场,利用原烟囱留置的外爬梯攀登至烟囱顶部,然后由上至下、由里到外开始拆除。
三、主要施工机具计划
序号工机具名称单位数量
1 切割机台 2
2 电镐台 6
3 对讲机台 3
4 挖掘机台 1
5 吊车台 1
四、施工安全保证措施
1、上岗前对施工现场进行情况熟悉;
2、各工种间不得串岗作业,机械操作时严格按照规范操作,不得违章作业。
砖烟囱拆除施工方案一、工程概况:1、砖烟囱拆除,由于生产的需要,砖烟囱拆除的口径已达不到需求,必须改进。
为了能让砖烟囱拆除达到需求,将砖烟囱拆除,重新砌筑放大口径。
2、为了能让烟囱达到设计强度,加高完毕后,进行外壁抹灰,再进行加固,包括竖筋.二、施工方案:1、施工人员进现场首先将登高的爬梯逐个检查。
2、由于烟囱在施工期间不能停产,处于不停产状态下施工。
3、本公司采用不停产不用脚手架的方式施工.4、首先将砖烟囱拆除上外直径为基础,制作安装包箍型支架箍二道.在包箍上分九十公分间距焊接固定角铁扣环.5、制作三角支撑,其中一端勾拽在角铁扣环内,四周撑好.用木板在三角支撑上辅平,用绳索固定。
6、施工操作人员在身系安全带的前提下施工,安全带系牢在爬梯上,操作人员站在悬空脚手架上拆除.拆除工具使用电镐、大锤、凿子等工具,二人一组配合,以此类推往下拆除砖烟囱。
拆除废料,从空中直接落地。
从高度拆除后,清理顶部,用水冲洗加高平面。
7、加高前首先浇筑内砼圈梁一道。
在砼圈梁上安插抗震竖向筋。
8、开始砌筑红砖所用红砖必须制作加工成异形砖,这样才能确保砖缝横竖缝隙的比例要求。
加高时每米加环向钢筋抗震筋。
9、砌筑砂浆按10M砂浆砌筑。
所用红砖必须提前一天饮足水饮够水,这样才能确保灰缝的粘结牢固强度。
避雷针、避雷线、爬梯等金属构件按原样安装。
10、砌筑完毕后,烟囱外避用水泥砂浆抹灰,外表光滑、平整。
水泥砂浆抹完,加固包箍和竖筋,金属构件必须除锈防腐。
这样一个完整的烟囱完成。
11、砖烟囱拆除按照排气温度设计砌筑,所加高部位采用耐酸胶泥内壁防腐,达到大较功效既防腐,又耐温。
三、工程总量:1、拆除烟囱指定高度并重新砌筑加高,安装避雷针。
2、砌筑墙体内使用抗震筋箍筋.浇筑水泥圈梁二道(开始砌筑部位和顶口部位),墙体内加抗震竖向钢筋。
3、重新安装避雷线,安装爬梯.烟囱外墙粉刷水泥砂浆。
加固包箍扁铁,加固竖筋,内壁耐酸胶泥防腐。
外壁涂刷色环或厂标。
砖烟囱拆除施工方案一、前期准备在进行砖烟囱拆除施工之前,必须进行细致的前期准备工作。
首先,要对拆除区域进行全面勘测,了解烟囱的结构、高度、周围环境等情况。
其次,要确定施工过程中可能涉及到的安全隐患,采取相应的预防措施,保障施工人员和周围居民的安全。
二、施工工具和材料准备1. 工具•铁锤、榔头、凿子等手工工具•手电钻、电动锤等电动工具•叉车、吊车等起重设备•安全带、安全帽、手套等安全防护用品2. 材料•支撑杆、钢管等支撑材料•钢丝绳、钢丝网等固定材料•砖头、水泥等建筑材料三、拆除过程1. 拆除准备在确认所有准备工作就绪后,首先要将周围的人员疏散至安全距离。
然后对烟囱进行支撑和固定,以防在拆除过程中发生坍塌事故。
施工人员要穿戴好安全防护用具,确保工作安全进行。
2. 拆除方法砖烟囱的拆除通常采用逐层拆除的方式进行。
先利用电动工具或手工工具将烟囱周围的砖块逐层拆除,然后利用起重设备将拆除的砖块安全降落到地面。
在拆除过程中,施工人员要仔细操作,避免砖块突然坠落造成伤害。
3. 完工验收当砖烟囱全部拆除完成后,要对拆除现场进行清理,清除残留的砖块和建筑材料。
验收人员要对拆除工作进行全面检查,确认没有遗漏和安全隐患,确保拆除施工的顺利完成。
四、安全注意事项•施工过程中严格遵守安全操作规程,确保施工人员和周围居民的安全;•在拆除施工现场要设置明显的安全警示标志,引导人员远离危险区域;•施工人员要定期检查支撑和固定设备的安全性能,确保施工过程中的安全。
砖烟囱的拆除施工对人员的技术和操作要求较高,务必严格按照施工方案和安全规程进行操作,确保施工顺利完成且安全无事故发生。

该烟囱的筒壁和内衬均为砖砲结构,高度为60米,内径2. 5m。
底部直径为6. 3米,顶部直径2. 8m。
设有爬梯到顶部,信息平台1个,顶部安装避雷针,两侧设置平行烟道。
该烟囱现场观察,有轻微倾斜,周边有重要管道及设备、厂房,烟囱的爬梯、休息平台经检测完好。
三、拆除方案的选择及确定:1、拆除烟囱的方法及确定目前烟囱的拆除方法有一下几种:(1)、人工拆除:人工拆除使用手工工具,如大锤、撬杠、千斤顶、电镐等工具,一般使用在环境受限周围没场地的情况下。
应该考虑的是,提供安全的施工环境、安全的出入方式及碎料的丢放,这些工作需要认真的重视,现在国内的人工拆除加机械拆除安全系数比较高。
(2)、机械拆除:可以使用诸如气锤、冲击锤、吊锤及液压臂等机械;要注意操作机械时的安全、操作时的空间、设备的能力和对操作手的保护。
(3)、爆破拆除:包括对建筑物进行预削弱,然后用爆破或缆绳拉倒来完成。
使用爆炸物时,要考虑作业人员的资质、设备及爆炸物的存放、起爆保护、点火程序及使用防暴器。
缆绳拉倒要考虑人员的专业要求、材料的选择及足够的作业空间。
(4)、整体放倒拆除:整体放倒拆除又名为烟囱整放,是在有场地优势的情况下对烟囱整体定向放倒的一种技术。
综合本拆除工程所处的位置、周边环境,各方案的风险性、安全性、经济性及工期要求等方面综合考虑,我公司决定采用风险性较小,技术含量较低、经验丰富其工程造价较低,搭设外满堂脚手架,四周挂•.设安全网,采用搭设操作平台,利用人工拆除方法,拆除的废料在烟囱内壁下料。
2、拆除工程的特点及针对性措施(1)、50米烟囱人工拆除全部为高空作业,安全隐患大。
人工拆除采用的工具主要为电镐,电镐从地面直接拉线,难度较大。
针对性措施:分段拆除,每段拆除高度1.2米,采用悬挑操作平台,平台防护栏高1.0米,栏杆中部、顶部用018棕绳穿孔(O 22螺母孔)围成一个圆,每拆除完一段后下移操作平台,以此类推拆除至地面。
将电线用塑料套管垂直固定在爬梯、操作平台上,这样可以解决人工拆除使用电镐的问题。
第1篇一、工程概况本工程位于我国某市某区,拆除对象为砖烟囱。
该砖烟囱始建于上世纪70年代,由于长期使用,烟囱结构老化,存在安全隐患。
为保障周边居民的生命财产安全,经相关部门审批,决定对该砖烟囱进行拆除。
二、施工准备1. 组织机构成立拆除工程领导小组,负责工程的全面管理和协调。
下设技术组、安全组、材料组、施工组等,明确各岗位职责。
2. 施工方案根据砖烟囱的结构特点、现场环境等因素,制定合理的拆除方案。
主要包括拆除方法、施工顺序、安全措施等。
3. 施工材料准备拆除所需的工具、设备、材料,如:风镐、切割机、钢丝绳、安全绳、防护网等。
4. 施工人员组织施工队伍,对施工人员进行安全技术培训,确保施工人员具备相应的施工技能和安全意识。
三、施工步骤1. 施工前准备(1)对砖烟囱进行现场勘查,了解其结构、尺寸、质量等情况。
(2)根据拆除方案,制定详细的施工计划,明确施工步骤、时间节点。
(3)对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 拆除施工(1)切断电源、水源,确保现场安全。
(2)采用风镐、切割机等工具,对砖烟囱进行分段拆除。
(3)在拆除过程中,注意保护周边设施,避免对周围环境造成影响。
(4)对拆除下的砖块、杂物进行清理,确保现场整洁。
3. 施工后的处理(1)对拆除后的砖烟囱基础进行处理,确保地基稳定。
(2)对拆除现场进行恢复,消除安全隐患。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械、设备操作人员必须持证上岗,确保操作规范。
4. 加强施工现场安全管理,严格执行安全技术操作规程。
5. 定期对施工人员进行安全教育培训,提高安全意识。
五、工程验收1. 拆除工程完成后,组织相关部门进行验收。
2. 验收合格后,办理相关手续,交付使用。
本工程严格按照施工方案进行,确保拆除工程顺利进行,保障周边居民的生命财产安全。
第2篇一、工程概况1. 工程名称:某工厂砖烟囱拆除工程2. 工程地点:某市某工厂3. 烟囱高度:45米4. 烟囱直径:3.5米5. 烟囱结构:砖砌结构二、施工准备1. 人员准备:组织一支经验丰富的施工队伍,包括施工负责人、技术员、安全员、施工人员等。
砖烟囱拆除施工方案砖烟囱拆除施工方案一、施工前准备工作:1. 确认砖烟囱拆除的具体位置和高度。
2. 对施工现场进行详细勘测,了解周围环境和地形状况。
3. 申请相关审批手续,并与相关部门进行协调,确保施工过程符合规范和安全。
4. 准备必要的工具和设备,包括起重机、吊车、破拆设备等。
二、拆除方法和步骤:1. 搭建安全、牢固的脚手架和防护网,确保拆除过程的安全。
2. 使用起重机或吊车将拆除设备和工人运送到烟囱顶部。
3. 首先进行砖烟囱的外部破拆工作,使用专业的烟囱破拆机械将烟囱上部的砖块逐块拆除,确保拆除过程平稳和安全。
4. 在拆除过程中,要注意保护周围环境和已建筑物,并进行必要的防护措施。
5. 当拆除到烟囱的中部时,使用金属切割工具将烟囱剪断,确保烟囱的拆除不会对周围建筑物和环境造成损害。
6. 拆除到烟囱底部时,使用起重机或吊车将废弃的砖块和烟囱残余物料运送到指定的地点。
三、安全措施:1. 所有参与工作的人员必须穿戴好安全帽、安全鞋等个人防护装备,并在施工现场设置明显的安全警告标识和指示标识。
2. 施工现场必须设置专人负责监督和指挥,确保工作过程顺利进行。
3. 严格遵守拆除过程中的操作规程和安全操作要求,确保工人的人身安全。
4. 施工前需要对起重机、吊车等设备进行检查和保养,确保设备的正常运行。
5. 拆除过程中要与周围环境和已建筑物保持一定距离,防止意外伤害和损害。
6. 对施工现场进行定期的清理和整理,确保施工过程的整洁和安全。
四、清理和收尾工作:1. 拆除后,对施工现场进行彻底的清理工作,将破碎的砖块和废弃物料清理干净。
2. 对施工现场进行安全检查,确保施工过程没有遗留安全隐患。
3. 进行收尾工作,包括拆除设备的归还和整理、脚手架和防护网的拆除等。
通过以上的砖烟囱拆除施工方案,可以确保拆除过程的顺利进行和施工安全。
同时,施工方案中的安全措施和步骤也能最大程度减少意外伤害和损失的发生,保证工人的人身安全和周围环境的不受影响。
米砖烟囱人工拆除施工方案一、项目概述米砖烟囱拆除是指对建筑物中的米砖烟囱进行人工拆除的施工工程。
拆除施工需要按照安全、节约、快速的原则进行,确保周围环境的安全和工程质量的达标。
二、施工准备1.制定详细的施工方案,确定拆除方法和步骤;2.安排专业工人进行施工,确保技术过硬;3.准备必要的施工工具和设备,包括钢锤、电锤、锯子、吊车等;4.对拆除现场进行清理,清除杂物和危险物品;5.安排好施工人员的安全防护措施,包括安全帽、安全绳等。
三、施工方法和步骤1.拆除前,对米砖烟囱进行全面检查,确定固定情况和结构强度;2.在拆除现场进行安全警示,设置围挡和禁止通行标志;3.采用逆向拆除的方法,从顶部开始逐层拆除;4.使用电锤和锯子等工具,将米砖烟囱的上部分剪切、锤击破坏,确保安全无风险;5.使用吊车将断裂的砖块和烟囱碎片进行下放;6.拆除过程中,需要注意控制噪音和粉尘的产生,采取相应的措施进行处理;7.施工完成后,对现场进行清理,保持周围环境整洁。
四、施工安全措施1.确保施工人员具备相关技术资质,了解拆除方法和步骤;2.在拆除现场设置警示标志,以防止他人进入施工区域;3.使用合适的工具和设备,保证施工工人的安全;4.对施工人员进行安全培训,提高他们的安全意识;5.施工现场应保持整洁,防止杂物滑倒造成意外伤害;6.拆除过程中,注意控制噪音和粉尘的产生,防止对周围环境和人员造成污染和伤害。
五、环保措施1.拆除过程中,注意控制粉尘的产生,并采取喷洒水雾或覆盖物等方式进行防尘;2.选择合适的处理方式,对砖块和烟囱碎片进行分类处理和回收利用;3.不将杂物和烟囱残渣随意倾倒,遵守环保法规和规定。
六、施工质量控制1.在施工过程中,保证施工人员技术过硬,熟练操作工具;2.对米砖烟囱进行全面检查,确保结构强度达标;3.拆除完成后,对现场进行清理,保持周围环境整洁;4.施工结束后,验收施工质量,确保达到相关标准要求。
七、总结。
老锅炉烟囱拆除工程施工方案一、编制依据:(1)业主提供的建筑平面图等资料。
(2)现场调查资料、现场建筑和管线布置、拆除工程对周围环境的要求。
(3)住房和城乡建设部:建筑机械安全操作规程(4)《建筑物和构筑物拆除技术规范》(DBJ08-70-98)(5)施工现场文明卫生的基本要求(6)《建筑扣件式钢管脚手架安全技术规范》( JGJ130-2001)(7)《建筑施工高处作业安全技术规范》JGJ-91(8)《建筑施工安全检查标准》JGJ59-99(9)钢管脚手架扣件标准GB1583二。
项目概况:烟囱的墙体和内衬为砖砌,高60m,内径2.5m,底部直径6.3m,顶部直径2.8m,顶部有梯子,信息平台,顶部有避雷针,两侧有平行烟道。
现场观察显示,烟囱略有倾斜,周围有重要管道、设备和工厂。
烟囱的梯子和休息平台经检查情况良好。
三。
拆除方案的选择和确定:1.拆除烟囱的方法和确定目前,拆除烟囱有几种方法:(1)人工拆除:手动工具,如大锤、撬棍、千斤顶、电镐等。
,用于手动拆除。
通常,当环境周围没有场地时,使用它们。
应该考虑的是提供一个安全的施工环境,一个安全的出入通道和破碎材料的抛掷,这些都是需要认真注意的。
目前国内人工拆除加机械拆除的安全系数比较高。
(2)机械拆除:可使用空气锤、冲击锤、吊锤、液压臂等机械;注意操作机器时的安全、操作时的空间、设备的能力和对操作者的保护。
(3)爆破拆除:包括对建筑物进行预弱化,然后爆破或拉下电缆。
使用炸药时,应考虑操作人员的资格、设备和炸药的储存、起爆保护、点火程序和防暴装置的使用。
拉下电缆时应考虑人员的专业要求、材料的选择和足够的工作空间。
(4)全倒拆除:全倒拆除又称烟囱固结,是在有场地优势的情况下,将烟囱整体向一个方向放下的技术。
考虑到拆除工程的位置及周边环境,各方案的风险、安全、经济、工期要求,我司决定采用风险小、技术含量低、经验丰富、工程造价低的方法,在外侧搭设脚手架,四周设置安全网,采用搭设操作平台,采用人工拆除的方式,将拆除的废料铺设在烟囱内壁。
第1篇一、工程概况1. 工程名称:某工厂烟筒拆除工程2. 工程地点:某市某工厂3. 工程规模:拆除烟筒高度为50米,直径为1.2米4. 工程内容:人工拆除烟筒,清理现场垃圾,确保施工安全、环保二、施工依据1. 国家及地方相关法律法规2. 工程设计图纸3. 施工单位资质及安全生产许可证4. 施工现场实际情况三、施工组织1. 施工单位:某拆除工程有限公司2. 施工项目经理:张三3. 施工班组:拆除班组、清理班组4. 施工时间:预计30天四、施工工艺及流程1. 施工工艺:人工拆除烟筒,采用分段拆除、分层作业的方式,确保施工安全、高效。
2. 施工流程:(1)现场勘查及施工准备(2)拆除烟筒分段、分层作业(3)清理现场垃圾(4)施工验收及资料整理五、施工准备1. 技术准备:组织施工人员学习工程图纸、施工方案及安全操作规程,确保施工人员掌握施工工艺及安全措施。
2. 物料准备:准备拆除工具、防护用品、清洁用品等。
3. 人员准备:组织施工人员,明确施工责任及分工。
六、施工方案1. 拆除烟筒分段、分层作业(1)分段:将烟筒分为4段,每段高度约为12.5米。
(2)分层:每段烟筒分为3层,每层高度约为4.2米。
(3)作业:先拆除底层,再拆除中层,最后拆除顶层。
2. 人工拆除烟筒(1)拆除底层:在底层烟筒底部设置临时支撑,用绳索将底层烟筒与中层烟筒连接,用切割机将底层烟筒从连接处切割,再用吊车将底层烟筒吊离现场。
(2)拆除中层:重复上述步骤,拆除中层烟筒。
(3)拆除顶层:在顶层烟筒底部设置临时支撑,用绳索将顶层烟筒与中层烟筒连接,用切割机将顶层烟筒从连接处切割,再用吊车将顶层烟筒吊离现场。
3. 清理现场垃圾(1)清理拆除烟筒过程中产生的废渣、垃圾等。
(2)对现场进行清扫,确保现场整洁。
4. 施工验收及资料整理(1)对拆除后的现场进行验收,确保施工质量符合要求。
(2)整理施工资料,包括施工记录、验收报告等。
七、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。

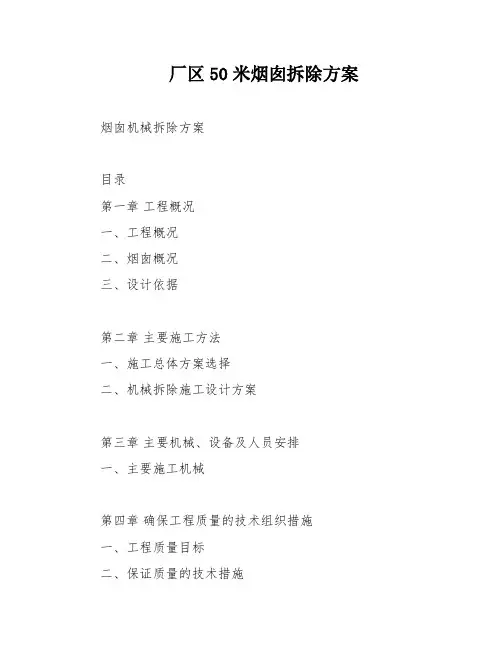

厂区50米烟囱拆除方案烟囱机械拆除方案目录第一章工程概况一、工程概况二、烟囱概况三、设计依据第二章主要施工方法一、施工总体方案选择二、机械拆除施工设计方案第三章主要机械、设备及人员安排一、主要施工机械第四章确保工程质量的技术组织措施一、工程质量目标二、保证质量的技术措施三、工程质量的过程控制与管理措施第五章确保工期的技术组织措施一、工期目标二、工期保证措施第六章确保文明施工的技术组织措施一、文明施工总则二、安全文明目标三、现场文明施工管理四、防止污染措施注:本文档为烟囱机械拆除方案的专业整理知识分享,以下为详细内容。
第一章工程概况工程概况:本工程为烟囱机械拆除工程,位于XX市XX 区。
工程总面积为XX平方米,拆除高度为XX米。
烟囱概况:烟囱为XX形状,由XX材料建造,底部为XX形式。
烟囱高度为XX米,直径为XX米。
烟囱内部有XX种设备,需进行拆除。
设计依据:本工程设计依据为《建筑工程施工图集》等相关规定。
第二章主要施工方法施工总体方案选择:本工程采用机械拆除的方式进行。
施工过程中需注意安全。
机械拆除施工设计方案:施工过程中需使用大型起重机、钻孔机、破碎机等机械设备进行拆除。
同时,需对周边环境进行保护,避免对周边建筑和人员造成影响。
第三章主要机械、设备及人员安排主要施工机械:本工程主要使用大型起重机、钻孔机、破碎机等机械设备进行拆除。
第四章确保工程质量的技术组织措施工程质量目标:本工程质量目标为拆除过程中保证周边环境和建筑物不受影响。
保证质量的技术措施:在拆除过程中,需对机械设备进行严格检查和维护,确保其正常运行。
同时,施工人员需具备相关资质和技能,确保施工质量。
工程质量的过程控制与管理措施:在拆除过程中,需对施工进度和质量进行监控和管理,及时处理问题和隐患。
第五章确保工期的技术组织措施工期目标:本工程工期目标为X天完成拆除工作。
工期保证措施:在施工过程中,需对工期进行严格控制和管理,确保按时完成拆除工作。

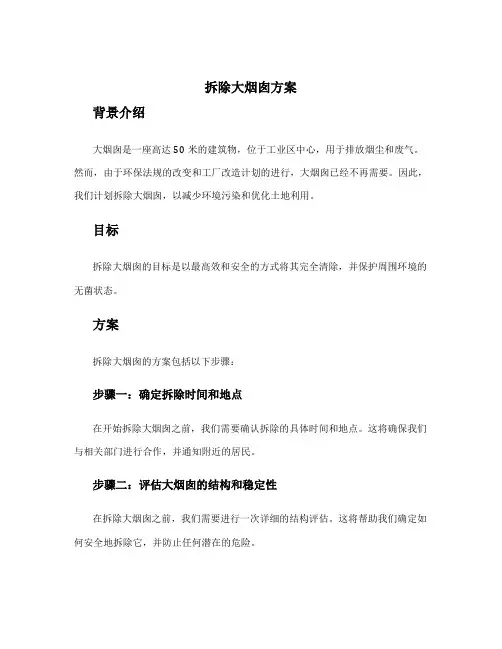

拆除大烟囱方案背景介绍大烟囱是一座高达50米的建筑物,位于工业区中心,用于排放烟尘和废气。
然而,由于环保法规的改变和工厂改造计划的进行,大烟囱已经不再需要。
因此,我们计划拆除大烟囱,以减少环境污染和优化土地利用。
目标拆除大烟囱的目标是以最高效和安全的方式将其完全清除,并保护周围环境的无菌状态。
方案拆除大烟囱的方案包括以下步骤:步骤一:确定拆除时间和地点在开始拆除大烟囱之前,我们需要确认拆除的具体时间和地点。
这将确保我们与相关部门进行合作,并通知附近的居民。
步骤二:评估大烟囱的结构和稳定性在拆除大烟囱之前,我们需要进行一次详细的结构评估。
这将帮助我们确定如何安全地拆除它,并防止任何潜在的危险。
步骤三:制定拆除计划拆除计划将根据结构评估结果制定。
它将包括使用哪种工具和设备,拆除的顺序以及废弃物管理的策略。
步骤四:准备工作在实际的拆除过程中,我们需要进行一些准备工作。
这包括切断大烟囱的电力供应,移除附近的障碍物,并搭建安全的工作平台。
步骤五:拆除大烟囱拆除大烟囱的具体过程将根据拆除计划进行。
这通常包括使用起重机或爆破等工具逐步拆除大烟囱的不同部分。
步骤六:清理和废弃物处理拆除完成后,我们将进行清理工作,包括清除和处理拆除过程中产生的废物和杂物。
我们将确保遵守环保法规,并采用适当的废物处理方法,以减少对环境的影响。
步骤七:验收最后,我们将进行拆除工作的最终验收。
这包括检查清理工作是否彻底完成,并确保周围环境没有潜在的安全和环境风险。
风险评估在拆除大烟囱的过程中,存在一些潜在的风险,包括结构不稳定导致的坍塌,废弃物处理不当导致的环境污染等。
为了降低这些风险,我们将采取以下措施:•雇佣经验丰富的拆除专家和工程师团队,确保拆除工作符合相关标准和规定。
•实施周围区域的安全措施,如设立警戒线等,以防止未经授权的人员进入拆除区域。
•采取适当的废物处理措施,包括分类、储存和运输,以确保废物不会对环境造成污染。
时间和成本估计大烟囱的拆除过程通常需要几周至几个月的时间,具体取决于其结构和复杂性。
一、工程概况本工程位于来宾市某工业园区,需拆除的烟囱为砖结构,高约50米,直径约4米。
烟囱周围环境复杂,附近有居民区、道路及高压线等,施工安全风险较大。
为确保施工安全和工程质量,特制定本施工方案。
二、施工准备1. 施工人员:组织一支经验丰富、技术熟练的施工队伍,包括项目经理、施工员、安全员、电工、木工等。
2. 施工材料:准备好拆除所需的工具、设备,如电钻、切割机、风镐、安全网、防护栏杆等。
3. 施工机械:租赁或购置必要的施工机械,如空压机、发电机、升降机等。
4. 施工场地:清理施工场地,确保施工区域安全、畅通。
三、施工工艺1. 拆除前的准备工作(1)在拆除区域周围设置警戒线,设置警示标志,确保周边人员安全。
(2)对烟囱进行安全检查,确保拆除过程中无安全隐患。
2. 拆除工艺(1)拆除顶部:先拆除烟囱顶部,使用切割机将钢筋切割,然后用风镐将砖块打掉。
(2)拆除筒身:在筒身内部设置脚手架,施工人员站在脚手架上,用风镐将砖块打掉,同时切割钢筋。
(3)拆除基础:在基础周围设置警戒线,使用切割机将钢筋切割,然后用风镐将砖块打掉。
3. 拆除后的清理工作(1)清理拆除现场,将砖块、钢筋等杂物运至指定地点。
(2)对拆除区域进行平整,恢复原状。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场设置安全警示标志,确保施工人员、周边人员安全。
3. 施工机械操作人员必须经过专业培训,持证上岗。
4. 施工过程中,严格执行操作规程,确保施工安全。
5. 施工现场设置消防设施,确保消防通道畅通。
五、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、施工验收工程完成后,组织相关部门进行验收,确保工程质量符合要求。
本施工方案旨在确保来宾烟囱拆除工程的安全、顺利进行。
在施工过程中,如遇特殊情况,可根据实际情况进行调整。
砖烟囱拆除工程方案设计一、项目概况砖烟囱拆除工程是指对建筑物中存在的煤气、燃煤、燃气、沼气等燃料燃烧后产生的烟气进行排放的设施进行拆除。
由于砖烟囱拆除工程涉及到建筑物结构的改动,因此在进行工程设计和实施时,需要特别注意安全和施工质量。
二、拆除原因1.建筑物改造或重建建筑物在经过一定年限后可能需要进行改造或重建,这时砖烟囱可能成为阻碍施工的障碍,因此需要进行拆除。
2.烟囱老化或损坏由于天气、使用年限等原因,砖烟囱可能会出现老化或损坏,这时就需要进行拆除。
三、前期准备工作1.工程立项在进行砖烟囱拆除工程前,需要进行工程立项,包括工程的设计、施工方案、预算等内容。
2.风险评估在进行砖烟囱拆除工程前,需要对工程施工过程中的各种风险进行评估,包括施工人员的安全、施工过程中的建筑物结构安全等。
3.施工许可需要向相关部门申请施工许可,保障工程施工的合法性。
四、拆除方案设计1.施工人员安全在进行砖烟囱拆除工程时,施工人员的安全是首要考虑的因素。
需要保证施工人员具备相关的技术能力和经验,并配备相应的安全防护装备和工具。
2.建筑物结构安全在进行砖烟囱拆除工程时,需要特别注意建筑物结构的安全,避免因为拆除砖烟囱而导致建筑物结构的不稳定。
3.拆除工具和设备在进行砖烟囱拆除工程时,需要配备相应的拆除工具和设备,包括起重机械、电动工具、防护装备等。
4.环境保护在进行砖烟囱拆除工程时,需要采取相应的措施,保护环境不受影响,避免扬尘、噪音等污染。
五、施工过程1.周边环境清理在进行砖烟囱拆除工程前,需要清理周边的环境,避免杂物影响施工。
2.砖烟囱预拆除在进行砖烟囱拆除工程时,需要进行砖烟囱的预拆除,避免因为自身重量过大而导致安全事故。
3.定点拆除在进行砖烟囱拆除工程时,需要采取定点拆除的方式,避免影响建筑物的其他部分。
4.安全卡点在进行砖烟囱拆除工程时,需要设置相应的安全卡点,保障施工人员的安全。
5.施工协调在进行砖烟囱拆除工程时,需要进行好与建筑物其他施工部分的协调,避免因为拆除砖烟囱而影响其他施工。
砖烟囱拆除工程方案一、工程背景煤、油、天然气等燃料燃烧产生的烟尘、废气均须通过烟囱排放,为保证烟气排放的安全和环保,要求烟囱须符合一定的规范标准。
但由于烟囱长期处于高温、高湿环境下易产生结构老化和腐蚀,存在安全隐患,因此有时需要对烟囱进行拆除或改造,以免造成事故。
二、拆除工程实施范围本次拆除工程主要包括以下范围:1、烟囱拆除范围:拆除位于工厂车间内的一根高约20米的砖烟囱。
2、拆除材料及设备:主要采用挖掘机、起重机、破碎机等设备,以及吊篮、安全带、工作帽等配套安全设备。
三、拆除方案1、前期准备工作(1) 安全措施:拆除工程属于高空作业,需严格遵守安全操作规程,采取必要的安全措施,如搭设安全围栏,设置防护网,配备好安全带、头盔等安全防护设备。
(2) 方案制定:拆除前需要详细制定拆除方案,确定拆除序列、工艺流程以及人员分工等内容,确保拆除过程安全、顺利进行。
2、拆除流程(1) 检查烟囱结构:在开工前需要仔细检查烟囱的结构和材质,了解其具体情况,包括是否存在裂缝、老化、腐蚀等情况。
这有利于制定后续拆除方案。
(2) 划定拆除范围:在确定拆除烟囱的范围后,需要将作业范围划定清楚,避免拆除操作影响到周围设施和人员。
(3) 搭设支架:在拆除前需要搭设支架,以确保拆除工程安全进行。
支架高度应符合要求,承重能力要充足。
(4) 拆除顶部砖烟囱:采用起重机吊装,逐层逐块拆除烟囱顶部的砖块,确保拆除作业过程中不会有砖块滑落。
(5) 拆除烟囱主体:通过挖掘机将烟囱下部砖体挖掘碎裂,再采用破碎机将砖块碎裂,最终清理干净废砖。
(6) 清理整理:拆除作业结束后,要对拆除现场进行清理整理,确保周围环境干净整洁。
3、安全措施(1) 严禁在拆除现场漫步、聚集,未经允许严禁进入施工区域。
(2) 工作人员需佩戴安全帽、安全带,严禁在高处站立、行走。
(3) 拆除过程中需有专人监控起重机和挖掘机的操作,确保作业安全。
(4) 作业现场需设置安全提示牌、防护栏杆,确保围挡完好牢固。
砖烟囱拆除方案范文1.评估烟囱结构和材料:烟囱拆除前,需要先评估烟囱的结构和材料。
首先,了解烟囱的高度、直径、厚度和材质(如砖、混凝土等),以及是否存在结构缺陷或损坏。
这些信息将决定采取的拆除方法和所需的设备。
2.寻找合适的拆除方法:根据烟囱的结构和材料,选择适当的拆除方法。
常见的拆除方法包括:-手工拆除:对于较小、高度较低的烟囱,可以使用手工工具(如铁锤、斧头、钳子等)进行分解和拆除。
-机械拆除:对于较高和较大的烟囱,可能需要使用机械设备(如起重机、挖掘机)来进行拆除。
机械拆除可以更快速、高效地完成,但需要确保场地的安全和稳定。
3.准备工作和安全措施:在进行烟囱拆除之前,需要进行一些准备工作和安全措施,以确保工作人员的安全和避免对周围环境的影响。
这些措施包括:-封闭区域:在烟囱拆除的周围建立一个封闭区域,以确保没有人员或其他物体在附近工作或逗留。
-稳固支撑:如果使用机械设备进行拆除,需要确保设备的支撑稳固,并采取适当的措施防止倾倒或坍塌。
-安全装备:给工作人员提供必要的安全装备,如头盔、手套、防护眼镜等,以避免意外伤害。
-周围物体的保护:将周围的建筑物或其他物体保护好,以防止拆除过程中产生的颤动或碎片对其造成损害。
4.拆除过程:在进行烟囱拆除之前,工作人员需要制定一个合理的拆除计划,并遵循严格的操作程序。
操作过程如下:-清理烟囱:首先,需要清理烟囱内的煤灰、尘埃或其他杂物,以确保拆除工作的顺利进行。
-分解烟囱:使用手工工具或机械设备分解烟囱。
对于手工拆除,工作人员应根据烟囱的高度,逐渐拆除固定在烟囱上部的砖块。
对于机械拆除,使用机械设备将烟囱的主体部分进行破碎和拆除。
-清理残余物:拆除完成后,需要清理残余的砖块和材料,以保持场地的清洁和整洁。
5.安全检查和清理工作:在拆除烟囱后,进行安全检查以确保没有任何残留物或潜在的安全隐患。
检查过程包括:-周围环境:检查周围环境,确保没有残留的砖块或材料,以及潜在的安全隐患(如裂缝或结构损坏)。
一、工程概况项目名称:宁德烟囱拆除工程工程地点:宁德市XX区XX街道工程规模:拆除烟囱高度约为50米,直径约为4米。
工程内容:烟囱拆除、场地清理、废弃物处理等。
二、施工准备1. 组织准备(1)成立项目组织机构,明确各岗位职责;(2)组织施工人员培训,提高施工人员的安全意识和操作技能;(3)制定详细的施工计划,确保工程进度。
2. 技术准备(1)对烟囱进行现场勘查,了解烟囱的结构、材料、老化程度等信息;(2)制定合理的拆除方案,确保施工安全;(3)准备拆除所需的机械设备、工具和材料。
3. 材料准备(1)烟囱拆除材料:钢丝绳、切割机、破拆工具等;(2)废弃物处理材料:编织袋、垃圾车等。
4. 安全措施(1)制定安全操作规程,确保施工人员的人身安全;(2)设置安全警示标志,提醒施工人员注意安全;(3)配备必要的安全防护设施,如安全帽、安全带等。
三、施工工艺1. 施工流程(1)现场勘查,了解烟囱结构;(2)制定拆除方案;(3)搭建安全防护设施;(4)拆除烟囱;(5)清理现场;(6)废弃物处理。
2. 施工步骤(1)切断烟囱底部与地基的连接;(2)使用切割机切割烟囱;(3)分段拆除烟囱,每段高度不超过2米;(4)将拆除的烟囱分段吊装至地面;(5)清理现场,对废弃物进行分类处理。
四、质量控制1. 严格遵循国家相关标准和规范;2. 对施工过程进行全程监控,确保施工质量;3. 对拆除材料进行严格检验,确保材料合格;4. 定期对施工人员进行质量培训,提高施工人员的质量意识。
五、环境保护1. 在拆除过程中,采取有效措施减少粉尘、噪音等污染;2. 对拆除废弃物进行分类处理,实现资源化利用;3. 对施工现场进行定期清理,确保环境卫生。
六、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品;2. 施工现场设置安全警示标志,提醒施工人员注意安全;3. 定期对施工人员进行安全教育培训,提高安全意识;4. 设置应急预案,确保施工安全。
50米砖烟囱拆除方案
一概况
某电厂旧烟囱报废已久,十分危险,决定采用控制爆破技术对其进行拆除。
拆除烟囱为圆筒式(砖砌),高50 m米底部周长14.4 米,爆破部周长约13.5米,壁厚0.6米,内衬15米。
烟囱西侧10米为库房,南侧12米为新运煤长廊,东侧54 米为一车间设备房,北侧21 米为旧运煤长廊及1 600 kW汽轮发电机房。
二爆破方案
为确保周围建筑物及人员安全,决定采用控制爆破法定向倒塌方案,使烟囱按预定方向倒塌。
并且汽轮发电机不能停,一旦停机损失会相当严重。
根据烟囱周围空地情况,确定烟囱倒塌方向为东南方向新运煤长廊及车间设备房之间11米宽的空地上。
内衬对烟囱倒塌的方向影响较大,准确地预先拆除内衬是保证爆破成功的关键,爆破前进行人工拆除,拆除部位及面积与爆破切口对应。
爆破切口采用梯形切口。
爆破切口区内预先开4个窗洞,中间一个,两边起导向作用的各一个,其好处是便于拆除内衬,且能直接观察烟囱结构的实际情况,还可以减少爆破器材用量。
三爆破参数的选定与计算结果
3.1烟囱壁厚t=0.60 米,炮孔深度l=0.346米,炮孔间距a =0.46 米,炮孔排距b =0.301米,单孔药量q =71 g,底部需要清渣,故底部二排实际装药量增加26%,即每孔装药96 g,其它装药71 g,爆破缺口高度H =1.5 米(爆破缺口高度大于1.6米),爆破缺口底部长度L =8.231米,上部缺口长度L =
4.21米(爆破部周长13.45米)。
3.2炮孔布置
根据倒塌方向,用切线法确定爆破中心线,经过烟囱外壁的A、B两点,以B点为中心,向左右两边对称布置炮眼。
爆破切口类型采用梯形切口,共布眼五排,排距0.31m米孔距0.36 米,采用梅花型布眼,共布眼77个,其中一段21个,三段31个,五段25个。
3.3爆破器材及消耗
雷管选用煤矿五段毫秒延期电雷管,炸药选用1#煤矿硝铵炸药。
1段布孔21个,需雷管21发,装药1.97 公斤。
2段布孔31个,需雷管31发,装药2.90 公斤。
5段布孔25个,需雷管25发,装药2.43公斤。
本次爆破实耗炸药7.3 公斤。
为了确保安全,杜绝瞎炮,采用复式网路两套并联方式,如果其中一条出现问题,另一条也可以使其准爆。
共需雷管159发。
每套均为每五发并联然后串联,这样每套网路中为了雷管配置的平衡,各需增加一发,因此,实际需要雷管161发。
3.4起爆顺序
本次爆破共布孔五排,分成五个区,由左到右分别为:五段、三段、一段、三段、五段。
共需三个段别。
四爆破网路
4.1起爆电源
电源选用380 V交流电作为起爆电源,配防爆磁力起动器以确保网路起爆准确可靠。
4.2起爆网路
五段毫秒延期电雷管全电阻为 6.8Ω,为确保电雷管准爆,必须选用近期出厂的同一批毫秒延期电雷管。
起爆电路为并串并式网路,即同一套内每五发并联成一组,共十五组串联成1套,然后再与同样由十五组串联的另一套并联。
经计算流经每个雷管的电流为3.60
A,符合爆破安全规程的规定:一般爆破,如采用交流电源,通过每个雷管的起爆电流不得小于2.5A。
在堵炮泥和联接电爆网路时,仔细认真操作,防止导线绝缘破损产生漏电。
五爆破振动安全距离
R = (k/v)1/αQ1/3式中,R为爆破振动安全距离,m;Q为炸药量,公斤(微差爆破取最大一段);k、α为衰减系数,取k=255、α=2.3;v为振动速度,cm/s;要求v≤5.5cm/s。
本次爆破中1次起爆药量最大的是三段,总药量为2.90公斤。
则R =9.0米,即在9.0米以外建筑物是安全的。
本工程周围建筑均在安全距离内,爆破振动对其不会造成破坏。
六施工时应注意事项
爆破器材炸药和雷管必须严格测试。
电雷管必须使用同厂、同批、同型号的雷管。
烟囱的倾倒中心线用测量仪准确定位于爆破缺口部位,钻眼时钻杆应指向圆心并垂直于烟囱表面,要严格按设计要求钻眼,保证位置、方向和深度。
装药后必须堵塞炮孔,堵塞炮泥时应注意雷管脚线,不得使其受损而影响安全准爆。
联接电爆网路时应特别注意,防止联错或漏联。
内衬与外壁间有煤尘,应人工将内衬拆除后予以清除,以防止爆破时引爆煤尘而导致其燃烧爆炸,使倒塌方向失控。
囱避雷器可能改变倾倒方向,故爆破前应切断底部避雷线。
爆破前2~3 d应注意天气预报,主要是风向、风力,风向与爆破方向一致时对爆破无影响,风向不一致,且达5级以上时,可能发生偏转,应推迟爆破。
七安全防护
防护是拆除爆破施工的重要环节,它不仅可以防止个别飞石造成的危害,还可以起到降低爆破噪声的效果。
爆破前要对装药部分及周围易于受到破坏的建筑物或设施进行防护。
主要是在切口部分用二层草袋覆盖,按起爆顺序的逆顺序进行悬挂、覆盖,即先在五段上用铁丝捆绑二层草袋,然后,再在三段处,最后是一段处覆盖。
由于周围地面土质松软可以不再铺垫草袋或沙土。
八警戒
本次爆破的警戒范围为:待拆除建筑物周围95 米。
警戒要求中断一切通往或经过爆破区的通道,严禁任何与爆破无关人员及车辆进入危险区,警戒范围内严禁留人(包括附近建筑物内工作人员及附近工作人员,重要岗位除外),要求所有人员都撤离到警戒范围以外的安全区。
一切准备就绪后报告总指挥,由总指挥发出警告信号,待得到所有警戒人员的回报确定无误后,由总指挥发出起爆信号。
九爆破效果
起爆后,烟囱完全按设计方向倒塌,当倾斜度达到约41°时,筒身断裂成三节先后着地,振动轻微,爆破飞石控制在11 米内,距烟囱最近10米处玻璃丝毫无损,爆堆集中在烟囱倾倒中心二侧5 米以内,顶部前冲11 米,烟囱根部被自重压碎无后坐;1600kW发电机组未受任何影响,工作正常,达到预期的爆破效果。
