钻孔桩水下混凝土灌注记录一、工程概况本次灌注的钻孔桩位于_____工程的_____部位,桩号为_____,设计桩径为_____m,设计桩长为_____m。
桩身混凝土强度等级为_____,采用_____配合比。
二、施工准备1、灌注设备采用_____型号的混凝土搅拌车运输混凝土,每车容量为_____m³。
灌注使用_____型号的导管,导管内径为_____mm,壁厚为_____mm,节长分别为_____m、_____m、_____m等,配备_____套导管接头和密封圈。
导管使用前进行了水密承压试验,试验压力为_____MPa,持续时间为_____min,导管无渗漏现象。
2、混凝土原材料水泥:采用_____品牌的_____强度等级水泥,其性能指标符合_____标准要求。
砂:选用_____产地的中砂,细度模数为_____,含泥量为_____%,符合_____标准要求。
石子:采用_____产地的_____mm 连续级配碎石,含泥量为_____%,针片状颗粒含量为_____%,符合_____标准要求。
外加剂:使用_____品牌的_____外加剂,其性能指标符合_____标准要求。
水:采用_____水源,符合混凝土拌合用水标准。
3、混凝土配合比设计配合比为:水泥:砂:石子:水:外加剂=______:______:______:______:______。
施工配合比根据现场原材料的含水率进行调整,调整后的配合比为:水泥:砂:石子:水:外加剂=______:______:______:______:______。
三、灌注过程1、首批混凝土灌注计算首批混凝土灌注量,根据公式 V =πD²/4 × (H1 + H2) +πd²/4 × h1 ,其中 D 为桩孔直径,H1 为桩孔底至导管底端间距,H2 为导管初次埋置深度,d 为导管内径,h1 为桩孔内混凝土达到埋置深度H2 时,导管内混凝土柱平衡导管外(或泥浆)压力所需的高度。
钻孔桩水下混凝土灌注记录一、引言在当今的建筑工程中,钻孔桩水下混凝土灌注技术是一种广泛应用的基础处理方法。
它具有提高地基承载力、减少沉降量、抗震能力强等优点,因此在各类建筑和基础设施项目中得到广泛应用。
本文将详细阐述钻孔桩水下混凝土灌注的记录及其注意事项。
二、准备工作1、设计和勘察:在施工前,必须进行充分的设计和勘察工作,了解地质条件、土壤类型和地下水位等情况,以便确定合适的施工方案。
2、设备检查:确保所有施工设备(如钻机、水泵、混凝土搅拌站等)都处于良好状态,并准备好必要的维修工具。
3、场地清理:清除钻孔范围内的杂物和障碍物,确保施工场地平整。
4、材料选择:根据设计要求选择合适的水泥型号、骨料和添加剂,确保混凝土的质量和强度。
三、钻孔施工1、钻孔定位:根据设计要求,使用全站仪等测量设备进行钻孔定位,确保钻孔位置准确。
2、钻孔施工:根据地质条件选择合适的钻头和钻进参数,确保钻孔质量和深度满足设计要求。
3、孔底清理:在钻孔完成后,使用空压机或水泵清除孔底沉渣和积水。
四、水下混凝土灌注1、混凝土配合比设计:根据设计要求和实验数据,确定合适的混凝土配合比,以确保混凝土的流动性、抗压强度和耐久性满足要求。
2、混凝土拌制:在拌制混凝土时,应严格控制水泥、骨料和水的用量,确保混凝土的质量。
3、混凝土灌注:通过导管将混凝土灌注到钻孔中,灌注过程中应保持导管埋深在合理范围内,并确保混凝土面高度一致。

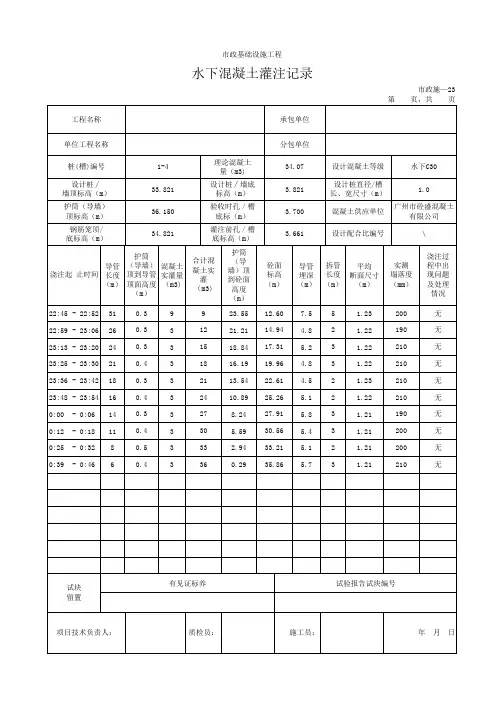

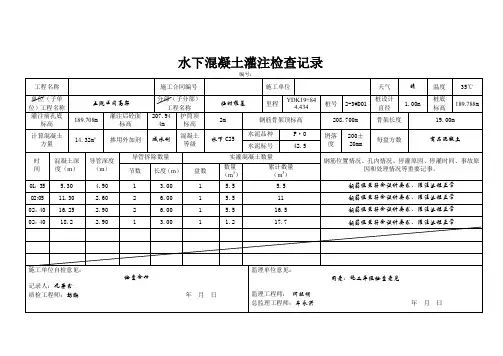

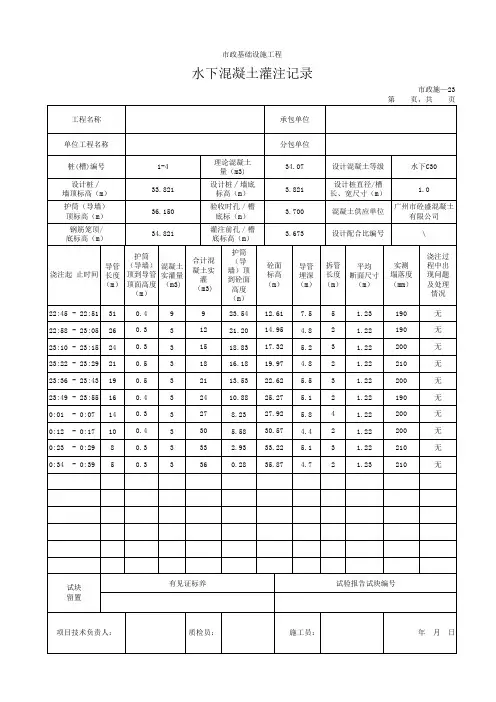

4、灌注记录:在灌注过程中,应做好记录工作,包括混凝土面高度、导管埋深、灌注量等数据,以便后续分析和处理。
五、注意事项1、在施工过程中,应随时监测地质变化情况,及时调整施工参数。
2、在灌注过程中,应避免出现导管堵塞或漏水等问题,如出现这些问题,应立即采取措施进行处理。
3、在灌注完成后,应进行桩基检测工作,以确保桩基的质量和承载力满足设计要求。
4、在整个施工过程中,安全是最重要的因素,必须采取必要的措施保障工人和设备的安全。

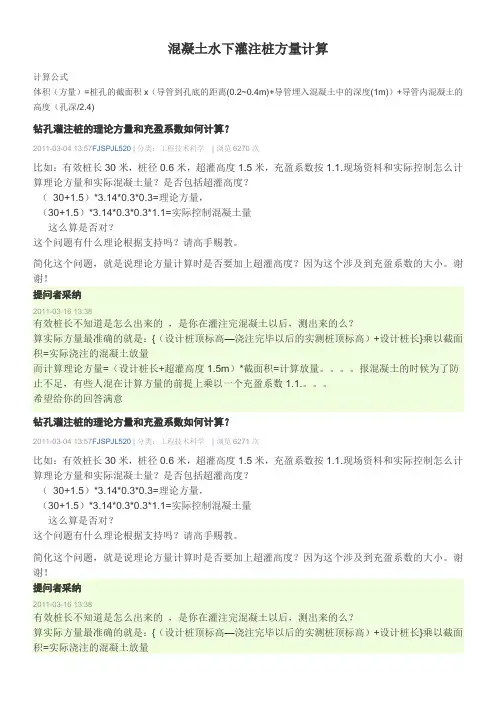

混凝土水下灌注桩方量计算计算公式体积(方量)=桩孔的截面积x(导管到孔底的距离(0.2~0.4m)+导管埋入混凝土中的深度(1m))+导管内混凝土的高度(孔深/2.4)钻孔灌注桩的理论方量和充盈系数如何计算?2011-03-04 13:57FJSPJL520 | 分类:工程技术科学| 浏览6270次比如:有效桩长30米,桩径0.6米,超灌高度1.5米,充盈系数按1.1.现场资料和实际控制怎么计算理论方量和实际混凝土量?是否包括超灌高度?(30+1.5)*3.14*0.3*0.3=理论方量,(30+1.5)*3.14*0.3*0.3*1.1=实际控制混凝土量这么算是否对?这个问题有什么理论根据支持吗?请高手赐教。
简化这个问题,就是说理论方量计算时是否要加上超灌高度?因为这个涉及到充盈系数的大小。
谢谢!提问者采纳2011-03-16 13:38有效桩长不知道是怎么出来的,是你在灌注完混凝土以后,测出来的么?算实际方量最准确的就是:{(设计桩顶标高—浇注完毕以后的实测桩顶标高)+设计桩长}乘以截面积=实际浇注的混凝土放量而计算理论方量=(设计桩长+超灌高度1.5m)*截面积=计算放量。
报混凝土的时候为了防止不足,有些人混在计算方量的前提上乘以一个充盈系数1.1.。
希望给你的回答满意钻孔灌注桩的理论方量和充盈系数如何计算?2011-03-04 13:57FJSPJL520 | 分类:工程技术科学| 浏览6271次比如:有效桩长30米,桩径0.6米,超灌高度1.5米,充盈系数按1.1.现场资料和实际控制怎么计算理论方量和实际混凝土量?是否包括超灌高度?(30+1.5)*3.14*0.3*0.3=理论方量,(30+1.5)*3.14*0.3*0.3*1.1=实际控制混凝土量这么算是否对?这个问题有什么理论根据支持吗?请高手赐教。
简化这个问题,就是说理论方量计算时是否要加上超灌高度?因为这个涉及到充盈系数的大小。

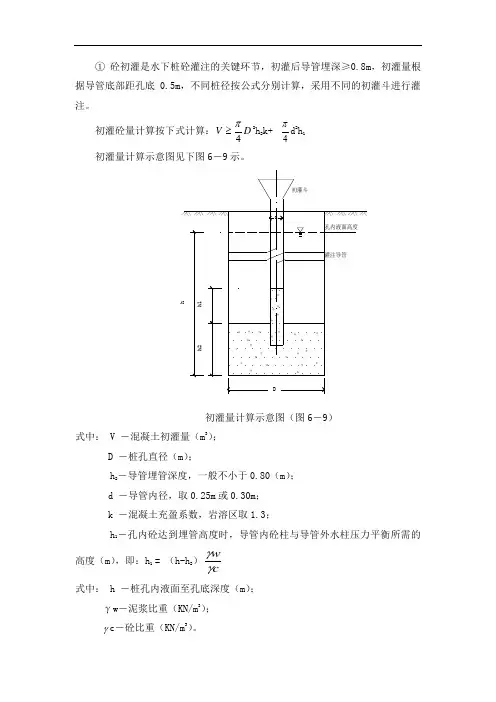

① 砼初灌是水下桩砼灌注的关键环节,初灌后导管埋深≥0.8m ,初灌量根据导管底部距孔底0.5m ,不同桩径按公式分别计算,采用不同的初灌斗进行灌注。
初灌砼量计算按下式计算:D V 4π≥2h 2k+4πd 2h 1初灌量计算示意图(图6-9)式中: V -混凝土初灌量(m 3);D -桩孔直径(m );h 2-导管埋管深度,一般不小于0.80(m );d -导管内径,取0.25m 或0.30m ;k -混凝土充盈系数,岩溶区取1.3;h 1-孔内砼达到埋管高度时,导管内砼柱与导管外水柱压力平衡所需的高度(m ),即:h 1 = (h-h 2)cw γγ 式中: h -桩孔内液面至孔底深度(m );γw -泥浆比重(KN/m 3);γc -砼比重(KN/m 3)。
②本项目暂按桩长6-30m估算,计算出桩径φ1000、1200、1400、1600、1800、2000mm的初灌注量分别为1.00 m3、1.50 m3、1.90 m3、2.50 m3、3.20 m3、3.60m3。
因此,现场准备数个1.0m3、1.5 m3、2.5 m3初灌斗,根据桩孔初灌量大小选择使用;同时,采用砼泵连续向初灌斗内输入砼。
③混凝土灌注斗用4-6mm钢板制作,有足够的刚度,不漏浆、不挂浆,灌注时泄流顺畅;灌注斗下部锥体夹角不大于800,与导管的连结可靠。
(4)隔水塞和砼初灌①本项目采用球胆作为隔水塞。
初灌前,将隔水塞放入导管内,压上灌注斗底部导管口盖板,然后倒入砼;待砼量灌注斗内砼满足初灌量时,提升导管口盖板,此时砼即压住球胆冲入孔底。
初灌砼灌注球胆见图6-10示。
初灌砼灌注球胆示意图(图6-10)②灌注球胆随砼灌入孔后,其可能浮出孔口,可重复利用,破损漏气的球胆不再使用。

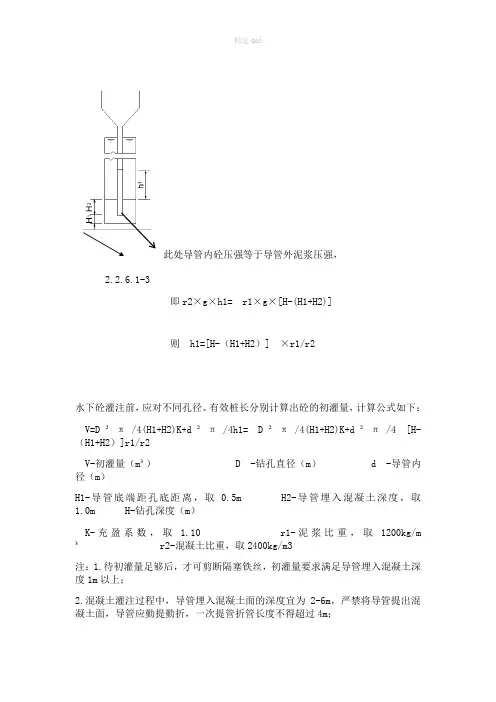

此处导管内砼压强等于导管外泥浆压强,
2.2.6.1-3
即r2×g×h1= r1×g×[H-(H1+H2)]
则h1=[H-(H1+H2)] ×r1/r2
水下砼灌注前,应对不同孔径、有效桩长分别计算出砼的初灌量,计算公式如下:
V=D²π/4(H1+H2)K+d²π/4h1= D²π/4(H1+H2)K+d²π/4 [H-(H1+H2)]r1/r2
V-初灌量(m³) D -钻孔直径(m) d -导管内径(m)
H1-导管底端距孔底距离,取0.5m H2-导管埋入混凝土深度,取1.0m H-钻孔深度(m)
K-充盈系数,取 1.10 r1-泥浆比重,取1200kg/m ³r2-混凝土比重,取2400kg/m3
注:1.待初灌量足够后,才可剪断隔塞铁丝,初灌量要求满足导管埋入混凝土深度1m以上;
2.混凝土灌注过程中,导管埋入混凝土面的深度宜为2-6m,严禁将导管提出混凝土面,导管应勤提勤折,一次提管折管长度不得超过4m;
3.钻孔桩混凝土灌注充盈系数为不小于1.10;
4.混凝土灌注过程中应经常测定和控制混凝土面上升情况,当混凝土灌注高度达到设计要求标高时,应经测定确认才可停止灌注;
5.工程桩顶混凝土超灌高度为1.0m;(Ⅰ标为1.5m)
6.混凝土灌注结束后,应将桩顶以上至地面空孔部份用废渣或矿渣进行回填,并重新用混凝土将孔口封住,以保证车辆运行安全、畅通。
