鱼塘软基处理施工技术方案
- 格式:docx
- 大小:23.99 KB
- 文档页数:9
稻田或鱼塘软基处理施工方案第一章工程概况南大梁高速公路X标段位于南充市营山县境内,起于双溪乡蒋家沟附近桩号K56+640,途经丘家沟、营山东互通、陈家湾、周家院子、段家坝、大正沟、龙井沟止于小桥镇杨家沟附近桩号K66+900,本标段全长10.260km。
本工程地处四川盆地小丘陵地段,主线填方大部分在稻田或鱼塘内,淤泥深度70~400cm,具体桩号段落见后附《软基处理统计表》。
处理方式有:1、软弱土层厚度≤2.0m时,按间距5~8m设置1.0~1.5m深片石排水沟进行处理;2、软弱土层厚度2.0<h≤3.0m范围时,采取换填加片石排水沟方式处理,换填深度0.5m,片石排水沟深度1.0~1.5m;3、软弱土层厚度3.0<h≤4.0m范围时,采取换填加片石排水沟方式处理,换填深度1.0~1.5m,片石排水沟深度1.5m。
第二章施工准备第一节技术准备施工所需机械设备、试验仪器及测量仪器已全部进场。
相关技术人员、土方施工生产人员都已就位,临建办公设施已布局完毕。
前期导线、标高复测、横断面测量及工程数量复核等工作均已完成,现场测量满足施工生产要求。
第二节施工便道为了方便施工,新修施工便道通往各个填方路段,便于淤泥运输车辆通行;便道采用石渣或其他透水性材料填筑,保证机械及车辆正常通过。
便道填料来源于红线内石方爆破的小石块及颗粒混合物。
第三章人员及机械配备第一节人员安排本工程计划安排主要负责人员:施工总负责1人,技术负责人1人,安全质检负责人1人,收方计量1人,试验3人,现场施工3人,测量4人,详见《人员统计表》:人员统计表第二节机械设备、测量仪器及试验仪器安排本试验段计划安排机械设备:挖掘机2台,推土机1台, 22t振动压路机2台,洒水车1辆,自卸汽车5台,部分设备型号及进场时间待设备进场后补充,拓普康GTS-751全站仪2台,拓普康AT-G6型自动精平水准仪2台,土工试验设备一套,详见《设备仪器统计表》:机械设备统计表第四章施工进度计划本项工程计划2011年05月01日开工,2011年07月01日竣工,工期总计62天。
绿地·未来城项目工程鱼塘地基处理专项方案编制职务时间审核职务时间批准职务时间上海绿地建设(集团)有限公司2012 年 7 月 10 日目录一、工程概况 (1)二、地质概况 (1)三、设计做法 (2)四、准备工作 (5)五、劳动力及机械安排 (5)六、主要的施工方法 (9)七、安全文明施工措施 (10)一、工程概况绿地·未来城是绿地集团重点建设项目,位于南昌市高新技术开发区麻丘镇北侧,工程为14幢三层和9幢十三层办公用房及地下室,总建筑面积约23万m2。
其中14幢三层的为天然筏板基础。
其承台地基设计荷载要求为240KPa。
二、地质概况在施工过程中遇到了鱼塘,淤泥较多,且深度多达2m(具体见鱼塘标高测量图),含水丰富,且基础设计标高以下均为淤泥层,结构松软,达不到设计承载力要求,不能作为天然基础持力层。
根据设计要求需要做换填等处理。
三、设计做法1、整个鱼塘开挖至持力层下约20cm后,采用级配砂石回填至设计标高,并分层夯实,且下层回填验收合格方可施工上层,压实系数不小于0.97,处理后承台下地基承载力不小于240KPa,必要时承台区域采用C15素砼回填。
2、对电梯井深坑处进行二次开挖,并采用100厚C15混凝土护坡,并双向配置钢筋不小于HRB400-8@500,必要时可采用砖砌胎模等措施保证基坑稳定及地基承载力要求。
3、进行承台垫层及砖胎模施工,完成后分层夯实回填砂至筏板底,回填的范围为:需要回填的地下室底板周边出3m,4、为防止筏板底沙流失,在离地下室底板周边出3m处做土坝围挡,内侧做钢筋混凝土护坡,护坡采用100厚C15混凝土护坡,并双向配置钢筋HRB400-8@500。
四、施工准备1、材料设备准备2、劳动力准备选择证件齐全的,施工经验丰富的,技术过硬的,组织严密的,与我们有长期合作关系的施工队伍。
3、技术设备组织人员认真熟悉方案,结合本工程的特点,制定详细的施工计划和技术措施,做好施工前技术交底和安全交底,搞好上岗人员的培训工作。
水利工程施工中软土地基处理技术水利工程施工中,软土地基处理技术是一项十分重要的工程技术。
软土地基指的是含有大量可压缩性土壤的地基,其物理和力学性质较差,使得其承载能力较低。
因此,在水利工程施工中,需要采取一系列措施对软土地基进行处理,以保证工程的稳定性和安全性。
软土地基处理技术包括以下几个方面:一、加固土层在软土地基上建造水利工程需要在土层中挖掘一定深度,使得土壤面临着不同的应力状态。
为了提高土壤的抗压能力和稳定性,需要在土层中加固一定的结构物。
如挖掘沉井,加固桩、桩帽,以及与软土地基连接的牛腿等。
二、处理表层土壤软土地基的表层土壤性质差,质量轻,不仅容易形成软塌陷,还容易被水流冲刷。
因此,需要采取一些措施对表层土壤进行处理。
如采用加固网,护坡,设置护石等,以防止局部地面塌陷,使得水利工程的整体稳定性得到保障。
三、加固软土地基软土地基由于物理和力学性质较差,因此需要加固软土地基来提高承载能力。
加固软土地基的方法有很多,包括动态压密、固化等方法。
动态压密是指在软土地基上采用震动器进行振动处理,使得土壤中的颗粒发生变化,达到压实土层的目的。
固化是指在软土地基上摆放特殊的固化材料,使其与土壤互相渗透并固结在一起,从而增强土壤的抗压能力。
四、加固堤防由于软土地基的承载能力差,建筑物在其上容易出现变形和沉降,影响工程的稳定性和安全性。
为了避免这种情况的发生,需要对堤防进行加固。
采用的方法包括加固坝基、加固坝体和浸润处理。
加固坝基是指通过在坝基中植入加固设备等方法来提高承载能力。
加固坝体是指通过在坝体中加固材料进行封闭处理,从而增加坝体的强度。
而浸润处理则是指在软土地基上浸入化学固化剂等物质,使其与土壤互相渗透并固结在一起,并从而提高承载能力和整体稳定性。
总之,在水利工程施工中,软土地基处理技术是至关重要的一环。
采取一系列的加固措施,不仅可以保证工程的稳定性和安全性,而且可以提高工程的抗震性和抗水性。
鱼塘地基处理施工方案范本1. 简介本文档旨在提供一份鱼塘地基处理施工方案范本,以帮助施工人员进行鱼塘地基处理工作。
鱼塘地基处理是鱼塘建设的重要环节,对于鱼塘的水质、鱼种生长及养殖效果有着重要的影响。
因此,鱼塘地基处理的施工方案的制定和实施至关重要。
2. 施工前准备工作在施工鱼塘地基之前,需要进行以下准备工作:2.1 环境调查在施工前,进行鱼塘的环境调查是非常重要的。
该环境调查应包括以下方面的内容:•鱼塘的地理位置及周边环境•鱼塘的土壤类型和质地•周边水源、水质情况•周边景观及地形情况2.2 地基处理要求根据环境调查结果,制定鱼塘地基处理的具体要求,包括以下几个方面:•土壤改良要求:根据土壤质地和水质要求,确定土壤改良措施,如深挖、填土等。
•土壤平整要求:鱼塘地基应平整,无泥土积水。
•地基稳固要求:鱼塘地基应稳固,无地基沉降或塌陷的风险。
3. 施工步骤根据鱼塘地基处理要求,制定以下施工步骤:3.1 清理鱼塘现场首先,需要清理鱼塘现场,包括除去鱼塘周围的杂草、垃圾等。
3.2 确定地基平整度使用测量工具,测量鱼塘地基的平整度,确保地基平整度符合要求。
3.3 土壤改良根据土壤改良要求,进行土壤改良工作,如深挖、填土等,确保土壤质地和水质要求得到满足。
3.4 土壤压实对于土壤改良后的鱼塘地基,进行土壤压实工作,以提供地基的稳固性。
3.5 水质测试在地基处理完成后,进行水质测试,确保水质符合养殖需求,如pH值、溶解氧、氨氮等指标。
4. 施工注意事项在进行鱼塘地基处理施工时,需要注意以下事项:•施工过程中应注意安全,佩戴必要的防护用品。
•施工现场应保持整洁有序,杂物应及时清理,确保施工质量。
•土壤改良和压实过程中,需根据实际情况进行调整,确保土壤质地和稳定性要求的达到。
5. 施工验收标准完成鱼塘地基处理后,需要进行施工验收。
以下为施工验收标准的参考范例:•土壤平整度:地基表面平整光滑,无裂缝、坑洼或明显凹凸感。
某BT工程软基处理专项施工方案一、工程概况根据地质勘察情况所得,某工程全线现状道路路基下均有软弱土层分布,地基承载力较低,属高压缩性土,随着时间的推移,车辆流量的增加,路面将会出现不均匀的沉降现象,故在公路建造中应进行地基处理,二、施工方法结合路段地质状况,对软基作出如下处理:某路段淤泥层中含较多腐土,采用全部换填处理,地下水水位以下回填中粗砂或砂砾,以上回填砂性土;某路段过鱼塘处采用抛开山石强夯挤淤处理。
1、换填处理(1)施工工艺流程N 施工准备测量放样挖淤泥基坑验收分层回填碾压(2)换填处理工程量表1 软基换填处理工程数量表序号桩号范围淤泥深度(m)清淤数量(m3)回填中粗砂数量(m3)回填砂性土数量(m3)1 某路段 3.9 43975.7 42457.6 16682.22 某路段 2.7 17578 14380.3 93503 某路段 4.4 10825.4 11950.7 /(3)施工要求①在鱼塘地段施工前,先沿公路用地两侧筑隔水墙,在堤内挖纵、横向排水沟,有条件地方尽可能自然排干积水,局部排水困难地方采用抽水机抽排,保证能及时排除地面水以疏干表土;地表疏干后,地基土含水量接近最佳含水量时,应清除表层不良土层,经碾压密实后在上面填筑路堤,当地面不能疏干,应挖去湿土。
②基坑施工应注意安全施工。
基坑开挖时为防止两侧淤泥及土体下滑,应尽量扩大开挖面及放缓边坡,开挖坡度不得陡于1:1.5。
③地下水水位以下应回填中粗砂或砂砾,地下水水位以上可回填砂性土。
(4)施工方法①挖截水沟在开挖前必须先挖截水沟,工期间应修建临时排水设施,还应与永久排水设施相结合。
②清淤A、施工时根据现场情况,采用挖掘机进行清淤,用自卸汽车运至指定弃土点。
B、清淤宽度,当路基填土高度大于3米时,清到坡脚外2m的范围,路基填土高度小于3米时,清到坡脚外1米,施工时采用石灰标出清淤范围。
清淤时要认真判别淤泥与软土,先用挖掘机开挖判别淤泥的深度,挖至砂砾层,然后再大面积清除;同时清淤工作应在白天进行,确保清淤彻底且不超挖。
水利工程施工软土地基处理技术水利工程是指利用水资源,利用水力进行开发的工程,包括水库、水渠、水利枢纽工程等。
在水利工程建设中,软土地基处理技术是至关重要的一环。
软土地基是指地层主要由较为松散的土质构成,抗剪强度和承载能力较低的地基。
在水利工程施工中,软土地基如果得不到处理将会对工程的稳定性和持久性造成巨大的影响,因此软土地基处理技术显得尤为重要。
软土地基处理技术主要包括加固改良、挖填深度处理、排水降渍、地下建筑物受力分析等方法。
在实际施工中根据不同情况选择不同的软土处理技术。
接下来我们将围绕软土地基处理技术进行详细介绍。
一、加固改良技术1. 桩基加固对于软土地基,桩基加固是一种常用的改良技术。
通过钻孔铺设桩或者挖掘孔洞后浇筑桩来提高地基承载力,从而增加地基的稳定性。
桩基加固技术可以根据实际施工情况选择不同类型的桩,如钢筋混凝土桩、钢管桩、大直径灌注桩等。
2. 土钉墙加固土钉墙加固是运用钢筋混凝土或者玻璃钢等材料制成的框架,以及锚杆和预应力锚索,通过预制深孔件和锚杆将软土体变成一个整体。
通过对软土进行钉喷、切割、伞形支护等方法,提高围岩的稳定性。
3. 土封固化利用化学反应或物理力对软土地基进行处理,使得土粒之间、土与水之间形成坚固的结合。
通过土固化技术可以有效提高软土地基的抗剪强度和承载能力。
二、挖填深度处理软土地基常常会出现沉陷变形的现象,这对工程建设稳定性造成威胁。
挖填深度处理是常用的软土地基处理技术之一。
通过将深层土壤挖掘出来,并进行填充、加固和固定,可以有效避免软基沉陷变形问题。
在挖填深度处理中,可以运用地基处理技术、地基处理灌浆技术、基坑挖掘技术等。
常用的方法包括人工挖孔、水泥压浆加固、滑动柱加固等。
三、排水降渍软土地基中水分含量较大,容易导致地基变形和沉陷。
排水降渍技术是软土地基处理中至关重要的一环。
排水降渍技术主要包括沟渠排水法、井孔排水法、水平井渗流控制法等。
在软土地基排水降渍过程中,需要确保排水设施畅通无阻,排水管道井深、排水孔间距合理,以及排水井井壁的固化和防渗措施。
软基处理施工方案(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)软基处理施工方案一、工程概况本标段填方穿越水田地段较多,为高液限非适用性材料软基;亦有经过水塘地段,为淤泥软基。
软土地基主要位于沟谷内或水塘,上部为水田,积水,表层多为耕植土,分布非适用性材料、淤泥.根据设计本标段共需处理软土423211m³。
根据设计要求,非适用性材料软基和淤泥层必须挖除后,选择最佳的机械设备组合清运淤泥、排干积水,再从基底按要求换填适合路基填筑的材料。
根据设计,本施工段落有一段软基换填,软基处理长度为40m,平均宽度为8.3m,平均深度为2。
8m,本项目部将在进行轻型触探试验后确定最终换填范围和深度。
二、编制依据和编制原则1、编制依据⑴、《公路工程质量检验评定标准》(JTG F80/1—2004)⑵、《公路路基施工技术规范》(JTG F10—2006)⑶、《公路施工手册》⑷、设计图纸⑸、交通运输部《公路水运工程安全施工标准化指南》⑹、广西高速公路投资《高速公路施工标准化技术指南》2、编制原则⑴、认真响应招标文件的要求,确保本合同段工期、质量、安全、环保、文明施工等各方面目标的实现;⑵、严格执行设计文件和设计标准;严格执行与本工程有关的国家、行业及业主制定颁布的规范、规程、技术标准和法规文件等;⑶、认真、充分研究施工环境,妥善解决施工生产与各方面关系协调,应用新技术,制定技术先进、安全可靠、经济合理的施工程序和施工方案;⑷、施工方案编制尽量做到与总体施工部署相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,内容全面、重点突出、思路清楚;⑸、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;⑹、实施项目法管理,应用动态网络控制技术,实施施工全过程严密监控,优化配置施工所需各项资源,做到统筹安排,均衡生产,降低工程成本;⑺、坚持文明施工,规范化管理,减少植被破坏,控制水土流失和污染,切实做好保护环境工作。

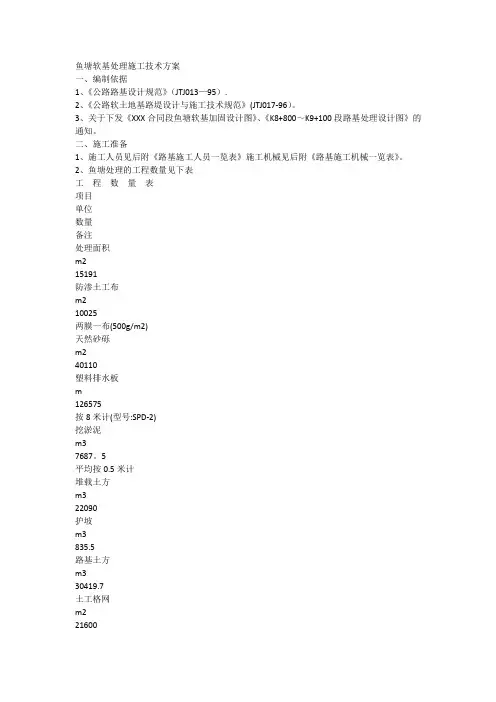

鱼塘软基处理施工技术方案一、编制依据1、《公路路基设计规范》(JTJ013—95).2、《公路软土地基路堤设计与施工技术规范》(JTJ017-96)。
3、关于下发《XXX合同段鱼塘软基加固设计图》、《K8+800~K9+100段路基处理设计图》的通知。
二、施工准备1、施工人员见后附《路基施工人员一览表》施工机械见后附《路基施工机械一览表》。
2、鱼塘处理的工程数量见下表工程数量表项目单位数量备注处理面积m215191防渗土工布m210025两膜一布(500g/m2)天然砂砾m240110塑料排水板m126575按8米计(型号:SPD-2)挖淤泥m37687。
5平均按0.5米计堆载土方m322090护坡m3835.5路基土方m330419.7土工格网m221600渗水性土工布m215191500g/m2)砂m3958。
2注:以上工程数量为设计的工程数量,施工中以实际发生的为准。
三、施工技术方案1、使用挖掘机或装载机对鱼塘进行清淤0.5m,如果淤泥过厚,根据实际情况确定清淤厚度,保证将有机质淤泥清除干净,并将基底推成2%的双向横坡,以便于排水。
2、铺设渗水性土工布,铺设步骤如下:(1)平整好挖淤后基层,在路堤底宽的全部底面进行铺设,拉直、平顺,紧贴下承层,不能出现扭曲、折皱、重叠。
(2)路堤每边土工布留5m的锚固长度(鱼塘段处理的边长共458m,锚固使用的土工布为2290m2 )回折覆裹在压实的填料上,平整顺适,外侧用土覆盖,以免人为破坏.(3)土工布的连接采用搭接法、缝接法或粘接法.采用搭接法时,搭接长度为30cm~90cm(取平均值45cm计算,土工布的幅宽为3m,每幅土工布的有效利用宽度为3-0.45×2=2。
1m);(4)施工中发现土工布有破损时,必须立即修补好.(5)土工布在存放和施工铺设的过程中避免长时间暴晒或暴露。
(6)土工布铺设好以后按表2.5。
2-3进行评定.表2.5.2-3过滤排水工程土工合成材料实测项目项次检查项目规定值或允许偏差检查方法和频率规定分1下承层平整度拱度符合设计施工要求每200m检查4处202搭接宽度(mm)+50,—0抽查2%403搭接缝错开距离(mm)符合设计施工要求抽查2%403、在渗水性土工布上松铺40cm厚的砂砾石,砂砾要求粒径不大于8cm,含泥量不大于10%。

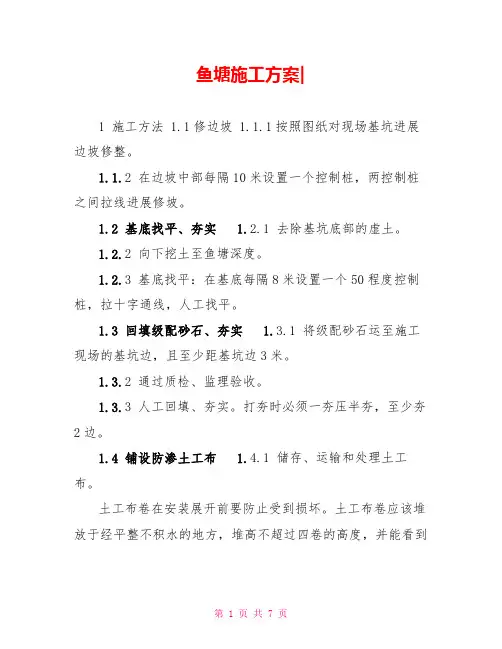

鱼塘施工方案|1 施工方法 1.1修边坡 1.1.1按照图纸对现场基坑进展边坡修整。
1.1.2 在边坡中部每隔10米设置一个控制桩,两控制桩之间拉线进展修坡。
1.2 基底找平、夯实 1.2.1 去除基坑底部的虚土。
1.2.2 向下挖土至鱼塘深度。
1.2.3 基底找平:在基底每隔8米设置一个50程度控制桩,拉十字通线,人工找平。
1.3 回填级配砂石、夯实 1.3.1 将级配砂石运至施工现场的基坑边,且至少距基坑边3米。
1.3.2 通过质检、监理验收。
1.3.3 人工回填、夯实。
打夯时必须一夯压半夯,至少夯2边。
1.4 铺设防渗土工布 1.4.1 储存、运输和处理土工布。
土工布卷在安装展开前要防止受到损坏。
土工布卷应该堆放于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片。
土工布卷必须用不透明材料覆盖以防紫外线老化。
在储存过程中,要保持标签的完好和资料的完好。
在运输过程中〔包括现场从材料储存地到工作地的运输〕,土工布卷必须防止受到损坏。
受到物理损坏的土工布卷必需要修复。
受严重磨损的土工布不能使用。
任何接触到泄露化学试剂的土工布,不允许使用在本工程上。
1.4.2 土工布的铺设方法:1.4.2.1 用人工滚铺:布面要平整,并适当留有变形余量。
1.4.2.2 土工布采用自然搭接,搭接宽度一般为0.2M以上。
1.4.2.3 土工膜上土工布是在土工膜由甲方、监理认可后同时进展铺设。
1.4.3 土工布铺设的根本要求 1.4.3.1 接缝须与坡面线相交,程度接缝的间隔大于1.5m。
1.4.3.2 在坡面上,对土工布的一端进展锚固,然后将卷材须坡面放下保证土工布保持拉紧状态。
1.4.3.3 所有的土工布必须用沙袋压住,沙袋将在铺设期间使用并保存到铺设上面一层材料。
1.5 土工布铺设工艺要求 1.5.1 基层检查:检查基层是否平整、坚实,如有异物,应去除。
1.5.2 试铺:根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确。
第1篇一、工程概况本工程位于某市某区,占地面积约为10000平方米,计划建设一座池塘。
池塘主要功能为景观、休闲、养殖等。
本方案旨在为池塘施工提供详细的技术指导和施工安排。
二、施工准备1. 组织准备(1)成立施工组织机构,明确各岗位职责。
(2)组织施工人员参加培训,提高施工技能。
(3)成立质量、安全、进度等管理小组,确保施工顺利进行。
2. 技术准备(1)对施工现场进行勘查,了解地质、水文等条件。
(2)制定施工方案,明确施工流程、工艺、质量要求等。
(3)编制施工图纸,确保施工过程符合设计要求。
3. 材料准备(1)根据施工图纸,列出所需材料清单。
(2)组织采购、验收材料,确保材料质量。
(3)材料堆放整齐,便于施工使用。
4. 设备准备(1)根据施工需求,列出所需设备清单。
(2)组织租赁或购买设备,确保设备完好。
(3)设备进场后,进行调试、检验,确保设备正常运行。
三、施工流程1. 土方开挖(1)根据设计图纸,确定池塘的形状、尺寸。
(2)采用挖掘机进行土方开挖,确保开挖深度符合设计要求。
(3)将开挖出的土方运至指定地点堆放。
2. 基础处理(1)对开挖后的地基进行平整、压实。
(2)根据设计要求,进行基础处理,如铺设砂石垫层等。
3. 池塘砌筑(1)选用符合设计要求的砌筑材料,如砖、石等。
(2)按照设计图纸,进行砌筑施工,确保砌体质量。
(3)砌筑过程中,注意排水、防渗等要求。
4. 池塘防水(1)根据设计要求,选择合适的防水材料。
(2)按照施工工艺,进行防水层施工。
(3)防水层施工完成后,进行验收,确保防水效果。
5. 池塘绿化(1)根据设计要求,选择适宜的植物种类。
(2)进行植物种植,包括乔木、灌木、水生植物等。
(3)绿化完成后,进行养护管理。
6. 池塘配套设施建设(1)根据设计要求,建设观景平台、休息亭等配套设施。
(2)进行配套设施的安装、调试。
(3)配套设施建设完成后,进行验收。
四、施工质量控制1. 材料质量控制(1)严格审查材料质量证明文件,确保材料合格。
水利工程施工软土地基处理技术水利工程施工软土地基处理技术一、引言在水利工程建设中,软土地基是常见的地质条件之一。
软土地基的特点是土质松软、黏性大、含水量高、强度低,容易发生地面沉降和沉陷等地质灾害。
在水利工程中,软土地基的处理是施工中的关键问题之一。
本文将介绍常见的软土地基处理技术,以提供参考。
二、软土地基处理技术1. 土壤改良技术土壤改良是软土地基处理的常用方法之一。
通过土壤改良,可以提高软土的强度和稳定性。
常用的土壤改良技术包括夯实法、加固法和加固法。
夯实法是指通过振动或冲击等方式将土壤颗粒重新排列,增加土壤的密实度和强度。
常用的夯实法有振动夯实法和预压夯实法。
振动夯实法是通过振动锤或振动板等设备对土壤进行振动,使土颗粒重新排列,提高土壤的密实度;预压夯实法是在土壤表面加压,使土壤颗粒重新排列,提高土壤的密实度。
夯实法能够有效提高软土地基的稳定性和强度。
加固法是指通过添加外部材料来改良软土的性质。
常用的加固法有灌浆加固法和土钉加固法。
灌浆加固法是在软土地基中注入灌浆材料,如水泥浆、石膏浆等,将软土与灌浆材料混合,形成一种新的土体,提高土壤的强度和稳定性。
土钉加固法是在软土地基中钻孔并安装钢筋土钉,然后将土钉与土壤固定在一起,提高土壤的强度。
加固法适用于软土地基较薄的情况,能够有效提高土壤的强度和稳定性。
改良法是指通过添加化学药剂来改变土壤的性质。
常用的改良法有固化法和稳定剂法。
固化法是通过添加固化剂,如水泥、石灰等,来改变土壤的黏性和塑性,提高土壤的强度和稳定性。
稳定剂法是通过添加稳定剂,如聚合物、微生物等,改变土壤的组成和结构,提高土壤的强度和稳定性。
改良法适用于软土地基含水量较高的情况,能够有效提高土壤的强度和稳定性。
2. 排水和防渗技术软土地基常常伴随着高含水量和较低的渗透能力。
为了保证施工的安全和地基的稳定,需要进行排水和防渗处理。
常用的排水和防渗技术包括加压排水法、抽水法和排渗板法。
鱼塘地基处理施工方案设计1. 引言鱼塘地基处理施工方案设计是为了确保鱼塘的稳定性和耐用性而制定的施工方案。
在鱼塘建设过程中,地基处理是至关重要的一步,它能够有效地解决地基不均匀、松软、稀薄等问题,以确保鱼塘的稳定性和持久性。
本文将介绍鱼塘地基处理施工方案设计的内容和步骤,并提供相应的操作指南。
2. 施工方案设计步骤2.1 确定地基处理方式在鱼塘建设前,需要根据鱼塘所在地的土地条件和鱼种需求,选择适合的地基处理方式。
常见的地基处理方式包括夯实填筑、地基加固和加压注浆等。
2.2 实地勘察在确定地基处理方式后,需要对鱼塘所在地的地质情况进行实地勘察。
通过勘察,可以了解地下水位、土层分布、土壤类型等信息,从而为地基处理施工方案设计提供必要的依据。
2.3 地基处理施工方案设计在实地勘察的基础上,设计地基处理施工方案。
施工方案应包括地基处理的具体步骤、工程材料选择、施工方法、工期安排等内容。
3. 地基处理施工方案实施3.1 施工准备在施工前,需要进行一系列准备工作,包括: - 采购所需材料和设备 - 准备施工人员和设备 - 制定详细的施工计划和安全措施3.2 地基夯实填筑根据地基处理方案,首先进行地基夯实填筑工作。
夯实填筑需要使用夯实机、振动器等设备,将填充土按照一定的厚度逐层夯实。
3.3 地基加固在地基夯实填筑完成后,根据施工方案需要进行地基加固工作。
地基加固可以采用钢筋混凝土桩、钢板桩等方式,增强鱼塘地基的承载能力和稳定性。
3.4 加压注浆地基加固完成后,进行加压注浆工作。
加压注浆可以填充地基中的空隙,提高地基的密实度和稳定性。
3.5 施工验收施工完成后,进行验收工作。
验收内容包括地基处理的质量、施工符合方案要求、材料使用是否规范等。
4. 结束语通过对鱼塘地基处理施工方案设计的介绍,我们了解了地基处理的重要性以及设计和实施的步骤。
只有对地基进行科学合理的处理,才能确保鱼塘的稳定性和耐用性。
因此,在鱼塘建设过程中,合理设计和实施地基处理方案是至关重要的。
鱼塘段道路工程软基处理与浸水防护文章主要针对道路施工过程中软基处理进行了阐述,特别是对鱼塘段结合实际施工情况给出了施工方案。
关键字:软基处理;浸水防护;鱼塘区在道路施工时,经常遇到一些不良地质条件,比如鱼塘段、长期浸水地带上修筑各等级公路是典型的此类地质条件,这些不良地质条件会给施工带来一些困难,因此就对软土地基处理的施工工艺提出更高的要求。
文中主要针对鱼塘段及长期浸水路段软基处理的施工方法进行了探讨,提出了一些看法与建议。
1 道路工程中鱼塘段软基处理步骤针对处于即将施工路基段的鱼塘,应分部分项有序进行处理,杜绝偷工减料或者遗漏处理步骤的情况出现。
具体顺序如下:1.1 鱼塘抽水清淤针对处于即将施工路基段的鱼塘,首先要进行抽水作业,使用水泵进行将鱼塘中水抽完;如果由于鱼塘过大不适用完全抽水方案时,则在即将施工道路路基坡脚线外进行围堰阻水。
待路基范围内确保无水后,针对鱼塘的淤泥进行特殊处理,不然会对建成后的路基留下出现沉陷的安全隐患。
在清除塘底淤泥后采取改换砂砾或是片石填筑等常用方法进行处理。
在清淤后由监理工程师严格的检查基底,并出具一定的报告,发现不合格,就不能进行下一道工序的施工。
检查的主要目的是防止鱼塘段的清淤没有达标,导致出现基底的软弹,造成很多不必要的麻烦。
如不达标就应该继续清淤,然后采取抛填卵石和片石等进行处理有效措施。
因此只有确认基底确定没有软弹现象之后才能进行其他施工。
1.2 鱼塘基底处理因为鱼塘基底含水量较大,难以进行工程施工,因此一般采取填石的办法,以便大型设备可以正常施工。
一般石料最大粒径不宜超过层厚的2/3,逐层填筑时安排好石料运输路线,专人指挥,按水平分层填筑,先低后高,先两侧后中央卸料,并用推土机摊平。
选用片石进行填筑,当粒径较大、填层较厚、石块间空隙较大时,可在每层表面的空隙里扫入石渣、石屑、中粗砂等,再用压力水将其冲入下部,反复数次,使空隙填满。
同时先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实。
1.1.鱼塘、水塘软基处理经过鱼塘、藕塘,其底部有厚度0.5-1.0m不等的淤泥,且腐殖质含量较大,压缩性高,土质力学指标差,所以路基填筑前须对其进行处理。
软基换填采用气泡轻质土填筑。
填高小于3m的鱼塘、藕塘浸水路堤路段1.1.1.施工工艺流程1.1.2.主要施工方法1.场地清理①地面横坡缓于1:5时,在清除地表杂填土、草皮后,可直接在天然地面上填筑路堤。
②地面横坡为1:5~1:2.5时,原地面应挖内倾4%的台阶,台阶宽度不小于2.0m,并用小型机具加以夯实。
③当地下水影响路堤稳定时,应采用拦截引排地下水或在路堤底部填筑渗水性材料等措施。
④清表主要包括路基范围内的所有垃圾、灌木及胸径小于150mm的树木、石头、废料、表土(杂填土)、草皮的铲除与开挖。
填前夯实主要是路基施工前基底的处理,要求基底压实度不小于90%。
清表厚度统一按30cm计。
清除的表土可用在绿化带培土。
2.测量放样及范围确定根据设计资料提供的处理范围,用木桩每隔10m放出设计处理范围,用白石灰作出明显标识。
通知监理单位(必要时同时通知设计代表、业主代表、审计、地勘),对现场施工地质再次进行核实,留取验收记录及影像资料等,最终确认范围及深度,方可进行开挖。
3.围堰施工浸(淹) 水路基施工时,对于面积较小的鱼塘,低洼积水地段,先做排水处理,排干塘水,然后清除表层淤泥并晒干后填筑路基;对面积大的鱼塘,在用地范围内修筑围堰,并将围堰内的水抽干并晒干后再填筑路基。
围堰用草袋修筑。
在一般情况下,围堰顶宽1.0~2.0m,高度以超过常水位50cm为宜。
①进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料。
②根据图纸及工作面、现场水土面标高等情况进行测量放样,确定出围堰位置。
③根据现场实地考察,在合适接口修筑临时钢管脚手架+竹架板施工便道平台。
④投放袋装量为袋容量1/2~2/3的编织袋,编织袋投放前尽可能清除堰底河床上的杂物、树根、杂草树叶等,以减少渗漏:袋口应用麻绳或绑扎丝绑扎,并进行平整。
水塘地基处理方案
针对水塘地基的处理,建议采取以下方案:
1.清理地基:首先需要对地基进行清理,包括清除表面杂物、石块等,确保地基表面平整干净。
2.夯实地基:采用夯实法对地基进行处理,将土壤逐层夯实,确保地基坚实牢固。
3.加固地基:对于较弱的地基,可以采用加固法进行处理,例如加固钢筋等。
4.防水处理:水塘地基需要进行防水处理,可以采用防水涂料、防水板等材料进行覆盖,确保地基不受水侵蚀。
5.排水处理:对于地基较湿的情况,需要进行排水处理,可以采用排水沟、排水管等方式,确保地基排水畅通。
综上所述,水塘地基的处理方案需要综合考虑地基的情况,采取科学合理的处理方式,确保水塘的稳定和安全。
- 1 -。
XX市XX新区XX路工程XX+080—XX+180段鱼塘清淤换填路基专项施工方案审批:复核:编制:XXXX建设集团有限公司项目经理部2011年9月24日一、工程概况1.1 概况XX路里程为XX+000~XX+586.72,起于XX路,终于XX路,全长586.72米。
其中路基范围内有口鱼塘,属软基处理,桩号XX+080—XX+180段,鱼塘总面积约为10000 ,道路路基由南向北横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1.5米,淤泥深度约为4米,淤泥为流动性大的稀泥。
该段是本标段的重点难点项目。
1.2设计图纸要求本标段鱼塘路基软基处理依据设计图纸要求,当鱼塘淤泥厚度H≤1M 时,鱼塘的处理须筑坝抽水,清除淤泥。
以清至硬质原状土为标准,在河浜两岸按1:1.5坡度挖成阶梯状,台阶宽度不小于1.0米,台阶高度不小于0.5M,台阶面应有2%~4%内倾斜的坡度。
清淤至原状土后再用50CM毛石回填底部,并加铺30CM天然级配砂砾及钢塑复合格栅一层,然后用素土分层回填。
如水面面积较大,边坡需做浆砌片石处理,采用浆砌片石下施做10CM厚砂砾垫层片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化。
采用M7.5水泥砂浆,砂浆在砌体内必须饱满。
顺路方向的鱼塘清淤后出现高差超过30CM的地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾。
二、对策与技术处理方案针对设计图纸要求、工程特点和现场的实际情况,为保工程质量XX+080~XX+180段路基填筑采用以下技术处理措施。
1.采用草袋围堰法进行围堰,须符合强度、稳定、防冲和抗渗要求,2.围堰完成后,进行鱼塘抽水,抽干围堰路基鱼塘水。
3.抽干水后,及时组织人员进行路基范围内淤泥挖除工作,挖一段换填一段石渣,分层碾压。
五、施工方案施工方案程序是:测量放线—作业带清理—鱼塘草袋围堰—鱼塘抽水—鱼塘淤泥挖除—石渣回填—碾压—铺设砂砾垫层—铺设钢塑复合格栅5.1测量放线:根据施工图纸,在鱼塘两边,将路基道路中线线、路基坡脚线测量好,并打好标志桩。
鱼塘路段软基处治方法探析
鱼塘路段软基处治方法探析
珠江三角洲是我国几大典型的软基分布区域之一,且其软基路段很多都是鱼塘广布.如按常规的处治方法,需在抽干水的鱼塘内回填中粗砂至常水位以上50-0.3mm〗cm再进行软基处治,将大大增加工程造价.通过对"填土工作垫层法"的沉降进行分析,认为填土工作垫层和填砂工作垫层处治效果相当,且造价低廉,具备很好的推广性.并将该方案应用于工程实际,取得了良好的效果.
作者:钟湘江肖燕作者单位:湖南省交通规划勘察设计院,湖南,长沙,410008 刊名:湖南交通科技英文刊名:HUNAN COMMUNICATION SCIENCE AND TECHNOLOGY 年,卷(期):2009 35(3) 分类号:U416.1 关键词:鱼塘路段软基处治填土工作垫层沉降分析。
