钢管桩防护方案
- 格式:doc
- 大小:776.50 KB
- 文档页数:8
钢管桩支护方案施工方案1. 引言本文档旨在提供钢管桩支护方案施工方案的相关信息和步骤,以确保施工过程顺利进行。
钢管桩支护是一种常见的地基处理方法,适用于土壤地质条件复杂、地下水位较高的情况。
2. 施工前准备在施工前,需进行以下准备工作:- 土壤勘察与测试:确定土层的力学性质、地下水位及相关地质参数;- 设计方案评审:评审施工方案以确保其符合相关技术标准和安全要求;- 材料采购:采购符合标准的钢管桩、土工材料和施工所需设备。
3. 施工步骤3.1 钢管桩的安装1. 在施工现场进行基坑的开挖,确保基坑的平整与垂直度;2. 根据设计要求,确定钢管桩的位置和间距,并进行标定;3. 使用振动锤等设备将钢管桩逐段逐节地打入地下,直至达到设计要求的埋深;4. 定期检查钢管桩的垂直度和水平度,并进行必要的调整。
3.2 钢管桩的连接与固定1. 钢管桩打入地下后,进行钢管的连接作业,确保连接紧固牢固;2. 根据设计要求,利用土工材料填充钢管桩与土壤之间的间隙,以提高整体承载力;3. 如有需要,进行钢管与土壤的固定,可采用加固筋、混凝土灌注等方式。
3.3 支撑结构的安装1. 根据设计方案,在钢管桩上安装支撑结构,如挡土墙等;2. 确保支撑结构与钢管桩之间的连接牢固可靠;3. 安装支撑结构的过程中,及时检查质量,确保其符合设计要求。
4. 施工注意事项- 施工过程中,需加强文明施工管理,保持施工现场的整洁和安全;- 如遇异常情况,应及时暂停施工并通知相关负责人进行处理;- 施工结束后,进行验收和交接工作,确保施工效果符合要求。
5. 施工风险预防- 钢管桩施工过程中应注意地下管线的位置,避免损坏;- 施工现场应设置安全警示标志,并配备必要的安全设备;- 如发现土层不稳定或地下水渗漏等问题,应立即采取相应的应急措施。
6. 总结本文档介绍了钢管桩支护方案的施工方案,包括施工前准备、施工步骤、注意事项和风险预防等内容。
在施工过程中,务必遵守相关技术标准和安全规范,确保施工安全和工程质量。

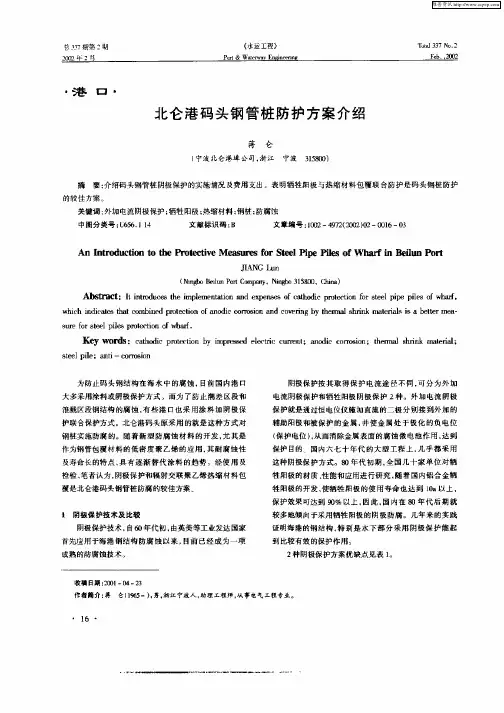

钢管桩支护专项方案本管桩支护是根据工程现场实际情况、业主及监理要求采取保护桥体的措施,因三亚湾新城水系项目河道工程F标段K6+540处有座桥,该桥是市区与机场连接的主要道路,桥上行人、车辆、重型货车较多,桥下地质情况较复杂、水位高、流沙多,存在严重的施工安全隐患;目前,水系F标段桥头北岸挡墙基础深基坑即将开挖,因此采取钢管桩支护主要是为了将安全防患与未然,以确保工程的顺利进行。
一、编制依据1。
1、根据三亚湾新城水系项目K6+227~K6+950河道工程F标段施工图纸及施工合同。
1。
2、水工混凝土结构设计规范 SL/T 191—961。
3、水工建筑物抗震设计规范 SL 203-971。
4、建筑地基基础设计规范 GB 50007-20021.5、建筑地基处理技术规范 JGJ 79—20021.6、堤防工程设计规范 GB 50286—981.7、建筑桩基技术规范 JGJ94-20081.8、砼结构工程施工质量验收规范 GB 50204-2002二、技术标准2。
1、抗震设防烈度:6度,防洪标准:50年,工程级别:三级。
2.2、钢管桩背上均布荷载:20KPa。
2。
3、材料:基础混凝土为C25;钢管桩为¢300 .三、工程概况3。
1、工程位置本工程位于海南省三亚市,场地位于海南岛的南部在三亚市主城区以西大约8公里处,为三亚湾海坡片区二线地。
3.2、工程内容本标段位于项目河道排洪工程2区内K6+227~K6+950段河道治理工程,工程内容:钢管桩支护工程。
3。
3 气候情况本工程项目所属地区为热带海洋季风气候,台风频繁,干湿交替明显,终年无霜,冬短夏长,平均气温25。
7℃,极端低温为5。
1℃,极端高温为37。
5℃,平均降雨量为1755.0mm,5月至11月为雨季,降水量约占全年的90%,其中8月~10月降雨量最大,11月至来年4月为旱季,降雨量反占全年降雨量的10%,台风累年年平均影响个数4~3个,台风季节一般从6月份开始,10月份结束。
基坑支护施工方案(锚杆、挂网、钢管桩)1. 背景介绍在城市建设和基础设施建设中,基坑工程是一个重要的环节。
基坑工程支护方式种类繁多,其中以锚杆、挂网和钢管桩支护方式在基坑工程中应用广泛。
本文将从设计原理、施工方法、风险控制等方面对这三种基坑支护方案进行详细介绍。
2. 锚杆支护方案2.1 设计原理锚杆支护是通过将钢筋或钢绞线埋设于土体中,然后以锚固器连接混凝土或钢板支撑结构,形成一个相互协调的支护系统,起到稳定和支撑基坑土体的作用。
2.2 施工方法锚杆支护的施工步骤主要包括基坑开挖、孔洞钻掘、锚杆埋设和拉绳固定等。
施工过程中需要注意选择合适的材料和设备,并严格按照设计要求进行施工,确保支护效果。
3. 挂网支护方案3.1 设计原理挂网支护是在基坑周围搭设网架结构,然后将网片挂在网架上,通过网片之间的连接使得整个支撑系统形成一个整体,能够有效地防止土体塌方和保护基坑周边的建筑物和道路安全。
3.2 施工方法挂网支护的施工主要包括网架搭设、网片安装、网片连接等步骤。
在施工过程中需要注意搭设网架的牢固性和整体性,确保挂网能够有效地支撑土体。
4. 钢管桩支护方案4.1 设计原理钢管桩支护是通过将钢管桩打入土体深层,形成一个桩墙结构,能够有效地增加土体的稳定性和承载能力,保证基坑附近建筑物和道路的安全。
4.2 施工方法钢管桩支护的施工包括桩位标定、挖掘桩孔、安装钢管桩和桩顶梁等步骤。
施工过程中需要注意桩的垂直度和间距,确保桩墙的整体稳定性。
5. 风险控制在基坑支护施工过程中,需要严格按照设计要求和施工规范进行操作,加强现场安全管理,确保施工人员的安全。
同时,应及时处理施工现场出现的问题,避免延误工期和造成不必要的经济损失。
6. 结语基坑支护是基础工程中重要的一环,选择合适的支护方案对于土体稳定和基坑周边建筑物的安全具有重要意义。
锚杆、挂网和钢管桩支护是常用的支护方式,通过本文的介绍,希望读者能够更加深入地了解这三种支护方案的设计原理和施工方法,为基坑工程的顺利进行提供参考。
钢管桩沉桩施工专项安全方案一、总则本方案是为保障钢管桩沉桩施工安全而制定的专项安全方案,旨在确保施工过程中人员的生命财产安全,维护工地的正常秩序与生产进度。
二、施工前的准备工作1.检查施工现场及周边环境,确保施工区域没有其他施工人员和无关人员。
2.检查和核实施工图纸和设计方案,确保施工按照正确的步骤进行。
3.确认桩长和孔深的设计要求,安排好施工设备和材料,并对施工设备进行检查,确保设备的正常使用。
4.检查桩身的材料和质量,确保桩身的质量合格。
5.掌握施工现场的地质情况,了解地下情况的地层构造和地下水情况。
三、施工现场的管理1.设置施工警示标志,明确施工区域,设置围挡隔离施工区域。
2.按照相关规定配备施工安全标志牌、消防器材、安全帽、安全绳索、安全防护网、防滑措施等,保证施工过程的安全。
3.做好施工现场的清洁工作,及时清理施工区域的杂物,保持施工道路的干净整洁。
4.设立进出口检查点,严禁非施工人员进入施工区域。
5.配备合格的专职安全员,对施工现场进行安全巡视和管理,确保施工过程的安全。
四、施工作业的安全要求1.施工人员必须经过专业培训,并拥有相应的资质证书。
2.施工人员必须正确佩戴防护装备,包括安全帽、防尘口罩、耳塞、工作手套、防滑鞋等。
3.施工人员必须严格按照工艺流程进行作业,切勿擅自修改施工方案。
4.严禁施工人员在高处作业时吸烟、喝酒等危险行为,严禁在桩足下面站立或停留。
5.施工人员必须使用合适的工具和设备进行作业,不能使用破损或不符合安全标准的工具和设备。
6.施工人员在上下施工设备或工具时必须使用合适的安全带或绳索,严禁疏忽大意。
7.施工人员必须注意施工现场的秩序,严禁乱丢垃圾和堆放障碍物,确保通道畅通无阻。
五、施工中的安全措施1.在进行沉桩施工时,应根据地质情况选择合适的沉桩方法,必要时进行加固和排水处理,确保桩身的垂直度和稳定性。
2.在进行沉桩施工时,应设立警戒线和警示标志,禁止非施工人员进入施工区域,以防止人员被施工设备伤害。
支护钢管桩施工方案完整版1. 引言支护钢管桩是一种在土地、岩石或水下形成孔洞时用来支撑土壤或岩石的结构元素。
它们通常由钢管组成,可以通过打击、旋转或挖掘来安装。
本文档旨在提供一份完整的支护钢管桩施工方案,包括前期准备工作、施工过程和安全注意事项等内容。
2. 前期准备工作2.1 施工前勘察在进行支护钢管桩施工之前,需要进行施工现场的勘察工作。
勘察包括对地质条件、地下水位、土壤类型和质量等进行详细调查和分析。
根据勘察结果,确定支护钢管桩的数量、尺寸和设计要求,以及选择适当的施工方法和设备。
2.2 设计方案根据勘察结果,设计一个符合工程要求的支护钢管桩施工方案。
设计方案应包括钢管桩的位置、间距、埋入深度、孔洞直径和钢管直径等。
确保设计方案符合当地的建筑法规和安全标准。
2.3 材料准备根据设计方案,准备支护钢管桩所需的材料,包括钢管、连接件、水泥和钢筋等。
材料应具有足够的强度和耐久性,以保证工程的质量和安全。
2.4 施工人员培训和防护措施在施工开始之前,对施工人员进行必要的培训,确保他们了解施工方案、操作规程和安全注意事项。
同时,提供必要的防护设备,如安全帽、防护眼镜、手套和防滑鞋等,以减少事故的发生。
3. 施工过程3.1 施工设备的安装和调试在施工现场搭建施工设备,如振动锤、钢管驱动器和挖掘机等。
确保设备安装稳固,并进行必要的调试和试运行,以确保设备正常工作。
3.2 钢管的安装按照设计方案的要求,将钢管插入土壤或岩石中。
可以通过打击、旋转或挖掘的方式安装钢管。
安装过程中,要注意钢管的竖直度和水平度,以及钢管与周围土壤的紧密接触。
3.3 钢管的连接将相邻的钢管通过连接件进行连接,形成一根连续的支护钢管桩。
连接件应具有足够的强度和刚度,以保证连接的牢固。
3.4 注浆在钢管桩的外部空隙中注入水泥浆料,以增加钢管桩的强度和稳定性。
注浆时,应控制注浆压力和流量,确保注浆均匀和充实。
3.5 钢筋的安装根据设计要求,在钢管内部安装钢筋。
一、工程概况本工程位于我国某城市,主要建设内容包括地下停车场、商业综合体等。
由于地下空间有限,基坑深度较大,地质条件复杂,为确保施工安全、顺利进行,特制定本钢管桩支护专项方案。
二、支护结构设计1. 支护结构选型根据工程地质条件、基坑深度、周边环境等因素,本工程采用钢管桩支护结构。
钢管桩具有较高的强度、刚度,且施工便捷,适用于本工程。
2. 钢管桩参数(1)材料:采用Q345B级热轧钢管,壁厚12mm。
(2)桩径:φ800mm。
(3)桩长:根据地质条件及基坑深度,桩长为20m。
(4)桩间距:1.5m。
3. 钢管桩施工工艺(1)打桩:采用静压法施工,确保桩位准确、垂直。
(2)接桩:采用焊接或法兰连接,保证连接质量。
(3)支护结构施工:在钢管桩施工完成后,进行土方开挖、钢筋绑扎、混凝土浇筑等工序。
三、施工组织与部署1. 施工队伍组织一支具备丰富施工经验、专业素质的施工队伍,确保施工质量。
2. 施工进度安排根据工程进度要求,制定详细的施工计划,确保施工顺利进行。
3. 施工材料、设备准备提前准备施工所需材料、设备,确保施工过程中材料、设备供应充足。
四、监测与控制1. 监测内容(1)钢管桩位移、沉降监测;(2)基坑周边建筑物、管线沉降监测;(3)地下水位监测。
2. 监测方法采用精密仪器进行监测,确保数据准确、可靠。
3. 监测频率根据工程实际情况,确定监测频率,一般每日监测一次。
五、安全文明施工1. 施工现场管理(1)施工现场布置合理,确保施工安全;(2)施工现场文明施工,保持环境整洁。
2. 安全措施(1)加强施工人员安全教育,提高安全意识;(2)严格执行操作规程,确保施工安全。
六、应急预案1. 应急预案编制根据工程实际情况,编制应急预案,确保施工过程中突发事件得到及时处理。
2. 应急预案演练定期进行应急预案演练,提高应急处置能力。
通过以上措施,确保本工程钢管桩支护施工安全、顺利进行,为我国城市建设贡献力量。
钢管桩支护方案钢管桩作为一种常见的土木工程施工材料,被广泛应用于各种基础工程中的地基处理、支护和加固等方面。
本文将探讨钢管桩支护方案的重要性、不同类型的钢管桩以及其在工程中的应用。
首先,钢管桩支护方案在基础工程中发挥着重要的作用。
在进行基础施工时,钢管桩可以有效地支撑土体,防止土体坍塌,并提供稳定的工作平台。
此外,钢管桩还可以承受垂直荷载和水平荷载,使得土体得到更好的加固和稳定。
因此,一个科学合理的钢管桩支护方案对于保证施工安全、加固土体和提高土地利用率至关重要。
钢管桩可以分为不同类型,每种类型都有其独特的特点和应用范围。
一般来说,常见的钢管桩有管壁开口钢管桩、橡胶管材钢管桩和钢槽钢管桩等。
管壁开口钢管桩具有桩身切口的特点,可以通过螺栓连接多段钢管形成整体结构,适用于边坡、挡土墙等工程中的支护和加固。
橡胶管材钢管桩则采用橡胶管护套,具有防水、阻隔气体等优点,适用于沉降区域等需要防止土体液化的场所。
而钢槽钢管桩是将两块钢槽拼接形成桩身,通常适用于软土地区的边坡支护工程。
根据工程的实际需求,选择合适类型的钢管桩是保证工程质量和安全的前提。
钢管桩在工程中的应用涵盖了多个方面。
首先,钢管桩可用于保护和加固建筑物的基础。
通过将钢管桩嵌入地下,可以提高建筑物的稳定性和抗震性能,避免地基沉降导致的损坏。
其次,钢管桩还可用于土体加固和挤压排水。
在软弱土层中,钢管桩可以用来加固土体,提高土体的承载力和稳定性。
同时,钢管桩还可以通过排水槽和间隙排水管等装置,将土层中的水分排除出去,从而减小土层的液化风险。
此外,钢管桩还可应用于河堤、桥梁和隧道工程等领域,用于保护河床和土体的稳定。
综上所述,钢管桩支护方案在基础工程中具有重要的意义。
选择合适类型的钢管桩、科学设计支护方案和合理施工工艺是保证工程质量和施工安全的关键。
通过对钢管桩的充分了解和应用,可以更好地保护土体和建筑物,提高工程的可持续性和长期稳定性。
因此,在进行基础工程施工时,我们需要充分考虑钢管桩支护方案,以确保工程的顺利进行和高质量的完成。
钢管桩基坑支护方案1. 引言本文档旨在为基坑工程提供一种钢管桩支护方案。
钢管桩支护是一种常见的基坑支护技术,具有施工简便、成本相对较低等优势。
本文将介绍钢管桩的选择、施工步骤、常见问题及解决方案等内容,以帮助项目团队更好地实施相关工程。
2. 钢管桩的选择2.1 材料选择钢管桩主要采用Q345B钢制成,其具有较高的强度和耐腐蚀性,适合用于基坑支护。
根据地质条件和工程要求,钢管桩的规格可根据需要进行调整。
2.2 长度和直径选择钢管桩的长度和直径应根据基坑深度、土质条件和承载力要求进行合理选择。
通常情况下,钢管桩的长度一般为10-20米,直径一般在300-1000毫米之间。
3. 施工步骤3.1 基坑准备工作在施工钢管桩之前,需要进行基坑的准备工作。
包括清理基坑,标定基坑的边界和基准点,保证施工的准确性和安全性。
3.2 预制钢管桩预制钢管桩采用工厂预制的方式,根据设计要求进行制造。
预制钢管桩在工厂内制作,质量可控,加工精度高,节约施工时间。
3.3 安装钢管桩钢管桩的安装分为三个步骤:定位、打桩和固定。
3.3.1 定位:根据设计要求,在基坑内准确地确定每根钢管桩的位置,标记出桩位。
3.3.2 打桩:采用专业的打桩机械对钢管桩进行打桩。
按照设计要求和施工方案,逐根将钢管桩沿着桩位方向垂直打入地面,直至达到设计的埋深。
3.3.3 固定:将钢管桩与周围土层进行连接和固定。
常见的固定方式包括灌注混凝土,采用螺旋桩和截面封闭等。
3.4 降低水位在钢管桩安装完成后,可以通过降低地下水位来进一步提高基坑的稳定性。
降低水位的方法包括泵水和井点排水等。
4. 常见问题及解决方案4.1 钢管桩质量问题在施工中,钢管桩的质量问题可能会对基坑支护产生影响。
为了确保钢管桩的质量,应选择具备资质且有一定经验的供应商,并进行必要的检测。
4.2 钢管桩施工进度问题钢管桩施工进度对整个基坑工程的进度影响较大。
为了控制施工进度,应合理安排施工队伍、充分调配设备,并采取必要的措施避免施工延误。
桩基工程安全防护方案一、施工前的安全准备工作施工前的安全准备工作是桩基工程安全防护的首要环节。
在施工前,应对施工现场进行全面的安全检查,并制定相应的安全技术措施和安全操作规程。
同时,应组织施工人员进行安全培训,确保他们具备必要的安全意识和安全技能。
在施工前,还应对所有施工设备进行检测和维护,确保设备的安全性能达到要求。
施工前的安全准备工作还包括确定桩基工程施工的安全区域,设置施工警示标志,划定施工现场的安全通道,确保施工现场的通行道畅通无阻。
此外,还要对施工现场的危险源进行全面排查,采取相应的控制措施,确保施工现场的安全。
二、基坑开挖的安全防护措施基坑开挖是桩基工程中的关键环节,也是一个较为危险的施工环节。
在基坑开挖过程中,应采取相应的安全防护措施,确保施工人员和周边环境的安全。
1. 在基坑开挖前,应充分了解周边地下管线的情况,明确每条管线的位置和埋深,并对其进行标记。
同时,应对地下管线进行保护,确保开挖过程中不会破坏地下管线,避免造成事故。
2. 在基坑开挖过程中,应采取相应的支护措施,确保基坑的支护结构能够承受施工过程中的各种荷载。
在支护结构的施工过程中,应加强对支撑材料和支护结构的质量监控,确保支护结构的安全性能。
3. 在基坑开挖过程中,应对易产生滑坡、坍塌等地质灾害的区域进行特别防护,及时发现问题,并采取相应的措施进行处理,以确保基坑开挖过程中的安全。
三、桩基施工的安全防护措施桩基施工是桩基工程中的另一个重要环节,也是一个较为危险的施工环节。
在桩基施工过程中,应采取一系列的安全防护措施,确保施工人员和设备的安全。
1. 在桩基施工过程中,应明确每根桩的位置、孔深、孔径等参数,并按照相关规范和要求进行施工。
同时,应对施工过程中的各种参数进行实时监测,及时发现问题,并采取相应的措施进行处理,以确保施工的安全性能。
2. 在桩基施工现场,应设置相应的安全围挡和安全标识,确保施工现场的安全通道畅通无阻。
钢管桩基坑支护施工方案1. 引言钢管桩基坑支护是在建筑施工中常见的一种基坑支护方法。
本文档旨在介绍钢管桩基坑支护的施工方案,包括施工前的设计准备、施工过程中的施工步骤和安全注意事项。
2. 设计准备2.1. 基坑设计在开始施工之前,需要进行基坑的设计。
基坑设计应包括基坑的形状、尺寸和所需的支护等级。
根据设计要求,确定钢管桩的型号、数量以及桩间距等参数。
2.2. 材料准备钢管桩是基坑支护的主要材料。
根据设计要求和施工方案,选择合适的钢管桩进行采购和准备。
2.3. 设备准备钢管桩的施工需要一些特殊的设备,如挖掘机、打桩机等。
在施工开始之前,确保所需的设备完好,并由专业人员进行操作培训。
3. 施工步骤3.1. 基坑标高测量在施工开始之前,需要对基坑的标高进行测量,并标记出钢管桩的打入深度。
这样可以确保钢管桩的垂直度和稳定性。
3.2. 钢管桩的预埋设置根据测量结果,在基坑的周边预埋设立钢管桩。
钢管桩的设置应符合设计要求和施工规范。
3.3. 打入钢管桩使用打桩机将钢管桩打入地下,直至达到设计要求的深度。
在打桩过程中,要保证桩的垂直度和水平度,避免偏斜和倾斜。
3.4. 钢管桩的锚固和连接打入钢管桩后,进行桩与桩之间的连接和锚固。
采用专用的连接件和锚固材料,确保钢管桩之间的连接紧固可靠。
3.5. 支撑系统的安装完成钢管桩的打入和锚固之后,安装支撑系统,例如支撑梁、支撑板等。
支撑系统应按照设计要求进行安装,并进行检查和调整,以确保支撑的稳定性和承载能力。
3.6. 基坑排水和降水在钢管桩的支撑下,可以进行基坑的排水和降水。
根据实际情况选择合适的降水方法,如抽水和降水管等。
3.7. 桩顶高度调整根据施工进度和实际情况,调整钢管桩的顶部高度,以便进行后续的基坑开挖和混凝土浇筑工程。
4. 安全注意事项•在施工过程中,严格按照安全操作规程进行施工,确保人员的生命安全和财产安全;•注意施工现场的通风与照明,确保施工环境良好;•坚持定期检查和维护设备,确保设备的正常运行;•培训施工人员,确保其具备必要的专业知识和操作技能;•做好与周围建筑物的防护工作,避免对周围环境和建筑物造成损害。
钢管桩基坑支护施工方案一、工程概况本项目为某地开发新建物业基地,涉及基坑支护施工方案。
基坑深度约为15米,土质为黏土和砂土混合。
为了确保施工过程中的安全和顺利进行,特制定以下基坑支护施工方案。
二、设计原则1. 安全性原则:施工过程中确保工人和周边人员的安全,防止事故发生。
2. 经济性原则:合理选用材料,控制成本,提高效率。
3. 可靠性原则:确保基坑支护结构稳定可靠,能承受工程所需荷载,且满足设计要求。
三、支护结构设计1. 周边支护:采用钢管桩进行周边支护,桩径为400mm,间距为1.5米。
桩长根据土质和施工条件确定,一般为14-16米。
2. 中心支撑:设置内外钢筋混凝土支撑墙,在钢管桩的内侧设置30cm厚的悬挑墙,增加基坑支撑的整体刚度,保证支护结构稳定。
3. 地下水处理:在支护结构施工中,如遇地下水问题,采取合适的降水措施,确保基坑工作面无积水。
四、施工步骤1. 基坑布置与测量:根据设计要求和图纸,确定基坑的布置尺寸和形状。
使用先进的测量设备进行精确测量,确保施工的准确性和顺利进行。
2. 钢管桩打入:依据桩基设计要求,采用专业的大型打桩设备,将钢管桩逐个打入地下,同时进行必要的桩身检测。
3. 支撑墙施工:在钢管桩的内侧挖土槽,施工钢筋混凝土支撑墙,同时进行可靠连接,确保支撑墙与钢管桩之间的整体稳定性。
4. 地下水降低:对于出现地下水的区域,采用抽水设备进行降水处理,保持基坑工作面干燥。
5. 后续施工:支护结构完成后,根据施工计划进行后续作业,如地下管道施工、基坑土方开挖等。
五、安全措施1. 工人安全:施工过程中,所有人员必须佩戴安全帽、防护鞋等个人防护用具,严禁酒驾、毒驾、吸烟等不良行为。
2. 施工现场管理:确保施工现场的整洁,道路畅通,设置警示标志,防止行人靠近危险区域。
3. 安全培训:施工前进行全员安全培训,加强员工对施工安全的意识,掌握相关应急措施和操作规范。
六、质量控制1. 施工设备:确保施工设备的质量和性能正常,定期进行维护和保养,避免因设备故障造成工期延误。
钢管桩支护施工方案钢管桩支护施工方案一、施工方案概述:钢管桩支护是一种常用于土方工程的支护体系,包括桩体的预制、桩体的安装和桩土连体的固结三个阶段。
本施工方案旨在对钢管桩支护的施工过程进行详细的分析和规划。
二、施工准备工作:1. 工艺准备:准备好各类施工机械和设备,包括挖掘机、钢管震动锤、自卸车等。
2. 材料准备:准备好钢管、混凝土等施工所需的材料,确保其质量合格。
3. 施工人员:组织好施工的各类人员,包括工地经理、工程师、施工工人等。
三、施工过程:1. 桩体预制:(1)确定桩基坑的位置和尺寸。
(2)挖掘桩基坑,需要保证基坑的垂直度和尺寸精确。
(3)将钢管割断并焊接在桩机上,根据需要进行钻孔和加固处理。
(4)将混凝土倒入钢管中,保证混凝土充实,充分振实。
2. 桩体安装:(1)根据预制的钢管进行桩体的布置,确保桩体之间的间距均匀。
(2)将钢管倒入基坑中,使用振动锤将钢管进入地下,直至达到设计要求的深度。
(3)使用震动锤对钢管进行震动,以提高桩土间的摩擦力,增加桩的承载能力。
3. 桩土连体的固结:(1)根据需要,在桩体上进行桩土连体固结施工,可以使用注浆或钢板等材料进行固结。
(2)注浆施工时,在桩与土壤的交界处注入固结材料,并进行压浆,增加桩土之间的黏结力。
(3)钢板固结时,将钢板沿桩体周围布置,并固定在桩体上,以增加桩的承载力和稳定性。
四、施工安全措施:1. 合理安排作业队伍,明确岗位责任。
2. 做好施工现场的警示标志,设置防护网和警示标牌。
3. 钢材运输过程中,严禁出现材料露头和漏运现象。
4. 桩体安装过程中,要加强对桩体的质量监控,确保桩体的垂直度和稳定性。
5. 严格遵守施工方案和安全作业规程,保持施工现场的整洁和安全。
五、施工质量控制:1. 定期对施工材料进行检测和验收,确保其质量合格。
2. 在施工过程中,加强对桩体的检查和测量,确保桩体的垂直度和尺寸符合设计要求。
3. 桩土连体固结施工过程中,严格控制固结材料的注入量和固结效果,确保桩土间的黏结力。
钢管桩施工方案钢管桩是一种常用的地基施工材料,广泛应用于土木工程领域。
下面是一个700字的钢管桩施工方案:一、项目背景:本项目是某城市新建住宅区的地基施工工程,由于地质条件复杂,需要采用钢管桩进行地基加固和支撑。
二、施工目标:1. 确保地基的稳定性和承载力;2. 提高施工效率,减少工期;3. 保证施工质量,确保工程的安全可靠。
三、施工方案:1. 钢管桩的选择根据地质勘察报告和设计需求,选择适合的钢管桩规格和材质。
考虑到本项目所在地的复杂地质条件,选择了直径为600mm、壁厚为20mm的Q345B钢管作为桩材。
2. 钢管桩的施工方法(1)定位根据设计要求,标定桩位,并使用测量仪器准确测量桩位坐标,确保施工精度。
(2)桩顶处理在准确测量的桩位上进行桩头处理工作,包括清理杂物、锯割破损部分、焊接桩头鞋等。
(3)钢管挖孔使用挖掘机和人工劳动力对桩位进行开挖,挖孔直径略大于钢管直径,深度根据设计要求确定。
(4)钢管安装将钢管垂直放置在挖孔中,使用电焊机对桩身进行焊接,确保桩身的完整性和牢固性。
(5)桩顶标高调整对钢管桩进行顶高调整,通过旋转提升机和液压顶装置,将钢管桩调整到设计要求的标高。
(6)桩顶加固对每个桩顶进行加固,包括底板焊接、钢筋搭设、混凝土灌注等工艺措施,确保桩顶的稳固性。
3. 施工质量控制(1)地基勘察在施工前进行地质勘察,确定地质情况和设计要求,并根据地质勘察结果进行桩位的合理布置。
(2)钢管桩的材质和规格选择根据地质勘察和设计要求,选择合适的钢管桩材质和规格,确保施工质量和工程安全。
(3)施工过程监控对施工过程中的关键节点进行监控,包括桩位定位、桩顶处理、桩身安装、桩顶调整和加固等环节。
(4)施工验收在施工完成后,对钢管桩的质量进行验收,确保达到设计要求和施工规范。
四、安全防护:1. 施工现场设置明显的安全警示标志;2. 施工人员必须佩戴安全帽、防滑鞋等防护用品;3. 建立健全的安全教育培训体系,提高员工的安全意识和操作技能;4. 定期开展安全检查,发现问题及时整改。
1、钢管桩支护1.1钢管桩施工采用Φ159*6钢管,桩长9米/12米,间距500mm或按设计图纸要求,施工过程中采用桩机锤击方式,并控制好垂直度,先沿支护桩位线开挖2米深探坑,以此保证钢管桩在提起时,与顶部保持至少5米的安全距离,以确保人员及机械施工的安全;在施工过程中,采用定位放线---安放钢管桩---少量锤击保证钢管桩直立---符合垂直度---继续锤击--校正垂直度---锤击---直至桩顶标高---下一根钢管桩施工。
1.2技术要求锚杆:锚杆体按设计进行选材及施工,如采用7Φ5钢绞线制作,钢绞线涂上黄油,用塑料薄膜隔开,防止锈蚀、污染,降低强度,所用钢绞线在制作之前应送有关单位检验合格后方可使用;注浆:要求使用纯水泥浆,水灰比0.5-0.55,使用32.5普通硅酸盐水泥;试验、检测:按照规范规定对现场施工部分进行试验检测;材料复验:喷护工程中所用的原材料必须进行复验,复验合格的原材料方可使用;喷射作业应分段进行,同一分段内喷射顺序应自下而上;喷射砼时,喷头与受喷面应保持垂直,距离宜为0.6-1.0米喷射砼终凝2h后,喷水养护,养护时间依气温确定,养护时间不应小于14h;喷射混凝土表面平整,无裂缝及掉渣现象,钢筋无外漏;钢板网搭接不应小于200mm,偏差上下25mm,钢板网表面不得有油污、颗粒状、片状锈蚀。
1.3施工工艺1.3.1锚索施工方法1.3.1.1生产准备:(1)、清除工程范围内所有障碍物;(2)、根据施工要求修通现场临时道路;(3)、修建临时设施及堆放场,安装水电线路,并试水试电;(4)、订购施工需要的材料,提出规格数量和使用时间,签订相关购货合同。
1.3.1.2技术准备:(1)、认真进行施工图纸学习、图纸会审,进行设计交底和施工技术交底;(2)、编制加筋水泥土地锚的作业和施工操作要点,组织施工人员学习,对专业人员进行技术培训;1.3.2施工工艺及施工方法加筋水泥土地锚成孔采用MD-50型钻机,成孔直径150mm,锚杆施工应与开挖紧密配合,土方开挖应先在坑周挖出锚杆施工用约8米宽的边槽。
钢管桩支护施工方案1. 引言钢管桩支护是土木工程中常用的一种地基处理和土方支护方法。
本文档旨在介绍钢管桩支护施工方案,包括其施工原理、施工步骤、施工材料及设备、施工注意事项等。
2. 施工原理钢管桩支护是通过埋设钢管桩形成暂时性地下结构来支撑土方,从而在土方开挖施工期间保持土方的稳定性。
钢管桩可以分为钢管大曲和钢管小曲两种类型,按照设置方式又可分为锚固式和承台式。
钢管桩支护施工的基本原理是通过桩身的刚性来承担土方产生的地压力,从而达到支撑土体的目的。
3. 施工步骤钢管桩支护施工的主要步骤包括:3.1 桩位设置根据设计要求,在施工现场确定钢管桩的位置和数量,并进行桩位标定。
3.2 钢管桩的预制根据设计要求,将钢管进行切割、焊接等预制工艺,制作成符合尺寸和强度要求的钢管桩。
3.3 桩身埋设使用挖掘机等设备,根据桩位进行挖掘,并逐根埋设钢管桩。
3.4 桩顶处理根据设计要求,进行桩顶处理工艺,包括桩顶加固、桩顶封堵等措施。
3.5 支护体结构设置在钢管桩施工完成后,按照设计要求进行支护体结构设置。
3.6 桩身测量和质量检查对已埋设的钢管桩进行测量和质量检查,确保施工质量符合要求。
3.7 结束施工完成钢管桩支护施工后,进行相关收尾工作,包括清理施工现场、档案整理等。
4. 施工材料及设备钢管桩支护施工中所需的主要材料和设备包括:4.1 材料•钢管:根据设计要求,选用合适材质和规格的钢管。
•钢筋:用于桩身加固,提高钢管桩的承载能力和稳定性。
•混凝土:用于桩顶封堵和支护体结构设置。
4.2 设备•挖掘机:用于挖掘土方和埋设钢管桩。
•焊接机:用于钢管桩的预制和施工过程中的焊接工艺。
•测量仪器:用于测量钢管桩的尺寸和质量。
•其他辅助设备:如吊车、起重机等。
5. 施工注意事项钢管桩支护施工需要注意以下事项:5.1 安全施工过程中要注意工人的安全,遵守相关安全操作规程,使用适当的防护设备。
5.2 施工质量桩位设置、预制工艺、施工过程的测量和质量检查等要符合设计要求,确保施工质量。
钢管桩施工安全方案1. 引言钢管桩施工是一项复杂且危险的工作,需要严格遵守安全规范和措施,以确保工人和环境的安全。
本安全方案旨在提供有关钢管桩施工的安全要点,并介绍相关的安全措施和应急预案。
2. 施工前准备在进行钢管桩施工之前,应对施工场地进行全面的安全评估,并采取适当的措施来确保施工过程中的安全。
以下是施工前的准备工作:- 确保施工场地的地基稳固,并进行地质勘察,以减少地质灾害的风险。
- 按照设计要求清理施工场地,并清除可能存在的障碍物。
- 确保所有参与施工的工人都接受了必要的培训,并具备相关的证书和资质。
- 提供必要的防护设备,例如安全帽、防护手套、护目镜和防滑鞋等。
3. 施工过程中的安全措施在钢管桩施工过程中,必须严格遵守以下安全措施:- 所有操作人员必须穿戴适当的个人防护设备,并接受相关的安全培训。
- 钢管的安装和定位必须严格按照设计要求进行,并使用合适的起重设备进行操作。
- 施工现场必须保持整洁,及时清除杂物和残留物,以防止意外事故的发生。
- 在起重作业和钢管组装过程中,必须保持良好的沟通,并严格遵守指挥员的指示。
- 如发生异常情况或紧急情况,必须迅速采取适当的措施,并及时向相关人员报告。
4. 应急预案为了应对可能发生的突发事件和事故,应制定并实施应急预案。
以下是一些常见的应急预案措施:- 在施工现场设置紧急出口标志,并确保所有工人了解紧急逃生路线。
- 配备完善的急救设备,并培训工人进行基本的急救和心肺复苏。
- 设立应急指挥部,并指定专人负责协调应对突发事件。
- 对施工现场的风险进行定期巡查和评估,及时发现并消除潜在的安全隐患。
5. 结论钢管桩施工是一项危险性较高的工作,必须严格遵守安全规范和措施。
通过对施工场地的全面评估和准备工作,以及施工过程中的安全措施和应急预案,可以最大限度地减少事故的发生,并保障工人和环境的安全。
施工方和工作人员应始终牢记安全第一,确保安全生产。
大桥0号桥台开挖钢管桩防护施工方
案
工程名称:
编制人:主管:
编制单位:
编制日期:年月日
目录
1 编制依据................................. 错误!未定义书签。
2 编制说明................................. 错误!未定义书签。
3 分项工程概况............................. 错误!未定义书签。
4 分项工程特点分析......................... 错误!未定义书签。
5 分项工程施工总体安排..................... 错误!未定义书签。
6 施工方法 (3)
7 施工进度计划 (4)
8 材料及施工工程量 (4)
9 措施计划 (5)
1编制依据
(1)现场调查的工地自然条件、区域资源条件等。
(2)《公路工程技术标准》(JTG B01-2003)。
(3)《公路桥涵施工技术规范》(JTG/T F50-2011)。
(4)《公路工程质量检验评定标准》(JTG F80/1-2004)。
(5)《施工现场临时用电安全技术规范》(JGJ46-2005)。
2编制说明
2.1本方案的主要内容包括洞渣开挖、打钢管桩、挂设钢筋网片等。
2.2本方案编制根据实际情况,在实际过程中做到切实可行,确保工程质量。
2.3在实际作业过程中若发现与本方案不符,需先上报现场主办技术员,商定后可根据实际情况对其进行修改。
3分项工程概况
********************************************************** ********************************************************** ********************************************************** ********************************************************** 4 分项工程特点分析
1.0号桥台地处隧道出口洞渣之下,对其施工之前必须对洞渣开挖。
2.因0号桥台桩基与洞口路面落差较大,开挖深度较大。
3.隧道出口需留出便道,故开挖作业面有限。
5 分项工程施工总体安排
5.1施工顺序
根据现场具体情况,先安排挖掘机开挖,然后打钢管桩防护,在再挂设钢筋网片。
5.2施工用电
线路所经地区电网较发达,主要乡镇均分布有10KV电力线,但线径较小,需重新架设线路。
与当地工程电力部门沟通后从附近电网接入。
电力线路采用深埋的方式设置,采用500KVA变压器引入施工区采用高空架设,进入施工现场后采用加设套管后埋入地底,设立指示标,防止破坏。
5.3施工、生活用水
大桥范围工程用水采用河中取水,经沉淀池沉淀后经试验后方可使用。
生活用水采用打井蓄水并经试验合格后方可饮用。
5.4机械设备总体配置
本桥机械设备主要为挖掘机2台,吊车1台,铲车1台。
5.5材料组织与运输
施工用钢管材料由项目部统一进料运送至现场。
5.6劳动作业组织
大桥下构施工班组负责组织施工,根据工程特点和工程数量,合理配置劳动力资源,并根据工程需要动态调整。
6 施工方法
6.1施工前提条件
6.1.1开挖洞渣上方已做好安全防护。
6.1.2施工准备已完成,施工机械已到场,钢管桩已到场。
6.2 施工工艺流程
工艺流程:开挖放点-洞渣开挖-打钢管桩-挂设钢筋网片。
6.3施工过程
6.3.1开挖放点
以左幅0a号桩中心向隧道方向四米为前进开挖边线,以0a#-z1和0a#-Z2分别向两侧三米为两侧开挖边线进行放线。
6.3.2洞渣开挖
用挖掘机对洞渣进行开挖,直至挖出0号桥台桩头。
期间要有专门人员随时观察开挖状况,防止出现塌落。
6.3.3打钢管桩
沿开挖边缘每隔1.5米呈直线打下钢管桩,共六根。
施工前要对准桩位,打桩过程宜缓慢,确保桩的垂直度,打桩至地面内2m后停止。
6.3.4挂设钢筋网片
采用10×10钢筋网片对钢管桩下部进行防护,钢管桩下部四米范围内挂设钢筋网片,钢筋网片和钢管桩连接部位要加固,防止发生滑落。
7 施工进度计划
开挖放点:6月7日
洞渣开挖:6月8日至6月13日
打钢管桩:6月14日至6月15日
挂设钢筋网:6月16日
8材料及施工工程量
8.1材料
1. 钢管桩设计参数
(1) 桩长:9.0m;
(2) 桩径:φ159 mm;
(3) 钢管壁厚:6mm;
(4) 桩距:1500 mm;
(5) 数量:6
2.钢筋网片
采用10cmX10cm钢筋网片
8.2施工工程量
1.施工机械
挖掘机2台,工作6天
铲车1台,工作3天
吊车1台,工作2天
2.人员
挂设钢筋网片,人工清理洞渣每天需5人3.土方量
桩头高程为441.917m,台帽高程为450.599m,开挖宽度约为12m,开挖长度约为9m。
土方量约为(450.599-441.917)X12X9=937.656m3
约为937立方米,由于存在塌方造成反复开挖现象,故实际方量可能会偏多。
9措施计划
9.1文明施工措施
⑴项目经理部及工地现场的一切工作皆按照一整套既有工作制度,合理工作,有序施严禁违章作业、野蛮施工;
⑵现场做到场地平整,道路畅通。
无长流水、长明灯。
建筑工地封闭管理。
建筑废料做到日集日清,集中堆放,专人管理,统一清运;
⑶施工管理人员及技术人员对待工作热情、投入,对人尊重、礼貌、精神面貌好;
⑷场地规划整齐,集料按规格隔离堆放,料场标示明确,保持施工场地清洁卫生;
⑸加强现场安全管理,在施工现场设置“六牌一图”;
⑹施工作业规范、文明、井然有序;
⑺严禁破坏及污染正常使用的原有道路及道路设施;
⑻协调好与施工当地政府及村民的关系,避免发生不文明的冲突,做到互相理解、相互尊重,对群众提出的合理要求应尽快整改,对不合理的要求要说服教育以免矛盾激化,要教育职工不得扰民;
⑼健全管理制度,把文明施工列入经济承包责任制中,制订随机
检查制度,并采取相应的奖罚制度,严格管理以达到文明施工的要求。
9.2安全生产措施
在施工中必须认真贯彻“预防为主,安全第一”的原则。
认真执行有关安全法规。
(1)、开工前作好确定危险源,开提出处置方案。
针对施工中可能出现的事故,制定应急预案。
(2)、进入施工现场必须戴好安全帽及其它劳动保护用品。
(3)、对机械设备要经常检修,发现异常现象应立即停止施工,查明原因,及时处理,杜绝机械、人员伤害事故发生。
(4)、在施工中,机台要由指挥人员统一调度,认真贯彻岗位责任制。
(5)、生产用电及照明用电要由专职电工负责,严禁其他人员擅自拆动。
现场电览线要采用架设或埋设方式,严禁裸露在外。
电器设施要挂标牌及警示灯。
(6)、基坑周边要设护栏,防止人员坠入。
现场作业区,严禁外人围观。
